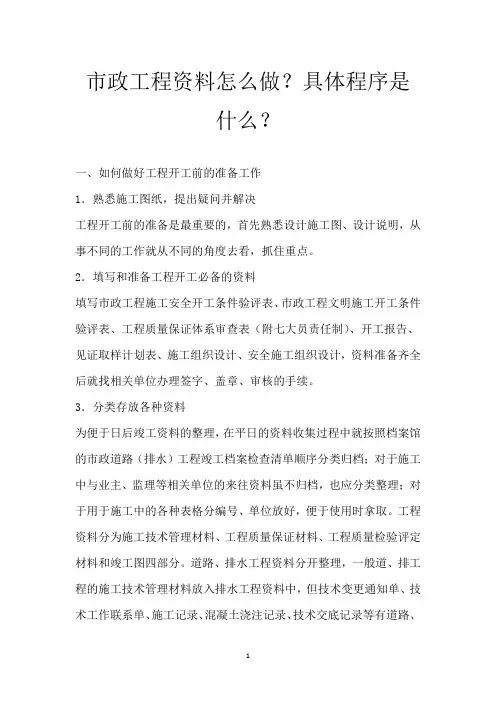

市政工程资料怎么做?具体程序是什么?一、如何做好工程开工前的准备工作1.熟悉施工图纸,提出疑问并解决工程开工前的准备是最重要的,首先熟悉设计施工图、设计说明,从事不同的工作就从不同的角度去看,抓住重点。
2.填写和准备工程开工必备的资料填写市政工程施工安全开工条件验评表、市政工程文明施工开工条件验评表、工程质量保证体系审查表(附七大员责任制)、开工报告、见证取样计划表、施工组织设计、安全施工组织设计,资料准备齐全后就找相关单位办理签字、盖章、审核的手续。
3.分类存放各种资料为便于日后竣工资料的整理,在平日的资料收集过程中就按照档案馆的市政道路(排水)工程竣工档案检查清单顺序分类归档;对于施工中与业主、监理等相关单位的来往资料虽不归档,也应分类整理;对于用于施工中的各种表格分编号、单位放好,便于使用时拿取。
工程资料分为施工技术管理材料、工程质量保证材料、工程质量检验评定材料和竣工图四部分。
道路、排水工程资料分开整理,一般道、排工程的施工技术管理材料放入排水工程资料中,但技术变更通知单、技术工作联系单、施工记录、混凝土浇注记录、技术交底记录等有道路、排水区分的分别放入道路和排水资料中。
二、工程开工后应着手的工作1.原材料送检开工时原材料必须送市政质监站委托的检测中心检验,取现场有代表性的土样送总公司实验室做击实试验。
送检应注意严把质量关,检测合格的材料才允许使用。
2.同时可进行的收集工作将工程预算、测量交桩复核记录、图纸会审记录、技术交底记录,与开工报告、施工组织设计、施工许可证一起归档。
三、施工过程中收集和填报资料的注意事项1.收集材料质量证明文件在施工过程中不断会购进各种材料,就需要收集每种材料的出厂合格证及有效的检测报告(有CMA标志的),必须是原件。
有效证件的时间、数量及品种规格必须与材料进场的时间相符,特别是水泥要有28天强度的出厂检验单;钢材的标识、规格与出厂合格证相符。
2.填报资料对于质检资料的填报需填写监理规范用表,书写要求规范,不能涂改,采用耐久性强的书写材料,如碳素墨水,或现在常用的中性笔。

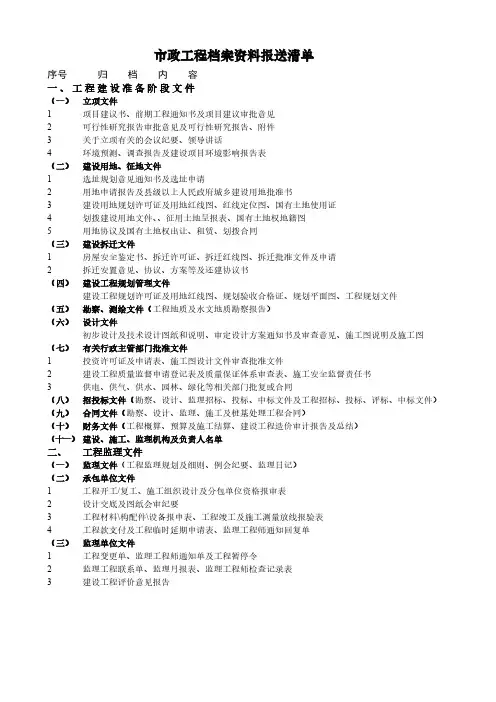

市政工程档案资料报送清单序号归档内容一、工程建设准备阶段文件(一)立项文件1项目建议书、前期工程通知书及项目建议审批意见2可行性研究报告审批意见及可行性研究报告、附件3关于立项有关的会议纪要、领导讲话4环境预测、调查报告及建设项目环境影响报告表(二)建设用地、征地文件1选址规划意见通知书及选址申请2用地申请报告及县级以上人民政府城乡建设用地批准书3建设用地规划许可证及用地红线图、红线定位图、国有土地使用证4划拨建设用地文件、、征用土地呈报表、国有土地权地籍图5用地协议及国有土地权出让、租赁、划拨合同(三)建设拆迁文件1房屋安全鉴定书、拆迁许可证、拆迁红线图、拆迁批准文件及申请2拆迁安置意见、协议、方案等及还建协议书(四)建设工程规划管理文件建设工程规划许可证及用地红线图、规划验收合格证、规划平面图、工程规划文件(五)勘察、测绘文件(工程地质及水文地质勘察报告)(六)设计文件初步设计及技术设计图纸和说明、审定设计方案通知书及审查意见、施工图说明及施工图(七)有关行政主管部门批准文件1投资许可证及申请表、施工图设计文件审查批准文件2建设工程质量监督申请登记表及质量保证体系审查表、施工安全监督责任书3供电、供气、供水、园林、绿化等相关部门批复或合同(八)招投标文件(勘察、设计、监理招标、投标、中标文件及工程招标、投标、评标、中标文件)(九)合同文件(勘察、设计、监理、施工及桩基处理工程合同)(十)财务文件(工程概算、预算及施工结算、建设工程造价审计报告及总结)(十一)建设、施工、监理机构及负责人名单二、工程监理文件(一)监理文件(工程监理规划及细则、例会纪要、监理日记)(二)承包单位文件1工程开工/复工、施工组织设计及分包单位资格报审表2设计交底及图纸会审纪要3工程材料\构配件\设备报申表、工程竣工及施工测量放线报验表4工程款支付及工程临时延期申请表、监理工程师通知回复单(三)监理单位文件1工程变更单、监理工程师通知单及工程暂停令2监理工程联系单、监理月报表、监理工程师检查记录表3建设工程评价意见报告序号归档内容三、施工文件市政道路工程(一)施工准备技术文件1建设工程施工许可证、开工报告、施工组织设计及审批表2施工图会审、设计技术交底、施工技术交底、设计变更联系单及变更设计洽商记录(二)、材料、半成品、构配件、设备进场检验、复试文件1主要原材料、构配件出厂证明、进场复检及见证取样送检汇总表2钢筋、水泥、砖块、石灰、粉煤灰、混凝土外加剂、商品混凝土出厂合格证及检验报告3道路石油沥青、沥青混合料、路用小型预制构件、防水材料出厂合格证及检验报告4砂子、石子、沥青胶结材料、基层用集料检验报告(三)施工试验检验文件1地基、复合地基、档土墙槽基承受力、(填土)击实试验报告2路基、基层、沥青面层、桥涵两侧及管道沟槽回填土压实度检验记录、报告、汇总评定表3(基层混合料)击实、石灰(水泥)剂量检验报告及石灰水泥稳定土中含灰量检验记录4基层混合料无限抗压强度检验报告及汇总评定表、沥青混合料马歇尔及沥青用量检验报告5水泥混凝土抗压及抗折强度试验报告、检验汇总表、统计评定表、抗渗性能检验报告6砂浆抗压强度检验报告、统计评定表及试块强度检验汇总表7混凝土、砂浆配合比申请单、通知单、道路面层平整度检测报告、焊缝质量综合评价汇总表8钢筋焊接头力学工艺性能及单向拉伸性能检验报告(四)施工记录文件1(软土地基填方路基)沉降观测、同条件养护混凝土试件测温记录、2石灰挤密桩、水泥粉喷桩施工记录、成果汇总表、施工日记3袋装砂井、塑料排水桩及水泥混凝土浇筑施工记录、沥青混合料到场及摊铺、碾压测温记录(五)测量复核及预检文件测量复核、水准点导线点复测、中间检查、现浇混凝土模板、盖板吊装前预检工程检查记录(六)隐蔽工程检查验收文件1地基、地基处理、基槽隐蔽验收记录、基础隐蔽工程检查验收记录2老沥青路面处理、旧混凝土路面破损、错台及贴缝隔离处理隐蔽工程检查验收记录3混凝土路面传力杆、拉杆、加强筋、角隅钢筋及检查井周边钢筋安放隐蔽工程检查验收记录4胀缝混凝土枕垫、地道桥箱体预埋件隐蔽工程检查验收记录(七)工程安全及功能性检验文件1道路土路床、基层、沥青面层弯沉值检验报告、记录、成果汇总表2道路、机场面层构造深度检测记录、磨擦系数摆值检测报告(八)质量事故及处理文件(工程质量事故报告、调查报告、处理报告)(九)竣工测量文件(工程定位测量记录及路床、基层、面层道路高程测量成果记录)(十)工程质量检验评定文件(单位工程、路基、基层、面层、附属构筑物部位、工序质量评定表)(十一)竣工图(十二)工程竣工验收文件1工程竣工验收备案表、证、建设及施工单位工程竣工验收报告、工程质量保修书2监理、勘察、设计单位工程竣工验收质量评价意见及检查报告、竣工验收会议纪要序号归档内容三、施工文件地下管线工程(一)施工准备技术文件1建设工程施工许可证、开工报告、施工组织设计及审批表2施工图会审、设计技术交底、施工技术交底记录3设计变更联系单及变更设计洽商记录(二)、材料、半成品、构配件、设备进场检验、复试文件1主要原材料、构配件出厂证明、进场复检及见证取样送检汇总表2钢筋、水泥、砖块、混凝土外加剂、各类管道出厂合格证及检验报告3箱涵混凝土预制盖板、检查井盖、井框、密封橡胶圈、止水胶带、铸铁爬梯出厂检验报告4砂子、石子、粉煤灰检验报告、商品混凝土出厂合格证(三)施工试验检验文件1地基、复合地基、档土墙槽基承受力、沟槽回填土击实试验报告2管道沟槽回填土、箱涵回填土压实度检验记录、报告、汇总评定表3(管道沟槽)地基钎探、填土含水率检验记录4水泥混凝土强度检验汇总表及抗压强度统计评定表、检验报告5混凝土、砂浆配合比申请单、通知单、混凝土抗渗性能检验报告6砌体砂浆抗压强度检验报告、统计评定表、砂浆试块强度检验汇总表7焊缝质量综合评价汇总表及检验报告8钢筋焊接头力学工艺性能及挤压接头单向拉伸性能、压力管道强度及严密性检验报告(四)施工记录文件1水泥混凝土浇筑施工、同条件养护混凝土试件测温记录、2箱涵、管道顶进施工及(盖板)构件吊装施工记录、施工日记(五)测量复核及预检文件1测量复核、水准点、导线点复测、中间检查交接记录2(现浇混凝土结构模板、盖板吊装前)预检工程检查记录(六)隐蔽工程检查验收文件1地基、地基处理、基槽隐蔽验收记录、2(检查井土基、混凝土基础、管道、检查井)隐蔽工程检查验收记录(七)工程安全及功能性检验文件1现浇混凝土结构顶模支撑荷载试验报告2无压力管、涵严密性实验记录、压力管道强度及严密性实验验收记录(八)质量事故及处理文件(工程质量事故报告、调查报告、处理报告)(九)竣工测量文件(工程定位测量记录、管道、涵箱测量成果记录)(十)工程质量检验评定文件(单位工程、沟槽、安管、检查井、回填部位、工序质量评定表)(十一)竣工图(十二)工程竣工验收文件1工程竣工验收备案表、证、建设及施工单位工程竣工验收报告、工程质量保修书2监理、勘察、设计单位工程竣工验收质量评价意见及检查报告、竣工验收会议纪要市政工程档案资料报送清单序号归档内容三、施工文件市政桥梁工程(一)施工准备技术文件1建设工程施工许可证、开工报告、施工组织设计及审批表2施工图会审、设计技术交底、施工技术交底记录3设计变更联系单及变更设计洽商记录(二)、材料、半成品、构配件、设备进场检验、复试文件1主要原材料、构配件出厂证明、进场复检及见证取样送检汇总表2钢筋、水泥、砖块、混凝土外加剂、路用小型预制构件出厂合格证及检验报告3钢索、道路石油沥青、砼构件、钢铁构件及其它材料出厂合格证及检验报告4砂子、石子、粉煤灰、沥青胶结材料检验报告、商品混凝土出厂合格证5预应力混凝土用钢绞线、土工试验、混合料筛分检验报告(三)施工试验检验文件1桥涵回填土压实度检验记录、报告、汇总评定表2水泥混凝土抗压、抗折强度、砌体砂浆抗压强度统计评定表、检验报告、检验汇总表3混凝土、砂浆配合比申请单、通知单4钻孔桩灌注水下混凝土前检验、桩岩芯检验、桩身完整性检测、承载力测试报告5焊缝质量综合评价汇总表、钢筋焊接头力学工艺性能及挤压接头单向拉伸性能检验报告6超声波探伤记录、报告、钢构件射线探伤报告7钢梁涂装前粗糙度评定测试报告、钢结构涂装涂层干漆膜厚度检验评定报告8钢梁焊接工艺评定及焊接工艺、焊工上岗资格证书9沥青混合料马歇尔试验、矿料级配及沥青用量检验报告、沥青面层压实度检验汇总评定表、报告、记录(四)施工记录文件1沉降观测、水泥混凝土浇筑、沉井(钢围堰)下沉施工、同条件养护混凝土试件测温记录、2钻(挖)孔桩混凝土灌注桩主要成果汇总表及钻进记录、施工日志3钻孔桩灌注水下混凝土检验汇总表及施工记录、沉入桩及静压沉入桩施工记录、成果汇总表4导管水密试验报告、质量干密度检验记录、钢筋工程施工、伸缩缝制作安装记录5预应力筋下料、张拉施工记录及张拉记录汇总表、构件吊装、压浆施工记录6钢梁预拼装、钢结构焊条烘焙、高强度螺栓施拧、钢材表面除锈等级检查记录7引道回填土、基层混合料压实前的含水量检验、沥青混合料到场及摊铺、碾压测量记录(五)测量复核及预检文件1测量复核、水准点、导线点复测、中间检查交接、预应力张拉千斤顶标定记录2(现浇混凝土结构模板、支座安装前、梁、板吊装前、伸缩缝安装前)预检工程检查记录(六)隐蔽工程检查验收文件1地基、地基处理、基槽隐蔽验收记录、2(承台、墩柱、帽梁、现浇梁、预埋件、预埋管线)隐蔽工程检查验收记录(七)工程安全及功能性检验文件1预制混凝土构件(梁、板)结构性能检验报告、桥梁锚具、夹具静载锚固性试验报告2桥梁拉索超张拉检验及静载、动载试验报告、结构应力监测报告3桥梁静载、动载试验报告、高强度螺栓连接摩擦力试验报告(八)质量事故及处理文件(工程质量事故报告、调查报告、处理报告)(九)竣工测量文件(桥位工程定位测量记录、道路高程测量记录、沉降观测记录)(十)工程质量检验评定文件1单位工程部位及基础、墩台、梁板、桥面部位、工序质量评定表2伸缩装置、防撞栏杆、附属构筑物部位、工序质量评定表(十一)竣工图(十二)工程竣工验收文件1工程竣工验收备案表、证、建设及施工单位工程竣工验收报告、工程质量保修书2监理、勘察、设计单位工程竣工验收质量评价意见及检查报告、竣工验收会议纪要市政工程档案资料报送清单序号归档内容市政排水泵站工程(一)施工准备技术文件1建设工程施工许可证、开工报告、施工组织设计及审批表2施工图会审、设计技术交底、施工技术交底记录、设计变更联系单及变更设计洽商记录(二)、材料、半成品、构配件、设备进场检验、复试文件1主要原材料、构配件出厂证明、进场复检及见证取样送检汇总表2钢筋、水泥、砖块、混凝土外加剂、商品混凝土出厂合格证及检验报告、砂石试验报告3各种管道、阀门、橡胶圈、启闭机、闸门出厂检验报告、成套设备及配件合格证(三)施工试验检验文件1地基、复合地基、档土墙槽基承受力、沟槽填土击实试验报告、管道沟槽地基钎探检验记录2(管道沟槽、基坑)回填土压实度检验记录、报告、汇总评定表、填土含水率检验记录3水泥混凝土强度检验汇总表及抗压强度统计评定表、混凝土抗压强度及抗渗性能检验报告4砌体砂浆抗压强度检验报告、统计评定表、砂浆试块强度检验汇总表5混凝土、砂浆配合比申请单、通知单、焊缝质量综合评价汇总表、超声波探伤报告及记录6钢筋焊接头力学工艺性能及挤压接头单向拉伸性能检验报告、钢构件射线探伤报告7桩基承载力、钻孔灌注桩完整性检验报告、补偿器冷拉、电机及设备单机试运行试验记录8设备、钢构件、管道防腐层质量及管道吹洗、消毒、脱脂检验记录(四)施工记录文件1水泥粉喷桩、石灰桩、沉入桩、静压沉入桩施工成果汇总表及施工记录、施工日志2钻(挖)孔砼灌注桩主要成果汇总表及施工记录、钻孔桩灌注水下砼检验汇总表及施工记录、3地基验槽、同条件养护砼试件测温、构件吊装、补偿器安装、运转设备运行、设备调试记录(五)测量复核及预检文件1测量复核、水准点、导线点复测、(土建、安装)中间检查交接记录2现浇砼结构模板、设备安装前砼基础、补偿器预拉、导轨、闸门槽安装预检工程检查记录(六)隐蔽工程检查验收文件1地基、地基处理、基槽、电气接地装置隐蔽检查验收记录、2(预埋件、预埋管线、预埋钢筋、螺栓)隐蔽工程检查验收记录(七)工程安全及功能性检验文件1预制混凝土构件结构性能检验报告、现浇混凝土结构顶模支撑荷载试验报告2水池、卫生器具满水、厕所、浴室蓄水、无压力管、涵严密性试验记录3压力管道强度及严密性试验验收记录、阀门安装强度及严密性试验记录4给水管道通水、燃气管道通球试验记录、设备负荷试运行记录、闸门启闭试验记录5电气绝缘、接地电阻测试记录、电气器具通电安全检查记录、电气照明全负荷试运行记录(八)质量事故及处理文件(工程质量事故报告、调查报告、处理报告)(九)竣工测量文件(工程定位测量记录、沉降观测记录、管道测量成果记录)(十)工程质量检验评定文件1单位工程质量竣工验收记录、管道安管及设备安装部位、工序质量评定表2(地基与基础、主体、装饰、屋面、给排水、电气)分部、子分部、分项工程质量验收记录3(地基与基础、主体、装饰、屋面、给排水、电气)检验批质量验收记录表(十一)竣工图(建筑、结构、给排水、电、排水管道、设备安装竣工图)(十二)工程竣工验收文件1工程竣工验收备案表、证、建设及施工单位工程竣工验收报告、工程质量保修书2监理、勘察、设计单位工程竣工验收质量评价意见及检查报告、竣工验收会议纪要市政工程档案资料报送清单序号归档内容市政污水处理厂工程注:一、污水处理厂工程应由以下单位工程组成1、办公楼、住宅、配电间、门房和院墙2、厂内道路、排水、供电、电信、煤气、绿化3、脱水机房、泵房4、溢流井(格栅间)、沉砂池、沉淀池、污泥池、浓缩池、污泥调节池、配节池、配电井、集流井二、污水处理厂各单位工程文件材料归档内容及排列顺序1、办公楼、住宅、配电间、门房和院墙按建筑工程文件材料归档内容及排列顺序进行整理2、厂内道路、排水、给水、供电、电信、煤气、绿化(1)道路按道路工程文件材料归档内容及排列顺序进行整理(2)室外排水、给水、供电、电信、煤气按地下管线工程文件材料归档内容及排列顺序进行整理(3)厂内绿化按绿化工程要求进行整理3、脱水机房、泵房按排水泵站工程文件材料归档内容及排列顺序进行整理4、溢流井(格栅间)、沉砂池、沉淀池、污泥池、浓缩池、污泥调节池、配水井、集流井按以下要求进行整理:(一)施工准备技术文件1建设工程施工许可证、开工报告、施工组织设计及审批表2施工图会审、设计技术交底、施工技术交底记录3设计变更联系单及变更设计洽商记录(二)、材料、半成品、构配件、设备进场检验、复试文件1主要原材料、构配件出厂证明、进场复检及见证取样送检汇总表2钢筋、水泥、砖、混凝土外加剂、商品混凝土、成套设备、电气设备出厂合格证及检验报告3管道、密封橡胶圈、止水胶带、铸铁爬梯出厂检验报告、砂石试验报告(三)施工试验检验文件1地基、复合地基、档土墙槽基承受力、沟槽填土击实试验报告2(管道沟槽、箱涵)回填土压实度检验记录、报告、汇总评定表3(管道沟槽)地基钎探、填土含水率检验记录4水泥混凝土强度检验汇总表及抗压强度统计评定表、混凝土抗压强度及抗渗性能检验报告5砌体砂浆抗压强度检验报告、统计评定表、砂浆试块强度检验汇总表6混凝土、砂浆配合比申请单、通知单、焊缝质量综合评价汇总表、超声波探伤报告及记录7钢筋焊接头力学工艺性能及挤压接头单向拉伸性能检验报告、钢构件射线探伤报告8补偿器冷拉、电机单机及设备单机试运行试验记录9设备、钢构件、管道防腐层质量及管道吹洗、消毒、脱脂检验记录(四)施工记录文件1沉降观测记录、同条件养护混凝土试件测温记录、水泥混凝土浇筑施工记录、施工日志2水泥粉喷桩、沉入桩、静压沉入桩施工成果汇总表及施工记录3钻(挖)孔砼灌注桩主要成果汇总表及施工记录、钻孔桩灌注水下砼检验汇总表及施工记录、4箱涵、管道顶进、沉井下沉、石灰挤密桩施工记录、预应力张拉施工记录及汇总表5构件吊装施工、补偿器安装、运转设备试运行、设备调试记录、施工日志(五)测量复核及预检文件1施工技术交底、水准点、导线点复测、中间检查交接记录2(现浇混凝土结构模板、设备安装前)预检工程检查记录(六)隐蔽工程检查验收文件1地基、地基处理、基槽、电气接地装置隐蔽检查验收记录2(混凝土基础、预埋件、管道)隐蔽工程检查验收记录(七)工程安全及功能性检验文件1预制混凝土构件结构性能检验报告、现浇混凝土结构顶模支撑荷载试验报告2无压力管、涵严密性试验记录、压力管道强度及严密性试验验收记录3阀门安装强度及严密性试验记录、设备负荷联动试运行记录、阀门启闭试验记录4污泥消化池气密性试验记录、电气绝缘、接地电阻测试记录、电气照明全负荷试运行记录(八)质量事故及处理文件(工程质量事故报告、调查报告、处理报告)(九)竣工测量文件(工程定位测量记录、排水管道测量成果记录)(十)工程质量检验评定文件1单位工程质量竣工验收记录、安管、回填及设备安装部位、工序质量评定表2(基础、主体、装饰、屋面、给排水、电器)分部、子分部、分项工程质量验收记录3(基础、主体、装饰、屋面、给排水、电气)检验批质量验收记录表(十一)竣工图(十二)工程竣工验收文件1工程竣工验收备案表、证、建设及施工单位工程竣工验收报告、工程质量保修书2监理、勘察、设计单位工程竣工验收质量评价意见及检查报告、竣工验收会议纪要。

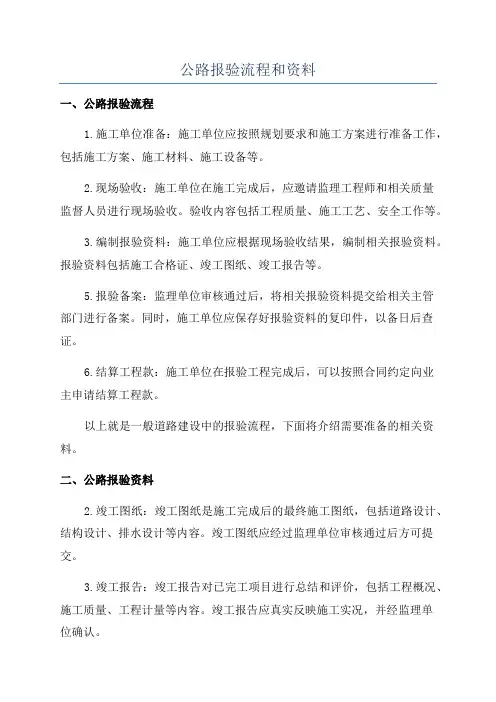

公路报验流程和资料
一、公路报验流程
1.施工单位准备:施工单位应按照规划要求和施工方案进行准备工作,包括施工方案、施工材料、施工设备等。
2.现场验收:施工单位在施工完成后,应邀请监理工程师和相关质量
监督人员进行现场验收。
验收内容包括工程质量、施工工艺、安全工作等。
3.编制报验资料:施工单位应根据现场验收结果,编制相关报验资料。
报验资料包括施工合格证、竣工图纸、竣工报告等。
5.报验备案:监理单位审核通过后,将相关报验资料提交给相关主管
部门进行备案。
同时,施工单位应保存好报验资料的复印件,以备日后查证。
6.结算工程款:施工单位在报验工程完成后,可以按照合同约定向业
主申请结算工程款。
以上就是一般道路建设中的报验流程,下面将介绍需要准备的相关资料。
二、公路报验资料
2.竣工图纸:竣工图纸是施工完成后的最终施工图纸,包括道路设计、结构设计、排水设计等内容。
竣工图纸应经过监理单位审核通过后方可提交。
3.竣工报告:竣工报告对已完工项目进行总结和评价,包括工程概况、施工质量、工程计量等内容。
竣工报告应真实反映施工实况,并经监理单
位确认。
4.定位测量数据:报验过程中需要提供定位测量数据,包括工程坐标、高程等信息,以确保工程定位准确。
5.质量验收资料:除了上述资料外,还需要提供质量验收资料,包括
原材料检验报告、试验报告、质量保证书等。
1、施管表填写施工技术文件要按单位工程进行组卷。
市政工程中的独立核算项目,应是一个单位工程。
采用分期单独核算的同一市政工程,应是若干个单位工程。
1.1 施管表1的填写文件材料部分的排列宜按以下顺序:(1)施工组织设计。
(2)施工图设计文件会审、技术交底记录。
(3)设计变更通知单、洽商记录。
(4)原材料、成品、半成品、构配件、设备出厂质量合格证书、出厂检(试)验报告和复试报告。
(需一一对应)。
(5)施工试验资料。
(6)施工记录。
(7)测量复核及预检记录。
(8)隐蔽工程检查验收记录。
(9)工程质量检验评定资料。
(10)使用功能试验记录。
(11)事故报告。
(12)竣工测量资料。
(13)竣工图。
(14)工程竣工验收文件。
文件目录表中的文件编号横杠前的数字为总的卷数,横杠后的数字为本卷项目编号。
页号应是本项目在卷中的页码位置,不能光写本项目的页数。
类别栏应与该项表头右上方类别相同。
现以道路工程为例示范见后。
1.2 施管表2的填写存在问题及处理意见栏中填验收检查时发现的问题,一般无什么大问题也可不填。
但如工程出过事故,事故处理情况应作简要说明。
验收范围及数量栏应扼要填写。
本表主要强调各参与单位均应签字盖章。
填法示范见后。
1.3 施管表3的填写施工组织设计应包括下列主要内容:(1)工程概况:工程规模、工程特点、工期要求、参建单位等。
(2)施工平面布置图。
(3)施工部署和管理体系:施工阶段、区划安排;进度计划及工、料、机、运计划表和组织机构设置。
组织机构中应明确项目经理、技术负责人、施工管理负责人及其他各部门主要责任人等。
(4)质量目标设计:质量总目标、分项质量目标,实现质量目标的主要措施、办法及工序、部位、单位工程技术人员名单。
(5)施工方法及技术措施(包括冬、雨期施工措施及采用的新技术、新工艺、新材料、新设备等)。
(6)安全措施。
(7)文明施工措施。
(8)环保措施。
(9)节能、降耗措施。
(10)模板及支架、地下沟槽基坑支护、降水、施工便桥便线、构筑物顶推进、沉井、软基处理、预应力筋张拉工艺、大型构件吊运、混凝土浇筑、设备安装、管道吹洗等专项设计。

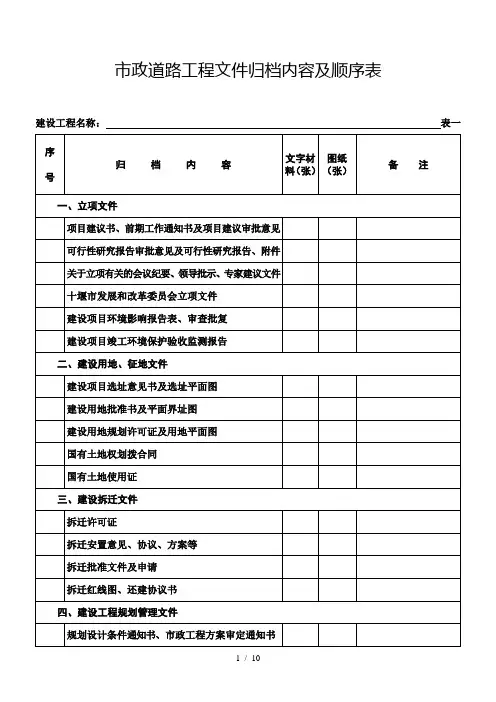

市政工程资料归档范围及组卷顺序一、工程准备阶段文件(一)立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单二、监理部分(一)监理规划1、监理规划2、监理实施细则(二)监理月报中的有关质量问题(三)监理会议纪要中的有关质量问题(四)进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)安全控制1、安全检查记录2、安全事故报告及处理意见(七)工程竣工决算审核意见书(八)合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)监理工作总结1、工程竣工总结2、质量评价意见报告三、施工文件(一)施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)设计变更、洽商记录1、设计变更通知单2、洽商记录(三)原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴ 路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵ 石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶ 道路基层混合料强度试验记录⑷ 道路面层压实度试验记录3、混凝土试块强度试验记录⑴ 混凝土试块强度试验报告⑵ 混凝土试块抗渗、抗冻试验报告⑶ 混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴ 砂浆试块强度试验报告⑵ 砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)施工记录1、地基与基槽验收记录⑴ 地基钎探记录及钎探位置图⑵ 地基与基槽验收记录⑶ 地基处理记录及示意图2、桩基施工记录⑴ 桩基位置平面示意图⑵ 打桩记录⑶ 钻孔桩钻进记录及成孔质量检查记录⑷ 钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴ 预应力张拉记录表⑵ 预应力张拉孔道压浆记录⑶ 孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)隐蔽工程检查(验收)记录(七)分部工程质量评定记录(八)功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录四、竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程五、竣工验收文件(一)工程竣工总结1、工程概况表2、工程竣工总结(二)竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)声像、电子档案1、声像档案⑴ 工程照片⑵ 录音、录像材料2、电子档案⑴ 光盘⑵ 磁盘六、组卷形式(一)竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。
市政道路工程报验资料全过程程序及要求前期工作1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量安全监督注册(登记)表。
2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证。
3、工程开工报告报审4、施工组织设计方案编制及报审5、组织现场测量交接桩记录6、组织施工图会审记录7、施工图交底记录8、施工组织设计(方案)交底记录9、技术交底10、安全专项方案、相关前期资料11、施工单位资质及人员报审12、仪器送检定中心检测施工过程用表与检测情况一路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、回填施工记录5、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值二4%水泥稳定石屑下基层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、送检无侧限抗压试件、压实度、弯沉值三AC-20C中粒式沥青砼1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯四AC-13C细粒式沥青砼面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯、抗滑五水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、普通混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑六人行道4%水泥石屑稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件七人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件八侧平石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件九路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、试验汇总表3、混凝土或砂浆试块留置情况及强度检查汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表竣工验收1、工程质量验收计划书2、质量评估报告3、道路工程外观质量检查记录4、道路工程实体质量检查记录5、道路工程安全和功能检验资料核查及主要功能抽查记录6、道路单位(子单位)工程质量控制资料核查记录7、勘察文件质量检查报告8、设计文件质量检查报告9、单位工程施工安全评价书10、市政基础设施工程质量保修书11、单位(子单位)工程质量竣工验收记录12、工程竣工验收报告15、竣工报告16、施工总结相关验收程序1、分部验收:指本分部按图纸施工完成后组织对本分部工程进行验收2、规划验收:到规划局拿办理验收指南,按指南步骤走即可3、环评验收:到环保局拿办理验收指南,按指南步骤走即可(有些工程不一定有环评)4、竣工验收:指工程项目按图纸及合同约定项目施工完成后组织对本工程进行验收5、竣工验收备案(档案预验收合格后,即可到备案机关申请备案)。

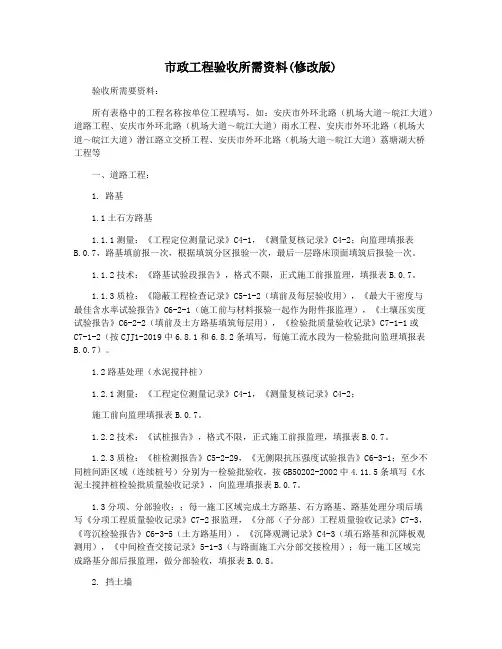

市政工程验收所需资料(修改版)验收所需要资料:所有表格中的工程名称按单位工程填写,如:安庆市外环北路(机场大道~皖江大道)道路工程、安庆市外环北路(机场大道~皖江大道)雨水工程、安庆市外环北路(机场大道~皖江大道)潜江路立交桥工程、安庆市外环北路(机场大道~皖江大道)荔塘湖大桥工程等一、道路工程:1. 路基1.1土石方路基1.1.1测量:《工程定位测量记录》C4-1,《测量复核记录》C4-2;向监理填报表B.0.7,路基填前报一次,根据填筑分区报验一次,最后一层路床顶面填筑后报验一次。
1.1.2技术:《路基试验段报告》,格式不限,正式施工前报监理,填报表B.0.7。
1.1.3质检:《隐蔽工程检查记录》C5-1-2(填前及每层验收用),《最大干密度与最佳含水率试验报告》C6-2-1(施工前与材料报验一起作为附件报监理),《土壤压实度试验报告》C6-2-2(填前及土方路基填筑每层用),《检验批质量验收记录》C7-1-1或C7-1-2(按CJJ1-2019中6.8.1和6.8.2条填写,每施工流水段为一检验批向监理填报表B.0.7)。
1.2路基处理(水泥搅拌桩)1.2.1测量:《工程定位测量记录》C4-1,《测量复核记录》C4-2;施工前向监理填报表B.0.7。
1.2.2技术:《试桩报告》,格式不限,正式施工前报监理,填报表B.0.7。
1.2.3质检:《桩检测报告》C5-2-29,《无侧限抗压强度试验报告》C6-3-1;至少不同桩间距区域(连续桩号)分别为一检验批验收,按GB50202-2002中4.11.5条填写《水泥土搅拌桩检验批质量验收记录》,向监理填报表B.0.7。
1.3分项、分部验收:;每一施工区域完成土方路基、石方路基、路基处理分项后填写《分项工程质量验收记录》C7-2报监理,《分部(子分部)工程质量验收记录》C7-3,《弯沉检验报告》C6-3-5(土方路基用),《沉降观测记录》C4-3(填石路基和沉降板观测用),《中间检查交接记录》5-1-3(与路面施工六分部交接检用);每一施工区域完成路基分部后报监理,做分部验收,填报表B.0.8。

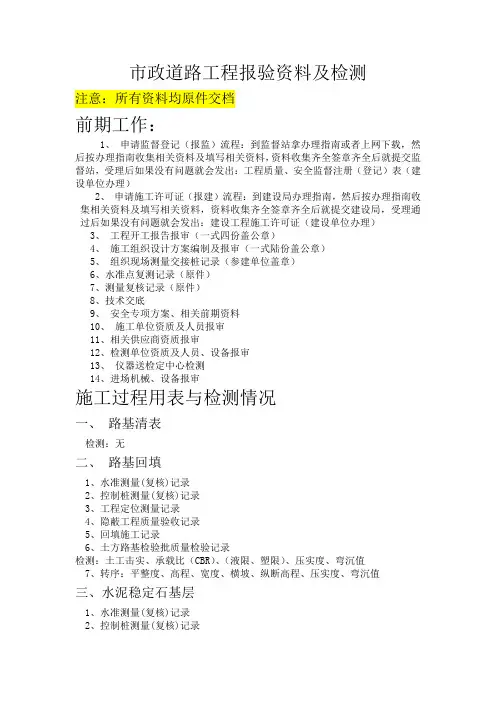

市政道路工程报验资料及检测注意:所有资料均原件交档前期工作:1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量、安全监督注册(登记)表(建设单位办理)2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证(建设单位办理)3、工程开工报告报审(一式四份盖公章)4、施工组织设计方案编制及报审(一式陆份盖公章)5、组织现场测量交接桩记录(参建单位盖章)6、水准点复测记录(原件)7、测量复核记录(原件)8、技术交底9、安全专项方案、相关前期资料10、施工单位资质及人员报审11、相关供应商资质报审12、检测单位资质及人员、设备报审13、仪器送检定中心检测14、进场机械、设备报审施工过程用表与检测情况一、路基清表检测:无二、路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录3、工程定位测量记录4、隐蔽工程质量验收记录5、回填施工记录6、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值7、转序:平整度、高程、宽度、横坡、纵断高程、压实度、弯沉值三、水泥稳定石基层1、水准测量(复核)记录2、控制桩测量(复核)记录3、工程定位测量记录4、隐蔽工程质量验收记录5、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、7d无侧限抗压、压实度、筛分6、转序:平整度、高程、宽度、横坡、纵断高程、弯沉值、厚度四、中粒式沥青混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、三大指标(针入度、延度、软化度)、压实度、马歇尔、抽提及筛分、摊铺温度、渗水、厚度五、细粒式沥青混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、三大指标、压实度、马歇尔、抽提及筛分、摊铺温度、渗水、厚度、抗滑六、水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑七、人行道水泥稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件八、人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录3、砂浆混凝土浇筑纪录检测:送检所需要的原材料、配合比、砂浆试件九、路缘石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件十、路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、弯沉测试成果汇总表3、混凝土或砂浆试块抗压强度检验汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表6、混凝土或砂浆试块抗折强度检验汇总表7、混凝土试块抗折强度检验评定表竣工验收初步验收1、施工总结2、高程完工报告3、工程初步验收计划书4、质量评估报告5、单位(子单位)高程竣工验收记录6、单位(子单位)工程质量控制资料核查记录7、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录8、单位(子单位)工程观感质量检查记录9、初步验收会议纪要10、工程档案移交情况说明(监理、建设单位)竣工验收1、竣工验收必备条件核查记录(一式8份)2、工程竣工验收计划书(一式8份)3、建设单位工程竣工验收报告4、勘察单位工程质量检查报告5、设计单位工程质量检查报告6、竣工验收合格证明书(一式8份)7、市政基础设施工程质量保修书(一式8份)8、单位(子单位)工程质量竣工验收记录(一式8份)9、工程竣工验收报告10、竣工报告(一式8份)11、施工总结12、监理单位工程质量评估报告13、竣工验收会议纪要14、竣工验收备案表(一式8份)15、施工结算及审计文件16、竣工图等(一式8份)注意:以上资料仅供参考所有资料均原件交档,。

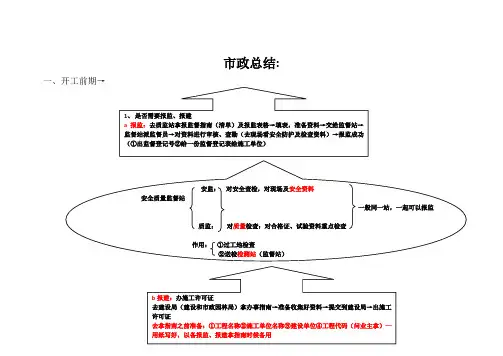

市政总结: 一、开工前期→施工过程中1、施工质检资料①原材拿合格证报审、送检②工序资料:等现场排水做了:6个井段或者路:200m,开始做工序资料工序 a 监-4资料 b 质量检验第三部分组成 c 施工记录:有涉及才附的,主要要做:施-24、施-48 第二部分③功能性试验:跟现场进度及工序资料送检或做试验a 列送检台账b 做见证记录c 检测(送检)时:委托书(协议书)※第一次送检(一般原材送检)1.1带见证员证复印件(加盖监理单位公章)1.2带见证员授权委托书监理单位出具※原材送检:要带原材合格证复印件※有些质检站(监督站)会发:见证卡,不用做“见证记录”,每次送检记得带“见证卡”。
2、安全资料:①安全检查评分表②安全日记每天做③班组班前安全活动记录每天做,按不同班组各做一份④安全会议纪录每个星期(星期一)做一份※每天写:①施工日记②划晴雨表※每天重复做以上内容,直到完工。
1)有合格证来,填写“证-2”等完工(竣工)后打印,减轻2)有浇注砼,填写“证-3”完工时候的工程量3)有变更、洽商回来,填变更※另外:现场做完一个单位工程、洽商汇总可先做:a 0.15~0.17 、0.1~0.5、证-1b 分好表,组卷一、排水工程(管道)流程表:专用表:功能性试验沟槽开挖【市政质检.3.1+市政质检.0.12+监-4(报审)】【地基承载力(现场试验)(每个工程每种构筑物做一次,20m一点)开挖之后垫层之前做】管道垫层【有要求可隐蔽(市政质检.0.12+监-4(报审)】【压实试验(每一回填层每段做一次)】【标准击实试验(整个项目,每一回填材料做一次标准击实)、(碎石砂、土、石屑各一做一次)】管道基础(砼基础)【市政质检.3.4+监-4(报审)】【混凝土试块(C20砼试块)试块养护28天送检(送检日期只可提前不可延期)(每次浇筑至少】管道铺设【市政质检.3.12+监-4(报审)】管道接口连接【市政质检.3.10+监-4(报审)】井室【市政质检.3.32+市政质检.0.12+监-4(报审)】【砂浆配合比(整个项目每种强度做一次)(M10砂浆做一次,一次送12KG到检测站)】【砂浆试块(凡砌筑都要做,每250m³一组)(因施工时间不一样每次砌筑至少做一组)】【污水、雨污合流做闭水试验(现场试验)(每五个井段一组)(规范要求回填之前做,实际是回填之后做)】管道回填【市政质检.3.3+市政施-48+监-4(报审)】【压实试验】二、排水工程(渠箱)流程表:专用表:功能性试验基坑开挖【市政质检.4.2+市政质检.0.12+监-4(报审)】【地基承载力(现场试验)(每个工程每种构筑物做一次,20m一点)开挖之后垫层之前做】渠箱垫层【市政质检.0.12+监-4(报审)】【压实试验(每一回填层每段做一次)】【标准击实试验(整个项目,每一回填材料做一次标击实)、(砂砾做一次)】【混凝土试块(C15砼试块)一组3块】钢筋【市政质检.4.15-1、-2(钢筋)】渠箱底板模板【市政质检.4.14(模板)】监-4(报审【混凝土试块(C30砼试块)一组3块】混凝土【市政质检.4.16+市政施-24(混凝土)】钢筋【市政质检.4.15-1、-2(钢筋)】渠箱中侧墙模板【市政质检.4.14(模板)】监-4(报审)【混凝土试块(C30砼试块)一组3块】混凝土【市政质检.4.16+市政施-24(混凝土)】模板【市政质检.4.14(模板)】渠箱顶板钢筋【市政质检.4.15-1、-2(钢筋)】监-4(报审)【混凝土试块(C30砼试块)一组3块】混凝土【市政质检.4.16+市政施-24(混凝土)】渠箱变形缝【市政质检.4.22、市政监-4(报审)】雨水井室【市政质检.3.32、市政监-4(报审)】【砂浆配合比(整个项目每种强度做一次)(M10砂浆做一次,一次送12KG到检测站)】【砂浆试块(凡砌筑都要做,每250m³一组)(因施工时间不一样每次砌筑至少做一组)】回填【市政质检.4.4+市政施-48+监-4(报审)】【压实试验】三、给水工程流程表:专用表:功能性试验沟槽开挖【市政质检.3.1+市政质检.0.12+监-4(报审)】【地基承载力(现场试验)(每个工程每种构筑物做一次,20m一点)开挖之后垫层之前做,严格要求的话就(每个井段为一检验批)】管道基础(砂石基础)【市政质检.3.4+监-4(报审)】【压实试验(每100米做一组,一组3点,一层3点)注:压实密度:95%】【砼试块(C10砼抗压)】支墩【市政质检.3.34+监-4(报审)】【砼试块(C15砼抗压)(每个检验批每台班100m³一组)(一组3块)(150×150×150㎜)】钢管内防腐【市政质检.3.6+监-4(报审)】钢管外防腐【市政质检.3.7+监-4(报审)】管道铺设【市政质检.3.12+监-4(报审)】管道接口连接【市政质检.3.10+监-4(报审)】钢管:焊缝无烫伤试验钢筋【市政质检.4.15-1、-2(钢筋)】闸阀井底板模板【市政质检.4.14(模板)】隐蔽(市政质检.0.12)【砼试块(C25砼抗压)浇筑时做】混凝土【市政质检.4.16+市政施-24(混凝土)】监-4钢筋【市政质检.4.15-1、-2(钢筋)】闸阀井盖板模板【市政质检.4.14(模板)】隐蔽(市政质检.0.12)【砼试块(C25砼抗压)浇筑时做】混凝土【市政质检.4.16+市政施-24(混凝土)】监-4 【水压试验(除接口外,管道两侧及管顶以上回填高度不应小于0.5m。
市政道路验收程序一、分部分项验收工程程序及内容(一)分部分项验收基本程序1.施工单位报检:施工单位分部工程完成后对工程质量进行自检,工程质量应符合工程建设强制性标准,符合设计及合同要求。
整理技术资料,填写分部工程质量验收申请表,报监理单位审核。
2.监理单位接到施工单位申请表后应在2个工作日内审核完毕(隐蔽工程应在48小时内对工程实物按有关规定进行检查,特殊情况应即时审核,若监理总工程师因故不到,应提前24小时通知施工单位,延期时间不得超过2日),同时对工程实物按有关规定进行检查,审核合格后,由总监理工程师签署意见经建设单位同意后报质监站。
3.建设单位组织勘察、设计、监理及施工单位的有关人员进行分部验收,在2个工作日内(特殊情况即时组织)验收,质监站监督员现场实施验收监督,验收内容:检查工程实体,查阅工程技术资料。
4.验收后,各有关单位人员应作出质量评价,形成经验收人员签署的分部(子分部)工程验收意见,填写《分部(子分部)工程质量验收记录》,并加盖有关单位公章后,2日内送质监站备案。
(二)分项工程包括以下内容1.道路:路基(天然路基,回填路基)、基层、水泥混凝土或沥青混凝土面层、人行道等。
2.排水:沟槽、管基、管道安装、管道井。
3.桥梁:地基与基础、墩台、盖梁、支座、桥板(如空心板)、桥面系及其他。
4.监理(建设)单位或质监单位根据工程特点及有关规定确认的有关分部(子分部)工程。
(三)分部验收的具体常用内容质量验收规范和评定标准1.路基压实度:挖方≥95%,填方1.5米以下≥93%,1.5米以上≥90%,检查频率3点/1000平方米。
2.水泥稳定土类基层及底基层压实度:基层≥97%,底基层≥95%,每层1点/1000 m2。
3.沥青混凝土面层平整度:1千米10处,各连续10尺≤5毫米。
4.路缘石要求:施工时应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用。
市政工程资料档范围及组卷顺序第一部分工程准备阶段文件(一)、立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)、建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)、勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)、招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)、开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)、建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件(一)、监理规划1、监理规划2、监理实施细则(二)、监理月报中的有关质量问题(三)、监理会议纪要中的有关质量问题(四)、进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)、安全控制1、安全检查记录2、安全事故报告及处理意见(七)、工程竣工决算审核意见书(八)、合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)、监理工作总结1、工程竣工总结2、质量评价意见报告第三部分施工文件(一)、施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)、设计变更、洽商记录1、设计变更通知单2、洽商记录(三)、原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)、施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴ 路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵ 石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶ 道路基层混合料强度试验记录⑷ 道路面层压实度试验记录3、混凝土试块强度试验记录⑴ 混凝土试块强度试验报告⑵ 混凝土试块抗渗、抗冻试验报告⑶ 混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴ 砂浆试块强度试验报告⑵ 砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)、施工记录1、地基与基槽验收记录⑴ 地基钎探记录及钎探位置图⑵ 地基与基槽验收记录⑶ 地基处理记录及示意图2、桩基施工记录⑴ 桩基位置平面示意图⑵ 打桩记录⑶ 钻孔桩钻进记录及成孔质量检查记录⑷ 钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴ 预应力张拉记录表⑵ 预应力张拉孔道压浆记录⑶ 孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)、隐蔽工程检查(验收)记录(七)、分部工程质量评定记录(八)、功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)、质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)、竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录第四部分竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程第五部分竣工验收文件(一)、工程竣工总结1、工程概况表2、工程竣工总结(二)、竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)、财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)、声像、电子档案1、声像档案⑴ 工程照片⑵ 录音、录像材料2、电子档案⑴ 光盘⑵ 磁盘第六部分组卷形式一、竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。
一、道路工程部分工序资料次序本部分所列内容结合总监办监理实行细则进行编制,列出了重要工序,其他工序内容可参照。
检查申请批复单为施工单位进行工序报验使用,监理单位不需要编制。
1.路基工程1.1路基土石方1.1.1素土:检查申请批复单、松铺、中线、高程、宽度、平整度、横坡(93顶)、压实签证表、压实度;1.1.2土石混合料:检查申请批复单、松铺、中线、高程、宽度、平整度、横坡(93顶)、沉降;1.1.3石灰改善土:检查申请批复单、松铺、中线、高程、宽度、平整度、横坡、边坡(96区顶层)、灰剂量、压实签证表、压实度、弯沉(96区顶)。
1.2涵洞工程1.2.1基坑:检查申请批复单、施工放样报样单、坐标放样检查表、明挖基坑检查表、高程、承载力(按实际状况填写);1.2.2垫层:检查申请批复单、现场质量检查表、高程(若有砼另加模板、砼施工原始记录、含水量、配比告知单、坍落度、28天强度);1.2.3基础:检查申请批复单(可分工序分别进行报验)、施工放样报样单、坐标放样检查表、现场质量检查表、钢筋加工及安装、模板、顶高程、砼施工原始记录、含水量、配比告知单、坍落度、28天强度;1.2.4墙身:检查申请批复单(可分工序分别进行报验)、施工放样报样单、坐标放样检查表、现场质量检查表、模板、顶高程、砼施工原始记录、含水量、配比告知单、坍落度、28天强度;1.2.5盖板预制:检查申请批复单(可分工序分别进行报验)、现场质量检查表、钢筋加工及安装检表、钢筋加工及安装评表、模板、砼施工原始记录、含水量、配比告知单、坍落度、28天强度;1.2.6盖板安装:检查申请批复单、现场质量检查表、高程;1.2.7八字墙、一字墙:检查申请批复单(可分工序分别进行报验)、施工放样报样单、坐标放样检查表、现场质量检查表、高程、砼施工原始记录、含水量、配比告知单、坍落度、28天强度;1.2.8台背回填:检查申请批复单、高程、厚度、宽度、压实沉降或压实度(按实际状况填写)、灰剂量(假如有);1.2.9涵洞总体:检查申请批复单、坐标放样检查表、高程、现场质量检查表。
