修编概况《上海市建筑和装饰工程预算定额》(2000)是根据上海市建设委员会沪建建(98)第0323号文“关于修编本市建设工程预算定额的批复”及其有关规定,在《上海市建筑工程预算定额》(1993)、《上海市建筑装饰工程预算定额》(1993)及《全国统一建筑工程基础定额》(GLD—101--95)的基础上,结合多年来的执行情况,以及“新技术、新工艺、新材料、新设备”的广泛使用,本着指导与服务的宗旨,体现量价的完全分离,促进企业面向市场为指导思想编制的预算定额。
一、编制原则(一)、本定额的编制遵循社会主义市场经济的原则,根据《建筑法》、《上海市建筑市场管理条例》及有关规定,从有利于建筑市场的建立和管理、有利于政府对工程造价的宏观调控出发,规范工程造价依据和计价行为。
(二)、本定额是完成规定计量单位的分项工程计价的消耗量标准,是以正常的施工条件、多数施工企业的装备程度、企业的施工工艺、劳动组织及工期条件下的社会平均消耗量水平,即从当前的技术、施工和管理实际出发,并有利于促进技术进步和管理水平的提高。
(三)、定额项目应满足上海地区施工工艺计价需要,遵循统一性、适用性、通用性、简明性的原则,力争项目齐全、覆盖面广、简明适用,并有利于计算机在工程计价和管理上的开发和应用。
统一性:即统一概念、统一名词术语、统一符号和代号、统一编码、统一计量单位以及定额水平的基本统一等。
适应性:即定额项目的设置应充分适应上海地区的施工操作特点,并充分反映已经成熟的“四新”技术项目。
通用性:即定额项目的设置能够基本适应每项工程的具体情况,必须取其共性,编制通用项目,使之在不同的工程上具有互换性。
简明性:即在一定范围内,定额项目及内容应适当综合,“粗”“细”适宜,按社会平均水平满足一般精度需要。
二、编制过程本次土建定额修编工作自一九九九年初开始前期准备工作至二ΟΟΟ年六月,共耗时约一年半。
分为以下几个阶段:第一阶段:拟定编制大纲、操作细则;在充分酝酿和研讨的基础上,制定了《上海市建筑工程预算定额修编大纲》,并形成了相应的定额修编操作细则,包括统一的名词术语、统一符号和代号、统一的人、材、机编码、统一的计量单位(子目、人、材、机)、统一的保留尾数、人工幅度差、机械幅度差、材料损耗率、周转材料摊销、砼、砂浆配合比表、现行标准及规范以及工程量计算规则的确定原则。
一、本章外脚手架、里脚手架按搭设材料分为竹制及钢管扣件式两种。
二、本章外脚手架定额高度自设计室内地坪至檐口屋面结构板面。
多跨建筑物高度不用时,应分别按不同高度计算。
三、外脚手架竹制16米以内、30米以内及钢管扣件式12米以内、20米以内子目均适用总高度20米以内的建筑物。
钢管扣件式外脚手架30米以内至270米以内子目适用于总高度超过20米的建筑物。
定额中已包括了防护安全笆及悬挂安四、外脚手架定额子目中已综合考虑了斜道、上料平台、铁梯等用料,亦包括了屋面顶部滚出物防患措施。
五、高度在3.6米以下的内墙体和围墙不计算脚手架,高度3.0米以下的外墙不计算外脚手架。
埋深3.0米以下的地下室、设备基础、贮水池、油池必须打折脚手架时,套用外加脚手架相应定额子目。
六、砌内墙净高3.6米以上应分别按砌筑用里脚手架和粉刷脚手计算。
室内净高3.6米以上,需做吊平顶或板底粉面者,应按满堂脚手架计算,但不再计算粉刷脚手架。
室内净高3.6米以上,需作板底勾缝、粉缝、刷白、油漆者,套用悬空脚手架定额子目。
七、防护安全笆定额适用于高度20米以下的沿街建筑物。
八、竹制高压线保护架定额,基本使用期为五个月。
九、钢管水平防护架定额,基本使用期为六个月。
十、钢管电梯井脚手架分土建结构用及电梯设备安装用两种。
当结构搭设的脚手架延续至安装使用时,套用安装用电梯井十一、砖烟囱外脚手架包括斜道及安全网;木竖井架包括工作台、内外保护栅、安全网安装、提升及拆除,地面以十二、水塔脚手架定额高度系指设计室外地坪至塔顶的高度。
竹制外脚手架包括塔身外架子、简易内架子、水槽外挑架子及水槽内架子、斜道、安全网。
木制内脚手架包括简易内倒锥壳水塔脚手架按水塔脚手架相应定额子目乘以系数1.3。
机械项目描述单位序(RMB)说 明分别按不同高度计算。
米以内的建筑物。
包括了防护安全笆及悬挂安全网。
使用时,套用安装用电梯井脚手架定额时应扣除定额中的人工和机械。
升及拆除,地面以下部分脚手架已包括在定额内。

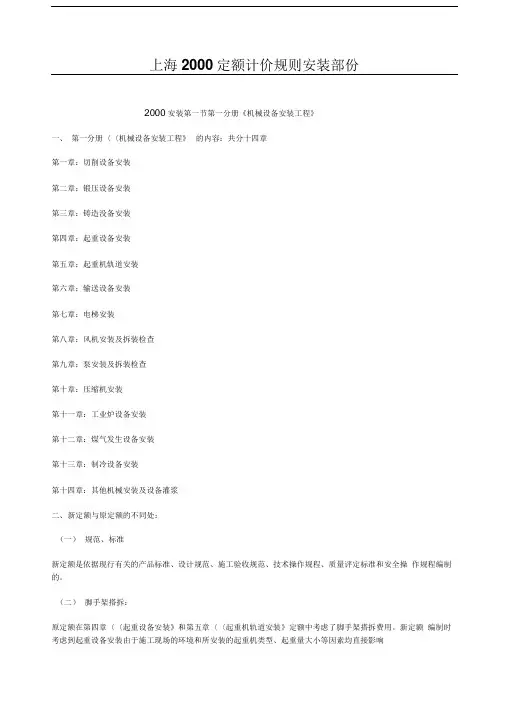

上海2000定额计价规则安装部份2000安装第一节第一分册《机械设备安装工程》一、第一分册〈〈机械设备安装工程》的内容:共分十四章第一章:切削设备安装第二章:锻压设备安装第三章:铸造没备安装第四章:起重设备安装第五章:起重机轨道安装第六章:输送设备安装第七章:电梯安装第八章:风机安装及拆装检查第九章:泵安装及拆装检查第十章:压缩机安装第十一章:工业炉设备安装第十二章:煤气发生设备安装第十三章:制冷设备安装第十四章:其他机械安装及设备灌浆二、新定额与原定额的不同处:(一)规范、标准新定额是依据现行有关的产品标准、设计规范、施工验收规范、技术操作规程、质量评定标准和安全操作规程编制的。
(二)脚手架搭拆:原定额在第四章〈〈起重设备安装》和第五章〈〈起重机轨道安装》定额中考虑了脚手架搭拆费用。
新定额编制时考虑到起重设备安装由于施工现场的环境和所安装的起重机类型、起重量大小等因素均直接影响到施工所需要的脚手架用量。
按起重机主钩起重量来取定脚手架费用不尽合理,因此新定额仅在第五章〈〈起重机轨道安装》定额中考虑了脚手架搭拆人、材、机的耗量,其余各章均未包括。
(三)超高增加费用原定额的设备超高仅考虑到设备底座的安装标高在地平面正或负40m以内不同标高的调整系数,超过40m统一乘1.9的调整系数。
这已不适应当前上海实际情况的需要。
为此新定额的设备超高将设备底座的安装标高定位于地平面120m在120m以内按表中列的调整系数取定,超过120m时,按每增加20m,调整系数增加10个百分点。
(四)一般起重机具摊销费原定额的一般起重机具摊销费是按安装设备的净重量(包括底座、辅机)每吨8.74元计取。
新定额改为设备安装所套用定额子目合计价来取定,按定额子目合计价的3%计算(第五章除外)。
(五)章、节的编排1、保留了原定额第--- 二章的内容和顺序,将原定额的第十三章〈〈其他机械安装及设备灌浆》改为新定额的第十四章,增加了第十三章〈〈制冷设备安装》。
上海市建筑和装饰工程预算定额工程量计算规则(2000)上海市建设工程定额管理总站目录总则 (3)建筑面积计算规则 (4)第一章土方 (5)第二章打桩 (7)第三章砌筑 (8)第四章砼及钢砼 (12)第五章钢砼及金属结构件驳运、安装 (16)第六章门窗及木结构 (17)第七章楼地面 (18)第八章屋面及防水 (19)第九章防腐、保温、隔热 (21)第十章装饰 (21)第十一章金属结构制作及附属工程 (25)第十二章建筑物超高降效及建筑物(构筑物)垂直运输 26 第十三章脚手架 (26)总则一、本工程量计算规则为本市统一的建筑和装饰工程预结算工程量计算规则。
二、本规则适用于本市行政区域范围内的工业与民用建筑及构筑物施工图设计阶段编制工程预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《上海市建筑和装饰工程预算定额》相配套,作为确定建筑和装饰工程造价及其消耗量的依据。
三、工程量计算除依据《上海市建筑和装饰工程预算定额》及本规则各项规定除外,尚应依据以下文件:1.经审定的施工图设计图纸及其说明;2.经审定的施工组织设计或施工技术措施方案;3.经审定的其他有关技术经济文件。
四、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按以下规定计算:1.以体积计算的为立方米(m3);2.以面积计算的为平方米(m2);3.以长度计算的为米(m);4.以重量计算的为吨或千克(t或kg);5.以件(个或组)计算的为件(个或组)。
五、汇总工程量时,其准确度取值:立方米、平方米、米取两位;吨取三位;千克、件等取整数。
建筑面积计算规则计算建筑面积的范围一、单层建筑物不论其高度如何,均按有层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
高层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,需分别计算建筑面积时,应以结构外边线为界分别计算。

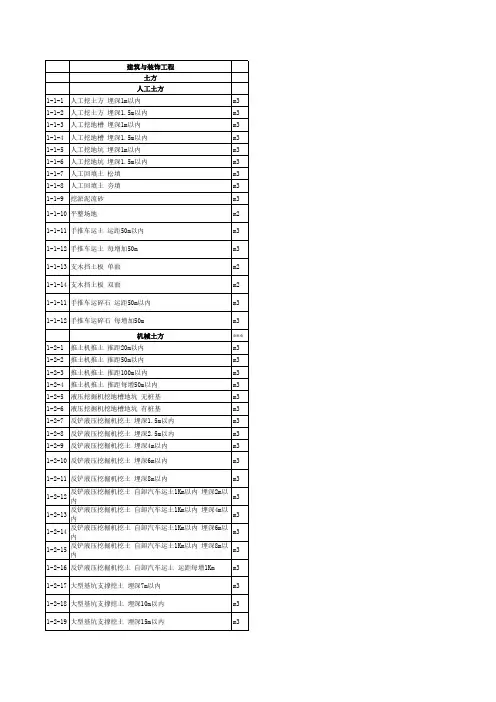

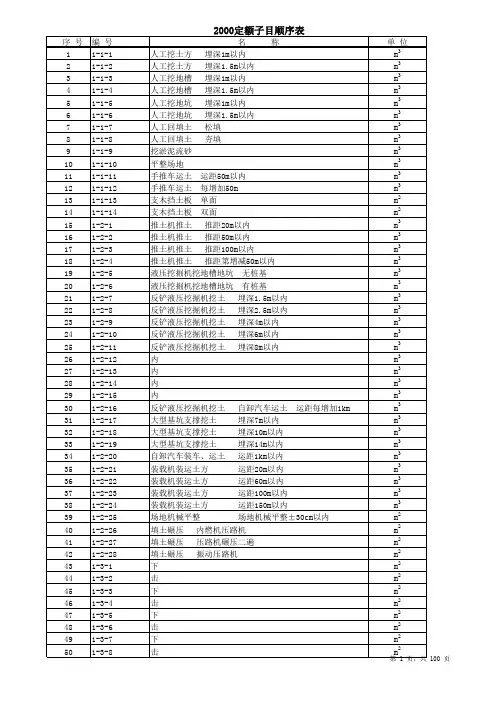

上海2000定额(讲义一):说明及工程量计算规则第一章土方工程1、机械土方按天然湿度土壤考虑(指土壤含水率25%以内)。
含水率大于25%时,定额人工、机械乘以系数。
(P17说明2)2、钢管支撑安装、拆除、是按地面第一道支撑编制,从地面以下第二道起,每增加一道钢管支撑,其定额人工、机械累计乘以系数。
(P18说明8)3、土方体积以挖掘前的天然密实体积为准计算。
(P18工程量计算规则一1)4、挖土以设计室外地坪标高为准。
(P18工程量计算规则一2)5、挖地槽、地坑、土方的划分:(P18工程量计算规则二1)(1)、凡图示槽底宽在3米以内,且槽长大于槽宽三倍以上的为地槽。
(2)、凡图示坑底面积在20平方米以内的为地坑。
(3)、凡图示槽底宽3米以外,坑底面积20平方米以外,平整场地挖土厚度在300mm以外,均按挖土计算。
6、人工平整场地为建筑场地就地挖、填土方厚度在±300mm以内及找平。
平整场地工程量按建筑物或构筑物底面积的外边线,每边各加2米以平方米计算。
(P19工程量计算规则三)7、基础施工所需工作面按下表计算:注:挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽每面增加100mm计算。
(P20工程量计算规则五:注意)8、回填土按han填和松填分别按下列规定以立方米计算:(P20工程量计算规则七)(1)、回填土体积=挖土体积-设计室外地坪以下埋设的实物体积(包括地下室所占的外形体积)(2)、管道沟槽的回填土,管径500mm以内时不扣除管道所占体积。
(3)、室内回填土按主墙的净面积乘以回填土厚度以立方米计算。
9、降水深度>8m,选用喷射井点降水。
第二章打桩工程1、打桩系指将桩打到余出自然地坪0.5m以内。
(P25说明1)2、打定型短桩仅指桩断面为20*20cm,且定额中已包括接桩和送桩。
(P25说明4)3、钻孔灌注桩砼不包括桩基上部硬地坪,现场施工中泥浆池、沟已包括在其他材料费百分比中。
(P25说明7)4、送桩按各类预制桩截面面积乘以送桩长度(设计桩顶面至自然地坪面加0.5m)以立方米计算。
《上海市房屋修缮工程预算定额(2000)》问题解答1、在新砌砖墙项目中,墙体预留门窗洞,是否可套用新开门窗樘定额子目?答:不能套用新开门窗樘定额子目。
因为新开门窗樘子目指在原有砖墙上开凿门窗洞,而新砌砖墙中,墙体应预留门窗洞。
2、修补(斩粉)大面积墙面或平顶粉刷,应如何套用定额子目?答:粉刷分部工程中修补(斩粉)墙面粉刷定额子目,适用墙面或平顶粉刷局部修补(斩粉),又称小面积修补。
如果整垛墙面或平顶全部铲除原有粉刷,然后新做粉刷层,则应执行铲除墙面或平顶粉刷层定额子目,然后执行新做粉刷层定额子目。
3、在整体面层抹灰工程中,遇弧形或圆柱粉刷定额子目如何换算?答:如遇弧形或圆柱粉刷,应根椐粉刷材料种类套用相应定额子目,同时人工消耗量乘以1.6系数,材料消耗量不变。
4、在粉刷工程分部中,何谓门窗头线粉刷?答:门窗头线粉刷是指在门窗洞口处,用粉刷单独粉出门窗套,其门窗洞侧面粉刷与墙面粉刷不是同种材质,且此门窗套凸出墙面。
一般此门窗头线粉刷有多种造型。
(示图)无窗头线有窗头线窗洞口粉刷示意图5、架空地搁栅项目如何区分内施和外施?答:所谓内施是指施工人员在地垄内架设地搁栅;外施是指在尚未铺钉地板或原有地板已全部拆除情况下,再架设地板搁栅。
6、何为灯槽、灯带、灯孔、高低平顶旁板?答:灯槽指平顶内安装暗藏式统长灯管的凹槽、灯带指平顶内装置嵌入式统长灯管的方槽、灯孔指平顶内安装嵌入式格栅灯或筒灯等的洞口、高低平顶旁板指两不同平面平顶相交处采用细木工板材料连接挂板。
详细见附图:灯槽灯带灯孔高低平顶旁板7、在地砖地坪工程中,如遇到基层浇捣细石混凝土找平层,应如何换算定额子目?答:地砖地坪工程中遇到用细石混凝土找平层上贴地砖,则不存在水泥砂浆找平层,故在套用地砖定额子目时,应扣除1:3水泥砂浆的材料含量,同时扣除人工0.064工日/m2。
8、如何理解窨井加高超高按实换算概念?答:窨井加高是指室外路面地坪标高调整后,对原窨井进行加高的处理。
93解释:安装工程1、问:安装工程高层建筑增加费中“高层建筑”的含义是什么?答:安装工程高层建筑增加费中“高层建筑”的含义是:六层以上的多层建筑(不含六层)或总高度超过20米(室外设计正负零至檐口的高度)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的各类建筑物。
2、问:安装工程中按定额规定可按系数收取脚手架搭拆及摊销费用,但实际施工中施工单位未做,是否可收取该项费用?答:定额中的脚手架搭拆和摊销费用系数是综合取定的,不论工程中实际是否搭拆脚手架或搭拆数量多少,均应按规定系数计取脚手架搭拆及摊销费用,包干使用。
3、问:在某高层建筑物施工中,按规定可收取高层建筑增加费,但其又符合超高施工条件,是否可同时再次收取超高增加费?答:同时符合上述两项费用收取条件的工程,两项费用可同时收取。
4、问:安装与生产同时进行的增加费用,应具备什么条件方可收取?答:安装与生产同时进行的增加费用,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不能动火)干扰了安装工作正常进行而降效的增加费用。
不包括为了保证安全生产和施工所采取的措施费用。
安装工作不受干扰的,不应计取此项费用。
5、问:在有害身体健康环境中施工的降效费用的含义是什么?答:在有害身体健康环境中施工的降效费用是指在民法通则有关规定允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准的即影响身体健康而降效的增加费用,不包括劳保条例规定应享受的工种保健费。
6、问:材料水平运距应如何计算?答:材料水平运输的距离,是以工地仓库至安装地点300米(第一分册为400米)计算,实际运距大于或小于规定距离时均不得调整。
7、问:定额人工包括哪些内容?其他用工的内容是什么?答:定额人工包括基本用工和其他用工。
其他用工的内容是:工种间交叉配合穿插施工的间歇时间,临时水、电、气源移动用工及间歇时间,小型施工机械、工器具移位时间,配合质量安全检查用工和其他零星用工时间。

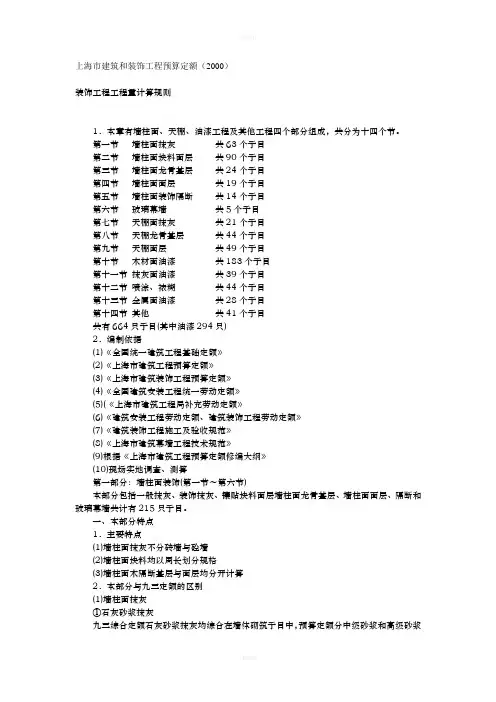

上海市建筑和装饰工程预算定额(2000)装饰工程工程量计算规则1.本章有墙柱面、天棚、油漆工程及其他工程四个部分组成,共分为十四个节。
第一节墙柱面抹灰共63个子目第二节墙柱面块料面层共90个子目第三节墙柱面龙骨基层共24个子目第四节墙柱面面层共19个子目第五节墙柱面装饰隔断共14个子目第六节玻璃幕墙共5个子目第七节天棚面抹灰共21个子目第八节天棚龙骨基层共44个子目第九节天棚面层共49个子目第十节木材面油漆共183个子目第十一节抹灰面油漆共39个子目第十二节喷涂、裱糊共44个子目第十三节金属面油漆共28个子目第十四节其他共41个子目共有664只子目(其中油漆294只)2.编制依据(1)《全国统一建筑工程基础定额》(2)《上海市建筑工程预算定额》(3)《上海市建筑装饰工程预算定额》(4)《全国建筑安装工程统一劳动定额》(5)(《上海市建筑工程局补充劳动定额》(6)《建筑安装工程劳动定额、建筑装饰工程劳动定额》(7)《建筑装饰工程施工及验收规范》(8)《上海市建筑幕墙工程技术规范》(9)根据《上海市建筑工程预算定额修编大纲》(10)现场实地调查、测算第一部分:墙柱面装饰(第一节~第六节)本部分包括一般抹灰、装饰抹灰、镶贴块料面层墙柱面龙骨基层、墙柱面面层、隔断和玻璃幕墙共计有215只子目。
一、本部分特点1.主要特点(1)墙柱面抹灰不分砖墙与砼墙(2)墙柱面块料均以周长划分规格(3)墙柱面木隔断基层与面层均分开计算2.本部分与九三定额的区别(1)墙柱面抹灰①石灰砂浆抹灰九三综合定额石灰砂浆抹灰均综合在墙体砌筑子目中,预算定额分中级砂浆和高级砂浆并分在砖墙面和砼墙面上抹灰。
新定额以中级砂浆抹灰为准,不分在砖墙面和砼墙面上抹灰。
②水泥砂浆和混合砂浆抹灰九三预算定额分砖墙面和砼墙面上抹灰,并分为有嵌条与无嵌条。
新定额不分砖墙与砼墙面抹灰,也不分有嵌条及无嵌条的定额,均执行水泥砂浆抹灰或混合砂浆抹灰的定额,如有木嵌条或玻璃嵌条另按子目计算。
《上海市安装工程预算定额(2000)》问题解答一1、问:套用“接地母线敷设均压环利用圈梁内主筋”和“接地母线敷设均压圈梁内接地母线”定额时,需将均压环圈梁内主筋或接地母线与垂直主钢筋用短钢筋另行焊接,是否可另外套用“接地跨接线安装”定额?答:此短钢筋的焊接已综合在定额的工作内容中,不可再另外套用“接地跨接线安装”定额。
2、问:防雷接地工程中,利用桩基及底板钢筋作引下线,如何套用定额?答:利用桩基及底板钢筋作引下线,应按需焊接的钢筋引下线延长米套用2—963定额子目,定额中已综合了底板钢筋与桩基连接的焊接用短钢筋的工作内容,不可再另外套用“接地跨接线安装”定额。
3、工业管道安装工程中的管口焊接充氩保护定额适用哪些项目?答:管口焊接充氩保护定额适用于除钛管(氩弧焊)项目外,其他采用(氩弧焊、氩电联焊)的相应项目。
4、民用建筑内的给水工程中如采用聚丁烯(PB)管(卡套式连接),如何执行定额?答:可依照塑复铝给水管(卡套式连接)8—224~8-227子目或塑复铜给水管(卡套式连接)8—248~8-251子目进行换算,采用的主材与接头零件的消耗量不变。
5、感应式冲水器安装如何套用定额?答:感应式冲水器现已广泛应用于宾馆、饭店、医院等高档卫生器具的配套项目中,应按明装或暗装二种不同的安装形式分别套用相应定额。
6、在绝热工程的橡塑保温管(板)和套管安装中,已包含涂刷粘结剂和粘贴胶带等的工作内容,现实际工程中常遇到不需涂刷粘结剂而只需粘贴胶带的情况,如何套用定额?答:根据第十一分册第九章<绝热工程>章说明第十三条中规定:绝热保温材料不需粘结者,执行相应定额项目时,需减去其中的粘接材料,人工乘以系数0.5。
《上海市安装工程预算定额(2000)》问题解答二1.问:“普通灯具安装”定额中,园球罩、半园球罩灯具安装按灯罩直径套用定额,其灯罩直径是指罩口直径还是指灯罩的最大直径?答:园球罩、半园球罩灯具安装定额中的灯罩直径系指罩口直径,即灯罩与吸顶轧头连接口的直径。
《上海市建筑和装饰工程预算定额》(土建2000定额说明)总说明一、《上海市建筑和装饰工种预算定额》(以下简称本定额)是根据沪建建(98)第0323号文“关于修编本市建筑工种预算定额的批复”及其有关规定,在《上海市建筑工程预算定额》(一九九三)、《上海市建筑装饰工程预算定额》(一九九三)及《全国统一建筑工程基础定额》(GJD-101-95)的基础上,殉年来的招待情况,以及“新技术、新工艺、新材料、新设备”的广泛应用,并体现量价完全分离而编制的预算定额。
二、本定额是统一本市建筑工程预结算工程量计算规则、项目与计量单位的依据;是完成规定计量单位分项工种计价的人工、材料、施工机械台班消耗量的标准,是编制施工图预算、进行工程招投标、办理竣工结算、编制本市建筑工程概算定额、估价指标以及技术经济指标的基础。
三、本定额适用于本市行政区域范围内的工业与民用建筑及构筑物的新建、扩建、改建及装饰工程。
四、本定额是按照正常的施工条件、多数施工企业的装备设备、成熟的施工工艺、合理的劳动组织为基础编制的,反映了上海地区的社会平均消耗量水平。
五、本定额是依据现行有关国家及本市强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全操作规程,并参照了有代表性的工程设计、施工资料和其他资料编制的。
六、本定额人工工日消耗量按现行全国建筑安装工程统一劳动定额和上海市补充劳动定额为基础计算,并考虑了在综合劳动定额项目外必须增加的基本用工幅度差。
每日按八小时工作制计算。
七、本定额机械台班消耗量已考虑了按合理施工方法及综合劳动定额所需增加的机械幅度差。
定额中的机械类型、规格是在正常施工条件下,按常用的机械类型确定,与定额中的台班消耗量相对应。
难以计量的零星机械即其他机械费以该项目机械费之和的百分率表示。
八、本定额材料消耗包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
上海市建筑建材业市场管理总站沪建市管〔2010〕29号关于调整《上海市建设工程施工费用计算规则(2000)》部分内容及标准的通知各有关单位:根据市建设交通委〘关于贯彻执行〖建设工程工程量清单计价规范〗(GB50500—2008)若干意见的通知〙(沪建交〔2009〕 995号)、〘关于印发〖上海市建设工程安全防护、文明施工措施费用管理暂行规定〗的通知〙(沪建交〔2006〕445号)、〘关于发布〖上海市轨道交通工程预算定额〗(含上海市轨道交通工程施工费用计算规则)的通知〙(沪建交〔2006〕237号)和上海市建筑建材业市场管理总站(以下简称市场管理总站)〘关于贯彻实施〖建设工程工程量清单计价规范〗(GB50500—2008)有关事项的通知〙(沪建市管〔2009〕79号)等文件关于建设工程安全防护、文明施工措施费、规费和税金不得作为竞争性费用,以及工、料、机价款不得采用无限风险等的规定,经研究和测算,对〘上海市建设工程施工费用计算规则(2000)〙及〘上海市轨道交通工程施工费用计算规则〙部分内容及标准作如下调整:一、人工费将原人工费内容中的社会保险基金、危险作业意外伤害保险费、—1—住房公积金等归入规费项目内,职工福利费、工会经费和职工教育经费等归入施工管理费项目内,其他内容及计算方法不变。
二、机械使用费将原机械使用费内容中的养路费调整为道路建设车辆通行费,其他内容及计算方法不变。
三、综合费用(包括施工管理费和利润)建筑和装饰、安装、市政和轨道交通、市政安装和轨道交通安装、民防等专业工程,将原综合费用内容中的临时设施费归入安全防护、文明施工措施费项目内(公用管线、园林和房屋修缮等专业工程除外)。
建筑和装饰、安装、市政和轨道交通、市政安装和轨道交通安装、民防、公用管线、园林和房屋修缮等专业工程,将原综合费用内容中的社会保险基金、住房公积金、河道管理费等归入规费项目内。
其他内容及计算方法不变,调整后的各专业综合费用参考费率,详见附件。
一、人工土方定额综合考虑了干、湿土的比例,且已包括湿土排水。
二、机械土方是按天然湿度土壤考虑(指土壤含水率25%以内)。
含水率大于25%时,定额人工、机械乘以系数
1、机械土方定额中已考虑了装车因素及机械挖掘所不及位置和修整底边所需的人工。
但不包括湿土排水。
2、机械土方遇有桩土方按相应定额人工、机械乘以系数2。
3、机械挖地槽、地坑带桩基定额子目中,已综合考虑了群桩间挖土人工及机械降效差。
4、挖土机在垫板上施工时,人工、机械乘以系数1.25。
定额未包括垫板的装、运及折旧摊销。
三、地基强夯定额中每百平方米夯点数是指点夯得最终夯点数。
四、钢管支撑安装、拆除,是按地面第一道支撑编制,从地面以下第二道起,每增加一道钢管支撑,其定额人
五、逆作法施工:
1、本定额适用于高层建筑的多层地下室结构逆作法施工。
2、本定额所考虑土方施工是采用地下室首层楼板结构完成后,由专用取土设备与人力相结合在楼板底下挖土。
3、格孔柱砼凿除定额已包括柱内型钢切割。
机械
机械
说 明
工、机械乘以系数1.15。
包括湿土排水。
管支撑,其定额人工、机械累计乘以系数1.1。
合在楼板底下挖土。
房屋修缮工程计算规则目录总则第一分部拆除工程第二分部土方工程第三分部砌筑工程第四分部砼和钢筋砼工程第五分部加固工程第六分部金属结构工程第七分部木结构、木装修工程第八分部屋面工程第九分部粉刷工程第十分部楼地面工程第十一分部门窗工程第十二分部沟路工程第十三分部油漆工程第十四分部玻璃裱糊第十五分部电气工程第十六分部水卫工程第十七分部通风工程第十八分部脚手架工程总则一、本规则是编制房屋修缮工程工程量清单的依据,是编制房屋修缮工程预算、结算和《上海市房屋修缮工程预算定额》相配套的计算规则,对本规则未表述的工程计量方法,应根据实际情况,依据项目特点,确定适当计量方法,并不得违反本规则,凡属上海地区内房屋修缮工程预算(结算)报价均以本计算规则计算工程量。
二、本规则以分部工程分别表述并根据《上海市房屋修缮工程预算定额》项目子目编排顺序进行编制的,项目计量单位均按《上海市房屋修缮工程预算定额》规定的计量单位。
三、本规则的计量尺寸,以图示表注或设计图纸能读出的尺寸为准,亦可根据施工方案现场查勘丈量尺寸为准。
工程量的计量单位表注、计算精确度及取值应按下列规定:1、以体积计算的为立方米(m3)分项计精确度取2位2、以面积计算的为平方米(m2)分项计算精确度取2位3、以长度计算的为米(m)分项计算精确度取2位4、以重量计算的为吨(t)分项计算精确度取3位5、以重量计算的为千克(kg)分项计算精确度取2位6、以套、只、台、个计算的分项计算精确度取整数拆除工程一、拆除屋面按面积以平方米计算。
二、拆除搭建以建筑面积计算。
三、拆除屋架以榀计算。
四、拆除屋面保温层以实际面积计算。
五、拆除屋面防水层按展开面积以平方米计算。
六、拆除钢筋砼(砼)基础、柱、梁均按实体积以立方米计算;拆除钢筋砼墙、板以平方米计算;拆除天沟以延长米计算;拆除钢筋砼楼梯按投影面积以平方米计算(包括扶手栏杆);拆除雨蓬、晒台、阳台按面积以平方米计算。
七、拆除砖基础按实体积以立方米计算;拆除砖墙均按面积以平方米计算。
上海安装工程预算定额(2000)问题解答1.等电位接线箱安装如何套用定额?答:因等电位接线的尺寸大小相差悬殊,统一套用不尽合理,经测算现定为:半周长≦300mm的套用“开关盒安装”定额子目:半周长>300mm的按明、暗装方式和半周长套套用“接线箱安装”相应定额子目。
2.利用主钢筋作为防雷引下线应如何套用定额?答:利用主钢筋作防雷引下线,因土建对主钢筋接头方法较多,故套用定额时,可按以下二种情况处理:(1)。
土建对垂直主钢筋接头方法中,其中三种方法是不进行焊接的,它们是:①铁丝扎接②套管冷压接头③锥螺纹接头因此安装专业必须在钢筋接头处施焊,可套用“利用柱内主钢筋引下线”定额子目,接安装专业焊接钢筋接头的钢筋延长米计算。
(93定额套用2-1246定额子目)。
(2)。
土建对垂直主钢筋接头方法中,另一种方法是进行焊接的,它们是:①电焊接头②电渣压力焊因此如土建采用这二种方法安装专业不需再在钢筋接头处施焊,故不需计算工程量及套用定额子目。
3.等电位接地、保护接地和防雷接地工程中,采用镀锌扁钢连接后暗敷在混凝土结构中,如何套用定额?答:套用“利用金属结构引下”定额子目,主材中要加镀锌扁钢主材及其损耗。
4.钢管(沟槽式连接)安装,直管怎样套用定额?答:钢管(沟槽式连接)安装,直管之间虽采用沟槽式连接,但不能同时套用“管件连接”的定额项目,直管敷设套用6-407~6-420项目,连接时涉及到连接材料卡箍,可作材料按实计算。
5.民用建筑给水工程中,镀锌钢管内涂塑管道又称“钢塑复合管”安装如何套用定额?答:民用建筑给水工程中,镀锌钢管内涂塑管道安装,可执行第八分册《给排水、采暖、燃气工程》第一章〈管道安装〉中的镀锌钢管(螺纹连接)8-134~8-144子目,其中定额内的接头零件,应接该分册附录,第256页(六)“室内镀锌钢管接头零件表”中的用量,通过加权平均计算出该项目镀锌钢管内涂塑接头零件的单价计入定额,其余不变。
上海市2000安装定额子目
第一分册机械设备安装工程
第一章切削设备安装第九章泵安装及拆装检查第二章锻压设备安装第十章压缩机安装第三章铸造设备安装第十一章工业炉设备安装第四章起重设备安装第十二章煤气发生设备安装第五章起重机轨道安装第十三章制冷设备安装第六章输送设备安装第十四章其他机械安装及设备灌浆第七章电梯安装附录
第八章风机安装及拆装检查
第二分册电气设备安装工程
第一章变压器第八章电缆第二章配电装置第九章防雷及接地装置第三章母线绝缘子第十章 10KV以下架空线路第四章控制设备及低压电器第十一章配管配线第五章蓄电池第十二章照明器具第六章电动机第十三章电梯电气装置第七章起重设备电气装置第十四章电气调整试验第三分册热力设备安装工程
第一章中压、高压锅炉设备第四章水处理设备第二章低压锅炉设备第五章油处理设备第三章锅炉辅助设备附录
第四分册炉窑砌筑工程
第一章专业炉窑第四章辅助项目第二章一般工业炉窑附录
第三章不定形耐火材料
第五分册静置设备与工艺金属结构制作安装工程
第一章静置设备制作工程第七章气柜制作安装第二章静置设备安装工程第八章工艺金属结构制作安装第三章设备压力试验与设备清洗、钝化、第九章综合辅助项目脱脂第十章化学工业炉安装第四章设备制作安装其他项目附录
第五章金属油罐制作安装
第六章球形罐组对安装
第六分册工业管道安装
第一章管道工程第六章管道压力试验、吹扫与清洗第二章管件连接第七章无损探伤与焊口热处理第三章阀门安装第八章其他第四章法兰安装第九章试行项目第五章板卷管制作与管件制作附录
第七分册消防及安全防范设备安装工程
第一章火灾自动报警系统安装与调试第五章消防系统调试第二章水灭火系统第六章安全防范设备安装与调试第三章气体灭火系统第七章防火涂料、填料第四章泡沫灭火系统
第八分册给排水、采暖、燃气工程
第一章管道安装第五章供暖器具安装第二章阀门、水位标尺安装第六章小型容器制作安装第三章低压器具、水表组成、安装第七章民用燃气管道、附件、器具安装第四章卫生器具制作安装附录
第九分册通风空调工程
第一章薄钢板通风管道制作安装第九章不锈钢板通风管道及部件制作安装第二章风管阀门制作安装第十章铝板通风管道及部件制作安装第三章风口制作安装第十一章塑料通风管道及部件制作安装第四章风帽制作安装第十二章玻璃钢通风管道及部件安装第五章罩类制作安装第十三章复合型风管制作安装第六章消声器制作安装第十四章试行项目第七章通风空调设备安装及设备支架制作安附录
装
第八章净化通风管道及部件制作安装
第十分册自动化控制装置及仪表工程
第一章过程检测仪表安装第十章附件制作安装第二章过程控制仪表安装第十一章过程检测仪表调试第三章机械量仪表安装第十二章过程控制仪表调试第四章分析和检测仪表安装第十三章机械量仪表调试第五章监视和控制装置安装第十四章分析和检测仪表调试第六章工业计算机安装第十五章监视和控制装置调试第七章工厂通讯、供电安装第十六章工业计算机调试第八章管路敷设、伴热与脱脂第十七章工厂通讯、供电调试第九章仪表盘、箱、柜及附件安装
第十一分册刷油、防腐蚀、绝热工程
第一章除锈工程第七章喷镀(涂)工程第二章刷油工程第八章耐酸砖、板衬里工程第三章防腐蚀涂料工程第九章绝热工程
第四章手工糊衬玻璃钢工程第十章管道补口补伤工程第五章橡胶板及塑料板衬里工程第十一章阴极保护及牺牲阳极第六章衬铅及搪铅工程附录第十二分册通信、有线电视、广播工程
第一章通信系统安装与调试第四章管、缆、线敷设与光、电缆调试第二章有线电视系统安装与调试附录
第三章广播系统安装与调试。
