住宅楼外脚手架搭设方案一、工程概述本工程位于武汉鲁巷光谷广场西侧,全高59.55m,地下一层,地上十八层。
本工程±0.000相当于绝对标高34.00 m,结构为全现浇钢筋混凝土短肢剪力墙结构。
本工程结构安全等级均为二级,设防抗震烈度为六度。
二、设计依据根据施工组织设计要求和安全防护规定,为确保施工安全,结合结构形式,本工程的外墙脚手架二层以上每六层十二步脚手架采用附着于主体结构的工字钢梁支撑的悬挑式钢管脚手架。
四周满挂绿色密目网,起到减少施工灰尘外扬和美化施工环境的作用,脚手架分段挂牌验收,合格后方可使用。
三、主要配件及材料选用1、扣件式钢管脚手架的主要组成构件有:立柱、纵向水平杆(大横杆、横向水平杆小横杆)、扣件、脚手板、剪刀撑(横向斜拉杆)、连墙件、纵向扫地杆、横向扫地杆、底座。
2.钢管采用力学性能适中的Q235A(3号)钢,其力学性能符合国家现行标准《碳素结构图》(GB700-89)中Q235-A钢的规定。
3. 钢管选用外径48 mm,壁厚3.5 mm的焊接钢管。
立杆、大横杆和斜杆的最大长度为6.5 m,小横杆长度1.5 m。
4.根据《可铸铁分类及技术条件》(GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余、披缝、毛刺、氧化皮等清除干净。
扣件与钢管的贴面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5 mm。
5.扣件活动部位应灵活转动,旋转扣件的两旋转面间隙应小于1 mm。
扣件表面应进行防锈处理。
6.钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。
7.外架钢管立杆、横杆采用金黄色,剪力撑采用黄黑相间色,防护栏杆采用红白相间色,扣件刷暗红色防锈漆。
四、搭设技术措施1.外架搭设(1)立杆垂直度偏差不得大于架高的1/200。
第1篇一、前言脚手架作为一种临时性建筑设施,广泛应用于建筑施工、装修、拆除等工程中。
为了确保施工安全和质量,制定一套科学、合理的脚手架施工方案至关重要。
本方案针对某建筑工程脚手架施工进行详细规划,旨在为施工人员提供安全、高效的工作环境。
二、工程概况1. 工程名称:某住宅楼建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约2万平方米,建筑高度约18米4. 施工周期:预计工期为6个月5. 脚手架施工内容:包括主体结构施工、装饰装修施工、屋面施工等三、脚手架施工方案1. 施工原则(1)安全第一,预防为主,综合治理。
(2)确保脚手架施工质量,满足施工需求。
(3)合理布局,提高施工效率。
2. 脚手架类型及选材(1)脚手架类型:本工程采用钢管扣件式脚手架。
(2)选材:选用符合国家标准的Q235B钢材,钢管壁厚不小于3.5mm,扣件应符合GB15831-2006《钢管扣件式脚手架》标准。
3. 脚手架搭设要求(1)基础处理:根据地基承载力要求,采用C15混凝土进行基础垫层,厚度不小于100mm。
(2)立杆:立杆采用Φ48×3.5mm钢管,立杆间距不大于1.5m,立杆底部设置底座,底座应与基础垫层牢固连接。
(3)横杆:横杆采用Φ48×3.5mm钢管,横杆间距不大于1.2m,与立杆采用扣件连接。
(4)斜撑:斜撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,斜撑间距不大于4m。
(5)剪刀撑:剪刀撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,剪刀撑间距不大于6m。
(6)连墙件:连墙件采用Φ48×3.5mm钢管,与主体结构采用焊接或螺栓连接,连墙件间距不大于3m。
(7)平台板:平台板采用12mm厚竹胶板或木胶板,满铺于横杆上,平台板应平整、牢固。
4. 脚手架搭设顺序(1)基础处理:平整场地,浇筑混凝土基础垫层。

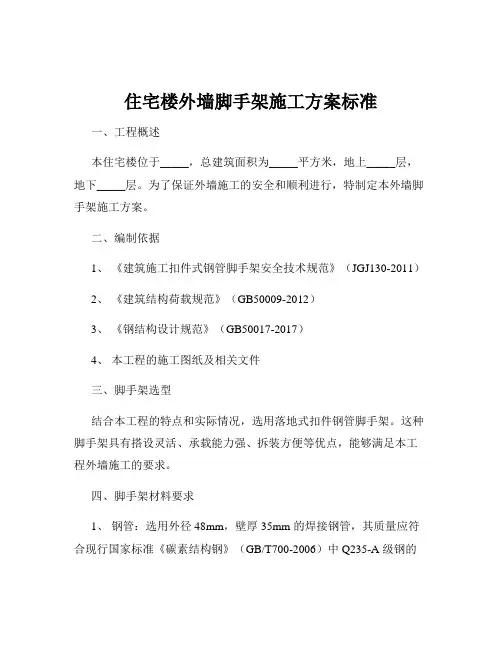

住宅楼外墙脚手架施工方案标准一、工程概述本住宅楼位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
为了保证外墙施工的安全和顺利进行,特制定本外墙脚手架施工方案。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程的施工图纸及相关文件三、脚手架选型结合本工程的特点和实际情况,选用落地式扣件钢管脚手架。
这种脚手架具有搭设灵活、承载能力强、拆装方便等优点,能够满足本工程外墙施工的要求。
四、脚手架材料要求1、钢管:选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831-2006)的规定。
在螺栓拧紧扭力矩达65N·m 时,不得发生破坏。
3、脚手板:选用竹笆脚手板,其宽度不得小于 800mm,厚度不得小于 50mm,两端应各设直径为 4mm 的镀锌钢丝箍两道。
4、安全网:选用密目式安全网,其网目密度不应低于 2000 目/100cm²,耐贯穿性试验不应有贯穿现象,16×18m 的单张网重量在 3kg 以上。
五、脚手架搭设参数1、立杆横距:105m2、立杆纵距:15m3、步距:18m4、内立杆距建筑物外墙皮的距离:03m5、连墙件:采用两步三跨设置,竖向间距 36m,水平间距 45m。
六、脚手架搭设流程1、场地平整、夯实在搭设脚手架前,应对场地进行平整、夯实,确保脚手架基础牢固。
2、定位放线按照施工方案的要求,在建筑物四周放出脚手架的立杆位置线。
3、铺设垫板在立杆位置处铺设厚度不小于 50mm 的木垫板,垫板应平稳、无晃动。
第1篇一、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑施工脚手架安全技术规范》(JGJ130-2011)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程施工安全检查标准》(JGJ59-2011)5. 《建筑工程施工组织设计规范》(GB50502-2009)6. 施工图纸及设计文件7. 施工合同及工程量清单二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米,建筑高度XX米4. 施工单位:XX建筑有限公司5. 施工周期:预计XX个月三、脚手架工程概况1. 脚手架类型:外用钢管脚手架2. 脚手架高度:根据施工需求确定,最高不超过XX米3. 脚手架跨度:根据施工需求确定,最大不超过XX米4. 脚手架支撑形式:地基基础支撑、墙体支撑、梁柱支撑等5. 脚手架使用范围:主体结构施工、装饰装修施工等四、施工准备1. 技术准备- 组织施工人员学习并掌握脚手架搭设、拆除及安全操作规程。
- 制定详细的脚手架施工方案,明确施工工艺、安全措施等。
- 对施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全风险。
2. 材料准备- 钢管:应符合国家标准,材质为Q235-A或Q235-B。
- 钢丝绳:应符合国家标准,直径不小于φ12mm。
- 连接件:应符合国家标准,包括扣件、扣件连接板、横杆等。
- 水平杆:应符合国家标准,材质为Q235-A或Q235-B。
- 水泥:应符合国家标准,强度等级不小于32.5MPa。
- 砂子:应符合国家标准,粒径不大于5mm。
- 模板:应符合国家标准,材质为钢模板或木模板。
3. 工具准备- 钢筋切割机、电焊机、扳手、螺丝刀、锤子、水平尺、线锤等。
五、施工工艺1. 脚手架基础施工- 清理施工现场,确保地基平整、坚实。
- 按照设计要求,开挖基坑,基坑深度应满足支撑要求。
- 基坑底部铺设碎石垫层,厚度不小于100mm。
外墙脚手架搭设方案第1篇外墙脚手架搭设方案一、工程概况1. 工程名称:XX项目外墙脚手架搭设工程2. 工程地点:XX市XX区3. 建筑物类型:住宅楼4. 建筑高度:XX米5. 脚手架搭设面积:XX平方米二、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工扣件式钢管脚手架安全技术规范》3. 《建筑施工临时设施设计规范》4. 《建筑施工高处作业安全技术规范》5. 施工图纸及设计文件三、脚手架搭设方案1. 脚手架类型:扣件式钢管脚手架2. 脚手架材质:符合国家标准的钢管、扣件、脚手板等3. 脚手架结构:立杆、横杆、剪刀撑、水平撑、防护栏杆、踢脚板等4. 脚手架搭设参数:- 立杆纵距:1.5米- 立杆横距:0.8米- 步距:1.8米- 脚手板铺设:满铺,采用对接平铺法- 防护栏杆设置:距地面1.2米处设置,高度1.05米- 踢脚板设置:距地面0.2米处设置,厚度不小于5厘米四、施工要求1. 脚手架搭设前,应进行安全技术交底,明确搭设要求、施工工艺及验收标准。
2. 脚手架搭设人员应具备相应的专业技能和操作证。
3. 脚手架搭设过程中,应严格遵守施工方案,不得随意改动。
4. 施工过程中,应定期对脚手架进行检查,发现问题及时整改。
5. 遇有六级以上大风、雨、雪等恶劣天气,应暂停脚手架搭设作业,并对已搭设部分进行检查、加固。
五、施工工艺1. 基础处理:脚手架搭设前,应对搭设区域的基础进行平整、压实,并设置排水设施。
2. 立杆:立杆底部应设置底座或垫板,立杆距地面高度应符合规范要求。
3. 横杆:横杆与立杆连接应采用对接扣件,对接扣件应交错布置,间距应符合规范要求。
4. 剪刀撑:剪刀撑应沿脚手架高度连续设置,与地面夹角应在45°~60°之间。
5. 水平撑:水平撑应设置在立杆与横杆的交点处,与立杆连接应牢固。
6. 防护栏杆:防护栏杆应设置在脚手架外侧,并与立杆连接牢固。
7. 踢脚板:踢脚板应设置在脚手架内侧,并与立杆连接牢固。
外墙装饰脚手架施工方案一、搭设过程:1.设计脚手架搭设方案:根据建筑外墙的高度和结构特点,制定符合安全要求的脚手架搭设方案,并进行相应的计算和图纸设计。
2.脚手架材料准备:按照搭设方案要求准备脚手架所需的各类材料,包括钢管、连接件、横杆、立杆、水平杆等。
3.基础处理:清除建筑周边的杂物和障碍物,确保脚手架搭设区域平整并无障碍。
4.安装立杆:在外墙基部固定立杆,采用支架或螺栓进行固定。
5.架设横杆和连接件:将横杆安装在立杆之间,并使用连接件将其连接成稳固的结构。
6.加固安全措施:在脚手架上添加安全网、安全带、防护栏杆等装置,确保安全。
7.检查调整:完成搭设后,对脚手架进行全面检查,确保结构稳定、无松动和破损。
8.定期维护:在使用过程中定期进行脚手架的检查和维护,及时修复和更换破损部件。
二、安全措施:1.建立安全管理制度和操作规范:制定相关安全管理制度,明确脚手架操作人员的权限和责任,严格按照操作规范进行施工。
2.培训操作人员:对脚手架操作人员进行培训,确保其掌握正确的操作方法和安全注意事项。
3.安全设施设置:在脚手架上设置安全网、安全带、防护栏杆等设施,防止人员从高处坠落,并确保脚手架操作人员的安全。
4.定期检查和维护:定期对脚手架进行检查和维护,及时发现并修复破损部件,确保脚手架的安全稳定性。
5.合理分配工作:合理安排脚手架上的工作人员,避免超负荷作业和过度拥挤,确保安全。
三、施工流程:1.脚手架搭设前的准备工作:准备材料、设计搭设方案、清理施工区域。
2.安装立杆和连接杆:按照设计方案中的要求,将立杆和连接杆固定在基础上。
3.架设横杆和斜杆:将横杆和斜杆安装在立杆和连接杆之间,形成脚手架的基本结构。
4.加固固定和安全设施:加固横杆和立杆的连接点,同时设置安全栏杆和安全网。
5.检查脚手架结构的稳定性和安全性:进行全面的检查和调整,确保脚手架结构的稳定和安全。
6.进行外墙装饰施工:根据需要进行外墙装饰施工,如粉刷、贴瓷砖等。
住宅楼落地式双排外脚手架施工方案在住宅楼的建设中,安全施工是至关重要的环节之一。
双排外脚手架作为支撑和保障工人施工的重要工具,在楼房建设中发挥着重要作用。
本文将介绍住宅楼落地式双排外脚手架的施工方案,旨在提高施工效率和保障施工安全。
1. 施工前准备工作1.1 验收材料在施工前,需要对双排外脚手架的材料进行验收,确保质量合格,材料齐全。
1.2 绘制施工图纸根据实际楼房结构和尺寸,绘制双排外脚手架的施工图纸,明确脚手架的搭建位置和高度。
2. 搭建双排外脚手架2.1 安装脚手架基础根据施工图纸,先进行基础的搭建,确保脚手架的稳固性和平整度。
2.2 搭建主体结构根据搭建要求,将主体结构的杆件和连接件逐步安装,确保连接紧固牢固,结构稳固。
2.3 安装横、立杆在主体结构搭建完成后,安装横、立杆,保证脚手架的整体框架形成。
3. 安全措施3.1 定期检查在施工过程中,定期检查双排外脚手架的连接件是否牢固、脚手架是否出现松动等情况,保证施工安全。
3.2 安装防护设施在搭建双排外脚手架的同时,设置好防护设施,如安全网、防护栏杆等,确保工人的安全施工。
4. 拆除双排外脚手架4.1 安全拆除工程结束后,需要按照安全规范和要求,对双排外脚手架进行安全拆除,避免发生意外。
4.2 材料归库拆除后的材料需要进行分类归库,保证下次使用时能够顺利找到。
结语通过以上施工方案,能够有序、高效地搭建和拆除住宅楼落地式双排外脚手架,保障施工安全、提高施工效率,为住宅楼的建设提供了可靠的支撑。
希望本文的介绍对相关人员能有所帮助,保障施工安全,促进施工进展。
第1篇一、工程概况1. 工程名称:XX大厦外架施工工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX栋楼,总建筑面积约XX万平方米4. 施工单位:XX建筑工程有限公司5. 施工日期:2023年X月X日至2024年X月X日二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督。
(2)技术负责人:负责施工方案、技术交底、施工工艺和质量控制。
(3)安全负责人:负责施工现场的安全管理、监督和检查。
(4)质量负责人:负责施工质量的管理、监督和检查。
2. 施工进度计划根据工程概况和施工组织设计,制定以下施工进度计划:(1)基础施工:2023年X月X日至2023年X月X日(2)主体结构施工:2023年X月X日至2024年X月X日(3)装饰装修施工:2024年X月X日至2024年X月X日(4)外架拆除:2024年X月X日至2024年X月X日三、施工方案1. 脚手架搭设方案(1)脚手架类型:采用单排脚手架,采用钢管、扣件、脚手板等材料。
(2)脚手架搭设顺序:先搭设基础,再搭设立杆、横杆、斜杆、剪刀撑等。
(3)脚手架搭设要求:①立杆间距:1.5米×1.5米;②横杆间距:1.2米;③斜杆间距:1.5米;④剪刀撑间距:1.5米;⑤脚手板间距:0.2米;⑥立杆与基础连接:采用焊接或螺栓连接;⑦脚手架搭设高度:不超过50米。
2. 脚手架材料要求(1)钢管:应符合GB/T 3091-2015《低压流体输送用焊接钢管》的要求;(2)扣件:应符合GB/T 15831-2006《建筑扣件式钢管脚手架》的要求;(3)脚手板:应符合GB/T 2319-2008《建筑用竹胶板》的要求;(4)安全网:应符合GB 5725-2009《安全网》的要求。
3. 脚手架搭设注意事项(1)脚手架搭设前,应进行现场调查,了解地形、地质、气候等条件;(2)脚手架搭设过程中,应严格按照施工方案进行,确保脚手架的稳定性;(3)脚手架搭设完成后,应进行验收,确保脚手架符合设计要求;(4)脚手架搭设过程中,应加强安全防护措施,防止坠落、触电等事故发生。
第1篇一、工程概况本项目为某高层住宅楼,建筑高度为100米,共28层,地下2层,地上26层。
建筑结构为钢筋混凝土框架剪力墙结构。
为确保施工安全和工程质量,特制定本悬挑式外脚手架施工方案。
二、施工依据1. 国家及地方有关建筑安全生产法规、规范和标准。
2. 工程设计文件及相关技术资料。
3. 施工单位的企业标准及操作规程。
三、施工范围1. 施工现场外脚手架的搭设、拆除及维护。
2. 施工现场临边防护及安全防护设施的搭设。
3. 施工现场临时用电、用水设施的搭设。
四、施工组织与管理1. 施工单位应成立脚手架施工领导小组,负责脚手架施工的组织、协调、监督和管理。
2. 施工单位应配备专业的脚手架搭设队伍,并对其进行专项培训,确保施工人员具备相应的技能和素质。
3. 施工单位应制定脚手架施工方案,并经相关部门审核批准后方可实施。
五、施工准备1. 材料准备:- 脚手架立杆、横杆、斜杆、剪刀撑等;- 脚手板、挡脚板、安全网等;- 连接件、扣件等;- 钢筋、模板等。
2. 工具准备:- 电钻、扳手、螺丝刀等;- 钢尺、水平尺等;- 安全带、安全帽等。
3. 施工现场准备:- 施工现场平整、坚实;- 施工用水、用电设施齐全;- 施工通道畅通;- 施工安全防护设施齐全。
六、施工工艺及流程1. 脚手架搭设流程:- 施工现场准备;- 搭设基础;- 搭设立杆;- 搭设横杆;- 搭设斜杆;- 搭设剪刀撑;- 搭设脚手板;- 搭设挡脚板;- 搭设安全网;- 搭设临边防护及安全防护设施; - 施工人员进入脚手架作业。
2. 脚手架拆除流程:- 施工人员撤离脚手架;- 拆除安全防护设施;- 拆除脚手板;- 拆除剪刀撑;- 拆除斜杆;- 拆除横杆;- 拆除立杆;- 拆除基础。
七、施工质量控制1. 材料质量控制:- 材料进场前应进行验收,确保材料质量符合要求;- 材料堆放整齐,标识清晰。
2. 施工过程质量控制:- 施工人员应严格按照施工方案进行施工;- 施工过程中应定期进行检查,确保脚手架搭设质量符合要求; - 施工完成后应进行验收,确保脚手架搭设质量合格。
外墙装修脚手架施工方案一、工程概况与依据本次外墙装修脚手架施工方案是针对某高层住宅楼的外墙装修工程而设计的。
本工程位于市中心,建筑面积约为XX平方米,楼高XX 层。
为确保外墙装修工作的顺利进行,保障施工人员的安全,本方案根据《建筑施工脚手架安全技术统一标准》等相关法规和规范制定。
二、材料选择与准备脚手架材料选用符合国家标准的钢管、扣件和底座。
钢管直径为XXmm,壁厚为XXmm,扣件为可锻铸铁材质,底座采用钢板焊接而成。
材料进场前需进行质量检验,确保无锈蚀、无裂纹等缺陷。
三、脚手架设计计算根据工程实际情况,进行脚手架的受力分析和设计计算。
计算内容包括立杆的稳定性、连墙件的设置、水平杆的承载能力等。
设计计算结果需满足规范要求,确保脚手架的整体稳定性和安全性。
四、地基处理与加固脚手架基础应设在坚实、平整的地面上,基础承载力应符合设计要求。
如遇软弱地基,需进行地基加固处理,如采用混凝土垫层、石灰桩等方法。
基础埋深不得小于XXm,基础宽度应根据立杆间距和地面承载力确定。
五、搭设工艺流程清除基础表面杂物,确保基础平整;放置底座,调整水平;搭设立杆,确保垂直度;搭设水平杆,与立杆连接牢固;搭设剪刀撑,增强整体稳定性;搭设连墙件,确保脚手架与建筑物的连接可靠;铺设脚手板,确保平稳、牢固;搭设防护栏杆和挡脚板,确保安全。
六、脚手架验收与使用脚手架搭设完成后,需进行验收。
验收内容包括基础、立杆、水平杆、剪刀撑、连墙件等部件的安装质量和稳定性。
验收合格后方可投入使用。
在使用过程中,应定期检查脚手架的安全状况,发现问题及时处理。
七、安全技术交底在施工前,需对施工人员进行安全技术交底,使其了解脚手架的结构特点、安全要求和使用方法。
交底内容包括但不限于脚手架的搭设、使用、维护等方面的安全知识。
交底应做好记录,确保交底内容传达到位。
八、架子拆除与维护脚手架拆除前,需制定详细的拆除方案,并进行安全技术交底。
拆除过程中,应遵循“先上后下、先外后内”的原则,确保拆除过程的安全。

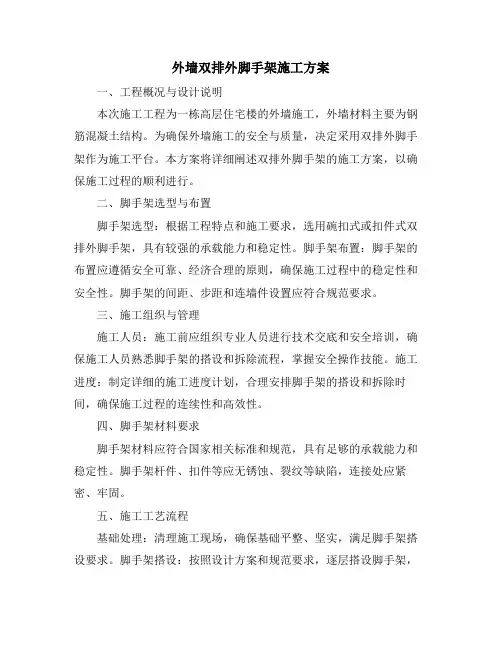

外墙双排外脚手架施工方案一、工程概况与设计说明本次施工工程为一栋高层住宅楼的外墙施工,外墙材料主要为钢筋混凝土结构。
为确保外墙施工的安全与质量,决定采用双排外脚手架作为施工平台。
本方案将详细阐述双排外脚手架的施工方案,以确保施工过程的顺利进行。
二、脚手架选型与布置脚手架选型:根据工程特点和施工要求,选用碗扣式或扣件式双排外脚手架,具有较强的承载能力和稳定性。
脚手架布置:脚手架的布置应遵循安全可靠、经济合理的原则,确保施工过程中的稳定性和安全性。
脚手架的间距、步距和连墙件设置应符合规范要求。
三、施工组织与管理施工人员:施工前应组织专业人员进行技术交底和安全培训,确保施工人员熟悉脚手架的搭设和拆除流程,掌握安全操作技能。
施工进度:制定详细的施工进度计划,合理安排脚手架的搭设和拆除时间,确保施工过程的连续性和高效性。
四、脚手架材料要求脚手架材料应符合国家相关标准和规范,具有足够的承载能力和稳定性。
脚手架杆件、扣件等应无锈蚀、裂纹等缺陷,连接处应紧密、牢固。
五、施工工艺流程基础处理:清理施工现场,确保基础平整、坚实,满足脚手架搭设要求。
脚手架搭设:按照设计方案和规范要求,逐层搭设脚手架,确保搭设过程中的稳定性和安全性。
脚手架验收:搭设完成后,组织专业人员进行验收,确保脚手架符合设计要求和使用安全。
六、扣件安装注意事项扣件安装应符合规范要求,确保连接牢固、稳定。
扣件安装过程中,应检查扣件的松紧度,避免过紧或过松导致脚手架失稳。
七、质量保证措施施工过程中应加强对脚手架的监测和维护,确保脚手架的稳定性和安全性。
对于脚手架的关键部位和薄弱环节,应采取加强措施,提高脚手架的承载能力。
八、安全防护措施脚手架外侧应设置密目式安全网,防止施工过程中物料坠落伤人。
施工人员应佩戴安全防护用品,如安全帽、安全带等,确保施工过程中的安全。
以上为本工程外墙双排外脚手架的施工方案,施工过程中应严格按照方案要求执行,确保施工过程的顺利进行和施工质量的保障。
外脚手架施工方案一、工程概况本工程为某住宅楼工程,建筑层数为地上六层,砖混结构,建筑高度为m。
根据本工程的特点,外脚手架采用双排钢管脚手架,脚手架立杆基础为现浇混凝土硬化地坪,并沿脚手架四周设排水沟,基础做法为素土夯实,地坪混凝土浇筑150mm厚C20细石混凝土,并随捣随抹,地坪混凝土强度等级为C20。
二、脚手架设计1、脚手架采用双排钢管脚手架,立杆纵距1.5m,横距1.05m,内排架距离建筑物0.30m,立杆步距1.8m,内排架步距1.8m。
剪刀撑沿脚手架高度连续布置,剪刀撑斜杆与地面的倾角45°-60°。
连墙件采用两根Φ48钢管,高度为二步二跨,与墙体连接牢固,预埋钢管直径16mm,埋入深度不小于100mm。
2、脚手板采用毛竹脚手板,满铺一层脚手板及一层防护栏和安全网。
脚手板接头采用对接平铺搭接方式,在每块脚手板的两个跨边用镀锌铁丝作绑扎固定在支撑杆上。
接头两端扣挂在交叉横杆上并绑扎牢固。
3、连墙件采用两根Φ48钢管与预埋件连接,预埋件用直径16mm的钢筋焊接在结构混凝土柱内,外露部分不小于100mm。
连墙件用扣件与钢管连接。
4、防护栏杆采用Φ48钢管搭设成栏杆形式,高度不小于1.2m,并在栏杆上涂上黄色和黑相间的条纹。
栏杆应设两道横杆:第一道杆距地面高度为1.2m,第二道杆距地面高度为0.6m。
栏杆下设挡脚板。
5、安全网采用密目式安全网,网目不应小于1000目/100mm2。
安全网应张挂在脚手架外立面,并高出楼层1.5m以上。
安全网应满铺绑扎牢固。
三、脚手架施工1、搭设顺序:先搭设里排架子(一步一跨),后搭设外排架子。
里排架子搭设至结构二层楼面标高时停止,待里排架子安装剪刀撑及连墙件后,再继续搭设外排架子。
2、基础处理:根据设计要求将基础地坪混凝土强度等级浇筑至C20级(原设计要求C15级),并随捣随抹成平面。
地坪混凝土表面应夯实找平,表面平整度允许偏差±20mm。
第1篇一、工程概况1. 工程名称:XX项目脚手架工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程总建筑面积为XX万平方米,其中地上XX层,地下XX层。
4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院6. 监理单位:XX工程监理有限公司二、脚手架工程概述1. 脚手架类型:本工程采用双排外脚手架,搭设高度为XX米。
2. 脚手架材料:主要材料包括钢管、扣件、脚手板、安全网等。
3. 施工工期:预计XX个月。
三、施工准备1. 施工组织设计(1)成立脚手架施工领导小组,负责组织、协调、指挥脚手架施工。
(2)制定脚手架施工方案,明确施工工艺、技术要求、安全措施等。
(3)组织施工人员进行技术交底,确保施工人员掌握施工技术。
2. 材料准备(1)钢管:应符合GB/T 3091-2015《碳素结构钢》标准,直径为48mm,壁厚为3.5mm。
(2)扣件:应符合GB/T 15831-2007《扣件式钢管脚手架》标准。
(3)脚手板:应符合GB/T 20252-2006《建筑用竹、木脚手板》标准。
(4)安全网:应符合GB 5725-2009《安全网》标准。
3. 施工设备(1)施工电梯:用于垂直运输材料、设备。
(2)卷扬机:用于垂直运输材料、设备。
(3)吊车:用于吊装材料、设备。
4. 施工人员(1)施工人员应具备相关资质,持证上岗。
(2)施工人员应进行安全教育和培训,确保其掌握安全操作规程。
四、施工工艺及要求1. 脚手架基础(1)根据施工图纸,确定脚手架基础位置,清除地面杂物。
(2)按照设计要求,浇筑混凝土基础,确保基础牢固。
(3)基础高度应满足脚手架搭设要求。
2. 脚手架搭设(1)按照设计图纸,进行脚手架搭设,确保搭设高度、宽度、间距符合要求。
(2)搭设过程中,应确保钢管连接牢固,扣件紧固。
(3)搭设完成后,进行自检,确保脚手架结构稳定、安全。
3. 脚手板铺设(1)按照设计要求,铺设脚手板,确保脚手板平整、牢固。
高层住宅楼外墙脚手架搭设方案建筑外墙脚手架搭设方案1.搭设目的和要求建筑外墙脚手架搭设的主要目的是为外墙施工提供作业平台和安全防护。
要求脚手架具备足够的承载能力、稳定性和可靠性,以确保施工过程的安全性和顺利进行。
同时,脚手架的搭设也应满足建筑结构稳定性要求,不影响工程质量。
2.工程概况和现场条件本工程为高层住宅楼,建筑高度为100米,外墙面积为5000平方米。
现场地质条件良好,但风压较大,对脚手架的稳定性要求较高。
3.脚手架的设计和选型根据工程概况和现场条件,我们采用悬挑式脚手架。
这种脚手架由型钢悬挑梁、扣件式钢管脚手架和连墙件等组成。
型钢悬挑梁选用16号工字钢,扣件式钢管脚手架采用直径48mm的钢管,壁厚3.5mm。
为提高脚手架的稳定性,连墙件选用φ16膨胀螺栓与结构连接。
4.基础工程准备在脚手架搭设前,需进行以下基础工程准备:(1)清理施工现场,确保场地平整,无障碍物。
(2)按照脚手架设计要求,进行地基处理,并做好排水措施。
(3)安装型钢悬挑梁预埋件,确保位置准确,固定牢固。
5.脚手架搭设步骤和工艺要求(1)根据施工方案,放线定位,确定脚手架立杆位置。
(2)按照立杆位置,安装型钢悬挑梁,确保挑梁与地面平行。
(3)从一端开始,按照间距600mm安装一组横向水平杆,并与挑梁固定。
(4)按照同样方法安装纵向水平杆,形成脚手架基础框架。
(5)根据施工需要,逐步安装其他杆件和连墙件,形成完整的脚手架体系。
(6)扣件安装时,必须拧紧螺栓,确保脚手架稳定。
6.脚手架搭设安全技术措施为确保脚手架搭设过程的安全性,采取以下措施:(1)施工人员必须佩戴安全带和安全帽,遵循高空作业规程。
(2)严格控制脚手架搭设质量,确保杆件和扣件安装牢固,避免发生倾斜或摇晃。
(3)在风力较大时,采取防风措施,如增加连墙件、挡风屏障等。
(4)设置临时栏杆,防止人员跌落。
(5)搭设过程中,安排专人负责安全检查,及时发现并处理安全隐患。
高层住宅楼悬挑外脚手架施工方案在进行高层住宅楼的建筑施工中,为了方便施工人员进行施工作业并确保施工安全,需要采用合适的悬挑外脚手架施工方案。
悬挑外脚手架的设计和搭建是保障高层建筑施工质量和进度的重要环节,下面将介绍一种可行的施工方案。
设计方案概述•施工地点:高层住宅楼外墙•施工要求:保证施工人员作业安全、方便施工进度、满足施工规范要求•施工工期:根据具体施工进度安排施工材料准备1.钢管:直径合适的钢管作为支撑材料2.钢管连接件:连接各个支撑部位的连接件3.钢丝绳:固定支撑结构的材料4.钢丝绳卡:固定钢丝绳的夹具5.安全网:保障施工人员的安全施工步骤步骤一:测量预备工作1.对施工区域进行实地测量,确定悬挑外脚手架搭设位置和尺寸2.根据实地测量数据设计悬挑外脚手架的搭建方案步骤二:搭建支撑结构1.搭建垂直支撑结构,确保其稳固牢固2.完成主体支撑结构的搭建,注意支撑结构的垂直度和水平度步骤三:固定安全设施1.安装安全网,保障施工人员的安全2.检查安全网的牢固性和完整性步骤四:搭建悬挑外脚手架1.按照设计要求搭建悬挑外脚手架的框架结构2.固定悬挑外脚手架,确保其稳固可靠步骤五:验收完工1.对悬挑外脚手架进行全面检查,确保符合施工规范要求2.确认悬挑外脚手架施工完成,可以进行后续施工作业施工安全注意事项1.施工人员要穿戴好安全帽、安全带等安全防护装备2.施工现场要设置警示标志,提示周围人员注意安全3.施工过程中要遵守相关安全规定,确保施工作业安全经过以上步骤的施工,高层住宅楼悬挑外脚手架将可以稳固地支撑施工作业,并确保施工过程中的安全。
希望本方案可以为相关施工工作提供一定的参考,确保高层建筑施工的顺利进行。
第1篇1. 工程名称:某住宅楼外架搭设工程2. 工程地点:某市某区某住宅楼3. 工程规模:本工程总建筑面积为XX平方米,共XX层,层高XX米。
4. 施工周期:根据合同约定,本工程计划于XX年XX月XX日开工,XX年XX月XX 日竣工。
5. 施工单位:某建筑工程有限公司二、施工方案1. 施工原则(1)确保施工安全,预防安全事故的发生。
(2)遵循国家相关法律法规,严格按照施工图纸和施工规范进行施工。
(3)提高施工质量,确保工程质量达到国家标准。
(4)合理安排施工进度,确保工程按期完工。
2. 施工准备(1)组织施工人员,明确各岗位职责,进行技术交底。
(2)熟悉施工图纸,了解工程特点,掌握施工技术要求。
(3)准备施工材料、设备,确保材料质量合格。
(4)办理施工许可,确保施工合法合规。
3. 施工工艺(1)基础施工1)基础开挖:根据设计要求,进行基础开挖,确保基础深度符合设计要求。
2)垫层施工:垫层采用C15混凝土,厚度为XX厘米,确保垫层平整、密实。
3)基础施工:基础采用C25混凝土,厚度为XX厘米,确保基础牢固、稳定。
(2)主体施工1)钢筋工程:钢筋加工、绑扎应符合规范要求,确保钢筋位置准确、间距均匀。
2)模板工程:模板采用竹胶板,模板拼接严密,确保模板平整、牢固。
3)混凝土工程:混凝土浇筑前应进行试配,确保混凝土强度、和易性满足要求。
4)砌体工程:砌筑前应进行砂浆配比试验,确保砂浆质量合格。
(3)外架搭设1)外架材料:外架采用钢管、扣件、脚手板等材料。
2)外架搭设顺序:先搭设外架基础,然后搭设立杆、横杆、斜杆,最后搭设脚手板。
3)外架搭设要求:外架立杆间距、横杆间距、斜杆间距应符合规范要求,确保外架稳定、牢固。
(4)外架拆除1)拆除顺序:先拆除脚手板,然后拆除斜杆、横杆、立杆,最后拆除外架基础。
2)拆除要求:拆除过程中,应确保安全,防止高空坠落。
4. 施工进度计划(1)基础施工:XX天(2)主体施工:XX天(3)外架搭设:XX天(4)外架拆除:XX天5. 质量控制措施(1)原材料检验:对施工材料进行检验,确保材料质量合格。
小区高层住宅楼外脚手架施工方案随着城市建设的推进,越来越多的高层住宅楼在小区内建设起来,为了确保施工工作的安全可靠,外脚手架在施工期间发挥着重要的作用。
本文将根据小区高层住宅楼的特点,介绍一种适用于该项目的外脚手架施工方案,确保工程顺利进行。
一、方案概述该外脚手架施工方案主要考虑以下几个方面:施工安全、施工质量、施工进度。
二、施工安全1. 遵循安全规范:外脚手架搭设过程中,严格按照相关法律法规和行业标准进行操作,确保施工安全。
2. 工人的安全教育和培训:在施工前,组织对施工人员进行安全教育和培训,明确各项安全规定和操作要求。
3. 安全检查:定期进行安全检查,强化施工现场的安全管理,及时发现并处理安全隐患。
4. 安全设施设置:安装必要的安全设施,包括防护网、安全带、标志牌等,确保工人的人身安全。
三、施工质量1. 材料选用:选择符合国家标准的优质建筑材料,确保外脚手架的承重能力和稳定性。
2. 施工工艺:遵循施工工艺规定,搭设严密的外脚手架结构,保证其牢固可靠。
3. 质量检查:对施工质量进行定期检查,确保外脚手架的稳定性和安全性。
四、施工进度1. 施工计划:制定详细的施工计划,包括施工工期、人员配置等,确保施工进度的合理安排。
2. 协调配合:与相关部门、业主、施工队伍等密切配合,确保施工进度的顺利推进。
3. 预防措施:采取必要的预防措施,如天气变化的应对措施,确保施工进度不受外界因素的影响。
五、经济合理性1. 成本控制:根据施工项目的具体情况,合理控制施工成本,以提高经济效益。
2. 资金使用:合理利用资金,确保施工过程中各项费用的合理支配和使用。
六、环境保护1. 施工噪音:采用减噪措施,减少施工噪音对周边居民的影响。
2. 施工废弃物处理:合理处理施工过程中产生的废弃物,确保环境保护。
七、总结通过合理的施工方案,我们可以确保小区高层住宅楼外脚手架施工的安全、质量、进度以及经济合理性和环境保护。
这将有助于保障施工过程中工人的人身安全,提高施工质量和效率,为项目顺利完成提供有力保障。
外脚手架搭设与拆除专项施工方案编制:审核:批准:xxxxx2015年4月6日目录第一部分、方案的主要内容一、工程概况 (3)二、编制依据 (3)三、施工部署及准备工作 (4)四、脚手架的设计 (6)五、搭设技术措施 (7)六、脚手架搭设施工工艺 (10)七、脚手架搭设质量要求 (20)八、安全防护措施 (21)九、脚手架的检查与验收 (23)十、脚手架安全管理 (25)十一、做好现场消防保卫工作 (26)十二、文明施工 (27)十三、脚手架的监测监控 (28)第二部分、脚手架的理论计算书一、2#楼顶部段一般部位悬挑钢管脚手架计算书 (31)二、2#楼顶部段转角部位悬挑钢管脚手架计算书 (40)三、2#楼顶部段空调板部位悬挑钢管脚手架计算书 (47)第三部分、脚手架附图 (53)第四部分、卸料钢平台方案 (76)第五部分、脚手架拆除 (84)第六部分、应急预案 (86)第一部分、方案的主要内容一、工程概况二、方案编制依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工安全检查标准》JGJ59-2011《江苏省建筑安装工程施工技术操作规程》DGJ32/J37—2011(脚手架工程)《危险性较大的分部分项工程安全管理办法》建质【2009】87号《建筑施工悬挑式钢管脚手架安全技术规程》DGJ32/J121—2011《危险性较大的分部分项工程安全管理办法》建筑【2009】87号《建筑施工特种作业人员管理规定》建质【2008】75号《施工安全设施计算系列软件》安全计算——(中国建筑科学研究院建筑工程软件研究所)《建筑施工手册》第四版,有关手册、资料,本工程图纸,有关施工组织设计等。
:本方案只为指导架体搭拆与检查作为资料使用,不作为结算依据!三、施工部署及准备工作1.施工部署(1)安全防护领导小组“安全生产、文明施工”是企业生成与发展的前提条件,是达到无重大伤亡事故的必然保障,也是创建“文明现场”的根本要求。
为此成立安全防护领导小组。
管理机构编制如下:组长:项目经理——负责协调工作(电话)副组长:项目副经理——现场施工总指挥(电话)组员:——负责协调工作(电话)——现场指挥、质量检查(电话)——方案编制、技术交底(电话)架子工班长——现场施工协调(电话)(2)操作人员的基本条件工作认真负责,服从命令听指挥。
按上岗要求的技术业务理论考核和实际操作技能考核取得《特种作业人员操作证》,操作人员必须持证上岗,严禁无证操作。
(3)设计总体思路结合工程结构形式和现场施工要求,外脚手架采用落地式结合悬挑式双排钢管全封闭搭设。
2.施工准备工作(1)材料的配备材料的配备表(2)劳动力的准备人员的配备表(3)机具配备机具的配备表3.脚手架材料要求(1)无缝焊接钢管采用外径48.0㎜,壁厚3.25㎜的无缝焊接钢管(以Φ48*2.80㎜取值计算),严禁使用严重锈蚀、弯曲、压扁、有裂缝的钢管,禁止在钢管上打孔,施工前对建筑料具检查合格后才用。
(2)扣件扣件为可锻压铸铁扣件,有直角扣件、旋转扣件、对接扣件,扣件符合《钢管脚手架扣件》(GB15831-2006)的规定,并且有出厂合格证,扣件与钢管的贴合面必须严格整形,应保证扣件抗滑抗拉性能的要求。
不能有裂纹、气孔、疏松、砂眼等铸造缺陷。
脚手架所用的扣件,在螺栓拧紧扭力矩达65N·M时不得被损坏。
(3)竹笆脚手板本工程中所用的脚手板均为1.0*0.80米钢笆片,每隔一步架体水平面满钢笆脚手板,且四角用不小于16#铁丝与大横杆绑扎牢固。
(4)安全网安全网采用2000~2300目/100㎝2的密目安全网。
安全网的采购必须使用市、局(公司)认证厂家的产品,不能使用未经检验合格或非指定厂家的产品。
50*50㎜大眼安全网用于水平兜网。
(5)工字钢 16 # 工字钢,应符合《GB707》的要求。
(6)钢丝绳6*19—Ф14.0㎜,公称抗拉强度1700N/㎜2,破断拉力不小于123.0KN。
安装时,每根钢丝绳折返长度不小于1.0米,同时用三个钢丝夹、压盖朝向短股固定牢固。
(7)踢脚板在每次挑梁部位安装高度不小于200㎜的踢脚板,踢脚板采用九合板制作,规格200*1820㎜,表面涂刷黄白相间、斜纹45°的油漆。
4.脚手架施工进度外脚手架的施工进度取决于,主体结构施工进度。
脚手架搭设进度应紧密配合工程主体结构施工进度,外脚手架必须超出作业面1.80米以上,但不大于3.60米;及时搭设好室内所有洞口、预留洞、楼梯、电梯、临边等围护栏杆并涂刷醒目标示油漆;外架张挂安全网、做好连墙杆拉结;做好外水平防坠挑网。
四、脚手架的设计1.搭设方案选定结合工程结构形式和现场实际施工的要求,工程中的外脚手架采用落地式结合悬挑式双排钢管全封闭搭设。
(1)各楼架体分段悬挑:主楼每六层悬挑一次。
①1#楼(17层)落地部分:自室外地下室顶板地坪面(-1.650)开始搭设落地外脚手架,一直搭到3层面(5.800),实际搭设高度7.50米,共4步;悬挑部分:在3F面(5.800)→9F面(23.200)→15F面(40.600),设计搭设高度17.40米,共10步;在15F面进行第3次挑设到顶部(54.300),架体高度13.70米,7步。
②2#楼(18+1层)落地部分:自室外地下室顶板地坪面(-1.650)开始搭设落地外脚手架,一直搭到3层面(6.250),实际搭设高度7.90米,共4.5步;悬挑部分:在3F面(6.250)→9F面(23.650)→15F面(41.050),设计搭设高度17.40米,共10步;在15F面进行第3次挑设到顶部(59.050),架体高度18.0米,10步。
③4#、7#楼(18+1层)落地部分:自室外地下室顶板地坪面(-1.650)开始搭设落地外脚手架,一直搭到3层面(5.800),实际搭设高度7.50米,共4步;悬挑部分:在3F面(5.800)→9F面(23.200)→15F面(40.600),设计搭设高度17.40米,共10步;在15F面进行第3次挑设到顶部(58.600),架体高度18.0米,10步。
(2)挑梁安装层面:3、9、15,共3次。
(3)挑梁悬挑长度:(阳台边梁等于550mm时,可作为支撑点)(4)脚手架的构造尺寸:(横距*纵距*步距)为0.80×1.50×1.80米。
脚手架的骨架部分均采用Ф48.0*3.25㎜Q235A级钢钢管。
脚手架内立杆距结构墙面0.30米,每步架设护身杆和踢脚杆各一道。
每隔一般架体平面满铺竹笆片作为脚手板,每步四根大横杆。
(《建筑施工手册I》四版P476)(5)连墙杆的布置:沿脚手架高度在每层楼面水平间隔3.0米设置刚性连墙杆若干个,确保每根连墙杆的覆盖面不大于18㎡,全部连墙杆应呈“菱形”分布。
(6)油漆:外立杆、外面大横杆和剪刀撑涂刷中黄色油漆, 两道防护栏杆设置中黄和黑色油漆相间标识。
2.搭设技术参数(1)立杆横向间距(排距)为800㎜(2)立杆纵向间距为1500㎜(每个段面按其总长度平分,且不大于1500㎜)(3)大横杆间距(步距)为1800㎜(4)每步架体设600㎜和1200㎜高护身杆两道五、搭设技术措施1.地基处理根据本工程脚手架搭设高度和施工现场的土质情况,对脚手架的基础按《建筑地基基础工程施工质量验收规范》(GB50202—2002)的有关规定进行处理。
架基采用三七灰土回填,考虑到外架的牢固性、稳定性、安全性,必须对基上土分层夯实(夯实密度在1.45~1.55T/M3)、平整,再浇C15砼垫层厚10~15㎜抹平,脚手架底座面标高应高于自然地面5—10㎝,四周做返水沟,作有序排水,防止架基浸水下沉,影响安全,基础验收合格后应准确放样定位。
地下室施工结束后,抓紧时间回填并对脚手架地基进行场地硬化,及时搭设外脚手架,确保外围施工人员的安全。
2.立杆搭设要求(1)搭设立杆时,不同外径的钢管严禁混用。
(2)首部立杆必须采用不同长度的立杆,立杆的连接必须交错布置,相邻立杆的连接不应在同一高度,其错开高差不小于500㎜,并置于不同的构架框格内。
(3)立杆接头必须用对接扣件连接,对接中心距纵向水平杆轴线的距离不小于步距的三分之一。
(4)周边脚手架应从一个角度开始向两边延伸搭设,“一”字形脚手架应从一端开始向另一端延伸,同时与主体连接牢固。
(5)立杆顶端应高出女儿墙上皮1.20米。
(6)在布置立杆时应考虑到塔吊扶墙件和施工电梯的位置,使立杆避开塔吊扶墙件和电梯梯笼,以保证脚手架立杆的畅通直上。
3.纵向水平杆搭设要求(1)纵向水平杆应水平设置,长度不小于3跨。
(2)接头宜采用对接扣件连接,内外两根相邻纵向水平杆的接头不应在同步同跨内,上下两个相邻接头应错开一跨,其错开长度不小于500㎜,各接头中心距立杆轴心距离不小于三分之一跨。
(3)纵向水平杆与立杆相交处必须用直角扣件与立杆固定。
(4)沿建筑物周围搭设的脚手架应采用闭合式,脚手架的同一步纵向水平杆必须四周交圈。
4.横向水平杆搭设要求(1)采用竹笆脚手板,横向水平杆应用直角扣件架设在纵向水平杆的下方,凡立杆与纵向水平杆交叉处均应设一根横向水平杆,严禁任意拆除。
其跨度视中间距酌情加设。
(2)脚手架横向水平杆外端伸出长度不小于100㎜,靠墙一端距墙装饰面距离不大于100㎜。
5.剪刀撑搭设要求(1)脚手架从整个长度和高度方向上布置,沿脚手架两端和转角处起布置。
(2)每组剪刀撑跨度不小于4根,也不超过7根,与水平面夹角呈450-600夹角,特殊部位也不超过600。
(3)剪刀撑应设置在脚手架外立杆外侧,用旋转扣件固定在立杆上,其交点距端点的距离不大于150㎜,杆件搭头用搭接,搭接长度不小于1000㎜,不少于3个扣件固定,固定距不小于800㎜。
(4)剪刀撑用3米和6米钢管错开搭设,使其成为一个整体,自下面循环向上搭设。
6.连墙杆搭设要求(连墙件采用双扣件固定)(1)宜靠近主节点设置,偏离主节点的位置不大于300㎜。
由于层高与步距的关系,我们将所有连墙杆同时拉结于内、外立杆上,用十字扣件固定牢固。
(2)应从底部二层开始设置连墙杆,且宜用菱形布置,确保每根连墙杆覆盖面不大于18㎡。
布置格局:随层两跨(2900*3000㎜)。
(3)升降机口的架体为一字型及开口型脚手架的两端必须设置连墙杆,连杆的垂直距离不大于层高。
(4)当脚手架下部暂时不能放置连墙杆时,可临时搭设抛撑,抛撑用通长杆件与脚手架可靠连接,与地面呈450-600夹角,连墙杆搭好后抛撑拆除。
(5)未设连墙杆的架子自由高度不大于3.6米,搭设连墙杆时必须等砼的强度达到设计值的40℅以上方可进行。
