幕墙龙骨安装技术交底记录
- 格式:doc
- 大小:217.50 KB
- 文档页数:3
一、交底目的为确保幕墙龙骨安装工程的安全进行,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:______工程2. 工程地点:______地址3. 工程规模:______平方米4. 施工单位:______单位三、安全注意事项1. 人员配备与培训- 施工人员必须经过专业培训,取得相应资格证书后方可上岗。
- 作业前对施工人员进行安全教育和技能培训,确保其掌握幕墙龙骨安装的安全操作规程。
2. 个人防护用品- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 从事高空作业的人员必须佩戴安全绳,确保安全带正确使用。
3. 施工场地管理- 施工现场应设置明显的安全警示标志,禁止无关人员进入。
- 施工现场应保持整洁,物料堆放整齐,不得超高码放。
4. 机械设备操作- 吊装设备操作人员必须持证上岗,严格按照操作规程进行操作。
- 吊装过程中,吊车司机、指挥员、监护人员必须密切配合,确保吊装安全。
5. 施工工艺与材料- 龙骨安装前,应检查龙骨的尺寸、形状、质量是否符合要求。
- 龙骨安装过程中,应严格按照施工图纸和工艺要求进行操作。
- 避免在高温、高湿、强风等恶劣天气条件下进行施工。
四、操作规程1. 龙骨安装- 龙骨安装前,应检查安装位置是否准确,确保龙骨与墙体连接牢固。
- 龙骨安装过程中,应使用专用工具,避免用手直接操作。
- 龙骨安装完成后,应检查龙骨的垂直度、水平度和间距是否符合要求。
2. 吊装作业- 吊装前,应检查吊车、吊具、钢丝绳等设备是否完好。
- 吊装过程中,吊车司机、指挥员、监护人员必须密切配合,确保吊装安全。
- 吊装完成后,应检查龙骨的安装位置和固定情况。
五、应急处置1. 发生安全事故时,立即停止施工,组织人员抢救伤员,并及时报告相关部门。
2. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
六、总结幕墙龙骨安装工程是一项重要的施工环节,施工过程中必须严格遵守安全技术规程,确保工程质量和施工安全。
位置,并用经纬仪垂直逐层校核,再定各层连接件的外边线,以便于与主龙骨连接。
放线结束,必须建立自检、互检与专业人员复验制度。
(3)、安装主、次龙骨固定方法为将骨架竖杆型钢连接件与预埋铁件依弹线位置焊牢,在焊接时要注意焊缝的高度、长度及焊条型号必须符合焊接规范要求。
主龙骨安装完毕一根后,必须用水平仪进行调平、固定。
将横杆穿插在一穿插件上,后将横杆两端与穿插件固定,并保证横竖杆间有一微小间隙便于温度变化伸缩。
穿插件用螺栓与竖杆固定。
横、竖杆安装必须符合以下要求:a、立柱与连接件连接,连接件与主体结构与预埋件连接,应按立轴轴线前后偏差不大于2mm、左右偏差不大于3mm、立杆连接件标高偏差不大于3mm 调整、固定。
相临两根立杆连接件标高偏差不大于3mm,同层立柱连接件标高偏差不大于5m m,相临两根立柱距离偏差不大于2mm。
立柱安装就位应及时调整、固定,临时固定螺栓在紧固后应及时拆除。
b、横杆(次龙骨)两端的连接件以及弹性橡胶垫,应安装牢固接缝严密,应准确安装在立杆的预定位置。
相临两根立杆的水平标高偏差不大于1mm。
同层水平标高偏差:当一副幕墙宽度≤35m时,不应大于5 mm;当宽度≥35m时,不应大于7mm。
横杆的水平标高应与立柱的嵌玻璃凹槽一致,其表面高低差不大于1mm。
同一层横杆应由下而上安装,安装完一层应及时检查、调整、固定。
c、玻璃幕墙其他主要附件安装应符合以下要求:Ⅰ、有热工要求的幕墙,保温部分宜从内向外安装。
当采用内衬板时,四周应套弹性橡胶密封条,内衬板与构件接缝应严密;内衬板就位后,应进行密封处理。
Ⅱ、固定防火保温材料用铆钉固定,防火保温层应平整,拼接处不留缝隙。
Ⅲ、要做好避雷措施,注意与避雷网的连接。
Ⅳ、现场焊接或高强螺栓紧固的构件固定后,应及时进行防锈处理。
玻璃幕墙中与铝合金接触的螺栓及金属配件应采用不锈钢及轻金属制品。
(4)、安装玻璃因在生产成型时已将玻璃固定的凹槽同整个截面一次积压成型,故玻璃安装同铝合金窗安装。

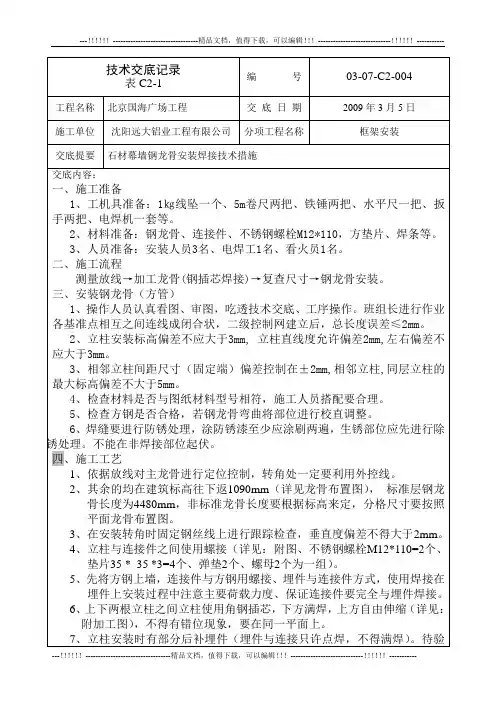

石材幕墙安装技术交底记录4、框架安装主龙骨按设计用10#钢方管,主龙骨间距及固定点应符合设计要求。
先将主龙骨通过连接件点焊在后置埋件上,但要确认牢固后,用托线板检查垂直,拉通线检查平整,校正后进行焊接.所有主龙骨安装完后要进行检查,达到要求后再进行除渣,刷两遍防锈漆。
次龙骨按设计用L50*5角钢,其间距根据设计要求确定。
在安装次龙骨之前,根据施工图,在竖龙骨上定出次龙骨水平标高位置,并用台钻在次龙骨上钻洞,次龙骨检查(按主龙骨检查的方法)校正后,通过焊接进行主龙骨与次龙骨之间连接.所有次龙骨安装完后要进行检查,达到要求后才能进行下道工序。
10#钢方管竖龙骨安装 50角钢横龙骨安装5、防雷处理由于本身骨架为焊接钢结构,需在主龙骨间隙处焊一跨接线,并与主体防雷体系相联通满足规范要求即可。
上述工序经自检、互检和交接检工程质量合格后,及时办理隐蔽工程验收。
6、不锈钢干挂件安装按设计要求在石材间距式开18*5槽,使用干挂式不锈钢挂件安装。
7、石材安装石材安装一般从下至上进行,根据石材水平缝的标高,按通线安装石材,接缝宽度根按设计要求。
将不锈钢挂件完全调整就位,检查平整度、垂直度、接缝、宽度等。
8、打胶清理石材安装完后,经“自检、互检、专检"检查合格后,再进行打胶清理修整,主要清理缝隙间的残留杂物等,并尽量将缝修成一样宽。
接缝平直、宽窄一致、填嵌密实,颜色一致。
阴阳角处板的压向正确,非整板的使用部位适宜。
为确保打孔深度,应在站击钻上设立标尺寸,控制打孔深度。
冲击钻如下图示:在钢筋混凝土打孔后,应吹去孔内的灰尘,保持孔风清洁,质量应跟踪监督检查。
打完孔后,分别将化学锚栓穿入钢板与结构固定。
安装膨胀螺栓时先将螺杆插入孔中,再慢慢用力将螺母拧紧,促使膨胀片膨胀,与孔壁钢筋钢筋混凝土产生膨胀挤压力,并通过剪切摩擦作用产生抗拔力与结构砼连接,膨胀螺栓锚入时必须保持垂直钢筋混凝土面,不允许膨胀螺栓上倾或下斜,确保膨胀螺栓有充分的锚固深度,胀栓锚入后拧紧时不允许连杆转动.膨胀螺栓锁紧时扭矩力必须达到规范和设计要求。
一、工程名称:[请填写工程名称]二、记录编号:[请填写记录编号]三、交底类别:安全技术交底四、施工图纸交底:[请填写施工图纸交底内容,包括图纸编号、设计要求、主要技术参数等]五、施工组织设计交底:[请填写施工组织设计交底内容,包括施工方案、施工顺序、人员配置、材料设备等]六、分部工程施工(施工方案)技术交底:1. 施工工艺及操作要点:- [请详细描述干挂石材幕墙的施工工艺流程,包括石材加工、龙骨安装、石材安装、防水处理等步骤]- [强调各步骤中的关键操作要点,如石材切割、龙骨定位、石材固定、防水密封等]2. 安全技术措施:- 人员安全:- 作业人员必须经过专业培训,持证上岗。
- 作业人员进入施工现场必须佩戴安全帽、安全带,系好下额带,锁好带扣。
- 严禁酒后作业、吸烟、追逐打闹。
- 作业人员应穿着合适的劳动防护用品,如防滑鞋、防护手套等。
- 高处作业安全:- 高处作业时必须系合格的安全带,高挂低用,并确保安全带连接牢固。
- 高处作业时应使用防坠落安全绳,并确保安全绳连接可靠。
- 高处作业时,下方应设置安全防护网,防止坠落物伤人。
- 机械设备安全:- 机械设备必须符合国家相关安全标准,并由专业人员操作。
- 机械设备运行前应进行安全检查,确保无安全隐患。
- 机械设备操作人员应熟悉操作规程,严格遵守操作规程。
- 电气安全:- 施工现场应遵守《施工现场临时用电安全技术规范》。
- 电气设备应定期检查,确保绝缘良好。
- 严禁私拉乱接电线,严禁使用非标准电源插座。
- 材料安全:- 材料堆放应整齐有序,不得超高码放。
- 材料堆放区应设置明显的警示标志。
- 材料搬运时应使用合适的工具,确保材料安全。
3. 环境保护:- 严格按照国家环境保护法规进行施工,减少施工过程中的噪音、粉尘等污染。
- 施工现场应设置垃圾处理设施,确保垃圾及时清运。
七、分项工程施工技术交底:1. 石材加工:- [请详细描述石材加工过程中的安全技术措施,如切割机操作、石材运输等] 2. 龙骨安装:- [请详细描述龙骨安装过程中的安全技术措施,如龙骨运输、龙骨吊装等]3. 石材安装:- [请详细描述石材安装过程中的安全技术措施,如石材吊装、石材固定等]4. 防水处理:- [请详细描述防水处理过程中的安全技术措施,如防水材料运输、防水材料涂刷等]八、注意事项:- 施工过程中应严格按照施工方案和安全技术措施执行。
交底内容:1.0依据标准《建筑工程施工质量验收统一标准》GB50300-2013《建筑装饰装修工程质量验收规范》GB50210-2001《玻璃幕墙工程技术规范》JGJ102-2003《建筑幕墙》GB/T21086-2007《玻璃幕墙工程质量验收标准》JGJ139-2001《金属、石材幕墙工程技术规范》JGJ133-2001《建筑钢结构焊接技术规程》JGJ81-2002《混凝土结构后锚固技术规程》JGJ145-2013施工设计蓝图2018年6月2日业主签字版。
2.0龙骨安装技术幕墙所用钢材采用国产Q235B碳素结构钢,其中非装饰面的钢竖框、钢横框、埋件及连接件钢材表面采用热浸镀锌防腐处理,镀锌层应满足《金属覆盖层一钢铁制件热浸镀锌层技术要求及试验方法>GB/T13912-2002:钢厚度> 6镀锌层厚度局部不低于70prm,平均厚度不低于85um;了<钢厚度<6镀锌层厚度局部不低于55pum,平均厚度不低于70um;钢材应符合下列规定:1).钢材的屈服聂度实测值与抗拉强度实测值的比值不应大于0.85;2)、钢材应有明显的屈服合阶,且伸长率不应小于20%;了1、钢材应有良好的焊接性和合格的冲击韧性。
钢结构外露装饰部位表面采用常温氟碳漆处理,防腐年限不小于10年,具体做法如下:2).底材处理:除油、除锈、除灰;等级应达到So2.5级,表面相糙度保持在40~70um2)、喷涂环氧富锌底漆、环氧云铁底漆再打磨、刮腻子确保喷漆后无明接痕,干膜厚度不小于70um3)、喷涂氟碳面漆喷涂完成后自然干燥即可; 刷涂时刷涂一至二遍,喷涂厚度不低于50um.立柱,钢矩管100mm×50mm×5mm,钢矩管120mmx60mmx5mm横梁,L50mm×50mm×5mm角钢,材质:Q235B,表面热浸锌处理。
最大分格尺寸:1200mm×600mm。
施工流程施工准备→测量放线→结构及埋件检查→拉拔试验→转接件安装→镀锌钢立柱安装→镀锌角钢横梁安装→保温岩棉、防火、防雷安装→隐蔽验收(1)施工准备施工人员熟悉图纸,熟悉施工工艺,对施工班组进行技术交底和操作培训。

一、交底目的为确保玻璃幕墙龙骨安装工程的安全顺利进行,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象1. 施工单位全体参与玻璃幕墙龙骨安装工程的施工人员。
2. 施工单位现场管理人员及监理单位相关人员。
三、交底内容1. 工程概况(1)工程名称:_________项目(2)工程地点:_________(3)工程规模:_________2. 安全生产纪律(1)进入施工现场必须遵守国家有关安全生产的法律、法规和标准,服从现场管理。
(2)严格遵守劳动纪律,严禁酒后作业、吸烟、追逐打闹。
(3)佩戴好个人防护用品,如安全帽、防护眼镜、手套等。
3. 龙骨安装作业安全注意事项(1)安装前,应对施工现场进行安全检查,确保现场环境安全,无安全隐患。
(2)龙骨安装过程中,应确保操作人员站在稳固的支撑物上,防止因支撑不稳定而导致坠落。
(3)龙骨安装过程中,严禁操作人员单独在高处作业,应两人以上配合,确保安全。
(4)龙骨安装时,应使用符合规定的工具和设备,如扳手、螺丝刀等,严禁使用撬棒、锤子等工具。
(5)安装过程中,注意观察龙骨的连接处是否牢固,如有松动应及时加固。
(6)安装过程中,注意防止龙骨与玻璃发生碰撞,以免造成玻璃破碎。
(7)安装完成后,应对龙骨进行验收,确保安装质量符合要求。
4. 事故应急处理(1)如发生人员坠落、物体打击等事故,立即停止作业,保护现场,并立即上报。
(2)根据事故情况,采取相应的救援措施,如进行现场急救、拨打急救电话等。
(3)事故处理后,及时进行事故调查分析,总结经验教训,制定预防措施。
四、交底要求1. 施工单位应将本次安全技术交底内容告知全体施工人员,并确保每位施工人员充分理解并掌握。
2. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
3. 施工单位应加强对施工现场的安全管理,确保施工安全。
4. 监理单位应加强对施工现场的监督检查,及时发现并纠正安全隐患。

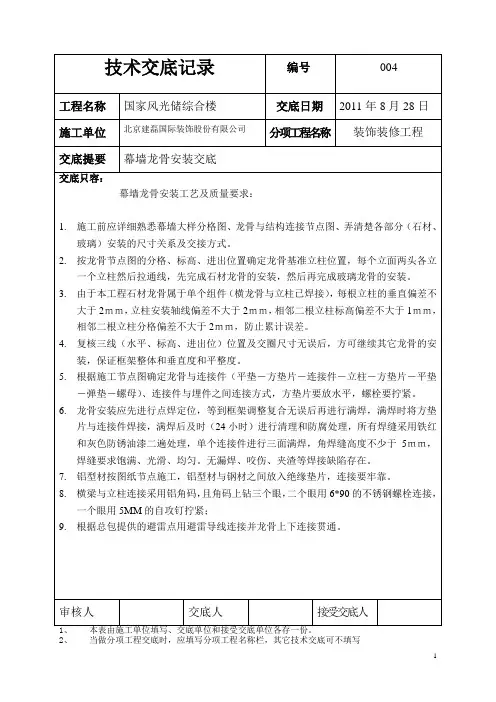

幕墙技术交底记录交底时间:20xx年xx月xx日交底地点:项目办公室交底人员:xxx(设计总监)、xxx(建筑师)、xxx(幕墙工程师)、xxx(项目经理)、xxx(施工队长)一、交底目的:本次交底旨在向项目参与人员详细介绍幕墙技术的具体方案,并确保构筑物的外部结构满足设计要求和相关法律法规。
二、交底内容:1.幕墙材料与型式:- 幕墙材料选择:根据项目设计要求和建筑特点,我们选用了铝合金材料,其中铝合金板材采用采用2 mm厚度的高强度氟碳漆,玻璃采用10 mm 厚的夹丝玻璃;-幕墙型式:考虑到建筑立面效果和隔热性能,我们采用了单层点支式幕墙,并进行了详细的设计计算和结构分析。
2.幕墙结构与安装:-幕墙结构:幕墙主体支撑结构由钢砼框架和铝合金龙骨组成,具备良好的刚性和承载能力;-安装方法:为保证施工质量,将采用先安装龙骨结构,再挂装幕墙板材的施工顺序,同时为每个幕墙板材提供可靠的固定支撑。
3.幕墙隔热与防水:- 隔热层:在幕墙板材和龙骨之间设置20mm厚的隔热硅酮材料,以降低外界温度对室内热量的传导;-防水层:在幕墙板材与建筑主体连接处,采用了专门的防水处理,确保幕墙系统具备防水性能。
4.幕墙系统的接缝与装饰:-幕墙板材接缝:幕墙板材之间的接缝采用隐蔽式连接,通过铝合金板材侧部的插拼设计,减少了接缝的可见度;-装饰问题:针对幕墙装饰问题,我们计划在主要入口处设置装饰性的灯光,增强建筑整体的视觉效果。
5.幕墙系统的施工注意事项:-施工时间:考虑到幕墙材料对气温的适应性,我们将在室外温度适中的季节进行施工;-施工安全:幕墙施工期间,严格遵守施工工地安全规范,确保人员和设备的安全。
三、问题与解答:1.项目经理:幕墙板材和龙骨的连接部位是否需要密封处理?幕墙工程师:是的,为确保系统的防水性能和隔热性能,我们会对板材和龙骨的连接部位进行密封处理,使用专用密封胶进行填充。
2.施工队长:幕墙板材的安装是否需要特殊设备?幕墙工程师:是的,幕墙板材安装需要使用专用吊篮或爬升式脚手架,确保施工人员的安全和高效施工。
幕墙龙骨安装技术交底记录-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
幕墙玻璃龙骨安装施工技术交底
交底内容:
一、施工准备
1、玻璃幕墙铝龙骨安装前,应具备玻璃幕墙铝龙骨分格平面图、立面图,
铝龙骨安装节点大样图及铝龙骨安装的各项技术要求。
2、依照工程的具体情况,确定玻璃幕墙铝龙骨进场检验内容及适用标准,
参照部标或其他权威认可的标准,确定后在工程上使用。
3、玻璃幕墙安装用的材料应符合现行国家产品标准和设计要求。
4、主要机具:
电焊机、锤子、扳手、线垂、钢丝线、卷尺等。
二、施工工艺及技术要求
(一)工艺流程
根据幕墙龙骨平面分格定位图放钢丝控制铝龙骨的进出、分格→按龙骨立面布置图备料(龙骨、连接件、插接件、防腐垫片、M12不锈钢螺栓、不锈钢螺帽、钢方垫片)→按铝龙骨安装节点大样立竖龙骨(控制好标高)→校核龙骨分格、垂直度→分格、标高能闭合后→施工队自检,自检合格后报质检员→质检员抽查合格后报监理单位→监理单位检查合格后施工队才能进行下步工序→大面积安装竖龙骨→配横龙骨安装需要的材料(横龙骨、M6不锈钢螺栓、不锈钢螺帽、弹簧垫片、橡胶垫片)→大面积安装横龙骨(注意有开启窗部位的横龙骨)→施工队自检,自检合格后报质检员→质检员抽查合格后报监理单位→监理单位检查合格后施工队才能进行下步工序。
(二)技术要求
1、竖龙骨安装标高偏差不应大于1mm,轴线前后偏差不应大于2mm,左右偏差不应大于2mm,同时注意误差不得积累,且开启窗处的分格误差为正公差。
2、相邻竖龙骨安装的标高偏差不应大于1mm,同层竖龙骨的最大标高偏差不应大于3mm,相邻竖龙骨的距离偏差不应大于2mm 。
3、竖龙骨与连接件的接触面一定要加防腐隔离垫片。
4、龙骨安装角度要与平面控制线成90°,不得扭曲。
5、楼层与楼层之间竖龙骨的连接必须留有伸缩缝,以适应和消除建筑挠度变形和
温度变形的影响。
6、竖龙骨按偏差要求初步定位后,应进行自检,对不合格的应进行调校修正,自
检合格后,再报质检人员进行抽检,抽检数量应为竖龙骨总数的5%以上,抽检合格后才能将连接件正式焊接牢固。
7、横龙骨两端的连接角铝与竖龙骨连接处应加弹性橡胶垫,以适应和消除横向温
度变形的要求。
8、相邻两横龙骨的水平标高差≤1mm,同高度内横梁的高度差≤3mm。
9、横龙骨分格内对角线差为:对角线≤2M时允许误差为2mm ;对角线>2M时允
许误差为3mm 。
10、横龙骨安装定位后,应进行自检,对不合格的应及时进行调校修正。
自检合格
后再报质检人员进行抽检,抽检量应为横龙骨总数量的5%以上,抽检合格后才能进行下道工序。
三、安全管理
1、进入施工现场必须戴好安全帽;
2、高空、临边作业,必须把安全带系在牢固、可靠的地方;
3、高空作业中的设施、设备、必须在施工前进行检查,确认完好后方能使用;
4、施工时,材料放在安全可靠部位、工具要放在工具包内,防止高空坠物伤人事
故。
5、龙骨安装焊接作业时,场地必须采取防火、防爆安全措施后,方可进行操作,焊
件下方应设置接火斗和安排看火人,操作者操作时戴好防护眼镜和面罩;电焊
机接地零线及电焊工作回线必须符合有关安全规定。
