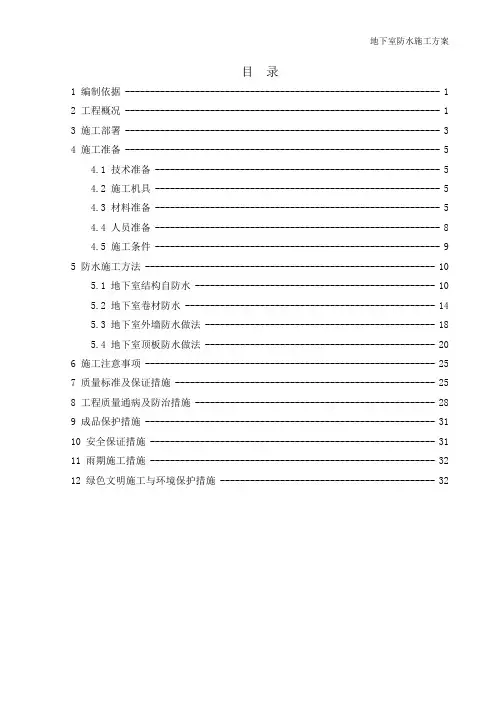

目录1 编制依据 --------------------------------------------------------------- 12 工程概况 --------------------------------------------------------------- 13 施工部署 --------------------------------------------------------------- 34 施工准备 --------------------------------------------------------------- 54.1 技术准备 --------------------------------------------------------- 54.2 施工机具 --------------------------------------------------------- 54.3 材料准备 --------------------------------------------------------- 54.4 人员准备 --------------------------------------------------------- 84.5 施工条件 --------------------------------------------------------- 95 防水施工方法 ---------------------------------------------------------- 105.1 地下室结构自防水 ------------------------------------------------ 105.2 地下室卷材防水 -------------------------------------------------- 145.3 地下室外墙防水做法 ---------------------------------------------- 185.4 地下室顶板防水做法 ---------------------------------------------- 206 施工注意事项 ---------------------------------------------------------- 257 质量标准及保证措施 ---------------------------------------------------- 258 工程质量通病及防治措施 ------------------------------------------------ 289 成品保护措施 ---------------------------------------------------------- 3110 安全保证措施 --------------------------------------------------------- 3111 雨期施工措施 --------------------------------------------------------- 3212 绿色文明施工与环境保护措施 ------------------------------------------- 321 编制依据2.1 工程总体慨况3.1根据工程体量及工期要求,地下室防水工程采用分段流水作业方式组织施工。

地下室漏水维修防水施工方案根据现场勘察,大面积(蜂窝)渗漏是由于地下室面积较大,受力面积不平均所导致的。
针对这种情况,我们提出以下治理方案:1、清理表面杂物,用高压水枪冲洗表面,使其干净、光滑。
2、在表面涂刷双组份刚性混凝土防水涂料,涂层厚度应达到2-3mm,确保涂层均匀、无漏涂现象。
3、在涂层未干之前,撒上防水材料,使其与涂层充分结合,达到更好的防水效果。
五、孔洞、点渗、预埋件、穿墙管道渗漏治理方案针对孔洞、点渗、预埋件、穿墙管道等渗漏问题,我们提出以下治理方案:1、清理孔洞、点渗、预埋件、穿墙管道等处的杂物和污垢,使其表面干净、光滑。
2、在孔洞、点渗、预埋件、穿墙管道等处涂刷高聚物堵漏灵快速硬化修补材料,确保密封性能。
3、在修补材料未干之前,涂刷双组份刚性混凝土防水涂料,达到更好的防水效果。
六、其他大面积墙面防水除了以上提到的情况,我们还需要对其他大面积墙面进行防水处理。
具体方案如下:1、清理表面杂物,用高压水枪冲洗表面,使其干净、光滑。
2、在表面涂刷双组份刚性混凝土防水涂料,涂层厚度应达到2-3mm,确保涂层均匀、无漏涂现象。
3、在涂层未干之前,撒上防水材料,使其与涂层充分结合,达到更好的防水效果。
七、要紧防水堵漏材料性能介绍我们所选用的防水堵漏材料具有以下性能:1、高聚物堵漏灵快速硬化修补材料:具有快速硬化、耐水、耐油、耐酸碱等特点。
2、双组份刚性混凝土防水涂料:具有高强度、耐水、耐候、耐腐蚀等特点。
八、要紧防水堵漏设备我们所使用的要紧防水堵漏设备包括:1、高压水枪:用于清洗表面杂物和污垢。
2、搅拌机:用于混合防水堵漏材料。
3、涂料机:用于涂刷双组份刚性混凝土防水涂料。
九、防水堵漏材料参考用量根据现场勘察,我们预估所需防水堵漏材料的用量如下:1、高聚物堵漏灵快速硬化修补材料:约300kg。
2、双组份刚性混凝土防水涂料:约2000kg。
十、施工组织及人员配备为了保证施工顺利进行,我们需要配备以下人员:1、项目经理:1名2、技术人员:2名3、施工工人:10名十一、施工打算周期根据现场情况和所需施工内容,我们预估施工周期为30天左右。

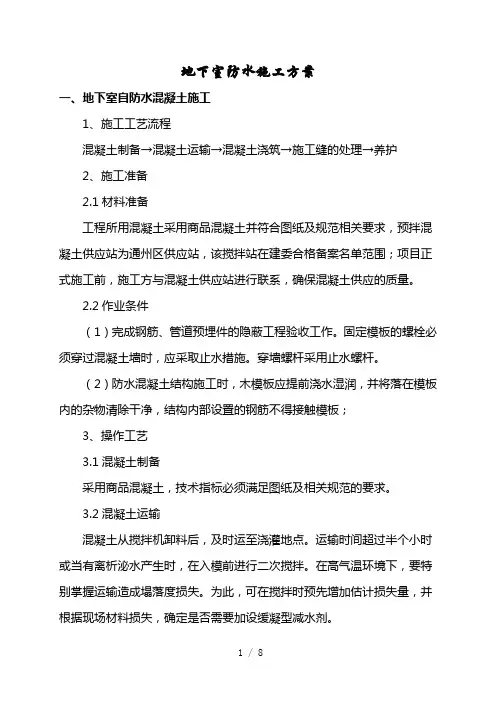

地下室防水施工方案一、地下室自防水混凝土施工1、施工工艺流程混凝土制备→混凝土运输→混凝土浇筑→施工缝的处理→养护2、施工准备2.1材料准备工程所用混凝土采用商品混凝土并符合图纸及规范相关要求,预拌混凝土供应站为通州区供应站,该搅拌站在建委合格备案名单范围;项目正式施工前,施工方与混凝土供应站进行联系,确保混凝土供应的质量。
2.2作业条件(1)完成钢筋、管道预埋件的隐蔽工程验收工作。
固定模板的螺栓必须穿过混凝土墙时,应采取止水措施。
穿墙螺杆采用止水螺杆。
(2)防水混凝土结构施工时,木模板应提前浇水湿润,并将落在模板内的杂物清除干净,结构内部设置的钢筋不得接触模板;3、操作工艺3.1混凝土制备采用商品混凝土,技术指标必须满足图纸及相关规范的要求。
3.2混凝土运输混凝土从搅拌机卸料后,及时运至浇灌地点。
运输时间超过半个小时或当有离析泌水产生时,在入模前进行二次搅拌。
在高气温环境下,要特别掌握运输造成塌落度损失。
为此,可在搅拌时预先增加估计损失量,并根据现场材料损失,确定是否需要加设缓凝型减水剂。
3.3混凝土浇筑(1)地下室施工阶段,主要通过东侧出土马道进行汽车泵的运输及混凝土浇筑,同时要擅于利用现场布置的四台地泵进行混凝土浇筑。
(2)防水混凝土施工,采用振捣棒振捣,以达到表面泛浆无气泡排出为度,插点间距应不大于50cm,严防漏振,欠振或过振。
钢筋过密结构断面较小的部位,或大体积混凝土,严格按分层浇灌、分层振捣的原则连续进行,在下面一层混凝土初凝前,就应接着浇灌上一层。
(3)在浇筑地点按有关规定制作抗压、抗渗混凝土试块。
3.4施工缝的位置及接缝形式(1)防水混凝土应连续施工,底板、顶板宜少留施工缝。
导墙的施工缝位置留在高出底板300mm处的墙体上。
(2)施工缝新旧混凝土接搓处,继续浇灌前将其表面凿毛,清除浮浆和杂物,使之露出石子,用水冲洗干净后保持湿润,铺一层30~50mm厚防水(1:1)水泥砂浆,与墙体混凝土配合比相同的水泥砂浆或高砂率混凝土,然后才能浇筑防水混凝土。
地下室防水施工方案(通用2篇)地下室防水施工方案篇一一、工程名称:二、选用材料:地下室防水防潮:建议采用“德高”K11通用型防水浆料。
三、选材依据:(1) 选用“德高”通用型K11防水浆料,依据如下:1、具有渗透性能,能渗透到底材内部的毛细孔内形成结晶体,从而封闭水的通道。
2、抵御高的静水压,与底材连为一体防水性能可靠。
3、属改性水泥基产品,在潮湿的底材上可以施工。
4、做完防水后,表面可以直接贴瓷砖。
5、无毒无害,适合于室内及游泳池,给水等防**程。
6、主要成份为无机材料,无老化之患,永久性防水。
7、操作简单,工期较短。
四、施工策划1、**管理:①工程管理机构:本工程由项目经理部负责总承包,防**程由专业队伍施工。
2、管理目标:①按国家规范《地下防**程质量验收规范GB50208-2002》进行施工管理。
②严格遵照执行建筑工程的安全条例。
③施工进度以积极配合工期的施工实际需要为主。
④防**程质量验收达到设计规范要求。
五、施工准备:①原材料“德高”渗透结晶型K11防水浆料(单组份)应符合设计及施工规范的要求。
②分包队伍资质应向监理单位报备,经总监认可后方可施工。
③材料进场抽样检测,出具材料出厂合格证及检测报告书,编制施工**方案、对施工人员进行技术与安全交底。
④配备必要的操作工具:如搅拌机、扫帚、桶、剪刀、钢卷尺、油添刷、滚筒等。
六、施工流程:①施工准备工作:会审图纸、编制施工**方案、技术交底。
②清理基层:铲除浮土、基层*整、干净。
③湿润施工基面后涂刷防水涂料,达到厚度质量要求。
④自查自检:报项目部**验收、完全达到设计要求。
⑤验收合格后方可进行防水保护层的施工。
七、施工工艺:(1)底材:1、光滑*整。
2、尖锐边缘应剔去。
3、施工前如果发现底材有大于2mm的裂缝、孔隙及大的砂眼应用水泥沙浆抹*,为了防止水泥脱落而造成的防水层破坏,建议水泥加上“德高”水泥沙浆添加剂,经增加其粘结力,具体比例如下:水泥+清水1份+添加剂1份,以合适比例加入水泥中,将其搅拌均匀,若遇较大地下室防水施工方案篇二地下室防水施工工艺本工程地下室底板,地下室外墙防水层两道。
地下室防水施工方案地下室作为建筑物的一部分,防水工作是非常关键的。
一个有效的地下室防水施工方案可以确保地下室免受潮湿和水浸的影响,保护建筑物结构的稳定性。
本文将介绍一种可行的地下室防水施工方案,以确保地下室的防水效果。
1. 地下室防水施工前的准备工作地下室防水施工前的准备工作非常重要。
首先,需要彻底清理地下室的表面,确保表面干净、无尘,并进行光滑处理。
此外,对于地下室的裂缝、孔洞等进行修补或封堵,以确保施工后的防水效果。
对于基层材料的选择,应根据地下室的具体情况和使用要求进行考虑。
2. 地下室防水施工方案2.1 表面防水涂料表面防水涂料是地下室防水施工中常用的一种方式。
首先,在地下室表面涂刷一层防水涂料,一般采用聚合物改性沥青防水涂料。
这种涂料具有良好的粘附性和抗渗透性能,可以有效地防止水分渗透到地下室内部。
2.2 地下室墙体防水地下室墙体防水也是地下室防水的重要环节。
常用的方式是在地下室墙体上涂刷防水涂料,如聚合物水泥混凝土防水涂料。
该涂料具有良好的抗渗性和耐化学腐蚀性能,适用于长期暴露在潮湿环境中的地下室墙体。
2.3 地下室底板防水地下室底板的防水施工也需要特别关注。
可以使用聚氨酯密封剂对地下室底板进行密封处理,填补底板表面的微小裂缝,阻止水分渗透。
此外,还可以铺设防水卷材,如聚合物防水卷材,提高地下室底板的防水效果。
3. 施工注意事项在进行地下室防水施工时,需要注意以下几点:3.1 施工时间选择最好选择在气温较高,湿度较低的时段进行地下室防水施工。
这样可以提高施工材料的附着力和防水效果。
3.2 施工技术要求在施工过程中,需要严格按照防水材料的使用说明进行操作。
确保施工环境干燥、无风,并保证防水涂料的均匀涂刷,避免漏刷和重复涂覆。
3.3 质量检查与验收地下室防水施工完成后,应进行质量检查和验收,确保施工质量符合要求。
检查时应特别注意检查地下室的裂缝、接缝等部位,以及施工是否存在问题,如涂层厚度不均匀等。
地下室防水工程施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、防水材料选择 (4)2.1 防水材料种类及性能 (6)2.2 材料选择原则 (7)三、施工工艺流程 (7)3.1 施工准备 (9)3.2 地基处理与基础防水施工 (10)3.3 防水层施工 (11)3.4 隐蔽工程验收 (12)四、施工方法与技术 (14)4.1 基础处理 (15)4.2 防水层施工方法 (16)4.3 施工质量控制 (17)五、施工设备与材料 (18)5.1 施工设备选型 (19)5.2 材料采购与管理 (20)六、施工人员组织与培训 (21)6.1 施工人员分工与职责 (22)6.2 技能培训与安全教育 (23)七、施工进度计划与资源配置 (24)7.1 施工进度安排 (26)7.2 材料与设备资源配置 (27)八、施工安全管理与应急预案 (28)8.1 安全生产目标与措施 (29)8.2 应急预案与处置措施 (30)九、施工质量与验收标准 (30)9.1 工程质量标准 (31)9.2 验收程序与资料整理 (32)十、维护及保养方案 (33)10.1 使用维护要求 (34)10.2 维修保养周期与记录 (35)一、前言随着现代建筑技术的飞速发展,地下室作为建筑物的重要组成部分,其防水工程的质量直接关系到整个建筑的安全性和使用寿命。
制定一套科学、合理且切实可行的地下室防水工程施工方案显得尤为重要。
本方案旨在对地下室防水工程施工进行详细的规划、组织和管理,以确保工程质量达到国家标准和业主要求,为建筑物的长期使用提供坚实的保障。
在地下室防水工程施工过程中,我们应充分考虑地质条件、施工环境、材料选择、施工工艺等多个环节,确保防水措施的有效实施。
我们还应加强对施工人员的技术交底和安全教育,提高他们的质量意识和安全意识,确保施工过程中的安全操作。
本施工方案将围绕地下室防水工程的各个环节进行详细阐述,包括防水材料的选择、施工工艺的制定、质量标准的确立以及应急预案的制定等。
地下室防水工程专项施工方案一、前言地下室防水工程是建筑施工中非常重要的一环,它直接关系到地下室结构的安全性和使用寿命。
本文将针对地下室防水工程的专项施工方案进行详细介绍,以确保工程质量和施工效果。
二、施工前准备在进行地下室防水工程施工前,需做好以下准备工作:1.掌握地下室结构设计图纸,了解整体结构及防水要求。
2.检查地下室结构是否存在漏水隐患,对漏水点进行标记。
3.准备必要的防水材料和施工工具,确保施工过程顺利进行。
三、施工步骤3.1 地下室基础处理1.对地下室基础进行清理,清除表面积水及杂物。
2.进行基础表面修补和处理,确保基础平整、无破损。
3.2 防水材料选用1.选用符合要求的聚合物改性沥青防水卷材或其他专业防水材料。
2.检查防水材料质量,确保无破损或变形。
3.3 防水层施工1.在地下室基础表面铺设防水材料,采用热熔法或冷粘法固定。
2.严格按照施工规范进行接缝处理,确保防水层连续性和密封性。
3.4 防水层保护层施工1.在防水层表面铺设防护层,增加耐磨性和耐久性。
2.注意保护层与防水层之间的粘结,避免产生空鼓或开裂现象。
四、质量验收4.1 施工完工验收1.对防水层进行全面检查,确认无漏水点或破损。
2.检查保护层是否覆盖完整,无空鼓或剥离现象。
4.2 试水验收1.进行地下室试水,观察是否有渗漏情况。
2.根据试水情况进行修补或调整,直至达到设计要求的防水效果。
五、总结地下室防水工程专项施工方案的执行对保障建筑结构的安全运行至关重要。
通过本文的介绍,我们可以清晰了解到地下室防水工程施工的关键步骤和注意事项,从而确保工程质量。
希望本文能对相关从业人员提供一些帮助和指导。
地下室顶板防水方案地下室顶板防水方案一、概述地下室顶板防水是确保地下室建筑结构能够有效避免水蒸气、渗漏和漏水的重要防护措施。
本旨在提供一套最新最全的地下室顶板防水方案,包括施工方法、材料选择和施工步骤等。
二、材料选择1. 防水材料在地下室顶板防水中,我们推荐使用高质量的防水膜。
根据具体情况可选择聚乙烯防水膜、SBS改性沥青防水卷材或PVC防水卷材。
材料应具有良好的抗渗漏性能和耐久性。
2. 防水涂料地下室顶板防水涂料是常用的防水材料之一。
根据具体情况可选择聚合物防水涂料、水泥基防水涂料或聚氨酯防水涂料。
材料应具有良好的附着力和耐久性。
三、施工方法1. 准备工作在进行地下室顶板防水施工前,需要先对顶板进行清理和处理。
清理掉混凝土表面上的杂物、油污,并修复可能存在的裂缝和缺陷。
2. 确定防水层位置根据设计要求和施工方案,确定防水层的位置和厚度。
通常情况下,防水层应位于地下室顶板与保温层之间。
3. 防水层施工根据所选择的防水材料,按照其施工规范进行施工。
对于膜材料,需要先将材料进行切割,然后进行铺设和焊接。
对于涂料材料,需要进行底漆处理,然后进行涂刷。
4. 防水层保护层在防水层施工完成后,需要进行保护层的施工。
保护层可以选择使用砂浆或保护板,以提高防水层的耐久性和抗破坏性。
四、施工步骤1. 清理地下室顶板表面2. 修补顶板的裂缝和缺陷3. 涂刷底漆4. 铺设防水膜或涂刷防水涂料5. 进行焊接或涂刷二次防水层6. 铺设保护层或保护板五、附件本所涉及的附件如下:1. 施工方案示意图2. 防水材料技术参数表3. 施工过程照片六、法律名词及注释本所涉及的法律名词及注释如下:1. 土建工程合同法:指在进行土建工程施工时两方订立的法律文件,规定了双方的权利和义务。
2. 建筑防水技术规范:国家发布的对建筑防水工程施工进行规范的技术文件。
地下室防水施工方案(一)防水材料:(二)水泥基防水涂料施工工艺:1主要特点1.1超强的渗透能力,开始时只在混凝土表面或附近部分发生化学反应,经过时间推移,它会向混凝土深处渗透,将混凝土试件表面涂刷两层后,在室外环境下放置6个月后,在显微镜下观察发现渗入混凝土体深20㎝。
在自然条件下不会老化、变质,同时不怕砸、不怕碰。
1.2含有特殊的活性物质对水有亲和力,遇水反应,促使再生成新的晶体。
随着时间的推移,混凝土因振动或其它原因产生新的微隙时,一时有水进入,就会发生反应,产生新的晶体将微隙堵死,有自我修复能力。
1.3湿度、氧化、碳化、紫外线、辐射均对水泥基渗透结晶型防水材料处理的混凝土结构无影响。
防止冻融循环、抑制碱骨料反应,防止化学腐蚀对混凝土结构的破坏,对钢筋起保护作用但对混凝土无破坏膨胀作用。
1.4水泥基渗透结晶型防水材料能在潮湿的混凝土表面上施工,不要求混凝土表面干燥,而是要求混凝土表面必须湿润,但不能有明水。
2工艺原理结合工程实际和市场调研发现水泥基渗透结晶型防水材料是一种无机的灰色粉末状的高效环保型防水材料,其防水原理是水泥基渗透结晶型防水材料中含有特殊的活性物质,对水有一种亲和力,是一种催化剂,也是一种钙的络合物,它的颗粒非常细小,在较低的浓度下(0.01ppm)即可起反应,钙络合物的钙阳离子与混凝土中的阴离子(SiO3- -)结合生成不溶于水的CaSiO3(水泥主要结晶体)沉淀到混凝土的空隙中,分解出钙离子再次进行扩散,在存在有Ca(OH)2形成的高浓度钙离子区,再次发生反应又形成钙的络合物,如此循环反应,不断增生CaSiO3水泥结晶体。
与混凝土相结合成为一个整体。
从而堵塞了水可以通过的缝隙,但毛细管仍能令气体通过。
从而达到永久性的防水、防潮、防腐和保护钢筋,增强混凝土结构强度的效果。
因此本工程选用水泥基渗透结晶型防水材料。
3工艺流程基层处理→调制→第一遍涂刷→养护→第二遍涂刷→养护→检查、验收。
地下室防水工程施工方案一、前期准备工作在进行地下室防水工程施工前,需要完成以下准备工作:1.地下室结构检查:对地下室结构进行全面检查,确保没有漏水隐患。
2.清理地下室:清理地下室内的垃圾和杂物,保持施工环境整洁。
3.地下室排水系统检查:检查地下室的排水系统是否正常,确保排水畅通。
二、施工步骤1. 地下室防水材料准备1.防水涂料:选用高质量的防水涂料,确保材料质量符合标准。
2.防水卷材:采用聚乙烯防水卷材,具有良好的防水效果。
2. 地下室防水施工工艺1.清理地下室基础:将地下室基础表面清理干净,去除尘土和油污。
2.基础处理:进行基础修补,填补基础裂缝和破损部分。
3.涂刷防水涂料:按照厂家要求,涂刷防水涂料,确保涂料均匀覆盖。
4.铺设防水卷材:将防水卷材铺设在地下室基础表面,确保卷材之间不能有缝隙。
5.焊接处理:对防水卷材进行焊接处理,确保防水层连接牢固。
3. 防水工程验收1.防水层检查:对施工完成的防水层进行检查,确保质量符合要求。
2.防水效果测试:进行防水效果测试,查看是否存在渗水现象。
3.通风干燥:保持地下室通风干燥,促进防水材料的固化和密封。
三、施工注意事项1.施工现场安全:施工现场要设置合适的安全警示标志,确保施工人员安全作业。
2.施工质量监控:对施工过程进行严格监控,及时发现并处理施工质量问题。
3.施工期间管道保护:避免管道被破坏,确保施工过程中不影响地下室其他设施的正常使用。
四、施工结束后维护1.定期检查:定期检查地下室防水层的情况,及时发现并处理问题。
2.维护保养:对地下室防水层进行保养,延长使用寿命。
3.处理问题:发现防水层有问题时,及时进行修复和加固。
以上是地下室防水工程施工方案的详细内容,希望对您有所帮助。

地下室防水施工方案范本一、方案概述地下室防水工程是确保地下室建筑结构安全的重要环节。
本施工方案旨在提供一套可行的地下室防水施工方案,确保地下室在面对潜在的水源侵蚀时具备良好的防水效果。
二、施工准备1.现场勘测:对地下室进行详细勘测,确定可能存在的水源和施工难点。
2.材料准备:根据实际需求,准备防水材料,包括防水涂料、防水卷材等。
3.人员配备:确保施工团队各岗位人员配备齐全,包括负责监督、施工、验收等人员。
三、施工步骤1.地下室基础处理:(1)清理基础:清除基础上的杂物、灰尘等。
(2)修复基础裂缝:修复基础上的裂缝,确保基础完整。
(3)处理收水坑:对于预留的收水坑,确保其与地下室基础紧密连接并防水。
2.地下室墙面防水处理:(1)表面处理:清理墙面的灰尘、油污等。
(2)基层处理:涂刷适当的底漆,提高墙面与防水材料的附着力。
(3)防水材料施工:根据实际情况选择合适的防水材料进行施工,涂刷或铺贴防水涂料或防水卷材。
3.地下室底板防水处理:(1)表面处理:清理底板表面的杂物、灰尘等。
(2)基层处理:涂刷适当的底漆,提高底板与防水材料的附着力。
(3)防水材料施工:根据实际情况选择合适的防水材料进行施工,涂刷或铺贴防水涂料或防水卷材。
4.地下室接缝处理:在地下室墙面与底板交界处、墙面与墙面交界处等接缝位置进行专门处理,确保接缝处防水效果良好。
5.地下室管道穿越处理:对于地下室内的水、电、气等管道的穿越位置,采取相应的防水处理措施,确保穿越部位不会产生渗漏。
四、施工质量控制1.严格按照施工方案执行,确保施工质量。
2.施工前、施工中、施工后进行质量检查,及时发现并纠正问题。
3.重点关注施工难点和关键部位,加强质量把控。
4.施工结束后进行验收,确保地下室防水施工符合设计要求和相关标准。
五、安全注意事项1.施工人员必须佩戴符合要求的安全防护装备。
2.施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3.施工过程中注意工艺操作,严禁乱堆乱放杂物。
地下室防水施工方案地下室防水是房屋施工中不可忽视的关键环节,一旦出现漏水问题将会对房屋结构造成严重损害。
本文将介绍地下室防水的施工方案,包括材料准备、施工步骤和质量验收等内容。
一、材料准备在进行地下室防水施工前,需要准备以下材料: 1. 防水涂料:选择具有良好耐水性和粘结性的防水涂料,如聚合物改性沥青防水涂料。
2. 防水卷材:适合地下室防水的防水卷材,如SBS改性沥青防水卷材。
3. 防水材料附件:包括防水胶粘剂、玻璃纤维增强网格布等。
4. 工具:刷子、刮刀、滚筒等施工工具。
二、施工步骤1. 地下室基础处理在进行地下室防水施工前,首先要对地下室基础进行处理,确保表面平整、干净无杂物。
### 2. 防水材料预处理对防水卷材进行预处理,切割成适当尺寸,并备好防水材料附件。
### 3. 防水涂料施工首先对地下室基础进行底涂,然后在防水卷材表面涂刷防水涂料,确保涂布均匀。
### 4. 防水卷材铺设将预处理的防水卷材铺设在基础上,逐层覆盖,保证重叠部位密实。
### 5. 角部和接缝处理对地下室角部和墙面与地面的接缝处进行特殊处理,确保防水性能。
### 6. 防水层质量验收等待防水层干燥后,进行防水层的质量验收工作,确认防水效果符合要求。
三、质量验收1.检查防水层是否平整牢固,无空鼓、开裂等现象。
2.检查防水层是否完整,无遗漏部分。
3.进行水压测试,确认地下室防水效果良好。
4.确认施工记录齐全,整理相关文件资料。
综上所述,地下室防水施工是地下室工程中至关重要的环节,只有严格按照规范要求进行施工,才能确保地下室的防水效果达标,保障房屋结构的安全。
希望以上内容对您有所帮助,谢谢!以上是本文地下室防水施工方案的内容,希望能对您有所帮助。
滇池熙苑 防水施工专项方案 云南建投第十二建设有限公司 滇池煕苑防水施工专项方案
编制: 审核: 审批:
云 南 建 投 第 十 二 建 设 有 限 公 司 二0一七年三月二十八日 滇池熙苑 防水施工专项方案 云南建投第十二建设有限公司 目录
一、编制依据 ............................................................................................ 2 二、工程概况 ............................................................................................ 2 三、施工准备 ............................................................................................ 3 四、细部施工工艺.................................................................................... 3 4.1桩头施工工艺 ................................................................................ 3 4.2加强层施工工艺 ............................................................................ 5 五、地下室底板、剪力墙施工 ............................................................... 6 5.1材料准备 ........................................................................................ 6 5.2工具准备 ........................................................................................ 6 5.3、施工方法 ..................................................................................... 6 5.4地下室剪力墙 ................................................................................ 8 六、防水施工大样图 ............................................................................. 10 七、质量保证措施.................................................................................. 15 八、安全保证措施.................................................................................. 16 九、文明施工保证措施 ......................................................................... 17 十、雨季施工质量保证措施 ................................................................. 17 十二、附图 .............................................................................................. 19 滇池熙苑 防水施工专项方案
地下室侧墙防水施工方案地下室作为建筑物中重要的部分之一,通常用于储藏或作为生活空间使用。
为了保护地下室不受地下水渗透的影响,防水施工是非常重要的。
下面是一个地下室侧墙防水的施工方案,包括具体的施工步骤和所需材料。
1.准备工作:在施工前,首先需要对地下室侧墙进行清洁和修复工作。
清除残留的油污、粉刷材料以及裂缝。
对于存在裂缝的部分,需要进行修复,以确保防水材料能够牢固附着在侧墙表面。
2.基层处理:防水施工前,需要对地下室侧墙进行基层处理。
首先要将墙面上的杂质清除干净,然后用水泥砂浆进行修补,填补裂缝并保持墙面平整。
3.防水材料选择:在进行侧墙防水施工时,一般使用聚氯乙烯(PVC)防水卷材、水泥防水涂料和高分子防水涂料等材料。
根据施工需要和具体情况选择合适的防水材料。
4.施工步骤:(1)首先,将PVC防水卷材切割成适当的尺寸,并贴在地下室侧墙表面。
每张卷材之间需要有10-20cm的重叠,并用专用胶水进行黏贴。
确保卷材贴合紧密,无明显裂缝。
(2)接下来,使用水泥防水涂料对PVC防水卷材进行涂覆。
涂料需要均匀地涂抹在卷材表面,并注意控制涂布厚度,保持涂层的一致性。
(3)最后,使用高分子防水涂料对整个防水层进行涂覆。
涂料需要均匀地涂抹,并确保涂层的一致性和完整性。
5.收尾工作:完成防水施工后,需要进行一些收尾工作。
首先是清理施工现场,将多余的材料和工具清除干净。
其次是对施工质量进行检查,确保防水层的质量良好。
最后,需要进行验收,并得到相关部门的认可。
地下室防水施工方案一、地下室防水施工流程1保护墙砌筑:基础底板结构外侧四周砌240mm厚页岩砖永久性保护墙,保护墙高同板厚。
永久保护墙上端卷材甩头上边用黄泥(或低强度白灰砂浆)砌筑两皮砖做临时保护墙(该处卷材虚铺),避免卷材在同一部位反复弯折而造成断裂,待外墙立面卷材施工时将这两皮砖拆掉,保护墙根部抹灰抹成圆弧,半径为50cm。
2.防水层基面要求平整光滑、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基面含水率必须小于9%。
平整度可用2m长直尺检查,最大间隙不大于5mm。
阴角、转角处或有预埋件等处应做成圆弧或八字角。
3.基面检测:先把基面清理干净,检查是否干燥、无明水,或用1m2面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格。
4.材料检查,自粘卷材的包装、外观等必须符合规范和产品说明书要求。
5.因自粘型卷材是在工厂生产时,在其底面涂有一层压敏胶,胶粘剂表面敷有一层隔离纸,施工时只要剥开隔离纸,即可直接铺贴。
6.附加层铺设:阴阳角、后浇带等细部构造部位,其附加层宽度应大于加强部位150mm。
7.卷材铺贴顺序为:先远后近,同一立面,从高向低处开始铺贴。
8.弹线、试铺:在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。
根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。
卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。
9.大面积铺贴卷材:大面积粘贴自粘卷材有两种方法,在实际施工中,施工人员可根据现场环境、温度、日照等条件,自行确定粘贴方式,但基本的排气、压实、防皱要求仍然相同。
10.将卷材对准基线全幅铺开,从一头将卷材(连同隔离纸)揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材背面小心撕开一小段约500mm长,再两人合力将揭掉了隔离纸的这段卷材,对准基准线粘铺定位。
地下室防水施工方案目录地下室防水施工方案 (1)一、引言 (1)二、防水材料选择 (2)1.防水卷材 (2)2.防水涂料 (2)3.防水砂浆 (2)三、施工工艺 (2)1.基层处理 (2)2.防水层施工 (2)3.防水层保护 (3)四、质量控制 (3)1.材料质量 (3)2.施工质量 (3)3.验收质量 (3)五、总结 (3)一、引言地下室作为建筑的重要组成部分,其防水性能直接关系到建筑物的使用寿命和居住舒适度。
由于地下室长期处于潮湿环境中,因此防水施工至关重要。
本文将详细介绍地下室防水施工方案,包括防水材料选择、施工工艺、质量控制等方面,以期为相关工程提供参考。
二、防水材料选择1.防水卷材防水卷材是一种常见的防水材料,具有施工方便、防水效果好等优点。
常用的防水卷材包括沥青防水卷材、高分子防水卷材等。
在选择防水卷材时,应根据地下室的具体情况和使用要求,选择合适的材料。
2.防水涂料防水涂料是一种液态防水材料,具有施工简便、适应性强等优点。
常用的防水涂料包括聚氨酯防水涂料、丙烯酸防水涂料等。
在选择防水涂料时,应根据地下室的具体情况和使用要求,选择合适的材料。
3.防水砂浆防水砂浆是一种粉状防水材料,具有施工简便、强度高等优点。
常用的防水砂浆包括水泥基防水砂浆、聚合物防水砂浆等。
在选择防水砂浆时,应根据地下室的具体情况和使用要求,选择合适的材料。
三、施工工艺1.基层处理在防水施工前,应对基层进行清理、平整、湿润等处理,确保基层表面干净、无浮尘、无油污,并具有一定的湿润度,以便防水材料与基层粘结牢固。
2.防水层施工根据选择的防水材料,按照相应的施工工艺进行防水层施工。
例如,对于防水卷材,应按照卷材的铺设方向、搭接宽度等要求进行铺设;对于防水涂料,应按照涂料的施工要求进行涂刷;对于防水砂浆,应按照砂浆的搅拌比例、施工厚度等要求进行施工。
3.防水层保护在防水层施工完成后,应进行保护处理,以防止防水层受到破坏。
地下室防水工程施工方案—副本一、项目背景地下室防水工程施工方案是在地下室建设中至关重要的一环。
有效的防水工程设计和施工可以确保地下室在多年的使用中不受潮湿、渗漏的困扰,保护建筑结构的安全和稳定。
本文将详细介绍地下室防水工程的施工方案。
二、施工准备在进行地下室防水工程之前,需要做好充分的施工准备工作。
这包括: - 检查并修复地下室结构缺陷; - 清理地下室表面杂物和污物; - 针对地下室不同部位设计相应的防水方案; - 准备好需要使用的防水材料和工具。
三、施工步骤1. 地下室墙体处理地下室墙体是防水的重点部位之一。
首先,对地下室墙体进行密封处理,修补裂缝和漏水点。
然后,涂刷防水涂料或者植筋防水,确保墙体完全密封。
2. 地下室地面处理地下室地面的防水工程也非常关键。
首先,需对地下室地面进行找平处理,填充凹坑和缺损。
接着,铺设防水卷材或者进行涂料防水处理,确保地面不受地下水渗透。
3. 排水系统设置为了有效排除地下室内的积水,需要设置合理的排水系统。
在地下室边缘设置排水沟,并将排水管道导向外部排水口,防止积水对地下室造成损害。
四、施工质量检验完成地下室防水工程施工后,需进行严格的质量检验。
检查地下室墙体、地面和排水系统是否符合设计要求,是否存在漏水隐患。
必要时进行修补和加固,确保地下室防水效果达标。
五、施工总结地下室防水工程的施工是一项细致而重要的工作,只有在施工过程中严格执行设计要求和施工规范,才能确保地下室长期不受潮湿、渗漏的干扰。
希望本文介绍的地下室防水工程施工方案能为相关从业人员提供一定的参考和指导。
旭辉·理想城东区住宅(二期)项目地下室防水施工方案编制单位:编制日期:编制人:目录第一章工程概况 (1)1.1工程概况 (1)1.2安全文明施工目标 (1)第二章编制依据 (1)第三章重难点分析 (2)第四章施工准备 (2)4.1技术准备 (3)4.2材料准备 (3)4.3机具配置 (4)第五章主要施工方法 (4)5.1刚性防水混凝土施工 (4)5.2防水卷材施工 (6)5.3细部构造 (10)5.4防水保护层的施工 (14)5.5热熔法铺贴卷材规范要求 (14)第六章质量保证措施 (14)6.1卷材质量保证措施 (15)6.2卷材搭接缝 (15)第七章安全保证措施 (15)第八章成品保护措施 (16)第九章工程质量验收 (17)9.1验收程序 (17)9.2防水混凝土 (17)9.3卷材防水层 (18)1第一章工程概况1.1 工程概况本工程为旭辉·理想城住宅(二期)项目,位于长春市汽开区新东风大街与乙三路交汇,包括7栋高层,分别为H7#、H8#、H9#、H10#、H11#、H12#、H13#,建筑高度52.35m,地库及1栋独立商业,总建筑面积约为100652.32万平方米,其中地上建筑面积78663.66万平方米,地下建筑面积21988.66万平方米。
1.2 安全文明施工目标第二章编制依据2 3第三章重难点分析表3-1 重难点分析表第四章施工准备4.1 技术准备1.施工前应对熟读图纸,了解本工程施工图中的防水细部构造和技术要求;2.依据防水工程施工方案或技术措施,编制技术交底,确保每个施工人员充分了解防水工程的施工工艺和技术要点;3.熟悉防水施工的质量验收标准,做好对防水工程的验收把关工作;4.防水卷材施工前,防水基层的“隐蔽验收”记录应办理完毕。
4.2 材料准备4.2.1 防水卷材选用有出厂合格证和有性能检测报告的,并符合国家产品标准和设计要求的材料。
材料进场后,防水卷材必须按规定进行抽样复验批量取样,要求如下表所示,以上材料复检合格后方可使用。
防水卷材应直立堆放,高度不超过2 层;短途运输平放时,不宜超过4 层。
贮存处应阴凉通风,避免日晒、雨淋或受潮。
4.2.2 水泥的选择及其质量应符合下列规定:1.宜采用符合现行的国家标准的《通用硅酸盐水泥》GB175规定的水泥;2.配置大体积混凝土时,宜优先选用符合现行国家标准《中热硅酸盐水泥低热硅酸盐水泥低热矿渣硅酸盐类水泥》GB20规定的水泥;3.水泥的比表面积不宜大于350㎡/kg,水泥熟料中的铝酸三钙(C3A)含量不宜大于8%。
4.当骨料具有碱活性时,水泥中的碱含量小于0.6%。
4.2.3 混凝的用骨料的选择及质量1.细骨料宜采用水洗中砂,泥含量不应大于2.5%,泥块含量不应大于1%;2.粗骨料宜采用碎石或卵石,含泥量不应大于1%,泥块含量不应大于0.5%,其粒径不宜大于31.5mm;4.3施工机具配置计划第五章主要施工方法5.1 刚性防水混凝土施工5.1.1.混凝土浇筑1.底板混凝土浇筑:基础按后浇带分块浇筑,每块必须连续浇筑,不设置施工缝,如因特殊情况确需留置施工缝时,按设计要求,采取有效的止水措施。
2.墙体混凝土浇筑:首先在墙底均匀浇筑30~50mm厚与墙体混凝土同配比的水泥砂浆,再正式浇筑墙体混凝土。
5.1.2.混凝土振捣1.施工过程中严格控制混凝土振捣工作,采用高频振捣机械振捣,以保证混凝土振捣密实,避免漏振、欠振和过振。
2.后浇带处的止水带要定位准确,施工过程中由专人看护,严防振捣棒撞击止水带,确保位置准确。
5.1.3.混凝土养护1.对于大体积混凝土和大面积板面混凝土,表面抹压后应覆盖并保温,保温养护,混凝土硬化后,宜采用蓄水养护或覆盖养护,养护时间不少于14d。
2.对于墙体等不易保水的结构,宜有顶部设水管喷淋,带模养护时间不少于3d,拆模厚宜用养护剂进行养护,养护时间不宜少于14d。
3.混凝土强度达到1.2MPa前,不得在其上踩踏,安装模板及支架或施加其他荷载。
4.混凝土浇筑完毕后应尽快进行回填土施工。
5.补偿收缩混凝土必须进行充分的湿润养护,在浇筑完成后立即覆盖进行保湿养护,并应指派专人随时浇水,根据不同部位,养护时间,宜为7d-14d,不得少于7d。
6.夏季应适当延长养护时间,应控制结构与外界的温差在25℃。
5.1.4.施工缝留置1.水平施工缝留置在高于基础表面300mm的墙体上。
2.水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净桨或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料等材料,再铺30—50mm厚的1:1水泥砂浆,并应及时浇筑混凝土;3.垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土;5.2 防水卷材施工5.2.1底板防水施工1.工艺流程在垫层上放线→砌永久性保护墙→墙内侧抹砂浆找平层→刷冷底子油→细部附加层→防水层施工→保护层施工2.基层处理本工程基础底板垫层施工时一次表面压光达到防水基层的效果,防水保护墙墙面防水基层采用20mm厚1:3水泥砂浆找平,在防水基层的阴阳角处做成R≥50 mm的圆弧。
防水基层上的灰尘、油污、碎屑等杂物清理干净,基层的表面要平整、坚固密实、不得有麻面、起砂、松动、空鼓、裂纹等现象,表面平整度用2m直尺检查,不超过5mm。
防水基层要干燥,保证基层含水率小于9%(将1m卷材平坦覆盖在基层上静置3~4h,紧贴基层一面无明显凝结水印即可)。
防水卷材铺贴前必须经过自检、垫层报验、监理检查验收后方能进行卷材铺贴。
3.卷材铺贴涂刷基层处理剂:基层处理剂要与卷材材性相容,涂刷要均匀一致,不露底,以指触不粘时方可铺贴卷材。
铺贴卷材附加层:在转角处、阴阳角等部位增贴1层相同的卷材,每一边伸出宽度不小于250mm 。
铺贴方向:按管廊的横向方向进行铺贴,但要求做到,上下层铺贴方向一致,在做双层防水时,不许相互垂直铺贴。
铺贴顺序:铺贴先做阴阳角细部附加层,后铺底板。
铺贴底板及防水保护墙卷材:确定每幅卷材位置,粘铺时将卷材展开或部分展开摆正对齐。
从一边开始铺贴施工,以防错位。
铺贴卷材先铺平面,后铺立面,交界处交叉搭接。
从底面折向立面的卷材与永久性保护墙的接触部位,采用空铺法施工,与临时保护墙接触部位临时贴附在该墙上,卷材铺好后其顶端临时固定。
采用热熔法施工,幅宽内卷材要加热均匀,不得过分加热和烧穿卷材,卷材粘接热融后,立即滚铺,用压辊压平,并排除卷材下面的空气,不得有折皱、翘边和封口不严现象,粘接牢固。
两层卷材不相互垂直粘贴,上下两层卷材的接缝错开1/3~1/2幅宽。
卷材的甩茬做法见下图:5.2.2 外墙防水施工:1.工艺流程清理接茬处的防水层→防水基层修理→刷冷底子油→贴墙面防水层→贴50厚聚苯板→防水层上口封闭2.基层处理外墙结构经有关部门验收后进行清理。
原穿墙螺栓孔用与外墙混凝土相同标号的砂浆压实抹平。
施工时必须把孔内杂物清理干净并湿润,局部若有松散混凝土时应凿除,至混凝土密实部位为止,深度小于20mm用砂浆抹光,大于20mm用豆石加外加剂捻实。
3.卷材铺贴涂刷基层处理剂、铺贴卷材附加层。
主体结构完成后,铺贴立面卷材时,先将接茬部位的各层卷材揭开,并将其表面清理干净,并进行检查,如果卷材有局部损伤,采用热融修补后再继续施工。
卷材接茬的搭接部位,高聚物改性沥青卷材搭接长度为150mm,两层卷材要错茬接缝,上层卷材要盖过下层卷材。
先做阴阳角细部附加层,后铺墙面。
接缝处理:卷材搭接缝以及卷材端头施工时,搭接缝及收头的卷材必须100%烘烤,粘铺时必须有熔融沥青从边端挤出,用开刀将挤出的热溶胶抹平,沿边端封严。
卷材接茬做法见下图:.2.3 顶板防水施工1.工艺流程防水基层修补清理→刷冷底子油→贴顶板防水卷材→保护层施工。
2.基层清理地下室顶板结构经有关部门验收后进行清理,方法同底板施工。
3.铺贴防水卷材首先将边墙上口卷材60厚挤塑板剔除一部分,使卷材露出并清理干净,将卷材向上铺设到顶板上面不小于250mm。
在顶板阳角部位将顶板防水卷材下返不小于250,按顶板排水方向进行铺贴,铺贴方法同底板。
施工时要保证卷材与结构粘结牢固、不脱层。
每相邻两块卷材接口处应严密,不起翘。
顶板与外墙节点防水做法如下图:5.3 细部构造防水混凝土结构的施工缝、变形缝、后浇带、穿墙管、埋设件等设置和构造必须符合设计要求。
5.3.1水平施工缝的防水措施:本工程高于基础表面300mm 的墙体上的水平施工缝采用300mm高钢板止水带,详见下图:止水钢板外墙3底板底板导墙施工缝防水措施5.3.2.后浇带的防水措施1.后浇带宜用于不允许留设变形缝的工程部位。
2.后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。
3.外墙后浇带处采用两个300mm宽钢板止水带,与水平方向的钢板止水带要交圈、封闭。
详见下图:5.3.4.外墙穿墙螺栓处的防水措施防水混凝土结构内部设置的各种钢筋或绑扎铁丝,不得接触摸板。
固定模板用的螺栓采用工具式螺栓,螺栓上焊方形止水环,拆模后采取加强防水措施将留下的凹槽封堵密实,并在迎水面上涂刷防水涂料,详见下图:地下室外墙穿墙螺栓构造示意图5.3.5.穿墙管做法1.穿墙管(盒)应在浇筑混凝土前预埋。
2.穿墙管与内墙角、凹凸部位的距离应大于250mm。
3.结构变形或管道伸缩量较小时,穿墙管可采用主管直接埋入混凝土内的固定式防水法,主管应加焊止水环或环绕遇水膨胀止水圈,并应在迎水面预留凹槽,槽内应采用密封材料嵌填密实。
4.金属止水环应与主管或套管满焊密实,采用套管式穿墙防水构造时,翼环与套管应满焊密实,并应在施工前将套管内表面清理干净;5.相邻穿墙管间的间距应大于300mm;6.采用遇水膨胀止水圈的穿墙管,管径宜小于50mm,止水圈应采用胶粘剂满粘固定于管上,并应涂缓胀剂或采用缓胀型遇水膨胀止水圈。
7.穿墙管线较多时,宜相对集中,并应采用穿墙盒方法。
穿墙盒的封口钢板应与墙上的预埋角钢焊严,并应从钢板上的预留浇注孔注入柔性密封材料或细石混凝土。
8.当工程有防护要求时,穿墙管除应采取防水措施外,尚应采取满足防护要求的措施。
9.穿墙管伸出外墙的部位,应采取防止回填时将管体损坏的措施。
防水做法见下图:5.3.5.其他细部做法1.立面防水交接处要分层留足搭接长度,每层搭接长度不小于150mm,如下图所示:立面防水错槎接缝1 -保护墙;2 -防水层;3 -找平层2.施工时三面角处防水要铺贴附加层,附加层可用两层同样的卷材或一层抗拉强度较高的卷材,粘贴卷材时应展平压实。
具体做法如下图所示:全幅宽2/3全幅宽全幅宽1/3全幅宽≥600阴角第二层防水卷材铺贴法阳角第一层防水卷材铺贴法1、转折角防水卷材加固层,2、角部加固层,3、找平层,4、防水卷材。
