第1篇一、工程概况本基础工程位于我国某城市,工程内容包括场地平整、基坑开挖、基础垫层施工、基础结构施工等。
土石方工程是基础工程的重要组成部分,主要包括土方开挖、石方开挖、土方回填等环节。
为确保工程顺利进行,特制定以下土石方施工方案。
二、施工准备1. 人员准备:组织具有丰富经验的土石方施工队伍,并对施工人员进行岗前培训,确保其掌握相关施工技能和安全知识。
2. 材料准备:根据工程量清单,提前采购所需材料,如挖掘机、装载机、自卸汽车、推土机等机械设备,以及土工布、编织袋等辅助材料。
3. 设备准备:对机械设备进行全面检修,确保设备运转正常,并做好设备的维护保养工作。
4. 场地准备:清理施工场地,设置围挡、警示标志,确保施工安全。
三、施工工艺1. 土方开挖:- 根据设计要求,采用挖掘机进行土方开挖。
- 开挖过程中,应分层开挖,每层厚度控制在30cm左右。
- 及时清理开挖面,确保施工安全。
2. 石方开挖:- 对于石方,采用爆破法进行开挖。
- 爆破前,应进行爆破设计,确保爆破效果和施工安全。
- 爆破后,清理碎石,并采用挖掘机将其运输至指定地点。
3. 土方回填:- 回填前,对基础垫层进行平整、夯实。
- 采用推土机将土方推至基础垫层上,采用分层回填、分层压实的方法。
- 回填厚度控制在30cm左右,每层压实度应达到设计要求。
4. 基础垫层施工:- 在基础垫层上铺设土工布,防止土方下沉。
- 采用振动板或平板振动器对基础垫层进行振动压实。
四、质量控制1. 土方开挖:严格控制开挖深度和宽度,确保符合设计要求。
2. 石方开挖:确保爆破效果,减少碎石数量,提高石方利用率。
3. 土方回填:严格控制回填厚度和压实度,确保基础垫层稳定。
4. 基础垫层施工:确保土工布铺设均匀,振动压实效果良好。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备安全:定期检查机械设备,确保其安全可靠。
3. 爆破安全:爆破前进行安全检查,确保爆破安全。
土石方、基础、台基及台阶工程1、土石方工程(1)、土方开挖:主要是基坑、基槽开挖、场地平整规划统一进行。
为了加快施工进度,节省劳动力,工程施工对基坑及基槽大量土方开挖采用机械施工,修整及基底清理采用人工进行作业。
多余土及时外运,严禁在基坑、基槽边堆放余土。
开挖土方时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,人工清理基底时基厚度不得少于150mm。
(2)、基坑、基槽排水如基坑、基槽内有水,应采用抽水泵将水抽排至基坑、基槽外的排水沟内,排出施工现场。
2、基础工程(1) 、工程基础分为为条形基础和独立基础。
条形基础和独立基础均采用400号毛石,M7.5砂浆砌筑。
基底均采用100mmc10素砼垫层。
(2) 、在对基础进行施工时由于毛石尺寸差别较大,为了便于砌筑和保证砌筑质量,石块错缝搭砌,缝内砂浆饱满。
(3) 、基础材料应尽量使用经检验合格的原状材料,并严格按原状做法进行复原。
(4) 、基底素砼垫层浇灌:①、浇灌素砼垫层前先测设好标高控制点,垫层下素土层必须挖至老土层,经过验槽,满足设计要求后,进行夯实;并保证基底无积水;砂石、水泥的级配要符合规范及设计要求,拌和均匀,铺设厚度符合设计要求。
②、在浇灌素砼垫层时,按事先测设好的控制标高点,边浇边用平板振动器振实,表面用木槎板槎平打毛,表面平整度要求在正负8以内,养护达到一定强度后,再弹出轴线。
3、土方回填工程基础及台基完成后,养护达到设计强度后,开始进入基础回填。
采用素土进行回填。
回填土应分层多次进行,单层虚铺土厚度不得大于300mm,并用机械分层进行夯实。
4、台基工程:台基由台明及阶条石组成,工程台基复原样式参照当地同时期风格用青条石砂浆砌筑。
(1) 、材料选用原有台基的石构件经检测达到相关规范及设计要求的方能继续使用,否则应按原状更换和补配。
更换的石构件应采用优质青石,要求无裂纹,无水纹,外观及尺寸符合原状和设计要求。
第1篇一、施工准备1. 现场勘查:在施工前,要对施工现场进行详细的勘查,了解地质条件、地形地貌、地下水位、周边环境等因素,为施工方案的制定提供依据。
2. 施工方案:根据勘查结果,结合工程项目的特点,制定合理的土石方施工方案。
主要包括土方量计算、施工顺序、施工机械选择、安全措施等。
3. 施工组织:成立土石方施工队伍,明确各岗位人员职责,确保施工顺利进行。
二、施工过程1. 地基处理:在施工前,对地基进行处理,包括清除地表植被、杂物,进行压实、平整等。
2. 基坑开挖:根据设计要求,采用合适的开挖方法进行基坑开挖。
常见的方法有:a. 深度小于5m的基坑,可采用人工开挖或机械开挖。
b. 深度大于5m的基坑,需进行支护,可采用支护桩、锚杆、土钉墙等方法。
3. 土方回填:在基坑开挖完成后,对回填土进行筛选、压实,确保回填土的质量。
4. 土石方运输:在施工过程中,对挖出的土石方进行运输,可采用自卸汽车、挖掘机、推土机等机械设备。
5. 施工监测:在施工过程中,对基坑、边坡、地基等关键部位进行监测,确保施工安全。
三、施工注意事项1. 施工安全:在施工过程中,要严格遵守安全操作规程,确保施工人员的安全。
2. 质量控制:对施工材料、施工工艺、施工质量进行严格控制,确保工程质量。
3. 环境保护:在施工过程中,要尽量减少对周边环境的影响,如噪音、粉尘等。
4. 施工进度:合理安排施工进度,确保工程按期完成。
5. 施工协调:加强与相关部门的沟通协调,确保施工顺利进行。
四、施工总结基础工程土石方施工是土木工程中的关键环节,对工程质量和施工进度有着重要影响。
在施工过程中,要充分准备,严格施工,确保工程质量,为后续施工奠定坚实基础。
同时,要注重施工安全、环境保护和施工协调,为我国土木工程事业的发展贡献力量。
第2篇一、施工前的准备工作1. 工程勘察:在施工前,要对工程场地进行详细的勘察,了解地质条件、水文情况、土石方分布等,为施工提供依据。
条形基础土石方工程方案基础土石方工程是土木工程中的一个重要组成部分,地基工程的施工对建筑物的安全和稳定起着决定性的作用。
基础土石方工程的主要任务是为建筑物提供足够的承载力,并具有一定的变形能力,以满足建筑物的安全使用要求。
二、工程地理位置本项目位于某某省某某市,紧邻某某高速公路,地理位置优越,交通便利,是该地区经济发展的重要区域。
三、工程建设规模本项目总建筑面积为XXX平方米,包括主楼、附属楼和室外空地等部分。
基础土石方工程包括挖土、填土、夯实等工作,共涵盖XXXX平方米。
四、施工内容及方案4.1 挖土作业根据设计要求,对基础土石方进行挖土作业。
挖土范围包括建筑物的基础平台和地下室等区域,深度根据设计要求确定。
挖土采用机械化作业,作业区域进行标高测量,按设计要求进行挖土作业。
4.2 填土作业挖土后对基础土石方进行填土作业,填土材料应符合设计要求,具有良好的承载性能和稳定性。
填土层厚度、均匀度等参数应符合设计要求,填土作业后进行地表压实。
4.3 土石夯实对填土后的土石方进行夯实作业,夯实设备应符合设计要求,实现对土石方的均匀夯实。
夯实作业要求作业区域和挖填工艺保持一致,确保夯实效果满足设计要求。
4.4 基础土石方工程质量控制在进行挖土、填土、夯实等工作过程中,应严格按照设计要求和施工规范进行施工,进行施工质量监测,确保基础土石方工程达到设计要求。
五、施工期限和预算本项目基础土石方工程计划施工周期X个月,总投资预算XX万元。
根据实际施工情况并参考相关指标,进行工程进度和预算的调整。
六、安全施工措施为保障施工人员和相关设施设备的安全,制定相关安全施工方案,设置警示标志,采取必要的防护措施,严格遵守安全生产规章制度,确保基础土石方工程施工过程安全可靠。
七、环境保护措施施工过程中应遵守环保法律法规,严格控制粉尘、噪音和污水等环境污染物的产生及扩散,按照相关规定处理施工废弃物和污水,减少对周边环境的影响。
八、施工组织设计制定施工组织设计方案,明确施工任务分工、作业程序、施工进度安排等内容,保证施工过程有序进行。
(一)土方及地基基础工程技术要求1、概述本项工作包括场地清理、场地检查和测量、基坑开挖与回填、房心土回填,混凝土基础工程。
2、场地(1)场地内应清除杂草、碎石及其它障碍物,进行场地平整。
场地回填至设计标高并进行分层碾压。
(2)场地平整后对场地进行检查和测量。
如发现实际地质情况与设计有差异情况时,应及时报告监理工程师,以便采取补救措施。
3、基坑开挖(1)基坑开挖工程包括开挖的准备工作,挖土和废土外运,基坑找平,边坡修整,基坑检验,基坑的局部处理,地面排水,必要的基坑支护和基坑排水,安全措施等。
(2)基坑开挖采用的施工工艺和方法必需能满足设计对基坑的技术要求,必须书面报告监理工程师并得到批准后方可实施。
(3)基坑开挖施工必须满足《地基与基础工程施工及验收规范》(GBJ50202)的规定。
(4)废土的处理应及时。
室内回填土和基坑回填土均采用基坑开挖的土(设计有要求时按设计),基坑开挖时应留足上述回填土,多余的土即视为废土。
废土应按监理工程师的指示运往指定地点。
(5)基坑的检验①基坑完成后,卖方应及时通知监理工程师验收,验收前开挖基坑的设备不得调离现场。
②基坑的几何尺寸、基坑底面标高应满足设计要求。
③检查坑底土质,对不符合要求的土质应做妥善处理。
④未经基坑验收不得进行下道工序。
(6)回填①在基础工程和地下隐蔽工程验收后,应及时回填基础和坑壁间隙及房心土。
②回填土材料按设计要求,设计无要求时采用基坑开挖土。
但回填土不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于5%的土。
③填料每200mm一步分层夯实。
密度应满足设计要求,设计无要求时,压实系数不小于0.94。
(二)桩基工程1、钢筋笼(1)钢筋笼按设计图的要求制作,分段制作时,两段间采用焊接,焊接方法及搭接长度满足设计和规范要求。
(2)钢筋笼运输和吊放过程不得发生变形并应采取加固措施。
钢筋笼就位后,顶部和底部标高误差应小于50mm。
(3)水下浇注混凝土时,钢筋笼保护层误差不大于10mm。
土石方及基础工程施工方案一、工程概况本项目位于XX地区,项目规模为XX平方米,主要包括XX工程和XX工程,施工内容主要涉及土石方开挖和基础工程建设。
该方案旨在确保施工过程高效有序,保证工程质量和安全。
二、施工准备1. 土地勘察施工前,需要进行土地勘察,以了解现场地貌、土质情况及地下水位等重要信息。
勘察结果将为后续工程施工提供基础数据支持。
2. 施工材料采购与检测根据工程需求,及时采购优质的施工材料,确保材料质量符合相关规范。
对采购的材料进行充分的检测和试验,保证施工材料的可靠性和稳定性。
三、土石方工程施工方案1. 开挖工程根据勘察结果,确定土石方开挖的具体区域和深度。
采用机械化设备进行开挖作业,确保开挖的平整度和垂直度符合设计要求。
同时,根据土方的性质合理安排土方的回填和堆放。
2. 土石方处理开挖完成后,进行土方的保存和处理。
对挖掘出的土方进行分级处理,并根据需要进行固结处理、排水处理等工序,以确保土方的稳定性和工程的安全性。
四、基础工程施工方案1. 基底处理在土石方工程完成后,进行基础工程施工。
首先,对基底进行清理,确保表面干净平整。
如有必要,进行软基处理和加固。
2. 基础建设根据设计要求,进行基础的布置和建设。
包括地基桩基础、承台、基础柱等工程。
严格按照设计图纸和施工规范进行施工,确保基础的稳固和承载力。
3. 基础防水基础工程施工完成后,进行基础防水处理。
采用合适的防水材料和工艺,确保基础的防水效果,避免地下水渗漏对工程造成影响。
五、施工安全与质量控制1. 施工安全在整个施工过程中,要严格遵守安全操作规程,保证施工人员的安全。
加强对施工现场的巡视和管理,及时发现并处理存在的安全隐患。
2. 质量控制质量控制是保证工程质量的关键。
从材料的选取、检验,到施工工艺的操作,都要严格按照相关规范执行。
建立健全的质量管理体系,进行工程质量的监督和检查。
六、环境保护在施工过程中,要积极采取措施保护周边环境。
土石方路基和路面工程施工方案一、工程背景土石方路基和路面工程是道路建设的基础工程,其施工质量直接影响着道路的使用性能和寿命。
本工程位于城市主干道上,道路设计标准为二级公路,设计荷载为50万车次。
本施工方案旨在保证工程的施工质量,确保道路的安全和可行性。
二、施工组织1.项目经理将负责本工程的整体组织和协调工作,包括施工安排、材料采购、施工进度控制等。
2.各班组将按照项目经理的要求,分工合作,保质保量完成自己的施工任务。
三、工程材料1.土方材料:按设计要求采用可供使用的地方土方。
2.石方材料:依据设计要求,在附近的石料场采取优质的石方材料。
3.水泥:选用符合国家标准的水泥。
4.沥青:选用符合国家标准的沥青。
四、施工工艺1.土方路基施工工艺:(1)整地:将原有地面的杂物清理干净,确保施工的平整度。
(2)压实:采用挖掘机、压路机等设备对土方进行压实,保证路基的稳定性。
(3)辅助工程:包括边坡修整、排水设施、路基防护等工作,以提高整体施工质量和工程耐久性。
2.路面施工工艺:(1)基层施工:在路基整平后,铺设碎石作为基层,并使用压路机进行压实,以提高基层的稳定性。
(2)面层施工:先将石料进行混合破碎,并加入适量的水泥和沥青,然后将混合料铺设在基层上,并使用振动压路机进行压实。
(3)面层涂刷:将沥青混合物均匀涂刷在路面上,并使用滚筒对沥青进行压实。
(4)辅助工程:包括标线、反光设施、交通指示牌等工作,以提高道路的安全性和交通流畅性。
五、施工安全措施1.在施工现场设立警示标志,并进行围挡,以确保施工区域的安全。
2.施工现场必须有专人负责指挥施工,对施工人员进行岗前安全教育和定期安全培训。
3.施工期间,要定期检查施工设备的操作情况,确保设备的安全性能。
4.对施工现场及时清理,不得堆放杂物,以确保施工现场的整洁和通畅。
六、质量控制1.对土方路基施工过程进行监控,对土方的压实度进行抽检,确保路基的稳定性。
2.对路面施工过程进行监控,抽检碎石基层的压实度和混合料的质量,确保道路的平整度和耐久性。
土方及基础工程施工方案一、工程概述本工程为某地基础土方工程,项目地位于某地某区,总占地面积约为xxx平方米。
工程内容包括场地平整、填方与挖方、基础施工等。
具体内容如下:1. 场地平整:对工程地块进行梳平整理,包括清除杂物、挖坑填洞、破碎作业等。
2. 填方与挖方:对场地进行填方或挖方,以满足后续基础工程需要。
3. 基础施工:进行地基处理、基础开挖、基础浇筑等工程。
二、工程施工方案1. 场地平整(1)清除杂物:现场清除各种积存材料、废弃物、散落物等,保持场地干净整洁。
(2)挖坑填洞:按照设计要求对场地进行挖掘、填挖操作,保证地形整齐。
(3)破碎作业:对场地硬化物进行破碎,并进行平整处理。
2. 填方与挖方(1)填方计算:根据设计要求,计算出填方数量,确认填方区域。
(2)挖方计算:根据设计要求,计算出挖方数量,确认挖方区域。
(3)填方施工:使用适宜的填方材料,按照设计要求对填方区域进行适当均匀填方。
(4)挖方施工:使用适宜的施工设备,按照设计要求对挖方区域进行适当深度挖掘。
3. 基础施工(1)地基处理:对基础场地进行地基处理工作,包括平整、夯实等。
(2)基础开挖:根据设计要求,进行基础开挖工作,保证基础开挖质量。
(3)基础浇筑:根据设计要求,进行基础浇筑工作,保证基础浇筑质量。
三、施工工艺流程1. 场地平整(1)清除杂物:实施前需要做好现场保洁工作,进行杂物的清理;(2)挖坑填洞:根据要求的平整度和坡度进行挖坑填洞操作。
(3)破碎作业:对场地硬化物进行破碎,并进行平整处理。
2. 填方与挖方(1)填方计算:计算填方数量和区域,确定填方材料和填方方法;(2)挖方计算:计算挖方数量和区域,确定挖方深度和挖方工艺;(3)填方施工:对填方区域进行适当均匀填方,并夯实;(4)挖方施工:对挖方区域适当深度挖掘,保持挖方坡度和边坡的稳定。
3. 基础施工(1)地基处理:对基础场地进行地基处理工作,夯实地基,保证地基平整;(2)基础开挖:根据设计要求,进行基础开挖工作,保证基础开挖质量;(3)基础浇筑:根据设计要求,进行基础浇筑工作,保证基础浇筑质量。
土方及基础施工方案一、工程概况工程名称:天鹅湖小区6#楼工程地址:柳州市磨滩路建设单位:广西福德房地产开发有限责任公司设计单位:柳州市建筑设计科学研究院监理单位:湖南大学建设监理中心柳州部施工单位:广西矿业建设公司结构类型:钢筋混凝土框架结构、砖混结构基础形式:独立柱基,片石条基建筑面积:9159.8M2 层数:七层本工程土方开挖深度3~4米,根据现场场地及施工安排,独立柱基基坑四周均采用放坡,坡度为1:0.67,如边坡有回填土,则坡度为1:1,根据实际情况确定,以确保安全为原则。
因施工现场较为狭窄,所以基坑周边不堆土,随挖随外运。
机械开挖后期留30CM 人工清理。
二、施工部署具体步骤如下:定位放线验线机械挖土基底放线人工清理30cm预留层坑底找平修整钎探验槽本工程拟用二台WY200反铲挖掘机及5辆5T自卸汽车进行土方开挖,计划完成土方开挖需20个工作日。
三、操作工艺(一)土方开挖工程1、先放好坡顶线,坡底线,经复测及验收合格后开始开挖.机械开挖分三步进行,第一步挖2.2M,第二步挖1.5M,第三步人工清除2、第一步先挖去面层渣土层至自然地坪下2.0-3.0M,自西向东进行,边挖边修整边坡确保符合要求。
3、第二步开挖至自然地坪以下3.0-3.7M,测量人员抄出50CM水平线,在槽上钉水平标高小木桩,在基坑内抄若干个基准点,拉通线找平。
4、第三步为人工清除预留30Cm土层,机械开挖完成后,测量人员在基坑内设置水平木桩若干个,确保基底平整度。
5、土方开挖完成后进行地基钎探,确认地基以下土层无异常即可组织地基验槽。
6、验槽后,应对地基进行覆盖,防止基底土水分蒸发,导致土体积膨胀,并及时进行基础垫层等下道工序的施工。
7、施工中对标准桩,观测点,管网加以保护。
8、为防止地下水及雨水浸泡,基土沿基坑周边30CM预留50CM宽25CM深临时排水沟,且在转角处设临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。
基础工程土石方施工方案1. 概述本文档旨在提供基础工程土石方施工方案的详细说明及操作步骤。
土石方施工是基础工程建设的重要环节之一,包括土方开挖、填筑与压实等工作。
合理的土石方施工方案能够确保工程质量和进度,提高施工效率。
2. 工程准备在开始土石方施工之前,需要进行以下准备工作:•方案设计:根据工程场地情况、土壤类型和建设要求,编制土石方施工方案。
•人员组织:安排专业技术人员、施工人员和监理人员,确保施工队伍的专业性和配合性。
•设备调配:根据方案要求,调配土方开挖机、转运车辆、压实机械等必要设备。
•材料准备:准备好必要的填方土和回填土,确保施工过程中的材料供应。
•施工条件检查:检查施工场地是否满足施工条件,如无害地质环境、充足的排水措施等。
3. 施工步骤3.1 土方开挖土方开挖是基础工程土石方施工的第一步,其步骤如下:1.标定开挖标高和线型:根据设计要求,确定开挖标高和开挖线型。
2.清理施工场地:清理施工场地,清除杂物和垃圾,确保施工区域干净整洁。
3.施工机具调整:根据开挖深度和场地条件,调整挖掘机的臂和斗的位置。
4.开始挖掘:根据设计要求,启动挖掘机进行土方开挖。
在挖掘过程中,需注意避免破坏周围建筑物和管线设施。
3.2 填筑与压实填筑与压实是土石方施工的关键步骤,其步骤如下:1.填筑前准备:在开挖的土方基础上,进行平整处理和加填。
加填土应符合设计要求和规范要求,确保填筑均匀坚实。
2.压实操作:通过压路机进行土方的压实作业。
根据施工标准和规范要求,进行适当的振动、行驶速度和均压次数的控制。
3.验收与调整:压实完成后,进行验收工作。
如发现不足或不合格的情况,需进行调整和修正。
4. 施工质量控制为确保土石方施工质量,需要进行质量控制。
以下是常用的施工质量控制措施:•场地调查:在施工前进行场地调查,评估场地土壤性质和地下水情况。
•材料检验:对填方土和回填土进行质量检验,检测其物理性质和力学性质是否符合要求。

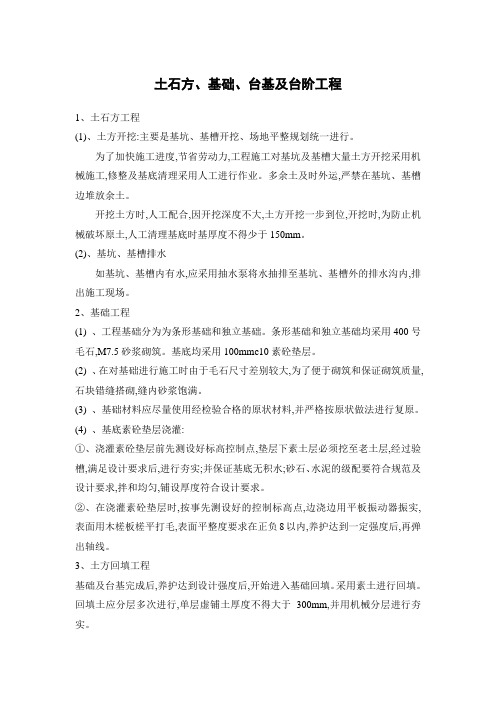

土石方基础台基及台阶工
程
The latest revision on November 22, 2020
土石方、基础、台基及台阶工程
1、土石方工程
(1)、土方开挖:主要是基坑、基槽开挖、场地平整规划统一进行。
为了加快施工进度,节省劳动力,工程施工对基坑及基槽大量土方开挖采用机械施工,修整及基底清理采用人工进行作业。
多余土及时外运,严禁在基坑、基槽边堆放余土。
开挖土方时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,人工清理基底时基厚度不得少于150mm。
(2)、基坑、基槽排水
如基坑、基槽内有水,应采用抽水泵将水抽排至基坑、基槽外的排水沟内,排出施工现场。
2、基础工程
(1) 、工程基础分为为条形基础和独立基础。
条形基础和独立基础均采用400号毛石,砂浆砌筑。
基底均采用100mmc10素砼垫层。
(2) 、在对基础进行施工时由于毛石尺寸差别较大,为了便于砌筑和保证砌筑质量,石块错缝搭砌,缝内砂浆饱满。
(3) 、基础材料应尽量使用经检验合格的原状材料,并严格按原状做法进行复原。
(4) 、基底素砼垫层浇灌:
①、浇灌素砼垫层前先测设好标高控制点,垫层下素土层必须挖至老土层,经过验槽,满足设计要求后,进行夯实;并保证基底无积水;砂石、水泥的级配要符合规范及设计要求,拌和均匀,铺设厚度符合设计要求。
②、在浇灌素砼垫层时,按事先测设好的控制标高点,边浇边用平板振动器振实,表面用木槎板槎平打毛,表面平整度要求在正负8以内,养护达到一定强度后,再弹出轴线。
3、土方回填工程
基础及台基完成后,养护达到设计强度后,开始进入基础回填。
采用素土进行回填。
回填土应分层多次进行,单层虚铺土厚度不得大于300mm,并用机械分层进行夯实。
4、台基工程:
台基由台明及阶条石组成,工程台基复原样式参照当地同时期风格用青条石砂浆砌筑。
(1) 、材料选用
原有台基的石构件经检测达到相关规范及设计要求的方能继续使用,否则应按原状更换和补配。
更换的石构件应采用优质青石,要求无裂纹,无水纹,外观及尺寸符合原状和设计要求。
(2) 、定位放线
台基的定位放线工作,古时称为“撂底盘”。
在撂底盘前,平水,找中等工作应先完成,各种尺寸(包括面阔、进深、下出、掰升、压槽及墙柱体等)须已知,具体步骤如下:
①、找出建筑物的中线位置,先根据其通面阔、通进深和下檐出,得出台基的长宽尺寸,依此尺寸确定建筑物平面的大致位置,然后依通面阔和通行深量出四根
轴线的轮廓线(此可用矩形两对角线相等的原理进行校核),在得出的四角交点之处,以较压槽、坑尺寸稍大的位置下钉龙门桩龙门板(也可砌筑抹灰砖墩)。
②、根据建筑物的“中”或本建筑的“中”,量出通面阔和通进深的精确尺寸,将此尺寸过渡到龙门板上,用小钉标出。
再以各间的面阔尽寸,下钉各间的龙门板,并用小钉标出各间的轴线。
即:
A、以面阔、进深“中”为依据,找出里包金,外包金,山出、下出以及灰土压槽位置,并将各点用小钉钉在龙门板上。
上述工作完成后,应认真进行复核,以免出现错误。
在实际操作中,为了便于基础刨槽,常在面阔和进深“中”确定后,先根据墙宽确定压槽宽,待打完灰土后再确定各点的准备位置。
B、把需要的点用线坠引至灰土表面,随着基础的砌筑,逐次把所需要的点引至基础墙体上,并随之画出标记。
根据这些标记码磉、包砌台明和安装柱顶石。
每步完成后,均应拉通线与龙门板上的标准点复核。
(3)、施工做法:
台基露出地坪的部分称“台明”,地坪以下的部分称“埋头”或“埋深”。
①台明做法:
建筑台明以青石采用75#砂浆砌筑。
台明分露明部分和背里部分。
在露明部分中,阶条石使用石活。
背里部分用糙砖砌筑。
有时也将拦土和包砌台明的背里部分连成一体,一次砌成,叫做“码磉”。
包砌台明与台基的施工进度相同。
石活(尤其是阶条)在全部工程即将竣工时,应对表面进行一次剁斧加工处理,以保证台明的整洁。
②埋头:采用青条石75#砂浆砌筑。
5、台阶工程:
台阶俗称“阶脚”,按作法可分成踏跺和礓嚓两大类;工程中参照当地同时期建筑做法对其进行全部复原重做,在复原工程中采用75#砂浆砌筑青条石,中麻刀灰进行勾抹。
1.材料选用
原有台阶的石构件经检测达到相关规范及设计要求的方能继续使用,否则应按原状更换和补配,更换的石构件应采用优质青石,要求无裂纹,无水纹,外观及尺寸符合原状和设计要求。
2.施工做法:
(1).根据台基中线,定出台阶分位。
(2).根据踏跺的高度及层数,在台基上弹出每层的高度线。
(3).根据踏跺的“站脚”宽度,在地面上弹出每层台阶的墨线。
(4).根据分好的位置,在踏跺两旁立水平控制桩,将燕窝石的水平控制位置标注在水平控制桩上,并以此为标准拉一道平线。
根据平线和地上弹出的墨线标出的位置稳垫燕窝石。
(5).按照台基土衬和燕窝石的高度,稳垫平头土衬。
(6).在燕窝石、平头土衬和台明之间用砖或石料砌实,井灌足灰浆。
(7).稳垫中基石、上基石。
稳垫之前,可从阶条石向燕窝石拉一条斜线,用以代替垂带石的上棱。
安装时,高度标准以斜线为准,即台阶外棱应与垂带上棱碰齐。
低于垂带上棱叫“淹脚”,高出者叫“亮脚”。
少量的淹脚尚可,但不允许“亮脚”。
中基石、上基石的“出进”标准应以地面上的墨线分位为准。
(8).每层台阶的背后都要用石或砖背好,并灌足灰浆(灌桃花浆或生石灰浆)。
灰浆一定要保证灌足,这样才能保证台阶的牢固程度和防止冻融破坏。
(9).安砌象眼石,象眼石背后要灌足灰浆。
(10).安砌垂带。
(11)打点、修理。
