桩头破除技术交底
- 格式:doc
- 大小:53.04 KB
- 文档页数:2
破桩头工程技术交底引言概述:破桩头工程技术交底是指在桩基施工过程中,施工单位向相关人员进行技术交底,明确施工方案、操作要点、安全注意事项等内容。
本文将从桩基施工前的准备工作、桩基施工过程、桩基质量控制、安全注意事项以及施工后的验收等五个部分进行详细阐述。
一、桩基施工前的准备工作:1.1 确定施工方案:根据设计图纸和施工要求,确定桩基施工方案,包括桩的类型、数量、布置方式等。
1.2 地质勘察:进行地质勘察,了解地质情况,包括地层、地下水位等,以便合理选择桩的类型和长度。
1.3 设备准备:准备好所需的施工设备,包括钻机、振动锤等,确保设备的正常运行。
二、桩基施工过程:2.1 桩基钻孔:根据设计要求,在地面上进行钻孔,控制孔径和孔深,确保桩的稳定性。
2.2 桩基灌注:在钻孔完成后,进行桩基灌注,将混凝土灌入钻孔中,同时进行振捣,使混凝土充分密实。
2.3 桩基加固:根据需要,进行桩基加固,包括钢筋加固、灌浆加固等,提高桩基的承载能力。
三、桩基质量控制:3.1 施工质量检查:在桩基施工过程中,进行施工质量检查,包括孔径、孔深、桩身质量等,确保施工符合设计要求。
3.2 桩基质量测试:进行桩基质量测试,包括静载试验、动力触探等,评估桩基的承载能力和稳定性。
3.3 质量记录和报告:及时记录施工质量数据,并形成质量报告,供后续工作参考。
四、安全注意事项:4.1 施工现场安全:确保施工现场的安全,包括设置警示标志、划定施工区域等,防止人员和设备受到伤害。
4.2 操作规范:严格按照操作规范进行施工,避免操作不当导致事故发生。
4.3 安全防护措施:采取必要的安全防护措施,包括佩戴安全帽、防护眼镜等,确保施工人员的人身安全。
五、施工后的验收:5.1 桩基质量验收:对桩基进行质量验收,包括外观检查、尺寸检测等,确保桩基质量符合设计要求。
5.2 桩基试验:进行桩基试验,包括静载试验、动力触探等,验证桩基的承载能力和稳定性。
5.3 验收报告:根据验收结果,形成验收报告,作为工程竣工验收的依据。
破桩头工程技术交底引言概述:破桩头工程技术交底是指在桩基施工过程中,施工方向、施工方法、施工工艺等相关技术细节的交底。
这是一个非常重要的环节,它能够确保施工人员对工程的要求有清晰的认识,提高施工效率,保证工程质量。
本文将从施工方向、施工方法、施工工艺三个方面,详细阐述破桩头工程技术交底的内容。
一、施工方向1.1 确定施工方向在进行破桩头工程之前,首先需要确定施工方向。
施工方向的确定应考虑到周边环境、施工条件等因素,确保施工过程中不会对周围建造物或者设施造成影响。
1.2 确定施工顺序确定施工方向后,还需要确定施工顺序。
普通情况下,应从较远离建造物或者设施的位置开始施工,逐渐向建造物或者设施挨近。
这样可以减小对周围环境的影响,提高施工效率。
1.3 制定施工方案根据施工方向和施工顺序,制定详细的施工方案。
施工方案应包括施工过程中可能遇到的问题及应对措施,确保施工过程顺利进行。
二、施工方法2.1 选择合适的施工机械根据具体的施工要求,选择合适的施工机械。
常用的施工机械包括振动锤、液压打桩机等。
选择合适的施工机械可以提高施工效率,保证工程质量。
2.2 控制施工参数在进行破桩头工程时,需要控制施工参数。
施工参数包括振动频率、振动力等。
合理控制施工参数可以确保桩头破碎均匀,避免过度破碎或者不足破碎的情况发生。
2.3 定期检查施工机械在施工过程中,需要定期检查施工机械的工作状态。
确保施工机械的正常运行,及时发现并排除可能存在的故障,以保证施工的连续性和稳定性。
三、施工工艺3.1 清理施工现场在进行破桩头工程之前,需要清理施工现场。
清理施工现场可以确保施工过程中没有杂物或者障碍物,保证施工的顺利进行。
3.2 确定破碎范围在进行破桩头工程时,需要确定破碎范围。
破碎范围的确定应根据具体的施工要求和桩的类型进行,确保破碎范围与实际需要相符。
3.3 控制破碎速度在进行破桩头工程时,需要控制破碎速度。
破碎速度的控制应根据具体的桩的类型和工程要求进行,避免过快或者过慢的破碎速度对工程造成不良影响。
安全技术交底(桩头破除)一、背景桩施工是建筑工程中很常见的施工方式,但是在桩施工过程中往往会遇到桩头破除的问题,这不仅会影响施工进度,还会对周围环境造成影响,甚至可能会对施工人员造成人身伤害。
因此,在实际桩施工中,安全技术交底显得尤为重要。
二、问题分析桩头破除是桩施工中的一种常见问题,其主要原因可以归纳为以下几点:1. 地质问题地质情况是桩施工中影响桩头破除的重要因素之一。
如果桩机在施工时挖掘到了坚硬的地层,如果作业人员没有及时进行措施,桩头就很容易出现破损现象。
2. 操作问题桩施工中操作问题也是桩头破除的常见原因之一。
如果操作人员没有正确的操作桩机,调整工作速度和力度,就会对桩头造成过度的压力,从而导致破损现象。
此外,操作人员还要及时发现桩头破损的迹象,并采取对应的处置措施。
三、解决方案1. 加强技术交底技术交底是保障施工安全的重要环节。
在桩施工中,要加强技术交底,将桩施工的各项流程及操作规范进行详细讲解,提高操作人员的专业知识,以提高桩施工的质量和安全水平。
2. 做好施工前期准备工作做好施工前期的准备工作对于保障桩施工质量和安全也是非常重要的。
在施工前,要进行地质勘察和评估,确定好桩机的施工位置及施工路线,避免在坚硬地质层上施工,以减少桩头破损的风险。
3. 实施防范措施在桩施工中,操作人员要严格按照操作规程进行,调整好桩机的工作速度和力度,并及时发现和处理桩头破损现象,防止问题扩大。
此外,可以采取一些防范措施,比如在桩头周围加装防护套,防止损坏等措施。
四、总结针对桩头破损问题,要加强安全技术交底,做好施工前期的准备工作,实施防范措施等,以提高桩施工的安全性和质量。
同时,要加强对操作人员的技术培训和管理,提高操作水平,防范桩头破损的风险。
技术交底书1310 项目名称蒙华铁路工程第页共页交底编号MHTJ-6-05-QH-Ⅲ-工程名称DK343+731.64小麻沟1号大桥桩基桩头凿除施工设计文件图号《小麻沟1号大桥:蒙华浩三段施桥-93》、《桩基钢筋布置图:蒙华浩三段桥通-Ⅳ-13》施工部位承台交底日期2015年11月15日技术交底内容及要求:一、适用范围本交底适用于蒙华铁路六标五工区DK343+731.64小麻沟1号大桥桩基桩头凿除施工。
二、交底内容1、施工准备开挖基坑过程中使用挖机挖除桩身周围的岩土过程中防止损坏外露钢筋,严禁挖机用力勾挖桩头,基坑开挖防护完成后,测量人员进行水准测量,对桩顶的破除位置及伸入承台桩顶位置进行测量并用红油漆标识。
2、桩头凿除位置设计桩顶以上20cm处为V型凿位置,V型槽以上进行破除;设计桩顶以上10cm处为伸入承台桩顶位置,进行一周环切;设计桩顶以上10~20cm范围桩头人工凿除。
3、桩头环切使用环形锯沿环切线切割一圈,环切深度为3~4cm,注意切割深度,禁止切伤钢筋。
4、凿V型槽人工凿V形槽或用切割机绕桩头环向一周切割V型槽,深度3~4cm,注意不得损伤钢筋。
5、剥离桩头钢筋人工或风镐将V型槽以上桩基钢筋凿出,但严禁将桩头主筋局部弯折造成损伤及无法校正。
技术交底书1310 项目名称蒙华铁路工程第页共页交底编号MHTJ-6-05-QH-Ⅲ-工程名称DK343+731.64小麻沟1号大桥桩基桩头凿除施工设计文件图号《小麻沟1号大桥:蒙华浩三段施桥-93》、《桩基钢筋布置图:蒙华浩三段桥通-Ⅳ-13》施工部位承台交底日期2015年11月15日6、破除桩头当全部钢筋凿出后,破除V型槽以上桩头,V型槽处水平环向人工凿出三个以上槽口。
使用钢钎打入各个槽口中,来回反复敲击钢钎,使混凝土在槽口处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
7、吊离桩头用起重设备将已断裂脱离的桩头吊开时,在桩顶2m范围内,起重设备应垂直起降,不得左右晃动避免桩头倾倒将桩基主筋压成死弯,损伤主筋。
破桩头工程技术交底一、项目概述破桩头工程是在建筑施工过程中,为了满足特定需求而对桩头进行破坏或改造的工程。
本文将详细介绍破桩头工程的技术交底内容,包括工程目的、施工方法、安全注意事项等。
二、工程目的破桩头工程的主要目的是满足以下需求:1. 改变桩头的形状或尺寸,以适应后续施工工艺的要求;2. 拆除旧桩头,以便重新安装新的桩头;3. 修复受损的桩头,以保证其正常使用。
三、施工方法1. 施工前准备:在进行破桩头工程之前,需要进行以下准备工作:- 确定破桩头的具体位置和数量;- 清理施工区域,确保周围环境安全;- 准备好所需的施工设备和工具。
2. 施工步骤:破桩头工程的施工步骤如下:- 第一步:确定破桩头的破坏方式。
根据具体需求,可以选择使用锤子、钻机、切割机等工具进行破坏。
- 第二步:进行破桩头的破坏或改造。
根据破坏方式,进行相应的操作,确保破坏或改造的效果达到预期。
- 第三步:清理施工现场。
清理破坏后的碎片和残留物,确保施工现场整洁。
3. 安全注意事项:在进行破桩头工程时,需要注意以下安全事项:- 穿戴好个人防护装备,包括安全帽、防护眼镜、防护手套等;- 确保施工现场的安全,设置警示标志,防止他人误入施工区域;- 严禁在施工过程中吸烟或使用明火;- 注意施工设备和工具的安全操作,遵循使用说明书;- 如遇特殊情况或紧急情况,及时报告相关负责人并采取相应措施。
四、质量控制为确保破桩头工程的质量,需要进行以下质量控制措施:1. 施工前的检查:在施工前,对桩头进行检查,确保其符合施工要求。
2. 施工过程中的监控:在施工过程中,对破坏或改造过程进行监控,确保施工质量。
3. 施工后的验收:在施工完成后,对破桩头工程进行验收,确保其符合设计要求。
五、施工进度安排根据破桩头工程的具体情况和施工条件,制定合理的施工进度安排,确保施工进度的顺利进行。
六、经济效益分析对破桩头工程的经济效益进行分析,包括施工成本、施工周期等方面的考虑,以便合理安排资源和控制施工成本。

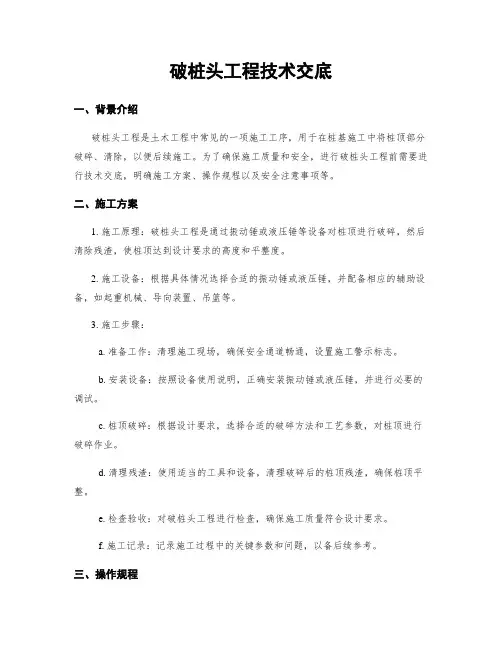

破桩头工程技术交底一、背景介绍破桩头工程是土木工程中常见的一项施工工序,用于在桩基施工中将桩顶部分破碎、清除,以便后续施工。
为了确保施工质量和安全,进行破桩头工程前需要进行技术交底,明确施工方案、操作规程以及安全注意事项等。
二、施工方案1. 施工原理:破桩头工程是通过振动锤或液压锤等设备对桩顶进行破碎,然后清除残渣,使桩顶达到设计要求的高度和平整度。
2. 施工设备:根据具体情况选择合适的振动锤或液压锤,并配备相应的辅助设备,如起重机械、导向装置、吊篮等。
3. 施工步骤:a. 准备工作:清理施工现场,确保安全通道畅通,设置施工警示标志。
b. 安装设备:按照设备使用说明,正确安装振动锤或液压锤,并进行必要的调试。
c. 桩顶破碎:根据设计要求,选择合适的破碎方法和工艺参数,对桩顶进行破碎作业。
d. 清理残渣:使用适当的工具和设备,清理破碎后的桩顶残渣,确保桩顶平整。
e. 检查验收:对破桩头工程进行检查,确保施工质量符合设计要求。
f. 施工记录:记录施工过程中的关键参数和问题,以备后续参考。
三、操作规程1. 操作人员:施工人员应具备相关资质和经验,熟悉设备操作规程,并接受过相关培训。
2. 安全措施:a. 确保施工现场安全,设置警示标志,划定安全区域。
b. 严禁无关人员进入施工区域,确保施工人员的人身安全。
c. 使用合适的个人防护装备,如安全帽、安全鞋、手套等。
d. 施工设备应符合安全要求,定期检查和维护设备,确保其正常运行。
e. 操作前应检查设备的工作状态和安全装置,确保其可靠性。
f. 在操作过程中,严禁站在振动锤或液压锤下方,以防止意外伤害。
g. 如遇特殊情况或异常情况,应立即停止操作,并及时报告相关负责人。
四、安全注意事项1. 注意施工现场的通风与照明,确保施工环境良好。
2. 严格遵守操作规程,不得擅自更改施工方案和参数。
3. 在操作过程中,注意观察设备运行情况,如发现异常应及时停机检修。
4. 严禁在设备运行时进行维修和保养,必要时应停机并切断电源。
破桩头工程技术交底一、项目背景破桩头工程是土木工程中常见的一项施工工艺,用于在建筑物或其他结构中钻孔、钻桩等工程中,破除桩头以便进行后续施工。
本文将详细介绍破桩头工程的技术交底内容。
二、工程概述破桩头工程是建筑施工过程中的一项重要工作,主要包括以下步骤:1. 准备工作:确定破桩头的位置、数量和尺寸,并进行现场勘测和标记,确保施工的准确性。
2. 设备准备:选择合适的破桩头设备,如液压破碎锤、液压钻机等,并进行设备的检查和维护,确保设备的正常运行。
3. 施工方案:根据桩头的材料和尺寸,制定相应的施工方案,包括破桩头的顺序、方法和安全措施等。
4. 施工过程:按照施工方案进行破桩头工作,使用合适的设备和工具进行破碎或钻孔,确保桩头的破碎效果和施工的安全性。
5. 清理工作:清理破碎后的桩头碎片和废料,确保施工现场的整洁和安全。
三、技术要求1. 施工人员:施工人员应具备相关的工程技术知识和操作经验,能够熟练操作破桩头设备,并遵守相关的安全操作规程。
2. 设备选择:根据桩头的材料和尺寸选择合适的破桩头设备,确保设备的性能和效果能够满足施工要求。
3. 施工方案:制定合理的施工方案,包括破桩头的顺序、方法和安全措施等,确保施工的顺利进行和施工质量的达标。
4. 安全措施:在施工过程中,应严格遵守相关的安全操作规程,戴好安全帽、防护眼镜等个人防护装备,确保施工人员的安全。
5. 环境保护:在施工过程中,应注意保护周围环境,避免对周边建筑物和设施造成损坏,同时合理处理废弃物和破碎物料。
四、技术交底内容1. 工程概述:对破桩头工程的背景和概况进行介绍,包括工程目的、施工范围、工期等。
2. 施工方案:详细介绍破桩头工程的施工方案,包括破桩头的顺序、方法和安全措施等。
3. 技术要求:明确施工人员的技术要求和设备要求,确保施工的质量和安全。
4. 安全注意事项:列举施工过程中需要注意的安全事项,如佩戴个人防护装备、设立警示标志等。
桩头破除安全技术交底
1 桩头破除安全交底
施工单位
交底部门
一、一般规定:
1、施工现场必须正确佩戴安全帽,禁止穿拖鞋或光脚进入施工现场,禁止酒后作业。
2、禁止在易燃易爆区抽烟。
3、材料机具放置整齐、施工结束保证工完料清、施工现场禁止乱扔垃圾。
二、本工序存在的危险源及环境因素:
1、空压机、柴油发电机无防护罩或放置不稳而造成机械伤害。
2、柴油桶等造成火灾或爆炸。
3、施工用电造成触电、火灾事故。
4、人员使用手持机具不当造成伤害。
5、破桩头过程产生的噪音、粉尘引发耳鸣、尘肺等职业病
三、针对危险源及环境因素采取的防范措施:
1、空压机、发电机接线必须由专业电工接线,严禁私拉乱接,必须满足一机、一箱、一闸、一漏的要求,且必须有接地装置。
2、柴油发电机油桶必须有遮阳措施,且周围禁止抽烟。
3、发电机、空压机必须放置平稳,防止倾倒;必须有安全可靠的防护罩。
4、2米以上的桩头破除,要自上而下进行,禁止从下端直接破除,并应该用钢丝绳将其绑至附近未破除的桩,防止倒塌砸伤人。
5、手持电动工具在使用前要检查是否漏电,在不用时必须关闭电源。
6、破桩头施工人员必须戴口罩,防止粉尘吸入。
7、所有设备必须有消音装置,防止噪音过大。
8、若要使用动火切割作业,氧气瓶距离乙炔瓶必须5米以上,乙
炔瓶距离明火10米以上且应该办理动火审批手续。
接受交底班组或员工签名:。
桩头破除安全技术交底三级安全技术交底随着社会的不断发展,安全问题日益突出,各行各业都在不遗余力地加强安全管理,以确保人员和财产的安全。
在建筑施工行业中,桩头破除是一个非常重要的工作环节,它涉及到许多安全隐患,因此需要进行三级安全技术交底,以确保施工过程的安全。
首先,我们来介绍一下桩头破除的概念。
桩头破除是指在施工过程中,将桩的顶部去除,以便进行后续的土方开挖或结构施工。
桩头破除是一个具有一定风险的作业环节,因为桩的顶部通常需要使用重型机械进行破除,如果不进行安全技术交底,可能会导致人员伤亡和财产损失。
在进行桩头破除前,必须进行三级安全技术交底。
首先,第一级安全技术交底是指施工单位的安全负责人向参与桩头破除工作的人员进行交底,包括工作内容、施工方法、工期要求、安全防护措施等。
这个阶段的目的是确保每位参与人员都清楚了解工作要求和安全措施,并签订安全责任书。
第二级安全技术交底是指施工单位的安全负责人与施工现场的监理人员进行交底,共同制定详细的工作方案,并检查现场的安全设施是否到位,如施工区域的标志标示、防护栏杆、安全网等。
这个阶段的目的是确保施工现场的安全环境符合要求,并在需要时进行改进和调整。
最后,第三级安全技术交底是指施工单位的安全负责人与施工现场的工人进行交底,交底内容包括具体的工作步骤、注意事项、危险源及控制措施等。
这个阶段的目的是确保每位工人都完全了解自己的工作内容和安全措施,并明确自己的安全责任。
在进行桩头破除时,必须严格按照安全技术交底的要求来进行操作,确保工作安全。
首先要做好施工现场的安全管理,设置明确的施工区域标示和禁区标示,确保工人在安全的施工区域内进行工作。
同时,要使用符合要求的机械设备,确保其正常运行和安全性能。
在操作过程中,要注意不要将机械设备靠近人员,并定期对设备进行检查和维护。
另外,安全技术交底还包括对危险源的识别和控制。
在桩头破除过程中,可能存在一些危险源,如坍塌、坍方、机械故障等。
破桩头工程技术交底引言概述:破桩头工程技术交底是指在桩基施工过程中,施工方向工程师向施工人员详细介绍破桩头工程的相关技术要求和施工流程。
破桩头工程技术交底的目的是确保施工人员了解并正确执行相关技术规范,确保施工质量和工程安全。
本文将从五个方面详细阐述破桩头工程技术交底的内容。
一、施工工艺交底1.1 施工流程:详细介绍破桩头工程的施工流程,包括桩基准备、破桩头机械设备的安装和调试、破桩头工艺的操作步骤等。
1.2 安全措施:强调施工过程中的安全注意事项,包括操作人员的安全防护、机械设备的安全操作、施工现场的安全管理等。
1.3 施工质量要求:明确破桩头工程的质量要求,包括破桩头的准确位置、破桩头的规格和尺寸要求、破桩头的外观质量等。
二、机械设备交底2.1 设备功能介绍:详细介绍破桩头机械设备的功能和特点,包括设备的主要部件和工作原理等。
2.2 操作说明:指导施工人员正确操作破桩头机械设备,包括设备的开启和关闭、设备的调试和维护等。
2.3 故障处理:介绍常见的设备故障及处理方法,以及应急措施,确保施工人员能够及时应对设备故障并保证施工进度。
三、材料要求交底3.1 破桩头材料:详细介绍破桩头所使用的材料,包括材料的种类、规格和性能要求等。
3.2 材料使用方法:指导施工人员正确使用破桩头材料,包括材料的存储、搬运和使用注意事项等。
3.3 质量检验标准:明确破桩头材料的质量检验标准,包括外观质量、物理性能等指标的检验方法和要求。
四、施工现场管理交底4.1 工地布置:指导施工人员合理布置施工现场,包括施工区域的划分、设备和材料的摆放等。
4.2 施工环境要求:强调施工现场的环境要求,包括施工现场的平整度、施工区域的通风要求等。
4.3 施工协调与配合:要求施工人员与其他施工单位进行协调与配合,确保施工进度和质量。
五、质量验收交底5.1 检验标准:介绍破桩头工程的质量验收标准,包括外观质量、尺寸偏差等指标的验收标准。
破桩头工程技术交底一、项目概述破桩头工程是指在土方工程中,为了满足地下设施布置的需要,需要对已经存在的桩头进行破除或改造的工程。
本文将详细介绍破桩头工程的技术交底内容,包括工程背景、施工方案、安全措施等。
二、工程背景在土方工程中,由于地下设施的布置需要,原有的桩头需要进行破除或改造。
本次破桩头工程的背景如下:1. 工程地点:XX市某区域2. 工程规模:共有10个桩头需要进行破除或改造3. 工程要求:保证破除或改造后的桩头能够满足地下设施的布置需要,同时确保工程质量和安全。
三、施工方案1. 桩头破除方案:a. 桩头破除方式:采用挖掘机进行破除,先进行桩头周围土方的清理,然后使用挖掘机将桩头从土中挖掘出来。
b. 破除过程控制:在进行桩头破除时,需要控制挖掘机的操作,确保桩头周围的土方不受损坏,避免对周边环境和设施造成影响。
c. 破除后处理:破除后的桩头需要进行清理,将其运输到指定的场地进行处理,确保不会对环境造成污染。
2. 桩头改造方案:a. 改造方式:根据地下设施布置的需要,对桩头进行改造,包括加长、加宽或改变形状等。
b. 改造材料:根据具体改造需求,选择适当的材料进行改造,确保改造后的桩头能够满足设计要求。
c. 改造施工要点:在进行桩头改造时,需要注意施工质量和安全,确保改造后的桩头能够承受设计荷载,并且不会对周边环境和设施造成影响。
四、安全措施1. 施工前安全措施:a. 确定施工区域边界,设置警示标志,防止未经授权人员进入施工区域。
b. 检查施工设备和工具的安全性能,确保其正常运行。
c. 检查施工人员的安全防护用具,包括头盔、安全鞋等,确保施工人员的人身安全。
2. 施工中安全措施:a. 严格按照施工方案操作,确保施工过程中的安全。
b. 加强对挖掘机操作人员的培训和监督,确保其熟练掌握操作技能。
c. 定期检查施工设备的安全状况,及时进行维修和保养。
3. 施工后安全措施:a. 清理施工现场,确保施工区域的整洁和安全。
破桩头工程技术交底一、任务背景破桩头工程是在建筑施工中常见的一项工作,旨在将已经打入地下的桩头打碎,以便后续施工作业。
为确保工程质量和安全,进行破桩头工程技术交底是必不可少的环节。
本文将详细介绍破桩头工程的相关技术要求和操作流程。
二、技术要求1. 设备要求(1) 振动锤:振动锤是破桩头工程中常用的设备之一,用于施加冲击力以破碎桩头。
振动锤应具备一定的冲击力和振动频率,以确保破桩头的效果。
(2) 施工机械:施工机械用于支持振动锤的操作,如起重机、挖掘机等。
施工机械应符合相关的安全要求,并经过检测和维护,确保其正常运行。
(3) 安全防护设备:在破桩头工程中,必须配备必要的安全防护设备,如安全帽、防护眼镜、安全鞋等,以确保工人的人身安全。
2. 施工材料要求(1) 钢筋:在破桩头工程中,钢筋是常见的材料之一,用于加固和支撑桩头。
钢筋应符合相关的国家标准,具备一定的强度和韧性。
(2) 混凝土:混凝土是用于灌注桩体的主要材料。
混凝土应符合相关的强度和流动性要求,并经过充分的拌和和浇筑。
3. 操作流程(1) 施工前准备a. 对施工现场进行勘测和测量,确定破桩头的位置和数量。
b. 确保施工现场的安全和整洁,清除障碍物,确保施工机械的通行。
c. 配置所需的施工材料和设备,确保施工顺利进行。
(2) 振动锤操作a. 将振动锤安装在施工机械上,并进行调试和检测,确保其正常运行。
b. 将振动锤定位在要破碎的桩头上,并保持稳定。
c. 打开振动锤的电源,启动振动锤,并根据需要调整冲击力和振动频率。
d. 振动锤开始施加冲击力,破碎桩头,直至完成破桩工作。
e. 施工人员应密切观察振动锤的运行状态,确保其正常工作,并及时处理异常情况。
(3) 安全防护a. 所有参与施工的人员必须佩戴必要的安全防护设备。
b. 施工现场应设置明显的安全警示标志,确保施工区域的安全。
(4) 施工记录a. 进行施工过程的记录,包括施工日期、施工人员、施工机械、施工材料等。
一、交底目的为确保桩头破除施工过程中的安全,防止各类事故的发生,提高施工人员的安全意识,现将桩头破除入场安全技术交底如下。
二、交底对象1. 施工项目经理及项目全体成员;2. 施工现场管理人员及施工操作人员;3. 机械设备操作人员及维护人员。
三、交底内容1. 施工现场环境及危险源分析(1)施工现场环境:桩头破除施工场地应平整、开阔,确保施工安全。
(2)危险源分析:a. 高处坠落:施工人员在高处作业时,需佩戴安全带,防止坠落;b. 机械伤害:机械设备操作人员需严格遵守操作规程,确保机械运行安全;c. 触电事故:施工现场用电设备必须符合安全要求,操作人员需掌握安全用电常识;d. 破桩头过程中的粉尘污染:施工过程中需采取有效措施,降低粉尘污染;e. 空压机噪音污染:施工过程中需采取隔音措施,降低噪音污染。
2. 安全技术措施(1)施工人员进入施工现场必须正确佩戴安全帽,禁止闲杂人员进入作业区域。
(2)空压机的电源线必须有专业电工接线并进行试运行后方可使用,严禁非专业电工进行接线作业,三级配电箱离空压机的距离不超过3米。
(3)检查空压机是否有保护接零和防护罩不合格的空压机严禁使用,作业过程中必须严格遵守“一机一闸一漏保”的规定。
(4)空压机必须放置在平稳的地方,防止倾倒。
手提式电锯应绝缘良好,严禁超过距三级箱3米之外的地方使用。
(5)桩破除过程中必须有专人监护。
对超过2米的桩头应用钢丝绳将桩头固定在相邻未破桩头上,防止破桩过程中桩头无预见性的倒地伤人。
破桩顺序应自上而下破除,不得直接破至桩顶标高处,对超过2米的桩头应搭设脚手架进行从上而下的破除作业。
(6)钢筋切割使用的氧气乙炔瓶应分开5米以上距离放置,操作人员应熟悉氧气乙炔瓶的正确使用方法。
(7)破桩头过程中,操作人员需佩戴护目镜、防尘口罩等防护用品,确保人身安全。
(8)施工过程中,如遇紧急情况,应立即组织人员撤离现场,并采取相应措施进行处理。
四、交底要求1. 施工人员应认真听取安全技术交底,掌握安全操作规程。
技术交底记录
编号001
表C2-1
工程名称烟台中冶B1地块工程交底日期2015年4月28日
施工单位安徽中天建设(集团)有限公司分项工程名称桩基础工程

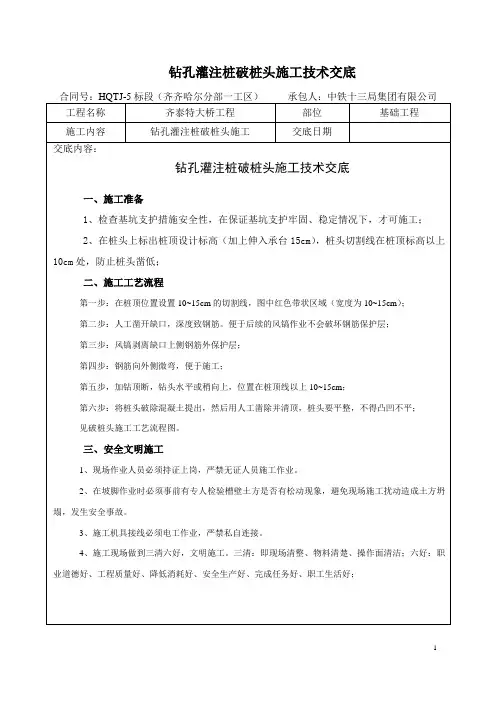

交底提要环切法桩头破除技术交底
交底内容:
土方开挖已完成,可以进行破桩施工
一、施工机具:电镐、无齿锯、插线板等。
二、质量标准
桩基清凿后桩头标高:符合设计高程。
凿完桩头后桩头允许偏差:±5mm。
桩头混凝土:凿毛充分,无杂物。
保证伸入承台部分桩基的高度、垫层及保护层,从而保证桩基的完整性。
三、工艺流程图
四、施工步骤说明
1、测量放线:首先应逐桩进行高程测量,找出设计桩顶位置,然后在设计桩顶处用墨斗标出环向切割线。
2、切割:破桩施工前为保护桩头的整体性,先进行环向切割,此为控制凿桩质量的关键步骤。
3、开槽:切割后,在环向切割线上部用电镐小心地凿出一条环形槽,槽宽10cm左右,深度以找出主筋为标准(控制在30mm内确保主筋不受损坏),在设计桩顶处形成一条保护隔离带,彻底消除大面积破桩时破坏桩头的可能。
4、剥桩头:剥桩头是桩头凿除施工的主要步骤,在隔离槽以上采用风镐凿出桩顶钢筋,使钢筋与混凝土彻底脱离。
5、桩头切断:用小型凿岩机在设计桩顶5cm以上在四周水平钻孔,打入钢钎,切断桩头。
钢钎孔宜沿桩周对称布置4个,钻孔角度严禁向下倾斜,以免造成提桩头时桩芯标高低于设计标高。
6、吊(拆除)桩头:避免桩顶钢筋出现多处弯曲。
7、桩顶修整找平:桩头拆除后采用小型振动锤进行桩顶找平施工,并使桩顶混凝土新石子外露。
主筋预留尺寸不得小于550mm。
四、质量控制要点
1、如何避免切伤主筋为避免对桩周进行环向切割时伤及甚至切断主筋,需分两次(保护层厚时多次)进行切割施工,首次切割时深度应控制在3cm以内(比钢筋保护层垫块少2cm),待开槽明确主筋位臵后进行最后一次切割,确保钢筋不受损。
2、如何确保桩顶不凹陷首先应抬高桩头的切断位置,以5cm为宜,其次应均匀的布置切断点,并控制好钻孔控角度,最后采用吊车,垂直起吊,可以确保桩顶完整性。
3、如何确保桩头完美保证破桩后桩头的完整措施有以下几条,一是要保证测量的准确性及标线的精度;二是要合理的配备相应的凿桩机具设备;三是选用熟练的专业工人进行开槽施工。
六、控制标准:施工过程中尽量避免钢筋切伤,控制好桩头环切标高,桩顶高程可适当提高2-5cm,以确保打完垫层后桩头伸入承台尺寸满足要求。
七、安全保证措施
1、施工人员进入施工现场,必须按规定佩戴安全防护用品,上岗工作前严禁饮酒,严禁穿短裤拖鞋进入施工现场。
2、施工现场出入口设有安全防护措施,必要时设专人监护,以防伤害他人。
3、施工现场各种防护装置、设施和安全标志齐全。
4、加强用电管理,所有带电机械需接地并有防雨措施,电动设备安装触(漏)电保护器。
5、加强机械设备检查、维修、保养,不得带病工作,严格按照操作规程工作。
6、设专职安全人员在现场进行安全管理,发现违章立即处理。
7、基坑顶面提前做好地面防、排水设施。
8、施工作业时应随时观测基坑坡面稳定情况(地下车库破桩头时),当发现坑沿顶面出现裂缝、坑壁松塌时,应立即停止施工,加固处理后方可继续施工。
9、各吊具、吊车在投入使用前,由安全员组织施工负责人、起重工和技术员进行联合检查,不符合安全要求的严禁使用。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、本交底共2页。
如有异议请与工程部进行沟通进行变更。
