低温热水地板辐射采暖系统施工方案
1.设计方案:首先需要进行室内布局的设计,确定每个房间的供暖面积、供水温度和布管方案。
根据房屋的散热需求,一般采用每平米10-15瓦的供暖负荷计算来确定供水温度和布管间距。
2.材料准备:准备所需要的施工材料,包括地暖管道、分配器、控制器、水泵、水泵控制器等设备。
地暖管道一般采用PE-Xa或PE-RT管材,具有良好的耐热性和耐压性能。
3.布管施工:按照设计方案,在地面上进行地暖管的布置。
一般采用螺旋式布管方式,将地暖管均匀地铺设在保温层上,并根据需要安装分配器和温度控制器。
4.连接管道:将地暖管与供暖系统的主管道连接起来。
确保管道连接牢固,无渗漏,并根据需要安装水泵和水泵控制器,以确保水的循环和供暖效果。
5.保温层施工:在地暖管铺设完成后,需要在管道上方施工保温层,以提高地暖系统的供暖效果。
一般采用泡沫保温板或聚苯乙烯板来进行保温层的施工。
6.封闭层施工:在保温层施工完成后,需要进行封闭层的施工,将保温层封闭起来,以提高地暖系统的供暖效果。
一般采用水泥砂浆地面或地板砂浆进行封闭层的施工。
7.验收和调试:施工完成后,需要进行验收和调试,确保地暖系统的正常运行。
对供暖系统进行压力测试和温度测试,检查系统是否存在漏水和温度不均匀的问题,并进行相应的调试和修正。
低温热水地板辐射采暖系统施工方案的关键是设计合理、施工精细。
只有在设计合理的基础上,采用合适的材料和施工方法,才能确保地暖系统的正常运行和效果的达到。
此外,施工人员需要具备一定的专业知识和经验,以确保施工质量和施工安全。
低温热水地板辐射采暖安装施工方案低温热水地板辐射采暖是目前应用较广泛的一种供暖方式,它的优势在于能够提供舒适均匀的室内温度,并且相对于传统的暖气片采暖方式,具有更高的能效和更低的使用成本。
下面是一份低温热水地板辐射采暖的安装施工方案,供参考:1.施工前准备:-确认施工地点的平面图和工程图纸,进行施工方案的制定;-确定所需材料和设备清单,并及时采购;-清理施工区域,确保地面平整和干燥。
2.材料准备:-选择合适的保温材料,如聚苯板、挤塑板等,将其铺设在地面上,确保地板的热量不会丢失;-选择合适的导热板,如铝合金导热板或热可塑性塑料导热板,将其铺设在保温材料上;-选择合适的PEX(交联聚乙烯)地暖管,根据工程图纸上的布置方式将其剪切成合适长度。
3.安装导热板和地暖管:-将导热板从施工区域的一角开始铺设,铺设时要注意导热板之间的重叠部分,确保导热板之间的耐压性和导热性;-使用专用的固定夹将地暖管夹入导热板的槽口中,确保地暖管的位置准确和安全;-在地暖管铺设完毕后,进行试压测试,以确保地暖管的质量和安全性。
4.安装温控系统:-安装温控系统的传感器和温度调节器,根据施工图纸上的建议进行位置选择;-安装温控系统的管道和电缆,确保温控系统的正常运行;-进行系统的调试和测试,以确保温控系统的准确性和稳定性。
5.进行收尾工作:-清理施工现场,清除杂物和垃圾;-对施工过程中的问题和不足进行整理和记录,以备日后参考;-向用户详细介绍低温热水地板辐射采暖的使用方法和注意事项。
需要注意的是,低温热水地板辐射采暖的安装施工需要专业的技术和经验,建议找到有相关经验和资质的专业公司进行施工。
同时,施工过程中需要遵循相关的安全规范,确保施工的质量和安全性。
低温热水地板辐射供暖系统的安装低温热水辐射供暖是指加热的管子埋设在建筑物构件与围护结构内的热水辐射供暖系统,一般有三种形式:墙壁式、天棚式和地面式。
国内广泛应用的是低温热水地板辐射供暖系统,也称“地热供暖”。
其系统供水温度不超过60℃,供回水温差一般控制在10℃,系统的最大压力为0.8 MPa,一般控制在0.6 MPa。
低温热水地板辐射供暖的结构由楼板基础层、保温层、细石混凝土层、砂浆找平层和地面层等组成,如图1-9所示。
从图1-9可以看出,埋管均设在建筑施工的细石混凝土层中,或设在水泥砂浆层中,在埋管与楼板结构层的砂浆找平层之间,设置保温层,在覆盖层设置伸缩缝。
安装效果如图1-10所示。
图1-9 安装结构图图1-10 安装效果图一、安装内容低温热水地板辐射供暖系统的安装工艺流程如图1-11所示。
图1-11 低温热水地板辐射供暖系统安装工艺流程二、具体要求1.楼地面基层清理凡采用地板辐射供暖的工程在楼地面施工时,必须严格控制表面的平整度,仔细压抹,其平整度允许误差应符合混凝土或砂浆地面要求,在保温板铺设前应清除楼地面上的垃圾、浮灰、附着物,特别是油漆、涂料、油污等有机物必须清除干净。
2.绝热板材铺设(1)绝热板应清洁、无破损,在楼地面上应铺设平整、搭接严密。
绝热板拼接紧凑,间隙为10 mm,错缝敷设,板接缝处全部用胶带粘接,胶带宽度为40 mm。
(2)房间周围边墙、柱的交接处应设绝热板保温带,其高度要高于细石混凝土回填层。
(3)房间面积过大时,应以6000 mm×6000 mm为方格留伸缩缝,缝宽10 mm。
伸缩缝处,用厚度为10 mm的绝热板立放,高度与细石混凝土层平齐。
3.绝热板材加固层的施工(以低碳钢丝网为例)(1)钢丝网规格为方格边长不大于200 mm,在采暖房间满布,拼接处应绑扎连接。
(2)钢丝网在伸缩缝处应不能断开,铺设应平整,无锐刺及翘起的边角。
1.加热盘管敷设(1)加热盘管在钢丝网上面敷设,管长应根据工程上各回路长度酌情定尺,一个回路尽可能用一盘整管,应最大限度地减小材料损耗,填充层内不允许有接头。
低温热水地板辐射供暖系统安装技术交底一、施工准备1、材料要求(1)管材与其他供暖系统共用同一集中热源水系统,且其他供暖系统采用钢制散热器等易腐蚀构件时,管材宜有阻氧层,以有效防止渗入氧而加速对系统的氧化腐蚀。
1)管材的外径、最小壁厚及允许偏差,应符合规范规定的相关要求。
(2)管件的质量要求1)管件与螺纹连接部分配件的本体材料,应为锻造黄铜。
使用PE-RT管作为加热管时,与PE-RT管直接接触的连接件表面应镀镍。
2)管件的外观应完整、无缺损、无变形、无开裂。
3)管件的物理力学性能,应符合规范规定的要求。
4)管件的螺纹应符合国家标准《非螺纹密封的管螺纹》(GB/T7307-1987)的规定。
螺纹应完整,如有断丝和缺丝,不得大于螺纹全丝口数的10%。
(3)绝热板材的质量要求1)绝热板材宜采用聚苯乙烯泡沫塑料,其物理性能应符合下列要求:①密度不应小于20kg/m。
②导热系数不应大于0.05W/(m.K)③压缩应力不应小于100kPa。
④吸水率不应大于4%。
⑤氧指数不应小于32.注当采用其他绝热材料时,除密度外的其他物理性能应满足上述要求。
2)为增强绝热板材的整体强度,并便于安装和固定加热管,对绝热板材表面可分别作如下处理:①敷有真空镀铝聚脂薄膜面层。
②敷有玻璃布基铝箔面层。
③铺设低碳钢丝网。
2、作业条件(1)设计图纸及其他技术文件齐全。
(2)有经批准的施工组织设计或施工方案。
(3)安装各专业人员认真熟悉图纸及相关标准图集并详细绘制出各类管线位置、标高的交叉草图。
(4)主要材料的选型、新型材料的施工工艺。
二、操作工艺施工准备—材料准备—安装分水器—连接主管—铺设保温层、边界膨胀带—铺设反射铝箔层—铺设盘管—连接分水器—根据施工图进行埋地管材铺设—设置过门伸缩缝—中间验收(一次水压试验)—细石混凝土填充层施工—完工验收(二次水压试验)—运行调试(1)地暖施工前,楼地面找平层应检验完毕。
(2)分集水器用4个膨胀螺栓水平固定在墙面上,安装要牢固。
编订:__________________单位:__________________时间:__________________关于低温热水地板辐射采暖系统安装的管理规定(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-7806-80 关于低温热水地板辐射采暖系统安装的管理规定(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
各分公司、部门、项目部:为了更好地规范公司范围内低温热水地板辐射采暖系统安装从分包队伍选择招标、材料统购乃至施工中技术、质量管理,根据中华人民共和国国家标准《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002、中华人民共和国行业标准《地面辐射供暖技术规程》JGJ142—2004,并结合我公司实际情况,特作出如下规定。
一、低温热水地面辐射采暖系统设计1.1施工图设计单位应具有相应的设计资质。
工程设计文件经批准后方可施工,修改设计应有设计单位出具的设计变更文件。
1.2必须由具有低温热水地面辐射采暖系统专业设计单位或原设计单位提供地面辐射供暖工程施工图设计文件;如是前者设计,还必须经原设计单位审核签章认可。
1.3地面辐射供暖工程施工图设计文件的内容和深度,应符合下列要求:1施工图设计文件应以施工图纸为主,包括图纸目录、设计说明、加热管平面布置图、分水器、集水器、地面构造示意图等内容。
2设计说明中应详细说明供暖室内外计算温度、热源及热媒参数;标明使用的具体条件如工作温度、工作压力以及绝热材料的导热系数、密度、规格及厚度等。
低温热水地板辐射供暖系统施工安装指南\目录编制说明一、低温热水地面辐射供暖系统施工1、施工安装前应具备以下条件 (1)2、低温热水地面辐射供暖系统的地面结构,通常由以下结构组成…1~23、施工顺序 (2)4、绝热层的敷设…………………………………………………………2~35、加热管的安装………………………………………………………..3~76、边界保温带、伸缩缝安装………………………………………….7~87、填充层的施工……………………………………………………….8~98、面层的施工 (9)9、卫生间,游泳馆等潮湿环境施工 (10)10、试压 (10)二、调试验收1、调试与试运行 (11)2、竣工验收……………………………………………………………….. ..11~12三、低温热水地板辐射供暖系统有关施行安装图集 (12)低温热水地板辐射供暖地面做法(1)(2)…………………………图号1 低温热水地板辐射供暖地面做法(3)(4)…………………………图号2 低温热水地板辐射供暖地面做法(5)(6)…………………………图号3 低温热水地板辐射供暖地面做法(7)………………………………图号4低温热水地板辐射供暖地面做法(8)…….……………………图号5 低温热水地板辐射供暖地面做法(9)…….……………………图号6 管道密集处隔热做法(10)………………………………………图号7 管道密集处隔热做法(11)………………………………………图号8 伸缩缝做法(12)…………………………………………………图号9 伸缩缝做法(13)…………………………………………………图号10 塑料管固定方法……………………………………………………图号11 分/集水器安装示意图………………………………………………图号12 边界保温带,伸缩缝布置…………………………………………图号13 边界保温带,伸缩缝布置…………………………………………图号14 加热管布置示意图…………………………………………………图号15 加热管布置示意图…………………………………………………图号16 边界保温带,绝热层,加热层,分/集水器安装图例……………图号17编制说明随着碧桂园的业务的不断拓展,机电公司的施工区域也由南方地区扩展至北方地区。
交底提要:低温地板辐射采暖系统安装1、交底分部(子分部)、分项工程名称:分部工程:建筑给水、排水及采暖工程子分部工程:室内采暖工程分项工程:低温热水地板辐射采暖系统安装2、交底执行标准名称及编号:《建筑给水排水及采暖工程施工工艺标准》(DBJT61-38-2005)《建筑给水、排水及采暖工程施工质量验收规范》(GB50242-2002)《给排水与采暖工程施工工艺标准》(ZJQ00-SG-010-2003)3、施工准备:3.1作业条件3.1.1施工现场有水、电供应措施,有专用的材料存放场地,施工环境温度不低于5℃;3.1.2室内初装修完毕,窗户安装完毕,待铺管地面平整清洁,平整度要求:高低差不大于8mm;3.2物资准备3.2.1主要材料:加热管及管件、分水器、集水器、过滤器、调节阀、绝热材料等,应有材料质量证明文件、产品出厂合格证。
3.2.2集配装置的要求:分水器、集水器(含连接件等)的材料宜为铜制。
内外表面应光洁,不应有裂纹、砂眼、夹渣、凹凸不平等缺陷。
3.2.3绝热材料的要求:绝热材料应采用导热系数小、难燃或不燃,具有足够承载能力的材料,且不宜含有植菌源,不应有散发异味及可能危害健康的挥发物。
3.2.4辅助材料:管卡、扎带、钢丝网、保温专用胶带、铅油、麻丝等,应有材料质量证明文件,外观质量合格。
3.3主要机具3.3.1机械塑料管专用连接机具、试压泵等。
3.3.2工具塑料管专用管剪、专用割管刀、手电钻、电热风机、铰扳及板牙、扳手、锯弓、刮刀、手锤、改锥等。
3.3.3量具钢卷尺、盘尺、水平尺、角尺等。
交底提要:低温地板辐射采暖系统安装4、施工工艺:4.1工艺流程:准备工作一绝热层施工一集配装置安装一加热盘管安装一加热盘管冲洗-初次水压试压一加热盘管砼填充层施工一二次水压试验一面层施工一系统调试4.2操作要求4.2.1绝热层施工a)地面基层清理对水泥砂浆找平层进行清理,找平层上不应有砂石、垃圾、积灰等杂物,其平整度应符合规范要求。
低温热水地板辐射采暖安装标准一、绝热层的安装:1、绝热层铺设时要求室内地面平整,凹凸不平允许偏差10mm以内,不平处用1:2的水泥砂浆找平。
2、铺设绝热层应错缝,严密拼接,当设置保护层时,保护层搭接处至少重叠80mm并且用胶带粘牢。
绝热层采用聚苯板保温,首层铺设厚度为30mm,二层以上为20mm厚。
聚苯板容重20Kg/m3,铺设绝热层前要先铺防潮层。
3、铺设聚苯板保温层要求聚苯板满铺,不得架空,铺完后自检是否平整,水平误差小于10㎜。
二、伸缩缝的位置:在与内、外墙、柱等垂直构件交接处应留不间断的伸缩缝。
伸缩缝填充材料采用搭接方式连接,搭接长度不宜小于100㎜。
伸缩缝填充材料与墙柱应有可靠的固定措施,与地面绝热层连接应紧密,伸缩缝宽度不宜小于10㎜,伸缩缝填充材料宜采用发泡聚乙烯泡沫塑料。
三、地暖管安装:1、地暖管安装前,按图纸设计把各环路长度的米数合理搭配成接近地暖管整盘的米数(300米或200米),不得随意剪切,剩余的地暖管用标识写好米数,以备后用。
并按要求进行施工,间距铺设误差应小于10mm,穿越伸缩缝的环路应预先穿套管,严禁与金属接触。
施工的环境温度不能低于5℃。
施工后应将系统管内水吹干,防止冻坏。
2、固定塑料管,管道系统应紧扣以使其水平和竖直,位置保持不变,铺设现浇层前后,管道垂直位移不应大于5mm。
设计无要求时,管卡间距不宜大于500mm。
大于90°的弯曲管段的两端和中点均应固定。
3、加热盘管弯曲部分不得出现硬弯曲,曲率半径符合要求。
塑料管不应小于管道外径的8倍,复合管不应小于管道外径的5倍。
4、固定方式:A、用塑料管卡将塑料管直接固定在复合保护层的绝热板上。
B、用扎带将塑料管绑扎在铺设的绝热层表面钢丝网上。
C、卡在铺设在绝热层表面的专用管架管卡槽上。
5、加热管出地面至分水器、集水器连接处,弯管部分不宜露出地面装饰层。
6、地盘管埋地部分不应有接点,隐蔽前必须进行水压试验。
7、加热管无论按照哪种布置型式(旋转型、直列型、往复型)都应严格按设计图标定的管间距和走向铺设,首先放线并配管布管从分水器接口开始沿管线走向顺序铺设。

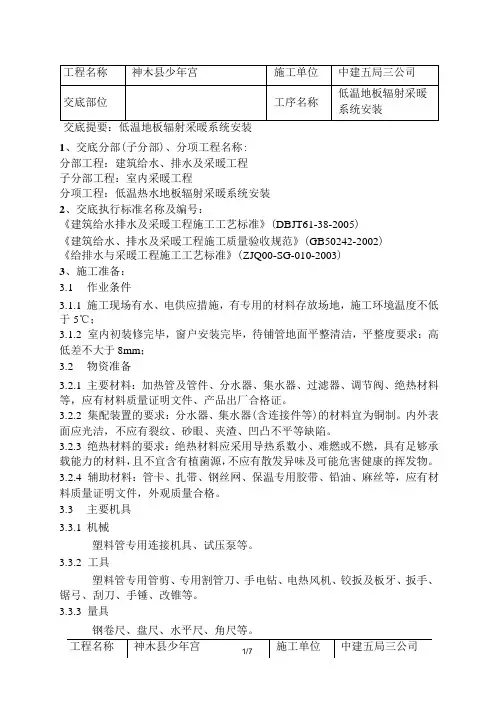

表C2.7.6 安全技术交底施工单位:年月日编号:C2.7.6工程名称分部分项工程名称室内低温热水地板辐射系统安装交底内容:一、施工准备1.设计图纸及其他技术文件齐全。
2.有经批准的施工组织设计或施工方案,并已进行技术交底和安全交底;3.认真熟悉图纸及相关标准图集并详细绘制出各类管线位置、标高的交叉草图。
4.根据施工方案安排好现场的工作场地,加工车间库房;5.施工方案、施工技术、材料机具供应等能保证正常施工。
6.劳动力配置由专业工长或技术员根据分项工程工期和现场条件实施动态管理,以不影响单位工程总体进度为原则,按时完成系统安装目标。
二、材料要求1.管材与其他供暖系统共用同一集中热源水系统,且其他供暖系统采用钢制散热器等易腐蚀构件时,PB管、PE-X管和PP-R管宜有阻氧层,以有效防止渗入氧而加速对系统的氧化腐蚀。
2.管件管件的外观应完整、无缺损、无变形、无开裂;管件的螺纹应符合国家标准《非螺纹密封的管螺纹》(GB/T7307-1987)规定,螺纹应完整,如有断丝或缺丝,不得大于螺纹全丝扣数的10%。
3.绝热板材(1)绝热板材宜采用聚苯乙烯泡沫塑料;(2)为增强绝热板材的整体强度,并便于安装和固定加热管,对绝热板材表面作如下处理:敷有真空镀铝聚酯薄膜面层;敷有玻璃布基铝箔面层;敷设低碳钢丝网。
工程名称分部分项工程名称室内低温热水地板辐射系统安装三、工艺流程四、质量要求1.地面下敷设的盘管埋地部分不得有接头。
2.盘管隐蔽前必须进行水压试验,试验压力为工作压力的1.5倍,但不小于0.6MPa。
3.加热盘管弯曲部分不得出现硬折弯现象,曲率半径应符合规定:(1)塑料管不应小于管道外径的8倍;(2)复合管不应小于管道外径的5倍。
4.加热管穿越伸缩缝处,应设长度不小于100mm的柔性套管。
5.绝热板材敷设与墙、柱的交接处,应填充厚度≧10mm的柔质绝热保温材料。
6.水表、过滤器、排气阀及截止阀或球阀的型号、规格、公称压力及安装位置应符合设计要求。
YF-ED-J2185可按资料类型定义编号关于低温热水地板辐射采暖系统安装的管理规定实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日关于低温热水地板辐射采暖系统安装的管理规定实用版提示:该管理制度文档适合使用于工作中为保证本部门的工作或生产能够有效、安全、稳定地运转而制定的,相关人员在办理业务或操作设备时必须遵循的程序或步骤。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
各分公司、部门、项目部:为了更好地规范公司范围内低温热水地板辐射采暖系统安装从分包队伍选择招标、材料统购乃至施工中技术、质量管理,根据中华人民共和国国家标准《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002、中华人民共和国行业标准《地面辐射供暖技术规程》JGJ142—2004,并结合我公司实际情况,特作出如下规定。
一、低温热水地面辐射采暖系统设计1.1施工图设计单位应具有相应的设计资质。
工程设计文件经批准后方可施工,修改设计应有设计单位出具的设计变更文件。
1.2必须由具有低温热水地面辐射采暖系统专业设计单位或原设计单位提供地面辐射供暖工程施工图设计文件;如是前者设计,还必须经原设计单位审核签章认可。
1.3地面辐射供暖工程施工图设计文件的内容和深度,应符合下列要求:1施工图设计文件应以施工图纸为主,包括图纸目录、设计说明、加热管平面布置图、分水器、集水器、地面构造示意图等内容。
2设计说明中应详细说明供暖室内外计算温度、热源及热媒参数;标明使用的具体条件如工作温度、工作压力以及绝热材料的导热系数、密度、规格及厚度等。
低温热水地板辐射供暖系统施工说明
装前准备工作,施工程序,安全生产及成品保护等。
1. 安装前准备工作
1.1 设计图纸、文件等技术参数齐全,已经进行技术交底。
1.2 施工现场:有水、电供应设施,有专用的材料存放场地;还应保证施工环境温度不低于5℃。
1.3 管材在搬运过程中不应受到任何损坏,存放处应避免阳光直射。
1.4 室内粗装修完毕,窗户安装完毕,待铺管地面平整清洁、平整度要求:1米靠尺检查,高低差8mm。
1.5 安装人员应熟悉管材的一般性能,掌握基本操作点。
1.6 塑料管材安装前,应对管道的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。
1.7 施工工具:专用管剪、管钳、冲击钻、膨胀螺栓、手钳、塑料卡钉,抹子、推车、手动加压泵、压力表等,有条件的,宜配备专用钉管机。
1.8 所有地板内的孔洞应在供暖管道铺设之前打好,以免以后的任何钻孔操作。
2. 施工程序
2.1 清理现场、确认铺设地板辐射供暖系统区域内的隐蔽工程全部完成并验收;平整地面,不能满足1.4条时,应设找平层。
找平层做法。
低温热水地板辐射供暖系统施工安装指南编制人:刘南光2012年8月20日目录编制说明一、低温热水地面辐射供暖系统施工1、施工安装前应具备以下条件 (1)2、低温热水地面辐射供暖系统的地面结构,通常由以下结构组成…1~23、施工顺序 (2)4、绝热层的敷设…………………………………………………………2~35、加热管的安装………………………………………………………..3~76、边界保温带、伸缩缝安装………………………………………….7~87、填充层的施工……………………………………………………….8~98、面层的施工 (9)9、卫生间,游泳馆等潮湿环境施工 (10)10、试压 (10)二、调试验收1、调试与试运行 (11)2、竣工验收……………………………………………………………….. ..11~12三、低温热水地板辐射供暖系统有关施行安装图集 (12)低温热水地板辐射供暖地面做法(1)(2)…………………………图号1 低温热水地板辐射供暖地面做法(3)(4)…………………………图号2 低温热水地板辐射供暖地面做法(5)(6)…………………………图号3 低温热水地板辐射供暖地面做法(7)………………………………图号4低温热水地板辐射供暖地面做法(8)…….……………………图号5 低温热水地板辐射供暖地面做法(9)…….……………………图号6 管道密集处隔热做法(10)………………………………………图号7 管道密集处隔热做法(11)………………………………………图号8 伸缩缝做法(12)…………………………………………………图号9 伸缩缝做法(13)…………………………………………………图号10 塑料管固定方法……………………………………………………图号11 分/集水器安装示意图………………………………………………图号12 边界保温带,伸缩缝布置…………………………………………图号13 边界保温带,伸缩缝布置…………………………………………图号14 加热管布置示意图…………………………………………………图号15 加热管布置示意图…………………………………………………图号16 边界保温带,绝热层,加热层,分/集水器安装图例……………图号17编制说明随着碧桂园的业务的不断拓展,机电公司的施工区域也由南方地区扩展至北方地区。
5.4 低温热水地板辐射采暖系统安装本节适用于新建的工业与民用建筑物,以热水为热媒或以发热电缆为加热元件的地面辐射供暖工程的施工及验收。
本节适用于热水温度不高于60℃、民用建筑供水温度宜采用35℃~50℃,供回水温差不宜大于10℃,将加热管埋设在地板中的低温辐射采暖系统安装。
低温热水地面辐射供暖系统的工作压力,不应大于0.8MPa。
当建筑物高度超过50m 时,宜竖向分区设置。
5.4.1 施工准备5.4.1.1 技术准备1.设计施工图纸和有关技术文件齐全,并已经图纸会审和设计交底。
2.有经审批较完善的施工方案,并已完成技术交底。
5.4.1.2 材料准备1.所使用的主要材料、设备组件、配件、绝热材料必须具有质量合格证明文件,规格、型号及性能技术指标应符合国家现行有关标准的规定。
进场时应做检查验收,并经监理工程师检查确认。
2.主材:加热管、分水器、集水器、交联铝塑复合管(XPAP)、聚丁烯管(PB)、交联聚乙烯管(PE-X)、无规共聚聚丙烯管(PP-R)、铝塑复合板及管件、铝箔片、自熄型聚苯乙烯保温板、专用塑料卡钉、专用接口连接件、孔径φ4~φ6mm网距150mm×150mm 钢筋网、发热电缆等。
(1)管材的质量要求1) 加热管管材应提供国家授权机构提供的有效期内的符合相关标准要求的检验报告、产品合格证。
有特殊要求的管材,厂家还应提供相应说明书。
加热管质量必须符合国家现行标准中的有关规定,加热管的物理性能应符合表5-9的规定。
加热管的内外表面应光滑、平整、干净,不应有可能影响产品性能的明显划痕、凹陷、气泡等缺陷。
2) 塑料管或铝塑复合管的公称外径、壁厚与偏差,应符合表5-10和表5-11的要求。
(2)分、集水器型号、规格、公称压力及安装位置、高度等应符合设计图纸或产品说明书要求。
分水器、集水器(含连接件等)的材质宜为铜质。
分水器、集水器(含连接件等)的表观,内外表面应光洁,不得有裂纹、砂眼、冷隔、夹渣、凹凸不平等缺陷。
低温热水地板辐射采暖系统安装

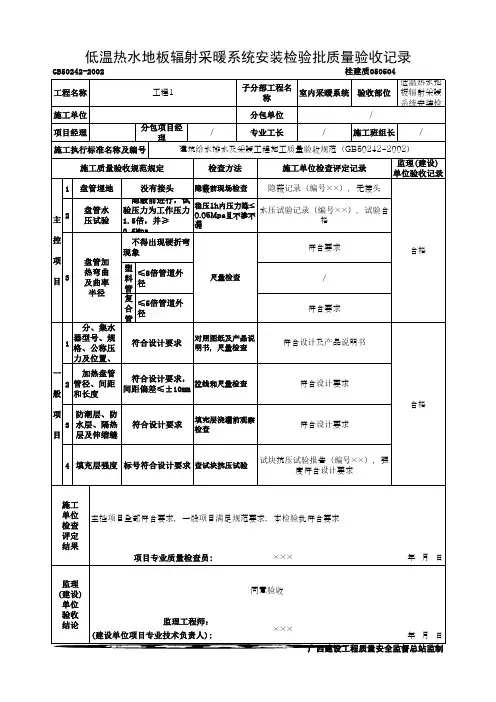

主控项目
8.5.1地面下敷设的盘管埋地部分不应有接头。
检验方法:隐蔽前现场查看。
8.5.2盘管隐蔽前必须进行水压试验,试验压力为工作压力的
1.5倍,但不小于0.6MPa。
检验方法:稳压1h内压力降不大于0.05MPa且不渗不漏。
8.5.3加热盘管弯曲部分不得出现硬折弯现象,曲率半径应符合
下列规定:
1、塑料管:不应小于管道外径的8倍。
2、复合管:不应小于管道外径的5倍。
检验方法:尺量检查。
一般项目
8.5.4分、集水器型号、规格、公称压力及安装位置、高度等应
符合设计要求。
检验方法:对照图纸及产品说明书,尺量检查。
8.5.5加热盘管管径、间距和长度应符合设计要求。
间距偏差不
大于+10mm.
检验方法:拉线和尺量检查。
8.5.6防潮层、防水层、隔热层及伸缩缝应符合设计要求。
检验方法:填充层浇灌前观察检查。
8.5.7填充层强度标号应符合设计要求。
检验方法:作试块抗压试验。
