一图秒懂 一级建造师市政实务管道功能试验
- 格式:docx
- 大小:19.11 KB
- 文档页数:2

市政管道功能性试验城市管道功能性试验给水管道:部分回填→水压试验(预试验阶段→主试验阶段)→给水管道冲洗与消毒→全部回填排水管道:严密性试验(闭水试验或闭气试验)→回填供热管道:强度试验→严密性试验→回填燃气管道:管道吹扫→部分回填(埋地管道先回填至管顶以上0.5m),留出焊口→强度试验→严密性试验→全线回填(一)给水管道(压力管道)功能性试验1.沟槽回填要求:部分回填(埋地管道先回填至管顶以上0.5m)→水压试验→全部回填。
2.管道内注水与浸泡::(1)应从下游缓慢注入,高点应设置排气阀。
(2)浸泡时间①金属管道(铸铁管、钢管)、化学建材管:≥24h;②内径≤1m的混凝土管道:≥48h;③内径>1m的混凝土管道:≥72h。
3.试验过程与合格判定(1)预试验阶段①试验过程:管道内水压缓慢升至试验压力→ 稳压30min;可注水补压;②合格判定:检查管道接口、配件等处有无漏水、损坏现象。
(2)主试验阶段用允许压力降值判据停止注水补压,稳定15min,要求15min后压力下降不超过所允许压力下降数值→降至工作压力,保持恒压30min,要求无漏水现象。
(二)排水管道(无压管道)功能性试验——闭水试验、闭气试验1.必须进行严密性试验的管道:污水管道;雨污合流管道;湿陷土、膨胀土、流砂地区的雨水管道。
2.闭水试验(1)管道的试验长度:无压力管道的闭水试验,带井试验,一次试验不超过5个连续井段。
当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
(2)无压管道闭水试验准备工作:管道未回填土、且沟槽内无积水(即排水管道:严密性试验→回填);全部预留孔应封堵,管道两端堵板承载力经核算应大于水压力的合力。
(3)试验管段灌满水后浸泡时间不应少于24h(4)闭水试验的试验水头=max{设计水头,上游管顶内壁}+2m 或上游检查井井口高度(5)试验过程与合格判定:补水保持试验水头恒定,观测时间不得小于30min,渗水量不超过允许值试验合格。
强度试验:用来检查因设计或安装原因造成的结构承载能力的不足(检查管道、焊口及支架的结构承载能力);
严密性试验:在系统设备全部安装齐全且除锈防腐保温完成后进行,用来检查可能存在的微渗漏。
水压试验或强度试验,合格的标准是无压力降,因为此试验主要是检查管道本身及焊口的强度。
管道清扫:1.适用于直接做气体吹扫:①球墨铸铁管②聚乙烯管(复合管)③公称直径<100㎜钢管④长度<100m的钢管(5min内无铁锈脏物);
2.适用于先清管球清扫→气体吹扫:公称直径≥100mm的钢管(应按介质流动方向进行清扫)。

一建《市政实务》重点知识点:无压管道严密性试验知识点:无压管道严密性试验【考频指数】★★★★【考点精讲】一、一般规定1.管道的严密性试验分为闭水试验和闭气试验。
2.管道的试验长度(1)无压力管道的闭水试验,试验管段应按井距分隔,抽样选取,带井试验;若条件允许可一次试验不超过5个连续井段。
(2)当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
二、管道试验方案与准备工作1.闭水试验准备工作(1)管道及检查井外观质量已验收合格;(2)管道未回填土且沟槽内无积水;(3)全部预留孔应封堵,不得渗水;(4)管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;(5)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下(非开挖技术);(6)应做好水源引接、排水疏导等方案。
2.闭气试验适用条件(1)混凝土类的无压管道在回填土前进行的严密性试验;(2)地下水位应低于管外底150mm,环境温度为-15~50℃;(3)下雨时不得进行闭气试验。
3.管道内注水与浸泡:时间不应小于24h.三、试验过程及合格判定1.试验水头试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。
试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
2.观测时间从试验水头达规定水头开始计时,观测管道的渗水量,直至观测结束,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min.3.闭气检验(1)将进行闭气检验的排水管道两端用管堵密封。
(2)管道内气体压力达到2000Pa时开始计时,满足该管径的标准闭气时间规定时,计时结束,记录此时管内实测气体压力P,如P≥1500Pa则管道闭气试验合格,反之为不合格。

3.穿越建(构)筑物、铁路、公路、重要管线和防汛墙等时,应制订相应的保护措施;根据工程设计、施工方法、工程和水文地质条件,对邻近建(构)筑物、管线,应采用土体加固或其他有效的保护措施。
4.小口径的金属管道,当无地层变形控制要求且顶力满足施工要求时,可采用一次顶进的挤密土层顶管法。
(二)盾构机选型,应根据工程设计要求(管道的外径、埋深和长度),工程水文地质条件,施工现场及周围环境安全等要求,经技术经济比较确定;盾构法施工用于穿越地面障碍的给水排水主干管道工程,直径一般3000mm以上。
(三)浅埋暗挖施工方案的选择,应根据工程设计(隧道断面和结构形式、埋深、长度),工程水文地质条件,施工现场和周围环境安全等要求,经过技术经济比较后确定:在城区地下障碍物较复杂地段,采用浅埋暗挖施工管(隧)道会是较好的选择。
(四)定向钻机的回转扭矩和回拖力确定,应根据终孔孔径、轴向曲率半径、管道长度,结合工程水文地质和现场周围环境条件,经过技术经济比较综合考虑后确定,并应有一定的安全储备;导向探测仪的配置应根据定向钻机类型、穿越障碍物类型、探测深度和现场探测条件选用。
定向钻机在以较大埋深穿越道路桥涵的长距离地下管道的施工中会表现出优越之处。
(五)夯管锤的锤击力应根据管径、钢管力学性能、管道长度,结合工程地质、水文地质和周围环境条件,经过技术经济比较后确定,并应有一定的安全储备;夯管法在特定场所是有其优越性,适用于城镇区域下穿较窄道路的地下管道施工。
四、设备施工安全有关规定(一)施工设备,装置应满足施工要求,并符合下列规定1.施工设备、主要配套设备和辅助系统安装完成后,应经试运行及安全性检验,合格后方可掘进作业。
2.操作人员应经过培训,掌握设备操作要领,熟悉施工方法、各项技术参数,考试合格方可上岗。
3.管(隧)遭内涉及的水平运输设备、注浆系统、喷浆系统以及其他辅助系统应满足施工技术要求和安全、文明施工要求。
4.施工供电应设置双路电源,并能自动切换;动力,照明应分路供电,作业面移动照明应采用低压供电。

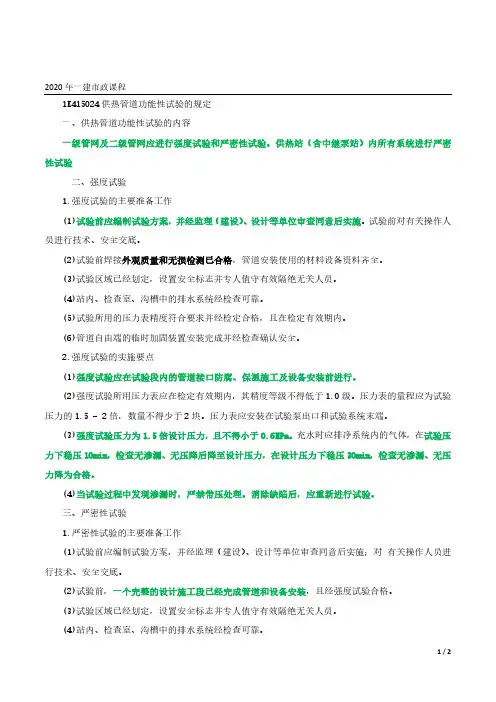

2020年一建市政课程1K415024供热管道功能性试验的规定一、供热管道功能性试验的内容一级管网及二级管网应进行强度试验和严密性试验。
供热站(含中继泵站)内所有系统进行严密性试验二、强度试验1.强度试验的主要准备工作(1)试验前应编制试验方案,并经监理(建设)、设计等单位审查同意后实施。
试验前对有关操作人员进行技术、安全交底。
(2)试验前焊接外观质量和无损检测已合格,管道安装使用的材料设备资料齐全。
(3)试验区域已经划定,设置安全标志并专人值守有效隔绝无关人员。
(4)站内、检查室、沟槽中的排水系统经检查可靠。
(5)试验所用的压力表精度符合要求并经检定合格,且在检定有效期内。
(6)管道自由端的临时加固装置安装完成并经检查确认安全。
2.强度试验的实施要点(1)强度试验应在试验段内的管道接口防腐、保温施工及设备安装前进行。
(2)强度试验所用压力表应在检定有效期内,其精度等级不得低于1.0级。
压力表的量程应为试验压力的1.5 - 2倍,数量不得少于2块。
压力表应安装在试验泵出口和试验系统末端。
(3)强度试验压力为1.5倍设计压力,且不得小于0.6MPa。
充水时应排净系统内的气体,在试验压力下稳压10min,检查无渗漏、无压降后降至设计压力,在设计压力下稳压30min,检查无渗漏、无压力降为合格。
(4)当试验过程中发现渗漏时,严禁带压处理。
消除缺陷后,应重新进行试验。
三、严密性试验1.严密性试验的主要准备工作(1)试验前应编制试验方案,并经监理(建设)、设计等单位审查同意后实施;对有关操作人员进行技术、安全交底。
(2)试验前,一个完整的设计施工段已经完成管道和设备安装,且经强度试验合格。
(3)试验区域已经划定,设置安全标志并专人值守有效隔绝无关人员。
(4)站内、检查室、沟槽中的排水系统经检查可靠。
(5)试验所用的压力表精度符合要求并经检定合格,且在检定有效期内。
(6)管道自由端的临时加固装置安装完成并经检查确认安全。
一级建造师考试《市政工程》考点32:燃气管道功能性试验的规定燃气管道在安装过程中和投入使用前应进行管道功能性试验,应进行管道吹扫、强度试验和严密性试验。
一、管道吹扫管道及其附件组装完成并在试压前,应按设计要求进行气体吹扫或清管球清扫。
每次吹扫管道长度不宜超过500m,管道超过500m时宜分段吹扫。
吹扫球应按介质流动方向进行,以避免补偿器内套筒被破坏。
吹扫结果可用贴有纸或白漆的木靶板置于吹扫口检查,5min内靶上无铁锈脏物则认为合格。
吹扫后,将集存在阀室放散管内的脏物排出,清扫干净。
二、强度试验(一)试验前应具备条件(1)试验用的压力计及温度记录仪经校验合格,并在有效期内。
(2)编制的试验方案已获批准,有可靠的通信系统和安全保障措施,已进行了技术交底。
1)强度试验压力和介质应符合下表1K415034-1的规定。
强度试验压力和介质表1K415034-12)管道应分段进行压力试验,试验管道分段最大长度应按表1K415034-2的规定。
管道试压分段最大长度表1K415034-2(3)管道焊接检验、清扫合格。
(4)埋地管道回填土宜回填至管上方0.5m以上。
(5)管道试验用仪表安装完毕,且符合规范要求。
1)试验用压力计的量程应为试验压力的1.5~2倍,其精度不得低于1.5级。
2)压力计及温度记录仪表均不应少于两块,并应分别安装在试验管道的两端。
(二)气压试验当管道设计压力小于或等于0.8MPa时,试验介质宜为空气。
试验压力为设计压力的1.5倍,但不得低于0.4MPa。
当压力达到规定值后,应稳压1h,然后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。
(三)水压试验(1)当管道设计压力大于0.8MPa时,试验介质应为清洁水,试验压力不得低于1.5倍设计压力。
水压试验时,试验管段任何位置的管道环向应力不得大于管材标准屈服强度的90%。
架空管道采用水压试验前,应核算管道及其支撑结构的强度,必要时应临时加固。
给排水管道(P166-P179除试验、P395)导轨、千斤顶、加压油泵等。
后背有方木、钢板,顶铁。
1.开始顶进5-10m的范围内,允许偏差为:轴线位置3mm,高程0—+3mm。
2.当超过允许偏差时,采取措施纠正:①挖土校正法:即在管子偏向一侧少挖土,而在别一侧多超挖些,强制管子在前进时向另一侧偏移,适用于偏差为10-20mm时。
②木杠支撑法:如管端下陷,管子发生错口时采用,适用于偏差为20mm时。
供热(热力)管道(历年真题均出选择、P179-P201除试验)燃气管道(历年真题均出选择)管道安装案例要点专题(P334-P340、P396以及CJJ28)管道部分历年案例情况分析案例情况:管道从06年之后只在10年考过一次热力管道的功能实验,和其他章节比所占比重很低。
建议在考试前背熟几个管道的功能试验,以预防考案例题。
管道其余知识做到熟读。
1.给排水管道开槽施工,两或两条以上管道在同一管沟内的合槽施工开挖顺序规定?下游往上游,逐段2.给水排水管道采用开槽施工时,防止雨水浸泡沟槽,沟槽处侧应设置什么?截水沟、排水沟3.给水排水管道采用开槽施工时,确定沟槽底部的开挖宽度的因素有哪些?=管径+2*(工作面+支撑+模板)4.给水排水管道采用开槽施工时,人工开挖沟槽的槽深超3m时应如何开挖?分层、2米5.热力管道穿过墙壁、楼板处应如何处理?套管,墙长20-25,高出板面506.有补偿器装置的热力管道,在补偿器安装前,管道和固定支架应如何处理?不得进行固定连接7.热力管道安装、试压、体温施工完毕后,补偿器的临时固定装置应如何处理?松开,保证自由伸缩8.具有不同位移量的热力管,是否可共用同一吊架或滑托?不得共用9.地下燃气管道与建筑物、构筑物基础或相邻管道之间的水平和垂直净距,无法满足安全距离时,应如何处理?套管,伸出0.5M,柔性密封,伸缩10.如何进行燃气管道的通球扫线?(2012年版已删减,变为管道吹扫,看功能试验部分)两次、三公里、方向、检查。
一建市政实务管道功能性试验知识点1.水池满水试验:注水分3次,每次1/3,注水ν≤2m/d,时间间隔≥24h。
2.给水管水压试验:30min,.:15min,30min,.⎧⎪⎨⎪⎩预试验升至试验压力稳压可注水补压主试验停止注水后稳压降至工作压并保持恒压无漏水合格指标: 允许压力降值,允许渗水量值.试验段<1 km3.排水管严密性试验1.,2;(1):,2;3.10,mmm≤=+⎧⎪=+⎨⎪<>⎩≥≥≥≤≥≤≥设计水头管顶内壁管顶内壁闭水试验试验水头 2.设计水头>管顶内壁设计水头试验水头且检查井井口,=检查井口高.注水时间:非C管24h; D1000mmC管72h;D1000mmC管48h.试验管段按井距分隔,抽取,带井试验,一次试验5个连续井段.当管D700mm时,抽取1/3进行试验.(2)闭气⎧⎪⎪⎪⎪⎪⎨⎪⎪⎪⎪⎪≤≥⎩试验:地下水位管外底150mm, T=15~50度,规定时间后P1500Pa合格.4.供热管强度试验(1) 1.5,5.(2)10min,30min.=T≥⎧⎨⎩试验压力倍设计压力度试验压力下稳压后降至设计压力再稳压无渗漏无压降为合格严密性试验(1) 1.2510.530min0.5(3):0.2,10min,,.h=≥⎧⎪≤⎧⎪⎨⎨≤⎩⎪⎪⎩试验压力倍设计压力且0.6MPa.一级内压力降MPa(2)合格标准二级内压力降MPa钢外护管焊缝试验压MPa稳压在焊缝上涂中性发泡剂无渗漏5.燃气管道强度试验1.5,0.3,(1)1(2):50%,,:/16805hGB T⎧=≥≥⎧⎨⎪⎩⎪⎪⎨⎪⎪⎪⎩试验压倍设计压且钢管MPa化工管0.1MPa 气压试验稳压后用肥皂水对管道接口进行检查.水压试验首先升至试验压初检再升至试验压后稳压1h,观察30min后无压降合格.标准液体石油管道压力试验严密性试验(1):,0.5.5;(2).5..(3).,,24,1,133.mabab h⎧⎪⎪⎪<⎧⎪⎨⎪≥≥⎩⎨⎪≥⎧⎪⎪⎪T⎨⎪⎪≤⎪⎩⎩前提强度试验合格且管道安装完回填至管顶上设计压kPa,试验压=20kPa压力要求设计压kPa,试验压=1.15倍设计压且0.1MPa设计压0.8MPa的试压,升至30%和60%试验压时稳压30min 试验升至试验压后与P稳定后记录稳压每小时记录次修正压力降Pa为合格普通沥青与改性沥青区别。
一级建造师市政公用工程考点1K415032 掌握燃气管道功能性试验的规定二强度试验(一)试验前应具备条件1 管道焊接检验、清扫合格。
2 埋地管道回填土宜回填至管上方0.5m以上,并留出焊接口。
3 试验用压力计的量程应为试验压力的1.5-2倍,其精度不得低于1.5级。
(二)气压试验1 当管道设计压力小于或等于0.8MPa时,试验介质应为空气;2 除聚乙烯管外,试验压力为设计输气压力的1.5倍,但不得低于0.4MPa,1.5倍设计压力。
当压力达到规定值后,应稳压1小时,然后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。
三严密性试验(一)试验前应具备条件1 严密性试验应在强度试验合格且燃气管道全部安装完成后进行。
若是埋地敷设,必须回填土至管顶0.5m以上后才可进行。
2 严密性试验是用空气压力来进行检验。
3 设计压力小于5kPa时,试验压力应为20kPa。
4 设计压力大于或等于5kPa时,试验压力应为设计压力的1.15倍,且不得小于0.1MPa。
(二)试验稳压的持续时间应为24小时,每小时的记录不应小于1次,修正压力降不超过133kPa为合格。
1K415031 掌握燃气管道施工与安装要求一工程基本规定1 燃气管道对接安装引起的误差不得大于3°;2 管道埋设的最小覆土厚度:埋设在车行道下时,不得小于0.9m;埋设在非车行道下时,不得小于0.6m;埋设在机动车不能到达地方时,不得小于0.3m;埋设在水田下时,不得小于0.8m。
3 地下燃气管道不宜与其他管道或电缆同沟敷设。
当需要同沟敷设时,必须采取防护措施(如套管)。
地下燃气管道与建构筑物最小水平净距二燃气管道穿越构建筑物(一)不得穿越的规定1 不得从建筑物和大型构筑物的下面穿过;2 不得在堆积易燃、易爆材料和具有腐蚀性液体的场地下面穿越。
(二)穿越铁路、高速公路、电车轨道和城镇主要干道的要求:1 穿越铁路和高速公路的燃气管道,其外应加套管,并提高绝缘、防腐等措施。
城市给水排水工程:构筑物满水试验一、试验必备条件与准备工作(一)满水试验前必备条件(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内清理洁净,池内外缺陷修补完毕。
(2)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
(3)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。
(4)池体抗浮稳定性满足设计要求。
(5)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。
(6)各项保证试验安全的措施已满足要求;满足设计的其他特殊要求。
二、水池满水试验与流程(一)试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。
(二)试验要求1.池内注水(1)向池内注水宜分3次进行,每次注水为设计水深的1/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时再继续注水至第一次注水深度。
(2)注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
2.水位观测(1)利用水位标尺测针观测、记录注水时的水位值。
(2)注水至设计水深进行水量测定时,应采用水位测针测定水位。
水位测针的读数精确度应达1/10mm。
(3)注水至设计水深24h后,开始测读水位测针的初读数。
(4)测读水位的初读数与末读数之间的间隔时间应不少于24h。
(5)测定时间必须连续。
测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。
延长观测的时间应在渗水量符合标准时止。
3.蒸发量测定(1)池体有盖时可不测,蒸发量忽略不计。
(2)池体无盖时,须作蒸发量测定。
(3)每次测定水池中水位时,同时测定水箱中蒸发量水位。
三、满水试验标准(1)水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
