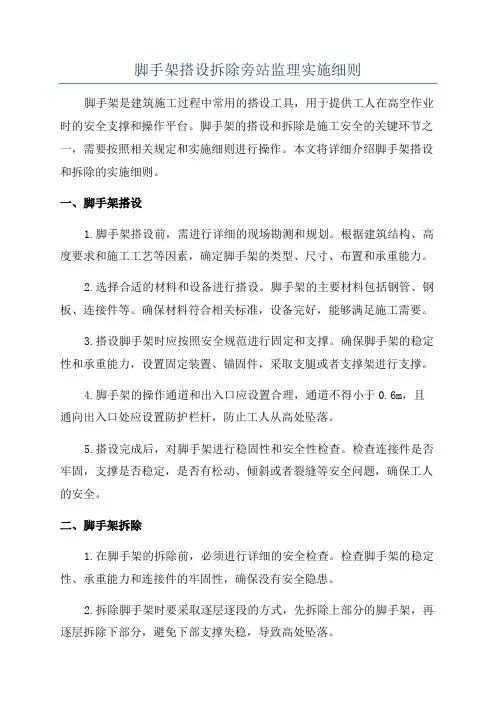

脚手架搭设拆除旁站监理实施细则脚手架是建筑施工过程中常用的搭设工具,用于提供工人在高空作业时的安全支撑和操作平台。
脚手架的搭设和拆除是施工安全的关键环节之一,需要按照相关规定和实施细则进行操作。
本文将详细介绍脚手架搭设和拆除的实施细则。
一、脚手架搭设1.脚手架搭设前,需进行详细的现场勘测和规划。
根据建筑结构、高度要求和施工工艺等因素,确定脚手架的类型、尺寸、布置和承重能力。
2.选择合适的材料和设备进行搭设。
脚手架的主要材料包括钢管、钢板、连接件等。
确保材料符合相关标准,设备完好,能够满足施工需要。
3.搭设脚手架时应按照安全规范进行固定和支撑。
确保脚手架的稳定性和承重能力,设置固定装置、锚固件,采取支腿或者支撑架进行支撑。
4.脚手架的操作通道和出入口应设置合理,通道不得小于0.6m,且通向出入口处应设置防护栏杆,防止工人从高处坠落。
5.搭设完成后,对脚手架进行稳固性和安全性检查。
检查连接件是否牢固,支撑是否稳定,是否有松动、倾斜或者裂缝等安全问题,确保工人的安全。
二、脚手架拆除1.在脚手架的拆除前,必须进行详细的安全检查。
检查脚手架的稳定性、承重能力和连接件的牢固性,确保没有安全隐患。
2.拆除脚手架时要采取逐层逐段的方式,先拆除上部分的脚手架,再逐层拆除下部分,避免下部支撑失稳,导致高处坠落。
3.拆除过程中,应有专人负责指挥,其他工人按照指挥进行操作。
操作人员应注意个人安全,正确使用工具和设备,防止因操作不当造成事故。
4.拆除完成后,对拆除现场进行清理整理。
清理掉脚手架残留材料、工具等物品,保持施工现场的整洁,避免对周围工作环境的影响。
5.拆除完成后,应对脚手架的材料进行归置整理。
检查材料的完好性,分类存放,确保下次使用时能够满足要求。
三、旁站监理1.脚手架搭设和拆除的整个过程应有专业的旁站监理人员进行监督和指导,确保操作规范、材料合格,符合现行安全规范。
2.旁站监理人员应具备相关专业知识和有效的监理资质,能够对脚手架搭设和拆除过程中的安全问题进行及时发现和处理。
钢管脚手架工程专项安全监理细则以下是钢管脚手架工程专项安全监理的细则:一、监理人员的要求:1. 监理人员应具备相关工程监理资格证书,并具备一定的工程安全监理经验。
2. 监理人员应熟悉钢管脚手架工程的设计、施工和验收规范,了解相关法律法规和行业标准。
二、监理工作内容:1. 监理人员应对脚手架工程的施工图纸、设计方案和施工组织设计进行审核,并提出合理化建议。
2. 监理人员应对脚手架材料的质量和规格进行检查,并对不符合要求的材料进行处理。
3. 监理人员应对脚手架的搭设、拆除和使用进行监督和检查,确保施工现场的安全。
4. 监理人员应对脚手架的承载能力进行计算和检查,确保脚手架的稳定性和安全性。
5. 监理人员应对脚手架的使用人员进行安全教育和培训,确保施工人员熟悉安全操作规程。
6. 监理人员应对脚手架的定期检测和维护进行监督,确保脚手架的安全使用。
三、监理报告和记录:1. 监理人员应及时填写监理日志,记录监理过程中的重要事项和发现的问题,并及时向相关责任人报告。
2. 监理人员应编制监理报告,对工程的安全状况和存在的问题进行评估和总结,并提出整改意见和建议。
3. 监理人员应及时向建设单位和施工单位提供监理意见和建议的书面通知,确保问题得到及时解决。
四、监理责任:1. 监理人员应对脚手架工程的安全质量负责,发现问题要及时报告,并要求相关责任单位立即整改。
2. 监理人员应参与脚手架工程质量验收工作,并对验收结果负责。
3. 监理人员在监理过程中发现施工单位存在违法行为或不安全行为时,应向建设、监管部门报告并采取相应措施。
以上是钢管脚手架工程专项安全监理的细则,希望能对您有所帮助。
如有任何问题,请随时向我提问。
钢管脚手架工程专项安全监理细则(二)是指针对钢管脚手架施工过程中的安全风险和隐患进行监督和管理的详细规定。
以下是一份常见的钢管脚手架工程专项安全监理细则的内容:一、监理人员的职责和要求:1. 负责对钢管脚手架施工过程中的安全措施、施工方案和质量进行监督检查;2. 要求施工单位按照相关法律法规和规范要求进行施工,并提供必要的技术、设备和材料;3. 定期组织安全教育培训,提高施工人员的安全意识和技术能力;4. 及时发现并整改施工过程中的安全隐患,并提出相应的整改意见;5. 对施工单位违规行为进行监督和处理。
落地式脚手架安全工程监理细则落地式脚手架(以下简称脚手架)是建筑工地常用的临时性支撑设备,用于提供施工人员的工作平台和运输材料的通道。
脚手架的安全工程监理是确保施工过程中脚手架的稳定性和安全性的重要环节。
下面是脚手架安全工程监理的细则,旨在保证脚手架施工的安全和质量。
1.监理机构和监理人员的选择:脚手架安全工程监理应由具备相应资质和经验的专业监理机构承担,并配备有合格的监理人员。
监理机构应具备相关的认证和资质证书,并有丰富的脚手架施工监理经验。
2.施工前期的监理工作:在脚手架施工开始前,监理人员应对施工单位提供的脚手架设计文件进行审核,包括脚手架的结构设计、承载力计算和固定方式等。
监理人员应确保脚手架的设计符合国家标准和相关法规要求。
3.施工现场的巡查监理:在脚手架施工过程中,监理人员应定期进行现场巡查,确保脚手架的搭建符合设计要求,并检查脚手架的稳定性和固定情况。
监理人员还应监督施工单位采取必要的安全措施,确保施工人员的安全和劳动保护。
4.脚手架使用的监理管控:脚手架搭建完成后,监理人员应定期进行安全检查,确保脚手架的使用符合要求。
监理人员应检查脚手架的结构是否完整、稳固,材料是否破损、老化等。
同时,监理人员还应检查脚手架的固定情况、包围栏的设置和安全通道的畅通等。
5.违规行为的处理:如果在监理过程中发现违反脚手架安全规定的行为,监理人员应及时制止并通知施工单位进行整改。
对于严重违规行为,监理机构应及时向相关部门报告,并保持相关证据以备备案使用。
6.监理结果的报告:监理工作结束后,监理机构应向施工单位和建设单位提交监理报告,详细介绍监理工作的过程和结果,并提出合理的改进建议。
监理报告应保留备案,并作为脚手架施工质量的重要参考。
综上所述,落地式脚手架安全工程监理细则的制定对于保证脚手架的施工安全和质量至关重要。
监理机构和监理人员应具备相应资质和经验,并全面掌握脚手架施工的相关要求和规范。
通过有效的监理工作,可以及时发现和纠正施工过程中的安全隐患,确保施工人员的人身安全和工程质量的稳定。

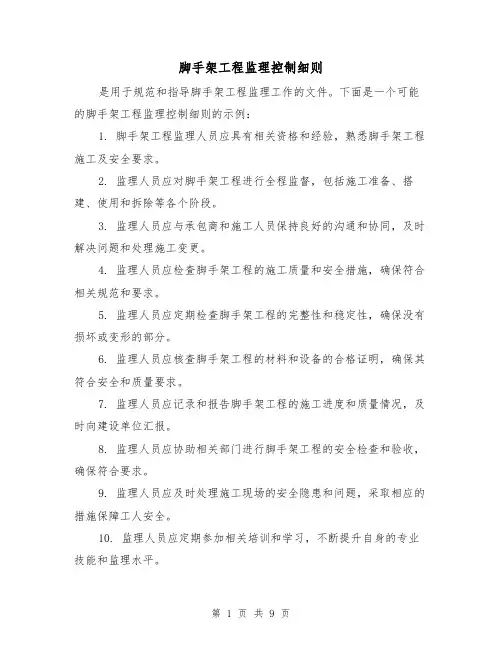

脚手架工程监理控制细则是用于规范和指导脚手架工程监理工作的文件。
下面是一个可能的脚手架工程监理控制细则的示例:1. 脚手架工程监理人员应具有相关资格和经验,熟悉脚手架工程施工及安全要求。
2. 监理人员应对脚手架工程进行全程监督,包括施工准备、搭建、使用和拆除等各个阶段。
3. 监理人员应与承包商和施工人员保持良好的沟通和协同,及时解决问题和处理施工变更。
4. 监理人员应检查脚手架工程的施工质量和安全措施,确保符合相关规范和要求。
5. 监理人员应定期检查脚手架工程的完整性和稳定性,确保没有损坏或变形的部分。
6. 监理人员应核查脚手架工程的材料和设备的合格证明,确保其符合安全和质量要求。
7. 监理人员应记录和报告脚手架工程的施工进度和质量情况,及时向建设单位汇报。
8. 监理人员应协助相关部门进行脚手架工程的安全检查和验收,确保符合要求。
9. 监理人员应及时处理施工现场的安全隐患和问题,采取相应的措施保障工人安全。
10. 监理人员应定期参加相关培训和学习,不断提升自身的专业技能和监理水平。
以上是一个示例,实际的脚手架工程监理控制细则可以根据具体情况进行调整和完善。
脚手架工程监理控制细则(2)脚手架施工必须有脚手架施工方案,经施工单位技术负责人批准,项目监理机构审查同意,搭前进行交底,搭后组织验收。
1扣件式钢管脚手架:1.1脚手架的显著位置是否固定有“验收合格牌”。
1.2基础是否夯实、平整无积水,底座下应垫统长厚度大于等于50的木板或槽钢,底座是否移动,立杆是否悬空。
1.3杆件的设置和连接、连墙件、支撑、门洞桁架是否符合要求。
1.3.1杆件设置要求:1)立杆纵距(无计算时,按下面要求确定)搭设高度在30m以下时,采用单立杆,立杆纵距为1.8m;搭设高度在30-50m时当采用单立杆:搭设高度为30-40m时,立杆纵距为1.5m;搭设高度为40-50m时,立杆纵距为1.0m;当采用双立杆:立杆纵距为1.8m(自立杆顶部算起,往下30m范围内可用单根钢管,再往下至地面部分,里外立杆均为双根钢管,顺纵墙并列组成,并用扣件紧固);搭设高度超过50m时,不能采用落地脚手架,应采用其他形式。
脚手架安全监理实施细则第一章总则第一条目的和依据脚手架安全监理实施细则(以下简称“实施细则”)是依据《中华人民共和国安全生产法》等法律、法规以及相关标准,落实和加强脚手架安全监理工作的具体操作指南。
第二条适用范围本实施细则适用于所有建筑施工现场,包括但不限于房屋建筑、桥梁、高架、电力设备安装等。
第三条定义1. 脚手架:指用来支撑、固定和提供工作面的临时性结构设施。
2. 脚手架安全监理:指对脚手架的搭设、使用、拆除过程中的安全措施执行情况进行监督检查、评估和指导的工作。
3. 脚手架安全监理人员:指脚手架安全监理工作中负责监督检查、评估和指导的人员。
第二章脚手架安全监理组织第四条脚手架安全监理组织1. 建设单位应当按照工程项目的复杂程度和规模,设立专门的脚手架安全监理组织。
2. 脚手架安全监理组织应当由具有脚手架安全监理资格的专业人员组成,并由建设单位委托的第三方机构进行评估审批。
第五条脚手架安全监理人员1. 脚手架安全监理人员应当持有国家劳动保护部门颁发的脚手架安全监理资格证书,并定期参加培训和考核。
2. 脚手架安全监理人员应当具备较强的安全技术和管理能力,熟悉脚手架的搭设、使用、拆除等相关规范和标准。
第三章脚手架安全监理工作程序第六条合同约定1. 在建设单位与承建单位签订施工合同时,应当明确脚手架搭设管理的责任和义务。
2. 建设单位应当在施工图纸中明确脚手架的设计要求,并向承建单位提供相关技术指导和支持。
第七条设计审查1. 承建单位应当按照国家相关规范和标准,对脚手架设计文件进行审查。
2. 设计文件中应当包含脚手架材料、连接方式、承重能力、稳定性等相关要素。
第八条施工前准备1. 承建单位应当在施工前,制定脚手架搭设方案,并报经脚手架安全监理组织审核和批准。
2. 施工前,应当对脚手架材料进行检测和验收,确保其质量符合施工要求。
第九条搭设期间监督检查1. 脚手架安全监理人员应当根据搭设方案,进行现场监督检查,确保脚手架的安全搭设。

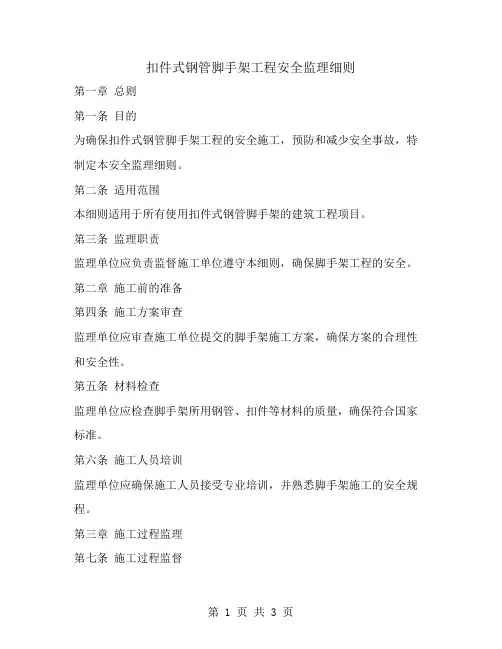

扣件式钢管脚手架工程安全监理细则第一章总则第一条目的为确保扣件式钢管脚手架工程的安全施工,预防和减少安全事故,特制定本安全监理细则。
第二条适用范围本细则适用于所有使用扣件式钢管脚手架的建筑工程项目。
第三条监理职责监理单位应负责监督施工单位遵守本细则,确保脚手架工程的安全。
第二章施工前的准备第四条施工方案审查监理单位应审查施工单位提交的脚手架施工方案,确保方案的合理性和安全性。
第五条材料检查监理单位应检查脚手架所用钢管、扣件等材料的质量,确保符合国家标准。
第六条施工人员培训监理单位应确保施工人员接受专业培训,并熟悉脚手架施工的安全规程。
第三章施工过程监理第七条施工过程监督监理单位应对脚手架搭建、使用和拆除的全过程进行监督。
第八条安全检查监理单位应定期对脚手架进行检查,及时发现并纠正安全隐患。
第九条特殊天气应对在大风、雨、雪等恶劣天气条件下,监理单位应监督施工单位采取相应的安全措施。
第四章安全技术要求第十条脚手架设计脚手架设计应符合相关规范要求,确保结构稳定。
第十一条搭建与拆除搭建和拆除脚手架应按照施工方案进行,不得随意改变施工程序。
第十二条荷载控制脚手架上的荷载不得超过设计允许的最大荷载。
第十三条防护措施脚手架周边应设置安全网、警示标志等防护措施。
第五章事故处理与应急预案第十四条事故报告一旦发生安全事故,监理单位应立即报告,并启动应急预案。
第十五条事故调查监理单位应参与事故调查,查明事故原因,防止类似事故再次发生。
第十六条应急演练监理单位应定期组织应急演练,提高应对安全事故的能力。
第六章附则第十七条细则更新本细则将根据相关法律法规的变化和工程实践的需要进行更新。
第十八条实施与监督本细则由监理单位负责实施,施工单位和相关部门应予以配合。
第十九条解释权本细则的最终解释权归制定单位所有。

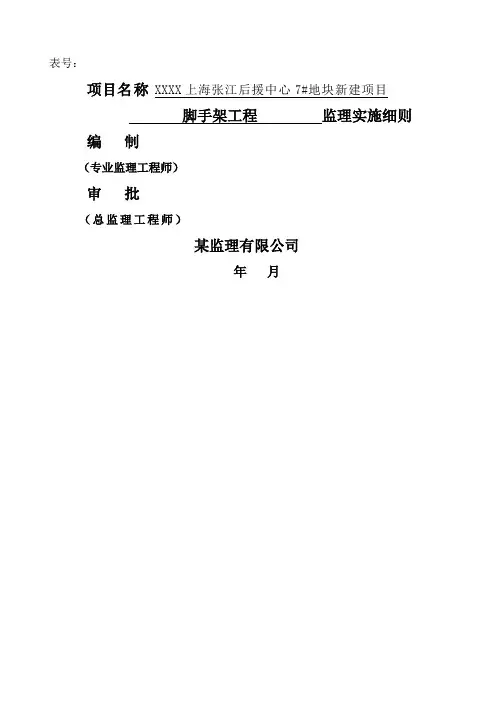

表号:项目名称XXXX上海张江后援中心7#地块新建项目脚手架工程监理实施细则编制(专业监理工程师)审批(总监理工程师)某监理有限公司年月目录一、工程概况 01、参建单位: 02、工程规模 03、专业特点 0盘扣式脚手架 0二、监理工作依据: (1)三、监督工作流程 (2)四、监督工作目标值 (3)五、安全监督工作的方法和措施 (3)1、安全监督工作方法: (3)2、监理措施: (3)六、监督工作的主要内容及控制要点 (4)1、监督工作内容: (4)2、扣件式钢管脚手架搭设工程的监理控制要点: (7)3、悬挑式脚手架搭设工程的监理控制要点: (9)4、承插性盘扣式脚手架监理控制要点: (10)5、电梯井道内架子、安全网搭设工程的监理控制要点: (10)七、安全监督人员的工作安排及分工 (11)八、现场监督检查记录表...................................... 错误!未定义书签。
脚手架工程监理实施细则一、工程概况1、参建单位:建设单位:设计单位:监理单位:某监理有限公司施工单位:勘察单位:2、工程规模本项目位于浦东新区中部、唐镇镇域北部,上海市张江银行卡产业园二期内。
项目总用地,总建筑面积约万m2,其中地上万m2,主要有5栋楼房组成,建筑高度为40m;地下万m2。
地下室东西向长米,南北向长米,超长超宽。
塔楼地下室层高为米,纯地下室部分层高米,主要为设备用房、食堂、汽车位。
本工程±=+,场地自然地面平均相对标高。
3、专业特点盘扣式脚手架本工程7A、7D楼搭设盘扣式脚手架搭,7B、7E楼搭设扣件式钢管脚手架,上部结构在施工时,地下室顶板已形成,故在地下室顶板上进行落地盘扣脚手架搭设,脚手架均用作上部结构的施工、维护、登高措施(搭设高度见下表)。
外架采用承插型盘扣式钢管架,承插型盘扣式支架是一种高度灵活的多功能支撑架,以立杆部件为基础,立杆每50cm配置一个圆盘。
脚手架工程安全监理细则一、监理依据:1、《建筑施工扣件式钢管脚手架安全施工规范》JG130-____2、《建筑施工高处作业安全技术规范》JGJ80-913、《建筑施工安全检查标准》JGJ59-994、《广东省建设工程限制使用竹脚手架管理规定》____,建管字(____)____号二、开工前的监理工作:1、认真审核施工单位编制的施工组织设计,对脚手架安全技术措施和脚手架受力计算进行审查,确保脚手架施工安全,凡计算书中没有安全合格结论的应返工;2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度;3、编制监理方案及安全监理细则;4、认真核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的,督促整改;5、审查施工单位报送的作业人员的数量及上岗证是否符合要求。
三、脚手架工程安全监理控制方法:(一)安全监理,预防为主:1、针对工地现场可能出现的安全问题,提醒施工单位引起重视,尽量做到事前控制;2、制定安全监理检查制度,及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决;3、按时检查脚手架每层段的验收工作,及时收集验收资料、材料合格证、准用证及相关各项资料;4、积极配合上级主管部门进行的脚手架施工检查,听取整改意见,督促施工单位按期落实,消除事故隐患;5、对检查未及时落实到位的,应以书面通知施工单位,并记入监理日记和监理小结;6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改完毕,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒绝整改的将及时报告质监站,请上级主管部门严肃处理。
(二)对重大事故的处理:1、事故发生后,必须及时向上级领导和主管部门报告,取得工作指示;2、配合施工单位做好保护现场、抢救人员等现场工作;3、参与召开事故现场调查会,了解事故发生的原因、过程,协助施工单位尽快作出书面调查报告,并做好笔记;4、督促施工单位做好事故整改的跟踪工作,发现隐患及时提出意见,协助建设行政主管部门对事故现场整改后的复检工作。

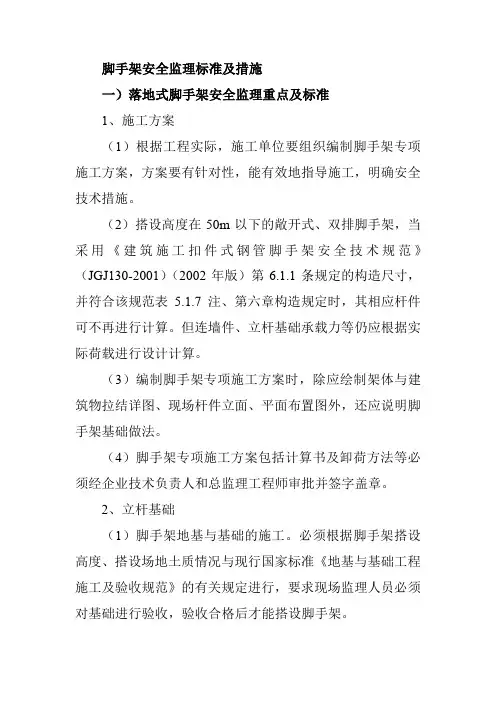

脚手架安全监理标准及措施一)落地式脚手架安全监理重点及标准1、施工方案(1)根据工程实际,施工单位要组织编制脚手架专项施工方案,方案要有针对性,能有效地指导施工,明确安全技术措施。
(2)搭设高度在50m以下的敞开式、双排脚手架,当采用《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(2002年版)第6.1.1条规定的构造尺寸,并符合该规范表5.1.7注、第六章构造规定时,其相应杆件可不再进行计算。
但连墙件、立杆基础承载力等仍应根据实际荷载进行设计计算。
(3)编制脚手架专项施工方案时,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
(4)脚手架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人和总监理工程师审批并签字盖章。
2、立杆基础(1)脚手架地基与基础的施工。
必须根据脚手架搭设高度、搭设场地土质情况与现行国家标准《地基与基础工程施工及验收规范》的有关规定进行,要求现场监理人员必须对基础进行验收,验收合格后才能搭设脚手架。
(2)钢管脚手架的底座底面标高宜高于自然地坪50㎜。
(3)脚手架基础经验收合格后,按施工方案的要求放线定位,由现场监理人员旁站。
(4)外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行详细计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人和总监理工程师审批签字盖章。
3、连墙件(1)连墙件的数量设置应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(2002年版)第 5.3节和第6.4.1条的规定。
(2)连墙件的布置应符合下列规定:1)宜靠近主节点设置,偏离主节点的距离不应大于300㎜;2)应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定;3)宜优先采用菱形布置,也可采用方形、矩形布置;4)“一”字形、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,且不应大于4m (2步)。
****工程监理实施细则编制审批年月日1.工程概况(略)2.编制依据(1)工程施工图纸;(3)工程脚手架施工方案;(4)主要法规建筑法建设工程安全生产管理条例(国务院令第393号)3.脚手架设计总体方案(1)脚手架立杆与横杆均采用φ48×3.5钢管;(2)柱梁采用落地式扣件钢管脚手架,脚手架立杆与横杆均采用φ48×3.5钢管。
(3)模架采用扣件钢管脚手架。
(4)脚手架强条:1.钢管上严禁打孔。
2.当脚手架搭设尺寸中的步距、立杆纵距、立杆横距和连墙件间距有变化时,除计算底层立杆段外,还必须对出现最大步距或最大立杆纵距、立杆横距、连墙件间距等部位的立杆段进行验算;3.横向水平杆的构造应符合下列规定:主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度a不应大于0.4L,且不应大于500mm;4.脚手板的设置应符合下列规定:冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此三种脚手板的铺设采用对接平铺,亦可采用搭接铺设。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭设铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm;5.脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
6.立杆接长除顶层顶步可采用搭接处,其余各层各步接头必须采用接扣件连接。
建筑脚手架安全施工监理细则支架材料:----使用钢管式脚手架,逐步淘汰竹脚手架。
----25M以下工程可以允许使用毛竹脚手架,严禁钢木、钢竹混搭,严禁连接具有不同应力特性的外部框架。
§2.1落地脚手架(一)施工方案1、专项施工方案:编制脚手架专项施工方案,明确安全技术措施。
1)高度在25M以下的外架:应有搭拆方案,绘制框架与建筑连接详图、现场杆件立面和平面布置图。
2)高度超过25M且不足50M的外架:采取双钢管立杆或缩小间距等加固措施,除应绘制框架与建筑连接详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
3)高度超过50M的外架:应提供设计计算书和卸载方法详图,绘制框架与建筑连接详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
2、方案审批:方案包括计算书及卸荷方法等,必须经企业技术负责人批准并签字盖章.(二)电杆基础1.竹竿:1)立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后,用木板或水泥垫块支撑地板顶部支架,并设纵横相连扫地杆。
2) 电杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础:钢管脚手架基础平整夯实,砼硬化,地板立柱垂直稳定地放置在金属底座上、砼地坪、砼预制块上,设纵横相连扫地杆。
3、排水沟和道路:电杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、特殊部位:对屋面、雨棚、阳台等部位的外脚手架,有必要计算结构的稳定性,并采取有效的安全措施。
(三)框架和建筑连接1、拉节点设置间距:1)脚手架和建筑物的水平方向不得大于7M,垂直方向不大于4M设一拉结点。
2)拉节点在角落和顶部加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。
2、拉节点设置方法:1)钢管外框的连接点应牢固连接。
2)毛竹外架采用2根并联81号导线与套管的柔性扎带(既拉又撑)。
3)拉结点应保证牢固,防止其移动变形,试着把它放在外面的架子上、小横杆接点处。

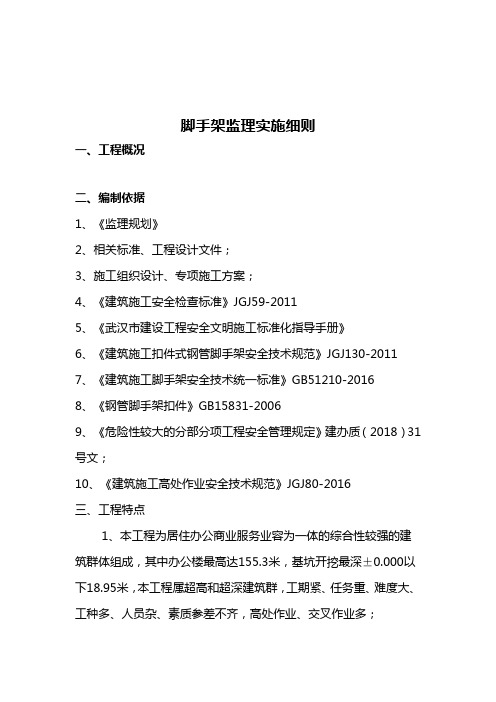

脚手架监理实施细则一、工程概况二、编制依据1、《监理规划》2、相关标准、工程设计文件;3、施工组织设计、专项施工方案;4、《建筑施工安全检查标准》JGJ59-20115、《武汉市建设工程安全文明施工标准化指导手册》6、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20117、《建筑施工脚手架安全技术统一标准》GB51210-20168、《钢管脚手架扣件》GB15831-20069、《危险性较大的分部分项工程安全管理规定》建办质(2018)31号文;10、《建筑施工高处作业安全技术规范》JGJ80-2016三、工程特点1、本工程为居住办公商业服务业容为一体的综合性较强的建筑群体组成,其中办公楼最高达155.3米,基坑开挖最深±0.000以下18.95米,本工程属超高和超深建筑群,工期紧、任务重、难度大、工种多、人员杂、素质参差不齐,高处作业、交叉作业多;2、本工程超过一定规模危大工程有深基坑工程、防水、土方开挖、基坑监测、支护结构设计施工、模板工程及支撑体系、起重机械安装拆卸工程和50米以上的建筑幕墙安装工程及地铁阳逻线保护工程等等分部分项工程。
3、本工程两个地块由怡康路隔开,怡康路和信号塔在塔吊大臂覆盖范围内,同时与阳逻线地铁较近,给本项目施工增加难度、安全风险、安全管理等风险等级提高。
4、脚手架工程设涉及有模板工程及支撑体系落地脚手架、悬挑脚手架、高处作业、吊篮、卸料平台、操作平台多个分项架体工程;四、监理工作流程事前控制→事中控制→事后验收控制事前控制:1、要求施工单位编制脚手架工程专项施工方案,由安全专业监理工程师进行审查,合格后由总监签字审批,需要修改时由总监签发书面意见,要求施工单位修改后重报。
2、钢管、扣件和密目网在进入施工现场时,应由施工总承包单位组织进场验收,监理单位应对进场验收情况复查及见证取样送检,确认质量应符合现行要求标准的规定后方可投入使用。
3、脚手架施工前检查施工单位有无安全技术交底。
落地式钢管脚手架规范篇一:建筑工程落地式脚手架搭设一般要求建筑工程落地式脚手架搭设一般要求一、立杆基础设置应符合下列规定:1、基础应平整夯实,表面应进行混凝土硬化。
落地立杆应垂直稳放在金属底座或坚固底板上。
2、立杆下部应设置纵横扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
3、立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。
4、外脚手架不宜支设在屋面、雨棚、阳台等处。
确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。
5、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。
当必须开挖时,应采取加固措施。
二、立杆搭设应符合下列规定:1、钢管脚手架底步步距高度不大于2m,其余不大于1.8m,立杆纵距不大于1.8m,横距不大于1.5m。
横距宜为0.85m或1.05m。
2、搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6 m。
3、底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。
4、底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
三、杆件设置应符合以下规定:1、脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。
2、立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。
搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。
3、在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。
A.0.4XXXX小区出新改造工程(扣件式钢管脚手架搭设、拆除工程)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制目录1. 工程概况 (3)1.1项目概况 (3)1.2扣件式脚手架搭设、拆除概况: (3)2. 扣件式钢管脚手架搭设、拆除的特点、难点 (3)2.1扣件式钢管脚手架搭设、拆除的特点、难点: (3)2.2脚手架搭设、拆除施工工程监理的重点: (4)3.扣件式钢管脚手架搭设、拆除施工监理依据 (4)3.1本工程施工合同、协议等资料 (4)3.2本工程《监理规划》 (4)3.3经审批通过的施工组织设计、脚手架搭设、拆除专项施工方案 (4)3.4扣件式脚手架搭设、拆除相关现行法律法规、技术标准规范 (4)3.5其它依据 (4)4.扣件式钢管脚手架搭设、拆除工程监理机构框图 (4)5.扣件式钢管脚手架搭设、拆除工程监理工作流程(用框图表示) (5)5.1脚手架搭设、拆除安全监理程序: (5)5.2扣件式钢管脚手架专项施工方案审核程序: (5)5.3扣件式钢管脚手架材料、构配件验收监理程序: (7)5.4扣件式钢管脚手架搭设检查验收程序: (8)6.扣件式钢管脚手架搭设、拆除工程监理控制目标及控制要点 (8)6.1扣件式钢管脚手架搭设、拆除工程监理控制目标: (8)6.2扣件式钢管脚手架搭设、拆除工程监理控制点见下表6.1: (9)6.3扣件式钢管脚手架搭设、拆除工程监理控制要点 (11)7.扣件式钢管脚手架搭设、拆除工程监理工作方法及措施 (24)7.1审查内容 (24)7.2复核内容: (24)7.3质量安全问题的处理方法 (24)7.4旁站 (25)7.5平行检验 (25)7.6巡视检查 (25)7.7现场协调 (25)7.8验收 (25)扣件式钢管脚手架搭设、拆除工程监理实施细则1.工程概况1.1项目概况项目名称:XXXX小区出新改造工程建设单位:XXXX有限公司监理单位:XXXX建设项目咨询有限公司总承包单位:XXXX有限公司设计单位:XXXX有限公司建设规模:XXXX小区出新改造。
天子山镇教师周转宿舍(公租房)
落
地
式
钢
管
脚
手
架
工
程
监
理
实
施
细
则
编制人:
审核人:
- 2 -
二〇一五年八月二十三日
目 录
一、 工程概况及专业特点……………………………03
二、 监理工作流程……………………………………03
三、监理工作的控制要点及目标值………………… 04
四、监理工作的方法及措施………………………… 09
- 3 -
落地式钢管脚手架工程安全
监理实施细则
一、工程概况及专业特点:
1、工程项目名称:天子山镇教师周转宿舍(公租房)
2、工程项目建设地点:天子山镇中心学校
3、工程项目组成及建筑规模:建筑层数为三层,建筑
高度为11.1M,建筑占地面积380.96㎡,总建筑面积
1142.88㎡。
4、主要建筑结构类型:框架结构,基础形式为独立柱
基础。
5、工程特点:本工程主要采用落地式钢管脚手架,搭设
高度13米。
5、编制依据:
(1)《建筑施工扣件式钢管脚手架安全技术规范》
JGJ130-2011;
(2)脚手架施工组织设计、施工方案、安全技术措施;
(3)《建设施工安全检查标准》;JGJ59-20114
(4)《普通脚手架安全技术规程》;
(5)工程施工合同;
(6)工程监理合同、已批准的监理规划。
- 4 -
二、监理工作流程:
三、监理工作的控制要点及目标值
1、脚手架搭设前的监理工作:
(1)审核承包单位提供的脚手架施工组织设计、施工
方案和其安全措施等;
监理审批专项施工方案
整改 施工单位按方案施工第一步架体 施工班组自检,专职安全员初验 通知现场监理工程师检查验收 同意 不同意 施工单位编制并报审专项施工方案 监理旁站
不同意
同意
四方验收,使用前报请质安站对外架验
收
同意外脚手架使用
同意
监理协同验收
不同意
- 5 -
(2)审核脚手架搭设管理人员及施工人员的岗位合格
证书,并要求持证上岗;
(3)如果是专业的脚手架搭设施工单位施工,则要审
查其单位的安全生产资质;
(4)督促总、分包单位按有关要求进行技术交底;
(5)对搭设脚手架的有关设备、机具、材料按规定进
行检查验收;
(6)审核脚手架安全施工应急救援预案。
2、脚手架搭设过程中的监理工作:
(1)搭设用于本建筑工程的金属扣件双排脚手架,应
严格按有关法规文件的要求执行;
(2)搭设前应严格进行钢管的筛选,凡严重锈蚀、薄
壁、严重弯曲裂变的杆件不宜采用;
(3)严重锈蚀、变形、裂缝、螺栓螺纹已损坏的扣件
不宜采用;
(4)脚手架的基础除按规定设置外,必须做好排水处
理。
(5)不宜采用承插式钢管作底步立杆交错之用;
(6)所有扣件紧固力矩,应达到45-55N·m;
(7)同一立面的小横杆,应对等交错设置,同时立杆
- 6 -
上下对直;
(8)斜杆接长不宜采用对接扣件,应采用叠交方式用
两只回转扣件接长,搭接距离应大于0.4m;
(9)钢管上严禁打孔;
(10)当脚手架搭设尺寸中的步距、立杆纵距、立杆横
距和连墙件间距有变化时,除计算底层立杆段外,还必须对
出现最大步距或最大立杆纵距、立杆横距、连墙件间距等部
位的立杆段进行验算,符合设计要求后按验算符合要求的进
行搭设;
(11)主节点处必须设置一根横向水平杆,用直角扣件
扣接且严禁拆除,主节点处两个直角扣件的中距不应大于
150mm,在双排脚手架中,靠墙一端的外伸长度不应大于
500mm;
(12)必须设置纵、横向扫地杆,纵向扫地杆应采用直
角扣件固定在距底座上皮不大于200m处的立杆上,横向扫
地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆
上,当立杆基础不在同一高度上时,必须将高处的纵向扫地
杆向低处延长两跨与立杆固定,高低差不应大于1m,靠边
坡上方的立杆轴线到边坡的距离不应小于500mm;
(13)立杆接长除顶层顶步外,其余各层各步接头必须
- 7 -
采用对接扣件连接;
(14)一字型,开口型脚手架的两端必须设置连墙件,
连墙件的垂直间距不应大于建筑物的层高,并不应大于4m
(两步)
(15)对高度24m以上的双排脚手架,必须采用刚性
连墙件与建筑物可靠连接;
(16)高度在24m以下的单、双排脚手架,均必须在
外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设
置;
(17)一字型、开口型双排脚手架的两端均必须设置横
向斜撑,中间宜每隔6跨度一道;
(18)脚手架必须配合施工进度搭设,一次搭设高度不
应超过相邻连杆件以上两步;
(19)立杆搭设严禁将外径48mm与51mm的钢管混
合使用;
(20)连墙件、剪刀撑、斜撑的搭设应符合剪刀撑、横
向斜撑应随立杆、纵向和横向水平杆等同步搭设;
3、脚手架拆除工程的监理工作:
(1)拆除现场必须设警戒区域,张挂醒目的警戒标志。
警戒区域内严禁非操作人通行或在脚手架下方继续组织施
- 8 -
工。地面监护人员必须履行职责。高层建筑脚手架拆除,应
配备良好的通信装置;
(2)仔细检查吊运机械(包括索具)是否安全可靠。
吊运机械不允许搭设在脚手架上,应另立设置。
(3)如遇强风、雨、雪等特殊气候,不应进行脚手架
的拆除,夜间实施拆除作业,应具备良好的照明设备;
(4)所有高处作业人员,应严格按高处作业规定执行
拆除工艺要求和遵守安全纪律;
(5)建筑内所有窗户必须关闭、锁好,不允许向外开
启或向外伸挑物件;
(6)拆除人员进入岗位以后,先进行检查,加固松动
部位,清除步层内留的材料、物件及垃圾块。所有清理物应
安全输送至地面,严禁高处抛掷;
(7)按搭设的反程序进行拆除,即:安全网—竖档笆
—垫铺笆—防护栏杆—搁栅—斜拉杆—连墙杆—大横杆—
小横杆—立杆;
(8)不允许分立面拆除或上、下两步同时拆除(踏步
式),认真做到一步一清,一杆一清;
(9)所有连墙杆、斜拉杆、隔排措施、登高措施必须
随脚手架步层拆除同步进行下降,不准先行拆除;
- 9 -
(10)所有杆件与扣件,在拆除时应分离,不允许杆件
上附着扣件输送地面,或两杆同时拆下输送地面;
(11)所有脚手片拆除,应自外向里竖立搬运,防止自
里向外翻起后,面层垃圾物件直接从高处坠落伤人;
(12)脚手架内必须使用电焊气割时,应严格按照国家
特殊工种的要求和消防规定执行。增派专职人员,配备料斗
(桶),防止火星和切割物溅落。严禁无证动用焊割工具;
(13)当日完工后,应仔细检查岗位周围情况,如发现
留有隐患的部位,应及时进行修复或继续完成至一个程序或
一个部位的结束,方可撤离岗位;
(14)输送至地面的所有杆件、扣件等物件,应按类堆
放整理。
四、监理工作的方法及措施
(一)监理工作方法:
1、监理巡视检查:
(1)检查钢管、扣件等原材料情况,如发现异常,监
理可通知施工单位进行材料见证取样或整改;
(2)检查施工前现场准备工作落实情况,包括安全技
术交底、三级教育是否落实,架子工是否持证上岗,劳保用
品是否配备到位。如发现异常,监理可通知施工单位整改。
- 10 -
2、旁站监理:对外脚手架安装全过程进行旁站监理,
着重督促施工方相关管理人员到位到岗,外架体要求按方案
施工,不得随意更改,如有违反,监理可通知施工单位整改,
严重的报告总监理签发工程暂停令
3、监理平行检验:根据验收规范及有关要求进行平行
检验,建立监理平行检验数据。
(二)监理工作措施:
1、口头通知要求施工方整改;
2、通过监理工程师通知单形式限期整改;
3、下发工程暂停令。
张家界广厦工程监理有限公司驻
天子山镇教师周转宿舍(公租房)
项目监理组
二〇一五年八月二十三日
