水库工程监理规划范本
- 格式:doc
- 大小:203.50 KB
- 文档页数:52
某水库除险加固河道整治工程监理规划(doc 53页)安峰山水库除险加固河道整治工程监理规划(8)监理委托合同三、监理组织及监理人员职责3.1、监理人员选派原则根据工程的实际情况,本着“精干、高效”的原则成立现场监理部。
3.23.3现场监理部人员表岗 位 职 务 姓 名 职 称 专 业 岗 位 证 号 总监理工程师 质量 进度 合同投资 土建监信息资现场监理工程师 见证取总监徐永生工程师水利工程建筑苏建工(宁)监工第0205250号水监岗证(监)字第200298890019号现场监理工程师郭开继徐辉工程师技术员水利工程建筑工程管理监理资料员徐辉技术员工程管理见证员徐辉技术员见证员见证员第20030318号3.4、驻地项目监理部主要工作内容监理工作的主要任务是对本工程建设过程实施质量、进度、投资目标的控制及相关的协调、管理工作,监理部将以上各项工作具体化,努力使项目能够保质、低耗、按期完成、实现业主建设项目的最佳综合效益。
1、施工准备阶段(1)检查、督促业主办理工程开工前需要办理的各项手续(如委托质量监督,领取施工许可证)及检查现场情况。
(2)协助业主审查中标单位编制的施工组织总设计,施工总进度计划,力求使工程的三大控制目标协调一致,达到最优化。
(3)审查承包商各阶段施工机械设备及人员进场情况。
(4)复查现场工程控制点的高程和座标。
(5)审查承包商拟在工程中使用的建筑材料及构配件的品种、数量、质量。
对不符合要求的材料,禁止进场,并责令承包商清除出场。
(6)协助业主做好图纸会审和技术交底(7)核审进场施工单位(含分包单位)的资质,项目经理及技术负责人的资质,施工机械设备的性能和数量。
(8)审批承包商的质量保证体系建立的情况。
(9)审批承包商提交的开工申请报告,及现场的准备情况,签发单位工程的开工指令。
(10)签付工程预付款通知书等。
2、施工进行阶段(1)参加或主持现场工地会议。
(2)检查施工操作情况、质量检测的取样、测试情况、施工机械设备的运转情况。
×××水库工程监理规划肇庆西江水电监理有限公司×××水库工程项目监理部×××年×月工程名称:×××水库工程批准:×××总监:×××审核:×××编写:×××校对:×××目录1 总则2 施工准备阶段监理工作3 工程质量控制4 工程进度控制5 工程投资控制6 合同管理7 组织协调8 保修期监理9 工程验收与移交监理10 信息管理11 安全文明施工监理12环境保护及水土保持监理×××水库工程监理规划1.总则1.1 工程概况1.1工程项目基本概况(参照设计文件相关内容编写)1.1.1工程概况(简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境)1.1.2工程项目规模与特点(简述工程项目的组成、规模及特点)1.1.3工程项目建设的目的1.2工程项目主要目标(参照设计文件、监理合同相关内容编写)1.2.1 投资目标(简述项目总投资及组成)1.2.2 工期目标(简述项目总进度目标、阶段性目标、计划开工日期和完工日期)1.2.3 质量目标(简述项目整体质量目标水平,以及建筑工程质量和设备选择的质量水平)1.2.4 安全目标(简述项目施工中安全目标)1.2.5 环保目标(简述项目环境保护目标)1.3 工程项目组织(简述参与工程建设的单位;、发包人、质量监督机构、设计单位、监理单位、承包人以及材料设备供应单位名称与简况)项目主管部门:×××水利局建设单位:×××管理处设计单位:×××勘测设计院监理单位:肇庆西江水电监理有限公司质量监督机构:×××质量监督站施工单位:×××工程有限公司1.4监理范围和内容1.4.1 监理范围监理范围为×××水库工程施工阶段质量控制、投资控制、进度控制、合同管理、信息管理以及工作协调。

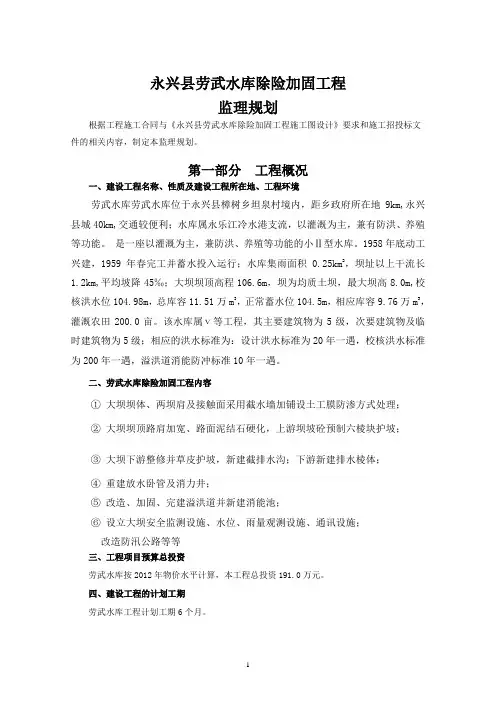

永兴县劳武水库除险加固工程监理规划根据工程施工合同与《永兴县劳武水库除险加固工程施工图设计》要求和施工招投标文件的相关内容,制定本监理规划。
第一部分工程概况一、建设工程名称、性质及建设工程所在地、工程环境劳武水库劳武水库位于永兴县樟树乡坦泉村境内,距乡政府所在地9km,永兴县城40km,交通较便利;水库属永乐江冷水港支流,以灌溉为主,兼有防洪、养殖等功能。
是一座以灌溉为主,兼防洪、养殖等功能的小Ⅱ型水库。
1958年底动工兴建,1959年春完工并蓄水投入运行;水库集雨面积0.25km2,坝址以上干流长1.2km,平均坡降45‰;大坝坝顶高程106.6m,坝为均质土坝,最大坝高8.0m,校核洪水位104.98m,总库容11.51万m3,正常蓄水位104.5m,相应库容9.76万m3,灌溉农田200.0亩。
该水库属ⅴ等工程,其主要建筑物为5级,次要建筑物及临时建筑物为5级;相应的洪水标准为:设计洪水标准为20年一遇,校核洪水标准为200年一遇,溢洪道消能防冲标准10年一遇。
二、劳武水库除险加固工程内容①大坝坝体、两坝肩及接触面采用截水墙加铺设土工膜防渗方式处理;②大坝坝顶路肩加宽、路面泥结石硬化,上游坝坡砼预制六棱块护坡;③大坝下游整修并草皮护坡,新建截排水沟;下游新建排水棱体;④重建放水卧管及消力井;⑤改造、加固、完建溢洪道并新建消能池;⑥设立大坝安全监测设施、水位、雨量观测设施、通讯设施;改造防汛公路等等三、工程项目预算总投资劳武水库按2012年物价水平计算,本工程总投资191.0万元。
四、建设工程的计划工期劳武水库工程计划工期6个月。
五、建设工程的质量要求符合永兴县劳武水库除险加固项目规划设计图及工程质量验收规范,满足招投标文件和施工合同约定要求。
第二部分监理工作一、监理阶段施工阶段工程的监理。
二、监理工作指导思想以项目目标管理为中心,事前预控为主,采用动态控制方法,争取项目目标的实现,项目造价不超过合同约定的目标;项目的实际建设周期不超过合同约定工期;工程质量达到建设工程施工合同约定合格要求。
湖北省天门市引汉灌区续建配套与节水改造工程2009年第四批扩大内需项目建设监理规划湖北省潜江江河工程监理有限责任公司引汉灌区续建配套与节水改造工程监理处二00九年十一月工程名称:湖北省天门市引汉灌区续建配套与节水改造工程2009年第四批扩大内需项目建设监理规划批准:审核:项目总监:杨锐编写:杨锐目录1.工程概况2.监理工作范围3.监理工作内容4.监理工作目标5.监理工作依据6.准备阶段监理工作7.监理工作方法及措施7.1投资控制7.2质量控制7.3进度控制7.4合同管理7.5信息管理7.5组织协调工作8.监理组织机构及监理人员配置9.编制的监理实施细则目录附录附录一:监理人员岗位职责附录二: 监理工作制度附录三:工程量计量控制程序框图附录四:投资控制程序框图附录五:进度控制程序框图附录六:质量控制程序框图湖北省天门市引汉灌区续建配套与节水改造工程2 0 0 9年第四批扩大内需项目建设监理规划1.工程概况:天门市地处汉江下游的江汉平原北部,东经112。
35,至113。
28,,北纬30。
23,至30。
54,之间。
其东边与应城市及汉川市相邻,南与仙桃市、潜江市隔江相望,西边与荆门市及钟祥市毗连,北边与京山县接壤。
国土面积2622km2。
天门市素有“天门粮仓”和“百里棉乡”的美称。
天门引汉灌区几乎囊括天门市整个版图,区内土地肥沃、光照充足、雨量丰沛,物产丰富,是我国重要的产棉区之一。
灌区始建于1959年11月,设计灌溉面积159.93万亩(统计亩,下同),是湖北省为数不多的大(Ⅰ)型灌区之一。
工程运行40多年来,为当地农业生产和国民经济的发展发挥了巨大作用。
灌区经过多年来的建设,目前已经形成了以罗汉寺闸从汉江引水为龙头,以1条总干渠(长102.3公里),6条干渠(长319.5公里)为骨干,77条支渠(长357.34公里)、1170座水工建筑物和不计其数的斗毛渠为配套的灌排网络体系。
,然而,因建设初期资金不足,工程配套不全,加之管理落后,设施损坏严重,导致灌溉效益不断下降,严重阻碍了当地经济的发展。
2013年度xx县xx水库水保治理工程项目监理规划建设单位:xx县xx工程项目办公室编制单位:xxxx工程建设监理咨询有限责任公司二〇一四年六月一、工程项目概况l、工程概况xx县位于关中盆地和渭北黄士台塬西部,xx市东北部,介于东经107°10′34″~107°38′47″,北纬34°20′43″~34°45′20″,东连岐山,西接千阳,南与陈仓毗邻,北与麟游相接。
地势西北高,东南低,山、川、塬皆有,三面环山,向东南倾斜,高程595~1678m。
东西宽44km,南北长47km,总而积1179km2。
该项目区位于xx县xx水库库区, 2013年度项目治理面积418.70 hm2。
工程建设主要内容包括:新修河流人工湿地工程7.49 hm2,新修生产道路700m,新建经果林7.28 hm2,新建河流人工湿地植物7.49 hm2,新建护岸景观林36.85hm2,新建水土保持林154.22 hm2,新修补植补种212.86 hm2,刺丝围栏225 m,标志牌2个,界桩6个。
2、工程项目主要目标总目标:施工阶段监理工作主要是对工程项目进行目标控制,实现工程项目的投资目标、进度目标、质量目标。
使本工程的实际投资不超过计划投资(调价因素在外),实际工期不超过计划工期,工程质量符合“技术规范”要求,达到设计文件和承包合同的规定标准。
(1)投资目标:以业主和施工单位正式签订的承包合同价作为投资总控制目标,2013年项目总投资230.20万元。
(2)进度目标:总工期:180日历天,2014年5月28日至2014年11月30日。
(3)质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定。
工程质量应达到施工承包合同条件及相应的施工技术规范要求,即要求一次验收合格率100%,工程质量等级为合格。
3、工程项目组织(1)建设单位:xx县xx工程项目办公室(2)设计单位:陕西xx科技工程有限责任公司(3)监理单位:xxxx工程建设监理咨询有限责任公司(4)质量监督单位:xx市水利工程质量监督站(5)施工单位:xx市xx水利水电工程队二、监理工程范围和内容1、监理工程范围自监理合同签订之日起至工程竣工验收止,施工图纸范围内的工程施工阶段的质量、进度、投资过程的监理。
xx县xx作坊等52个水库监理规划xx江河工程建设监理有限公司二O一O年一月监理规划审批表目录1、工程概述 (1)2、监理工作范围 (6)2.1监理服务的形式 (7)2.2监理服务的范围 (8)2.3监理服务的依据 (8)2.4监理服务的目标 (9)2.4.1招标文件的要求 (9)2.4.2本公司拟实现的服务目标 (9)(一)监理总目标 (9)(二)质量控制目标 (9)(三)进度控制目标 (10)(四)费用控制目标 (10)2.4.3目标管理动态控制流程 (11)2.5监理服务的内容 (12)(一)项目监理机构职责 (12)(二)监理工作制度 (13)8、监理仪器、设备和设施的配备 (24)a)仪器、设备和设施配置概要 (25)9、监理工作程序 (26)a)质量控制 (27)i.质量监理的任务和依据 (27)ii.质量控制的基本程序 (28)iii.质量监理实施方法 (30)iv.质量控制措施 (34)v.质量缺陷处理 (38)vi.质量监理控制工作流程 (40)(一)流程汇总 (40)(二)流程图 (41)vii.路基工程质量监理 (53)(一)路基施工准备阶段的监理 (53)(二)表土清理与压实的监理 (54)(三)挖方施工质量控制 (55)(四)填筑施工质量监理 (55)viii.排水工程、防护工程质量监理 (58)(一)排水工程 (58)(二)涵洞及通道 (59)(三)砌石防护构造物 (61)(一)钢筋混凝土 (62)(一)排水和防水工程质量监理 (68)(二)附属设施工程质量监理 (70)ix.房建工程质量监理 (73)x.绿化工程质量监理 (74)b)进度控制 (76)i.进度控制的主要任务和内容 (76)ii.进度控制的主要方法 (76)iii.进度控制的措施 (77)iv.进度计划的编制 (78)v.进度计划的监理审批 (80)vi.进度计划的检查 (82)vii.进度计划调整的监理 (83)viii.进度控制监理工作流程 (85)c)安全控制 (90)i.安全监理控制的法律法规依据 (90)ii.安全监理方针与总体思路 (90)iii.项目安全监理工作内容 (91)iv.驻地办安全监理工作目标 (92)v.驻地办安全监理职责 (92)vi.驻地办安全监理工作流程 (94)vii.安全检查督促落实办法 (97)viii.安全监理各项管理制度 (99)ix.施工准备阶段安全监理 (113)x.施工阶段安全监理控制方案 (135)xi.工序安全管理 (148)d)环保控制 (159)i.环保监理控制总体原则 (159)ii.环保监理方案概述 (161)iii.环保监理的工作流程 (163)iv.环境保护监理机构及人员职责 (164)v.环境保护档案资料 (165)vi.施工准备阶段环保监理方案 (166)vii.施工阶段环保监理方案 (171)e)费用控制 (176)i.费用控制的依据、原则及途径 (176)ii.工程量清单的管理 (177)iii.工程计量 (178)iv.费用控制措施 (180)v.索赔防范 (182)vi.费用控制工作流程图 (183)f)合同管理 (186)i.合同管理工作内容 (186)ii.工程变更 (186)iii.工程延期 (188)iv.索赔 (189)v.争端、违约与仲裁 (191)vi.分包的管理 (191)g)信息管理 (193)h)组织协调 (199)i)交工验收与竣工验收 (200)i.交工验收的依据 (200)ii.建设各方在交工验收中的职责 (201)iii.交工验收的监理工作 (203)iv.交工验收中的组织机构 (204)v.监理过程中资料的收集 (204)vi.竣工验收的监理工作 (206)j)缺陷责任期监理工作 (209)k)监理廉政建设 (212)l)文明施工的监理 (213)m)监理工作的其它重点与难点 (215)i.面向业主、服务业主,实现业主建设管理目标 (215)ii.以质量管理为核心的监理服务 (216)iii.加强费用控制为项目不超概做好监理工作 (223)iv.确保工期目标 (223)v.安全、环保的监理工作 (227)vi.加强原材料进场控制和试验管理工作 (228)vii.交工验收监理工作 (230)1、工程概述一、工程概况工程名称:xx县xx作坊等52个水库建设单位:xx县水利局设计单位:xx县水利电力综合勘测设计队施工单位:建设地点:详见各施工图二、工程内容(以xx县县xx作坊水库为例,其余基本相同)作坊水库位于xx县县xx作坊村,距xx县城120km,距xx约15km。
水库除险加固工程监理规划-3.1.1组织图纸会审和设计交底。
3.1.3协助项目法人会同设计单位对重大技术问题和优化设计进行专题讨论。
3.1.4审核施工单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。
3.1.5代表项目法人审核按工程建设合同文件规定应由施工单位提交的设计文件。
3.1.6保管所有设计文件及过程资料。
3.2施工方面3.2.1协助项目法人进行工程招标和签订工程建设合同。
3.2.2全面管理工程建设合同,就施工单位选择的分包单位资格进行审查批准。
3.2.3督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
3.2.4审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
3.2.5答复工程施工单位提出的建议和意见。
3.2.6工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准施工单位提出的施工实施进度计划和检查其实施情况。
督促施工单位采取确实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向项目法人提出调整控制性进度计划的建议意见,经项目法人批准后,完成进度计划的调整。
3.2.7施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
以单元工程为基础,按水利部《水利水电基本建设工程单元工程质量等级评定标准》和《水利水电工程施工质量评定规程》的要求,对施工单位评定的工程质量等级进行复核。
3.2.8工程投资控制:协助项目法人编制投资控制目标和分年度投资计划;审查施工单位提交的资金流动计划;审核施工单位完成的工程量和单价费用,并签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更令。
四川省升钟水库灌区二期工程监理规划眉山华能工程技术咨询设计有限公司四川省升钟水库灌区二期工程监理部二零一五年十二月目录一. 监理规划 (2)1.总则 (2)2.监理工作的内容、权限和义务 (8)3.监理机构及主要职责 (11)4.工程监理措施及主要手段 (15)5. 设备配备计划 (26)一、监理规划1.总则1.1 工程概述1.1.1四川省升钟水库二期工程由南充干渠、李渡支渠、盐溪分干渠、五龙支渠、武胜支渠、9条分支渠和赵子河、应家沟两座中型囤蓄水库绘成。
二期灌区取水由南充干渠渠首从升钟水库右总干渠末端袁家嘴分水闸取水。
南充灌区控制灌溉面积67.48万亩,升钟水库二期工程为Ⅱ等工程,南充干渠渠道及渠系建筑物为4级。
南充干渠位于西充县、蓬溪县、嘉陵区境内,全长60.73km,分成四个流量段,升钟二期工程南充干渠主要建筑物由:明渠、隧洞、渡槽、倒虹管、小建筑物等组成,该段土建共分为九个标段,本公司施工监理标段为四、五标段。
南充干渠四标段工程:合同范围桩号为23+398.874~27+656.480,标段总长3274.244m,位于第二流量段。
南充干渠五标段工程:合同范围桩号为27+656.480~30+930.724,标段总长4257.606m,位于第二流量段。
工程总投资:南充干渠四标段为4495万元,南充干渠五标段为3597万元。
项目法人:西充县升钟水利工程建设管理局设计单位:水利部四川水利水电勘测设计研究院监理单位:眉山华能工程技术咨询设计有限公司施工单位:四标段:绵阳佳成建设有限公司五标段:湖北大禹水利工程建设有限公司1.1.2 合同工程量:四标段开挖土石方249917m3,石渣料填筑53010 m3,钢筋制安575.529T,浇筑砼15681m3,石方洞挖36359m3,砂浆锚杆3435根,回填灌浆8926 m2,浆砌卵石9969 m3。
五标段开挖土石方192483m3,石渣料填筑42561 m3,钢筋制安753.5T,浇筑砼13547m3,石方洞挖34020m3,砂浆锚杆3033根,回填灌浆9495 m2,浆砌卵石12047m3。

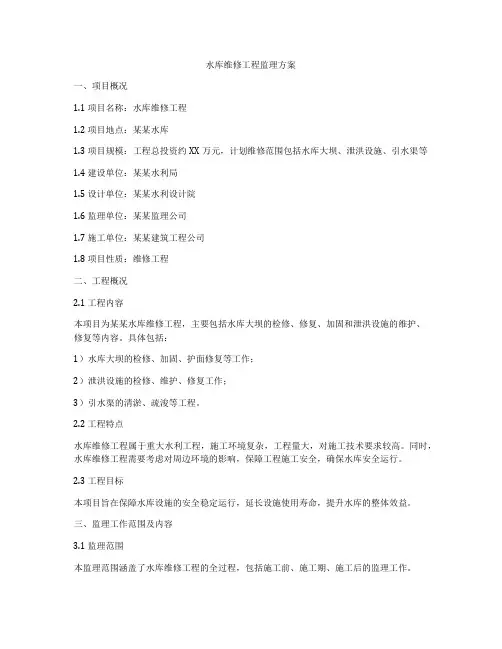

水库维修工程监理方案一、项目概况1.1 项目名称:水库维修工程1.2 项目地点:某某水库1.3 项目规模:工程总投资约XX万元,计划维修范围包括水库大坝、泄洪设施、引水渠等1.4 建设单位:某某水利局1.5 设计单位:某某水利设计院1.6 监理单位:某某监理公司1.7 施工单位:某某建筑工程公司1.8 项目性质:维修工程二、工程概况2.1 工程内容本项目为某某水库维修工程,主要包括水库大坝的检修、修复、加固和泄洪设施的维护、修复等内容。
具体包括:1)水库大坝的检修、加固、护面修复等工作;2)泄洪设施的检修、维护、修复工作;3)引水渠的清淤、疏浚等工程。
2.2 工程特点水库维修工程属于重大水利工程,施工环境复杂,工程量大,对施工技术要求较高。
同时,水库维修工程需要考虑对周边环境的影响,保障工程施工安全,确保水库安全运行。
2.3 工程目标本项目旨在保障水库设施的安全稳定运行,延长设施使用寿命,提升水库的整体效益。
三、监理工作范围及内容3.1 监理范围本监理范围涵盖了水库维修工程的全过程,包括施工前、施工期、施工后的监理工作。
3.2 监理内容1)施工前的监理工作在施工前,监理单位将对设计方案进行审查,包括方案的合理性、施工工艺的可行性等方面;对施工组织设计进行审查,确保施工方案合理、安全;对施工图纸进行审查,确保符合国家标准和相关规范。
2)施工期的监理工作在施工期间,监理单位将开展现场监理,对施工现场的安全、质量、进度等进行监督管理;对施工方案的变更进行审查、把关,确保施工控制在设计范围内;对施工单位的质量管理、安全生产管理进行监督检查,及时发现并解决问题。
3)施工后的监理工作在施工结束后,监理单位将进行竣工验收,对工程质量进行检查验收,如果出现问题,要求施工单位进行整改;对施工过程中产生的资料进行归档整理,形成工程档案。
四、监理方案4.1 项目组织监理单位组织结构如下:项目总监:负责项目全面协调和监理组织的决策。

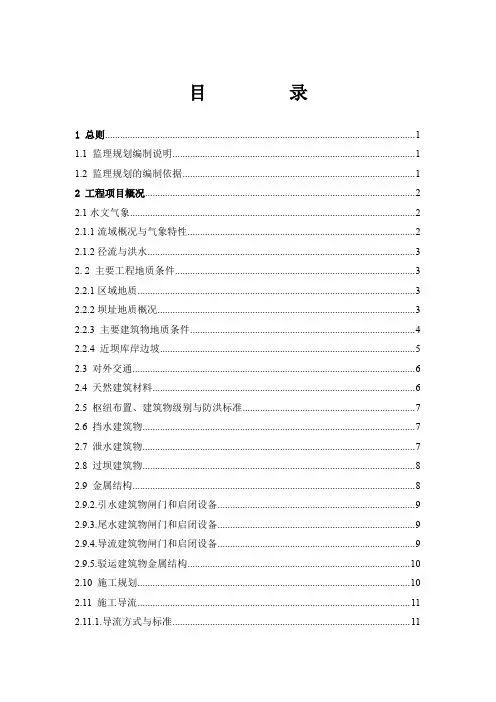

目录1 总则 (1)1.1 监理规划编制说明 (1)1.2 监理规划的编制依据 (1)2 工程项目概况 (2)2.1水文气象 (2)2.1.1流域概况与气象特性 (2)2.1.2径流与洪水 (3)2.2主要工程地质条件 (3)2.2.1区域地质 (3)2.2.2坝址地质概况 (3)2.2.3 主要建筑物地质条件 (4)2.2.4 近坝库岸边坡 (5)2.3 对外交通 (6)2.4 天然建筑材料 (6)2.5 枢纽布置、建筑物级别与防洪标准 (7)2.6 挡水建筑物 (7)2.7 泄水建筑物 (7)2.8 过坝建筑物 (8)2.9 金属结构 (8)2.9.2.引水建筑物闸门和启闭设备 (9)2.9.3.尾水建筑物闸门和启闭设备 (9)2.9.4.导流建筑物闸门和启闭设备 (9)2.9.5.驳运建筑物金属结构 (10)2.10 施工规划 (10)2.11 施工导流 (11)2.11.1.导流方式与标准 (11)2.12 施工总进度 (11)3 工程项目建设监理的阶段、范围和目标 (12)3.1 监理服务阶段和时段 (12)3.2 监理服务范围与工作内容 (12)3.2.1.土建监理范围(包括但不限于): (12)3.2.3.监理内容: (12)3.2.4.监理部应向发包人提供的信息文件 (15)3.3 监理工作目标 (16)3.3.1.监理总目标 (16)3.3.2.质量目标 (16)3.3.3.工期目标 (17)3.3.4.投资控制目标 (17)4 监理组织及职责范围 (17)4.1 组织机构设置 (17)4.2 机构设置的具体职责分工 (18)4.3 监理部各部门的主要职责和工作接口 (18)4.3.1.监理部(总监理工程师为责任人) (18)4.3.2.专家咨询组(专家组组长为责任人) (18)4.3.3.总监办公室(办公室主任为责任人) (19)4.3.4.质量安全组 (21)4.3.5.计划合同组 (21)4.3.6.工程技术组 (22)4.3.7.地质测量组 (23)4.3.8.试验室 (23)4.3.9.Ⅰ标项目组 (24)4.3.10.Ⅱ标项目组 (24)4.4 各级监理人员的岗位职责 (25)4.4.1.总(副总)监理工程师 (25)4.4.3.地质监理工程师岗位职责 (28)4.4.4.测量监理工程师职责 (29)4.4.5.观测监理工程师岗位职责 (30)4.4.6.安全监理工程师岗位职责 (30)4.4.7.土建监理工程师岗位职责 (31)4.4.8.金结及机电安装监理工程师岗位职责 (32)4.4.9.合同管理工程师岗位职责 (32)4.4.10.投资控制工程师岗位职责 (32)4.4.11.进度控制工程师岗位职责 (33)4.4.12.监理员岗位职责 (33)4.4.13.施工现场旁站监理人员职责 (34)5 工程项目监理的目标控制与管理 (34)5.1质量控制的工作任务与方法 (34)5.1.1.质量控制的工作任务 (34)5.1.2.质量控制的主要方法和措施 (35)5.1.3.建立完善的质量控制体系 (38)5.1.4.土方明挖质量控制 (43)5.1.5.石方明挖的质量控制 (45)5.1.6.石方洞挖 (48)5.1.7.钻孔与灌浆工程的质量控制 (50)5.1.8.岩石支护的质量控制 (52)5.1.9.混凝土施工的质量控制 (58)5.1.10.观测仪器施工的质量控制 (60)5.1.11.闸门和启闭机安装 (61)5.1.12.混凝土面板堆石坝施工质量控制 (65)5.1.13.完工验收至竣工验收期间的监理方法 (68)5.1.14.保修期的监理方法 (72)5.2 进度控制的工作任务与方法 (73)5.2.2.进度控制的方法与措施 (73)5.2.3.进度控制程序 (74)5.3 投资控制的工作任务与方法 (77)5.3.1.投资控制的工作任务 (77)5.3.2.投资控制的方法和措施 (77)5.3.3.投资控制程序 (79)5.4 合同管理的工作任务与方法 (82)5.4.1.合同管理的目标 (82)5.4.2.合同管理内容 (82)5.4.3.合同管理的工作方法 (84)5.5 信息管理的工作任务与方法 (85)5.5.1.信息管理工作的任务 (85)5.5.2.信息管理工作的方法和措施 (85)5.5.3.信息内容 (88)5.5.4.监理报告及主要监理报表格式 (88)5.6 组织协调的工作任务 (91)5.6.1.组织协调范围 (92)5.6.2.组织协调方法 (92)5.6.3.组织协调程序 (92)5.7 安全监督管理工作任务与方法 (93)5.7.1.安全监督管理工作的主要任务 (93)5.7.2.安全监督管理工作的方法与措施 (93)5.7.3.工程安全生产监督管理措施 (94)5.8 文明施工管理工作任务与方法 (95)5.8.1.文明施工管理工作任务 (95)5.8.2.文明施工监督保证体系 (95)5.8.3.文明施工监督管理措施 (95)6 工程项目监理的工作制度 (96)6.2 监理组织内部工作制度 (97)7 监理试验室规划及仪器设备 (97)7.1.试验室规划 (97)7.1.1.试验室建立依据 (97)7.1.2.试验室职责范围 (97)7.1.3.试验室规模 (98)7.1.4.试验检测内容 (98)7.1.5.试验室检验机构设置及其部门职责 (98)7.2.检测仪器设备质量控制 (99)7.2.1.仪器设备周期检定 (99)7.2.2.自检自校仪器设备、玻璃量器的规定 (99)7.2.3.仪器设备维护保养 (101)7.2.4.仪器设备使用管理 (101)7.2.5.仪器设备彩色标志管理 (101)7.3.检测环境条件控制 (102)7.3.1.关于保证检测环境条件的规定 (102)7.3.2.环境安全措施 (102)7.3.3. “三废”处理办法 (102)7.4.试验检测过程工作质量控制 (102)7.4.1.关于保证检测过程工作质量的规定 (102)7.4.2.抽样、采样、收样必须严格按采收样的规定执行。
目录0编制依据 (3)1 工程概况 (3)2 项目监理目标 (4)2.1监理总目标 (4)2.2工程造价控制目标 (4)2.3进度控制目标 (4)2.4质量控制目标 (4)2.5安全目标 (4)2.6安全文明施工管理目标 (5)2.7环保、水保管理目标 (5)3 监理项目的范围与组织 (5)3.1监理主要的工程项目与服务范围 (5)3.2项目组织 (5)3.3监理工作内容 (5)4 监理组织及职责分工 (7)4.1监理组织机构 (7)4.2监理机构职能设置 (8)4.3监理人员组成 (9)4.4监理工作基本要求与制度 (12)4.5监理实施细则编制计划 (13)5 信息管理 (14)5.1信息收集的范围 (14)5.2信息收集措施 (14)5.3资料信息系统编号规定 (15)6 合同管理 (15)6.1合同管理的几项主要工作 (15)6.2合同目标控制 (16)6.3合同变更管理 (16)7 质量控制 (16)7.1关于分部工程划分 (18)7.2关于验收程序 (18)7.3分部工程质量控制及验收表格使用要求 (18)7.4施工过程质量控制 (18)7.5关于质量考评 (20)8 投资控制 (20)8.1投资控制程序 (20)8.2关于工程量清单 (21)8.3工程计量 (22)8.4工程费用支付 (22)8.5月工程进度款支付 (23)9 进度控制 (24)9.1进度控制流程图 (25)9.2进度目标分析 (26)9.3进度控制措施 (26)9.4进度管理表格格式 (28)10 安全生产监督与管理 (28)10.1依据: (28)10.2监理自身安全管理工作 (28)10.3安全生产监督与管理 (28)10.4安全监督管理措施 (29)11 文明施工、环境保护及水土保持的监督与管理 (31)11.1熟悉水利工程施工重要环境因素 (31)11.2重要环境因素的四个方面 (31)11.3文明施工与环保水保施工监督管理措施 (32)12组织协调 (34)11 监理人员守则 (34)12 附表 (35)水库输水工程III标监理规划0 编制依据●水库工程JLIII标建设监理合同及监理大纲;●国家颁发的有关政策和法规文件,水利水电主管部门颁发的有关水利建设监理规定;工程项目建设有关设计文件及相应的施工技术规范;●工程施工招投标文件;●水利水电工程监理承包总公司质量安全环境管理体系文件。
XXXXXXX水库大坝渗漏加固灌浆工程坝体充填灌浆监理规划XXXXXX服务有限公司XXXXXXX大坝渗漏加固灌浆工程项目监理部目录1项目概况 (1)1.1项目建设背景 (1)1.2水库工程现状 (1)1.3XXX概况 (3)1.4自然概况 (4)1.5项目区基础设施状况 (9)1.6工程项目建设目的 (9)2 工程项目的主要目标 (12)2.1项目投资及工期 (12)2.2工程主要建设内容 (12)3 工程项目组织 (13)3.1项目建设各方 (13)3.2建设各方关系 (14)4.1现场监理人员主要职责 (15)4.2现场监理负责人职责 (16)4.3专业监理工程师职责 (17)5 项目监理的范围和目标 (19)5.1项目监理范围 (19)5.2监理目标 (19)6 监理工作主要依据 (20)6.1 法律部分 (20)6.2 法规部分 (21)6.3 有关文件 (21)7 监理工作基本程序 (22)8 监理工作主要方法 (23)8.1现场记录 (23)8.2发布文件 (23)8.3旁站监理 (23)8.4巡视检验 (24)8.5跟踪检测 (24)8.6平行检测 (24)8.7协调 (24)9 监理工作主要制度 (24)10 工程质量控制 (26)10.1质量控制的原则 (26)10.2质量控制的主要内容 (26)10.3质量控制的措施 (27)11 工程进度控制 (28)11.1进度控制的原则 (28)11.2进度控制主要内容 (29)11.3进度控制的措施 (29)12 工程投资控制 (30)12.1投资控制的原则 (30)12.2投资控制的内容 (30)13.合同管理 (32)13.1变更的处理程序和监理工作方法 (32)13.1.1变更的处理程序 (32)13.1.2工作方法 (32)14 协调 (33)14.1协调工作的原则 (33)14.1.1协调工作原则 (33)14.2协调工作的主要方法 (33)14.2.1会议协调。
中化XX国家石油储备项目XX弃渣场水土保持工程监理规划项目监理机构(章):总监理工程师:专业监理工程师:日期:监理规划编制和审批拦目录1 监理工作编制依据 (3)2 工程概况 (4)2.1 工程简介 (4)2.2 自然条件 (4)2.3 工程概况 (4)2.4 设计、施工承包单位及承包范围 (4)2.5 工程的特点 (4)3 监理内容 (5)4 监理工作的指导思想 (5)5 项目监理部组织机构 (5)6 项目监理部人员岗位职责 (6)6.1总监理工程师职责 (6)6.2专业监理工程师职责 (6)7 监理工作的流程 (7)8 监理工作的控制要点及目标值 (15)8.1 质量控制 (15)8.2 进度控制 (21)8.3 费用控制 (22)8.4 HSE管理 (22)9 监理工作方法和措施 (24)9.1 质量控制 (24)9.2 进度控制 (29)9.3 费用控制 (31)9.4 HSE管理 (33)1 监理工作编制依据1.浙江省水利水电勘测设计院编制的设计图;2.国家、行业现行的有关施工及验收规范和标准:◆GB50300-2001 《建筑工程质量检验评定统一规范》◆GB50202-2002 《建筑地基与基础工程施工及验收规范》◆GB50204-2002 《钢筋混凝土结构工程施工及验收规范》◆GB50026-93 《工程测量规范》◆JGJ79-2002 《建筑地基处理技术规范》◆GB50010-2002 《混凝土质量控制标准》◆GBJ107-87 《混凝土强度检验评定标准》◆SH3503-2001 《石油化工工程建设交工技术文件规定》◆SH/T3903-2004 《石油化工建设工程项目监理规范》◆GB50152-92 《混凝土结构试验方法标准》◆GB50194-93 《建设工程施工现场供用电安全规范》◆GBJ321-90 《预制混凝土构件质量检验评定标准》◆GB50203-2002 《砌体工程施工质量验收规范》◆CJJ1-90 《市政道路工程质量检验评定标准》◆SL288-2003 《水利工程建设项目施工监理规范》◆GB50214-2001 《组合钢模板技术规范》3.承包单位编制的XX弃渣场水土保持工程工程施工组织设计。
×××水库工程监理规划西江水电监理×××水库工程项目监理部×××年×月工程名称:×××水库工程批准:×××总监:×××审核:×××编写:×××校对:×××目录1 总则2 施工准备阶段监理工作3 工程质量控制4 工程进度控制5 工程投资控制6 合同管理7 组织协调8 保修期监理9 工程验收与移交监理10 信息管理11 安全文明施工监理12环境保护及水土保持监理×××水库工程监理规划1.总则1.1 工程概况1.1工程项目基本概况(参照设计文件相关容编写)1.1.1工程概况(简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境)1.1.2工程项目规模与特点(简述工程项目的组成、规模及特点)1.1.3工程项目建设的目的1.2工程项目主要目标(参照设计文件、监理合同相关容编写)1.2.1 投资目标(简述项目总投资及组成)1.2.2 工期目标(简述项目总进度目标、阶段性目标、计划开工日期和完工日期)1.2.3 质量目标(简述项目整体质量目标水平,以及建筑工程质量和设备选择的质量水平)1.2.4 安全目标(简述项目施工中安全目标)1.2.5 环保目标(简述项目环境保护目标)1.3 工程项目组织(简述参与工程建设的单位;、发包人、质量监督机构、设计单位、监理单位、承包人以及材料设备供应单位名称与简况)项目主管部门:×××水利局建设单位:×××管理处设计单位:×××勘测监理单位:西江水电监理质量监督机构:×××质量监督站施工单位:×××工程1.4监理围和容1.4.1 监理围监理围为×××水库工程施工阶段质量控制、投资控制、进度控制、合同管理、信息管理以及工作协调。
1.4.2 监理容1.4.2.1 设计方面(1)组织设计单位进行现场设计交底。
(2)及时向承建单位签发设计文件,发现问题及时向发包人报告。
(3)协助发包人会同设计单位对重大技术问题和优化设计进行专题讨论。
(4)审核承建单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。
(5)代表发包人审核按工程建设合同文件规定应由承建单位提交的设计文件。
(6)保管所有设计文件及过程资料。
1.4.2.2 施工方面(1)协助发包人进行工程招标和签订工程建设合同。
(2)全面管理工程建设合同,就承建单位选择的分包单位资格进行审查批准。
(3)督促发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
(4)审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
(5)签发补充设计文件、技术规等,答复工程施工单位提出的建议和意见。
(6)工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准承建单位提出的施工实施进度计划和检查其实施情况。
督促承建单位采取确实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见,经发包人批准后,完成进度计划的调整。
(7)施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
以单元工程为基础,按南方电网有关标准和要求,对施工单位评定的工程质量等级进行复核。
(8)工程投资控制:协助发包人编制投资控制目标和分年度投资计划;审查施工单位提交的资金流计划;审核施工单位完成的工程量和单价费用,并签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更令。
(9)施工安全监督:检查施工安全措施、劳动防护和环境保护措施,并提出建议;参加重大的安全事故调查。
(10)主持监理合同授权围工程建设各方的协调工作,编制施工协调会议纪要。
(11)协助发包人按国家规定进行工程各阶段验收及竣工验收,审查设计单位和施工单位编制的竣工图纸和资料。
(12)信息管理:做好施工现场记录与信息反馈;按照监理合同附件的要求编制监理月、年报;按期整编工程资料和工程档案,做好文、录、表、单的日常管理,并在期限届满时移交发包人。
(13)其他相关工作。
1.4.2.3 其它协助发包人制定各项工程管理办法,并履行与其相应的职责。
1.5 监理工作依据(1)国家批准的工程建设文件。
(2)国家和行业部门制定颁发的法律、法规、规章和有关政策。
(3)工程建设合同及监理合同。
(4)设计文件、技术要求和图纸。
(5)国家及行业颁布的现行技术标准和规程规。
1.6监理组织1.6.1 监理机构的设置为了顺利地履行监理合同,实现工程的“三大”目标控制,我公司成立了×××水闸工程项目监理部,由具备工程建设总监理工程师资格的×××同志出任项目总监理工程师,实行总监理工程师负责制。
总监理工程师代表我公司全面履行工程监理合同中确定的全部责任、权利和义务。
根据本标段的工程特点配备相应专业的监理员。
在整个施工阶段实施有效的监理。
主要监理人员配备如下:(1)监理人员配置见下表表1-1 监理部监理人员情况一览表(2)×××水库工程项目监理部组织构架见下图:1.6.2 监理人员岗位职责1.6.2.1 总监理工程师职责(1)主持编制监理规划,制定监理部规章制度,审批监理实施细则,签发监理部的文件和指令。
(2)确定监理部各部门职责分工及各级监理人员职责权限,协调监理部部工作。
(3)负责本监理部中监理人员的工作考核,调换不称职的监理人员。
根据工程建设进展情况,调整监理人员。
(4)组织审核施工单位提出的分包项目和选择的分包人。
(5)组织审批施工单位提交的施工组织设计、施工措施计划、施工进度计划和资金流计划。
(6)组织或授权监理工程师组织设计交底;签发施工图纸。
(7)主持第一次工地会议,主持或授权监理工程师主持监理例会和监理专题会议。
(8)签发工程项目开工令(通知)、暂停施工通知、返工通知和复工通知。
(9)组织审核付款申请,签发各类付款证书。
(10)主持处理合同违约、变更和索赔等事宜。
(11)主持施工合同实施中的协调工作,调解合同争议,必要时对施工合同条款做出解释。
(12)要求施工单位撤换不称职或不宜在本工程工作的现场施工单位人员或技术、管理人员。
(13)审批工程质量缺陷的处理方案:组织或参与处理工程质量及安全事故。
(14)检查监理日志,组织编写监理工作大事记。
(15)组织或协助发包人组织工程项目的分部工程验收、单位工程完工验收、合同项目完工验收,参加阶段验收、单位工程投入使用验收和工程竣工验收。
(16)签发工程移交证书和保修责任终止证书。
(17)组织编写并签发监理月报、监理专题报告、监理工作报告;组织整理监理合同文件和档案资料。
总监理工程师不得将以下工作授权给副总监理工程师或监理工程师:(1)主持编制监理规划,审批监理实施细则。
(2)主持审核施工单位提出的分包项目和选择的分包人。
(3)批准施工单位提交的施工组织设计、施工措施计划、施工进度计划和资金流计划。
(4)签发工程项目开工令(通知)、暂停施工通知、返工通知和复工通知。
(5)签发各类付款证书。
(6)签发监理月报、监理专题报告和监理工作报告。
(7)签发变更通知和索赔处理决定。
(8)签发工程移交证书和保修责任终止证书。
1.6.2.2 监理工程师职责(1)参与编制监理规划,编制监理实施细则。
(2)预审施工单位提出的分包项目和选择的分包人。
(3)预审施工单位提交的施工组织设计、施工措施计划、施工进度计划和资金流计划。
(4)预审或经授权签发施工图纸。
(5)核查进场材料、构配件、工程设备的原始凭证、检测报告等质量证明文件及其质量情况。
(6)审批分部工程开工申请报告。
(7)协助总监理工程师协调参建各方之间的工作关系。
按照职责权限处理施工现场发生的有关问题,签发一般监理文件和指示。
(8)检验工程的施工质量,并予以确认或否认。
(9)审核工程计量的数据和原始凭证,确认工程计量结果。
(10)预审各类付款证书。
(11)提出变更、索赔及质量和安全事故处理等方面的初步意见(12)按照职责权限参与工程的质量评定工作和验收工作。
(13)收集、汇总、整理监理资料,参与编写监理月报。
(14)施工中发生重大问题和遇到紧急情况时,及时向总监理工程师报告、请示。
(15)填写监理日志。
指导、检查监理员的工作。
必要时可向总监理工程师建议调换监理员。
1.6.3.3 监理员职责(1)核实进场原材料质量检验报告和施工测量成果报告等原始资料。
(2)检查施工单位用于工程建设的材料、构配件、工程设备使用情况,并做好现场记录。
(3)检查并记录现场施工程序、施工工法等实施过程情况。
(4)检查和统计计日工情况。
核实工程计量结果。
(5)核查关键岗位施工单位人员的上岗资格。
检查、监督工程现场的施工安全和环境保护措施的落实情况,发现异常情况及时向监理工程师报告。
(6)检查施工单位的施工日志和试验室记录。
(7)核实施工单位质量评定的相关原始记录。
1.7监理工作基本程序(1)熟悉工程建设有关法律、法规、规章以及技术标准,熟悉工程设计文件、施工合同文件和监理合同文件。
(2)编制项目监理规划。
(3)进行监理工作交底。
(4)编制各专业、各项目监理实施细则。
(5)实施施工监理工作。
主要监理工作流程见下页:图1-1工序或单元工程质量控制监理工作程序图图1-2质量评定监理工作程序图图1-3工程进度控制监理工作程序图图1-4工程款支付监理工作程序图图1-5设计变更监理工作程序图图1-6索赔处理监理工作程序图(6)督促承包人及时整理、归档各类资料。
(7)参加验收工作,签发工程移交证书和工程保修责任终止证书。
(8)结清监理费用。
(9)向发包人提交有关档案资料、监理工作总结报告。
(10)向发包人移交其所提供的文件资料和设施设备。
1.7.1 工序或单元工程质量控制监理工作程序图1-1工序或单元工程质量监理工作控制程序图1.7.2 质量评定监理工作程序图1-2质量评定监理工作程序图1.7.3 进度控制监理工作程序图1-3工程进度控制监理工作程序图1.7.4 工程款支付监理工作程序图1-4工程款支付监理工作程序图1.7.5 变更监理工作程序图1-5设计变更监理工作程序图1.7.6 索赔处理监理工作程序图1-6索赔处理监理工作程序图1.8 监理工作的主要方法和主要制度1.8.1监理工作的主要方法(1)现场记录。
