6.4.7生产装置开车前安全条件确认检查表
- 格式:doc
- 大小:109.50 KB
- 文档页数:13

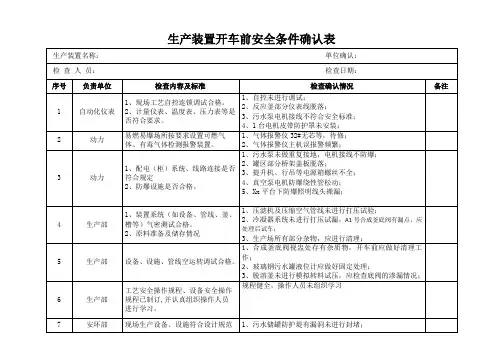

德信诚培训网化工生产装置开车前安全条件确认检查表装置名称所属单位单位负责人安全条件确认组织部门负责人确认时间项目具体条目落实情况确认人单机试车及工程中间交接完成检修、施工项目完工,验收合格“三查四定”的问题整改消缺完毕,遗留尾项已处理单机试车合格工程已办理中间交接手续装置区内施工用临时设施已全部拆除;现场无杂物、无障碍设备位号和管道介质名称、流向标志齐全系统吹扫、清洗完成,气密试验合格联动试车已完成干燥、置换、三剂装填、计算机仪表联校等已完成并经确认设备处于完好备用状态在线分析仪表、仪器经调试具备使用条件、工业空调已投用化工装置的检测、控制、联锁、报警系统调校完毕,防雷防静电设施准确可靠现场消防、气防等器材及岗位工器具已配齐联动试车暴露出的问题已经整改完毕人员培训已完成安全、工艺操作规程培训已结束已进行岗位练兵、模拟练兵、防事故练兵、达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,防事故能力,自我保护救护能力,自我约束能力)各工种人员经考试合格,已取得上岗证已汇编国内外同类装置事故案例,并组织学习。
对本装置试车以来的事故和事故苗头本着“四不放过”(事故原因未查清不放过,责任人员未处理不放过,整改措施未落实不放过,有关人员未受到教育不放过)的原则已进行分析总结,汲取教训各项生产管理制度已建立和落实岗位分工明确,班组生产作业制度已建立各级开车指挥系统已落实,指挥人员已值班上岗,并建立例会制度各级生产调度制度已建立岗位责任、巡回检查、交接班等相关制度已建立已做到各种指令、信息传递文字化,原始记录数据表格化。
