采煤工作面改造综采设备安装安全技术措施实用版
- 格式:docx
- 大小:57.51 KB
- 文档页数:9

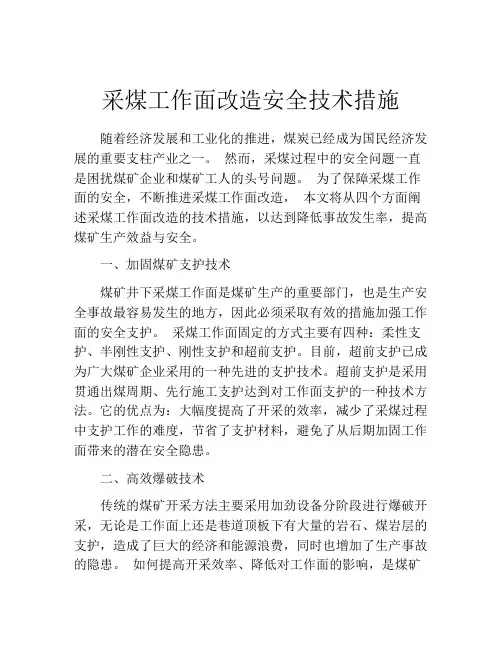

采煤工作面改造安全技术措施随着经济发展和工业化的推进,煤炭已经成为国民经济发展的重要支柱产业之一。
然而,采煤过程中的安全问题一直是困扰煤矿企业和煤矿工人的头号问题。
为了保障采煤工作面的安全,不断推进采煤工作面改造,本文将从四个方面阐述采煤工作面改造的技术措施,以达到降低事故发生率,提高煤矿生产效益与安全。
一、加固煤矿支护技术煤矿井下采煤工作面是煤矿生产的重要部门,也是生产安全事故最容易发生的地方,因此必须采取有效的措施加强工作面的安全支护。
采煤工作面固定的方式主要有四种:柔性支护、半刚性支护、刚性支护和超前支护。
目前,超前支护已成为广大煤矿企业采用的一种先进的支护技术。
超前支护是采用贯通出煤周期、先行施工支护达到对工作面支护的一种技术方法。
它的优点为:大幅度提高了开采的效率,减少了采煤过程中支护工作的难度,节省了支护材料,避免了从后期加固工作面带来的潜在安全隐患。
二、高效爆破技术传统的煤矿开采方法主要采用加劲设备分阶段进行爆破开采,无论是工作面上还是巷道顶板下有大量的岩石、煤岩层的支护,造成了巨大的经济和能源浪费,同时也增加了生产事故的隐患。
如何提高开采效率、降低对工作面的影响,是煤矿采煤第一线的问题之一。
随着技术的发展,高效爆破技术已被广泛使用。
高效爆破技术是指采用一定的爆破原理、控制技术和装备,在不破坏工作面支护和顶板下方坚硬的巷道基础上,对采煤工作面进行爆破,以达到加速煤层开采的目的。
这种技术具有破坏力小,加工效率高,避免开采盲区,降低生产成本等优点。
三、智能支架技术目前大部分煤矿的支架多以人工操作为主,由于操作人员视野受限、工作环境恶劣等因素的影响,支架调整准确性大大降低。
智能支架技术则是运用先进的自动控制技术,通过应用传感器、人工智能等技术,以实现采煤工作面支架电动化、自动化,从而提高支架的稳定性和调整准确性,尤其是在最为危险和环境恶劣的采煤工作面。
除了提高运行效率外,市场上的智能支架技术还能减少人力投入和劳动强度等负面影响。
综采工作面设备安装安全技术措施在综采工作面上,设备安装是一个至关重要的环节,也是确保工作面安全、高效运转的基础。
设备安装安全技术措施是为了保护工作人员和设备的安全,提高生产效率,减少事故发生的可能性。
下面是一些常见的设备安装安全技术措施。
1.设备安装前,必须对设备进行全面检查,确保设备完整且符合安全使用标准。
如果有损坏或不符合标准的设备,必须及时修理或更换。
2.设备安装过程中,操作人员必须经过专业培训,掌握正确的操作方法和安全注意事项。
切勿随意更改设备的结构或功能,以免导致安装不牢固或使用不当。
3.在设备安装过程中,必须有足够的人员配合,确保设备的安装位置准确、稳固可靠。
如果设备需要使用吊装设备进行安装,必须由专业人员操作,并进行详细的安全计划和操作方案。
4.安装设备时,必须正确使用各种固定装置,如螺栓、带子等。
对较重或较大的设备,还需要使用固定底座或重物,以确保设备在使用过程中不会晃动或摇摆。
5.在设备安装好后,需要进行必要的测试和调试,确认设备是否正常工作,并进行安全检查,确保设备各部分都符合安全要求。
6.工作面设备安装完成后,应及时清理和整理安装现场,确保杂物不会干扰设备运行,并保持现场整洁,防止意外事故发生。
7.安装设备后,必须制定相应的操作规程和安全操作手册,并进行培训和传达给相关人员。
操作人员必须按照规程进行操作,严禁随意操作或超负荷使用设备。
8.定期对设备进行检修和维护,确保设备的正常运行和安全。
对于有缺陷或老化的设备,必须及时更换或进行修理,切勿使用不安全的设备。
9.设备运行过程中,必须进行临时检查和维护,及时清理设备的积尘和杂物,确保设备的正常运行。
10.对于不符合安全要求的设备,必须采取措施进行隔离和警示,防止意外事故的发生。
总之,综采工作面设备的安装安全技术措施是非常重要的。
只有通过正确的安装措施和安全操作,才能保证设备的正常使用,提高工作效率,同时减少事故的发生。
同时,还需要保持设备的定期维护和检修,以确保设备的长期安全运行。
综采工作面安装采煤机安全技术措施1.安全检查和维护:在每次使用采煤机之前,对其进行全面的安全检查,包括检查电气系统、液压系统、机械部件等。
定期对采煤机进行维护和保养,确保其各项功能正常。
2.可视化警示系统:在采煤机上安装可视化警示系统,通过摄像头等手段实时监控采煤机运行情况,当出现异常时能够及时报警提醒操作人员。
3.压力保护装置:采煤机装备有压力保护装置,当工作面中出现冒顶等异常情况时,会自动停机,防止瓦斯、煤尘积聚引起的事故。
4.喷水冷却系统:采煤机在运行过程中会产生大量的热量,容易引发火灾,因此需要安装喷水冷却系统,及时降低采煤机的温度。
5.安全防护措施:采煤机周围设置明显的警示标识和安全防护栏,防止人员误入作业区域,同时安装安全锁、警示灯等设备,对采煤机的不安全操作进行提醒。
6.紧急停机装置:在采煤机上配备紧急停机装置,当发生矿井瓦斯、煤尘爆炸、供电故障等紧急情况时,可以迅速切断采煤机的电源,确保操作人员的安全。
7.防爆措施:在煤矿中,由于存在瓦斯和煤尘等易爆物质,为了防止火灾和爆炸事故,采煤机需要采用防爆型的设计和材料,确保其在作业过程中不会引发火灾和爆炸。
8.通风系统:综采工作面的采煤机需要配备良好的通风系统,保证作业区域的空气流通,防止瓦斯和煤尘积聚,减少爆炸和中毒的风险。
9.操作人员培训:为了保证采煤机的安全操作,需要对操作人员进行培训,使其熟悉采煤机的结构、使用方法和安全操作流程,提高操作人员的安全意识。
综采工作面安装采煤机的安全技术措施是煤矿生产中的一项重要工作,只有严格执行这些措施,才能保证采煤机的安全运行以及操作人员的人身安全。
同时,随着科技的发展,也会有更多的安全技术措施应用于采煤机的设计和制造中,进一步提高采煤机的安全性能。
10102综采工作面准备工作已基本就绪,根据矿生产计划安排,综采安装已基本具备条件,依据《煤矿安全规程》、《安全技术操作规程》,编写此安装安全技术措施,待审批后传达执行。
10102工作面位于一采区南翼,该工作面走向长1000m ,切眼长度180m ,煤层倾角0-4度,可采储量72.9万吨,平均厚度3.0m ,直接顶为灰岩。
切眼、回风顺槽、运输顺槽均采用锚网梯支护。
1、运输顺槽设备:( 1 )、转载机: SZZ764/132( 2 )、破碎机: PCM110( 3 )、挪移变电站、(4)、乳化泵站( 5 )、通话站2、切眼设备:1部1部3套3套1套( 1 )、液压支架: ZY5000/19/42 123架( 2 )、运输机: SGZ—764/320 1部( 3 )、采煤机: MG300/ 730—WD 1部准备好乳化泵和泵箱运至运输顺槽距切眼适当位置靠一帮放好、放平,以不影响设备运输为宜,并接好电源,接通管路,乳化液浓度不低于3%。
暂时泵的调定压力不能低于30Mpa。
1、铺轨质量必须符合《煤矿井巷工程永久铺设质量标准》,每节道不少于2块铁道板加固,弯道处必须有不少于四块铁道板加固。
2、运送设备的巷道,净高度要求距轨道中心线800mm 范围内不得低于2.6m3、运送设备的巷道,沿途的安全设施及声光信号必须齐全完好,灵敏可靠。
1、所有绞车必须按标准安设,方向对正,其最突出部位距轨道中心线不能低于0.9m ,绞车稳固,基础与绞车底盘、绞车底盘与绞车之间的螺丝都必须齐全可靠,所有螺丝都必须带满丝,且紧固有力。
2、绞车采用混凝土(包括回绞)基础,施工时,要清理至实煤或者石岩底,用水泥:沙:石子=1:2:3的砼浇灌,砼的标号不能低于C20,浇灌后的绞车基础,待养护七天后方可使用。
3、对无基础的绞车要按标准打好四压两戗,选用小头不少于180mm 的优质圆木,切眼绞车用四压两戗单体支柱。
4、钢丝绳钩头的叉接长度必须满足绳径的25倍。
综采工作面安装作业安全技术措施综采工作面是指综合采煤工作面,广泛应用于煤矿中的煤炭开采。
在综采工作面安装作业中,安全技术措施是非常关键的,这些措施旨在保障工人的生命和身体健康,同时也能提高作业的效率和质量。
下面将介绍一些常见的综采工作面安装作业的安全技术措施。
1. 遵守安全操作规程:在综采工作面安装作业中,所有参与人员都必须严格遵守相关的安全操作规程和程序,包括佩戴个人防护装备、正确使用工具和设备、遵守作业流程等。
2. 预先评估风险:在进行综采工作面安装作业之前,必须进行风险评估和应急预案制定,明确各种可能发生的安全风险,针对性地采取相应的安全措施,确保工作面安全可控。
3. 安全培训和意识教育:对参与综采工作面安装作业的工人进行系统的安全培训,提高他们的安全意识和安全技能,使他们能够正确应对各类安全风险和突发情况。
4. 确保通风和瓦斯抽放:综采工作面是一个相对封闭的通道,通风和瓦斯抽放是确保工作面安全的关键措施。
必须保证综采工作面的通风系统正常运行,及时排除瓦斯等有害气体。
5. 安全监测和报警系统:在综采工作面安装作业中,应配备可靠的安全监测和报警系统,用于检测可能的安全隐患和危险信号,及时发出警报并采取相应的措施,防止事故的发生。
6. 禁止违章作业:所有综采工作面安装作业必须按照规定的工艺和操作程序进行,禁止违章作业和不良行为。
所有参与人员都应加强自我监督,不得擅自改变作业流程和操作方法。
7. 定期维护和检修设备:综采工作面安装作业的设备必须定期进行维护和检修,确保其正常运行和安全可靠。
对于存在缺陷或故障的设备,必须及时进行修理或更换。
总之,在综采工作面安装作业中,安全技术措施的重要性不可忽视。
只有加强对参与人员的安全教育和培训,加强对安全风险的预测和控制,严格执行安全操作规程,才能确保综采工作面安装作业的安全进行。
这样既能保证工人的安全,也能提高煤炭开采的效率和质量。
综采工作面安装作业是煤矿中非常重要和复杂的一项工作,涉及到设备安装、通风系统、瓦斯抽放等多个方面。
综采工作面安装安全技术措施

综采工作面是指在煤矿开采中采用综合采煤机进行开采的工作区域。
由于综采工作面是煤矿中最危险的区域之一,因此必须采取严格的安全技术措施来确保工人的生命安全。
下面将详细介绍综采工作面安装安全技术措施的相关内容。
首先,综采工作面的安全技术措施包括以下几个方面:
1.安全设备的安装:
2.通风系统的安装:
综采工作面的通风系统是保障工人安全的重要因素之一、通风系统必须能够确保工作面内空气的流通和排放,以防止瓦斯积聚和粉尘爆炸的发生。
通风系统还必须与防爆设备相连,以确保一旦发生瓦斯爆炸,能够及时排除瓦斯。
3.水源设备的安装:
4.监测系统的安装:
5.人员培训和安全教育:
综采工作面的安全技术措施还包括人员培训和安全教育。
所有参与综采工作面的工人必须接受必要的培训,了解安全规程和操作规程,并接受定期的安全教育。
他们必须了解各种安全设备的使用方法和注意事项,并具备一定的自救能力和紧急逃生能力。
以上就是综采工作面安装安全技术措施的相关内容。
通过合理安装和使用安全设备、保证通风系统的畅通、配备水源设备、监测系统,并进行人员培训和安全教育,能够有效提高综采工作面的安全性,保障工人的生
命安全。
同时,还需要加强安全监管和执法力度,确保安全措施的有效执行。

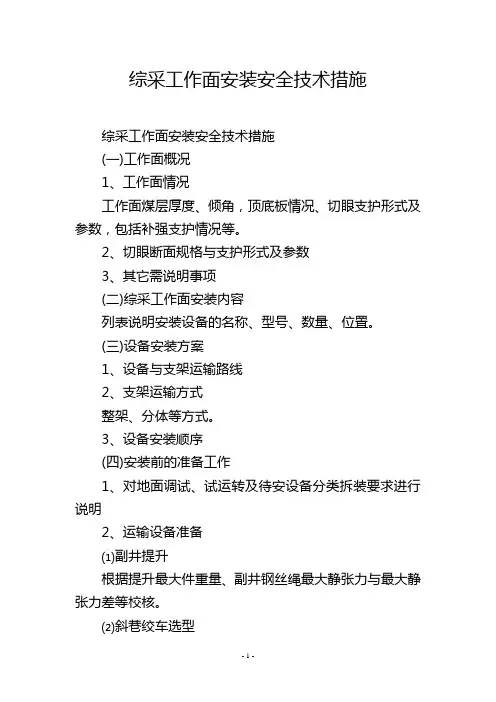

综采工作面安装安全技术措施综采工作面安装安全技术措施(一)工作面概况1、工作面情况工作面煤层厚度、倾角,顶底板情况、切眼支护形式及参数,包括补强支护情况等。
2、切眼断面规格与支护形式及参数3、其它需说明事项(二)综采工作面安装内容列表说明安装设备的名称、型号、数量、位置。
(三)设备安装方案1、设备与支架运输路线2、支架运输方式整架、分体等方式。
3、设备安装顺序(四)安装前的准备工作1、对地面调试、试运转及待安设备分类拆装要求进行说明2、运输设备准备⑴副井提升根据提升最大件重量、副井钢丝绳最大静张力与最大静张力差等校核。
⑵斜巷绞车选型根据提升最大件重量、巷道坡度等,选择各处绞车型号、钢丝绳型号。
⑶绞车安装质量要求⑷组装峒室与起吊设备组装峒室照明、起吊行车安全校验等。
⑸专用运输车辆类型、数量、质量方面要求等。
3、设备运输路线及轨道铺设质量要求(五)设备安装方法、质量要求及安全注意事项分项说明下列设备的安装方法、质量要求及安全注意事项。
1、移变、泵站2、刮板输送机3、综采液压支架4、采煤机5、转载机、破碎机6、胶带输送机7、其它设备(六)安全技术措施1、设备起吊装卸2、电瓶车运送及人力推车3、斜巷运输斜巷运输管理要求、绞车的使用管理、车辆掉道处理措施。
4、峒室起吊设备、支架组装5、切眼支架挪移就位顶板管理6、设备运输系统管理运输系统的巷道断面、支护质量要求、日常维护等。
7、其它安全技术要求(七)施工与劳动组织安排(八)附图1、切眼平、剖面图2、进架系统及绞车布置示意图3、切眼支架就位及顶板管理示意图。
综采工作面安装安全技术措施综采工作面是一种常见的采煤方式,安装安全技术措施对于保障工人的生命财产安全至关重要。
下面,我们将探讨综采工作面安装安全技术措施的相关问题。
综采工作面的定义和组成综采工作面主要是指采煤工作面,由支架、采煤机、输送设备、通风、掘进、水文等部分组成。
其中,采煤机是综采工作面的核心设备,它在采煤过程中因挖掘、运输和支护等三个作业环节的不同,致使其安全风险使用者约束效益的方式和程度也不同综采工作面安全技术措施的重要性综采工作面作为一种危险作业场所,其作业环境复杂,作业人员面临的安全风险较高,因此必须采取一系列有效的安全技术措施,确保工人的生命财产安全。
下面,我们将分别从采煤机的安全保护、掘进、支架、水文、通风、电气等方面探讨综采工作面安全技术措施的要点和重点。
采煤机安全保护综采工作面的核心设备是采煤机,在使用过程中必须安装有效的安全保护装置,以确保工人的安全。
采煤机的安全保护装置主要包括以下几个方面:•采煤机过载保护装置•采煤机过流保护装置•采煤机断电保护装置•采煤机变频器过热保护装置•采煤机限位保护装置•采煤机电缆保护装置•采煤机各部位的安全装置掘进安全技术措施综采工作面的掘进,必须按照严格的操作规程进行,确保掘进作业的安全性。
掘进作业中的安全技术措施主要包括以下几个方面:•操作人员必须有操作资质证书•遵守掘进作业操作规程和制度•采取安全措施,防止二次冒顶•按照安全规定进行矿井灾害应急处理支架安全技术措施支架是综采工作面的重要组成部分,必须做好支架的安装安全技术措施,确保工人的安全。
支架的安全技术措施主要包括以下几个方面:•确保支架的牢固•安装支架牢固可靠的安全保护装置•支架必须满足规定的承载能力水文安全技术措施水文是综采工作面中的一个重要组成部分,必须做好水文的安装安全技术措施,防止安全事故的发生。
水文的安全技术措施主要包括以下几个方面:•确保水文系统的安全运行•安装自动水文检测, 排除水文问题•按照安全规定实施排水和防渗措施通风安全技术措施通风是综采工作面的重要组成部分,必须做好通风的安装安全技术措施,确保工作环境的安全。
1101综采工作面设备安装安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页1101综采工作面设备安装安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《1101综采工作面设备安装安全技术措施》正文如下:目录第一章工作面概况5第二章安装主要设备6第三章安装顺序及时间安排8第四章安装前准备工作8第五章准备装卸及运输10第六章设备安装方法11第七章安装质量要求13第八章安全措施17第九章试运转21第架及中部槽子的需要。
第五章设备装卸及运输一、设备装卸:1、支架装车:支架使用支架专用平板车装车,装车时平板车窄端与支架尾部一致,支架重心与平板车重心保持一致,支架底座前后端用专用螺栓与平板车固定。
装车后,支架立柱、护帮板、侧护板均收到最小位置。
活动侧护板也要用销子固定。
2、其它设备装车:装车高度一般不超过 1.5m。
设备装平板车、架子车时,使用完好钢丝绳捆绑且不少于两道,然后用勾木等绞紧,保证设备不得活动;设备零部件要放入专用箱内运送,小件要装袋运送。
3、设备卸车:设备运到指定地点后,及时进行清点交接。
要按照安装位置及顺序卸车。
小型设备人工卸车;大型、重型设备要用导链、滑轮起吊卸车;液压支架采用绞车牵引卸车。
二、设备运输:1、运输方式:轨道大巷(包括材料运输斜巷)采用无级绳绞车运输(1101工作面材料运输斜巷前期采用回柱绞车运输),回风顺槽采用无极绳绞车运输,运输顺槽采用调度绞车运输。
运输支架时,绞车钩头与支架用锚链、U形环连接;运输其它设备时,绞车钩头与车辆用专用插销连接。
2、巷道绞车布置:回风顺槽安装无极绳绞车一部;在切眼内准备一部35KW回柱绞车,切眼机头侧安装一部25KW回柱绞车;运输顺槽安装11.4KW调度绞车2部,25KW调度绞车一部。
3、运输线路:地面rarr;副斜井rarr;轨道大巷rarr;1101工作面材料运输斜巷rarr;1101工作面回风顺槽rarr;1101工作面。
综采工作面更换采煤机滚筒安全技术措施综采工作面使用MG650/1620-WD型采煤机,原煤机滚筒直径为2.25m,由于原煤机装煤效果差,机头卧底量不够,增加了人工卧底工作量,影响工作面循环作业时间,决定更换为2.5m滚筒,待更换煤机滚筒不含截齿时最大直径为2.39m,最小直径为2.17m,而风巷最低高度只有2.3m,为了安全顺利完成煤机滚筒运输和替换拆卸、安装工作,特制定以下安全技术措施。
一、工前准备1、由机电二队负责加工新滚筒专用架子车。
专用车在综放设备库现场加工,用龙门吊将滚筒吊起到轨道上,在轨道上现场加工专用运输车,要求滚筒装车后最低高度不得低于轨面,最高高度自轨面起不得超过2.4m,为了减少滚筒装车后高度,可考虑装车运输时将滚筒底部个别截齿截除,具体由动力中心现场确定。
2、滚筒下放之前对运输沿线进行全面检查处理,安排专人提前对巷道高度不够2.4m处进行挑顶(或卧底)处理,由电工对巷道内管线及灯管进行全面处理,由通风队讲隔爆水袋临时拆出,由排水工将跨巷管路进行处理,确保巷道下放滚筒高度不小于2.4m。
巷道高度不足地点初步验收结果如下:3、对轨道、牵引车、钢丝绳、安全设施进行全面检查处理,经动力中心组织验收,确认轨道运输符合滚筒运输要求后方可使用。
4、下放之间进行滚筒模拟运输试验,对影响运输地点作出标注,对局部影响运输地点边试验边处理。
5、在风巷超前提前安装调度绞车,用于超前滚筒拉运,配合工作面安装。
绞车安装采用“四压两戗”固定,安装后经动力中心组织验收,发放准用证后方可使用。
二、装车1、地面利用“龙门吊”进行装车,保证滚筒高度装车后为最低。
2、特制架子车要有控制前后左右移动的栏杆,滚筒装车后要用枕木垫稳垫稳,先用8#铁丝不少于6股在平板车四角绞死拉紧,再用Φ24.5mm钢丝绳绳扣配合5T手动葫芦进行捆绑2道,捆绑必须牢固可靠,经动力中心和副井运输人员验收,确认符合安全运输条件后,方可下放。
YF-ED-J1451
可按资料类型定义编号
采煤工作面改造综采设备安装安全技术措施实用版
In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.
(示范文稿)
二零XX年XX月XX日
采煤工作面改造综采设备安装安全技术措施实用版
提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
为了保证采煤工作面Ⅱ期改造工作的顺利
进行,确保综采设备调整期间的人员和设备安
全,特制定本措施,各有关单位认真贯彻执行
一、采煤综采工作面设备拆除和安装项
目:
(一)采煤工作面拆除
1、拆除采煤老工作面液压支架ZZ5500型
78架,就地转移到采煤新切眼下段。
2、拆除SGZ800/800型溜子一部,就地转
移到新切眼下段。
3、拆除MG200/490-W型采煤机一台,就地转移到采煤工作面新切眼上段。
4、拆除SZZ800/250型转载机一部,PCM200型破碎机一台,就地转移到采煤工作面新下巷。
5、拆除采煤工作面老下巷配电点各型开关。
6、拆除其它辅助设施。
(二)采煤工作面新切眼下段安装:
1、安装液压支架ZZ5500型78架。
2、安装SGZ800/800溜子一部。
3、安装MG200/490-W型采煤机一台(采煤工作面新切眼上段)。
4、安装SZZ800/250型转载机一部,PCM200型破碎机一台。
5、安装新下巷配电点各型开关。
6、安装其它辅助设施。
二、设备拆除、安装顺序
1、采煤老综采工作面拆除:
⑴、首先按常规方法拆除溜子。
⑵、按常规方法拆除老下巷转载机、破碎机。
⑶、拆除老下巷配电点开关。
⑷、自下而上拆除液压支架。
2、采煤工作面Ⅱ期改造工程安装:
⑴、首先按常规方法安装新下巷转载机、破碎机(配电点开关)。
⑵、安装新切眼下段溜子。
⑶新切眼上段安装MG200/490-W型采煤机一台。
⑷新切眼下段自下而上安装支架。
⑸安装其它辅助设施。
三、工作面拆除、安装前的准备工作及所达到标准
1、拆除、安装设备所经过的轨道,提前进行检修达到规定标准,轨面以上有效高度不低于2.4m,工作面上下安全出口有效高度不低于2.4m、,拆除切眼不低于2.7米,装车点巷高不低于2.8米。
2、所有拆除、安装用绞车安全可靠符合规定要求,四压柱两戗杆稳固,钢丝绳实验等符合安全规定要求,通讯信号系统及轨道坡安全设施齐全、完整、灵敏、可靠。
并坚持“开车不行人,行人不开车”制度。
3、拆除、安装前,机电科落实各大型绞车
的检修及钢丝绳的验算。
4、新旧工作面切眼,上下巷口大断面支护、各绞车窝、上下巷修护,达到安全标准要求。
5、拆除前工作面停采应达到“三平一直两畅通要求”,待拆除支架全部达到初撑力不得有漏串液现象。
6、拆除支架时,侧护板要回缩到位并用机械锁紧装置锁紧,以免在运输安装过程中因侧板护突然伸出造成事故。
7、各单位应根据工作性质,制定出针对自己作业特点的专项安全措施。
8、待安装的设备部件应暂时存放在采煤工作面老上巷外段。
四、设备拆除、安装方法
(一)、拆除方法及现场装车:
1、采煤老工作面溜子拆除完毕后,开始拆除液压支架,在施工前首先检查该拆除支架处顶板、邻架的安全状况(施工单位要指定专人业务素质高、责任心强的老工人担任此项工作),在有不安全隐患时,要及时采取有效措施加固顶板,在确保安全状况下,再利用绞车配合单体柱将第一架拉出1架位置(绞车绳、单体柱在使用前要详细检查安全状况,以确保在规定的安全条件下使用,绞车绳、单体柱的安装位置要安全牢固,以防脱位伤人),原地调向90度,并及时用圆木(直径不小于200mm)加固拉出支架位置处的顶板,顶板破碎时,要及时打好木垛,以确保拆除支架处的顶板安全,后用绞车将此支架拉到上巷上拐头位置,再利用装车
点处的绞车将支架调向拉到装载站位置准备装车。
拆除后空顶位置及时打好点杆、木垛支护顶板,为下架安全拆除打下安全基础,并保留风道,确保通风安全。
2.支架到位后,将绞车绳摘去,在装车位置处用起吊千斤顶挂好支架准备起吊。
3.起吊时先将支架吊起200mm高时停止,检查起吊卡具是否安全可靠,棚梁是否牢固,确认无问题后将支架起吊高于平板车停。
4.将平板车推到支架下,对准重心,缓慢降落,摘钩后,固定好卡具,并将支架下降到最低位置,检查侧护板是否锁死,确保安全无误后方可外运。
5.其它支架依次拆除。
(二)、安装方法:
1、新工作面切眼下段的溜子、转载机、破碎机、采煤机的安装,要严格执行“三大规程”及有关规定进行,质量要求达到《煤矿矿井机电设备完好标准》及《生产矿井质量标准化标准》。
2、液压支架安装的操作步骤
(1)、预先在液压支架待安装处,清净底板的浮煤、浮矸,底板平整后,用活动道轨或矿工钢梁铺设卸车地点。
