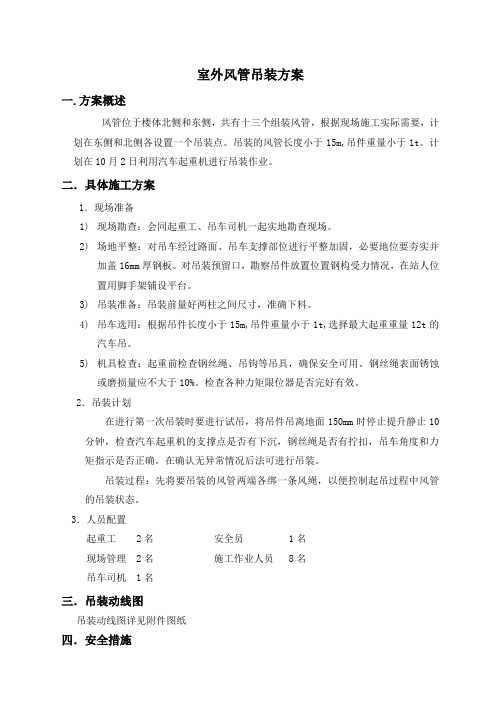

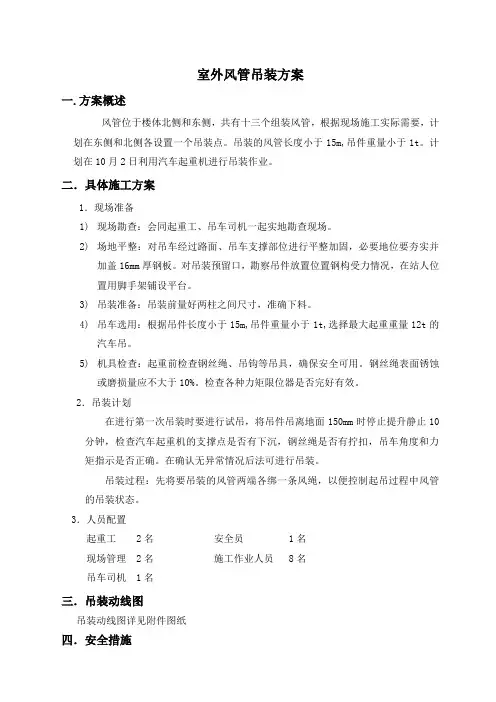

室外风管吊装方案一.方案概述风管位于楼体北侧和东侧,共有十三个组装风管,根据现场施工实际需要,计划在东侧和北侧各设置一个吊装点。
吊装的风管长度小于15m,吊件重量小于1t。
计划在10月2日利用汽车起重机进行吊装作业。
二.具体施工方案1.现场准备1)现场勘查:会同起重工、吊车司机一起实地勘查现场。
2)场地平整:对吊车经过路面、吊车支撑部位进行平整加固,必要地位要夯实并加盖16mm厚钢板。
对吊装预留口,勘察吊件放置位置钢构受力情况,在站人位置用脚手架铺设平台。
3)吊装准备:吊装前量好两柱之间尺寸,准确下料。
4)吊车选用:根据吊件长度小于15m,吊件重量小于1t,选择最大起重重量12t的汽车吊。
5)机具检查:起重前检查钢丝绳、吊钩等吊具,确保安全可用。
钢丝绳表面锈蚀或磨损量应不大于10%。
检查各种力矩限位器是否完好有效。
2.吊装计划在进行第一次吊装时要进行试吊,将吊件吊离地面150mm时停止提升静止10分钟,检查汽车起重机的支撑点是否有下沉,钢丝绳是否有拧扣,吊车角度和力矩指示是否正确。
在确认无异常情况后法可进行吊装。
吊装过程:先将要吊装的风管两端各绑一条风绳,以便控制起吊过程中风管的吊装状态。
3.人员配置起重工 2名安全员 1名现场管理 2名施工作业人员 8名吊车司机 1名三.吊装动线图吊装动线图详见附件图纸四.安全措施1.吊装现场设警示标志,吊装区域禁止人员通行。
2.在吊装平台作业的施工人员,必须系好安全带。
3.如遇雷雨天气,或五级以上大风,禁止吊装作业。
4.禁止抛掷施工工具及其他物品。
5.吊车必须由指定的一名起重工指挥,杜绝违章指挥违章作业。
6.起吊时,人员不得站在吊起重物和吊臂下方。
7.吊装前检查吊具,禁止使用破损及不合规范的钢丝绳、吊钩。
8. 起重工、汽车吊司机均带好对讲机。
9. 严禁施工人员酒后施工。
10.吊装应在白天进行,不得已在夜间作业时,必须有充足的照明。
11.钢丝绳的绳股间有大量润滑油挤出时,应暂停吊装,再次确认受力情况。
风管吊装方案风管吊装方案是指在建筑施工过程中,使用吊装设备将风管进行安装的方案。
由于风管在建筑中起到了重要的通风、供热、供冷等功能,因此在施工中的安装工作显得尤为关键。
一个合理的吊装方案不仅可以确保风管的安全安装,也可以提高施工效率,减少人力物力的浪费。
本文将以此为主题,探讨风管吊装方案的设计与具体实施。
在设计风管吊装方案之前,我们需要了解风管的尺寸、重量以及吊装环境条件等信息。
而这些信息通常由工程建设方或者设计单位提供,作为施工方我们需要合理利用这些信息,制定出最为科学安全的吊装方案。
一、吊装设备的选择在吊装风管时,我们通常会使用各种起重设备,如吊车、塔吊等。
不同的设备各有优劣,根据实际情况选择合适的吊装设备非常重要。
如果施工现场空间较为狭小,我们可以选择轮胎式吊车或者手动液压葫芦等小型设备。
而对于较大型的风管,我们通常会选择塔吊进行作业。
在选择吊装设备时,还需要考虑设备的载重量、起升高度以及施工时间等因素。
二、吊装点的确定吊装点的设置直接关系到吊装工作的安全性和稳定性。
为了确保风管在吊装过程中不会发生晃动或者倾斜,我们需要根据风管的尺寸和形状,合理设置吊装点。
一般来说,从风管的承重结构、质心以及悬挂方向等方面考虑,我们会选择在风管的两端或者中部设置吊装点。
同时,需要保证吊装点的承重能力,避免出现安全隐患。
三、吊装绳索的选择吊装绳索是连接吊装设备和风管的重要环节。
为了确保吊装的安全性,我们需要选择合适的吊装绳索。
根据风管的重量和尺寸,我们可以选择金属钢绳或者合成纤维绳索等。
同时,还需要根据实际情况确定绳索的长度和直径,确保吊装工作的顺利进行。
四、安全措施的落实在进行风管吊装作业时,我们需要严格遵守相关的安全操作规程。
首先,施工人员需要接受相关的安全培训,掌握正确的吊装操作方法。
其次,需要对施工现场进行安全评估,确保吊装作业过程中没有障碍物。
此外,还需要设置合适的安全警示标识,提醒施工人员注意周围环境和安全事项。

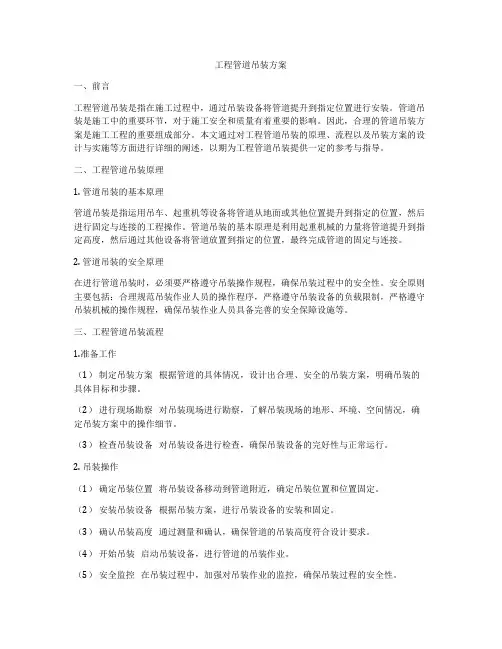

工程管道吊装方案一、前言工程管道吊装是指在施工过程中,通过吊装设备将管道提升到指定位置进行安装。
管道吊装是施工中的重要环节,对于施工安全和质量有着重要的影响。
因此,合理的管道吊装方案是施工工程的重要组成部分。
本文通过对工程管道吊装的原理、流程以及吊装方案的设计与实施等方面进行详细的阐述,以期为工程管道吊装提供一定的参考与指导。
二、工程管道吊装原理1. 管道吊装的基本原理管道吊装是指运用吊车、起重机等设备将管道从地面或其他位置提升到指定的位置,然后进行固定与连接的工程操作。
管道吊装的基本原理是利用起重机械的力量将管道提升到指定高度,然后通过其他设备将管道放置到指定的位置,最终完成管道的固定与连接。
2. 管道吊装的安全原理在进行管道吊装时,必须要严格遵守吊装操作规程,确保吊装过程中的安全性。
安全原则主要包括:合理规范吊装作业人员的操作程序,严格遵守吊装设备的负载限制,严格遵守吊装机械的操作规程,确保吊装作业人员具备完善的安全保障设施等。
三、工程管道吊装流程1.准备工作(1)制定吊装方案根据管道的具体情况,设计出合理、安全的吊装方案,明确吊装的具体目标和步骤。
(2)进行现场勘察对吊装现场进行勘察,了解吊装现场的地形、环境、空间情况,确定吊装方案中的操作细节。
(3)检查吊装设备对吊装设备进行检查,确保吊装设备的完好性与正常运行。
2. 吊装操作(1)确定吊装位置将吊装设备移动到管道附近,确定吊装位置和位置固定。
(2)安装吊装设备根据吊装方案,进行吊装设备的安装和固定。
(3)确认吊装高度通过测量和确认,确保管道的吊装高度符合设计要求。
(4)开始吊装启动吊装设备,进行管道的吊装作业。
(5)安全监控在吊装过程中,加强对吊装作业的监控,确保吊装过程的安全性。
3. 吊装结束(1)确认吊装完成确认管道的吊装作业已经完成,完全符合设计要求。
(2)松绑吊装设备将吊装设备进行解绑,撤离吊装现场。
(3)进行管道连接最后,可以进行管道的连接作业,完成整个工程流程。
管道吊装方案管道吊装是管道安装过程中非常重要的一环。
如果吊装不当,会造成设备和人员的严重伤害,导致管道系统的失效。
因此,管道吊装方案必须严谨、合理,同时要选择合适的吊装工具和技术。
1.管道吊装的重要性在管道系统的设计和建造过程中,管道吊装是关键的一步。
管道的吊装需要满足一系列的技术要求,包括吊装的位置、吊装工具的选择、吊装的高度、吊装方向等等。
如果不按照技术要求进行吊装,极易引起管道系统的失效,严重的甚至会导致设备或人员的伤害。
通过对吊装的规划和安排,可以减少吊装方案的风险,提高工作效率,缩短管道系统的建造时间。
这也是管道吊装方案非常关键的原因。
2.管道吊装方案的制定在吊装管道之前,必须制定合适的管道吊装方案。
以下是一些应该考虑的要素:2.1.吊装位置和方向吊装的位置和方向是制定管道吊装方案中必须考虑的问题。
要选择一个能够保持管道垂直、平衡的位置,并保证管道的方向和需要连接的设备一致。
同时,要确保吊装点的稳定性,防止吊装设备滑动或者移位。
2.2.吊装工具和设备合适的吊装工具和设备是制定管道吊装方案中必须考虑的问题。
根据管道的重量和长度,量化运载工具和设备的承重能力。
此外,还要考虑吊装设备在吊装时的稳定性和安全性。
2.3.吊装高度吊装的高度是吊装方案需要重点考虑的问题。
如果吊装的高度太高,可能导致管道弯曲和变形,对管道造成严重的损伤;如果吊装的高度过低,可能无法满足其它的技术要求,造成施工的延误。
根据这些要素,确定管道吊装方案,并制定详细的吊装作业计划,以确保施工的安全性和成功完成。
同时,还要注意对现场人员进行安全教育和培训,让其对管道吊装方案有充分的认知。
3.管道的吊装技术在吊装过程中,选用合适的吊装技术能够提高工作效率和操作的安全性。
以下是几种常用的管道吊装技术:3.1.悬吊吊装悬吊吊装是通过吊装设备将管道悬挂在空中,并将其连接到需要连接的设备中。
这种吊装方法适用于管道重量较轻、长度较短的情况,但要注意管道在运输过程中不能移位。
风管吊装方案引言风管吊装是指将风管部件安装到预定位置的一种施工方式。
在空调系统、通风系统、排烟系统等建筑工程中,风管吊装是不可或缺的环节。
本文将为您介绍一种有效、安全的风管吊装方案,帮助您顺利完成工程。
一、前期准备工作在进行风管吊装工作前,需要进行一系列的前期准备工作,以确保施工的顺利进行。
以下是几项重要的前期准备工作:1.设计方案:根据实际工程要求,设计合理的风管吊装方案,考虑到吊装的安全性和效率。
2.安全评估:进行风险评估,并制定相应的安全措施,保证吊装过程中的安全。
3.团队组织:确定负责各个环节的团队成员,明确各个责任,并确保团队之间的密切协作。
4.材料准备:根据设计方案,准备好所需的吊装设备、工具和材料,确保施工过程中的顺利进行。
二、风管吊装过程1.基础准备:在开始吊装之前,需要对基础进行准备,确保能够承受风管的重量。
根据设计方案,确定风管的安装位置,并进行必要的基础加固工作。
2.吊装设备安装:将吊装设备安装到预定位置,确保设备的稳定和安全。
根据实际需要,选择适当的吊装设备,如吊车、起重机等。
3.风管运输:将风管按照设计方案进行标记,并用吊装设备进行运输。
在运输过程中,需要注意风管的保护,避免损坏和变形。
4.风管安装:将风管吊装到预定位置,并进行固定。
根据设计方案,选择适当的固定方式,如吊杆、吊座等。
确保风管安装牢固、稳定,并符合设计要求。
5.安全监控:在整个吊装过程中,需要有专人负责安全监控工作。
及时发现和处理存在的安全隐患,确保施工现场的安全。
三、安全措施风管吊装过程中,安全是至关重要的。
为了保证吊装工作的安全进行,以下是几项常用的安全措施:1.培训教育:对参与吊装工作的人员进行培训,确保他们了解吊装操作的流程和规范,掌握所需的技能。
2.使用合适的吊装设备:根据实际需求,选择合适的吊装设备,并确保设备处于正常使用状态。
3.安全带使用:工作人员需要佩戴良好的安全带,并连接到安全固定点,以便在高空工作时保证其安全。
管道吊装施工方案 (2)在管道安装施工中,管道吊装是一个极为重要的环节,其施工方案的设计和执行直接关系到整个工程进度和安全。
本文将从施工前准备、吊装方案设计、操作流程以及安全措施等方面进行详细介绍。
1. 施工前准备在进行管道吊装施工前,需进行充分的准备工作,包括但不限于以下几个方面:- 安全评估与制定施工方案。
- 确定吊装设备的选择和数量。
- 检查吊装设备的完好性和工作性能。
- 制定详细的操作计划和各项工作任务分工。
2. 吊装方案设计在确定施工现场情况后,需要设计合理的吊装方案,包括但不限于以下几个方面: - 确定吊装点的位置和数量。
- 根据管道特点和工程要求选择合适的吊装设备。
- 制定合理的吊装顺序和方法。
- 考虑管道吊装过程中可能遇到的风险和应急处理措施。
3. 操作流程在具体实施吊装施工时,需按照以下操作流程进行: 1. 安装吊装设备并进行调试。
2. 根据吊装方案确定吊装点位置和设备摆放。
3. 检查管道吊装点的牢固性和安全性。
4. 配合指挥员指挥,启动吊装设备进行管道吊装。
5. 按照预定的吊装顺序逐个完成吊装任务。
6. 完成吊装后,进行设备的清理和整理。
4. 安全措施在管道吊装施工中,安全第一是至关重要的,需要注意以下几点安全措施: -检查吊装设备和操作人员是否符合相关安全标准。
- 确保施工现场秩序井然,避免杂物堆放、人员乱动等现象。
- 在施工过程中严格遵守操作规程,确保吊装过程平稳和有序。
综上所述,管道吊装施工是一个复杂的工程环节,需要进行详细的准备和严格的执行。
只有确保各项准备工作和操作流程符合标准,同时强化安全意识和措施,才能顺利完成管道吊装施工任务,保证工程质量和安全。
空调工程管道吊装方案一、前言空调工程管道的吊装是整个空调工程中非常重要的繁重任务之一。
它直接关系到整个工程的质量和安全。
因此,在进行管道吊装时,必须认真制定合理的方案,重视安全措施,严格遵守施工规范,确保吊装过程的安全和顺利进行。
二、施工前的准备工作在进行管道吊装前,必须对施工现场进行充分的准备,以确保吊装作业的安全和顺利进行。
1. 工程资料的搜集和整理在进行管道吊装前,必须充分了解设计图纸和相关的工程规范标准,对管道吊装的重量、尺寸、数量等进行仔细核对和计算,明确吊装工程的具体要求和施工标准。
2. 施工现场的勘察和准备在进行吊装作业前,必须对施工现场进行充分的勘察和准备工作。
包括施工现场的地理环境、地基条件、地面平整度、周围建筑物的情况等进行全面调查,以便制定合理的吊装方案。
3. 吊装设备的准备在进行管道吊装前,必须充分准备所需的吊装设备,包括起重机、吊索、吊钩、卷扬机、滑轮等。
要对吊装设备的使用性能和安全性能进行检查和测试,以确保在吊装作业过程中能够正常运行。
4. 人员的准备在进行吊装作业前,必须充分培训和安全教育吊装作业人员,确保他们了解吊装作业的特点和要求,掌握吊装设备的操作技能和安全操作规程。
5. 安全措施的制定和实施在进行管道吊装前,必须制定详细的安全措施方案,包括设备的安全检查、操作规程、事故应急预案等,并严格执行这些安全措施,确保吊装作业的安全进行。
三、管道吊装工程的具体方案1. 确定吊装方案在进行管道吊装前,必须根据设计要求和实际情况,确定吊装方案。
包括吊装位置、吊装方式、吊装设备的选用、吊装工艺等。
吊装方案必须充分考虑吊装作业的安全性、稳定性和可靠性。
2. 准备好吊装设备在进行管道吊装前,必须将所需的吊装设备进行检查和测试,并做好相关的记录。
吊装设备必须符合相关的标准规定,具备良好的使用性能和安全性能。
3. 安装吊装设备在进行管道吊装前,必须将吊装设备进行安装,并进行验收和调试,以确保吊装设备在吊装作业过程中能够正常运行。
目录1. 编制依据 (2)2. 工程概况 (2)3. 施工安排 (2)3.1.施工部位及工期安排 (2)3.2.劳动力组织和责任分工 (3)3.3.施工程序 (3)4. 施工准备 (3)4.1.技术准备 (3)4.2.施工人员 (4)4.3.现场准备 (4)4.4.材料准备 (4)4.5.机具准备 (5)5. 吊装方案 (5)5.1.吊具固定 (5)5.2.管道吊装 (8)5.3.焊接 (11)6. 质量保证措施 (11)7. 安全保证措施 (12)7.1.通用措施 (12)7.2.吊装安全措施 (12)1.编制依据本施工方案是泉州东海泰禾广场项目暖通空调工程管井内大口径管道吊装需要编制的。
施工方案要求技术上可靠、经济上合理,在确保安全施工的前提条件下,便于管道安装,为整个项目管道安装按期顺利完成提供有利的保障。
2.工程概况本建筑空调系统空调水管径较大,其中冷却水管两个管井的管径分别为D630、D530和D426、D426,分布于地下二层商业写字楼制冷机房和酒店制冷机房、19-A-6/19-7轴间工具间旁空调管井中、20-B1/20-12轴间消防电梯对面空调管井中以及119.9米写字楼屋面冷却塔周边的附属管路系统和99.4米酒店屋面冷却塔周边的附属管路系,鉴于各管井内情况类似,故本方案主要针对19-A-6/19-7轴间工具间旁空调管井中大口径管道安装及屋面冷却塔附属管路的吊装而编制。
其他各管井内的管道安装可参照此方案,并结合现场实际情况后,调整吊装机具及吊装方法,进行管道安装。
3.施工安排3.1.施工部位及工期安排本工程竖向管井数量较多,且各管井周边环境不一,根据专业施工总体安排,需要分批进行施工。
管井内管道的施工时间除要满足专业施工进度安排外,还要满足土建二次结构砌筑及工程项目总体施工进度的安排。
因管井内管道及屋面管道吊装需要塔吊协助,故管道安装须在塔吊拆除之前完毕。
3.2.劳动力组织和责任分工项目负责人:魏金涛现场指挥:钟凌峰技术负责人:单伟施工班组长:赵广生施工人员数量:10人3.3.施工程序冷却水立管采用倒装法进行施工,即按照先上部管道、后下部管道的原则进行管道安装。

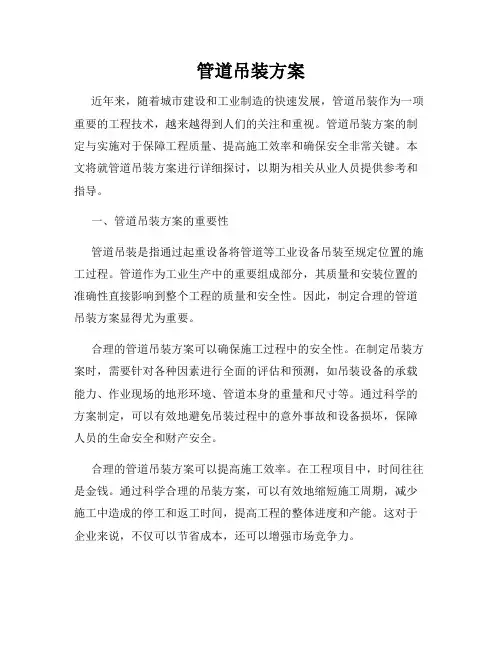

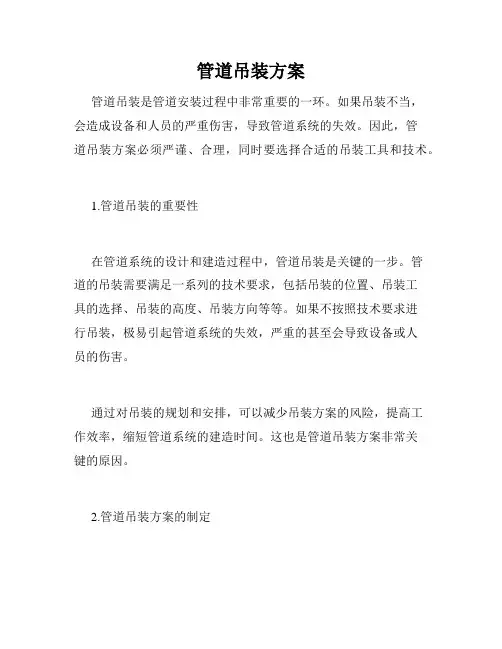

管道吊装方案近年来,随着城市建设和工业制造的快速发展,管道吊装作为一项重要的工程技术,越来越得到人们的关注和重视。
管道吊装方案的制定与实施对于保障工程质量、提高施工效率和确保安全非常关键。
本文将就管道吊装方案进行详细探讨,以期为相关从业人员提供参考和指导。
一、管道吊装方案的重要性管道吊装是指通过起重设备将管道等工业设备吊装至规定位置的施工过程。
管道作为工业生产中的重要组成部分,其质量和安装位置的准确性直接影响到整个工程的质量和安全性。
因此,制定合理的管道吊装方案显得尤为重要。
合理的管道吊装方案可以确保施工过程中的安全性。
在制定吊装方案时,需要针对各种因素进行全面的评估和预测,如吊装设备的承载能力、作业现场的地形环境、管道本身的重量和尺寸等。
通过科学的方案制定,可以有效地避免吊装过程中的意外事故和设备损坏,保障人员的生命安全和财产安全。
合理的管道吊装方案可以提高施工效率。
在工程项目中,时间往往是金钱。
通过科学合理的吊装方案,可以有效地缩短施工周期,减少施工中造成的停工和返工时间,提高工程的整体进度和产能。
这对于企业来说,不仅可以节省成本,还可以增强市场竞争力。
合理的管道吊装方案可以保障工程质量。
管道的准确安装位置是保障工程质量的关键之一。
通过合理的吊装方案,可以保证管道的准确定位,避免因吊装不准确而引起的管道连接问题或管道变形等质量隐患。
同时,通过科学的吊装方式和技术手段,可以使管道在吊装过程中形变小、偏差小,从而保证施工质量的一致性和稳定性。
二、管道吊装方案的制定步骤制定管道吊装方案需要经过以下几个步骤:1. 方案需求分析:对于具体的吊装项目,需要明确吊装的目的、吊装的种类和吊装的环境等需求。
例如,是需要将管道吊装至高空建筑物,还是吊装至地面设备。
2. 吊装设备选择:根据吊装需求和环境条件,选择适当的吊装设备,如起重机、吊车等。
确保吊装设备的承载能力和稳定性能满足作业要求。
3. 吊装方案设计:根据吊装需求和所选吊装设备的情况,设计具体的吊装方案。
金佰利(无锡)卫生用品专用设备及零部件生产项目
风管吊装方案
编制:
校核:
批准:
中国电子系统工程第二建设有限公司
2017年2月20日

目录
一、工程概况 (3)
1.1 工程名称 (3)
1.2 工程内容 (3)
1.3工程特点 (3)
二、编制依据 (4)
三、施工计划 (4)
四、操作要点 (9)
五、施工安全管理 (10)
一、工程概况
1.1工程名称
无锡金佰利项目厂区主风管吊装
1.2工程内容
厂区内送风主管吊装。
风管底标为10.0m。
如下图,红色线框内的区域。
1.3工程特点
➢工期紧,机电工作量大;
➢风管数量多,整体的风管体量大。
➢风管高度较高,该项目为钢构厂房,风管安装高度为10.0m。
➢风管重量重,便于高空运输和拼接;主管最大尺寸为2.5m*0.8m,其载重约为80KG/m。
二、编制依据
序号名称
1 《通风管道施工技术规程》JG141 -2004
2 《通风与空调工程施工质量验收规范》GB 50243-2004
3 《施工现场临时用电安全技术规范》JGJ46-2005
4 《建筑施工安全检查标准》JGJ59-1999
5 本工程施工图纸\
三、施工计划
施工机具:
手拉葫芦(1t)
风管吊装托架
葫芦吊带
施工工艺:
1.支吊架安装
本项目为钢构厂房,所以其吊杆方案为通过屋面檩条进行吊挂,通丝吊架的间距为2.5m,同时遇2个钢梁安装一个固定支架(钢
梁间距7.5m),其吊架型式如下:
通丝支吊架
固定成品支吊架
2.风管转运就位
采用液压车将风管按相应编号进行排布,将风管一节一节搬运至吊装区域下方。
并依据吊点悬挂手拉葫芦。
3.风管地面组队
将转运就位的风管按顺序进行连接组队,采用顶丝卡将其连接固定。
顶丝卡安装间距应不大于150mm。
将风管起吊约1m的高度,将风管放置于马凳上,将底部的顶丝卡安装并拧紧。
4.风管起吊
将风管起吊,在横向及纵向两个方向上各派一名人员指挥协调,并对施工人员的拉链条的速度进行调整,防止因手拉速度不一致而导致的风管侧倾造成风管滑落。
5.风管标高调整及支托安装
6.风管连接
将吊装上的风管与之前的已装好的风管进行连接。
7.松钩
风管连接就位后,将手拉葫芦反方向拉,松钩并解下吊带。
四、操作要点
1.吊装前先进行风管验收,由我单位进行自检,自检合格后再请
监理、安全现场验收。
2.根据图纸尺寸进行支架放线,载入吊杆。
3.将验收合格的风管运至吊装场地,风管及管件应有统一正确安
装顺序编号及编号图;
4.起吊风管离地200-300mm,仔细检查滑轮受力点和捆绑风管
绳索、绳扣是否牢靠,风管重心是否正确,确认安全后,再继
续吊装。
风管放上支、吊架后,将所有托架横担和吊杆连接好,确认风管稳固后,方可解开绳扣;
5.对于场地限制,不能整体吊装时,可将风管分节用上述方法进
行吊装,然后对正法兰逐节安装。
五、施工安全管理
1)施工现场绝对禁止吸烟;
2)严格落实现场管理制度,现场管理人员、吊装人员、安全员定
岗定人。
风管吊装区域四周10米内拉警戒线,挂警示牌,严
禁非操作人员进入警戒线内,操作人员严禁在吊装平台下方作
业,吊装区域内由专职安全员负责警戒;
3)风管吊装时,必须要有安全员旁站监督;
4)吊装时,风管下方严禁站人,并有专人负责指挥吊装;
5)风管吊装时,必须等支托安装完毕,标高调整到位、风管法兰
连接好后才可慢慢释放钢丝绳,解开绳索;
6)凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适于
登高作业的,不得从事登高架设作业;
7)操作人员必须戴上安全帽,系好合格的安全带,穿好防滑鞋,
严禁酒后操作。
在拆除前必须进行书面安全技术交底;。
