装修主材时间表
- 格式:doc
- 大小:15.50 KB
- 文档页数:3
房屋精装修材料进场计划表1. 引言精装修是房屋装修过程中关键的一环,合理规划和安排材料的进场时间是保证施工进度和质量的重要措施。
本文档旨在制定一个房屋精装修材料进场计划表,确保材料供应的及时性和施工的顺利进行。
2. 目标本计划的目标是合理安排精装修材料的进场时间,确保施工进度的正常推进,降低因材料不及时引起的施工延误的风险。
3. 进场计划4. 计划执行4.1 A先生将负责地板的进场工作,包括联系供应商、确认材料数量和规格、协调进场时间等。
4.2 B先生将负责瓷砖的进场工作,保证瓷砖进场数量与规格与设计方案一致。
4.3 C先生将负责吊顶的进场工作,确保吊顶材料质量合格、进场时间与施工进度相符。
4.4 D先生将负责油漆的进场工作,与施工人员协调好进场时间,保证质量和进度。
4.5 E先生将负责灯具的进场工作,与供应商沟通好进场时间,协调安装施工计划。
4.6 F先生将负责卫浴设备的进场工作,保证供应商按时交付,并与施工人员安排好安装顺序。
5. 风险控制为了减少可能的风险和延误,我们将采取以下措施:5.1 与供应商建立良好的合作关系,及时沟通并解决可能出现的问题。
5.2 在进场前检查材料的质量和数量,确保与施工计划的一致性。
5.3 提前预留出适当的安装时间,避免由于施工人员不足而导致的延误。
5.4 定期与施工人员进行沟通和协调,及时解决可能出现的进度问题。
6. 结论本房屋精装修材料进场计划表为保证施工进度和质量提供了明确的时间安排和责任分工,有助于避免材料进场不及时带来的风险和问题。
我们将严格按照计划进行材料的进场和安装工作,确保精装修顺利完成。
以上为房屋精装修材料进场计划表的内容,计划表中的时间和责任人均为临时设定,具体安排仍需根据实际情况进行调整和确认。
家居装修工期安排表日程安排
日期任务
第1周
周一拆除旧家具和地板
周二涂刷墙面底漆
周三安装新地板
周四清理垃圾和灰尘
第2周
周一装修电路和电器设备
周二天花板装饰
周三安装门窗
周四安装灯具和电路开关
第3周
周一涂刷墙面面漆
周二安装橱柜和厨房设备
周三安装卫生间设施和配件
周四安装洗浴设备和马桶
第4周
周一安装卧室家具
周二设置客厅装饰
周三室内清洁和整理
周四整体装修验收
注意事项:
1. 请在具体安排日期时根据工程师的实际工作速度和施工需求进行合理的调整。
2. 安装过程中要确保施工队和其他装修人员的安全,遵守相关的安全规定。
3. 如遇特殊情况(如施工延误、材料供应不足等),及时与相关方面进行沟通,调整安排以保证项目的顺利进行。
4. 对于装修期间产生的垃圾和污染物,及时进行清理和处理,保持工地和周边环境的整洁。
5. 完工后对整体装修进行验收,确保所有设备、家具和装饰都安装到位,并进行功能和质量的检查。
以上是家居装修工期的安排表,希望能够对您的装修计划提供参考和帮助。
祝愿您的家居装修顺利完成!。

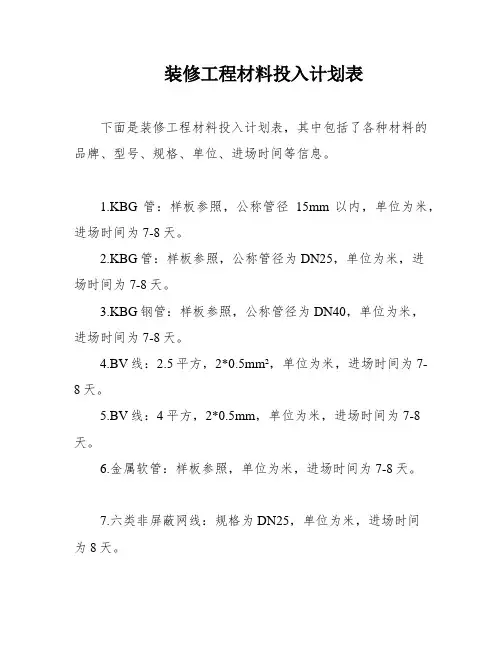

装修工程材料投入计划表下面是装修工程材料投入计划表,其中包括了各种材料的品牌、型号、规格、单位、进场时间等信息。
1.KBG管:样板参照,公称管径15mm以内,单位为米,进场时间为7-8天。
2.KBG管:样板参照,公称管径为DN25,单位为米,进场时间为7-8天。
3.KBG钢管:样板参照,公称管径为DN40,单位为米,进场时间为7-8天。
4.BV线:2.5平方,2*0.5mm²,单位为米,进场时间为7-8天。
5.BV线:4平方,2*0.5mm,单位为米,进场时间为7-8天。
6.金属软管:样板参照,单位为米,进场时间为7-8天。
7.六类非屏蔽网线:规格为DN25,单位为米,进场时间为8天。
8.六类非屏蔽蔽网线:规格为75竖骨;75天地骨;50主骨;50付骨;50边骨,单位为米,进场时间为9天。
9.PPR管:规格为DN20,单位为米,进场时间为10天。
10.PPR管:样板参照,单位为米,进场时间为11天。
11.网线:桥架内穿网线,单位为米,进场时间为7-8天。
12.电话线:桥架内电话线,单位为米,进场时间为7-8天。
13.安装配电箱:样板参照。
14.PPR管:样板参照。
15.轻钢龙骨:可耐福/m,规格为9-12,单位为米,进场时间为13-57天。
16.岩棉板:样板参照,规格为60mm,单位为m²,进场时间为13-57天。
17.轻钢龙骨双面封堵龙骨:样板参照,单位为米,进场时间为13-57天。
18.石膏板:可耐福,品牌为龙牌,规格为18mm,单位为m²,进场时间为13-57天。
19.细木工板:品牌为XXX,规格为9.5mm*1220*2440,单位为m²,进场时间为13-57天。
20.双层石膏板:品牌为龙牌,规格为9.5mm,单位为m²,进场时间为13-57天。
21.干挂石材钢骨架:样板参照。
22.墙面瓷砖:样板参照,规格为300*600,单位为m²,进场时间为13-24天。
装修流程和时间表
装修流程和时间表会因具体情况而异,以下是一般装修流程和时间表的基本框架:
1、设计阶段:
确定设计风格和需求
绘制设计图纸
确定预算和时间表
2、拆除阶段:
拆除不需要的墙体、门窗等
清理垃圾
3、水电改造阶段:
确定水电布局和走向
安装水管、电线等
验收水电工程
4、泥工阶段:
铺设瓷砖、大理石等
制作隔断、背景墙等
5、木工阶段:
制作吊顶、门窗等木制品
安装木地板、木制家具等
6、油漆阶段:
墙面刷漆、贴壁纸等
家具表面处理
7、安装阶段:
安装灯具、洁具、橱柜等
安装家电(如空调、新风系统等)
8、软装布置阶段:
挑选家具、窗帘、地毯等软装饰品
布置室内空间,营造温馨家居氛围
9、保洁阶段:
对室内进行全面清洁,去除装修残留物
10、全屋验收阶段:
检查装修质量,确保各项工程符合要求
对不满意的地方进行整改和调整
11、入住阶段:在完成全屋验收后,可以正式入住新家。
装修主材购买时间表前期:开工前可购买地采暖:由于地采暖需要四至五天的工期,而在地采暖施工时,装修工程无法进行,因此,建议对地采暖产品比较了解的业主可在装修之前就将地采暖施工完毕,这样可节省时间。
中央空调:开工之前最好能先定下。
橱柜:主要是功能分区的设计,初步需要在水电改造之前定下橱柜厂家,让厂家来进行初步测量,确定橱柜的位置、使用方式以及电器和水电路的位置。
等贴完砖后,橱柜厂家进行第二次测量,这时再与设计师沟通,确定橱柜颜色款式及各种方式。
推荐购买时间:水电改造开工前。
暖气:如果房间结构或者面积发生变化,则所需的暖气片数量也会相应发生变化。
所以前期定制暖气易与整个房间需求不符。
推荐购买时间:设计方案确定之后。
中期:与施工同步购买瓷砖:应该结合房屋的整体规划购买。
如果确定房屋的户型结构不会改变,可以提前预订瓷砖,甚至可以具体到瓷砖型号;但如果后期发生结构改造,瓷砖很有可能因为房屋面积的改变而不能使用。
如一间3.6平方米的房间,业主自己订了600×600的砖,倘若后期设计师对空间进行改造,房间面积变成了4平方米,那使用800×800的砖更恰当。
在这种情况下,业主需要更换瓷砖。
推荐购买时间:结构改造方案确定后。
洁具:据某资深设计师介绍,坐便器、手盆、木柜的长度宽度都需要依据卫生间的空间实际比例来定。
虽然业主可以自己测量得知坑距、长宽等具体数据,但很多业主往往只考虑到木柜的长度而忽视了宽度。
例如,木柜大多放在卫生间进门处,很多业主忽视了门套线会占用一定的宽度,如果木柜宽度与进门处宽度一致,包完门套后无法安装木柜,需要退换货。
坐便器的长度也易与淋浴区位置发生冲突,没有经验的业主最好不要贸然去定制产品,否则即使尺寸上可以安装,也有可能导致卫生间内洁具摆放比例失调,达不到完美的装饰效果。
推荐购买时间:家具平面布置图出台后。
地板:一般业主只考虑地板的耐磨度等指标,很少考虑厚度问题。
如果不同房间内有铺砖也有铺地板的情况,由于砖通常较厚,如果地板厚度不够,很容易造成整个空间过渡时高度不一,地面不平,给生活带来不便。

装修主材进场时间表
一,水电
1拆墙砌墙
业主联系天然气公司确定室内走管线路
2水电划线定位,开槽。
业主联系橱柜公司到现场确认橱柜的位置,并开始订购灶、抽油烟机、热水器、淘菜盆,马桶,洗漱盆,地漏。
3布水电线路
业主开始着手定购墙、地砖
厨房墙砖:24平方
厨房地砖:6个平方
卫生间墙砖:26个平方
卫生间地砖:6个平方
阳台墙砖:2个平方
阳台地砖9个平方
转角线条 12根
4水电完工
水电完工后泥工进场基础改造,业主把墙地砖拉到现场并预定套装门和门套(让套装门到现场制作门的尺寸)
5泥工进场
贴砖和防水工程,施工方视现场情况可以同时安排木工进场开始吊顶
工程(业主联系专业打孔开空调洞、热水器排气孔)木工打造衣柜,业主购买五金件。
6泥工木工完工
卫生间需要做隔断或者淋浴房,业主他们进场量尺寸并开始制作;施工方安排油漆工进场。
7油漆腻子刮完
在油漆工墙面腻子刮完后,业主购买铝扣板、浴霸、厨房吸顶灯、排气扇和通知厨房三件套拉到工地(灶,抽油烟,热水器)并通知他们上门安装。
8安装门
业主通知安装套装门和门套(在安装套装门时业主需要购买五金件。
比如:锁,合叶,拉手等)卫生间滑门,门套安装好后让滑门量尺寸并开始制作。
9滚涂乳胶漆油漆工在进行基层完全处理并待干后开始乳胶漆上漆。
业主着手购买预定木地板,灯具、窗帘、挂件等,洁具,开关面板。
10油漆完工
业主把灯具、挂件等,灯具,洁具,开关面板拉到工地安装。
11木地板安装
木地板安装完毕后,进行开荒清洁,清洁完工后,最后一道工序业主可以通知窗帘,家具等进场。
主材订购时间安排1、橱柜定购(可早定或施工方进场三至五天天前定购)因为橱柜水电图是由厂家出,厂家设计师交付水电图到业主手中,大概需要三天左右的时间。
这样,就不会延误打线槽。
2、洁具(可早定或施工方进场三至五天天前定购)因为水电工进场多是需要清理现场,先做改排水,进行碎渣回填,这时就时洁具的尺寸定位。
3、套装门(可早定或施工方进场三至五天天前定购)这是一个可长可短的主材配送,短的厂家,可能半月即能送货,长的差不多穿越了大半个装修工期。
也是延误工期限一个较致命环节。
4、墙地砖(可早定或施工方进场三至五天天前定购)一般泥水工大概在开工后的2天。
这个时候就需要墙地砖进场了。
5、石材类(瓦工进场后三至五天天定购)6、五金类(这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主)7、墙纸类(可早定或面漆施工前三至五天定购)8、扣板(可早定或在工程中期定购)因为扣板多是商家配套安装,而且是在墙砖铺贴完毕橱柜安装好后续下的工程。
9、灯具(可早定或在工程中期定购,必竟这与木作稍有关联)10、地板(地板基本是最后一个环节,基装差不得才会安装地板,在工程中期之前定购就差不多了)总水阀,最好和水管同一牌子的水阀;需要确定的有:1洗手台采用地排水还是墙排水(默认采用地排水);2.马桶/浴缸/淋浴房等洁具是否需要留电源、电话线等;3.如果使用即热式电热水器,需要单独放一组线,按功率大小,2.5-6平方的线不等,具体咨询热水器商家;4.厨房是否单独放换气的线,(默认采用地排水);;5.其他在水电布置有需要特殊要求的物品。
瓦工进场后2-3天(具体时间依照户型大小)内,瓷砖、地漏、马赛克、文化石等拉到现场。
瓦工贴完砖前,勾缝剂要买到现场。
l拆起墙完成可测量石材,门槛石在开始找地面找平前要拿到现场由泥工安装,其余石材由商家安装。
如有石材和瓷砖需要施工配合的,如边带、梯步、拼花,一般是先安石材,瓦工再贴瓷砖再配合收口。
l瓦工进行阶段,打好空调孔、通风孔。
在选购装修主材的时候你会不会担心遗漏了一些装修主材影响施工工期,或者过早买来浪费呢?主材的定购与施工关系紧密,有时因业主定购主材过迟或送货时间不恰当,往往会出现主材供应不及时或主材来了,可暂时用不了或无处存放。
即给施工方与主材方造成不便,更多是自己身牵其中乱了头绪。
再此罗列一个大致的时间表,以做备用。
本文档由海口酷海装饰整理。
主材订购时间合理安排:1、橱柜定购(可早定或施工方进场三至五天前定购)因为橱柜水电图是由厂家出,厂家设计师交付水电图到业主手中,大概需要三天左右的时间。
这样,就不会延误水电打线槽。
2、洁具(可早定或施工方进场三至五天前定购)因为水电工进场多是需要清理现场,先做改排水,进行碎渣回填,这时就时洁具的尺寸定位。
3、套装门(可早定或施工方进场三至五天前定购)这是一个可长可短的主材配送,短的厂家,可能半月即能送货,长的差不多穿越了大半个装修工期。
也是延误工期限一个较致命环节。
4、墙地砖(可早定或施工方进场三至五天前定购)一般泥水工大概在开工后的10天进驻。
这个时候就需要墙地砖进场了。
5、石材类(泥水工进场后三至五天天定购)6、五金类(这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主)7、墙纸类(可早定或面漆施工前三至五天定购)8、扣板吊顶(可早定或在工程中期定购)因为扣板多是商家配套安装,而且是在墙砖铺贴完毕橱柜安装好后续下的工程。
9、灯具(可早定或在工程中期定购,毕竟这与木作稍有关联)10、地板(地板基本是最后一个环节,基装差不得才会安装地板,在工程中期之前定购就差不多了)后期配饰的还有很多,如窗帘装饰品之类的,这些基本可以慢慢根据空间与设计风格来配就可以了。
说的这些只是算是一粗略的主材时间表,有时候因人会有变化,有的业主可能还没有确定装时间时,可能把相关主材定完了,或部分业主是边装修边定,不管如何,合理利用主材优惠定购及确定送货时间很重要。
家装必备——主材选购顺序有人说:家装的过程总是累并快乐着。
主材跟进时间表进场开工交底(1天)+安排工人的缓冲时间(2天)+打线槽(3天)+铲墙(1天)+清洁(1天)+水电材料进场及验收(2天)+水电安装(5天)+清洁(1天)+河沙水泥进场(2天)+泥水工程(25天)+清洁(1天)+木工工程(3天)+木工(15天)+清洁(1天)+漆工工程(15天)+清洁(1天)+电工收尾(5天)+清洁(3天)=87天注意:此时间为概算时间,具体的时间根据实际为准,还与甲方主材跟进的时间也有密切的关系,装修最重要的是客户与我们之间的沟通,我们也致力打造精品口碑化的公司。
一、开工阶段需要准备主材如下:1.整体橱柜厂家需到现场(针对厨房的插座一个定位及设计)开工后的3天内。
一、开工至电工阶段需要主材如下:1.如果现场有阳台需要封,侧在水电完工泥工进场的时候就需要进行封制。
2.客厅、厨房、卫生间、阳台、的墙地砖及夹灶的杂砖(仅限现在制作地柜的情况)开工后20天左右需运至现场。
3.蹲便器在泥水工进场就需要,开工后的20天左右需要使用。
4.如果现场有夹灶的侧需要甲方把扣条准备好并拿到现场,方便泥水工夹灶的时候使用开后的25天左右使用。
5.如果现场有栏杆需要制作的在贴砖之前应该把安装好,到时时泥水工人好收边收口。
6.门坎石(由乙方安装)及飘窗石材(由厂家安装)找好厂家,在贴的时候需要使用、开工后的25天左右使用。
三、泥水工至木工阶段需要准备的主材如下:1.在泥水工完工之后应该及时通知套装门厂家到现场进行实地勘测,并把门洞的具体尺寸预留到墙面,方便木工对门洞大小一个修复;开后的45天左右可以到现场测量。
2.在泥水工完工之后通知家具厂厂家及橱柜厂家到现场进行实地勘测,并进行设计及生产,在墙纸或墙漆刷了之后在安装整体家具。
3.木工开工之前如果阳台需要吊顶的,必须要把掠衣杆先由甲方安装好,在吊顶进行美观处理;开后的45天左右可以到现场测量。
4.如果阳台设计了热水器的,需要甲方把热水器的排烟道预埋好,在吊顶时进行美观的处理;开后的45天左右可以到现场测量。
欧神诺瓷砖
室内装修主要材料选购顺序表:
室内装修新大家一定仍在为“何时买哪些的家装材料”的难题而苦恼,买早了怕房屋塞下不来,买晚了又怕耽搁室内装修过程。
1.在工程施工早期(3—5天前),关键在水电安装入场前,餐厅厨房必须购买厨房橱柜、灶、抽油烟机等。
2.洗手间必须购买卫浴洁具、电热水器、冲水马桶、洗漱间盆等。
3.水电安装开电线槽完毕后,能够购买墙面砖和地板砖。
4.水电装修完毕以后,实木门能够预订起来了。
5.泥瓦工入场前(3—5天前),大理石原材料要预订好。
6.泥水工入场后,就可以分配装修吊顶工程项目制做,主要是联络专业打孔吹空调洞和电热水器排出气孔。
7.在油漆工程施工前(3—5天前),能够购买壁纸和隔断玻璃。
8.在漆工墙壁腻子粉刮完后,关键选购铝扣板吊顶、集成浴霸、餐厅厨房客厅吸顶灯排风扇。
此刻早期选购的厨房用品还可以拉入场了。
9.在漆工第一遍面漆竣工后,必须通告安裝实木门和包门套,与此同时要选购门的零配件——锁、合页和门拉手。
10.在墙面漆上漆期内,必须预订木地板,照明灯具、窗帘布、小挂件,卫浴洁具,面板开关。
最终,就可以考虑到家俱的选购放置和窗帘布的安裝难题啦。
如果还想了解更多瓷砖知识可以关注欧神诺。
欧神诺瓷砖,高端瓷砖定制家,23年品质坚守,2000万高端家庭的选择,装修用好砖,就选欧神诺瓷砖.。
主材购买时间表及注意事项
天译装饰提醒客户主材购买时间及确认事项
一、签订合同时施工负责人需要:
1、购买蹲便(水电工阶段到现场)或定购坐便提供安装图纸(普通座便可不提供)
2、看是否需要购买强、弱电箱。
(根据施工现场情况确定)
3、定制橱柜(或是否现场制作)以便尽快拿到橱柜水电定位图。
(进场前或当天橱柜人员现场确认定位);询问客户冰箱规格及特殊安装要求告知施工负责人。
4、订购面盆,(石工阶段询问客户面盆尺寸并确认是否墙排或者直排下水。
)
5、购买浴缸或者淋浴(石工阶段有浴缸需要提供安装图纸。
)
6、石工阶段确认洁具器件如:龙头、花洒等是否是入墙式安装。
7、确定空调:中央空调、风管机或柜机、挂机。
8、确认是否安装循环水。
9、确认是否安装地暖。
10、热水器的进出水定位(电热水器还需要提供安装图纸)。
11、购买室内总水阀(咨询施工负责人购买何类品牌材质及型号)由于我们选用“天力ppr 健康源”系列水管,为达到整体环保效果和厂家三包要求,总水阀需采用“天力”活接球阀(因此费用由我们承担,业主无需单独购买总水阀)。
二、石工阶段施工负责人需要:
1、再次确认地板铺装是地砖、强化地板或者实木地板。
2、如果有地暖、中央空调提前安装图纸或者普通空调是否需要先预埋管。
3、选定各房间的瓷砖(数量:_________ )及勾缝剂。
要求施工负责人提供数量及到货时间。
4、窗台石、门槛石及其它造型石或材料的选定。
商家核实现场测量及安装由施工负责人告知客户具体时间。
5、新安装窗子的提前预定,由专门的商家上门测量制作。
6、对套装门的选定,特别是厨、卫生间是安装何类套装门、规格尺寸和安装方式泥工阶段告知施工负责人。
7、对强电、弱电及给排水再次定位确认,避免安装完毕后的改动。
三、水电工施工阶段
1、地漏的选定、由施工负责人提供数量、在泥工进场前送到现场。
2、瓷砖和门槛石在泥工进场时7日内到现场
3、窗台石在泥工阶段安装
4、套装门在泥工地面找平或者水平线确定后就可通知商家量尺寸
5、新窗的安装时间是泥工进场10天左右,以便不影响后续工作。
6、业主自行在小区找好钻孔的工人(水电工阶段需要水钻打孔或者打空调孔)
四、泥木工阶段:
1、厨卫天棚顶或者集成吊顶的预定(泥工墙砖贴完即可安装)。
2、家具柜门的定制(木工柜体完毕通知商家量尺寸,且要告诉商家是安在地板上面还是地板下面,及是否有踢脚线及顶上阴角线)
3、强化\实木地板定货。
五、漆工施工阶段
1、考虑窗帘定制。
2、墙纸选定。
(特殊墙纸可以在泥木工阶段定货)
3、购买及确认乳胶漆颜色。
4、灯具选定,开关面板的选定(施工负责人提供数量)
5、厨卫天棚顶的安装。
(墙面砖完成就可以通知商家安装)
6、套装门的安装(在墙面刮一遍或二遍灰后安装)
7、通知商家安装橱柜。
(厨卫吊顶完工后就可安装)
8、部分洁具的安装(商家包安装)。
六、安装阶段
1、墙纸安装。
(商家)
2、墙纸贴完后安装灯具、洁具、五金件
3、强化或者实木地板的安装(商家)。
4、其它安装
备注:因户型大小不同,设计方案不同,主材及相关配合计划有所调整,具体根据施工负责人提供的计划为准!。
