中建四局临电方案
- 格式:doc
- 大小:896.32 KB
- 文档页数:14
工程临电方案一、前言随着科技的不断进步、社会的不断发展,电力在工程建设中扮演着越来越重要的角色。
在建设工程中,临时用电也是必不可少的一环。
临时用电供应是一个较为复杂的问题,需要考虑用电大户的需求、用电场所的安全、用电线路的牢固等多方面因素。
本方案旨在为建设工程提供完善的临电方案,确保临时用电的安全稳定和高效运行。
二、临时用电概况临时用电是指在建设工程施工期间,为了保障施工现场所需用电,安装了暂时性设施以满足施工现场用电需要。
临时用电的供应稳定和安全是施工现场保障施工质量和施工进度的重要保障。
在建筑工地、市政道路工程以及其他施工现场,临时用电都是必不可少的。
三、临电方案内容(一)临电设备的选用1. 临时用电箱在施工现场,需要通过建立临时用电箱,将电力线路连接至施工现场。
临时用电箱通常选用防水、隔爆等特性的电箱,以确保使用时的安全性。
2. 电缆在较远的距离传输电能时,需要选用高质量的电缆来传送电能。
根据施工现场的具体要求,我们需要选择电缆的长度、规格和耐压等不同的要求。
3. 发电机组在一些临时用电较为困难的现场,可以选择使用发电机组作为临时用电的主要供电设备。
发电机组可以根据用电负荷和使用时间的长短进行选择。
(二)电力线路布置1. 电力线路布置需水平、垂直在布置临时用电线路时,需要确保线路的水平和垂直,避免拉扯导致线路损坏或危险。
2. 电力线路架空或埋地根据施工现场的实际情况,可以选择将电力线路进行架空或是埋地处理。
架空式布置能够减少对施工现场的占用空间,埋地式布置能够避免线路被破坏、安全性更好。
3. 布置电力线路距离和高度布置电力线路时,需要注意线路的距离和高度,以避免发生交叉和碰撞的情况。
(三)电力用具安装1. 照明设备在施工现场,通常需要使用照明设备来为夜间的工作提供充足的光源。
在选用照明设备时,需要考虑到夜间工作环境和室外环境的特点。
2. 动力设备在施工现场通常需要使用动力设备,如钻机、打砂机等。
工程临电施工方案1. 引言本文档旨在提供一份工程临时供电施工方案,以确保工程施工期间的电力供应和安全。
本方案将包括供电设备的选择与配置、线路敷设、安全措施等内容,以确保施工过程中的电力需求得到满足,并最大程度地减少施工过程中安全隐患的发生。
2. 供电设备选择与配置2.1 主电源选择根据工程需求,主电源将采用市电供电。
在施工现场选择适当的电源接入点,并确保可靠的电力供应。
根据需求对接电处进行合理的容量规划,以满足全面的施工需求。
2.2 临时供电设备选择为保障施工期间的电力供应,将配置临时供电设备。
根据需求选择适当的发电机组,并进行合理布置。
具体的选型将考虑设备功率、负载需求、噪音限制等因素。
3. 线路敷设方案3.1 供电线路规划根据工程需求和施工场地布置,制定供电线路规划方案。
选择合适的线路布线方式,避免线路交叉、缠绕等情况。
同时,确保电缆敷设符合相关安全要求,并保持与其他施工设备的安全距离。
3.2 临时线路敷设通过合理安装接线盒、电缆桥架和保护套管等设备,对临时电缆进行敷设。
根据实际情况选择合适的敷设方式,包括地下敷设、明敷、暗敷等。
在进行线路敷设过程中,要严格按照电缆规格和安全操作标准进行,确保线路安全可靠。
4. 安全措施4.1 规范操作临时供电施工过程中,要求施工人员按照相关规范进行操作。
包括但不限于合理选型、正确接线、稳定安装设备等。
同时,要加强对施工人员的培训,提高他们的安全意识和技能水平。
4.2 安全警示标识在临时供电设备和线路的周围设置相应的安全警示标识,以提醒施工人员和其他工作人员注意安全事项。
标识内容应包括供电设备、电压、禁止触摸和注意触电等提醒。
4.3 定期检查与维护定期对供电设备和线路进行检查和维护,确保其正常运行和安全可靠。
检查包括但不限于设备连接状态、接地情况、绝缘电阻等。
如果发现异常情况,应及时采取相应措施进行处理。
5. 施工后处理5.1 拆除临时供电设备在工程施工结束后,需要拆除临时供电设备。
中建临电方案范文一、方案背景和目的由于建筑施工中需要大量使用电力设备和设施,然而在一些远离城市供电网络的地方,供电不足或难以到达施工现场,因此需要建立一套可靠的临时供电方案。
本方案旨在解决中建施工过程中的临时供电需求,确保施工现场的电力供应稳定可靠,为施工工作提供便利条件。
二、方案内容1.确定用电需求:根据施工现场的实际情况和需要,确定所需用电设备、设施和功率需求。
2.确定供电方式:根据用电需求,选择合适的供电方式,如燃油发电机、太阳能发电系统等。
3.场地准备:为临电设备搭建合适的架子或亭子,保证设备的安全性和可靠性。
4.设备配置:根据用电需求,选购或租赁合适的发电机、太阳能电池板等设备,并进行安装和连接。
5.搭建输电线路:根据施工现场的布局和需要,安装输电线路,保证电力传输的稳定和安全。
6.配电装置:根据用电需求,配置合适的配电装置,如电箱、开关、插座等,确保用电分配合理、安全可靠。
7.线路保护:安装相应的线路保护设备,如熔断器、漏电保护器等,确保用电安全。
8.监控与管理:安装监控系统,对临时供电设备的运行状态进行实时监测和管理,确保供电的稳定和可靠。
9.维护保养:定期对临时供电设备进行检查、维护和保养,以确保设备的正常运行和延长使用寿命。
10.动力管理:合理控制用电负荷,提高能源利用率,减少能源浪费,达到节约能源的目的。
三、方案优势1.灵活可靠:临时供电方案可以根据施工现场的需要进行灵活调整,确保供电的稳定可靠。
2.高效节能:通过采用先进的发电设备和能源管理手段,减少能源消耗,提高能源利用率。
3.安全环保:临时供电方案可以降低对环境的影响,减少废弃物和污染物的排放,提高施工现场的安全性。
四、实施计划1.需求调研:确定施工现场的用电需求和特殊要求。
2.设计方案:根据需求调研结果,设计临电方案。
3.设备采购:根据方案要求,选购或租赁相应的临时供电设备。
4.现场安装:根据方案要求,进行临时供电设备的安装和连接。
1、编制依据《施工现场临时用电安全技术规范》(JGJ46—2005)《建筑施工手册》现场临时供电部分《施工现场机械设备检查技术规程》(JGJ160—2008)《建筑工程施工现场安全资料管理规程》DB11/383-2006《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ01-83-2003《建筑施工现场安全标准管理实施手册》本工程图纸、本工程《施工组织设计》2、工程概况2.1总体概况序号项目内容1 工程名称银川绿地城新里阅湖公馆项目2 工程地址银川贺兰山路以北,银川市九中以东,亲水北大街林带以西,军区路以南3 建设单位绿地集团银川学府置业有限公司4 设计单位九源(国际)建筑顾问有限公司5 监理单位宁夏城乡工程监理咨询有限公司6 质量监督站宁夏银川市质量监督站7 工程总包中建新疆建工集团有限公司8 合同范围结构、内装修、外装修、水电安装9 投资性质自筹资金10 合同工期2014年10月28日开工,2016年10月28日整体工程竣工11 质量目标保证一栋楼“凤凰杯”,争创宁夏“西夏杯”,达到银川市文明工地。

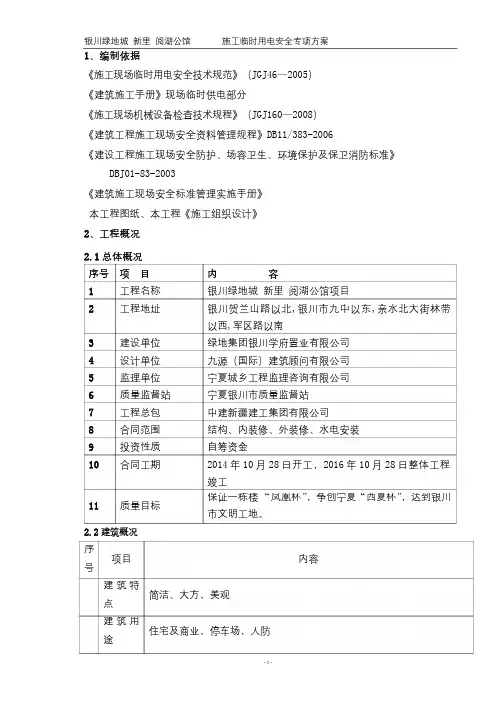

2.2建筑概况序号项目内容建筑特点简洁、大方,美观建筑用途住宅及商业,停车场,人防绝对标高±0.000=1110.3m室内外高差0.3m规划总用地面积74104.20㎡总建筑面积127994.78103745.88住宅建筑面积100925.61公建2820.27垃圾站100建筑面积总概况地上总建筑面积公厕80变电站30物业303.47社区组织工作用房500门卫9地下车库出地面楼梯间100商业建筑面积1697.824248.9 其中人防面积为4165㎡地下建筑面积地下车库面积16613地下储藏面积7635.9在现场东侧中间业主提供2台350VA变压器、西侧中间业主提供1台350VA变压器、北侧业主提供业主各提供1台350VA变压器,在施工现场北侧变压器附近设置两台一级配电柜(为AP1柜),施工现场西侧中间变压器附近设置两台一级配电柜(为AP2柜),施工现场东侧中间变压器附近设置两台一级配电柜(为AP3、AP4柜),由一级配电柜引至现场二级箱和楼层二级箱。
贵州铭星花园工程安全措施编制人:审核人:审批人:中建四局贵州分局铭星花园项目部二零零七年一月二曰一、安全管理体系安全管理体系1.1安全管理组织机构职责:1) 项目经理:李勇安全负责人2) 技术负责人:肖意成负责安全措施制定审核3) 安全员:胡超雷负责安全措施的落实,检查督促,安全资料的收集整理4 ) 钢筋工长:张有江负责钢筋施工中的安全5) 木工工长:余刚负责模板施工中的安全6) 架子工长: 彭 星 负责架子施工中的安全7) 机电工长:孙加贵 负责临电的安全使用和维修检查8) 消防小组a 、组 长:李 勇b 、副组长:肖意成 胡超雷组员:机电班长、木工班长、钢筋班长、架子班长1.2安全管理措施1.2.1模板工程模板采用φ48钢管支撑、竹胶板、木枋系统,支撑架均支撑在砼底板或楼板上。
1) 剪力墙剪力墙最厚400,单层最高4800。
剪力墙采用厚10竹胶板、木枋、钢管及φ12止水穿墙螺杆。
支撑加固系统如下示意图50×100木枋φ12穿墙对拉螺杆在楼向下3000内间距为500×500,其余为300×500。
剪力墙室外部支撑同室内并钢管木枋支撑于边坡护壁上2) 柱柱支撑系统与剪力墙基本相同,对拉螺杆改为非止水并套PVC 管。
便于拆除后重复使用,对拉螺杆当柱截面尺寸为600~800时,为1根,900~1200为2根,1200以上为3根,柱箍间距与剪力墙同,如下示意图:3) 梁、板本工程除转换层外,最大梁截面为250×800,350×650每米荷载分别为0.5T/m、0.57T/m,板最厚为180,荷载为0.45T/m2。
钢管脚手架采用φ48×3.5mm,其承载能力分别进行纵向、横向水平杆等受弯构件的强度计算和立杆的稳定性计算,取计算跨度为1m。
则根据纵向、横向水平杆的抗弯强度计算公式:σ=M/W≤f,M=1.2M GK+1.4∑M QK,M=1/3PL可算得:σ=124N/mm2<f= 205N/mm2又根据立杆稳定性计算公式:N/φA≤f,N=1.2(N G1K+ N G2K)+1.4∑M QK,σ=l0/i(求φ)可算得:N/ φA=113.5 N/mm2<f= 205N/mm2综合上述计算,可采用钢管脚手架跨度为1.0m~1.2m。
中建总公司施工现场临时用电平安技术标准1 总那么1.0.1本标准规定了建筑施工现场临时用电的平安管理要求以及配电线路、配电箱、各类用电设备和照明平安技术要求。
1.0.2本标准适用于中建总公司及下属企业境内的新建、改建和扩建的工业与民用建筑和市政根底设施工程,电源中性点直接接地220/380V三相四线制低压电力系统的临时用电工程的设计、安装、使用、维修和撤除。
1.0.3建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统必须符合以下规定:1)采用三级配电系统2)采用TN-S接零保护系统3)采用二级漏电保护系统1.建筑施工现场供用电,除执行本标准外,尚应符合国家、行业及地方现行有关标准、标准的规定。
2 引用标准建立工程施工现场供用电平安标准GB50194-93低压配电设计标准GB 50054-95建筑施工平安检查评分标准JGJ59-99施工现场临时用电平安技术标准JGJ46-20053 术语平安电压用平安隔离变压器或具有独立绕组的变流器与供电干线隔离开的电路中,导体之间或任何一个导体与地之间有效值不超过50V的交流电压。
Ⅰ类设备设备的防触电保护不仅靠根本绝缘,还包括一种附加的平安措施,即将能触及的可导电局部与设施固定布线中的保护(接地)线相连接。
Ⅱ类设备设备的防触电保护不仅靠根本绝缘还具备双重绝缘或加强绝缘这样的附加平安措施。
这种设备不采用保护接地的措施,也不依赖于安装条件。
Ⅲ类设备设备的防触电保护依靠平安特低电压供电,且设备内可能出现的电压不会高于平安特低电压。
Ⅲ类设备不得具有保护接地手段。
必要时,可因工作(与保护目的不同)的原因,采取与大地连接的手段,但必须在技术上无损于完全水平。
有金属外壳的Ⅲ类设备必要时可以采取将等电位连接线与外壳连接的手段。
4 职责4.0.1 工程经理负责组织建立、健全临时用电平安管理体系,组织制定工程平安用电管理制度和建立用电平安岗位责任制;负责签订总分包临时用电平安管理协议;组织专业维护班组,并监视其有效运行。
工程项目临电方案一、背景及概述为了保障工程项目施工过程中的电力供应安全、稳定和可靠运行,保证各项生产活动和设备的正常使用,特制定本方案。
工程项目临时用电方案适用于施工现场,包括工地办公室、设备动力、照明、施工机械设备等用电。
二、施工现场电力需求分析施工现场设备、办公室等用电需求:1. 办公用电:包括办公室照明、空调、计算机及其他设备;2. 劳务用电:包括生活用电、饮用水处理设备用电等;3. 施工机械用电:包括塔吊、电动叉车、搅拌站、升降机等;4. 临时照明用电:保证夜间施工安全需要;5. 其他特殊设备用电:根据实际情况确定。
三、电力供应方式1. 电网供电:通过临时引入电网供电,接入现场用电设备。
2. 发电机组供电:为了保证施工现场的临时用电需求,可以使用柴油或天然气发电机组供电。
四、电源接入及安全保障1. 电源临时引入:委托具备电力工程施工资质的公司进行电力工程施工,完成施工现场的临时用电电缆引入和电力配电箱搭设等工作,确保施工现场供电设施符合国家规定和安全标准。
2. 足够的负载能力:根据现场用电设备负载需求,安装配电箱和相应的回路,确保配电系统的安全运行。
3. 接地保护:建立良好的接地系统,保证用电设备的接地安全。
4. 安全用电:严格按照《电气用品安全法》的相关规定使用符合国家标准的用电设备,使用合格的电缆、插头插座等电器。
5. 防火措施:在配电箱周围必须保持清洁干燥,消防通道畅通,设置灭火器等消防设备,做好防火防爆措施。
五、用电设备选型及布置1. 办公室用电设备:选择满足需求的办公用电设备,采用节能、环保型产品,并合理布置电缆和插座。
2. 施工机械设备:根据需求选择合适的电动机械设备,设置固定的用电回路和配电箱,采取防水、防尘措施。
六、电气维护及应急措施1. 定期维护检查:设立定期巡检制度,对临时用电设备进行维护与检查,确保设备的正常运行。
2. 应急抢修预案:制定应急抢修预案,设立应急抢修专班,一旦发生电力设备故障,立即进行抢修,保障施工用电的持续供应。
中建现场临电方案背景在建筑工地、道路施工、桥梁修建、电力等行业中,常常需要使用临时电力,以供施工中需要使用的设备进行工作。
中建集团在进行各项工程建设时,也需要使用临时电力来支持施工。
因此,制定一套完善的中建现场临电方案具有重要意义。
方案内容临电设备选型作为临时电力的供给方,需要为现场施工提供安全、可靠、稳定的电力支持设备。
在选型时,需要考虑以下因素:1.施工现场的需要电量2.临电设备的稳定性3.施工现场的环境因素对临电设备的影响考虑以上因素,我们建议选用独立式柴油发电机组作为中建集团现场临电设备。
柴油发电机组的特点是:1.可在任何地点生成稳定的电力,且功率大小可根据施工现场的需要进行调整2.柴油发电机组可经受多种环境因素的影响,如温度和湿度变化、灰尘和腐蚀等3.设备使用寿命长,可持续运行时间较长临电布线方案为了保证现场临电的安全,需要制定临电布线方案。
布线方案应遵循以下原则:1.临电设备应放置在固定位置,不得占用人行通道、紧急通道和消防通道2.临电主线需埋设或隐蔽布置,以防止电线遭损坏或被意外触碰3.临电线路的敷设以固定布线记录为标准,确保电线起点和终点完全匹配根据以上原则,我们建议以埋地方式敷设临电主线,并标注电线的起点和终点。
采用保险箱的方式,将主线与配电线分开布置,以方便施工人员监控电线的状态。
临电标志和警示为了确保现场临电的安全管理,需要制定临电标志和警示方案。
具体包括以下几点:1.临电设备需要安装警告标示牌,以提醒施工人员注意安全2.临电主线和分支线需要标记电线颜色以区分,避免混淆,设置防止儿童触及的措施3.环绕临电设备的安全围栏需要标示清晰,以防止人员逾越进入以上方案建议亦需通过现场安全检查验收程序。
随着施工的推进和现场情况的变化,我们建议不断对临电标志和警示方案进行检查,并进行更新,以确保现场安全。
临电安全管理方案在施工现场,严格的安全管理是非常重要的。
针对临电设备的安全管理,我们建议采取以下措施:1.在施工现场设立专门的临电管理人员,负责指导和监督施工现场临时电源的使用2.建立临电使用规章制度,明确临电使用的范围、标准、流程及管理要点3.对临电设备不定期进行常规维护,以保证设备的稳定性和工作效率4.对临电使用相关人员进行相关安全教育和培训,提升员工安全防范和应急处置的能力总结中建集团现场临电方案,是保障建筑施工安全顺利进行的前提条件。
1.1.编制依据............................... 错误!未指定书签。
1.2.现场临电布置........................... 错误!未指定书签。
1.3.主要开关容量的选择..................... 错误!未指定书签。
1.4.一级配电箱导线选择..................... 错误!未指定书签。
1.5.施工技术方案........................... 错误!未指定书签。
1.6.安全技术措施........................... 错误!未指定书签。
2.施工用水设计............................... 错误!未指定书签。
3.临时用水系统与临时用电系统的使用管理与维护.错误!未指定书签。
1.施工现场临水临电设计1.1.编制依据根据中华人民共和国建设工程施工现场供用电安全规范GB50194-93行业标准施工现场临时用电安全技术规范JGJ46-2005中建总公司CI手册现场分册第二版..中建一局项目工程临时用电安全技术标准..施工现场临时用电安全技术规范及建设单位提供的相关文件与要求..1.2.现场临电布置施工供配电概况:在现场B1地块的东南侧和B2地块的北侧设置容量分别为GYB1-630KVA、GYB1-400KVA;变比都为10/0.4KV的变压器各1台..该工程低压供电系统采用TN-S接地保护系统;低压供电方式为放射式与树杆式相结合..现场施工配电均由一级配电箱送至二级配电箱;再由二级配电箱送至三级配电箱;施工用电均由三级配电箱内引出..所有的二级配电箱和三级配电箱内均设置漏电保护开关;装设在三级箱内供电设备的出线前;漏电开关的动作电流不应大于30mA..动作时间不大于0.1秒..一级箱漏电保护器动作电流大于30mA;;动作时间大于0.1秒..但其额定动作电流与额定动作电流乘积不应大于30mAs、施工现场各塔楼的塔掉人货电梯、外手架全部做防雷接地保护所有的防雷装置冲击接地电阻值不得大于30Ω..整个施工现场用电形成三级配电;两级漏电保护..1.保护接地采用一线到底制;不得装设开关熔断器..2.保护接地不能与保护接零混为一体..3.设备保护接地采用5*5角铁;16平方BV双色软线连接..4.所有重复接地的电阻值不得不大于10Ω现场配电箱编号B1区一级和二级配电箱的编号分别为M-A1-1、2和MA1-1-B1、B2、B16a;一级配电箱的编号中最后数字为B1地块一级配电箱一次排列的数量;它与二级配电箱的前4位数一一对应;二级箱的最后一位阿拉伯数字为该一级箱所引出二级箱的一次数量;在二级箱最后带有a编号的二级箱表示用于楼层施工用电的二级箱..如M-A1-3的一级配电箱编号含义分别是:M---现场配电箱..A1---A为一级箱;1为施工区号;1为B1区、2为B2区..2---为一级配电箱依次排列数量号..如MA1-1-B1、MA1-1-B16a1的二级配电箱编号含义分别是:MA2-1---分别与上述一级配电箱编号含义相同..B1---B为二级配电箱;1为二级配电箱的依次排列数量号..16a1---为16a号塔搂的楼层配电箱;1为楼层二级配电箱的依次排列数量号..在B1设4个一级箱和80个二级配电箱;每1个一级箱负责2栋塔楼楼层施工和塔楼附近塔吊、升降机及施工机械设备的用电;每台塔吊、升降机和钢筋加工厂各设一个专用的二级配电箱;塔楼每三层设一个二级配电箱供本楼层和上下楼层的施工用电..设在B1地块的4个一级箱的电源;分别直接从B1地块的GYB1-400KVA箱式变电站内直接引出;根据现场实际情况埋地敷设方式;引至四个一级配电箱;再由各一级配电箱引至二级配电箱;楼层二级配电箱电缆沿人货电梯口由下而上引至各布置层面其中二级箱数量根据现场实际使用情况可作适当调整..电缆沿人货电梯口由下而上引至各布置层面..整个现场的施工楼梯、人货电梯、地下室、铁构件加工厂、阴暗潮湿及施工人员密集场所的照明均采用不应大于24V安全电压..现场电缆采用VV聚氯乙烯电缆和YC橡套电缆..敷设方式为直接埋或架空敷设..电缆的规格主要有:YC3*240+2*120、YC-3*185+2*95、YC-3*150+2*70、YC-3*120+2*70、YC-3*95+2*50、YC-3*70+2*35、YC-3*50+2*25、YC-3*35+2*16、YC-3*25+2*16..1.3.主要开关容量的选择1.3.1、B1区:施工用电设备表:电动机合计有功功率:ΣP1=740KW电焊机合计视在功率:ΣP2=560KVA用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电动机的需要系数:K3=0.5cosф=0.75电焊机的需要系数:K4=0.5总用电量:S=1.05*1.10.5*740/0.75+0.5*560=895KVA总用电计算电流:Ij=S/√3*U=895/√3*0.38=1376A结论:根据以上计算;B1区现场设置四个一级配电箱主开关400A以上能满足施工要求..1.3.2、B2区施工用电设备表:电动机合计有功功率:ΣP1=314KW电焊机合计视在功率:ΣP2=160KVA用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电动机的需要系数:K3=0.5cosф=0.75电焊机的需要系数:K4=0.5总用电量:S=1.05*1.10.5*314/0.75+0.5*160=379KVA总用电计算电流:Ij=S/√3*U=379/√3*0.38=583A结论:根据以上计算;B2区现场设置三个一级配电箱主开关600A以上能满足施工要求..1.3.3、生活区用电设备表:用电负荷计算:S=K1*K2*K3*ΣP1/cosф+K4*ΣP2备用系数:K1=1.05照明系数:K2=1.1电机的需要系数:K3=0.5cosф=0.75总用电量:S=1.05*1.10.5*71/0.75+240*0.75=228KVA总用电计算电流:Ij=S/√3*U=228/√3*0.38=345A结论:根据以上计算;生活区现场设置一级配电箱主开关400A以上能满足生活要求..1.4.一级配电箱导线选择1.4.1、B1区GYB1-630KVA箱变第一回路至一级配电箱M-A1-1设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=240KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*190=109KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*40=23KVAIj=Pj/√3*U*cosф+Sj/U=109/√3*0.38*0.75+23/0.38=241A选择YC-3*120+2*70载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=109+23*0.5=121KV△U%=ΣPj*L/C*S=121*90/77*120=1.17至第一回路所选电缆截面符合要求..结论:至第一回路配电箱干线采用YC-3*120+2*70第二M-A1-2、三M-A1-3、四M-A1-4、回路配电箱:设备功率表与第一回路相同;不再计算;导线选用YC-3*120+2*70..1.4.2、B2区配电总箱导线选择:GYB1-400KVA箱变至总配电箱M-A2总设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=720KWΣP2=360KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*314=181KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*60=34KVAIj=Pj/√3*U*cosф+Sj/U=181/√3*0.38*0.75+34/0.38=451A选择YC-3*240+2*120载流量符合要求..根据以上计算施工区B2区现场设置一级总配电箱主开关600A以上能满足施工要求按电压降校核:ΣPj=Pj+Sj*cosф=231+93*0.5=278KV△U%=ΣPj*L/C*S=278*170/77*240=2.6至该回路所选电缆截面符合要求..总配电箱M-A2总至第一回路一级配电箱M-A2-1设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=190KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*190=109KWSj=K1*K2*K4*ΣP2=1.1*1.05*0.5*20=12KVAIj=Pj/√3*U*cosф+Sj/U=109/√3*0.38*0.75+12/0.38=249A 选择YC-3*120+2*70载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=109+12*0.5=115KV△U%=ΣPj*L/C*S=121*60/77*120=0.78至第一回路所选电缆截面符合要求..结论:至第一回路配电箱干线采用YC-3*120+2*70至第二回路一级配电箱M-A2-2、第三回路一级配电箱M-A2-3 设备功率表:与第一回路相同;不再计算;导线选用YC-3*120+2*70..1.4.3、生活区一级配电箱导线选择M-A2-1s生活区用电设备功率表:负荷计算:需要系数:K3=0.5K4=0.5ΣP1=190KWΣP2=40KVA按计算电流选择电缆:Pj=K1*K2*K3*ΣP1=1.1*1.05*0.5*181=103KWIj=Pj/√3*U*cosф=103/√3*U*cosф=206A选择YC-3*95+2*50载流量符合要求..按电压降校核:ΣPj=Pj+Sj*cosф=126KV△U%=ΣPj*L/C*S=126*50/77*95=0.86至该路所选电缆截面符合要求..结论:至该回路配电箱干线采用YC-3*95+2*50一级配电箱至二级配电箱电缆选择:200A配电箱采用YC-3*50+2*16160A配电箱采用YC-3*35+2*10100A配电箱采用YC-3*25+2*61.5.施工技术方案1.5.1临电工程按JGJ46-2005施工现场临时用电安全技术规范、建筑安装工程安全生产文明施工资料手册、施工现场临时用电施工组织设计..1.5.2本工程临电配电箱均选用符合规范要求及中建一局集团有限公司定点厂家生产的配电箱;配电箱必须符合无锡市有关临时用电管理规定;符合TN-S供电系统要求..1.5.3现场临电施工均应以经审批后的平面布置图为依据;如需改动必须经设计人员同意;同时做好变更资料存档..1.5.4电缆敷设前应做绝缘耐压试验;其绝缘电阻值不得低于10MΩ;埋地电缆;深度不小于0.8m;敷5~10CM细砂或软土;并盖砖;架空电缆;固定点符合规范要求禁止直接绑扎在架管、钢构件及树上;必须使用瓷瓶..1.5.5通过道路的埋地电缆应采取穿钢套管保护措施;管内不允许有电缆接头..1.5.6配电线路必须在首端、中间、及末端各做一组重复接地;接地电阻应不大于10Ω;塔吊接地电阻不大于4Ω..接地极选用φ50镀锌钢管;2.5米长接地线选用40×4镀锌扁钢..1.5.7施工现场的配电箱;编号、颜色、必须一致..配电箱必须有负荷示意图;负责管理与维护人员姓名..1.5.8现场值班室内设一总控平面图;对用电点实行过程控制管理..1.5.9经过配电箱的漏电开关的额定动作电流不大于30mA;动作时间应小于0.1S..移动式照明安装高度;室内不得低于2.5米;室外不得低于3米;电源线需使用橡套电缆;符合规范要求..1.6.安全技术措施1.6.1电缆线、漏电开关、橡套线等重要保护用品;必须采用定点厂产品;必须符合无锡市有关临时用电管理规定;符合TN-S供电系统要求..现场埋地的临电线路有明显的走向和标志..1.6.2分配电箱与开关箱的距离不得超过30米;开关箱与其所控电气设备相距不得超过3米.. 1.6.3配电箱及开关箱的周围应有两人同时工作的足够空间和通道..严禁在箱旁堆放建筑材料和杂草、杂物..1.6.4所有用电设备严禁直接接入二级配电箱使用;必须达到三级供电二级保护要求;上级配电与下级配电保护相匹配;实施"一机一闸"..配电箱内的动力开关与照明开关必须分开使用..1.6.5配电箱应保持清洁;门、锁齐全;箱内不得存放无关用品..工作零线必须为兰色;保护接地线黄绿双色;符合规范要求..1.6.6从事电气操作人员;必须持有效证件上岗;认真执行电气操作规程;穿戴好符合要求的劳动防护用品..1.6.7夜间从事电气操作时必须二人;并应有足够的照明设施;严禁带病或酒后作业..1.6.8现场必须配有符合消防规范要求的灭火设备;配电室内必须配不少于两个灭火器..1.6.9配电箱内电器需有符合本工程要求的检测报告;厂家应对配电箱进行年检;以确保工程的正常使用..2.施工用水设计2.1施工临时用水设计内容根据施工现场总平面布置图;现场的施工临时用水主要有:总平面施工机械设备用水、消防临时用水、工地临时厕所给排水、地下室施工用水、14栋塔楼的施工用水、现场清洁用水及施工现场雨水与施工废水的排放..2.2施工用水要求与设计按照创建省、市文明施工;创造清洁卫生的施工环境;在满足施工现场施工用水要求的情况下;并尽最大的努力节约珍贵的水资源..根据中建一局集团公司对施工现场临水临电管理的有关规定;结合施工现场的实际情况和业主方的一些具体要求;现场根据施工用水需要;从业主提供位于高浪路南侧DN100的市政给水水源引出一根DN100的施工临时用水管道;经生活区开支一根DN70的支管供职工生活区和办公区用水;DN100的主管道进入施工现场后;沿现场环形道路分支成一根DN100的给水环管;明敷在环形道路的外侧;环形主管经过各塔楼和各用水点时;分别按不同的施工用水需求;在主管上开支不同管径支管到各个用水点;在B2区DN100供水主管两侧DN100环形管道上;各设置一个DN100的闸阀;在B1区南侧DN100环形管道的中间;设置一个DN100的闸阀;每根分支管均设一个控制阀;以便供塔楼施工用水的管道能及时根据施工进度接高施工用水管道..在生活区设消火栓3个;施工现场环形道路及材料堆放场设消火栓8个..在地下室和塔楼4层以下施工期间的施工用水;由市政供水直接供给;4层及以上的施工用水;由设在B2区北侧管道加压泵加压供给详见附图..进入塔楼施工时;在每层塔楼引出一根DN20的施工用水点;并根据施工进度;及时将管道引至用水所需楼层..现场清洁用水电主要有工地临时厕所给排水、分类垃圾堆放场、工地主要出入口、门卫室和钢筋碰焊机、开孔机等用水设备..按现场施工总平面图布置;拟沿现场主道路边设排水沟;以收集基地内的雨水及部分施工废水;经废水沉淀池后排入市政雨水管网..现场临时厕所污水经管道到汇集设在生活区的污水沉淀池;经沉淀后排入高浪路南侧的市政污水管网..2.3现场临时厕所设计为考虑施工人员的使用方便;同时便于现场卫生环境管理;拟在施工现场经二路的主出入口设置临时厕所;工地临时厕所的给排水方案具体如下:临时厕所的给水由旁边的主环管道直接供给;大便池冲洗用水有高位水箱供给;在临时厕所的后侧面;设置一个格栅沉淀池;厕所的污废水汇集在格栅沉淀池处理后;排入经二路旁的市政污水管网..2.4主给水管管径的确定:按照施工现场管理规定的要求及设计规范的规定;本方案施工现场施工用水量按10L/S计;消防按一次一处着火计;室外消防水量按10L/s计;环管计算管径为DN 100;符合施工现场管理规定的要求..2.5管道材质及敷设方式给水管道材料及连接方式:给水管当管径DN≤100采用镀锌钢管;丝扣连接;当管径DN 100时;采用焊接钢管;焊接..给水管道沿地面明敷;凡需穿越道路、围墙钧需设置港套管保护;套管管径大两挡..排水管道采用排水U-PVC管;专用胶水粘接..排水管道埋地暗伏敷;凡需穿越道路、围墙钧需设置港套管保护;套管管径大两;并做好隐蔽纪录与保护施工标示..2.6建筑物内临时消防设施根据施工现场管理规定和建筑设计防火规范GBJ16-86;结合本工程实际情况;现场设置灭火器及灭火沙桶等消防灭火设施..2.7支礅、支吊架制作及安装:埋地给排水管道均按国家标准图集的要求设置支礅..其它明装管道根据现场情况设置相应的吊、支架;支架间距参照下表进行:钢管:U-PVC排水管:2.8水压试验:所有给排水管道安装完毕应进行水压试验;给水管试水压力按工作压力的 1.5倍进行;保压10min 管道不变形;不渗不漏为合格..排水管注水高于地面;15min不渗不漏液面不下降为合格..3.临时用水系统与临时用电系统的使用管理与维护3.1施工现场的配电设施要坚持维修制度;一个月一检查;一季度复查一次;每天巡查现场临电使用情况..3.2配电箱开关的进线和出线不得承受外力;严禁与金属尖锐的断口和强腐蚀物质接触..进出线必须设置在配电箱底部..3.3配电箱要做到"六有";在现场施工;遇有停电一小时以上;应将动力开关箱断电上锁..3.4必须认真填写好电工维修工作记录、电工值班记录..3.5检查或检修配电箱开关箱;维修时必须可靠停电后再作业;悬挂停电标志牌;严禁带电作业..3.6施工现场所设定的配电箱;都必须有防雨措施..3.7施工现场的临时用水;由两名经验丰富的管道技工进行跟踪管理;临时加压水泵房要每天检查;发现有渗漏水等故障隐患要及时排除..3.8加强现场厕所的卫生管理;及时冲洗、清扫;保持整洁、无臭味散发..3.9施工时应注意保证消防管路畅通;消火栓箱内设施完备且箱前道路畅通;无阻塞或堆放杂物..3.10现场平面应及时清扫;保证干净整洁、无积水..并将临水临电的维护管理纳入现场文明施工管理体系..。
装修工程项目临电方案一、项目概述本工程项目为某新建装修工程项目,施工地点为某大型商业综合体。
因为项目规模较大,施工周期较长,因此需要临时供电设施(简称临电),以保障施工期间的电力需求。
二、项目需求1. 临时供电设施需满足施工现场的各项用电需求,包括施工电动工具、施工照明等;2. 临时供电设施需满足施工期间的安全要求,确保施工现场用电安全可靠;3. 临时供电设施需满足施工进度的要求,以确保施工进度的正常推进。
三、临电方案1. 临电总体设计依据项目需求,临电方案采用移动式临时供电设施,由发电机组、配电箱、线缆等组成,以满足施工现场的用电需求。
2. 发电机组布置发电机组选择功率为100kw的柴油发电机组,根据施工现场用电需求及布置情况,选用2台发电机组,分别布置在施工现场的两个主要区域,以分担用电负荷,提高供电可靠性。
3. 配电箱设计配电箱分别设置在两个主要区域的发电机组旁边,以接收发电机组的输出电能,并通过配电线路将电能输送到施工现场各个用电设备。
配电箱选用防水、防尘、防爆等特殊材料制造,以适应施工现场的恶劣环境。
4. 线缆布线根据施工现场的实际情况,设计合理的线缆布线方案,保证电能输送的可靠性和安全性,同时尽量减少布线长度,以降低线路损耗。
5. 临电安全防护为保证施工现场的用电安全,临电方案应设计完善的安全防护措施,包括接地保护、过载保护、短路保护等,确保发生故障时能及时切断电源,避免事故发生。
6. 临电管理机制制定临电管理规范,规范化管理临电设施的日常运行和维护,确保设施的正常运行和安全使用。
四、施工方案1. 临电设施施工人员应持有相应资质证书,并按照资质要求进行操作;2. 施工过程中应严格按照临电方案进行操作,确保施工现场用电安全可靠;3. 施工现场应设置相应的安全警示标志,提醒施工人员注意用电安全。
五、验收标准1. 临电设施应满足施工现场用电需求,保证各项用电设备正常运行;2. 临电设施应符合相关安全标准和规定,不存在安全隐患;3. 临电设施的线路接地电阻应符合规定要求,确保用电安全。
中企建筑工程临时用电方案一、项目概况本项目是中企建筑公司在某地区承建的一项大型建筑工程,总建筑面积达到10万平方米,包括办公楼、商业综合体和停车场等多个建筑物。
为了保障施工期间的用电需求,确保施工进度和工人安全,特制定本临时用电方案。
二、施工用电需求1. 临时用电总负荷约为2000kW,主要用于施工现场的照明、动力设备、施工机械等设施的供电。
2. 施工现场将采用220V和380V两种电压等级,其中220V用于照明和一般动力设备,380V用于大功率动力设备和施工机械。
3. 施工用电的功率需求随着施工进度和工程的不同阶段会有所变化,需要根据实际情况做出相应调整。
三、临时用电设施1. 临时用电供电方式:本项目将采用临时用电箱供电,并设置总开关、分配开关、过载保护开关等设备,为施工现场提供安全可靠的电源。
2. 临时用电线路敷设:临时用电线路将采用PVC保护管敷设于地下,设置防水井和防水套管,确保线路的安全和可靠。
3. 临时用电配电系统:设立相应的配电箱和配电回路,合理分配用电负荷,确保各项设备的正常供电。
四、用电保障措施1. 火灾防护措施:对临时用电设施进行定期巡检和维护,确保线路和设备的正常运行,减少火灾发生的概率。
2. 安全用电措施:设立专门的用电管理人员,做好施工现场的用电安全管理工作,严格遵守电气安全规范,防止发生触电事故。
3. 施工进度管理:定期对用电设施进行检查和维护,随时调整用电负荷,确保用电供应能够满足施工需要。
五、用电设备维护1. 定期巡检:对临时用电设施进行定期巡检,检查用电箱、线路、插座等设备的运行状况,及时发现和排除故障。
2. 设备维护:对临时用电设备进行定期的维护保养工作,检查设备的接线、接触面等部位,及时发现并修复问题。
3. 电器设备配备:根据实际用电需求,配备符合规范的电器设备,并定期进行检测和维护,确保设备的安全可靠。
六、临时用电能源1. 采用稳定的市电作为主要用电能源,确保施工现场用电的稳定供应。
水电安装工程临电方案一、项目概况本次工程为某住宅项目的水电安装工程临时电力方案。
该项目位于某某市某某区,总建筑面积约为XXXX平方米,共有X栋建筑,共计X套房屋。
本次临时电力方案主要针对水电安装工程期间的临时用电需求,确保施工期间的施工、设备运行等需要用电的工作顺利进行,并保障施工现场安全有序。
二、施工现场布置及用电负荷分析1. 施工现场布置施工现场主要包括施工工地、仓库及办公区域。
施工工地为主要用电区域,包括挖土、搬运材料、混凝土搅拌、照明等用电设备;仓库主要用于存放施工材料和设备,主要用电设备为照明和电动吊车等;办公区域主要用于施工管理和施工人员休息,用电设备主要包括照明设备、空调、办公设备等。
2. 用电负荷分析根据施工现场布置情况及现场设备使用情况,初步估算出施工现场的用电负荷。
经过核算,施工现场预计用电负荷为XX千瓦,峰值负荷为X千瓦。
同时还需考虑施工现场的用电安全保障,确保施工现场电力设施的可靠性和稳定性。
三、临时用电方案1. 供电方式为满足施工现场的用电需求,采用临时供电方式。
现场采用临时供电柜,通过市电供电,供电柜进行配电,分配用电场所。
临时供电柜设备选型应符合国家标准,且具有完善的保护装置和安全设施,确保安全可靠。
2. 建设内容(1)供电设备安装工程:包括供电柜、断路器、电能表、引入线路等设备的安装工程。
(2)供电线路敷设工程:从主干道引入临时供电线路,并沿途敷设电缆,到达施工现场,并根据供电负荷进行分支敷设。
(3)室内用电设备安装工程:室内用电设备包括照明设备、办公设备、空调设备等,需按照用电需求进行合理分布安装。
3. 安全保障措施施工现场临时用电设施的安全保障是施工管理的重要环节。
临时用电设施应符合国家标准,且需进行安全用电培训,确保施工人员具备一定的用电知识,做好用电安全工作。
四、施工管理要求1. 安全管理:临时用电施工过程中,需严格按照有关法律法规和安全操作规程进行操作,确保施工人员的人身安全。
临时用电施工方案目录目录.................................................................................... O 1编制依据 (1)2工程概况 (1)2.1工程建设概况.............................................. 错误!未定义书签。
2.2设计概况.................................................. 错误!未定义书签。
2.3项目主要施工条件.......................................... 错误!未定义书签。
3施工计划 (1)3.1进度计划 (1)4.2材料计划 (2)5.3设备计划 (2)4 现场总体布置 (2)6.1临电电源的配备 (2)7.2柴油发电机组的安装和使用 (2)8.3临时用电配置原则 (3)4.3配电箱的设置 (6)5施工工艺技术 (7)9.1施工工艺流程 (7)10 (2)施工工艺811 (3)施工要点125.4质量标准 (12)6各项管理计划 (14)12 (1)进度管理计划 (14)13 (2)质量管理计划 (15)14 (3)安全管理计划 (16)15 (4)环境管理计划 (19)16.资源节约管理计划 (19)17 (6)成品保护及维护计划 (20)7应急处理措施 (21)18 (1)应急组织2119 (2)专项应急措施 (22)8计算书和相关施工图纸 (24)一、编制依据《建筑电气工程施工质量验收规范》《建设工程施工现场供用电安全规范》《低压配电设计规范》《通用用电设备配电设计规范》二、工程概况本工程建筑面积约45.7万,施工范围包括1栋图书馆,1栋空管组食堂,1栋机务组团食堂,1栋室内体育用房及游泳馆,2栋公共教学楼及实验楼,3栋后勤用房,12栋学生宿舍,共21栋单体建筑,建筑面积广、施工单体多,现场施工用电电源及现场箱式变压器按合同约定由甲方负责实施到位,箱变之后电气线路布置由施工单位自行实施。
房屋建筑工程临电方案一、项目概况本方案适用于房屋建筑工程中的临时用电安装。
该工程位于某某市某某区,占地面积约为xxx平方米,并包括xxx层建筑。
工程的主要建筑材料为xxx,结构类型为xxx,建筑物用途为xxx。
二、临时用电范围临时用电需满足全工地(包括主体建筑、施工区域、办公区域等)的用电需求。
具体包括但不限于:1. 主体建筑施工所需用电:包括混凝土搅拌、塔吊、升降机、照明、风机等设备的用电需求;2. 办公区域用电:包括临时搭建的施工办公室、临时生活区域的用电需求;3. 施工现场照明:确保夜间施工时工地内的照明充足,保障施工人员和设备的安全。
三、电源接入方案临时用电的电源可选取附近的变电站或者新建的变压器。
为了保障用电安全和稳定,需要临时用电设备专用线路,线路要求杆塔高度、跨越距离和导线规格符合当地规范。
四、临时用电系统配置1. 配电箱:按照用电需求配置相应数量的配电箱,分布在各个用电区域。
配电箱内部应装有过载、漏电保护等设备,确保用电设备和人员的安全。
2. 电缆布线:根据工地布局和用电设备位置,布设符合规范要求的电缆,采用地沟敷设或架空敷设,并严格按照规范要求埋设管路。
3. 用电设备:选用符合国家标准的用电设备,确保其安全性和性能稳定。
五、临时用电设备设置及用电安全保障1. 各用电设备的布设位置应考虑施工作业面积和作业环境的特点,确保用电设备的安全使用。
2. 临时用电设备应有独立的用电开关,操作人员需持证上岗,确保电气设备的安全使用。
3. 禁止任何非授权人员接触电力设备,特别是水、人体和电源设备接触禁止。
4. 临时用电设备工程负责人应配备临时用电检测设备,进行定期巡视和检查,确保电力设备的正常运行和用电安全。
六、用电维护保养1. 定期检查用电设备的工作情况,发现异常情况及时维修;2. 作业结束后,关闭所有用电设备和配电箱,确保所有用电设备处于安全状态;3. 在夜间施工时,确保工地内的照明设备能正常使用,保障夜间施工人员和设备的安全。
项目部生活区临电施工方案1. 引言随着建筑项目的开展,项目部生活区的建设和电力供应是重要的一环。
为了保证项目部生活区的正常运行和施工安全,本文将提供一个临电施工方案,确保电力供应的稳定和安全。
2. 施工前准备2.1 安全措施在施工前,项目部需制定临电施工的安全措施。
包括但不限于:•设立禁止烟火区域,防止火灾事故;•设置标志牌和警戒线,提醒施工人员注意安全;•提供必要的安全器材,如安全帽、安全鞋等;•安排专人负责安全检查和事故应急处理;•向施工人员进行安全培训和教育。
2.2 材料准备在临电施工前,需准备好所需的材料和设备,确保顺利进行。
主要的材料和设备包括:•电缆、电线等电力传输设备;•配电箱、断路器等用于供电控制的设备;•电力检测仪器,用于监测电力供应的稳定性和安全性;•绝缘材料和防护设备,用于确保电力设备和人员的安全。
2.3 施工人员组织根据临电施工的任务和需求,合理组织施工人员,确保施工进度和安全。
安排人员的注意事项包括:•施工人员需具备相关的电力知识和技能;•制定施工人员的工作计划和职责分工;•建立沟通机制,确保施工人员之间的协作和信息交流;•设立值班制度,确保有足够的人员进行监控和应急处理。
3. 施工流程3.1 前期准备在施工前期准备阶段,需要先进行场地勘察和电力规划。
包括但不限于:•检查用电设备的布局和位置;•测量用电设备的电力需求和负荷;•确定电缆的敷设路径和长度;•衡量地形和环境因素对电力供应的影响。
3.2 电缆敷设根据前期准备的结果,进行电缆敷设工作。
包括但不限于:•安装电缆支架和槽槽;•敷设电缆并进行固定;•进行电缆的连接和绝缘处理。
3.3 配电箱安装根据用电设备的布局和电力需求,安装配电箱和断路器。
包括但不限于:•安装配电箱,并连接到电缆上;•安装断路器,进行配电控制;•进行电线的连接和绝缘处理。
3.4 系统调试在完成电缆敷设和配电箱安装后,进行系统调试。
主要包括以下步骤:•对配电系统进行电力检测,确保电力供应的稳定性;•对用电设备进行测试,确保正常运行;•对电力设备和配电系统进行维护和保养。
目录第一节编制依据 (1)第二节工程概况 (1)第三节用电原则 (2)第四章配电箱内电气装置的设置及安装 (3)第五节现场用电负荷电流计算 (4)第六章接地与防雷保护 (7)第七节安全技术措施 (8)第八节用电消防制度 (12)第九节附图 (14)临电施工方案第一节编制依据1、为了施工现场机械设备和施工人员人身安全,根据中华人民共和国国家标准《建设工程施工现场供用电安全规范》(GB50194-1993)及建设部《施工现场临时用电安全技术规范》(JGJ46-2005)、《建筑施工安全检查规范》有关规范,编制本工程施工现场临时用电施工方案。
2、施工现场临时用电中的其它有关技术问题应遵守现行的国家标准、规范或规程规定。
第二节工程概况2.1工程概况广州市荔湾区大坦沙项目目前在工地东南角有1个变压器,提供现场临时用电负荷。
采用三级送配电方式,我项目部将在现场设置一个配电房(内设一个总配电箱),采用埋地及挂墙架空线路输送方式,分配电箱至开关箱,开关箱至用电设备间线路均采用绝缘导线穿管敷设方式,确保用电安全。
现场临电平面布置图见后附图。
2.2施工机具设备根据本工程主体施工期间用电高峰时段所投入的主要的施工机具设备的使用情况以及照明用电情况,同时考虑业主营销部的用电量来确定总用电量。
本工程拟进场的主要机具设备功率,具体详见以下主要电动施工机具设备计划一览表:机械名称规格型号额定功率KW容量(m3)吨位(t)厂牌及出厂时间小计塔吊QTZ80(6013) 40kW 四川建机2台施工电梯SC200/200 66KW 四川建机4台混凝土输送泵(油压泵)HBT60 柴油三一重工4台机械名称规格型号额定功率KW容量(m3)吨位(t)厂牌及出厂时间小计潜水泵IS50-32-160 3KW 广州水泵厂10台自卸土方运输车8m3重庆红岩6台反铲挖土机820i单斗量1.5m3日本小松2台蛙式打夯机HW-70 2.5KW 邯郸中原建筑机械厂5台钢筋调直机GT4/14 4.4KW 章丘市金马机械厂2台钢筋切断机GQ40A 5.5KW 洛阳机械厂2台钢筋弯曲机GW40 3.0KW 湖南工程学院机械厂6台钢筋套丝机SZ-50A 2.2KW北京奥申博机械连接技术有限公司4台直流电焊机AX-500-7 26 KW 佛山机械设备厂4台交流电焊机BX3-300-2 23KW上海沪工电焊机制造有限公司4台座式圆盘锯MJ-235 4.0KW 河北锯床厂8台手提锯10台平刨MB-504 3.0KW浙江恒丰电器集团有限公司4台压刨MB105H 4.0KW 高要市金汇机械有限公司4台插入式振动棒LIR35 1.5KW 台州市创美电机有限公司20台平板振动器ZB11 1.1KW宁波市鄞州古林协力振动机厂10台砂浆搅拌机JZ300A 0.8m3南海机械设备厂6台第三节用电原则3.1配电原则1、施工配电按总配电箱、二级配电箱、开关箱三级配电、两级保护设置。
2、总配电箱、分配电箱应设在负荷相对集中的地方。
3、动力配电箱与照明配电箱宜分别设置,如设置在同一箱内,动力和照明应分路设置。
4、开关箱应由末级分配电箱配电,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
5、开关箱和配电箱均应装设在干燥、通风及常温场所,不得装在有严惩损伤作用的瓦斯、蒸气、液体等有害介质中,且不易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤的场所,否则,应做特殊防护处理。
3.2配电箱设置原则根据用电原则,并结合本工程工期较紧、机具设备多等实际情况,做以下布置:1、配电箱设置在施工现场用电负荷较为集中营的地段,在主体施工阶段为钢筋加工、塔吊、施工电梯、安装等处配电,主体完毕后转为安装、精装修临时配电。
2、开关箱的设置:各开关箱均设在用电设备附近(3m以内),以便于控制、操作各用电设备。
3、配电总箱、配电箱、开关箱统一购买安监站推荐产品。
其进出线孔均设在箱底,并加护套,箱体方正、牢固、防尘、防晒、严密,并上锁,由专职电工负责保管,做好可靠的重复接地和保护接零。
第四节配电箱内电气装置的设置及安装4.1电气装置的设置1、总配电箱及分配电箱,均需装设自动空气开关和分路隔离开关,其额定值、动作整定值与分路开关的额定值、动作整定值相适应。
总配电箱中,在电源隔离开关的负荷侧必须加设漏电保护器。
2、开关箱内电气装置的设置必须严格执行“一机一闸”制,严禁用同一开关直接控制二台及二台以上用电设备(含插座),开关箱内的开关必须能在任何情况下都可以对用电设备实行电源隔离,开关箱内必须在设备负荷线的首端设置漏电保护装置,且其额定动作电流及动作时间应与总配电箱处漏电开关的动作电流及动作时间做合理配合,使之具有分级分段保护的功能,且不大于30mA。
4.2电气装置的安装1、配电箱与开关箱的安装高度为箱底距地面 1.3~1.5m ,本工程箱体材料选用铁板,配电箱及所有开关电器均是合格产品。
无论是选用新电气产品还是旧电气产品,本工程都保证这些产品全部完整无损、动作可靠、绝缘良好,绝对不使用破损电气产品。
2、所有配电箱与开关箱均将在其箱门处标注其编号、名称、用途和分路情况。
3、为防止停、送电时,电源手动开关带负荷操作,以及便于对用电设备在停、送电时进行监护,配电箱、开关箱之间应当遵循一个合理的操作程序,即停电时其操作程序应当是:开关箱—分配电箱—总配电箱;送电时其操作程序应当是:总配电箱—分配电箱—开关箱。
4.3配电线路的敷设要求1、线路走向按以下原则:总配电箱—分配电箱—开关箱—用电机具设备。
2、施工现场的配电线路的敷设方式:从变配电房引出至配电房至配电箱采用低压电缆、正规水泥电线杆架空线路输送方式,分配电箱至开关箱,开关箱至用电机具设备间线路均采用绝缘导线穿管敷设方式,确保用电安全。
3、电缆架设3.1低压电缆需架空敷设时,应沿建筑物、构筑物架设,其架设高度不应低于2m ;接头处应绝缘良好,并应采取防水措施。
3.2电缆道路交叉处,应敷设在坚固的保护管内;管的两端宜伸出路基2m 。
3.3进入配电房的电缆管,在电缆敷设完成后应将管口堵实。
第五节 现场用电负荷电流计算5.1计算方法选择、施工现场临时用电总负荷计算)/(10.1~05.144332211∑∑∑+∑++=P K P K P K COS P K P φ式中 P ——供电设备总需要容量(KVA )P 1——电动机额定功率(KW ) P 2——电焊机额定功率(KVA ) P 3——室内照明容量(KW )P4——室外照明容量(KW)COSΦ——电动机平均功率因素(在施工现场最高为0.75-0.78,一般为0.65-0.75)。
K1、K2、K3、K4——需要系数,参见下表:根据施工现场具体情况,现场电动机大于30台,所以K1取0.5,电焊机大于10台,K2取0.5,K3取0.8,K4取1.0,COSΦ取0.7。
5.2用电负荷统计表施工现场用电设备负荷统计表电动机设备容量计算序号用电设备名称型号设备容量(kW) 设备数量总功率(KW)1 塔吊QTZ80(6013) 402 802 施工电梯SC200/200 66 4 2643 钢筋调直机GT4/14 4.4 2 8.84 钢筋切断机GQ40-1 5.5 2 115 钢筋弯曲机GW40 3.06 186 直螺纹套丝机SZ-50A 2.2 4 8.87 手提切割机SH-32 1.50 10 158 座式圆盘锯MJ-235 4.0 10 409 砂浆搅拌机JZ300A 5 10 5010 振动棒LIR35 1.5 20 3011 合计525.6电焊机电设备容量计算序号用电设备名称型号设备容量(kW)设备数量总功率(KW)1 交流弧焊机BX3-300-2 23 5 1152 电渣压力焊/ 100 KW 2 2003 合计315功率合计:(1)、电动机类总功率: ∑P 1==525.6KW ; (2)、电焊机类总功率:∑P 2=315KVA 。
2)、施工现场主体阶段临时用电总负荷计算)/(10.1~05.144332211∑∑∑+∑++=P K P K P K COS P K P φ式中 P ——供电设备总需要容量(KVA )P 1——电动机额定功率(KW ) P 2——电焊机额定功率(KVA ) P 3——室内照明容量(KW ) P 4——室外照明容量(KW ) COS Φ——电动机平均功率因素 K 1、K 2、K 3、K 4——需要系数K1、K2、K3、K4——需要系数,参见下表用电名称数量需要参数K数值 电动机具3-10 11-30 30以上 K10.70.6 0.5 0.5 电焊机 3-10 10以上K2 0.6 0.5 室内照明 K3 0.8 室外照明K41.0根据施工现场具体情况,现场电动机大于30台,所以K 1取0.5,电焊机大于10台,K 2取0.5,K 4取1.0,COS Φ取0.75。
施工现场所用全部动力设备的总容量为:∑+∑=2211/P K COS P K P φ动=0.5×525.6/0.75+0.6×315= 529.4KW由于办公用电量所占的比重较动力用电少得多,所以计算用电量时可以简化,只要在动力用电量之外加10%。
P 照=539.4×10%=53.9KVA(三相) 施工用电总负荷为:P=P动+P照=593.34KW通过以上计算可知,施工现场提供的1台650KW变压器可以满足现场生产要求。
5.3配电系统设计5.3.1线路布置及敷设方法水平敷设:电缆线路布置于基坑临边防护栏杆下侧及基坑内。
待现场具备作业面,采用电缆沟方式纠正;或在首层结构临边,利用临边结构柱敷设架空线路、或用铁丝(或钢丝绳)悬挂电缆方式、电杆架空线路方式。
竖向敷设:垂直敷设的临时主干线每隔2米做一个固定支架固定敷设电缆。
考虑干线电缆临时利用弱电竖井中的备用竖井,每层电缆水平走向利用每个井道结构墙体上的预留洞,尽量靠一侧固定安装。
电缆安装完后采用安全网进行必要的防护。
5.3.2线路及机械设备施工电流及导线截面选择1、主干线路电流计算及导线截面选择按前文计算数据,总功率为593 KVA。
按变压器规范输出电压380V,根据计算电流公式I js =φcos31000LS jUS⨯=593×1000÷(3×380×0.75)=1202A,查电气设计手册,供电总线路选择2路2(VV-3×185mm2+2×95mm2)电缆可满足电流要求。
故本工程主供电线路考虑按四路进行划分。
第六节接地与防雷保护本供电系统设重复接地和防雷接地。
1、漏电保护器装于总隔离开关负荷侧。
