中建一局临电施工方案
- 格式:pdf
- 大小:600.84 KB
- 文档页数:16
临电工程安装施工方案模板一、项目概况及建设背景1.1 项目名称:临时电工程安装施工方案1.2 项目地点:XXX省XXX市XXX区1.3 项目背景:本次施工是为了临时供电,确保工地施工期间的用电需求,保障施工进度。
二、工程概况2.1 安装地点:工地施工现场2.2 安装内容:主要包括临时配电箱、电缆敷设、电缆桥架安装等。
2.3 施工工艺:配电线路敷设、接地系统安装、配电箱布置等。
三、施工安全措施3.1 施工前的安全准备:施工前需制定现场施工安全计划书,包括现场施工安全许可、安全防护帽、手套、工作鞋等安全防护用品的使用,确保施工人员的人身安全。
3.2 施工中的安全控制:施工中应设置专人负责安全监管,禁止未经培训人员进入施工现场,加强对各种施工机具和用具的维护保养,加强对临时电源设备的使用和保护。
3.3 施工后的安全控制:在施工完毕后,及时清理施工现场,确保施工现场的清洁整洁,及时收拾施工工具,保证周边环境的安全。
四、施工方案4.1 施工前准备(1)确认施工地点的具体位置、空间大小和布局,确保施工人员的安全。
(2)准备所需施工工具、器材和材料。
(3)制定施工计划和施工任务分工。
4.2 施工步骤(1)配电箱安装:根据实际需求,在施工现场确定配电箱的布置位置,进行配电箱的安装。
(2)电缆敷设:根据实际需要,在施工现场进行电缆的敷设工作,确保电缆线路的布置合理。
(3)电缆桥架安装:根据实际需求,在施工现场进行电缆桥架的安装,确保电缆桥架的稳固和安全。
4.3 施工后的收尾工作(1)清理施工现场及工具(2)进行施工成果的验收(3)编制施工记录和相关报告五、质量控制5.1 施工过程中要严格按照图纸要求进行安装,确保各项工程质量符合标准。
5.2 施工过程中要做好各项施工记录,以便验收和日后维护。
5.3 施工结束后进行工程质量验收,确保工程质量满足设计要求。
六、环境保护6.1 在进行施工前,要对工程现场的环境进行评估,并采取相应的环境保护措施。
中建临电方案范文一、方案背景和目的由于建筑施工中需要大量使用电力设备和设施,然而在一些远离城市供电网络的地方,供电不足或难以到达施工现场,因此需要建立一套可靠的临时供电方案。
本方案旨在解决中建施工过程中的临时供电需求,确保施工现场的电力供应稳定可靠,为施工工作提供便利条件。
二、方案内容1.确定用电需求:根据施工现场的实际情况和需要,确定所需用电设备、设施和功率需求。
2.确定供电方式:根据用电需求,选择合适的供电方式,如燃油发电机、太阳能发电系统等。
3.场地准备:为临电设备搭建合适的架子或亭子,保证设备的安全性和可靠性。
4.设备配置:根据用电需求,选购或租赁合适的发电机、太阳能电池板等设备,并进行安装和连接。
5.搭建输电线路:根据施工现场的布局和需要,安装输电线路,保证电力传输的稳定和安全。
6.配电装置:根据用电需求,配置合适的配电装置,如电箱、开关、插座等,确保用电分配合理、安全可靠。
7.线路保护:安装相应的线路保护设备,如熔断器、漏电保护器等,确保用电安全。
8.监控与管理:安装监控系统,对临时供电设备的运行状态进行实时监测和管理,确保供电的稳定和可靠。
9.维护保养:定期对临时供电设备进行检查、维护和保养,以确保设备的正常运行和延长使用寿命。
10.动力管理:合理控制用电负荷,提高能源利用率,减少能源浪费,达到节约能源的目的。
三、方案优势1.灵活可靠:临时供电方案可以根据施工现场的需要进行灵活调整,确保供电的稳定可靠。
2.高效节能:通过采用先进的发电设备和能源管理手段,减少能源消耗,提高能源利用率。
3.安全环保:临时供电方案可以降低对环境的影响,减少废弃物和污染物的排放,提高施工现场的安全性。
四、实施计划1.需求调研:确定施工现场的用电需求和特殊要求。
2.设计方案:根据需求调研结果,设计临电方案。
3.设备采购:根据方案要求,选购或租赁相应的临时供电设备。
4.现场安装:根据方案要求,进行临时供电设备的安装和连接。
编号:创案字2001-06 清华科技园创新中心工程现场临时用电施工方案中建一局集团清华科技园创新中心工程项目经理部二零零一年五目录目录 (1)施工方案调整变更索引表 (2)第一章总体部署 (3)1.1 临时电源布置 (3)1.2 现场临时电箱布置 (3)1.3 临时电缆布置 (4)第二章电负荷情况 (4)第三章电缆及电箱选型 (4)第四章实物工程量清单 (5)第五章材料清单 (5)第六章临时用电安全管理制度 (6)第七章安全用电技术措施 (7)第八章强电进楼安全措施 (9)第九章临时用电电气防火措施 (9)施工方案调整变更索引表第一章总体部署清华科技园创新中心工程现场临时用电布置,本着经济、实用的原则,在充分考虑地下结构、临建的平面布置及将来地上结构施工的整体情况下,现场临时用电布置如下:1.1 临时电源布置本工程临时电源由业主提供,布置在现场的西南角,由一台630KVA 架杆式变压器及一个低压配电盘组成。
变压器二次出线为双组185电缆,提供900安培电流。
低电配电盘为室外防雨、防尘型,内设插卡式电度表一台、350A空气开关二台、400A空气开关一台、250A空气开关一台、100A漏电保护器一台。
我方在临时电源周围砌筑高 1.8米砖墙做为保护,并在北侧开门以便维修及监管。
1.2 现场临时电箱布置考虑到现场总体负荷情况,分别在现场的南侧中部、东南角、西北角布设三个一级电箱,每个一级箱提供一路250A的电源供三台塔吊用电。
三台塔吊的负荷分别为90KW二台、70KW一台。
东南角的一级箱提供一路250A电源到木工房,在木工房内设一个二级箱,分别满足木工房、钢筋加工场、结构劳务队、机电劳务队、职工生活区的照明及动力用电。
另提供一路250A的电源,串接四个二级箱引到地下室,满足地下结构施工用电。
西北角的一级箱提供一路250A的电源到办公区,在办公区附近设一个二级箱,分别满足办公用电及部分现场施工用电。
另提供一路250A的电源,串接四个二级箱引到地下室,满足地下结构施工用电。
中建现场临电方案背景在建筑工地、道路施工、桥梁修建、电力等行业中,常常需要使用临时电力,以供施工中需要使用的设备进行工作。
中建集团在进行各项工程建设时,也需要使用临时电力来支持施工。
因此,制定一套完善的中建现场临电方案具有重要意义。
方案内容临电设备选型作为临时电力的供给方,需要为现场施工提供安全、可靠、稳定的电力支持设备。
在选型时,需要考虑以下因素:1.施工现场的需要电量2.临电设备的稳定性3.施工现场的环境因素对临电设备的影响考虑以上因素,我们建议选用独立式柴油发电机组作为中建集团现场临电设备。
柴油发电机组的特点是:1.可在任何地点生成稳定的电力,且功率大小可根据施工现场的需要进行调整2.柴油发电机组可经受多种环境因素的影响,如温度和湿度变化、灰尘和腐蚀等3.设备使用寿命长,可持续运行时间较长临电布线方案为了保证现场临电的安全,需要制定临电布线方案。
布线方案应遵循以下原则:1.临电设备应放置在固定位置,不得占用人行通道、紧急通道和消防通道2.临电主线需埋设或隐蔽布置,以防止电线遭损坏或被意外触碰3.临电线路的敷设以固定布线记录为标准,确保电线起点和终点完全匹配根据以上原则,我们建议以埋地方式敷设临电主线,并标注电线的起点和终点。
采用保险箱的方式,将主线与配电线分开布置,以方便施工人员监控电线的状态。
临电标志和警示为了确保现场临电的安全管理,需要制定临电标志和警示方案。
具体包括以下几点:1.临电设备需要安装警告标示牌,以提醒施工人员注意安全2.临电主线和分支线需要标记电线颜色以区分,避免混淆,设置防止儿童触及的措施3.环绕临电设备的安全围栏需要标示清晰,以防止人员逾越进入以上方案建议亦需通过现场安全检查验收程序。
随着施工的推进和现场情况的变化,我们建议不断对临电标志和警示方案进行检查,并进行更新,以确保现场安全。
临电安全管理方案在施工现场,严格的安全管理是非常重要的。
针对临电设备的安全管理,我们建议采取以下措施:1.在施工现场设立专门的临电管理人员,负责指导和监督施工现场临时电源的使用2.建立临电使用规章制度,明确临电使用的范围、标准、流程及管理要点3.对临电设备不定期进行常规维护,以保证设备的稳定性和工作效率4.对临电使用相关人员进行相关安全教育和培训,提升员工安全防范和应急处置的能力总结中建集团现场临电方案,是保障建筑施工安全顺利进行的前提条件。
北大清华蓝旗营教师住宅小区工程(8#、9#、10#、12#)临水临电施工方案中建一局集团四公司北大清华蓝旗营教师住宅小区项目经理部一九九九年一月中建一局集团四公司北大清华蓝旗营教师住宅小区工程编制:蓝旗营项目技术管理部审核:审批:目录施工方案调整变更索引表 (1)第一章:工程简介 (2)第二章:施工现场临水临电及主要临建简介 (2)第三章:临电设计 (3)第四章:临水设计 (10)第五章:临电施工技术要求及临电管理与维护 (18)第六章:临水施工技术要求及系统维护与管理 (19)第七章:临水、临电施工进度计划 ..............错误!未定义书签。
第八章:工期保证措施 (21)第九章:成品保护措施 (22)第十章:现场安全用电和消防措施 (22)第十一章:附图 (24)施工方案调整变更索引表第一章:工程简介北大清华蓝旗营教师住宅小区工程位于北京市海淀区清华园南侧,是以住宅为主、商场等配套设施组成的建筑群体,该建筑群体由十栋高层建筑和三栋多层建筑组成,工程总建筑面积为19.3万平方米,是国家立项的北京市重点工程.中国建筑一局集团四公司北大、清华蓝旗营教师住宅小区项目经理部承建该建筑群体中的8#、9#两栋独立的高层塔式住宅和10#、12#两栋多层住宅。
8#楼地上二十层,9#楼地上十八层,地下均为两层,8#、9#两栋楼最大建筑高度66。
70米,结构形式为全现浇钢筋混凝土剪力墙结构,基础为箱形基础;10#、12#两栋多层均为半地下室,10#楼的结构形式为内浇外砌,地上六层,地下一层,基础为片筏基础;12#楼为全现浇钢筋混凝土结构,地上九层,地下一层,基础为片筏基础。
四栋楼总建筑面积为46400平方米.第二章:施工现场临水临电及主要临建简介2.1施工现场临电情况现场临电总电源业主提供一台800KVA变压器,总配电室位于现场西北侧厕所处。
2。
2主要用电临建情况施工工人生活区(含食堂、宿舍、厕所)、混凝土搅拌站和办公区沿施工现场北侧自西向东布置,办公区由26间钢筋混凝土盒子房组成(双层双排布置),工人生活区由四栋分别45米长的干粘石活动板房组成(双排布置),其中生活区的食堂和厕所为砖砌结构。
100万平方米生态安居工程(永和花A区园)临水临电工程施工方案编制:黄海山审核:赵留建审批:中国建筑一局(集团)有限公司二O 一二年十月目录第一章设计依据............................................... 3.. 第二章工程概况............................................... 3..2.1现场平面布置说明 (3)第三章工程部署............................................... 4..3.1用电线路部署 (4)3.2用电负荷总量计算电缆选择 (4)1、A 区箱变容量的选择: (4)2、B 区箱变容量的选择: (7)3、C 区西侧箱变容量的选择: (11)3.3箱体布置及构造要求 (13)第四章安全保证措施................................................................ 1. .4.第五章临时用电系统的使用管理与维护............................................................... 1.. 4第六章现场临时用水方案................................................................ 1. .76.1 现场用水量分析 (18)6.2 临时用水布置 (19)第七章现场弱电监控方案................................................................ 2. .0第一章设计依据1.《建筑施工手册》。
2.《建筑安装工程安全生产文明施工资料手册》。
3.《JGJ46-2005《施工现场临时用电安全技术规范》。
4.《建筑工程施工现场消防安全技术规范》。

一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2013)2. 《建筑工程施工现场供电安全规范》(GB50194-93)3. 《低压配电设计规范》(GB50054-2011)4. 《供配电系统设计规范》(GB50052-2009)二、编制原则1. 安全第一,预防为主;2. 符合国家标准,确保施工用电安全;3. 经济合理,便于施工和管理。
三、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 施工单位:XX建筑有限公司4. 施工期限:XX年XX月至XX年XX月四、临时用电工程布置1. 电源进线:采用三相五线制,进线电压为10KV,由供电局提供。
2. 变电站:设置在施工现场西南角,安装一台400KVA的变压器,用于施工现场的供电。
3. 配电室:设置在变电站附近,安装计量柜、配电柜及电容器柜,实现三级配电。
4. 配电线路:采用电缆敷设,电缆型号为YJV-22-3×50+1×10,敷设方式为埋地敷设。
5. 用电设备:施工现场主要用电设备包括照明、通风、排水、搅拌机、混凝土泵等。
五、负荷计算及变压器选择1. 负荷计算:根据施工现场用电设备的功率,进行负荷计算,确定总负荷为300KW。
2. 变压器选择:根据总负荷,选择一台400KVA的变压器,满足施工现场的用电需求。
六、配电系统设计1. 配电线路:采用三级配电,分别为高压配电、低压配电和末端配电。
2. 配电装置:采用配电柜,实现电能的分配和控制。
3. 接地装置:采用接地电阻小于4Ω的接地装置,确保用电安全。
七、防雷装置设计1. 防雷接地:采用接地电阻小于4Ω的接地装置,确保防雷效果。
2. 防雷设备:安装避雷针、避雷带等防雷设备,降低雷击风险。
八、安全用电措施1. 施工现场设立专责电工,负责临时用电的安全管理。
2. 严格执行《施工现场临时用电安全技术规范》,确保用电安全。
3. 施工现场用电设备应定期检查、维护,发现安全隐患及时整改。
电子城驼房营住宅小区A4楼工程临时用电施工组织设计北京城建一电子城住宅项目经理部2006年06月15日电子城驼房营住宅小区A4楼工程临时用电施工组织设计编制人:审核人:审批人:编制单位:北京城建一电子城住宅项目经理部编制时间:2006年06月15日施工组织设计、施工方案项目部会审记录目录1.工程概况及工程特点: (1)1.1工程概况: (1)1.2用电概况: (1)1.3工程特点: (1)2.编制依据: (1)2.1施工合同 (1)2.2甲方提供的现场电源 (2)2.3主要规范、规程、标准 (2)2.4主要图集 (2)2.5主要法规 (2)2.6其他 (2)3.主要施工机具用电设备负荷: (2)4.负荷计算: (3)5.现场临电规划及设备选择: (4)5.1配电箱及开关箱的设置: (4)5.2线路设计及导线截面选择: (5)5.2.1线路敷设: (5)5.2.2导线截面选择: (5)6.防雷措施: (8)7.重复接地和接零保护措施: (8)8.安全用电技术档案: (9)8.1临电施工组织设计 (9)8.2临时用电施组变更记录 (9)8.3技术负责人的技术交底资料 (9)8.4临时用电、电气设备试验、检验、调试记录 (9)8.5临时用电工程检查验收表 (10)8.6临时用电绝缘电阻测试记录 (11)8.7临时用电接地电阻测试记录及接地接地装置隐检平面示意图 (11)8.8临时用电检查、复查记录表 (12)8.9临时用电电工值班维修工作记录 (12)8.10临时用电现场漏电保护器测试记录 (12)8.11临时用电值班电工花名册、复印件、考试卷 (12)8.12临时用电电气设备使用说明书、合格证、记录 (12)8.13临时用电安全管理制度及电工值班制度 (12)8.14临时用电施工现场检查评分和整改记录 (12)9.安全用电措施和注意事项: (13)9.1施工现场临时用电安全措施 (13)9.2施工现场临时用电安全生产注意事项 (15)9.3雨期施工安全用电措施和注意事项 (16)10.电气防火措施: (16)11.说明: (17)11.1工程简介 (17)11.2工程水文、地质情况 (17)12. 附图: (17)12.1临时用电系统图 (17)12.2临时用电立面图 (17)12.3临时用电平面图 (17)临时用电施工组织设计1.工程概况及工程特点:1.1 工程概况:本工程为电子城驼房营住宅小区A4楼,是一般民用住宅建筑,位于北京市朝阳区酒仙桥驼房营路东,亮马桥北路南,建筑总面积14716.70㎡,基础形式为筏板基础;结构形式为现浇钢筋混凝土剪力墙结构;地下二层,地上二十四层;±0.00为35.30m;场地自然地坪为34.30m,基底标高为-8.26m;标准层高为2.80m,檐高为69.00m。

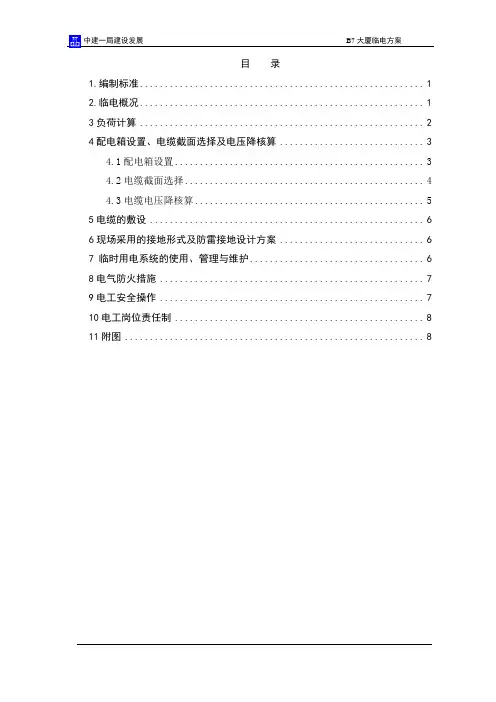

中建一局建设发展B7大厦临电方案目录1.编制标准 (1)2.临电概况 (1)3负荷计算 (2)4配电箱设置、电缆截面选择及电压降核算 (3)4.1配电箱设置 (3)4.2电缆截面选择 (4)4.3电缆电压降核算 (5)5电缆的敷设 (6)6现场采用的接地形式及防雷接地设计方案 (6)7 临时用电系统的使用、管理与维护 (6)8电气防火措施 (7)9电工安全操作 (7)10电工岗位责任制 (8)11附图 (8)1.编制标准1.《施工现场临时用电安全技术规范》(JGJ46—88)2.《建筑工程施工现场供电安全规范》(GB50144-93)3.《建筑施工手册》现场临时供电部分4. 公司有关施工现场临电的文件和安全注意事项5. 土建专业提供的施工现场平面布置图2.临电概况本工程施工用电分为三个阶段:地下施工阶段、地上施工阶段、装修施工阶段。
依据施工总进度计划可知,施工用电高峰期为结构施工后期粗装修提前插入阶段。
2.1负荷统计根据土建专业提供施工现场平面布置图及现场主要机械设备表进行负荷统计列表如下:现场用电负荷统计3负荷计算总视在计算负荷(总用电量)如下:P j =1.05~1.1*[(k1P1/COS )+k2P2+k3P3+k4P4]=1.1*[(0.5*1442/0.7)+0.5*588+0.8*170+1*49]= 1660kVA P j :总视在计算负荷或总容量(kVA)P1:电动机额定总功率(Kw)P2:电焊机额定总容量(KVA)P3:室内照明总容量(KVA)P4:室外照明总容量(KVA)COS :电动机平均功率因数(0.65~0.75)k1、k2、k3、k4查表取值分别为0.5、0.5、0.8、1.0考虑变压器的经济运行容量,实际选用变压器的容量应比计算容量增加(20—30)%为宜。
因此需要的电源容量至少为P实=1660×120% =1992KV A4配电箱设置、电缆截面选择及电压降核算4.1配电箱设置现场变电所设在西北角,所内有两台变压器,变压器容量为500KVA,其中一台为B7现场使用,设低压配电柜三台。
100万平方米生态安居工程(永和花园)—A区临水临电工程施工方案编制:黄海山审核:赵留建审批:中国建筑一局(集团)有限公司二O 一二年十月目录第一章设计依据 (3)第二章工程概况 (3)2.1现场平面布置说明 (3)第三章工程部署 (4)3.1用电线路部署 (4)3.2用电负荷总量计算电缆选择 (4)1、A区箱变容量的选择: (4)2、B区箱变容量的选择: (7)3、C区西侧箱变容量的选择: (11)3.3箱体布置及构造要求 (13)第四章安全保证措施 (14)第五章临时用电系统的使用管理与维护 (14)第六章现场临时用水方案 (17)6.1现场用水量分析 (18)6.2临时用水布置 (19)第七章现场弱电监控方案 (20)第一章设计依据1.《建筑施工手册》。
2.《建筑安装工程安全生产文明施工资料手册》。
3.《JGJ46-2005《施工现场临时用电安全技术规范》。
4.《建筑工程施工现场消防安全技术规范》。
5.中建总公司CI手册现场分册第二版。
6.施工现场临时用电施工组织设计。
7.施工现场临建平面布置图。
第二章工程概况本项目位于海南省海口市西海岸新区(长流组团)海口市南片区,南临南海大道,北临长兴路,东临长滨路;东距五源河森林公园约1.2公里、距中心城区约12公里,西距长流公园约1公里,北距西海岸约4公里。
本项目共分为A、B、C、D四个地块,A、B、C地块为二类住宅用地,总用地面积为278372平方米(其中A地块建设用地98555平方米,B地块建设用地80956平方米,C地块建设用地98861平方米),D地块为小学用地(建设用地27740平方米)。
本设计范围为A、B、C、地块。
2.1现场平面布置说明(1)现场布置钢筋原材堆放场地和钢筋加工场地,共计23个。
(2)现场布置木料和架料场地,共计23个。
(3)现场布置机电加工场地和机电堆放场地。
(4)现场布置木工房。
(5)现场大门处设置洗车池,厕所设置化粪池。
现场临时用电施工方案(中建一局)一、项目背景中建一局是国内知名的建筑施工企业,承担了众多大型工程项目的施工任务。
在施工现场,临时用电作为施工期间必不可少的基础设施之一,对项目的实施具有重要的支撑作用。
本文旨在制定中建一局在工程施工中的现场临时用电施工方案,确保施工期间用电安全、稳定、高效。
二、现场临时用电施工方案1.施工前准备–对用电场所进行调查勘察,了解用电负荷和主要用电设备情况,合理规划临时用电线路。
–根据实际需求确定临时用电箱的容量和数量,确保满足施工期间的用电需求。
–安排专业电工人员进行临时用电线路的搭设和布线。
2.电缆敷设–采用橡套软电缆,确保电缆绝缘良好,能够承受施工现场的恶劣环境。
–电缆敷设应符合安全规范,避免交叉敷设、压砸、穿刺等情况,确保用电安全。
3.临时用电系统–根据实际用电负荷搭建临时用电系统,包括用电箱、配电柜、断路器等设备。
–定期对临时用电线路和设备进行检查,确保运行正常,随时做好紧急处理准备。
4.接地保护–在临时用电系统中设置有效的接地保护装置,防止因漏电导致的安全事故发生。
–定期检查接地保护装置的有效性,确保接地阻值符合要求。
5.人员培训–组织施工人员进行临时用电安全操作和应急处理培训,增强安全意识和操作能力。
–制定临时用电安全操作规程,要求操作人员严格按照规程执行,确保施工现场安全。
三、总结中建一局作为知名的建筑施工企业,对于现场临时用电的施工具有丰富的经验和标准化的管理体系。
制定本方案,是为了在施工期间保证用电安全和稳定,确保工程施工顺利进行。
希望通过全体施工人员的共同努力,严格按照这一方案执行,确保施工现场的用电安全,为项目的成功实施提供有力支持。
方案编号:002青白江区文化体育中心建设项目现场临电施工方案中建一局集团建设发展有限公司青白江区文化体育中心建设项目项目经理部二零一四年五月编制:审核:审批:目录1 编制说明及工程概况 (1)1.1编制依据 (1)1.2工程概况 (1)1.3编制说明 (1)2 现场总体布置 (1)3 临时用电设计 (2)3.1现场临电设置 (2)3.2临电负荷计算 (2)3.3主电缆截面选择及压降计算 (8)3.4电缆埋设施工技术要求……………………………………………………………………………….。
113。
5一、二级配电柜的配置………………………………………………………………………………。
.113.6临时照明………………………………………………………………………………………………。
.124 安全用电措施及电气防火措施 (13)5 防雷接地设计方案 (14)6 建立健全临时用电技术档案 (14)7 临电应急预案 (15)8 质量、安全和文明施工管理…………………………………………………………………………..。
.16 8。
1质量管理……………………………………………………………………………………………….。
168。
2安全施工措施………………………………………………………………………………………….。
168。
3文明施工 (16)附表1………………………………………………………………………………………………………。
17附表2 (17)附表3………………………………………………………………………………………………………。
20附表4………………………………………………………………………………………………………。
21附表5 (22)附表6 (23)1编制说明及工程概况1。
1编制依据1.1。
1《施工现场临时用电安全技术规范》JGJ 46—20051.1。
2《建筑电气工程施工质量验收规范》GB 50303-20021。
1.3《建筑设计防火规范》GB 50016—20061.1。
目录2、电源进线,配电室、分配电箱等的位置及线路走向 (1)3、负荷计算 (1)4、导线截面和电器的类型、规格的选择 (3)5、临电需用材料汇总表 (7)6、用电措施和电气防火措施 (8)7、现场临时用电管理制度 (12)附图:临时用电平面布置图1、现场勘测本工程地点位于北京市,现场三通一平已基本完成。
现场办公区在现场的东南侧,办公区主要建筑物有一栋两层办公楼,采用彩钢板活动房;职工生活区也在现场的东侧(办公区的北侧),两栋物资库房,四栋两层工人宿舍楼,采用彩钢板活动房;三间管理人员食堂,两间管理人员厕所,一间管理人员澡堂,四间职工食堂,两间职工厕所,一间职工澡堂;生产上主要用电的有五台塔吊、两间钢筋加工棚、两间木工加工房、两间水电加工棚。
供现场施工用电的变压器设在现场西侧,容量为800KVA。
2、电源进线,配电室、分配电箱等的位置及线路走向根据现场情况,将临时用电变压器设在现场西侧,内设两台总配电柜。
办公区、生活区设1个一级箱,下分3个二级配电箱,供其用电。
现场生产区南北两侧设置5台一级配电箱放射出16台二级配电箱。
钢筋加工区及木工加工区各设1台二级配电箱,每个建筑物南北各设1个二级箱。
配电线路详见临时用电平面布置图。
3、负荷计算本工程现场用电负荷根据用电机具类别分为电动机负荷、电焊机负荷和照明负荷,各种机具设备容量、相关参数及其计算如下表所示。
表-1为总统计表,表-2为电焊机负荷计算,表-3为电动机负荷计算表。
由于用电高峰在结构施工期间,故只考虑结构施工时的负荷容量。
表中具体设备统计和计算如下表(其中照明用电按动力用电的10%考虑,系数K0取1.05~1.10):总用电量按下式计算所得:S=1.05~1.10(K1∑P/COS∮1+K2∑P/COS∮2+S3)S=供电设备总需要容量(KVA)P1=电焊机额定容量(KVA)P2=电动机额定功率(KW)S3=照明总需要容量(KVA)COS∮1―――电焊机的平均功率因数COS∮2―――电动机的平均功率因数K1、K2―――需要系数照明总需要容量取施工现场总负荷的10%施工现场临时用电设备容量计算表表-1变压器容量为800KVA,能够满足生产需要。
目录1、现场勘测 (1)2、电源进线,配电室、分配电箱等的位置及线路走向 (1)3、负荷计算 (1)4、导线截面和电器的类型、规格的选择 (3)5、临电需用材料汇总表 (6)6、用电措施和电气防火措施 (7)7、现场临时用电管理制度 (11)附图:临时用电平面布置图1、现场勘测本工程地点位于北京市,现场三通一平已基本完成。
现场办公区在现场的东南侧,办公区主要建筑物有一栋两层办公楼,采用彩钢板活动房;职工生活区也在现场的东侧(办公区的北侧),两栋物资库房,四栋两层工人宿舍楼,采用彩钢板活动房;三间管理人员食堂,两间管理人员厕所,一间管理人员澡堂,四间职工食堂,两间职工厕所,一间职工澡堂;生产上主要用电的有五台塔吊、两间钢筋加工棚、两间木工加工房、两间水电加工棚。
供现场施工用电的变压器设在现场西侧,容量为800KVA。
2、电源进线,配电室、分配电箱等的位置及线路走向根据现场情况,将临时用电变压器设在现场西侧,内设两台总配电柜。
办公区、生活区设1个一级箱,下分3个二级配电箱,供其用电。
现场生产区南北两侧设置5台一级配电箱放射出16台二级配电箱。
钢筋加工区及木工加工区各设1台二级配电箱,每个建筑物南北各设1个二级箱。
配电线路详见临时用电平面布置图。
3、负荷计算本工程现场用电负荷根据用电机具类别分为电动机负荷、电焊机负荷和照明负荷,各种机具设备容量、相关参数及其计算如下表所示。
表-1为总统计表,表-2为电焊机负荷计算,表-3为电动机负荷计算表。
由于用电高峰在结构施工期间,故只考虑结构施工时的负荷容量。
表中具体设备统计和计算如下表(其中照明用电按动力用电的10%考虑,系数K0取1.05~1.10):总用电量按下式计算所得:S=1.05~1.10(K1∑P/COS∮1+K2∑P/COS∮2+S3)S=供电设备总需要容量(KVA)P1=电焊机额定容量(KVA)P2=电动机额定功率(KW)S3=照明总需要容量(KVA)COS∮1―――电焊机的平均功率因数COS∮2―――电动机的平均功率因数K1、K2―――需要系数照明总需要容量取施工现场总负荷的10%施工现场临时用电设备容量计算表表-1变压器容量为800KVA,能够满足生产需要。
表-34、导线截面和电器的类型、规格的选择本施工现场临时用电采用三级配电、三级保护TN-S供电系统,放射式多路主干线送至各用电区域,然后在每个供电区域内再分级放射式及树干式构成配电网络。
根据施工现场平面布置及用电负荷分布情况,现场设置2个总配电柜,6个一级箱,19个二级配电箱,电源采用YJV型铜芯电缆,埋地套管-0.7米敷设,由5个现场一级箱对应负荷集中区域,供给塔吊和附近现场用电;由1个一级箱供给东南角办公区、生活区用电。
业主变压器到配电柜采用汇流母排连接,(箱号为D-1.D-2)配电柜内设置630A空开六只,转换开关一只,电压表、电流表各一只。
4.1.D-1配电箱到现场南面钢筋加工区一级箱A-01总容量为108.4KVA,计算电流(P/√3U)为164.7A,经查表采用3*70+2*35电缆,配电箱内设置400A空开一只,电压.电流表各一只, 160A空开六只,160A漏电保护器6只。
4.2.D-1配电箱到现场南面博物馆钢筋加工区一级箱A-02总容量为121.6KVA,计算电流(P/√3U)为185A,经查表采用3*95+2*50电缆,配电箱内设置400A空开一只,电压.电流表各一只,160A空开六只,160A漏电保护器6只。
4.3.D-1配电箱到现场西面钢水电加工区一级箱A-03总容量为98KVA,计算电流(P/√3U)为149A,经查表采用3*50+2*50电缆,配电箱内设置400A空开一只,电压.电流表各一只,160A空开六只,160A漏电保护器6只。
4.4.D-2配电箱到现场一级箱A-04总容量为157.6KVA,计算电流(P/√3U)为238A,经查表采用3*95+2*50电缆,配电箱内设置400A空开一只,电压.电流表各一只,160A空开六只,160A漏电保护器6只。
4.5.D-2配电箱到现场北面钢筋加工区一级箱A-05总容量为122.4KVA,计算电流(P/√3U)为185.4A,经查表采用3*95+2*50电缆,配电箱内设置400A空开一只,电压.电流表各一只,160A空开六只,160A漏电保护器6只。
4.6.D-2配电箱到现场职工生活区一级箱A-06总容量为180KVA,计算电流(P/√3U)为272.7A,经查表采用3*95+2*50电缆,配电箱内设置400A空开一只,电压.电流表各一只, 160A空开六只,160A漏电保护器6只。
4.7.A-01到施工区二级箱T-01容量为30.8KVA计算负荷(P/√3U)为46.8A,查表采用3×25+2×16铜芯电缆线连接。
配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.8.A-01到施工区二级箱B-01容量为25KVA计算负荷(P/√3U)为38A,查表采用3×25+2×16铜芯电缆线连接,配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.9.A-01到施工区二级箱B-02容量为41KVA计算负荷(P/√3U)为62A,查表采用3×25+2×16铜芯电缆线连接,配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.10.A-01到施工区二级箱B-03容量为11.6KVA计算负荷(P/√3U)为17.6A,查表采用5*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A 空开8只,63漏电保护器8只。
4.11.A-02到施工区二级箱T-02容量为53KVA计算负荷(P/√3U)为81A,查表采用3*35+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.12.A-02到施工区二级箱B-04容量为11.6KVA计算负荷(P/√3U)为17.6A,查表采用5*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.13.A-02到施工区二级箱B-05容量为35KVA计算负荷(P/√3U)为53A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.14.A-02到施工区二级箱B-06.B-7容量为22KVA计算负荷(P/√3U)为33.4A,查表采用3*35+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.15.A-03到施工区二级箱B-18容量为49KVA计算负荷(P/√3U)为74A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.16.A-03到施工区二级箱B-19容量为49KVA计算负荷(P/√3U)为74A,采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A 空开8只,63漏电保护器8只。
4.17.A-04到施工区二级箱T-03容量为30.8KVA计算负荷(P/√3U)为46.8A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.18.A-04到施工区二级箱B-08容量为24KVA计算负荷(P/√3U)为37A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.19.A-04到施工区二级箱B-09容量为24KVA计算负荷(P/√3U)为37A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.20.A-04到施工区二级箱T-04容量为30.8KVA计算负荷(P/√3U)为46.8A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.21.A-04到施工区二级箱B-10容量为24KVA计算负荷(P/√3U)为37A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.21.A-04到施工区二级箱B-11容量为24KVA计算负荷(P/√3U)为37A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.22.A-05到施工区二级箱T-02容量为30.8KVA计算负荷(P/√3U)为46.8A,查表采用3*35+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.23.A-05到施工区二级箱B-12容量为11.6KVA计算负荷(P/√3U)为17.6A,查表采用5*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.24.A-05到施工区二级箱B-13容量为35KVA计算负荷(P/√3U)为53A,查表采用3*25+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.25.A-05到施工区二级箱B-14容量为45KVA计算负荷(P/√3U)为68A,查表采用3*35+2*16铜芯电缆线连接. 配电箱内设置160A空开一只,63A空开8只,63漏电保护器8只。
4.26.A-06到生活区二级箱B-15容量为15KW计算负荷(P/√3U)为21.2A,查表采用5*16铜芯电缆线连接。
4.27.A-06到生活区二级箱B-16容量为82KVA计算负荷(P/√3U)为124.2A,查表采用3*50+2*25铜芯电缆线连接。
4.28.A-06到生活区二级箱B-17容量为83KVA计算负荷(P/√3U)为126A,查表采用3*50+2*25铜芯电缆线连接。
5、临电需用材料汇总表6、用电措施和电气防火措施6.1.安全用电措施6.1.1.安全用电技术措施保证正确可靠的接地与接零。
必须按要求设置接地与接零,杜绝疏漏。
所有接地、接零处必须保证可靠的电气连接。
保护零线PE必须采用绿/黄双色线,严格与相线、工作零线相区别,杜绝混用。
电气设备的设置必须符合JGJ46-2005《施工现场临时用电安全技术规范》的要求。
电气选用正规合格产品,总配电柜、一级配电箱、二级配电箱分级设置,漏电保护器参数分级设置,总配电箱漏电保护器额定漏电动作电流不小于75mA,二级配电箱和开关箱漏电保护器额定漏电动作电流为30mA。
