混凝土拆模申请表表C2.5 工程名称盐业公司配送站拆模部位三层梁、板、柱施工单位巴彦淖尔市锦星建筑安装有限公司模板类型竹胶板、钢管拆除班组及负责人木工/武庆堂监护人员砼设计强度等级C30 浇筑日期2014、8、31 计划拆模日期2014.9、14同条件试块强度值(附报告单)(32.3)MPa同条件试块强度达到设计强度的(101)% 龄期(14)天拆模时按下列要求(是否可以承受上一层传下来的施工荷载)同条件试块强度值应达到设计强度的()%在选择的类型划√构件类型板跨度≤2m ≥50%跨度>2m,≤8m ≥75%√跨度>8m ≥100%梁跨度≤8m ≥75%√跨度>8m ≥100%悬臂构件≥100%拆模安全技术措施:1、模板支撑拆除前,混凝土强度必须达到设计要求,并经申报批准后,才能进行。
拆除模板一般用长撬棒,人不许站在正在拆除的模板上。
在拆除楼板模板时,要注意整块模板掉下,尤其是用定型模板做平台模板时,更要注意,防止模板突然全部掉落伤人。
2、拆模时必须设置警戒区域,并派人监护。
拆模必须拆除干净彻底,不得保留有悬空模板。
拆下的模板要及时清理,堆放整齐。
高处拆下的模板及支撑应用垂直升降设备运至地面,不得乱抛乱扔。
3、拆模时,临时脚手架必须牢固,不得用拆下的模板做脚手板。
4、脚手板搁至必须牢固平整,不得有空头板,以防踏空坠落。
5、拆除的钢模作平台底模时,不得一次将顶撑全部拆除,应分批拆下顶撑,然后按顺序拆下搁栅,底模,以免发生模在自重荷载下一次性大面积脱落。
安全员:施工员:年月日审批意见项目技术负责人:年月日审批意见监理工程师:年月日扣件式钢管脚手架验收记录表表C3.1 工程名称虹美嘉园B1#楼工程结构/高度框剪/45.15M 施工单位福建省琯头建筑安装有限公司架体总高度8M方案是否论证/ 分段验收高度8m 验收部位地下一层-一层验收项目序号安全技术要求结果构配件材质1钢管规格材质符合现行国标,钢管刷防锈漆,无裂纹、变形钢管规格材质符合现行国标,钢管刷防锈漆,无裂纹、变形2扣件符合GB15831规定,抽样复试合格,无锈蚀、脆裂、变形及滑丝;紧固力矩40N.m~65N.m扣件符合GB15831规定3脚手板厚50mm,材质符合国标;木脚手板无劈裂、腐朽;钢脚手板无锈蚀、裂纹、变形脚手板厚50mm,材质符合国标;木脚手板无劈裂、腐朽;钢脚手板无锈蚀、裂纹、变形架体基础4 基础平整坚实,满足承载要求基础平整坚实,满足承载要求5 有排水措施(基础宜高出自然地坪50 mm~100 mm)有排水措施6 立杆底部设置通长垫板和底座立杆底部设置通长垫板和底座7 设置纵、横向扫地杆(距垫板≯200 mm)设置纵、横向扫地杆架体与建筑物拉结8方案按(二)步(二)跨布置,架体第一步必须设置符合要求9 连墙件距主节点≯300mm,连接点牢固、可靠连接点牢固、可靠10 架体开口处连墙件垂直间距设置≯2步,且≯4m 符合要求11 架体高度>24m时,必须采用刚性连接/杆件间距与接头12方案设计值:立杆纵距( 1.5 )m,允许偏差±50 mm立杆横距(1.5 )m,允许偏差±20 mm横杆步距( 80 )m,允许偏差±20 mm实测最大值:立杆纵距( 1.5 )m立杆横距(1.5 )m横杆步距( 80 )m13 立杆全高垂直度允许偏差±100 mm 立杆全高垂直度允许偏差14主节点处小横杆全部设置,作业层小横杆等间距设置且最大间距≯1/2纵距符合要求15立杆接头对接;立杆、大横杆接头错开,同步或同跨内相邻杆件不得有2个接头,相邻两步或两跨内杆件接头错开≮500 mm符合要求续表C3.1 验收项目序号安全技术要求结果剪刀撑与横向斜撑16每道剪刀撑宽度4跨~6跨,且≮6m,角度45°~ 60°,搭接长度≮1m,用不少于2个扣件固定,扣件距杆端距离≮100mm符合要求17高度<24m的脚手架必须在外侧立面两端、转角及中间≯15m各设置剪刀撑,并由底到顶连续设置;高度≥24m的脚手架,在外侧立面沿长度和高度连续设置剪刀撑/ 18高度>24m的脚手架,除拐角处、开口处设置横向斜撑外,中间每隔6跨距设置一道/ 19 横向斜撑在同一节间,由底至顶呈之字型连续布置/脚手板与防护栏杆20 脚手板满铺,板间紧靠且离墙面≯150mm脚手板满铺,板间紧靠且离墙面≯150mm21 脚手板搭接或对接符合规范规定,无探头板脚手板搭接或对接符合规范规定,无探头板22 作业层设1.2m高防护栏杆和≮180mm高的挡脚板符合要求架体封闭与防护23脚手架外立杆内侧设密目立网全封闭,封闭严密,绑绳绑扎牢固可靠封闭严密,绑绳绑扎牢固可靠24作业层下设安全平网兜底,且以下每隔10m设一道安全平网,应封闭严密,绑扎牢固可靠应封闭严密,绑扎牢固可靠25作业层里排架体与建筑物间隙应采用脚手板或安全平网封闭采用脚手板或安全平网封闭通道设置与防护26应设置人员上下通道;上下通道宽度≥1m ,坡度≯1﹕3,坡道应设踏步符合要求27坡道及平台两侧设1.2m高防护栏杆和≮180mm高挡脚板;脚手板拼接严密,绑扎牢固脚手板拼接严密,绑扎牢固28 上下通道按规定设置剪刀撑、连墙件设置剪刀撑、连墙件门洞29 架体门洞桁架应符合规范的构造要求/施工单位验收结论结论:施工员:安全员:技术负责人:项目负责人(签章):年月日监理单位验收结论结论:监理工程师:总监理工程师(签章):年月日扣件式满堂脚手架验收记录表表C3.7工程名称虹美嘉园B1#楼满堂脚手架平面尺寸施工单位福建省琯头建筑安装有限公司搭设高度方案是否论证/ 验收部位验收项目序号安全技术要求结果构配件材质1钢管应符合现行国家标准,不得使用有严重锈蚀、弯曲、压扁及裂纹的钢管钢管应符合现行国家标准2扣件应符合现行国家标准GB15831规定,抽样复试合格,无锈蚀、裂缝、变形及滑丝,紧固力矩40N.m~65N.m扣件应符合现行国家标准GB15831规定3脚手板厚50mm,材质符合国标要求;木脚手板无劈裂、腐朽;钢脚手板无锈蚀、裂纹、变形脚手板厚50mm,材质符合国标要求架体基础4 基础应坚实、平整,承载力应符合方案设计要求。

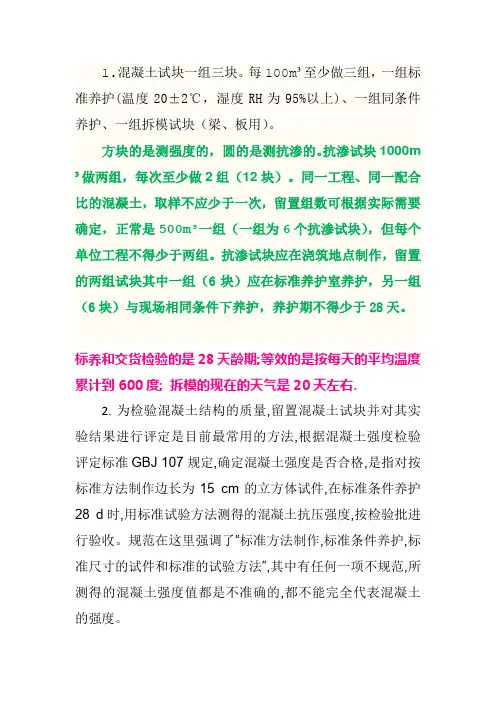

1.混凝土试块一组三块。
每100m³至少做三组,一组标准养护(温度20±2℃,湿度RH为95%以上)、一组同条件养护、一组拆模试块(梁、板用)。
方块的是测强度的,圆的是测抗渗的。
抗渗试块1000m ³做两组,每次至少做2组(12块)。
同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定,正常是500m³一组(一组为6个抗渗试块),但每个单位工程不得少于两组。
抗渗试块应在浇筑地点制作,留置的两组试块其中一组(6块)应在标准养护室养护,另一组(6块)与现场相同条件下养护,养护期不得少于28天。
标养和交货检验的是28天龄期;等效的是按每天的平均温度累计到600度; 拆模的现在的天气是20天左右.2.为检验混凝土结构的质量,留置混凝土试块并对其实验结果进行评定是目前最常用的方法,根据混凝土强度检验评定标准GBJ 107规定,确定混凝土强度是否合格,是指对按标准方法制作边长为15 cm的立方体试件,在标准条件养护28 d时,用标准试验方法测得的混凝土抗压强度,按检验批进行验收。
规范在这里强调了“标准方法制作,标准条件养护,标准尺寸的试件和标准的试验方法”,其中有任何一项不规范,所测得的混凝土强度值都是不准确的,都不能完全代表混凝土的强度。
同条件试块混凝土结构实体强度同条件养护试块“混凝士结构实体强度同条件养护试块”(以下简称“同条件养护试块”)是新的《混凝土结构工程施工质量验收规范》(GB50204-2002)中提出的一项新规定,但在我们近期的监督工作中,发现一些建设、监理、施工单位对“同条件养护试块”的概念不是十分明白,施工中存在漏做或未按规范要求进行留置的现象,给混凝土结构工程的质量评价和工程验收带来了困难。
为使各参建单位对“同条件养护试块”有一个清楚的认识和理解,以便今后能认真执行,下面就“同条件养护试块”的几个问题介绍如下:一、什么是“同条件养护试块”?“同条件养护试块”的试压强度值是反映砼结构实体强度的重要指标,它是指砼试块脱模后放置在砼结构或构件一起,进行同温度、同湿度环境的相同养护,达到等效养护龄期时进行强度试验的试件。
【引言】【概述】【正文】1.混凝土耐久性要求1.1防渗透性要求:根据混凝土的使用环境和要求确定抗渗性要求,包括水泥用量、骨料用量、外加剂选择等。
1.2抗冻性要求:根据混凝土施工地的气候条件确定混凝土抗冻性要求,包括水泥用量、细骨料用量、粗骨料用量等。
1.3抗硫酸盐侵蚀性要求:根据混凝土工程所在地的硫酸盐含量确定混凝土抗硫酸盐侵蚀性要求,包括水泥用量、骨料用量、外加剂选择等。
1.4抗碱骨料反应要求:根据骨料的碱活性进行鉴定,确定混凝土抗碱骨料反应的要求,包括骨料用量、水泥用量、掺合料选择等。
1.5承载能力要求:根据混凝土所在结构的受力要求,确定混凝土的强度等级。
2.原材料选择2.1水泥选择:根据混凝土的用途、强度等级和耐久性要求选择适合的水泥品种。
2.2骨料选择:根据混凝土的工作性能和强度要求选择适合的骨料种类和规格。
2.3外加剂选择:根据混凝土的工作性能要求选择合适的外加剂种类和掺量。
2.4控制混凝土配合比的质量:选用符合规定要求的原材料,并进行相应的检测和试验,确保配合比的质量合格。
3.配合比设计3.1水灰比设计:根据混凝土的强度等级、施工性要求和工作环境确定适当的水灰比,以满足混凝土的强度和耐久性要求。
3.2骨料配合比设计:根据混凝土的用途和工作性能要求确定适当的骨料配合比,以保证混凝土的稳定性和均匀性。
3.3外加剂配合比设计:根据混凝土的工作性能要求选择合适的外加剂掺量,在保证混凝土质量的前提下,最大限度地发挥外加剂的功能。
3.4其他掺合料使用:根据混凝土的性能要求和耐久性要求,适当使用掺合料,降低混凝土水泥用量,提高混凝土强度和耐久性。
4.运输与浇筑4.1混凝土的配送方式:选择适当的输送方式,保证混凝土坍落度的稳定性和施工效率。
4.2浇筑前的准备工作:准备好合适的浇筑工具和设备,保证施工平稳进行。
4.3混凝土浇筑:控制浇筑速度和坍落度,保证混凝土浇筑的质量和均匀性。
4.4混凝土的输送距离和高度限制:根据具体工程的要求,确定混凝土的输送距离和高度限制,以保证混凝土的质量和砼体的稳定性。

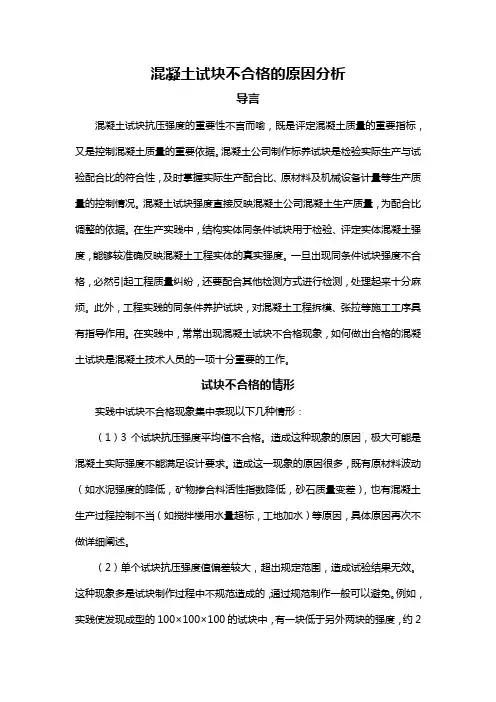

混凝土试块不合格的原因分析导言混凝土试块抗压强度的重要性不言而喻,既是评定混凝土质量的重要指标,又是控制混凝土质量的重要依据。
混凝土公司制作标养试块是检验实际生产与试验配合比的符合性,及时掌握实际生产配合比、原材料及机械设备计量等生产质量的控制情况。
混凝土试块强度直接反映混凝土公司混凝土生产质量,为配合比调整的依据。
在生产实践中,结构实体同条件试块用于检验、评定实体混凝土强度,能够较准确反映混凝土工程实体的真实强度。
一旦出现同条件试块强度不合格,必然引起工程质量纠纷,还要配合其他检测方式进行检测,处理起来十分麻烦。
此外,工程实践的同条件养护试块,对混凝土工程拆模、张拉等施工工序具有指导作用。
在实践中,常常出现混凝土试块不合格现象,如何做出合格的混凝土试块是混凝土技术人员的一项十分重要的工作。
试块不合格的情形实践中试块不合格现象集中表现以下几种情形:(1)3个试块抗压强度平均值不合格。
造成这种现象的原因,极大可能是混凝土实际强度不能满足设计要求。
造成这一现象的原因很多,既有原材料波动(如水泥强度的降低,矿物掺合料活性指数降低,砂石质量变差),也有混凝土生产过程控制不当(如搅拌楼用水量超标,工地加水)等原因,具体原因再次不做详细阐述。
(2)单个试块抗压强度值偏差较大,超出规定范围,造成试验结果无效。
这种现象多是试块制作过程中不规范造成的,通过规范制作一般可以避免。
例如,实践使发现成型的100×100×100的试块中,有一块低于另外两块的强度,约2兆帕左右,通过观察发现成型过程中一组3个试块装料不均匀。
这种现象在试块拆模后可以称一下,有时试块重量偏差50~100g,试块重的强度高,同强度等级的各试块重量相对差别不大时,一般抗压强度也相差不大。
(3)按照规范进行评定的多组试块间强度值离散较大,依据相应的统计方法评定不合格。
造成这种现象的原因,既有生产过程控制的因素,也有混凝土试块制作过程中的不规范因素造成的。
附表4.1:混凝土试件台账注:1 试件类型是指抗压强度试件和抗渗试件;2 养护方式包括:标准养护、同条件养护或同条件养护28d转标准养护28d。
部分内容来源于网络,有侵权请联系删除!附表4.2:钢筋连接接头试样台账工程名称:共页第页部分内容来源于网络,有侵权请联系删除!附表4.3:钢筋(原材)试验台帐部分内容来源于网络,有侵权请联系删除!.附表4.4:实体砼(600℃·d)测温记录表工程名称:共页第页附表4.5:砼坍落度检测记录表工程名称:共页第页部分内容来源于网络,有侵权请联系删除!附表4.6:标养室测温记录表部分内容来源于网络,有侵权请联系删除!附表:大气测温记录表附表4.8:防水材料试验台账部分内容来源于网络,有侵权请联系删除!附表4.9:回填土试验台账部分内容来源于网络,有侵权请联系删除!附表4.10:砌墙砖(砌块)试验台账工程名称:共页第页注:对实行有见证取样和送检的试件,请在备注栏内加盖专用章。
部分内容来源于网络,有侵权请联系删除!附表4.11:砂浆试件台账工程名称:共页第页注:1 砂浆种类是指水泥砂浆或混合砂浆;2 养护方式:标准养护或同条件养护。
部分内容来源于网络,有侵权请联系删除!附表4.12:砂石试验台账工程名称:共页第页部分内容来源于网络,有侵权请联系删除!附表4.13:水泥试验台账注:对实行有见证取样和送检的试件,请在备注栏内加盖专用章。
部分内容来源于网络,有侵权请联系删除!附表4.15:混凝土实体检验(600℃·d)大气测温统计表附表4.16:标养试块取样计划地上部分工程名称:XXXXXXXXXXXXXXXXXXXX工程日期:年月日监理:技术负责人:试验员:附表4.17:地上结构实体钢筋保护层厚度顶板取样计划工程名称:XXXXXXXXXXXXXXXXXXXX工程日期:年月日监理签字(盖章):施工单位签字(盖章):附表4.18:地上结构实体钢筋保护层厚度框架梁取样计划工程名称:XXXXXXXXXXXXXXXXXXXXXX工程日期:年月日监理签字(盖章):施工单位签字(盖章):附表4.19:钢筋直螺纹套筒取样计划工程名称:XXXXXXXXXXXXXXXXXXXX工程日期:年月日监理:技术负责人:试验员:附表4.20:实体600℃试块取样计划地上部分.部分内容来源于网络,有侵权请联系删除!2.代码表示的意义:代码中的第一字母表示仪器类别,第二字母S表示有效受控。
见证取样送检台账
苏州易中建设咨询监理有限公司
见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司见证取样送检台账
苏州易中建设咨询监理有限公司。

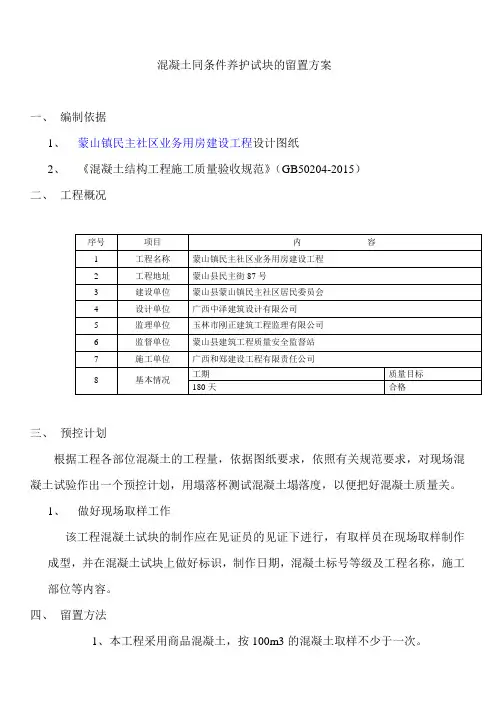

混凝土同条件养护试块的留置方案一、编制依据1、蒙山镇民主社区业务用房建设工程设计图纸2、《混凝土结构工程施工质量验收规范》(GB50204-2015)二、工程概况三、预控计划根据工程各部位混凝土的工程量,依据图纸要求,依照有关规范要求,对现场混凝土试验作出一个预控计划,用塌落杯测试混凝土塌落度,以便把好混凝土质量关。
1、做好现场取样工作该工程混凝土试块的制作应在见证员的见证下进行,有取样员在现场取样制作成型,并在混凝土试块上做好标识,制作日期,混凝土标号等级及工程名称,施工部位等内容。
四、留置方法1、本工程采用商品混凝土,按100m3的混凝土取样不少于一次。
2、现浇结构每一层的独立现浇的柱及梁板其取样不少于一次。
3、每次取样至少留置一组标准试块。
4、同条件养护试块拆模后,应放置在所代表的取样部位位置,与所代表的取样部位采取相同的养护方法。
同条件试块应在达到养护龄期时进行强度试验,养护龄期应根据同条件养护试件强度与标准养护条件下28d龄期试件强度相等的原则。
5、养护龄期可取日平均温度逐日累计达到600Cd时对应的龄期,0C及以下不计入,等效养护龄期不应少于14d,不大于60d。
五、计划留置同条件养护混凝土试块如下:需要注意的问题:1、对入场的商品混凝土没有进行塌落度的检测。
2、对于需要同条件养护的混凝土试块没有放置在相应的地方,与母体同条件养护,而是另外放置在水中、砂堆里进行单独养护。
3、没有建立同条件养护试块的温度累计台账。
至使试块没有数据记录。
4、上述问题是工程施工中同条件养护试块在留置过程中经常会出现的问题,工地负责取样的人员在施工中特别要注意。

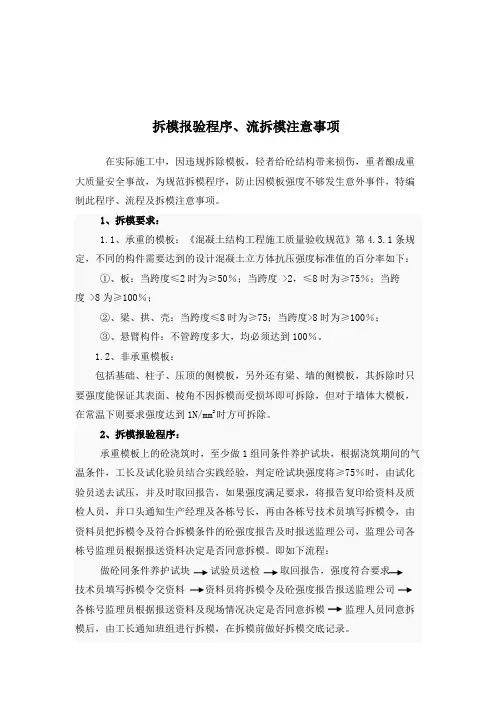

拆模报验程序、流拆模注意事项在实际施工中,因违规拆除模板,轻者给砼结构带来损伤,重者酿成重大质量安全事故,为规范拆模程序,防止因模板强度不够发生意外事件,特编制此程序、流程及拆模注意事项。
1、拆模要求:1.1、承重的模板:《混凝土结构工程施工质量验收规范》第4.3.1条规定,不同的构件需要达到的设计混凝土立方体抗压强度标准值的百分率如下:①、板:当跨度≤2时为≥50%;当跨度 >2,≤8时为≥75%;当跨度 >8为≥100%;②、梁、拱、壳:当跨度≤8时为≥75;当跨度>8时为≥100%;③、悬臂构件:不管跨度多大,均必须达到100%。
1.2、非承重模板:包括基础、柱子、压顶的侧模板,另外还有梁、墙的侧模板,其拆除时只要强度能保证其表面、棱角不因拆模而受损坏即可拆除,但对于墙体大模板,在常温下则要求强度达到1N/mm2时方可拆除。
2、拆模报验程序:承重模板上的砼浇筑时,至少做1组同条件养护试块,根据浇筑期间的气温条件,工长及试化验员结合实践经验,判定砼试块强度将≥75%时,由试化验员送去试压,并及时取回报告,如果强度满足要求,将报告复印给资料及质检人员,并口头通知生产经理及各栋号长,再由各栋号技术员填写拆模令,由资料员把拆模令及符合拆模条件的砼强度报告及时报送监理公司,监理公司各栋号监理员根据报送资料决定是否同意拆模。
即如下流程:做砼同条件养护试块试验员送检取回报告,强度符合要求技术员填写拆模令交资料资料员将拆模令及砼强度报告报送监理公司各栋号监理员根据报送资料及现场情况决定是否同意拆模监理人员同意拆模后,由工长通知班组进行拆模,在拆模前做好拆模交底记录。
3、拆模注意事项:3.1、模板拆除前必须跟各班组进行安全技术交底,交底时要求每一个参与作业人员均应参加,各参与人员签字,并有交底照片。
3.2、对于小高层及高层层现浇框架,拆模要考虑上层的模板及施工荷截,底层拆模后,结构能不能承受;对于墙板模板,拆模应对称同时进行,不能只拆一边不拆另一边,不然,就会出现拆除后的一侧因另一边未拆除的模板支撑的水平力而导致开裂;拆模后的模板要及时运走不能集中堆放于楼板上;拆模前一定要先有现场同条件养护的砼试验报告,只有当满足了砼的拆模强度要求才能拆模,否则,不能进行;在浇筑的过程中多做几组同条件养护试块,在拆模前看一下砼的强度!3.3违规拆除模板的危害:混凝土强度尚未达到规范要求的强度即拆除模板,混凝土结构会因过早受荷和拆模扰动而受损,轻者会造成混凝土外形的损伤,重者会破坏其内在结构产生裂缝,给工程带来隐患,成为混凝土的终身缺陷,影响混凝土的使用寿命,特别是违规拆除底模的,严重的会造成垮塌,酿成质量安全责任事故。
混凝土试块送检及养护方案一■混凝土试块养护1.工艺流程试块拆模一›试块养护2、具体操作流程(1)试块拆模试块成型抹面后应立即用塑料薄膜覆盖表面,保持试件表面湿度;放在温度为20o C±5o C.相对湿度大于50%的室内静置Id〜2d,试件静置期间应避免受到振动和冲击,静置后编号标记、拆模。
混凝土试块应使用气泵进行拆模,拆模后应对外观进行检查,试件各边长、直径、高的尺寸公差不超过Imm;试件承压面的平整度公差不得超过0.0005d(d为试件边长)试件相邻面的夹角应为90。
,其公差不得超过0.5。
;当试件有严重缺陷时按废弃处理。
(2)试块养护1)标养试块养护试块拆模后应立即放入温度为20°C±2°C,相对湿度为95%以上的标准养护室中养护,或在温度为2(TC±2。
C的不流动氢氧化钙饱和溶液中养护。
标准养护室内的试件应放在支架上,彼此间隔IOmm~20mm,组与组之间间隔30mm~50mm,试件表面应保持潮湿,严谨用水直接冲淋试件。
试件的养护龄期可分为Id、3d、7d、28d s56d或60d、84d或90d s180d等,设计明确的按设计龄期进行养护,龄期应从搅拌同条件试块养护同条件试块放入带锁的试块笼中,试块笼放置在靠近对应的混凝土结构或构件的适当位置,不得随意移动。
同条件试块采用与对应的混凝土结构相同的养护方式进行养护。
3)冬季施工要求冬季施工混凝土强度试件的留置除符合现行国家标准《混凝土结构工程质量验收规范》的有关规定外,为保证混凝土施工质量和施工安全,还应留置用于检查混凝土受冻临界强度、拆模强度、拆除支撑强度、负温转常温强度等同条件养护试件,具体试件组数根据规范要求和实际需要确定。
二、混凝土试块送检1、工艺流程试块送检一›试验报告管理2.具体流程措施(1)试块送检现场试验人员应正确填写委托单,有特殊要求时应注明。
需要见证检测的检测项目,项目应在取样及送样前通知见证人员,见证人员应对见证取样和送检的全过程进行见证并填写见证记录。
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日工地审批负责人: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日
模板拆除(安全)令
安3-6-3
申请人: 2011年月日监理单位: 2011年月日。
混凝土试块制作流程一.工艺流程现场取样~>试模准备一›试块制作一>试块标识一›试块台账二、具体操作流程1.现场取样试件制作的地点应为浇筑地点,通常指入模处。
如需3d、7d、14d等过程质量控制试件,可根据实际情况自行确定。
2、试模准备混凝土强度等级低于C60时,宜采用塑料、铸铁或铸钢的试模;混凝土强度等级不低于C60时,宜采用铸铁或铸钢的试模;每3个月应对J昆凝土试模进行自校,试模核查合格后方可使用。
制作施工试块前,对(塑料)试模的外观进行检查,自行制作外观检查试块,检验试模的质量情况,不符合要求的试模,不得用于制作施工试块。
试模装料前应保证内壁脱模材料分布均匀,避免脱模材料局部沉积或聚集,可采取试模倒置或二次涂抹的措施保证均匀。
3、试块制作混凝土拌合物在入模前应保证均匀,取样或拌制好的混凝土拌合物一般用铁锹再来回拌合3次,以确保混凝土拌合物的匀质性。
混凝土试件制作应在确保混凝土充分密实、避免分层离析的原则下选择成型方法,具体采取哪种混凝土成型方法可根据拌合物稠度或试验目的确定。
试件的制作一般有振动台振实、人工插捣、插入式振捣棒振实、自密实混凝土成型、干硬性混凝土成型5种成型方法供选择。
1)用振动台振实制作试件:当坍落度大于25mm且小于70mm时,用标准振动台成型。
试模应牢牢地附着或固定在振动台上,振动台振动时,不容许有任何跳动,振动持续至表面出浆为止;且应避免混凝土离析。
2)用人工插捣制作试件:当坍落度大于70mm时,用人工成型。
a.混凝土拌合物应分两层装入模内,每层的装料厚度应大致相等。
b.插捣应按螺旋方向从边缘向中心均匀进行。
在插捣底层混凝土时,捣棒应达到试模底部;插捣上层时,捣棒应贯穿上层后插入下层20mm~30mm;插捣时捣棒应保持垂直,不得倾斜,插捣后应用抹刀沿试模内壁插拔数次。
c.每层插捣次数按IoOOOmm2截面积内不得少于12次。
d.插捣后应用橡皮锤或木槌轻轻敲击试模四周,直至插捣棒留下的空洞消失为止。
