浙江省建设工程施工取费定额(2010版)
- 格式:xls
- 大小:135.00 KB
- 文档页数:4
《浙江省建筑工程预算定额(2010版)》问题解答1、机械土方施工中,各类基础排水措施如何计价?答:采用井点排水等措施降低地下水位施工时,土方开挖应按干土计算,并按施工组织设计要求套用第一章第四节基础排水相应定额,不再套用1-110 湿土排水定额;采用止水帷幕等止水措施并采用集水坑(井)进行排水的,按湿土排水定额1-110乘以系数0.3;若不采用止水帷幕等止水措施而采用集水坑(井)进行排水的,按湿水排水定额1-110乘以系数0.6。
所谓止水帷幕,就是用于阻隔或减少地下水通过基坑侧壁与基底流入基坑而设置的幕墙状竖向截水体。
例如,用于地下室基坑支护系统的钻孔灌注桩与水泥搅拌桩(或高压旋喷桩等)的组合墙、型钢水泥土搅拌墙、地下连续墙等。
2、第二章说明第五-4条:“……打、压预应力管桩如设计要求需设置桩尖时另按第四章混凝土及钢筋混凝土工程中的预埋铁件定额执行。
……”是否有误?答:根据总说明第三条规定,管桩钢制桩尖属于商品构配件,套用预埋铁件定额来计价是不合适的,应该根据其商品价格(或信息价)来计价。
3、第二章工程量计算规则第九-1条:“水泥搅拌桩工程量按桩长乘以桩径截面积计算。
桩径截面积应扣除重叠部分面积。
……”问:水泥搅拌桩工程量究竟应该如何计算?答:水泥搅拌桩工程量实质上就是被搅拌土体的体积,根据国家住建部发布的《型钢水泥土搅拌墙技术规程》JGJ/T199-2010中的有关条文规定,结合本市施工质量监督要求,水泥搅拌桩工程量按桩长乘以搅拌桩单桩圆形截面面积计算,即每一幅桩(由若干个圆形截面搭接组成)工程量为桩长乘以若干个圆形截面面积的乘积,圆形相互搭接部分不予扣除;相邻幅之间的搭接部分也不扣除;但采用套接一孔法(即全断面套打)施工时,其重复搅拌的单桩圆形截面面积不得重复计算。
桩长仍按第二章工程量计算规则第九-1条计算。
采用套接一孔法施工时,所有桩体的人工及机械按相应定额人工及机械乘以系数1.5计算,其余不变。
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表二、建设工程施工费用计算程序第一节建筑工程施工取费费率注:单独装饰及专业工程安全文明施工费费率乘以系数0.6。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额的所列专业工程专业工程项目以外的,需具有专业工程施工资质施工的工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
注:税费包括营业税、城市建设维护税及教育费附加。
第二节安装工程施工取费费率注:建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数0.7。
注:1.设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2.单独消防及单独智能化仅适用于单独承包的安装工程。
注:1. 设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2. 单独消防及单独智能化仅适用于单独承包的安装工程。
注:民工工伤保险及意外伤害保险按各市的规定计算。
注:税费包括营业税、城市建设维护税及教育费附加。
第三节市政工程施工取费费率注:1.专业土石方工程安全文明施工费费率乘以系数0.6。
2.路灯及交通设施工程施工组织措施费按安装工程费率及相应规定计算。
注:1.非单独承包的排水工程并入相应工程内计算。
2.专业土石方工程仅适用于单独承包的土石方工程。
注:1.非单独承包的排水工程并入相应工程内计算。
2.专业土石方工程仅适用于单独承包的土石方工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
注:税费包括营业税、城市建设维护税及教育费附加。
第四节园林绿化及仿古建筑工程施工取费费率注:1.单独绿化工程安全文明施工费费率乘以系数0.7。

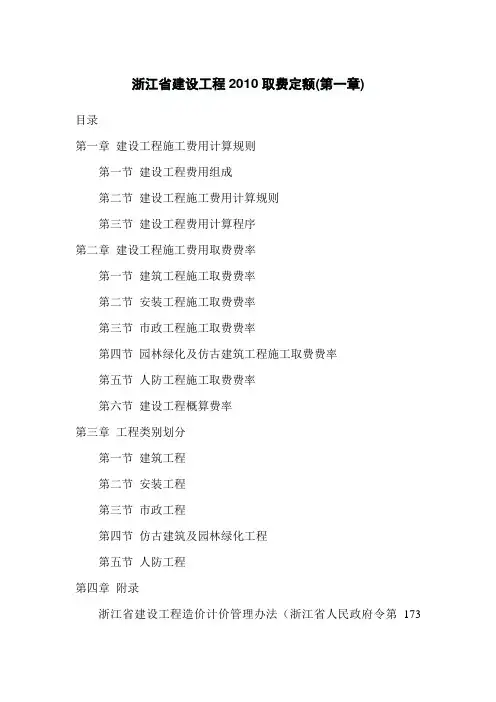

浙江省建设工程2010取费定额(第一章)目录第一章建设工程施工费用计算规则第一节建设工程费用组成第二节建设工程施工费用计算规则第三节建设工程费用计算程序第二章建设工程施工费用取费费率第一节建筑工程施工取费费率第二节安装工程施工取费费率第三节市政工程施工取费费率第四节园林绿化及仿古建筑工程施工取费费率第五节人防工程施工取费费率第六节建设工程概算费率第三章工程类别划分第一节建筑工程第二节安装工程第三节市政工程第四节仿古建筑及园林绿化工程第五节人防工程第四章附录浙江省建设工程造价计价管理办法(浙江省人民政府令第173号)第一章建设工程施工费用计算规则第一节建设工程费用组成建设工程费用由直接费、间接费、利润和税金组成(见附表)。
一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费直接费是指工程施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1、人工费。
人工费是指直接从事建设工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)福利费:是指按规定标准计提的职工福利费。
(5)劳动保护费:是指按规定标准发放的生产工人劳动保护用品的购置费及修理费,服装补贴,防腐降温费,在有碍身体健康环境中施工的保健费用等。
2、材料费。
材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:(1)材料原价(或供应价格)。
(2)材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用,包括装卸费、运输费、运输损耗及其他附加费等费用。

浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表一、单位工程概算计算程序二、建设工程施工费用计算程序(一)综合单价法计算程序表(二)工料单价法计价计算程序表第一节建筑工程施工取费费率一、建筑工程施工组织措施费费率注:单独装饰及专业工程安全文明施工费费率乘以系数0.6。
二、建筑工程企业管理费费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
三、建筑工程利润费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额的所列专业工程专业工程项目以外的,需具有专业工程施工资质施工的工程。
四、建筑工程规费费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
五、建筑工程税金费率注:税费包括营业税、城市建设维护税及教育费附加。

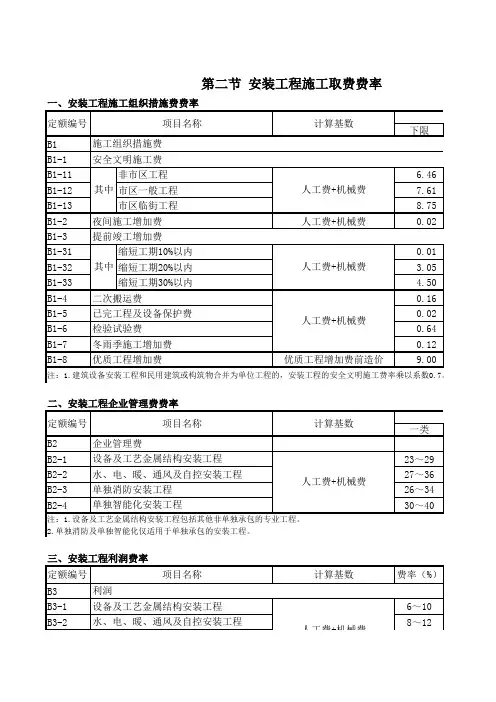

第二节安装工程施工取费费率一、安装工程施工组织措施费费率注:建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数0.7。
二、安装工程企业管理费费率注:1.设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2.单独消防及单独智能化仅适用于单独承包的安装工程。
三、安装工程利润费率注:1. 设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2. 单独消防及单独智能化仅适用于单独承包的安装工程。
四、安装工程规费费率注:民工工伤保险及意外伤害保险按各市的规定计算。
五、安装工程税金费率注:税费包括营业税、城市建设维护税及教育费附加。
第三节市政工程施工取费费率一、市政工程施工组织措施费费率注:1.专业土石方工程安全文明施工费费率乘以系数0.6。
2.路灯及交通设施工程施工组织措施费按安装工程费率及相应规定计算。
二、市政工程企业管理费费率注:1.非单独承包的排水工程并入相应工程内计算。
实用文档之"浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表"一、单位工程概算计算程序二、建设工程施工费用计算程序(一)综合单价法计算程序表(二)工料单价法计价计算程序表第一节建筑工程施工取费费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额的所列专业工程专业工程项目以外的,需具有专业工程施工资质施工的工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
注:税费包括营业税、城市建设维护税及教育费附加。
第二节安装工程施工取费费率注:建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数0.7。
注:1.设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2.单独消防及单独智能化仅适用于单独承包的安装工程。
2. 单独消防及单独智能化仅适用于单独承包的安装工程。
注:税费包括营业税、城市建设维护税及教育费附加。
第三节市政工程施工取费费率注:1.专业土石方工程安全文明施工费费率乘以系数0.6。
2.路灯及交通设施工程施工组织措施费按安装工程费率及相应规定计算。
注:1.非单独承包的排水工程并入相应工程内计算。
2.专业土石方工程仅适用于单独承包的土石方工程。
注:1.非单独承包的排水工程并入相应工程内计算。
2.专业土石方工程仅适用于单独承包的土石方工程。
注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
注:税费包括营业税、城市建设维护税及教育费附加。
第四节园林绿化及仿古建筑工程施工取费费率2.专业土石方工程安全文明施工费费率乘以系数0.6。
注:专业土石方工程仅适用于单独承包的土石方工程。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
