附着式升降脚手架提升 安全技术交底
- 格式:doc
- 大小:16.50 KB
- 文档页数:2

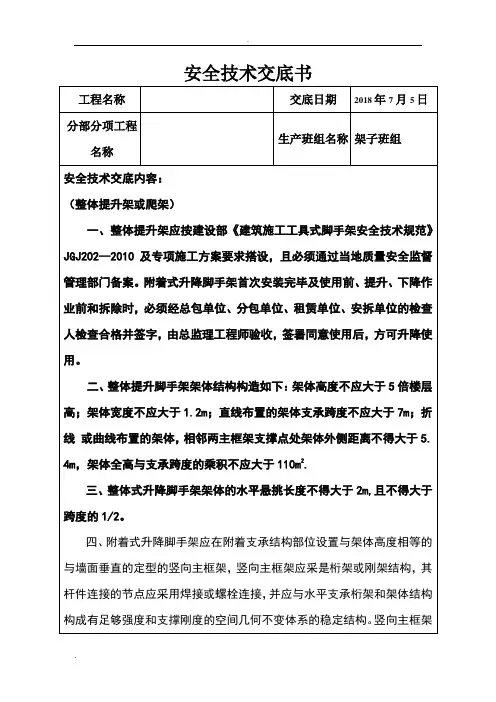

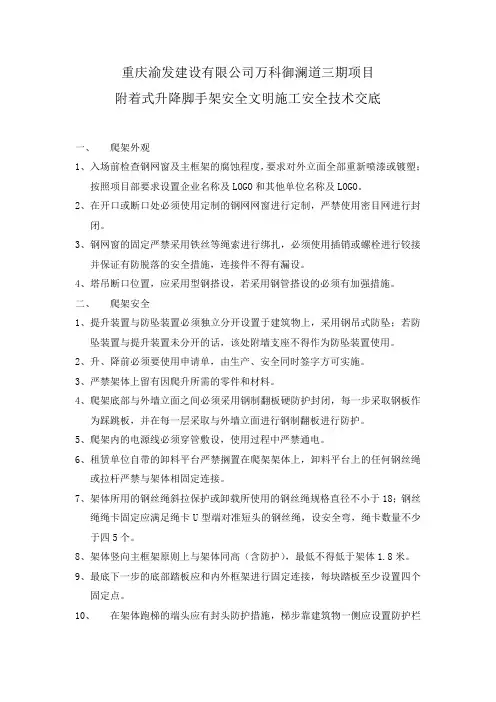

重庆渝发建设有限公司万科御澜道三期项目附着式升降脚手架安全文明施工安全技术交底一、爬架外观1、入场前检查钢网窗及主框架的腐蚀程度,要求对外立面全部重新喷漆或镀塑;按照项目部要求设置企业名称及LOGO和其他单位名称及LOGO。
2、在开口或断口处必须使用定制的钢网网窗进行定制,严禁使用密目网进行封闭。
3、钢网窗的固定严禁采用铁丝等绳索进行绑扎,必须使用插销或螺栓进行铰接并保证有防脱落的安全措施,连接件不得有漏设。
4、塔吊断口位置,应采用型钢搭设,若采用钢管搭设的必须有加强措施。
二、爬架安全1、提升装置与防坠装置必须独立分开设置于建筑物上,采用钢吊式防坠;若防坠装置与提升装置未分开的话,该处附墙支座不得作为防坠装置使用。
2、升、降前必须要使用申请单,由生产、安全同时签字方可实施。
3、严禁架体上留有因爬升所需的零件和材料。
4、爬架底部与外墙立面之间必须采用钢制翻板硬防护封闭,每一步采取钢板作为踩跳板,并在每一层采取与外墙立面进行钢制翻板进行防护。
5、爬架内的电源线必须穿管敷设,使用过程中严禁通电。
6、租赁单位自带的卸料平台严禁搁置在爬架架体上,卸料平台上的任何钢丝绳或拉杆严禁与架体相固定连接。
7、架体所用的钢丝绳斜拉保护或卸载所使用的钢丝绳规格直径不小于18;钢丝绳绳卡固定应满足绳卡U型端对准短头的钢丝绳,设安全弯,绳卡数量不少于四5个。
8、架体竖向主框架原则上与架体同高(含防护),最低不得低于架体1.8米。
9、最底下一步的底部踏板应和内外框架进行固定连接,每块踏板至少设置四个固定点。
10、在架体跑梯的端头应有封头防护措施,梯步靠建筑物一侧应设置防护栏杆并刷油漆或镀塑。
11、爬架竖向主框架的附墙支座的预埋孔洞浇筑砼时要派人值守,防止移位。
12、保证每个防坠顶杆要受力,起作用,防坠顶杆必须连接弹簧起自动复位效果。
13、穿墙螺杆采用10mm*100mm*100mm的垫片,单螺帽加弹簧垫或采用双螺帽,螺杆外露螺帽3丝以上。

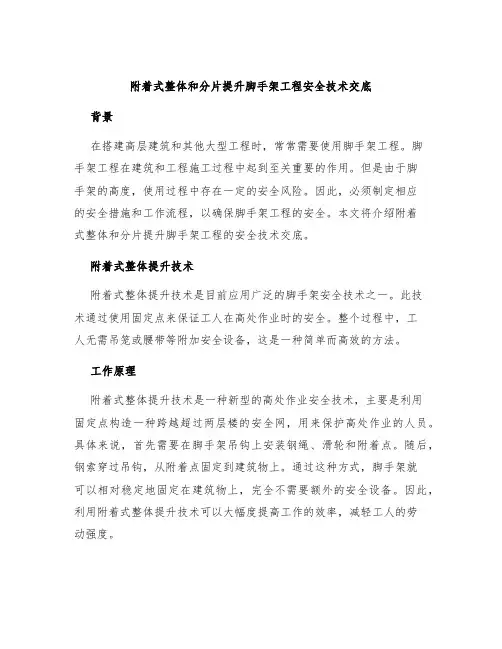

附着式整体和分片提升脚手架工程安全技术交底背景在搭建高层建筑和其他大型工程时,常常需要使用脚手架工程。
脚手架工程在建筑和工程施工过程中起到至关重要的作用。
但是由于脚手架的高度,使用过程中存在一定的安全风险。
因此,必须制定相应的安全措施和工作流程,以确保脚手架工程的安全。
本文将介绍附着式整体和分片提升脚手架工程的安全技术交底。
附着式整体提升技术附着式整体提升技术是目前应用广泛的脚手架安全技术之一。
此技术通过使用固定点来保证工人在高处作业时的安全。
整个过程中,工人无需吊笼或腰带等附加安全设备,这是一种简单而高效的方法。
工作原理附着式整体提升技术是一种新型的高处作业安全技术,主要是利用固定点构造一种跨越超过两层楼的安全网,用来保护高处作业的人员。
具体来说,首先需要在脚手架吊钩上安装钢绳、滑轮和附着点。
随后,钢索穿过吊钩,从附着点固定到建筑物上。
通过这种方式,脚手架就可以相对稳定地固定在建筑物上,完全不需要额外的安全设备。
因此,利用附着式整体提升技术可以大幅度提高工作的效率,减轻工人的劳动强度。
适用条件附着式整体提升技术适用于以下情况:•直立式管式脚手架的搭建;•卸货区、独栋建筑物等高度较高的建筑;•进口和出口处需要特殊防护的建筑物。
操作注意事项在使用附着式整体提升技术时,需要注意以下几点:1.钢绳的固定点必须牢固,顶部必须使用锚牢;2.钢绳的弧形必须光滑,不得出现交叉或歪曲;3.切勿把附着点绕过固定支架;4.不能高处悬空拖曳物品或工具;5.脚手架组装、拆卸、移动时,应使用正确的操作程序。
分片提升技术另一种经常使用的脚手架安全技术是分片提升技术。
这种技术的工作原理是将脚手架分成多个小片段,单独升降。
这种技术的优点在于,可以方便地升降各个部分,使工程师在不同高度上进行施工。
工作原理分片提升技术是利用模块化脚手架系统的组件连接方式,将脚手架分成多个部分。
每个部分可以在需要时单独提升或降低,以方便随时进行施工操作。
附着式升降脚手架安全技术交底一、升降脚手架的基本情况升降脚手架属于悬挂式脚手架的一种,是在建筑物外墙幕墙表面通过附着的方式搭建起来的脚手架。
升降脚手架具有安装、拆除、移动方便、造价低廉、施工效率高的特点,被广泛应用于大型建筑物的外部修缮、涂漆、保养等作业。
二、升降脚手架的搭建与拆除1. 搭建前准备在搭建升降脚手架前,必须制定详细的施工方案,并根据设计图纸确定架体尺寸、负载要求、梯型杆安装位置等技术参数,做好各项准备工作,包括:•组织专业施工队伍;•配置必要的搭建工具和安全设备;•购买保险和履行相关手续等。
2. 搭建安全要求在搭建升降脚手架时,必须确保施工环境清洁、整洁。
为防止架体变形、滑移、倾斜,必须采取适当的支撑和系留措施,确保各种杆件的连接牢固可靠。
搭建过程中,必须按照正确的搭建顺序和方式进行,严格按照施工方案操作,杜绝非法修改、省略等情况的发生。
3. 拆除安全要求在拆除升降脚手架时,必须按照施工方案和安全规范要求,逐层拆除,不得连续拆除多层或跨越多层,必须采取适当的支撑和系留措施,确保各种杆件的连接牢固可靠。
在拆除过程中,必须注意防止脚手架杆件滑落、摇晃或倾斜等情况的发生。
三、升降脚手架的安全使用1. 安全技术交底在升降脚手架使用前,必须对使用人员进行安全技术交底。
包括升降脚手架的使用注意事项、升降脚手架的操作步骤、紧急事故处理等方面。
同时,必须确保使用人员已经接受过足够的安全培训,并了解并熟练掌握各种安全设备的使用方法。
2. 使用操作规程在升降脚手架的使用过程中,必须按照使用操作规程进行操作,包括:•升降脚手架的登梯方式;•架体上、下料、设备的传送方法;•整体、部分加固等操作;•临时安装支架及固定筋等安装方法;•防止危险动作发生等。
3. 安全设施使用在升降脚手架的使用过程中,必须确保各种安全设施的完好和正确使用,包括:•安全绳、吊具的使用;•章动限位装置、安全锁、防滑装置、悬挂装置等的安装和使用;•防护网、防护板、安全网、跳板、料架等的设置和使用;•消防器材的准备和使用等。

附着式升降脚手架安拆工安全技术交底1、对于附着式升降脚手架的安拆,每一层的升降,拆除前,以及特殊位置的处理等均应根据施工组织设计要求组织技术人员与操作人员进行技术安全交底。
在架体的安装搭设及使用过程中,甲、乙双方应以满足工程建设要求为基本出发点,贯彻“安全第一,预防为主”的方针,遵守国家及地方有关规范、规程、标准及规定,加强架体施工现场管理,确保施工人员的安全。
2、在附着式升降脚手架操作区域及可能坠落范围设置安全警戒。
3、在附着式升降脚手架使用过程中,施工人员应遵守现行《建筑施工高处作业安全技术规范》(JGJ80)、《建筑安装工人安全技术操作规程》([80]建工劳字第24号)等有关规定。
各工种人员应固定,并按规定持证上岗。
4、附着式升降脚手架安装搭设前,应设置安全可靠的安装平台来承受安装时的竖向荷载。
安装平台上应设有安全防护措施。
安装平台水平精度应满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。
5、附着式升降脚手架升降作业人员,操作时穿戴好安全防护用品,如安全带、安全帽等,并要衣着灵便,禁止穿硬底和带钉易滑的鞋。
在附着式升降脚手架升降前必须检查操作条件是否符合安全要求,确保万无一失时方可提升。
6、遇五级以上(包括五级)大风、大雨、大雪、浓雾等恶劣天气时禁止附着式升降脚手架作业,还应事先对附着式升降脚手架采取必要的加固措施或其他应急措施,并撤离架体上的所有施工活荷载。
雨雪后上架须有防滑措施。
夜间禁止进行式脚手架的升降作业。
7、升降设备、控制柜、专用配电箱、防坠装置等应现场设置防雨、防尘等措施。
8、附着式升降脚手架在空中悬挂的时间超过30个月或连续停留时间10个月时必须予以拆除。
9、架体的结构件、起重设备、安全装置(防坠器)、发现异常和失灵均不得进行升降操作和施工,故障处理后经检查无误方可进行施工。
分,采用防护板封闭,并标示。
6)所有操作人员及指挥员已到位,无关人员已全部撤离。
2)拆除人员需配戴“三宝”,在拆除区域设立标志,警戒线及安检员。

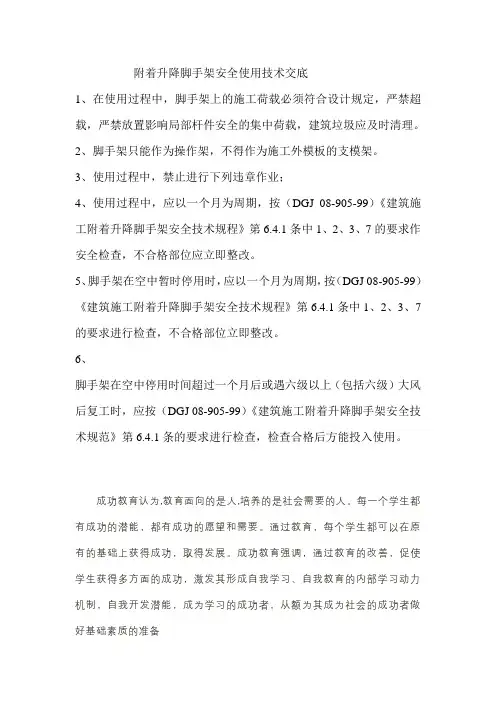

附着升降脚手架安全使用技术交底
1、在使用过程中,脚手架上的施工荷载必须符合设计规定,严禁超载,严禁放置影响局部杆件安全的集中荷载,建筑垃圾应及时清理。
2、脚手架只能作为操作架,不得作为施工外模板的支模架。
3、使用过程中,禁止进行下列违章作业;
4、使用过程中,应以一个月为周期,按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规程》第6.4.1条中1、2、3、7的要求作安全检查,不合格部位应立即整改。
5、脚手架在空中暂时停用时,应以一个月为周期,按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规程》第6.4.1条中1、2、3、7的要求进行检查,不合格部位立即整改。
6、
脚手架在空中停用时间超过一个月后或遇六级以上(包括六级)大风后复工时,应按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规范》第6.4.1条的要求进行检查,检查合格后方能投入使用。
成功教育认为,教育面向的是人,培养的是社会需要的人。
每一个学生都有成功的潜能,都有成功的愿望和需要。
通过教育,每个学生都可以在原有的基础上获得成功,取得发展。
成功教育强调,通过教育的改善,促使学生获得多方面的成功,激发其形成自我学习、自我教育的内部学习动力机制,自我开发潜能,成为学习的成功者,从额为其成为社会的成功者做好基础素质的准备。

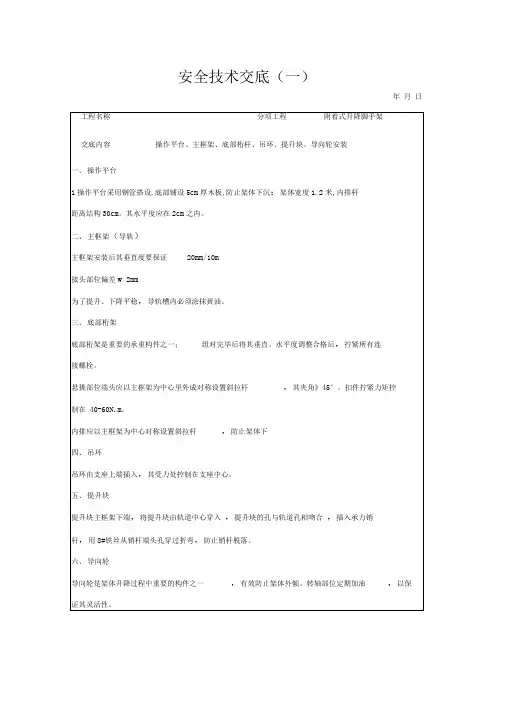

安全技术交底(一)年月日年月日工程名称分项工程附着式升降脚手架交底内容爬架的升降爬架升降过程中,总的要求是:责任到人,人到位,尽其职,负其则。
参加操作的人员必须经过培训,进行安全、技术交底。
升降前、后要进行检查(具体项目详见爬架升降前、后检查记录将吊环安装、定位,挂上电动葫芦、安装提升块、预紧电动葫芦,以链条吃力为准;链条不允许有扭曲、翻链现象。
防坠块安装至少保证两个。
确认电控系统正常、所有障碍物清除后,操作人员按分工就位,同一指挥,进行架体升降加强升降过程中的检查检查架子高度变化,保持其同步性,当行程大于50mm寸,停止爬升,通过点控架体调平;检查挂葫芦的支座有无明显变形检查电动葫芦运转是否正常,链条有无扭曲、翻链现象检查导轨与导向架有无刮、碰现象。
架体升降到位后,安装调节顶撑,使上下两个顶撑同时全部受力。
安装第三个支座,防止架体外倾:如果模板未及时拆除,可临时用钢管将外架与满堂架拉爬架加固完毕、投入使用前,应检查下列项目:防坠承重顶撑是否顶到位,并有效传力;所有有连接螺栓的螺母是否紧固临边防护是否妥当。
技术员安全员架子工安全技术交底(四)年月日工程名称分项工程附着式升降脚手架交底内容爬架的使用、保养1架体无内外倾斜、下垂变形现象,各种杆件搭设应符合要求,架体之间连接可靠,支座背板要满贴结构,连接螺杆要拧紧。
2、三个支座全部安装固定牢固。
3、架体顶部和下部如有晃动,应与建筑物连接,架体底部全部密封。
4、安全立网铺设严密并绷紧,脚手板应满铺无漏空,无松动现象。
5、翻板与脚手板连接牢固,无松动,踢脚板高度一致,绑扎牢固。
6、遇五级以上(包括五级)大风时还应事先对爬架采取必要的加固措施或其他应急措施(用钢管将架体同结构拉接或拆除部分安全网以卸风载),并撤离架体上的所有施工活荷载。
使用工况下3X2KNV/M2成2 X 3KNIM;升降工况下0.5KNV/M,且不允许使用动荷载。
不得使用体积较小而重量过重的集中荷载。

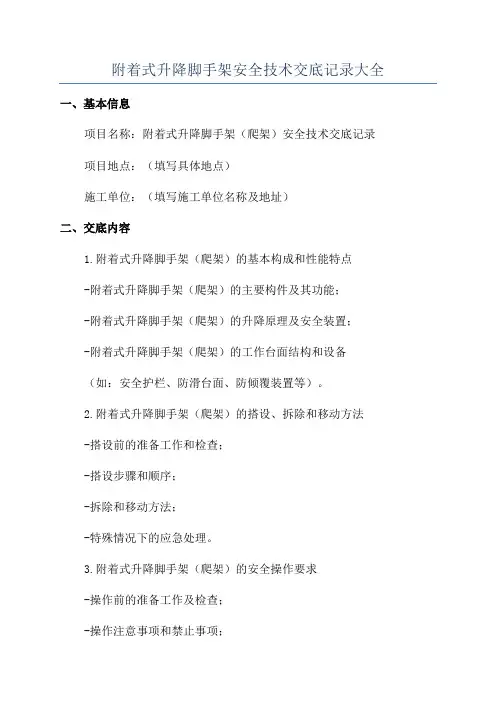

附着式升降脚手架安全技术交底记录大全一、基本信息项目名称:附着式升降脚手架(爬架)安全技术交底记录项目地点:(填写具体地点)施工单位:(填写施工单位名称及地址)二、交底内容1.附着式升降脚手架(爬架)的基本构成和性能特点-附着式升降脚手架(爬架)的主要构件及其功能;-附着式升降脚手架(爬架)的升降原理及安全装置;-附着式升降脚手架(爬架)的工作台面结构和设备(如:安全护栏、防滑台面、防倾覆装置等)。
2.附着式升降脚手架(爬架)的搭设、拆除和移动方法-搭设前的准备工作和检查;-搭设步骤和顺序;-拆除和移动方法;-特殊情况下的应急处理。
3.附着式升降脚手架(爬架)的安全操作要求-操作前的准备工作及检查;-操作注意事项和禁止事项;-天气恶劣情况下的操作;-超载操作的处理方法;-安全疏散和逃生方法。
4.附着式升降脚手架(爬架)的日常维护与检修-日常维护要求和方法;-定期检修和检验的周期和内容;-维修和更换关键部件的方法和注意事项;-储存和保管要求。
5.附着式升降脚手架(爬架)的安全管理措施-安全责任和管理制度;-物资和设备管控;-人员培训和资格认证;-安全检查和隐患排查;-事故处理和应急预案。
三、交底方式交底方式可根据实际情况选择以下一种或多种方式:1.集体培训会议:由施工单位组织安全技术交底培训会议,邀请施工人员参加,培训内容采取讲解和演示的形式。
2.独立培训:施工单位指派专人对施工人员进行独立培训,培训内容采取讲解和演示的形式,确保每位施工人员了解并掌握附着式升降脚手架(爬架)的安全操作要点。
四、交底记录项目负责人签字:日期:施工单位负责人签字:日期:施工人员签字:日期:备注:交底记录由项目负责人保留,并在工地便于查阅的地方张贴通知。
