外墙幕墙工程石材干挂施工工艺工法
- 格式:ppt
- 大小:2.44 MB
- 文档页数:49

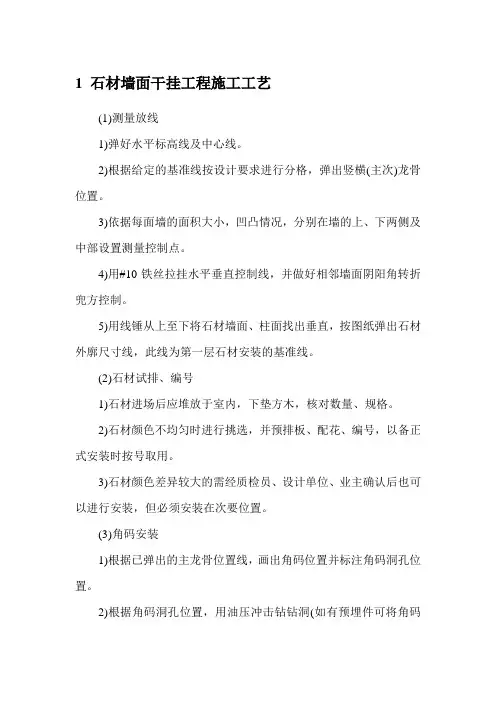

1 石材墙面干挂工程施工工艺(1)测量放线1)弹好水平标高线及中心线。
2)根据给定的基准线按设计要求进行分格,弹出竖横(主次)龙骨位置。
3)依据每面墙的面积大小,凹凸情况,分别在墙的上、下两侧及中部设置测量控制点。
4)用#10铁丝拉挂水平垂直控制线,并做好相邻墙面阴阳角转折兜方控制。
5)用线锤从上至下将石材墙面、柱面找出垂直,按图纸弹出石材外廓尺寸线,此线为第一层石材安装的基准线。
(2)石材试排、编号1)石材进场后应堆放于室内,下垫方木,核对数量、规格。
2)石材颜色不均匀时进行挑选,并预排板、配花、编号,以备正式安装时按号取用。
3)石材颜色差异较大的需经质检员、设计单位、业主确认后也可以进行安装,但必须安装在次要位置。
(3)角码安装1)根据已弹出的主龙骨位置线,画出角码位置并标注角码洞孔位置。
2)根据角码洞孔位置,用油压冲击钻钻洞(如有预埋件可将角码直接焊在预埋件上)。
(4)角码安装1)纵向可由下往上施工,也可以由上往下施工。
2)横向可成排施工。
3)用M12×130化学药栓套住用铁锤将化学药栓打人洞内,再用扳手拧紧。
4)角码必须错开安装于主龙骨两侧。
5)角码排距(纵向)不大于2.6m,每根主龙骨上不小于四个角码,主龙骨上每排(横向)不少于二个。
(5)主龙骨安装1)主龙骨用[10号槽钢,主龙骨间距不大于600mm。
2)先将主龙骨点焊在角码上,但要确认牢固后,用托线板检查垂直,拉通线检查平整,校正后进行焊接,且焊接面边缘不小于200mm(当预埋钢板倾斜时要补加垫板焊接)。
3)所有主龙骨安装完后要进行检查,达到要求后再进行除渣,刷一遍银粉底漆,两遍环氧沥青面漆。
(6)次龙骨安装1)次龙骨一般用L80角钢,其间距根据设计要求确定。
2)将墙面上次龙骨线引到主龙骨上。
在安装次龙骨之前,根据施工图,定出不锈钢挂件连接位置,并用台钻钻洞,再将次龙骨点焊在主龙骨上,检查(按主龙骨检查的方法)校正后,进行焊接。
外墙干挂石材幕墙施工工法引言:外墙干挂石材幕墙施工工法是一种常用于建筑外墙装饰的施工方法,其以石材作为装饰材料,并通过干挂系统固定在建筑物外墙上。
本文将介绍外墙干挂石材幕墙的施工工法步骤和关键技术要点。
一、施工前准备工作1. 设计准备:施工前需要根据设计图纸和规范要求,确定石材的规格、种类和颜色等。
2. 材料准备:准备好所需的石材板材、背面固定件、角铁、膨胀螺栓等材料,并进行质量检查。
3. 人员组织:确定施工队伍和各工种人员,明确工作任务和责任。
4. 器材准备:准备好所需的施工工具和设备,如起重机械、吊篮、搬运工具等。
二、施工工艺步骤1. 外墙准备:对建筑外墙进行检查和修复,确保墙体平整、结实,并清除墙面上的浮灰、油污等杂质。
2. 安装抗裂网格布:根据设计要求,在外墙上铺设抗裂网格布,并用膨胀螺栓进行固定,以增加整体抗裂性能。
3. 安装角铁:在墙角位置固定角铁,用于承接干挂石材板材的重量和力学作用。
4. 制作和安装辅助结构:根据设计要求,制作并安装干挂石材板材的辅助结构,包括横向承重构件、纵向连接构件等。
5. 安装石材板材:将石材板材按照设计要求和干挂系统的安装方法进行平整、垂直、水平的安装,辅助结构与石材板材的固定通过特殊的夹具等材料进行连接。
6. 进行质量检查:在石材板材安装完毕后进行检查,确保石材的垂直度、水平度、表面无明显缺陷等。
7. 工程验收:按照监理要求和相关规范进行施工质量验收,确保工程符合质量要求。
三、关键技术要点1. 板材选择:根据建筑物的设计风格和要求,选择适合的石材板材,考虑其质量、颜色、纹理和保温等性能。
2. 干挂系统选择:根据石材板材的种类和规格,合理选择适合的干挂系统,包括固定件、连接件等。
3. 施工平整度控制:在施工过程中,要注意控制墙面的平整度,确保石材板材的平整、垂直安装。
4. 承重结构设计:根据石材板材的重量和外墙的承重能力,合理设计和安装承重结构,确保干挂石材幕墙的安全稳定。
干挂石材施工方法及工法石材施工是一项复杂的工程,需要精心设计和施工才能保证质量和效果。
下面将介绍一些常见的石材施工方法及工法。
一、石材施工方法1.石材挂法石材挂法是将石材固定在建筑物墙面上的一种常见方法。
在施工过程中,首先需要确定挂法类型,如直接粘贴、锚固式、悬浮式等。
然后根据墙面材质和石材种类选择合适的胶水或锚具,并进行固定安装。
2.石材砌筑石材砌筑是将石材按照设定的构图和规格进行拼接、砌筑的方法。
在施工过程中,首先需要选择合适的石材种类和规格,然后按照设计图纸进行砌筑。
石材砌筑通常需要使用水泥砂浆或树脂胶进行固定,同时需要注意石材的平整度和垂直度。
3.石材拼花石材拼花是将石材按照特定的图案进行拼接的一种方法。
在施工过程中,需要根据设计要求选择合适的石材种类和规格,并且进行精确的尺寸和角度测量。
然后将石材按照设定的图案进行拼接,通常使用水泥砂浆或树脂胶进行固定。
二、石材施工工法1.背胶法背胶法是一种常见的石材施工工法,适用于陶瓷砖、大理石等脆弱石材。
在施工过程中,首先需要将墙面或地面进行清理和处理,然后使用专用的胶水将石材固定在墙面或地面上。
背胶法可以提高施工效率,减少石材的损坏。
2.钩脚法钩脚法是一种常见的石材施工工法,适用于大块石材如花岗岩、大理石等。
在施工过程中,首先需要在墙体上开孔,然后将锚具插入孔中,再使用专用的工具将石材的后面固定在锚具上。
钩脚法可以增加石材的稳定性和安全性。
3.前齿法前齿法是一种常见的石材施工工法,适用于薄板石材如石板、板材等。
在施工过程中,首先需要在墙面上开槽,然后将特制的夹具插入槽中,再使用专用的工具将石材前面固定在夹具上。
前齿法可以保证石材的平整度和垂直度。
4.石材干挂系统石材干挂系统是一种常见的石材施工工法,适用于大规模的幕墙和外墙装饰。
在施工过程中,首先需要在建筑结构上安装特制的金属龙骨和石材支架,然后将石材固定在支架上。
石材干挂系统可以提高施工效率,增加整体的美观度。

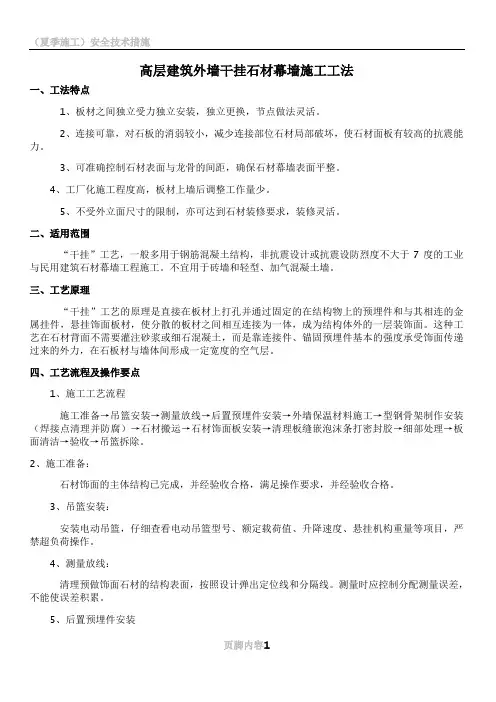

高层建筑外墙干挂石材幕墙施工工法一、工法特点1、板材之间独立受力独立安装,独立更换,节点做法灵活。
2、连接可靠,对石板的消弱较小,减少连接部位石材局部破坏,使石材面板有较高的抗震能力。
3、可准确控制石材表面与龙骨的间距,确保石材幕墙表面平整。
4、工厂化施工程度高,板材上墙后调整工作量少。
5、不受外立面尺寸的限制,亦可达到石材装修要求,装修灵活。
二、适用范围“干挂”工艺,一般多用于钢筋混凝土结构,非抗震设计或抗震设防烈度不大于7度的工业与民用建筑石材幕墙工程施工。
不宜用于砖墙和轻型、加气混凝土墙。
三、工艺原理“干挂”工艺的原理是直接在板材上打孔并通过固定的在结构物上的预埋件和与其相连的金属挂件,悬挂饰面板材,使分散的板材之间相互连接为一体,成为结构体外的一层装饰面。
这种工艺在石材背面不需要灌注砂浆或细石混凝土,而是靠连接件、锚固预埋件基本的强度承受饰面传递过来的外力,在石板材与墙体间形成一定宽度的空气层。
四、工艺流程及操作要点1、施工工艺流程施工准备→吊篮安装→测量放线→后置预埋件安装→外墙保温材料施工→型钢骨架制作安装(焊接点清理并防腐)→石材搬运→石材饰面板安装→清理板缝嵌泡沫条打密封胶→细部处理→板面清洁→验收→吊篮拆除。
2、施工准备:石材饰面的主体结构已完成,并经验收合格,满足操作要求,并经验收合格。
3、吊篮安装:安装电动吊篮,仔细查看电动吊篮型号、额定载荷值、升降速度、悬挂机构重量等项目,严禁超负荷操作。
4、测量放线:清理预做饰面石材的结构表面,按照设计弹出定位线和分隔线。
测量时应控制分配测量误差,不能使误差积累。
5、后置预埋件安装根据施工图纸,使用膨胀螺栓和化学螺栓固定后置锚板,后置预埋件锚固安装完毕后要对其检查和校核。
6、外墙保温材料施工外墙干挂石材一般使用无机防火保温板,即发泡水泥保温板。
它是目前墙体保温和墙体保温防火隔离带最理想的保温材料,其优点是:导热系数低,保温效果好,不燃烧,防水,与墙体粘结力强,强度高,无毒害放射物质,环保。
外墙干挂石材幕墙工程施工方案1、施工准备(1)技术准备:及时编制施工方案,组织好设计交底工作,认真学习图纸,确定各部位做法,提前做好翻样工作,为加工订货做准备,编制施工质量标准细则,严格按标准控制施工质量。
(2)劳动力安排:放线4人,料工12人,安装工40人,电焊工8人,壮工25人。
(3)机具准备:电焊机: 2台手动切割机: 2台台钻: 8台石材切割机: 2台电锤: 5只(4)现场施工用电:施工现场为幕墙施工提供专用一、二级电闸箱。
(5)材料准备:1)主龙骨:根据装修设计图纸,选用相应的镀锌槽钢。
2)次龙骨:根据装修设计图纸选用镀锌角钢或镀锌槽钢,上边根椐石材位置钻 12孔以安装不锈钢挂件。
3)不锈钢舌板:选用110×40×5、85×40×5不等,根据不同节点,选用不同规格的舌板。
4)石材:按设计图纸规格备料,按翻样图提供尺寸加工。
5)其它材料:焊条,选用E4303。
垫片、大力胶、黑色高建323中性硅酮耐侯石材密封胶(脱硅油)、防锈漆及美纹纸等等。
2、作业条件:(1)安装前,结构基层的所有水、电、管道线路作业全部完成,预留孔洞位置、尺寸标注清楚准确。
并应有建设监理和施工单位的签认。
办妥结构验收手续,并备好各层各段施工所用电源。
(2)墙面控制线:主要包括立面轴线及分层标高线,窗口立面轴线。
(3)备好双排架子,架子与结构距离及步高符合外装饰施工需要。
(4)有门窗套处需立好门窗框及副框。
(5)石材进场后应堆放于仓库,下铺木方,核对数量、规格、编号,以备安装时按号取用。
(6)大面积施工前应先放出施工大样,做样板,经过检验合格后,方可组织按样板要求施工。
3、施工工艺流程现场施工准备↓↓放龙骨控制线控制线技术指导并进行验收↓↓龙骨安装调校石材整理、堆放及配件、用料工具的准备↓↓龙骨钻孔焊接饰面板规格及不锈钢挂件调校↓↓节点防腐处理安装舌板、饰面板↓调校、复核板材准确位置,做防水胶嵌缝↓清洁饰面板4、主要项目施工方法(1)预埋件安装:本工程混凝土结构施工时按设计要求下预埋件,根据设计图纸,预埋件没在框架结构上的,在砌筑二次结构时有预埋件的地方要求设钢筋混凝土带。
外墙石材干挂工程施工方案11.1干挂特点干挂花岗石墙面,干挂石是使用预埋体、槽钢、角钢焊接为一体骨架后配上不锈钢构件销针固定石板的做法。
11.2安装顺序为:放线定位一钻孔一予埋体固定一槽钢的焊接安装一角钢的焊接安装一不锈钢构件安装一花岗石材的安装一嵌缝封胶一清理板面一验收。
11.3施工准备1)对进场的饰面板检查,要求颜色一致,无色差,板边无缺棱掉角,板面无裂纹,光泽度好。
2)作好施工准备工作,放线是此项工作的关键项,应仔细认真,用水平仪将水平线每层石返一道线出外墙面,在结构各转角外下吊垂线,用来确定石材的外轮廓尺寸,对结构突出较大的做局部剔凿处理,以轴线为基线,弹出板材竖向分隔控制线,以各层标高线为基线放出板材横向分格控制线。
3)根据设计意图及实际结构尺寸完善分格设计、节点设计,并做出翻样图,根据翻样图提出加工计划。
根据挂件设计,并做成样品进行承载破坏性试验及疲劳破坏性试验。
根据翻样图及挂件形式,确定钻孔位置,加工尺寸控制在允许偏差范围内。
11.4施工注意事项1)钢骨架交验合格后,从一面向另一面,整体安装竖、横向骨架,石材从下至上水平安装,先挂窗口板,再挂墙面板,墙面安装时要照相邻板面调好位置平顺,挂在已安装好的挂件上试挂板,对如①4销钉将石板与挂件调好紧固,有需更换石板取下后,可将上板材的销钉孔加深,把销钉往里挤进去,把后补石材先和底下对准,放平整后再用橡锤轻敲让销往里对好孔位。
2)对石材板钻孔要求在石材相应位置钻中5的孔,与光面尺寸一致,不得有裂缝,孔内应填粘结胶,确保每支销钉到位,对安装要求,每块石材必须保证垂直,随时校核水平控制线及竖向控制线。
3)对嵌缝要求:膨胀条安装要均匀,预留打密封胶位置约为8mm左右,胶的表面平整,不能漏打,不得污染板面等现象。
11.5墙面石材采用干法工艺进行施工其主要优点1)施工不受季节限制2)没有湿作业的施工条件,既改善了施工环境,也避免了浅色板材透底污染以及空鼓、脱落等问题的发生;3)可以采用大规模的饰面石材铺贴,从而提高了施工效率;4)可自上而下拆换、维修,无损于板材和连接件,使得饰面工程拆改翻修方便。

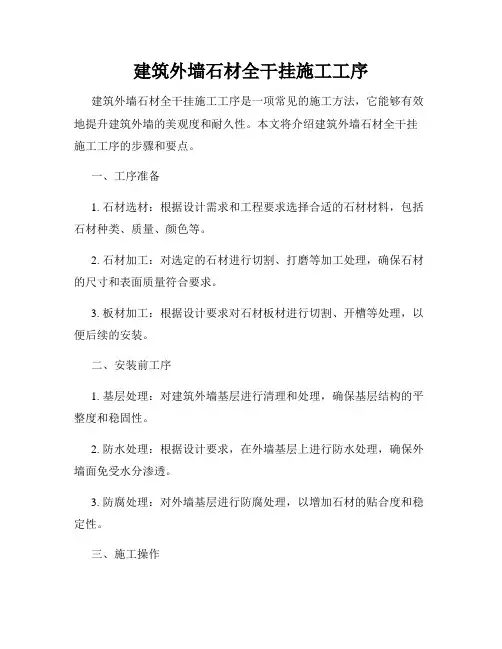

建筑工程石材干挂法施工工艺流程石材干挂法是一种常用的建筑外墙装饰工艺,它采用特殊的方法将石材挂在建筑物的外墙上,美化了建筑物的外观同时还起到了保温、隔热、防水等功能。
下面是石材干挂法施工的工艺流程。
1.基础处理首先需要对建筑物的基础进行处理。
清理基础上的灰尘、杂物,并确保基础的平整度和垂直度。
如果有不平整的地方,可以进行打磨或者填补。
2.安装挂点在基础处理完成后,需要根据设计要求在墙体上进行挂点的安装。
挂点的材料一般选用不锈钢或镀锌钢材,安装要求牢固可靠,能够承受石材的重量和风压力。
3.安装石材支撑系统石材支撑系统一般由横竖两个方向的支撑杆、卡夹和抗震橡胶垫等组成。
根据设计要求,将支撑杆和卡夹固定在挂点上,并设置适当的间距。
在支撑杆上安装橡胶垫,起到减震和防止石材脱落的作用。
4.石材加工根据设计要求,对石材进行加工,这包括石材的切割、打孔、磨边等。
加工工具一般采用电动锯、水刀和石材磨边机等。
加工完成后,要对石材表面进行清洁,确保无尘、无油污,并且石材的四边要平整光滑。
5.石材安装将加工好的石材放置在支撑系统上,确定位置后,用卡夹将石材固定住。
在安装过程中,要保持石材的水平和垂直度,通过调整卡夹的松紧程度来实现。
6.石材固定在石材安装完成后,要对石材进行固定,以防止风力或其他力的作用下石材的脱落。
固定方式一般有胶粘、机械固定和悬挂固定等。
胶粘方式适用于石材表面平整,质量较好的情况下;机械固定主要是通过膨胀螺栓等将石材固定在墙体上;悬挂固定方式则是通过垂直的挂线和卡夹将石材吊挂在墙体上。
7.清理整理在石材固定完成后,要对施工现场进行清理和整理工作。
清理工作主要包括清理安装过程中产生的垃圾和建筑材料,整理工作主要是对石材进行维护和保养,以确保其美观和质量。
总的来说,石材干挂法施工工艺流程是先进行基础处理,然后安装挂点和石材支撑系统,在此基础上进行石材加工和安装,最后进行石材固定和清理整理。
这些步骤在具体实施中需要严格按照设计要求,重视施工细节,确保施工质量和安全性。
外墙干挂石材幕墙施工方案一、施工准备1.材料准备:根据设计要求,准备好干挂石材幕墙板材、安装支架、连接件和密封胶等材料,并进行品质检验和分类。
2.设备准备:准备好安装支架的专用工具和设备,如吊装机械、脚手架等,并进行检验和调试。
3.施工图纸阐明:施工前,施工负责人和施工人员应仔细阅读幕墙施工图纸,了解设计要求,熟悉施工顺序和装置方法。
二、施工方法1.清理和检查:清理外墙表面的杂质,并进行检查,确保基层表面平整、无裂缝。
2.安装支架:根据安装图纸的要求,进行支架的定位和安装,确保支架位置准确、稳定。
3.干挂板材的安装:按照设计图纸要求,将干挂板材安装在支架上,使用专用工具和连接件进行固定,确保板材平直、间距均匀。
4.连接件的安装:根据设计要求,安装连接件,将干挂板材之间连接起来,并确保连接紧密、牢固。
5.试装和调整:在整个施工过程中,要不断进行试装和调整,确保干挂板材和连接件的安装位置正确、牢固。
6.密封处理:通过在干挂板材之间和与建筑物之间进行密封胶的填充和处理,防止水和空气渗透,确保幕墙的隔热和隔音性能。
三、施工安全1.储存安全:对所有的施工材料进行分类和储存,确保安全,避免材料损坏和倒塌事故。
2.安全防护:施工现场应根据实际情况建立安全防护措施,如安装安全网、设置防护栏杆等,确保工人的人身安全。
3.施工操作安全:施工人员应穿戴好防护装备,正确使用并检查施工设备和工具,严禁违章作业。
4.灭火设备:施工现场应配备灭火设备,并进行演练,以备突发火灾等紧急情况。
总结:外墙干挂石材幕墙施工方案的设计和执行对保证施工质量和安全非常重要。
只有严格按照施工准备、施工方法和施工安全的要求进行操作,才能确保幕墙的质量和安全,提高建筑物的整体风貌和性能。

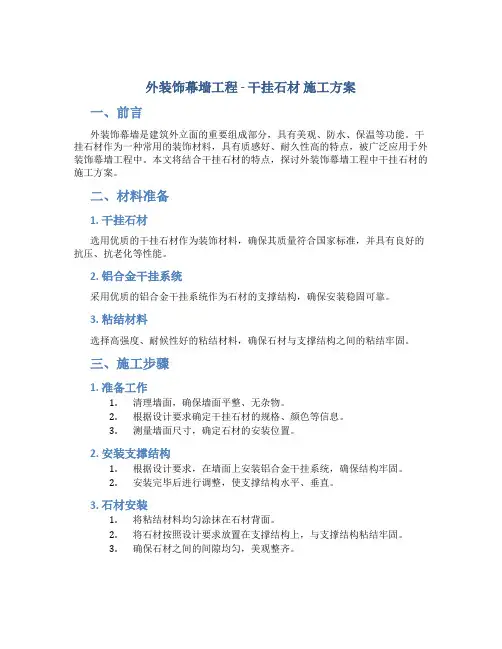

外装饰幕墙工程 - 干挂石材施工方案一、前言外装饰幕墙是建筑外立面的重要组成部分,具有美观、防水、保温等功能。
干挂石材作为一种常用的装饰材料,具有质感好、耐久性高的特点,被广泛应用于外装饰幕墙工程中。
本文将结合干挂石材的特点,探讨外装饰幕墙工程中干挂石材的施工方案。
二、材料准备1. 干挂石材选用优质的干挂石材作为装饰材料,确保其质量符合国家标准,并具有良好的抗压、抗老化等性能。
2. 铝合金干挂系统采用优质的铝合金干挂系统作为石材的支撑结构,确保安装稳固可靠。
3. 粘结材料选择高强度、耐候性好的粘结材料,确保石材与支撑结构之间的粘结牢固。
三、施工步骤1. 准备工作1.清理墙面,确保墙面平整、无杂物。
2.根据设计要求确定干挂石材的规格、颜色等信息。
3.测量墙面尺寸,确定石材的安装位置。
2. 安装支撑结构1.根据设计要求,在墙面上安装铝合金干挂系统,确保结构牢固。
2.安装完毕后进行调整,使支撑结构水平、垂直。
3. 石材安装1.将粘结材料均匀涂抹在石材背面。
2.将石材按照设计要求放置在支撑结构上,与支撑结构粘结牢固。
3.确保石材之间的间隙均匀,美观整齐。
4. 完工验收1.检查石材的安装质量,确保无松动、脱落现象。
2.清理施工现场,保持干净整洁。
3.进行工程验收,确认施工符合设计要求。
四、安全注意事项1.安装过程中要注意施工人员的安全,佩戴防护装备。
2.施工现场要保持通风良好,避免粘结材料对人体的影响。
3.在擅自更改设计要求的情况下,需重新进行方案确定和验收。
五、总结干挂石材作为外装饰幕墙的装饰材料,具有独特的美观效果和耐用性,施工过程中需要注意选择优质材料、严格按照施工方案执行、保证安全施工等方面。
通过本文对干挂石材施工方案的介绍,希望能够为外装饰幕墙工程的实践提供一定的参考和借鉴。
高层建筑外墙干挂石材幕墙施工工法一、工法特点1、板材之间独立受力独立安装,独立更换,节点做法灵活。
2、连接可靠,对石板的消弱较小,减少连接部位石材局部破坏,使石材面板有较高的抗震能力。
3、可准确控制石材表面与龙骨的间距,确保石材幕墙表面平整。
4、工厂化施工程度高,板材上墙后调整工作量少。
5、不受外立面尺寸的限制,亦可达到石材装修要求,装修灵活。
二、适用范围“干挂”工艺,一般多用于钢筋混凝土结构,非抗震设计或抗震设防烈度不大于7度的工业与民用建筑石材幕墙工程施工。
不宜用于砖墙和轻型、加气混凝土墙。
三、工艺原理“干挂”工艺的原理是直接在板材上打孔并通过固定的在结构物上的预埋件和与其相连的金属挂件,悬挂饰面板材,使分散的板材之间相互连接为一体,成为结构体外的一层装饰面。
这种工艺在石材背面不需要灌注砂浆或细石混凝土,而是靠连接件、锚固预埋件基本的强度承受饰面传递过来的外力,在石板材与墙体间形成一定宽度的空气层。
四、工艺流程及操作要点1、施工工艺流程施工准备→吊篮安装→测量放线→后置预埋件安装→外墙保温材料施工→型钢骨架制作安装(焊接点清理并防腐)→石材搬运→石材饰面板安装→清理板缝嵌泡沫条打密封胶→细部处理→板面清洁→验收→吊篮拆除。
2、施工准备:石材饰面的主体结构已完成,并经验收合格,满足操作要求,并经验收合格。
3、吊篮安装:安装电动吊篮,仔细查看电动吊篮型号、额定载荷值、升降速度、悬挂机构重量等项目,严禁超负荷操作。
4、测量放线:清理预做饰面石材的结构表面,按照设计弹出定位线和分隔线。
测量时应控制分配测量误差,不能使误差积累。
5、后置预埋件安装根据施工图纸,使用膨胀螺栓和化学螺栓固定后置锚板,后置预埋件锚固安装完毕后要对其检查和校核。
6、外墙保温材料施工外墙干挂石材一般使用无机防火保温板,即发泡水泥保温板。
它是目前墙体保温和墙体保温防火隔离带最理想的保温材料,其优点是:导热系数低,保温效果好,不燃烧,防水,与墙体粘结力强,强度高,无毒害放射物质,环保。
