精装修项目工程管理流程
- 格式:ppt
- 大小:555.00 KB
- 文档页数:34
室内精装修工艺管控流程全套工程技术解决方案!本期我们和你分享室内精装修工程施工中的经验,和精装修工程施工作业流程,针对「水电、木工、瓦工、涂料及配套单位」施工方法予以细化,并对部分节点用现场图片及节点重点说明。
要做好精装修,不仅要控成本、抢工期,还要保质量,对项目团队来说是极大考验,其中流程索引是整个项目管理逻辑的关键!所以开始之前我们先和你梳理清楚装修的全部作业流程:针对「水电、木工、瓦工、涂料及配套单位安装工程」的具体工艺管控展开。

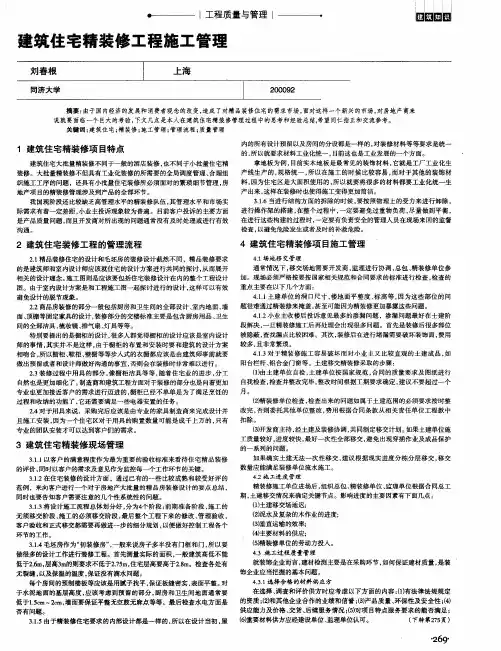

01.水电安装工程-共18项1. 天棚管线敷设:品顶管线节点详图△天棚管线实景图△工艺管控要求:PVC灯头盒中距管卡距离应≤200mm,管卡与管卡的距离≤500mm,管卡用6mm尼龙膨胀螺管固定,禁用木将替代。
PVC接线盒与线管用杯梳胶水连接。
从接线盒引出的导线应用金属软管保护至灯位,防止导线裸露在平顶内。
2. 墙面管线敷设:墙面管线开槽详图△墙面管线敷设步骤△工艺管控要求:按照电器施工图,在墙面确定开关插座位置及线管走向:弹线后沿线创沟,侧沟深度应为相应钱管数设完成后管驶距粉层面l5mm。
槽内线管应用木梅和铁丝固定。
3. 地面管线敷设:地面关系敷设详图△地面管线过桥做法,和地面多管线做法△4. 天棚给水管敷设:天棚给水管实景图△工艺管控要求:室内给水管敷设顺序:“先干管、后支管”。
墙面、顶棚管线走向定位弹线:水管走向应左热右冷、上热下冷。
5. 墙面给水管敷设:冷热水管间距△冷热水管实景图△工艺管控要求:暗敷水管的刨沟深度应为水管敷设完成后管壁距粉层面15mm。
并标注固定点,固定点间距不大于600mm,终端固定点离出水嘴部位不大于100mm;6. 煤气管、热水器安装:热水器、燃气管实景图△工艺管控要求:燃气管不得暗敷,不得穿越卧室,穿越吊平顶的燃气管不得有接头。
燃气管固定需用专用管卡固定。
管卡间距≤1200mm。
7. 管道试压:煤气管试压,给水管试压△8. 同层排水管敷设:同层排水实景图△工艺管控要求:排水管在施工前应对原有的管道端口、地漏临时进行封堵以免杂物进入下水管道。
精装修管理流程和实施细则一、前期准备阶段1.确定精装修标准:根据项目定位和市场需求,确定精装修标准,包括材料、装修工艺和装修方案等。
2.编制施工组织设计方案:根据项目需求,编制施工组织设计方案,明确工程施工的流程、进度计划和施工组织结构等。
3.选派专职施工监理:选派专业素质高、经验丰富的施工监理人员,负责对施工过程进行管理和监督。
4.确定施工中心:根据项目需求,确定一个专门负责施工协调和沟通的施工中心,配备专业的施工协调人员。
二、施工准备阶段1.办理施工许可手续:根据当地建设部门的要求,办理施工许可手续,包括审批、备案等。
2.材料采购计划编制:根据精装修标准和施工组织设计方案,编制材料采购计划,明确采购材料的种类、数量和质量等。
3.选择施工队伍:根据施工需求,选择有施工经验和专业素质的施工队伍,签订施工合同,并明确施工工期和施工质量要求等。
三、施工实施阶段1.施工过程监控:由施工监理人员对施工过程进行监控和质量把关,及时发现和解决施工过程中的问题和难题。
2.施工进度控制:根据施工组织设计方案和工作计划,对施工进度进行控制和调整,确保施工进度按计划进行。
3.施工质量验收:对每个施工节点进行质量验收,确保施工质量符合精装修标准和设计要求。
4.完工环境清理:施工完成后,进行完工环境清理,确保施工现场干净整洁,符合规范要求。
四、工程竣工阶段1.办理工程竣工验收:按照当地建设部门的要求,办理工程竣工验收手续,包括申请、审批和备案等。
2.登记备案:将工程竣工验收的相关资料和证明材料按要求进行登记备案,确保施工质量和合规性。
3.客户交付:在工程竣工验收合格的前提下,按照合同约定,将房屋交付给客户,并提供精装修保修服务。
五、售后服务阶段1.设立专门的售后服务部门:设立专门的售后服务部门,负责对售后服务事宜进行管理和协调。
2.建立售后服务制度:制定售后服务制度和流程,明确客户维权机制和服务标准。
3.售后服务跟踪和改进:结合客户的反馈和意见,及时跟踪和改进售后服务,提升客户满意度。
装修管理方案15篇【第1篇】5a办公楼室内精装修管理方案5a级办公楼室内精装修管理方案1施工概况本工程室内的精装修为业主指定分包。
对于分包队伍施工范围内的精装修。
总包方主要从施工交接、施工进度、施工质量、成品保护等方面对各分包队伍进行管理、协调和控制,以保证工程本体的质量。
2作业面的交接2.1与总包方的交接a)在总包方进行初装修施工完毕后,分包队伍在进入施工作业面前必须经过监理、总包方、分包方共同验收,填写交接单,转交分包队伍进行施工。
这其中的交接包括总包方所有的施工内容,在交接完毕后由分包方进行施工。
如果在交接后发现质量问题,分包方必须负责全部的维修。
b)总包方为分包方提供现场能够提供的合理的条件(如水、电、住宿、场地等),并办理交接手续,如出现损坏由分包方负责赔偿。
分包方在退场前对总包方提供的设施进行交接,如无损坏现象方可退场。
c)在精装修施工前,对精装图纸进行熟悉,明确精装修对初装修工程的要求,确保初装与精装交接顺利。
2.1与其他分包单位的交接a)各分包队伍之间的交接由总包、监理、各相关分包队伍参加,对已施工的作业面进行交接。
由于施工造成的已完施工内容被破坏由交接方自行协商解决。
3施工进度的控制3.1计划的制订a)总包方负责制订的分包进场、月进度、周进度计划,分包队伍必须提前做好材料准备、人员准备、资质证明材料的准备等,并严格执行进度计划。
3.2计划的监控总包方对各进场的分包队伍的施工进度跟踪,发现进度滞后,总包方向业主汇报,并协同业主对分包方加强施工进度的管理。
4施工质量的控制4.1进场材料的质量控制a)分包方提供的材料在进场前由总包方对材料的质量进行检查,不合格的材料严禁用于本工程。
b)分包方进场的材料,必须提供给总包方相关材料的材质证明、出厂合格证,同时将相关材料交由总包方归档整理。
c)对有环保要求的材料,分包队伍必须出具环境检测证明,保证材料是绿色环保型的。
4.2施工过程中质量的控制a)总包方派专门的质检员,对分包队伍的施工质量,依据总包方所要达到的本工程的质量要求检查。
精装修工程全流程管控方案一、引言精装修工程是指在原建筑结构基础上,对建筑装修进行彻底的重新设计和改造。
在这个过程中,需要涉及到多个专业的工程,包括设计、施工、材料采购、装饰风格确定等方面。
由于其复杂的流程和多方面的需求,精装修工程的管理和控制显得尤为重要。
本文将从工程的全流程入手,提出一套精装修工程全流程管控方案,以期有效规范施工过程,降低施工风险,确保工程的质量和进度。
二、前期准备阶段1.项目立项在项目立项阶段,需要对装修工程进行规划和设计。
在项目的初期,需要明确项目目标、任务、预算等要素,并且进行充分的市场调研与成本测算,在这个阶段,需要与甲方进行充分的沟通与协商,确保在后续的施工过程中不会出现问题。
同时,也需要对设计图纸进行详细的审核与评估,以确保设计图纸符合法规标准,并且能够满足甲方的需求。
2.合同签订在此阶段,需要与装修公司签订合同,确定项目的总承包方。
合同中需要包含双方的权利义务,承包范围、施工标准、质量要求、施工工期及材料供应链等具体细节,合同中需要包含验收标准和补偿措施等,以降低后期争议。
3.物资采购在此阶段,需要提前进行物资采购与供货商的洽谈,并且需要对材料进行严格的把控,确保材料的质量与性能达标,物料齐全。
对于关键材料,可以考虑进行多供应商的备选,以确保后续工程进度。
三、施工阶段1. 施工前的准备在施工前,需要对项目现场进行详细的调查与测量,以确保施工的顺利进行。
需要制定详细的施工计划和时程安排,并且对施工人员进行培训,确保他们熟悉项目的要求。
同时需要进行风险评估,针对可能出现的问题有所心理准备。
2. 施工过程的管控在施工过程中,需要对施工进度进行严格的把控与管理,确保施工的按时完成。
同时需要对施工过程进行详细的监测和检查,确保施工的标准和质量。
对于施工中可能出现的问题,需要及时进行整改和调整,以避免对项目的影响。
3. 施工中的安全管理在施工中,需要充分关注施工的安全问题。
需要针对不同的施工环境和条件,制定相应的安全措施,保障施工人员的安全和生命财产的安全。
精装修管理流程是什么为了能达到建筑精装修工程预定的管理目标,我们要熟悉精装修管理的知识。
下面为您精心推荐了精装修管理流程,希望对您有所帮助。
精装修管理流程1、编制项目建设总体方案,呈交上级领导审批。
2、明确项目管理目标(质量、成本、进度),3、制定工作计划,项目管理的授权分工与职责明确。
4、组织进行图纸会审和设计交底。
5、审查认可施工单位的施工资质、施工组织设计和进度计划。
6、组织专业分包单位进场。
7、巡查、协调关系,落实施工条件,重大情况向上级领导汇报。
8、组织单位工程验收,包括:四方验收;规划、消防、电梯、人防等验收;质检站备案。
9、交接准备。
10、组织编制竣工图、质量保证书和用户使用手册。
11、组织工程保修、设备培训;组建保修机构。
12、办理市政各项供排开通手续。
13、组成交接机构,会商确定交接程序。
14、交接机构联合工作,验查、清点、移交,办理交接手续,明确整改修复日期和要求。
15、结清移交手续。
二、质量控制1、对总包和监理单位制定的质量管理制度和技术方案进行审查备案,作为将来检查控制的依据。
2、检查工程项目质量的可控性和质量体系运行的有效性;组织对工程质量事故的调查;保证甲供材料设备和分承包商的质量;取得由监理单位提交的质量分析月报。
3、联系政府各相关部门和公司职能部门,参与对工程的阶段性验收和单位工程最终验收。
4、对比预定的目标和实际完成情况,对各合同单位严格按合同进行奖罚。
三、进度控制1、对总包和监理单位制定的进度计划进行审查备案,作为将来检查控制的依据;制定部门的工作计划。
2、监控工程施工的工作进度情况;并做好工程信息进度表,对工程阶段性里程碑时间进行控制;对计划与实际进度的偏差进行质询,要求监理提交进度分析报告和进度纠偏报告。
组织甲供材料设备的进场、协调外部关系、联系图纸供应、甲方指定的分包商进场等,为工程开展创造条件。
3、了解月度和旬度进度计划,协调关系,为工程开展创造条件。
精装修安全文明施工管理细则1. 在施工前,必须对施工现场进行安全评估,并制定相应的施工方案。
施工方案应包括施工期间的安全措施,如安全警示标志的设置、施工区域的隔离、人员安全培训计划等。
2. 所有施工人员必须经过相关的安全培训,并持有有效的操作证书。
在施工期间,必须配备专职的安全管理人员,并向所有施工人员提供必要的安全培训和指导。
3. 施工现场应设立明显的安全警示标志,并按规定设置警示线或围栏隔离施工区域,保证施工现场的安全。
4. 施工现场必须配备必要的安全设施,如安全帽、安全绳索、防护眼镜等。
所有施工人员必须佩戴合适的个人防护用品,并按规定使用。
5. 施工期间,必须保持施工现场的清洁和整洁,及时清理施工废弃物和杂物,并采取有效措施防止施工现场的污染。
6. 施工现场应按规定设置消防设施,并定期进行消防演练和维护检查,确保施工现场的消防安全。
7. 施工期间,必须严格控制施工噪音、振动和粉尘等对周边环境和居民的影响。
必要时,应采取隔音、防护等措施,确保施工对周边环境和居民的影响最小化。
8. 施工期间,必须严格遵守相关的安全操作规程,如高空作业、电气作业、设备使用等。
违反安全操作规程的行为将被严肃处理。
9. 施工现场必须设置应急疏散通道,并保持通畅。
必要时,应制定应急疏散预案,并组织演练,以应对突发事故。
10. 施工现场对于存在的安全隐患和事故风险必须及时报告并采取相应的整改和措施,确保施工过程的安全。
11. 施工结束后,必须进行安全质量检查和评估,并及时清理施工现场,确保施工现场的安全整洁。
以上是精装修安全文明施工管理的细则,施工方和施工人员必须严格执行,以确保施工过程的安全和文明,维护施工人员的人身安全和施工现场的环境安全。
精装修安全文明施工管理细则(2)1.施工前的准备工作:a.确保施工现场周边安全,清理杂物,移除易燃、易爆物品。
b.搭建起围挡围墙,并设置明显的警示标识,确保施工区域的边界清晰可见。
如何做好批量精装修工程管理住宅精装修交房是商品房开发的一个趋势。
精装修商品房符合现代人紧张的生活方式,也能够减少建筑材料等资源的浪费,符合我国的现实国情。
那么如何做好批量精装修工程管理呢?现在,我就整理出管理工程的相关信息。
在装修施工单位进场施工前,要与总包单位办理场地移交。
总包单位按施工图完成毛坯交楼的标准,一般为顶棚结构平整,墙面抹灰合格,地面相对平整,卫生间防水施工完成,门窗施工完成,水电预埋完成。
总包负责提供建筑50线,负责提供垂直运输(一般为室外电梯),负责在每层设置配电箱及给水点。
精装修施工单位一般在进场交接验收时会提出一些必须要整改的问题,总包一般会在半个月内全部整改完成,这时精装修施工单位也就做好了真正进场施工的各项准备工作。
精装修工程施工不同于总包单位的主体结构施工,但也有几分相似之处。
总包主体结构施工是一层一层往上干,工作面单一,可多楼流水,完成了梁板模板施工,再进行梁板钢筋施工,最后是梁板混凝土浇筑,主要工种是木工、钢筋工、混凝土工。
而住宅精装修工程的特点是工作面较多,每一层、每一套房子都可以是工作面,工序安排也比较灵活,木工活、瓦工活、油工活等可以穿插进行施工,主要工种为木工、瓦工、油漆工。
工人的施工技术水平直接影响到精装修工程的质量,所以要把精装修工程质量管好,就要先把工人管理好。
要求施工单位报审施工组织制定,明确流水段划分及劳作力组织状况。
施工单位进场后要先做样板,有工序样板和整层的装修施工样板,施工样板验收合格后,要求施工单位按照样板展开大面积装修施工。
施工过程中要保持报验,每一个流水段(一般为一层)施工完成后,都要及时报验,验收合格后,方可进行下道工序。
在日常巡检中,发现不合格的地方,要坚决返工,确保工程质量,减少后期业主投诉。
批量住宅精装修工程还有一个重要的管理点就是要做好成品保护。
我认为做好成品保护,可以有效降低修理费用,减少各单位的扯皮,从侧面也促进了工程质量。
精装修安全文明施工管理细则目的用于指导施工现场安全文明进行全面管理,全力遏制和防止死亡事故的发生,杜绝恶性事故,防范于未然。
净化现场环境,创建安全、文明、环保工地。
适用范围:用于瑞尔国际大酒店工程的安全文明施工管理。
一、安全管理1、安全生产责任制A、各施工单位建立安全责任制,公司和管理人员、公司和班组、班组和工人层层签订安全生产责任书。
B、各施工单位和班组的分承包经济合同中应明确的安全生产指标和处罚措施。
C、制定各工种安全技术操作规程,并悬挂于各施工现场和主要工作区域。
D、建立安全保证体系,加强安全生产管理,设立专兼职安全员,负责各区域的安全生产。
E、定期进行管理人员考核制度。
F、牢固树立安全第一,预防为主、综合治理的方针政策,切实作好安全宣传、教育、布置、检查、整改、评比工作,做到三不伤害。
坚持安值日、谁负责施工、谁负责安全,管生产必须管安全的原则。
G、各施工现场的施工作业必须按照国家和消防主管部门审核批准的消防技术规范的要求实施,施工组织设计必须要有针对性的消防技术措施,并由主管部门会签。
二、目标管理1、制定安全管理目标(伤亡控制指标、文明施工指标)。
2、对安全责任目标进行分解,落实到各班组长和工人。
3、建立责任目标考核制度细则,并按考核制度定期考核。
4、工程开工前,甲方和各施工单位签订安全文明施工责任书。
各施工单位项目经理和各管理人员、班组长、工人分别签订安全生产责任书和安全管理协议,同时还签订安全文明施工责任书。
明确消防安全责任,层层分解消防安全责任。
三、施工组织设计1、应在施工组织设计中制定施工安全措施,并严格遵照执行。
2、施工组织设计必须在施工前上报监理和建设单位审批。
3、对于特殊工程,必须编制专项安全技术方案和措施。
4、安全技术措施应贯彻全部施工工序,力求精致、全面具体、真正能做到有效实施和预防事故。
5、安全技术措施要有针对性,编制人员必须掌握工程概况、施工方法、场地和周边环境和条件的实际情况,熟悉安全法规、标准。
精装修设计管理流程指引【目的】完善和协调开发项目中公共部位(电梯标准层、大堂和后勤区、宴会厅、茶吧、咖啡厅、会所)及室内精装修设计管理的全过程,保证精装修质量,控制精装修成本,提升产品价值。
控制目标:把控室内精装修设计工作,建立规范的室内精装修设计管理流程【阶段划分】【设计管理说明】装修设计是材料选择和工程施工的依据,室内设计工作涉及材料品种多、空间上又具有一定的局限性,如何能够更好的完成材料的有机组合,又满足审美和使用功能和合理控制成本的要求,是室内设计的控制要素;设计进度和设计质量的优劣对材料选择、施工可行性和工程造价都有决定性的影响。
精装修项目开发过程中,设计部应对设计管理工作认真对待,在产品设计定位、设计计划、设计任务书、方案、扩初、施工图、施工过程阶段对设计工作全面控制,与设计公司加强沟通,确保设计进度和设计质量;室内设计应与建筑设计有机同步的结合。
理想的设计时点控制为:1.建筑方案定案在室内设计之前介入,进行平面及空间评估与优化;2.建筑扩初设计完成之前,室内完成方案设计;3.建筑施工图完成之前,室内完成扩初设计;4.装饰施工前1个月,室内完成施工图设计。
【设计管理细则】设计准备阶段1.1.1精装修工程产品定位对于不同类型、不同内容的精装修工程,应选择相应的设计公司进行工程设计;进行精装修室内设计,首先应明确项目中涉及室内精装修的范围和内容:1、对于毛坯交付工程,应对展示标准样板房(促进销售,提升楼盘形象)、楼梯厅等公共空间进行精装修设计与施工。
2、对于精装修交付工程,在对展示样板房营造的同时,还应对代表户型的交付标准样板房(提供交付设计、材料标准,施工标准)和其他空间进行精装修设计与施工。
3、对于商场及其他综合体工程,应对整体工程进行系统设计集成,对整体工程进行系统的精装修设计与施工。
精装修项目室内设计工作前,设计工程师应根据项目具体情况并结合营销部在完成市场精装修需求调查和项目成本控制,完成对工程装饰内容的装修标准定位,确定项目是高端还是中端、或低端的装修标准,为《室内设计任务书》的编制和材料设备选型提供依据。
项目精装修管理策划
一、核心理念
制度管人,流程管事,团队打天下,管理定江山。
避免系统性失误,确保品质与功能,优化资源配置,合理管控成本。
二、目的
1、组建一支具备高水平职业素养的管理团队,科学设置各岗位权责分工。
2、参照业内标杆公司(万科、华润、万达、招商、华侨城、益田)标杆项目(万象
城、益田假日广场、威斯汀酒店、欢乐海岸、招商伍兹公寓、四季酒店)精装修管控模式,切实强化项目上跨部门跨专业的综合研发工作。
杜绝请来“管家”(各类外部合作方设计师、材料供货商、施工单位、顾问公司)自己就不当家的依赖行为,始终践行“甲方为主、乙方为从”的管理伦理.
杜绝各职能模块成为“二传手”。
提倡多做“运动员”、少做“裁判员”,努力做好“场上队长”的角色。
强调执行层面各职能模块的专业化、职业化。
3、建立并严格执行既定流程及管理制度.
三、装修管理流程分析
四、精装修管理详细流程
4.1职责分工表
五、组织架构
六、管理权责划分
精装修项目管理权责划分表说明:①代表发起部门,加粗并有下划线的为最终审批,◎代表参与配合。
共15页第4页
共15页第5页
七、装修全流程研究及管控
共15页第6页
共15页第7页
共15页第8页
共15页第9页
共15页第10页
xx项目精装修管理策划
共15页第11页
xx项目精装修管理策划八、绩效考核及激励机制(待定)
共15页第12页。
装饰管理流程及实施细则 二〇一〇年十一月廿十日前 言为加强装饰工程管理,提高装饰效果及工程质量,有效地进行质量、进度、成本、安全控制,全面规范装饰管理流程。
使装饰项目所涉及的各个专业单位(人员)更快更好的进行沟通与协调,减少误工、返工、返修率,提高公司所开发产品的竞争力,整理并编写了关于装饰项目的管理流程及实施细则。
本流程及实施细则的内容包括:从装饰项目定位到交房过程中,跟装饰有关的所有过程管理,及与主体工程、配套项目的平行操作协调流程。
一、装饰工程管理组织架构二、装饰工程管理流程图三、装饰项目前期准备(设计)阶段实施细则1、装饰项目定位:装饰管理中心联合市场部、成本部在项目定位阶段对装饰风格、材料/部品和设备的使用档次、成本指标进行定位。
并通过多方案报告形式汇报给主管领导层进行确定。
市场部、成本部、装饰管理中心等责任部门根据项目定位调查装饰风格、标准、当地常用材料/部品、设备的品牌、型号及装修成本提出建议;根据项目定位,提出装饰项目的成本指标及质量参考标准,并随同整体作业大纲发给项目部。
2、装修设计单位在户型设计阶段从装修效果角度提出意见。
装修设计单位在项目的功能布置、生活流线等角度在户型建筑设计阶段协助建筑设计进行户型优化设计,提出户型调整意见;及时把装修设计的合理调整意见反馈给设计单位,在主体扩初设计阶段进行及时调整,避免后续进行较大的修改。
注意以下两点:1) 建筑平面与装饰装修设计同步,有利于提高户型设计的合理性;2) 装修设计主要从功能布置、生活流线等方面论证户型平面的舒适性、合理性;3、装饰方案设计:根据项目定位中确定的设计风格、材料/部品和设备及成本指标进行装饰方案设计。
1)装修设计部门按确定的户型平面和装修定位委托设计单位或自行进行装饰方案设计;2)装修设计单位根据设计方案对设计风格、主要材料/部品和设备的选用、成本进行汇报。
3) 各相关部门对设计风格、材料/部品和设备的选用提出意见,对成本估算进行审核。
精装管理制度包括哪些内容(10篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!精装管理制度包括哪些内容(10篇)篇1精装修管理制度是对房地产开发项目中,从设计、施工到验收全过程进行规范和管理的一套详细规则。
装修工地流程
装修工地流程是指在进行室内装修时,从施工前的准备工作到
施工中的各项环节,再到最终的验收和交付,整个过程的一系列步
骤和流程。
一个完善的装修工地流程对于装修工程的质量和进度都
有着重要的影响,下面将详细介绍装修工地流程的各个环节。
首先,装修工地流程的第一步是施工前的准备工作。
在这一阶段,需要进行施工图纸的确认和测量,确定装修材料的选购和供应商,以及确定施工队伍和施工计划。
同时还需要进行施工现场的清
理和准备,确保施工环境的安全和整洁。
接下来是施工中的各项环节。
在进行室内装修时,通常包括水
电改造、泥木工程、油漆工程、安装工程等多个环节。
在这个阶段,需要严格按照施工图纸和规范进行施工,确保每个环节的质量和进度。
同时需要做好施工现场的管理和安全控制,保障施工人员的安
全和施工质量。
最后是验收和交付阶段。
在装修工地流程的最后阶段,需要对
整个装修工程进行全面的验收,包括工程质量、材料使用、施工工
艺等方面的检查。
只有通过了验收,才能进行最终的交付和结算。
同时还需要做好施工现场的清理和整理工作,确保工地的安全和整洁。
总的来说,装修工地流程是一个复杂而又重要的工程管理过程,需要各个环节的紧密配合和严格执行。
只有通过科学合理的流程管理,才能确保装修工程的质量和进度,满足业主的需求和期望。
希
望本文的介绍能够对大家有所帮助,谢谢阅读。
