装修工程竣工验收汇报材料
- 格式:docx
- 大小:560.66 KB
- 文档页数:5
装饰装修工程竣工验收报告(精选5篇)装饰装修工程竣工验收报告篇1一、工程完成情况:__水库除险加固工程经省、市主管部门批准立项,核定总投资1006万元,其中:国债资金投资700万元,地方配套资金306万元。
该水库除险加固的主要内容为:①、大坝前坝坡1563高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道砼防渗墙;②、加固溢洪道及下游河道治理;③、更换弧形工作门及平板检修门,更换弧门启闭机;④、加固改造上坝及进库公路;⑤、增设大坝观测设施与自动化控制系统。
工程于__年5月31日开工建设,__年6月底全面竣工,历时13个月,除险加固工程按照设计批准的方案已完成了主要工程,即:完成了大坝前坝坡加固工程;溢洪道加固及下游河道治理工程;完成上坝公路加固工程,包括1.27公里的公路护坡及3.2公里的沥青路面铺设,以及公路桥1座,过洪涵洞6座;完成输水泄洪洞事故门、工作门、启闭设备制安工程;完成大坝自动化监测设备的安装及其它工程等,由于受地方配套资金影响大坝砼防渗墙工程未能完成和坝体渗流水位测量仪未安装,其余主体工程均已按设计要求完成。
该工程共完成投资额915.24万元(不包括待验费20万元),完成主要工程量为:土石方开挖8.39万m3,土石方回填2.02万m3,浆砌石1.16万m3,砼0.15万m3,耗用水泥1782T,钢筋(钢材)40.54T,木材11.26m3,沥青93.70m3,劳动工日5.69个工日。
二、验收条件检查结果:依据水利部《水利水电建设工程验收规程》的有关规定,该工程按设计要求已完成了主要工程施工任务,虽然受地方配套资金影响使个别尾工未能完工,但不影响工程正常安全运用。
工程投资使用合理,竣工决算已经完成并通过了竣工审计。
竣工资料已准备齐全,工程施工质量已通过了__市水利基本建设质监站的质量检验,并出具了《工程质量检验评定报告》,工程质量合格。
在工程完工试运行中,工程能正常运行,经济效益和社会效益显著,已具备正式验收条件。
室内装修工程竣工验收报告(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如演讲致辞、总结报告、心得体会、合同协议、条据文书、策划方案、导游词、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as speeches, summary reports, insights, contract agreements, documentary evidence, planning plans, tour guides, teaching materials, complete essays, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!室内装修工程竣工验收报告室内装修工程竣工验收报告5篇随着人们自身素质的提高,报告的应用日益广泛,各种报告的功能也各不相同。

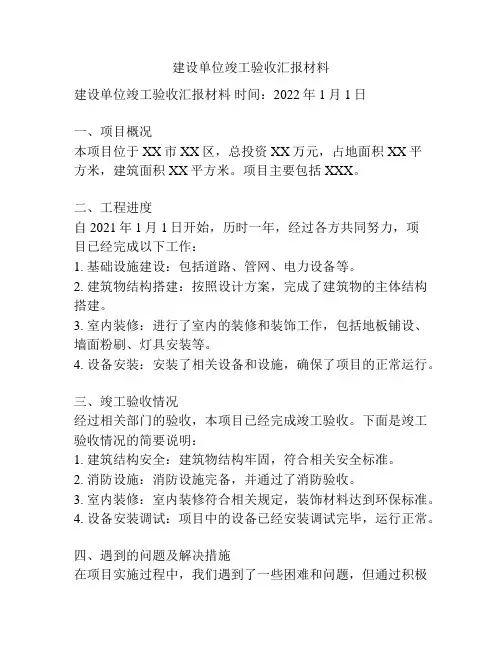

建设单位竣工验收汇报材料建设单位竣工验收汇报材料时间:2022年1月1日一、项目概况本项目位于XX市XX区,总投资XX万元,占地面积XX平方米,建筑面积XX平方米。
项目主要包括XXX。
二、工程进度自2021年1月1日开始,历时一年,经过各方共同努力,项目已经完成以下工作:1. 基础设施建设:包括道路、管网、电力设备等。
2. 建筑物结构搭建:按照设计方案,完成了建筑物的主体结构搭建。
3. 室内装修:进行了室内的装修和装饰工作,包括地板铺设、墙面粉刷、灯具安装等。
4. 设备安装:安装了相关设备和设施,确保了项目的正常运行。
三、竣工验收情况经过相关部门的验收,本项目已经完成竣工验收。
下面是竣工验收情况的简要说明:1. 建筑结构安全:建筑物结构牢固,符合相关安全标准。
2. 消防设施:消防设施完备,并通过了消防验收。
3. 室内装修:室内装修符合相关规定,装饰材料达到环保标准。
4. 设备安装调试:项目中的设备已经安装调试完毕,运行正常。
四、遇到的问题及解决措施在项目实施过程中,我们遇到了一些困难和问题,但通过积极主动的解决措施,顺利完成了工程:1. 进度延迟问题:部分施工工序进展缓慢,我们增加了工人数量,加班加点努力赶工,保证项目按时竣工。
2. 资金问题:在建设过程中,由于预算有限,我们进行了合理的资金调配,确保了工程顺利进行。
五、下一步计划项目竣工验收后,我们将进行以下工作:1. 设备运营管理:建立完善的设备运营管理制度,确保设备正常运行。
2. 环境保护:加强环境保护工作,定期进行清洁和维护,确保项目环境整洁有序。
3. 安全管理:加强安全管理,定期进行安全检查和培训,确保人员和设备的安全。
六、感谢与祝愿在项目实施过程中,得到了各方的大力支持与帮助,在此向所有参与过项目的单位和个人表示衷心感谢!并祝愿大家在新的一年里工作顺利,万事如意!建设单位:XXXX联系人:XXX联系电话:XXX。
家装工程竣工验收报告范本6篇篇1一、概述本报告旨在详细阐述本次家装工程的竣工验收情况,包括工程概况、施工流程、验收标准、检测结果等方面,以确保工程质量和装修效果符合业主及国家相关标准的要求。
二、工程概况本次家装工程涉及面积约为XX平方米,主要包括客厅、卧室、厨房、卫生间等空间的装修。
工程目标是为业主打造一个舒适、实用、美观的居住环境。
工程采用的主要材料包括瓷砖、地板、涂料、壁纸、灯具等,施工过程中严格遵守相关材料使用标准。
三、施工流程本次家装工程的施工过程严格按照以下流程进行:1. 设计阶段:根据业主需求和房屋实际情况,制定详细的设计方案。
2. 预算编制:根据设计方案,编制详细的工程预算。
3. 施工准备:包括材料采购、施工队伍组织等。
4. 基础处理:对房屋原有结构进行必要的处理,如拆除、改造等。
5. 水电改造:根据设计方案,进行水电线路的改造。
6. 墙面处理:包括墙面抹灰、涂料涂刷等。
7. 地面处理:地板、瓷砖的铺设等。
8. 吊顶安装:根据设计方案,进行吊顶的安装。
9. 灯具、洁具安装:灯具、洁具等设备的安装。
10. 验收准备:工程完工后,进行自查,确保各项指标符合要求,准备验收。
四、验收标准本次家装工程的验收参照以下标准:1. 国家颁布的《建筑装饰工程施工及验收规范》。
2. 双方签订的施工合同中的相关约定。
3. 业主的实际需求和要求。
五、检测结果经过严格的检测,本次家装工程各项指标均达到验收标准:1. 基础处理:墙体平整,无空鼓现象。
2. 水电改造:线路布局合理,材料质量合格。
3. 墙面处理:涂料均匀,无脱落、开裂现象。
4. 地面处理:地板、瓷砖铺设平整,无空鼓、错位现象。
5. 吊顶安装:吊顶平整,无下沉、变形现象。
6. 灯具、洁具安装:灯具工作正常,洁具无渗漏现象。
六、问题与整改措施在验收过程中,发现以下问题并已经采取相应措施进行整改:1. 问题描述:部分墙面涂料存在细微瑕疵。
整改措施:局部重新涂刷涂料,确保墙面平整。

装饰分部工程质量验收报告优秀5篇装饰分部工程质量验收报告(篇1)由我公司承建的__工程,由__开发有限公司集资建设,__设计院负责设计,__市建设工程质量监督站负责质量跟踪监督,并委托__消防工程监理有限公司承担现场监督,并由__消防设施检测单位于20__年11月245日完成本工程消防工程电气及消防设施检测,确认检测结果为合格。
本工程,自开工以来,在上级领导、质监站、建设单位、设计单位、监理单位及有关部门的大力支持下,经过全体参建员工的努力和_勤劳动,工程于__年__月__日经过了五方主体预验收工作,并完成了有关问题的质量整改闭合,现消防工程已具备竣工验收条件,下头就工程具体情景汇报如下:一、工程概况:1、__与广场路交叉口,南邻广场路,北邻飞鹏巷,西朝信河街,东邻居民区。
属居民集中区域,为消防重点控制单位,本工程建筑物为地下一层、地上_~二十二层,_裙房二层组成。
总建筑面积为40192m2,地下部分5252.34m2、总建筑高度分别为:64.3m、70.30m、80.90m、9.30m。
一层层高为4.50m、二层层高为4.80m,三层层高为4.50m;地下室一层高度分别为:机动车库5.60m;设备房4.80m非机动车库3.80m。
地下事室主要有两个消防通道口,设计容量为400m3的消防水池及设计容量为18m3的喷淋专用水池、消防排烟风机房、自备发电房等设备房,地上二层~三层商场部分设置有两座消防楼梯。
屋顶设有电梯机房,正压送风机房及消防水池设计容量18m3等设施。
2、建筑类别及耐火等级:一类高层建筑及地下室,耐火等级为一级,北侧商业部分为二类多层建筑,耐火等级为二级。
3、主体结构采用全现浇钢筋砼框架—框支剪力墙结构,地下室连体,地下室设有汽车库,非机动车库。
一、二层设有商场、办公区等公共场所,三层设为架空层(技术层)、露天部分设屋顶花园等休闲场所;四层及以上为住宅。
二、工程使用功能:1、本工程消防_系统采用消防中心控制系统,由自动_系统、楼层疏散指示系统、消火栓系统、喷淋系统、消防排烟系统、正压送风系统、消防广播和消防电话等系统组成。
工程建设竣工验收情况汇报根据公司安排,我负责对XX工程项目进行竣工验收情况的汇报。
本次竣工验收是对工程建设全过程的一次全面检查和评估,旨在确认工程项目是否符合相关法规标准和合同约定,确保工程质量和安全,为工程的移交和使用提供可靠的依据。
一、工程项目概况。
本次竣工验收的工程项目为XX工程项目,项目总投资XXX万元,建设内容包括XXX。
工程建设过程中,我们充分发挥团队合作的优势,确保工程按时按质完成。
在项目实施过程中,我们严格按照相关法规和合同约定进行施工,保证了工程的质量和安全。
二、工程质量情况。
在工程建设过程中,我们充分注重质量管理,严格执行相关标准和规范,加强了工程质量监控和检验。
通过对工程质量的全面检查,我们发现工程质量符合相关标准要求,各项指标均达到了设计要求,不存在质量缺陷和安全隐患。
三、安全生产情况。
在工程建设过程中,我们高度重视安全生产工作,建立了健全的安全管理制度,加强了安全生产教育和培训,严格执行各项安全操作规程。
通过对工程安全生产情况的全面评估,我们确认工程建设过程中未发生安全事故,各项安全指标均符合相关要求。
四、环境保护情况。
在工程建设过程中,我们严格执行环保法规,采取了一系列环保措施,确保工程建设对环境的影响最小化。
经过对工程环境保护情况的评估,我们确认工程建设过程中未造成环境污染,各项环保指标均符合相关要求。
五、后期维护情况。
针对工程建设完成后的后期维护工作,我们已制定了详细的维护计划和方案,确保工程设施的正常运行和维护管理。
同时,我们还将建立健全的档案资料,为工程的日常维护和管理提供可靠的依据。
综上所述,经过对XX工程项目的全面检查和评估,我们确认工程建设竣工验收情况良好,各项指标均符合相关法规标准和合同约定,工程质量和安全得到了有效保障。
我们将继续加强对工程的后期维护和管理,确保工程设施的长期稳定运行。
感谢各位领导和相关部门对本次竣工验收工作的支持和配合。
以上是对工程建设竣工验收情况的汇报,如有不足之处,还请各位领导和专家批评指正。
建设单位竣工验收汇报材料尊敬的领导:根据您的要求,我单位已完成了XX项目的竣工验收工作。
现将有关情况汇报如下:一、项目概况XX项目总建筑面积XXX平方米,共有XX栋楼,涉及XXX 项工程,历时XX个月,总投资XX万元。
项目涉及到的主要工程包括XXXXXXXXX。
二、验收情况经过项目组成员的共同努力,XX项目各项工程均已完成,达到了设计要求和合同约定标准。
在此,我代表项目组诚恳地对验收过程中各位专家的指导和评审提出诚挚的谢意。
三、存在问题在竣工验收过程中,我们也发现了一些问题,主要包括XXXXXXXXXXX。
我们将会在后续整改中积极采取措施,确保项目的质量和安全。
四、下一步工作接下来,我们将按照相关部门的要求,对竣工验收过程中发现的问题进行整改,并做好相关的归档工作。
同时,将按照规定的时间节点向有关部门递交验收报告,并筹备好相关的竣工资料。
最后,感谢领导和各个部门对我们工作的大力支持与配合,也感谢验收组专家的认真指导和评审。
我们将以更加饱满的热情和更加扎实的工作作风,全力以赴,确保项目的圆满收官。
此致敬礼五、质量保障和安全管理竣工验收过程中,我们高度重视质量保障和安全管理工作,严格按照相关标准和规范进行施工,并配备了专业的质量监督和安全监测人员。
在整个施工过程中,我们始终把质量和安全放在首要位置,严格控制工程质量,确保了项目的安全可靠和质量有保障。
六、工程效益和社会效益XX项目的竣工将为当地经济和社会发展做出积极贡献,不仅为当地创造了大量的就业机会,还将为周边居民提供更便利的生活环境和服务设施。
同时,该项目的竣工也将有效推动当地的城市化进程,为区域经济的发展起到积极促进作用。
七、感谢信在此,我代表整个项目组向所有关心和支持XX项目建设的单位和个人致以诚挚的感谢之意,谢谢大家的理解、支持和帮助,让我们能够顺利完成了这项重大的建设任务。
最后,我们将以更加饱满的热情和更加扎实的工作作风,全力以赴,确保项目的圆满收官。

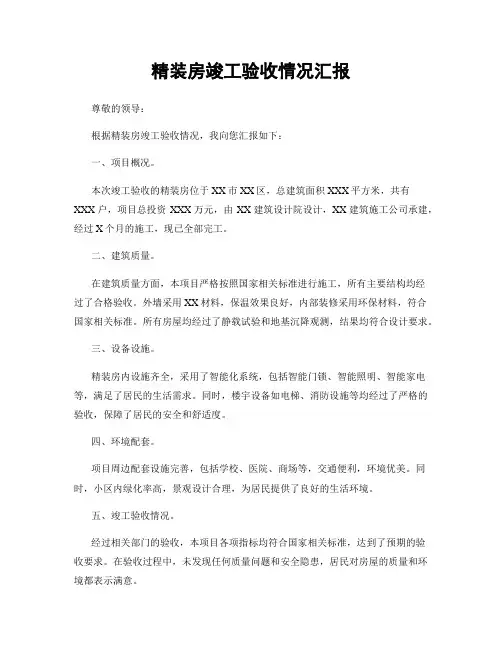

精装房竣工验收情况汇报尊敬的领导:根据精装房竣工验收情况,我向您汇报如下:一、项目概况。
本次竣工验收的精装房位于XX市XX区,总建筑面积XXX平方米,共有XXX户,项目总投资XXX万元,由XX建筑设计院设计,XX建筑施工公司承建,经过X个月的施工,现已全部完工。
二、建筑质量。
在建筑质量方面,本项目严格按照国家相关标准进行施工,所有主要结构均经过了合格验收。
外墙采用XX材料,保温效果良好,内部装修采用环保材料,符合国家相关标准。
所有房屋均经过了静载试验和地基沉降观测,结果均符合设计要求。
三、设备设施。
精装房内设施齐全,采用了智能化系统,包括智能门锁、智能照明、智能家电等,满足了居民的生活需求。
同时,楼宇设备如电梯、消防设施等均经过了严格的验收,保障了居民的安全和舒适度。
四、环境配套。
项目周边配套设施完善,包括学校、医院、商场等,交通便利,环境优美。
同时,小区内绿化率高,景观设计合理,为居民提供了良好的生活环境。
五、竣工验收情况。
经过相关部门的验收,本项目各项指标均符合国家相关标准,达到了预期的验收要求。
在验收过程中,未发现任何质量问题和安全隐患,居民对房屋的质量和环境都表示满意。
六、后续工作。
为了保障精装房的长期使用和居民的生活品质,我们将继续加强小区管理,完善配套设施,定期进行设备设施的维护和保养,确保小区环境的整洁和安全。
以上就是本次精装房竣工验收情况的汇报,如有任何问题和建议,欢迎领导批评指正。
感谢您对本项目的关注和支持!此致。
敬礼。
XX建筑设计院。
XX建筑施工公司。

装修工程监理竣工验收报告(5篇)装修工程监理竣工验收报告(5篇)当你给自己定出一个更高的标准,把压力加在身上时,只有这样,才能将隐蔽在体内的特性呈现出来。
这里给大家共享一下关于装修工程监理竣工验收报告,便利大家学习。
装修工程监理竣工验收报告【篇1】一、工程概况:云龙县岔河三级水电站位于大理州云龙县西南部,属V等小(2)型工程,为径流式发电站,电站设计引用流量2.14m/s,设计水头471m,选用冲击式卧轴水轮发电机组,总装机容量8200KW,保证出力2573KW,年利用小时数5321小时,多年平均发电量4289KW.h,项目估算总投资4763.38万元,于20__年12月28日开工建设,20__年9月9日完工提交验收。
项目划分引水工程、发电工程两大部分组成,引水工程包括引水坝及明渠,1#引水隧洞开挖衬砌,2#、3#引水隧洞及支洞开挖衬砌,压力前池及溢流冲砂道,压力管道土建,压力管道安。
发电工程包括主副厂房及升压站土建工程,1#、2#、3#水轮发电机组安装,发电厂及升压站电气设备安装,管理用房,尾水工程,施工道路、其它工程。
二、该项目工程完成简况:依据参建各方合同商定的内容,工程设计、施工等均按要求的项目完成任务,达到合同的质量等级要求,在本工程设计、施工过程中,严格执行各项法律、法规、规范及云南省大理州有关规定。
施工技术、质量保证资料、施工管理及建筑材料、购配件和设备的出厂检验报告等档案资料齐全有效。
依据各方合同商定的内容,审查完成状况如下:1.完成设计项目状况:引水工程经审查合格(引水坝及明渠,1#引水隧洞开挖衬砌,2#、3#引水隧洞及支洞开挖衬砌,压力前池及溢流冲砂道,压力管道土建,压力管道制安工程);发电工程经审查合格(主副厂房及升压站土建工程,1#、2#、3#水轮发电机组安装,发电厂及升压站电气设备安装,管理用房,尾水工程,施工道路、其它工程)。
2.完成合同商定状况:总承包合同商定、分包合同商定、专业承包合同商定经审查已根据合同商定内容完成。

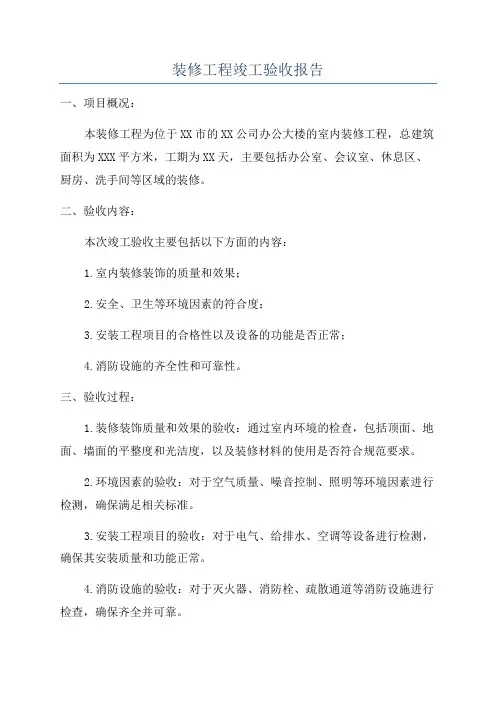

装修工程竣工验收报告一、项目概况:本装修工程为位于XX市的XX公司办公大楼的室内装修工程,总建筑面积为XXX平方米,工期为XX天,主要包括办公室、会议室、休息区、厨房、洗手间等区域的装修。
二、验收内容:本次竣工验收主要包括以下方面的内容:1.室内装修装饰的质量和效果;2.安全、卫生等环境因素的符合度;3.安装工程项目的合格性以及设备的功能是否正常;4.消防设施的齐全性和可靠性。
三、验收过程:1.装修装饰质量和效果的验收:通过室内环境的检查,包括顶面、地面、墙面的平整度和光洁度,以及装修材料的使用是否符合规范要求。
2.环境因素的验收:对于空气质量、噪音控制、照明等环境因素进行检测,确保满足相关标准。
3.安装工程项目的验收:对于电气、给排水、空调等设备进行检测,确保其安装质量和功能正常。
4.消防设施的验收:对于灭火器、消防栓、疏散通道等消防设施进行检查,确保齐全并可靠。
四、验收结果:经过全面的检查和测试,本次装修工程的质量和效果符合相关规范和要求,室内环境的各项指标达到了标准要求,各项设施设备的安装质量和功能正常,消防设施齐全并可靠。
五、存在问题:尽管本次装修工程的竣工验收结果良好,但仍存在以下问题:1.一些墙面涂料存在色差的情况,需要进行补漆;2.有个别房间的照明亮度不足,需要增加灯具或更换光源;3.一些办公桌椅的使用寿命较短,需要更换;4.一些房间的通风效果不理想,需增加通风设备。
六、整改措施:针对存在的问题,将采取以下整改措施:1.墙面颜色不一致的区域将进行重新涂刷;2.照明不足的房间将增加合适的灯具,并更换光源;3.使用寿命较短的办公桌椅将予以更换;4.通风效果不理想的房间将增加通风设备,如空气净化器或换气扇。
七、竣工验收的意义:1.对于装修施工单位:通过竣工验收可以确认装修工程的质量和效果是否达到预期要求,并及时发现和解决存在的问题,提高装修施工的水平和服务质量。
2.对于业主:通过竣工验收可以确保装修工程符合相关规范和标准,提供一个舒适、安全、卫生的办公环境。
