抹灰工程施工方法(最新版)
- 格式:docx
- 大小:47.14 KB
- 文档页数:5

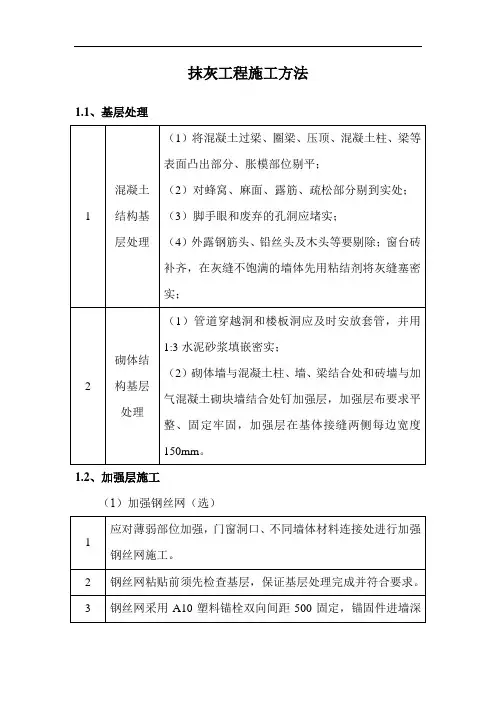

抹灰工程施工方法1.1、基层处理
1.2、加强层施工
(1)加强钢丝网(选)
(2)玻纤网格布(选)
1.3、弹控制线
根据总承包单位提供的楼层控制线,在每间房间地面及顶棚弹抹灰控制线。
1.4、打灰饼
根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,灰饼宜用砂浆抹成50mm方形。
设置,降低引测误差,且同一套房同层内的各房间,必须采用
此方正控制基准线,然后以此为基准,引测至即各房间;距墙
体30~60cm范围内弹出方正度控制线,并做明显标识和保护。
1.5、冲筋
采用专用石膏砂浆,按照间距1.5m对抹灰墙面冲筋,每个冲筋点需一次成型。
冲筋完成后采用4m长靠尺进行复筋。
当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆冲筋,冲筋根数应根据房间的宽度和高度确定,一般冲筋宽度为5cm。
当墙面高度小于3.5m时,宜做立筋,两筋间距不宜大于1.5m。
当墙面高度大
于于3.5m,宜做横筋,两筋间距不宜大于2m。
如下图:
1.6、复筋、修筋
1.7、石膏砂浆施工
1.8、修补
1.9、清理
修补完成厚对施工区域进行清理,将遗留的材料、施工用具等清理出施工区域并清扫干净。
抹灰工程施工方法1. 操作工艺内墙抹灰工艺流程:施工准备,基层处理→吊垂直、套方、抹灰饼、充筋→抹底层砂浆→抹罩面砂浆。
(1)门框缝嵌塞密实,门框用薄钢板或木板保护好。
构造柱、配筋带等二次结构混凝土表面已经毛化处理(用扫帚甩1∶1 稀粥状水泥细砂浆内掺20%791 胶水拌制)。
以手掰不动为好。
抹灰前一天,应用胶皮管自上而下地浇水将墙体湿润。
(2)分别在门窗口角、垛、墙面等处吊垂直,房间内弹十字控制线控制房间方正,并用大木角尺(或塑料角尺)套方阳角抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰层控制线。
(3)一般充筋2h 左右即可抹底灰,抹灰时先薄薄地刮一层,接着抹水泥砂浆,每遍厚度为5~7mm,应分层与所充筋抹平,并用大杠刮平、找直、木抹子搓毛。
(4)底灰六、七成干时,即可开始抹面层砂浆。
抹之前应检查底灰砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰,另外应注意底层砂浆上的尘土,污垢等应清理干净。
底灰过干应浇水湿润后,方可进行面层抹灰。
抹灰时从上往下操作,按设计配比要求,厚度按5~8mm 厚操作,并用木杠横竖刮平,木抹子搓毛,铁抹子溜光压实。
待其表面无明水时,用铁抹子竖向轻抹一遍,以保证面层光滑一致,暗纹一致,避免和减少收缩裂缝。
抹灰后将落地灰及时清理干净运到砂场,做到活完料净脚下清。
2. 质量标准(1)保证项目:材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层,空鼓,面层无爆灰和裂缝等缺陷。
(2)基本项目1)表面光滑洁净,颜色均匀,无抹纹,线脚和灰线平直方正,清晰美观。
2)孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。
3)允许偏差项目允许偏差表3-7(1)抹灰前必须事先把门窗框与墙连接处的缝隙塞密实,门口钉设薄钢板或木板进行保护。
(2)推小车或搬运东西时,要注意不要损坏口角和墙面,抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。
抹灰工程施工方法模版一、施工准备工作:1. 安全措施:(1) 建立施工现场安全警示标志;(2) 设置安全通道,并保持畅通;(3) 安排专人负责现场安全监督;(4) 各个作业区域的危险源进行清查,并采取必要的措施进行隔离;(5) 提供必要的劳动保护用品,并确保施工人员正确使用;(6) 配备专业急救人员和急救设备,并定期进行演练。
2. 施工材料和设备准备:(1) 根据施工需要,准备适量的水泥、砂浆、石膏等材料;(2) 准备好施工所需要的各类工具和设备,如搅拌机、砂浆泵等。
3. 施工现场清理:(1) 清理施工现场的杂物、积水等;(2) 清理并处理好施工现场的废弃材料和垃圾。
二、施工工艺流程:1. 基层处理:(1) 对墙体、地面等基层进行检查,修补裂缝和凹凸不平的部位;(2) 清除基层表面上的松散物;(3) 若基层较为光滑,则需先进行打毛处理。
2. 预埋件安装:(1) 根据设计要求,在基层上预埋需要的扣件和锚具;(2) 确保预埋件的位置准确,并使用胶水粘牢。
3. 粘涂石膏:(1) 按照设计比例,将石膏与水搅拌均匀,形成石膏浆;(2) 根据施工要求,采用喷涂、涂抹等方法,将石膏浆均匀涂抹在基层上;(3) 石膏涂抹厚度一般为10-30mm,根据需要可以分层施工。
4. 砂浆抹灰:(1) 准备砂浆,按照设计要求将水泥、砂子等原材料按比例混合搅拌;(2) 将砂浆涂抹在石膏层上,注意保持厚度均匀,并使用刮刀或抹灰板进行整平。
5. 砂浆抹面:(1) 准备抹面砂浆,在砂浆中加入适量的添加剂,并搅拌均匀;(2) 将抹面砂浆涂抹在已经整平的砂浆层上;(3) 使用抹刀进行抹平,确保表面平整光滑。
6. 护墙角处理:(1) 在墙角位置安装护角钢或护角网;(2) 使用砂浆将护角钢或护角网与墙体连接并抹平。
7. 防水处理:(1) 在需要防水的部位,涂抹防水材料;(2) 根据需要,可以使用胶带进行额外的防水处理。
8. 粉饰层处理:(1) 若需要进行粉饰层处理,可以选择滚涂或喷涂等方法进行;(2) 根据设计要求,选用合适的涂料和颜色,并保证涂料的均匀和一致性。
2024年抹灰工程施工方法(一)抹灰工程:为确保抹灰工程质量,避免出现裂缝、空鼓、爆灰等现象,采取以下做法和措施:1、抹灰工程所用的砂浆配合比应符合设计要求。
2、各原材料须提前经化验合格后方可使用。
3、本工程的抹灰等级按高级抹灰进行,施工中我们严格按规范标准来要求和指导施工:阴阳角找方,设置标筋,分层赶平、修整、表面压光。
4、抹灰前砖墙面必须提前浇水润湿透。
5、抹灰砂浆的配合比和稠度等,应经检查合格后,方可使用。
掺有水泥或石膏拌制的砂浆,应控制在初凝前用完。
6、砂浆中掺用外加剂时,其掺入量应由试验确定。
7、抹灰用石灰膏,用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过筛,并贮存在沉淀池中。
熟化时间:深圳温下一般不小于15天,用于罩面时不应少于30天。
使用时石灰膏内不得含有未熟化的颗粒和其他杂质。
8、室内墙面、柱面和门沿的阳角,宜用1:2.5水泥砂浆做护角,其高度不应低于2m,每侧宽度不小于5cm。
9、墙面的预埋线管管槽先用1:2水泥砂浆内掺3%膨胀剂填补,墙面预留洞用C20砼内掺3%的膨胀剂填补,钉挂铁丝网后才抹灰。
(二)外墙基层抹灰:1、基层清理:外墙抹底灰前先将基层表面残留的砂浆、木屑、松动的砼部分等清刷干净,并浇水湿润。
2、外墙预留洞填补:(1)先将预留洞内的残留的砂浆、松动的砼块、石子等凿打掉,两外侧凿打成外八的喇叭口,并用水冲刷干净。
(2)在洞壁四周涂刷一道水灰比为0.4~.0.5内掺107胶的水泥素浆。
(3)两侧支模填补内掺适量膨胀剂和防水剂的干硬性砼。
3、外墙螺杆孔洞填补:(1)将螺杆孔洞两侧凿打成向外喇叭口,并将里内的套管剪切掉。
(2)用1:2干硬性水泥砂浆内掺适量膨胀剂和防水剂塞填孔洞。
(3)在两端往PVC套管内打塞相应直径的圆钢(外包止水胶带)长约5cm。
(4)在PVC套管剪切面用防水材料封口,后用水泥砂浆(内掺适量膨胀剂和防水剂)将喇叭口补平。
4、按设计要求,剪力墙与砌体交界处应剔10×10斜槽,并用防水油膏嵌填后方可进行下道工序。
外墙抹灰工艺流程及施工方法一、抹灰工程施工准备(一)材料准备采用32.5普通硅酸盐水泥,中砂,含泥量不应大于3%。
所用水泥、砂等均需有合格证及复检报告。
(二)机具准备砂浆搅拌机、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、铁抹子。
(三)作业条件需抹灰(贴砖)房间室内砌筑及墙体内管线安装完成,符合设计、规范要求;检查门窗框及需要埋设的配电管、接线盒、管道套管等是否固定牢固,门窗框是否方正。
如发现问题,进行调整,使其符合设计及验收规范的要求;门窗框连接缝隙用1:2水泥砂浆分层嵌塞密实,外门窗须清理完成后用聚氨酯发泡密封胶填实,并须做好门窗框的成品保护工作;搭好抹灰用脚手架,并须检查以确定其安全可靠;抹灰前熟悉图纸,做好抹灰样板间,经检查达到要求标准后,再大面积抹灰施工;不同材料墙体交接处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于200mm。
二、墙面抹灰(一)工艺流程门窗框四周填实封堵→墙面清理、浇水湿润→基层处理、挂网、甩浆→吊垂直、套方、做灰饼冲筋、护角→底层抹灰→找平层面层抹灰→养护。
(二)施工要点1)基层清理完毕后,须先进行挂网、甩浆(基层为混凝土时)工作,钢丝网宽度不得小于200mm,甩浆凝固并用手掰不动为宜。
当抹灰基层为混凝土时,须在抹灰前对基层进行“毛化”处理,其处理方法一般可采用如下两种:一种是将其光滑的表面用尖钻凿毛,剔去光面,使其表面粗糙不平,并用水冲洗干净;另一种是在混凝土面层用机械喷涂或是用苕帚甩上一层素水泥浆(内掺建筑胶),使其凝固在光滑的混凝土基层表面,用手掰不动为好。
砖砌体与混凝土结构接缝处放置不小于200mm宽的钢丝网。
2)按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,制作灰饼,灰饼间距一般为1.5米左右,用1:2.5水泥砂浆抹成5cm见方形状。
在墙、柱、楼梯梁板等室内阳角处均做2200高1:2水泥砂浆护角,其中门窗洞口处粉到洞顶。
内外墙抹灰专项施工方案一、施工前准备1.1 确认施工范围,检查施工材料及工具的准备情况。
1.2 清理施工区域,确保墙面干燥无杂物,防止影响抹灰质量。
二、材料及工具准备2.1 抹灰原材料:水泥、砂浆、外墙环保涂料等。
2.2 工具:抹灰板、抹刀、刷子、水平仪、锤子、尺子等。
三、施工步骤3.1 外墙抹灰施工步骤: - 3.1.1 在墙面先进行找线,划出抹灰的范围。
- 3.1.2调制砂浆,确保砂浆比例准确。
- 3.1.3 用抹灰板格拉抹灰,注意厚度均匀。
- 3.1.4 刮平表面,使整个外墙表面光滑。
3.2 内墙抹灰施工步骤: - 3.2.1 在墙面找线,确定抹灰范围。
- 3.2.2 准确调配水泥、砂浆比例。
- 3.2.3 使用抹灰板将砂浆均匀涂抹在墙面上。
- 3.2.4 使用抹刀修整,保证墙面平整。
四、施工质量控制4.1 外墙抹灰需注意防水、防裂,确保外墙表面平整、无空鼓。
4.2 内墙抹灰需保持一定的湿度,避免出现开裂现象。
4.3 施工结束后需进行验收,确认抹灰质量符合要求。
五、施工安全注意事项5.1 操作人员需佩戴安全帽、手套等个人防护用品。
5.2 施工现场需设置警示牌,确保施工安全。
5.3 遵循相关施工规范,确保施工顺利进行。
六、施工总结本文介绍了内外墙抹灰专项施工方案,通过施工前准备、材料及工具准备、施工步骤、施工质量控制、施工安全注意事项等多个方面的详细说明,帮助施工人员掌握抹灰施工要点,保证施工质量及施工安全,提高施工效率。

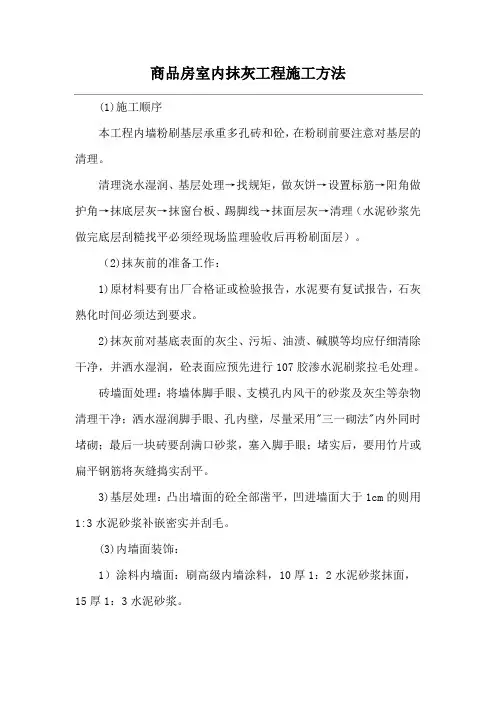

商品房室内抹灰工程施工方法(1)施工顺序本工程内墙粉刷基层承重多孔砖和砼,在粉刷前要注意对基层的清理。
清理浇水湿润、基层处理→找规矩,做灰饼→设置标筋→阳角做护角→抹底层灰→抹窗台板、踢脚线→抹面层灰→清理(水泥砂浆先做完底层刮糙找平必须经现场监理验收后再粉刷面层)。
(2)抹灰前的准备工作:1)原材料要有出厂合格证或检验报告,水泥要有复试报告,石灰熟化时间必须达到要求。
2)抹灰前对基底表面的灰尘、污垢、油渍、碱膜等均应仔细清除干净,并洒水湿润,砼表面应预先进行107胶渗水泥刷浆拉毛处理。
砖墙面处理:将墙体脚手眼、支模孔内风干的砂浆及灰尘等杂物清理干净;洒水湿润脚手眼、孔内壁,尽量采用"三一砌法"内外同时堵砌;最后一块砖要刮满口砂浆,塞入脚手眼;堵实后,要用竹片或扁平钢筋将灰缝捣实刮平。
3)基层处理:凸出墙面的砼全部凿平,凹进墙面大于1cm的则用1:3水泥砂浆补嵌密实并刮毛。
(3)内墙面装饰:1)涂料内墙面:刷高级内墙涂料,10厚1:2水泥砂浆抹面,15厚1:3水泥砂浆。
适用部位:车库,设备用房,门厅,男、女更衣室,楼梯间,值班室。
2)釉面砖墙面:5厚釉面砖,白水泥擦缝,6厚1:0.1:2.5水泥石灰膏砂浆结合层,12厚1:3水泥砂浆。
适用部位:卫生间。
内墙阳角用15厚1:2.5水泥砂浆抹出护角,护角高度不低于2米,每侧宽度不少于40毫米。
内墙抹灰必须四角方正,横线找平,立线垂直,弹出准线和踢脚线,踢脚线必须用水泥砂浆粉刷。
(4)顶棚抹灰,应在上层楼面完工后进行,抹灰前先用1:2水泥砂浆对板缝凹缝压实找平,喷水湿润顶板,按规范要求操作。
(5)所有墙裙、勒脚、踢脚线等抹灰,必须做到平整、光滑、密实,表面严禁刷水泥浆或聚合水泥浆。
所有管道背面的墙面、阴角处均抹灰粉刷,平整度目测能达到优良。

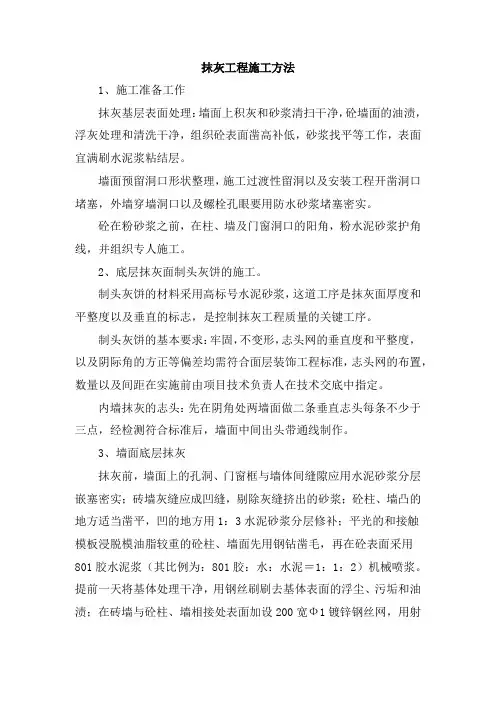

抹灰工程施工方法1、施工准备工作抹灰基层表面处理:墙面上积灰和砂浆清扫干净,砼墙面的油渍,浮灰处理和清洗干净,组织砼表面凿高补低,砂浆找平等工作,表面宜满刷水泥浆粘结层。
墙面预留洞口形状整理,施工过渡性留洞以及安装工程开凿洞口堵塞,外墙穿墙洞口以及螺栓孔眼要用防水砂浆堵塞密实。
砼在粉砂浆之前,在柱、墙及门窗洞口的阳角,粉水泥砂浆护角线,并组织专人施工。
2、底层抹灰面制头灰饼的施工。
制头灰饼的材料采用高标号水泥砂浆,这道工序是抹灰面厚度和平整度以及垂直的标志,是控制抹灰工程质量的关键工序。
制头灰饼的基本要求:牢固,不变形,志头网的垂直度和平整度,以及阴际角的方正等偏差均需符合面层装饰工程标准,志头网的布置,数量以及间距在实施前由项目技术负责人在技术交底中指定。
内墙抹灰的志头:先在阴角处两墙面做二条垂直志头每条不少于三点,经检测符合标准后,墙面中间出头带通线制作。
3、墙面底层抹灰抹灰前,墙面上的孔洞、门窗框与墙体间缝隙应用水泥砂浆分层嵌塞密实;砖墙灰缝应成凹缝,剔除灰缝挤出的砂浆;砼柱、墙凸的地方适当凿平,凹的地方用1:3水泥砂浆分层修补;平光的和接触模板浸脱模油脂较重的砼柱、墙面先用钢钻凿毛,再在砼表面采用801胶水泥浆(其比例为:801胶:水:水泥=1:1:2)机械喷浆。
提前一天将基体处理干净,用钢丝刷刷去基体表面的浮尘、污垢和油渍;在砖墙与砼柱、墙相接处表面加设200宽Ф1镀锌钢丝网,用射钉固定。
找好规矩即四角规方,横线找平,立线吊直,弹出准线和墙裙、踢脚板线,打出控制平整度和垂直度的巴子;然后喷水湿润,再进行抹灰施工。
为使抹灰层同基体粘结牢固,必须分层涂抹,一般分为结合层、找平层和面层。
抹结合层要分层进行,用木抹子压实搓平,确保结合层同基体粘结牢固,并将表面划出纹道;待结合层收水后进行找平层抹灰,上灰时应注意掌握平整度,随后用刮尺赶平;待找平层六、七成干时进行面层施工,面层抹灰应分遍压实抹光。
室内抹灰工程施工工艺及施工操作方法1、工艺流程墙面浇水→吊垂直抹灰饼→墙面冲筋→做护角→水泥窗台板→抹底子灰→抹罩面灰。
2、施工操作方法(1)墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
(2)室内砖墙抹灰层的平均总厚度,不得大于20mm。
(3)按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm。
墙面凹度较大时要分层衬平,操作时先抹上灰饼再抹下灰饼;用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂浆抹成5cm见方形状。
(4)墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,灰饼宜用1:3水泥砂浆抹成5cm宽,可冲横筋也可冲立筋,根据施工操作习惯而定。
(5)抹底灰:一般情况下冲完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
然后全面检查底灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
抹灰面接搓应平顺。
抹灰后应及时将散落的砂浆清理干净。
(6)抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。
按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用铁抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。
(7)抹水泥窗台板:先将窗台基层清理干净,用水润透,厚度大于2.5cm时用1:2:3豆石混凝土铺实。
次日,刷素水泥浆一道,紧跟抹1:2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。
窗台板不凸出墙面,表面压光,边角切齐。
(8)所有抹灰墙面均压成光面,阴阳角抹成尖角,户内门口做成哑口。
(9)外窗口顶面及阳台及凸窗挑出部分底面均作出滴水槽,滴水槽深1cm,宽1cm,两端距墙3cm。
距最外边2cm。
无抹灰处对结构预留滴水槽进行清理修补,抹灰处采用在抹灰层内固定塑料槽的方法。
(10)卫生间墙面预留15mm装修作法,穿墙面套管和电盒均凸出墙面15mm。

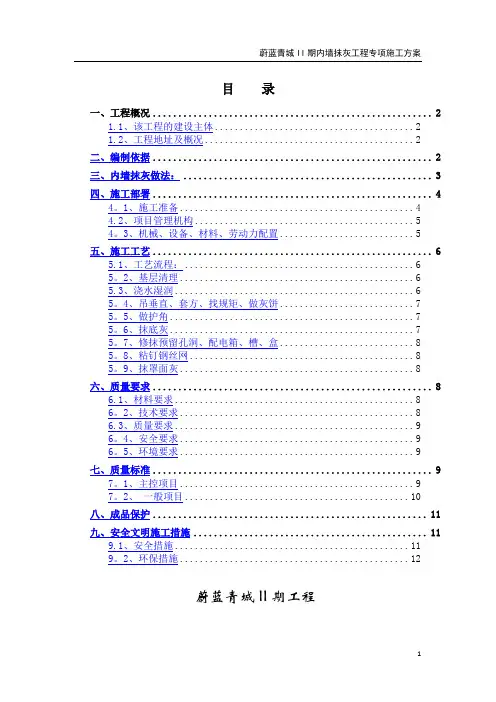

目录一、工程概况 (2)1.1、该工程的建设主体 (2)1.2、工程地址及概况 (2)二、编制依据 (2)三、内墙抹灰做法: (3)四、施工部署 (4)4。
1、施工准备 (4)4.2、项目管理机构 (5)4。
3、机械、设备、材料、劳动力配置 (5)五、施工工艺 (6)5.1、工艺流程: (6)5。
2、基层清理 (6)5.3、浇水湿润 (6)5。
4、吊垂直、套方、找规矩、做灰饼 (7)5。
5、做护角 (7)5。
6、抹底灰 (7)5。
7、修抹预留孔洞、配电箱、槽、盒 (8)5。
8、粘钉钢丝网 (8)5。
9、抹罩面灰 (8)六、质量要求 (8)6.1、材料要求 (8)6。
2、技术要求 (8)6.3、质量要求 (9)6。
4、安全要求 (9)6。
5、环境要求 (9)七、质量标准 (9)7。
1、主控项目 (9)7。
2、一般项目 (10)八、成品保护 (11)九、安全文明施工措施 (11)9.1、安全措施 (11)9。
2、环保措施 (12)蔚蓝青城II期工程内墙抹灰工程专项施工方案一、工程概况1。
1、该工程的建设主体建设单位:西安天朗置业有限公司设计单位:宁波市明州建筑设计院有限公司监理单位:陕西省古都工程监理公司施工单位:浙江城建建设集团有限公司质监单位:西安市大兴新区建设工程质量安全监督站1.2、工程地址及概况(1)工程地址:西安市大兴东路与桃园南路延伸段交汇处西北角。
(2)3号馆工程概况:3号馆建筑为地下一层,地上三层,建筑高度17.500m,结构形式采用全现浇框架结构;设计使用年限均为50年,安全等级为二级.建设规模:建筑面积5313.40㎡(3)幼儿园工程概况:幼儿园建筑为地上四层,建筑高度18.1m,结构形式采用现浇框架结构;设计使用年限均为50年,安全等级为二级。
建设规模:建筑面积:4892.41㎡。
本建筑设计正负零米以下墙体为240厚砖砌体,正负零米以上为200厚加气混凝土砌块填充墙,局部墙体厚度100mm.二、编制依据2。
墙面抹灰工程施工方法1)工艺流程基层处理→浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底灰、中灰→抹窗台板、墙裙或踢脚板→抹面灰2)施工要点(1)抹灰前的基层处理是确保抹灰质量的关键之一,认真做好混凝土、砖基层表面凹凸明显部位,应事先剔平或用1∶3水泥砂浆补平。
基层表面砂浆残渣污垢、隔离剂、油漆等,均应事先清除干净。
墙面脚手孔洞应堵塞严密。
水暖、通风管道通过的墙洞和剔墙管槽,必须用1∶3水泥砂浆堵严抹平。
不同基层材料如木基层与砖面、混凝土基层相接处,应铺钉金属网,搭接宽度应从相接处起,两边不小于10mm。
混凝土基层必须涂刷“界面剂”技术处理。
(2)抹灰前墙面应浇水。
砖墙基层一般浇水二遍,砖面渗水深度约8~10 mm,即可达到抹灰要求。
加气混凝土表面空隙率大,但该材料毛细管为封闭性和半封闭性,阻碍了水分渗透速度,它同砖墙相比,吸水速度慢3~4倍。
因此,应提前两天进行浇水,每天两遍以上,使渗水深度达到8~10mm。
混凝土墙体吸水率低,抹灰前浇水可以少一些。
如果各层抹灰相隔时间较长,或抹上的砂浆已干掉,则抹上一层砂浆的应将底层浇水润湿,避免刚抹的砂浆中的水分被底层吸走,产生空鼓。
此外,基层墙面浇水程度,还与施工季节、气候和室内环境有关,应根据实际情况酌情掌握.(3)找规矩、做灰饼用一面墙做基准先用方尺规方,如房间面积较大,在地面上先弹出十字中心线,再按墙面基层的平整度在地面弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出垂直线,再按地上弹出的墙角线往墙上翻引,弹出阴角两面墙上的墙面抹灰层厚度控制线(厚度包括中层抹灰),以此确定标准灰饼厚度。
做灰饼方法是:在墙面距地1.5m左右的高度,距墙面两边阴角100~200mm处,用1:3水泥砂浆或1:3:9水泥石灰砂浆,各做一个50×50mm的灰饼,再用托线板或线锤以此饼面挂垂直线,在墙面的上下各补做两个灰饼,灰饼离顶棚及地面距离150~200mm左右。
外墙抹灰施工方案 (2)
一、施工前准备
在进行外墙抹灰施工之前,需要进行以下准备工作:
1.确定施工范围,清理外墙表面,确保表面平整干净;
2.准备好所需的抹灰材料,包括水泥、砂浆、外墙网格布等;
3.检查外墙结构是否牢固,修补裂缝和破损部分;
4.确保施工现场安全,设置好施工警示标识。
二、施工步骤
1. 外墙基层处理
1.1 清洁外墙表面,确保无尘土和杂物;
1.2 在外墙表面涂刷底漆,增强附着力;
1.3 安装外墙网格布,加强外墙的抗裂能力。
2. 外墙抹灰施工
2.1 将水泥、砂浆按比例混合,搅拌均匀;
2.2 从外墙底部开始,先进行底层抹灰,厚度控制在5mm左右;
2.3 使用抹刀将砂浆均匀涂抹在外墙表面,注意保持厚度一致;
2.4 等待底层抹灰干燥后,进行第二遍抹灰,直至达到设计要求的平整度。
3. 外墙面处理
3.1 在外墙抹灰干燥后,进行修整,修补不平整部分;
3.2 可根据需要进行喷涂或刷涂表面装饰材料,提升外墙美观性。
三、施工质量验收
3.1 检查外墙抹灰表面无开裂、起砂现象;
3.2 测量外墙抹灰厚度是否符合设计要求;
3.3 检查外墙表面平整度,无凹凸不平。
四、施工注意事项
4.1 施工过程中避免大面积连续作业,防止抹灰过快干燥;
4.2 合理控制抹灰厚度,防止出现开裂、脱落等质量问题;
4.3 施工完成后,做好外墙防水、防潮处理,延长墙体使用寿命。
根据上述外墙抹灰施工方案,合理安排施工步骤和注意事项,可确保施工质量和施工效率,使外墙装饰效果更加美观持久。
抹灰工程施工方案最新版一、工程概述本工程是指在建筑墙体、天花板、地面等基层表面进行抹灰和粉饰处理的工程,主要包括抹灰料准备、基层处理、抹灰操作和抹灰表面处理等工作内容。
二、材料准备1.抹灰材料:水泥、沙子、石膏、添加剂等;2.混凝土基层处理材料:水泥砂浆;3.抹灰工具:抹刀、镘刀、钢丝刷、滚筒等。
三、基层处理1.清理基层表面:清除基层上的杂物、灰尘等;2.检查基层平整度:使用水平仪、测针等工具检查基层水平度和垂直度;3.基层湿润处理:用喷水等方法将基层湿润至饱和状态,以提高抹灰层的附着力;4.基层涂刷防水层:对于外墙等需要防水的部位,先进行防水层施工。
四、抹灰材料调配1.比例配制:根据工程要求和抹灰材料的性能,按照一定的比例配制抹灰材料;2.搅拌均匀:使用搅拌机或手工搅拌,将水泥、沙子、石膏等材料进行充分混合,直至达到均匀的浆状物。
五、抹灰操作1.原涂层处理:在进行抹灰施工前,对原涂层进行清理、防火处理等;2.抹灰层施工:根据工程要求决定抹灰层的厚度,并按照水平仪、测针等工具指导抹灰材料的均匀排布;3.压实抹灰层:使用抹刀、镘刀等工具将抹灰材料压实,使其牢固粘附在基层上;4.分层施工:对于较厚的抹灰层,可采用分层施工的方法,先施工底层,待其初凝后再进行顶层施工。
六、抹灰表面处理1.抹灰层初凝后处理:在抹灰层初凝后,使用钢丝刷、刮刀等工具对表面进行光顺处理,去除不平整的部分;2.砂浆整理:对于需要粉饰处理的表面,使用水泥砂浆进行整理,填补抹灰层的缝隙和凹凸处;3.砂浆抹面:在表面整理后,对墙体、天花板等进行砂浆抹面处理,使其表面平整光滑;4.表面涂料处理:根据工程要求,在砂浆抹面层干燥后,进行涂料处理,使其颜色、光泽度等达到设计要求。
七、安全措施1.落地防护:在进行抹灰施工时,应设置合适的防护措施,防止抹灰材料落地造成伤害;2.高处防护:在高处施工时,应使用安全带等安全设备,确保工人的安全;3.通风排气:施工现场应保持良好的通风,防止材料气味浓郁,影响工人的健康;4.动火防护:施工过程中,应注意火源的控制,避免火灾事故发生。
墙体抹灰工程施工方法(一)作业条件1、抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。
2、抹灰用的脚手架应先搭好,架子要离开墙面300~500mm。
3、对于加气砼砌块墙面,因其吸水速度较慢,应提前二天进行浇水,每天宜两遍以上。
冲筋时应考虑室内的阴、阳角方正,防止吊顶或贴地砖时房间出现不等边现象,以免影响装饰施工无法进行。
套方、吊直,做灰饼。
抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚线板。
可先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线“打墩”(打墩的厚度应不包括面层)。
待砂浆墩结硬后,使用与抹灰层相同的砂浆,在上下砂浆墩之间做宽约30~50mm的砂浆带,并以上下砂浆墩为准用压尺推平,冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。
为使抹灰砂浆与基体表面粘结牢固,防止抹灰层产生空鼓现象,抹灰前,应对砖石、混凝土等表面凹凸不平的部位剔平或用1:3水泥砂浆补齐,表面太光的要凿毛,或用水泥净浆掺建筑胶拉毛处理。
4、表面上的灰尘、污垢和油渍均应清除干净,并撒水湿润。
5、对穿墙管道的洞孔、楼板洞、门窗框与立墙交接处、墙面脚手洞等缝隙均应用1:3水泥砂浆分层嵌塞密实。
(二)抹灰施工1、抹灰工程施行样板引路制度,各施工班组开始前必须先做样板间,经验收合格后,再进行大面施工。
2、在内墙面的阳角和门洞口侧壁的阳角、柱角等易于受碰撞之处,用1:2水泥砂浆制作护角,其高度为1.8m,每侧宽度50mm,对砖砌体基体,应对砌体充分沉实后方抹底层灰,以防砌体沉陷拉裂灰层。
3、在分层抹灰中,水泥砂浆抹灰层应待前一层抹灰层凝结后,方可涂抹后一层。
在中层的砂浆凝固之前,也可在层面上每隔一定距离交叉划出斜痕,以增强面层与中层的粘结。
4、基层处理:(1)清除墙面的灰尘、污垢、碱膜、砂浆块等附着物,要撒水浸湿。
抹灰工程精细化施工工法(一)引言概述:抹灰工程是建筑施工中非常重要的环节,它直接影响到建筑物的外观和质量。
为了实现抹灰工程的精细化施工,提高工程的质量,本文将介绍一种精细化施工工法。
正文内容:1. 预处理工作a. 清理墙面:清除墙面上的灰尘、油污等杂质,确保墙面的平整度。
b. 处理不平整部分:对墙面上的不平整部分进行修补,提高墙面的平整度和整体质量。
c. 铺贴防水材料:在需要的区域铺贴防水材料,提高墙面的防潮性能。
2. 墙体处理a. 打磨墙面:对墙面进行打磨,使其更加平整光滑,便于后续施工。
b. 确定抹灰层厚度:根据设计要求,确定抹灰层的厚度,保持墙面的一致性。
c. 设置石膏线:在墙面上设置石膏线,用于指导抹灰的施工,保证施工的垂直度和水平度。
3. 材料准备a. 配制砂浆:按照设计要求,配制适当比例的砂浆,确保施工质量。
b. 涂抹底层:使用合适的底层材料,进行墙面的初次涂抹,增强墙面的附着力。
c. 涂抹中层:在底层材料干燥后,再次涂抹中层材料,增强墙面的平整度和硬度。
4. 施工细节a. 按照石膏线涂抹:根据设置的石膏线,按照从底部向上的顺序进行抹灰,保证施工的一致性。
b. 采用适当压力:在涂抹过程中,采用适当的压力,均匀涂抹,确保墙面的平整度和质量。
c. 防止开裂:在施工过程中,注意控制材料的用量和厚度,避免墙面开裂,增加抹灰的稳定性。
5. 施工后处理a. 平整墙面:施工完成后,对墙面进行检查,如有不平整部分,及时修整,保持墙面的一致性和美观度。
b. 防潮处理:对已抹灰的墙面进行防潮处理,增加墙面的防水性能。
c. 清理工地:施工完成后,清理工地,确保整个施工过程的卫生和安全。
总结:通过以上的精细化施工工法,抹灰工程可以得到有效的控制和保证。
预处理工作的细致、材料的合理使用以及施工细节的严格执行,都是保证抹灰工程质量的重要环节。
只有在每个环节都严格把控,才能实现抹灰工程的精细化施工,提升工程的质量和美观度。
抹灰工程施工方案最新版1.编制依据本文编制依据国家相关法律法规,以及相关规范和标准进行。
2.工程概况本工程是一项大型市政建设项目,旨在改善城市交通状况和提升市民生活质量。
工程包括道路拓宽、桥梁建设、绿化美化等多个方面,总投资达到数亿元。
3.强制性标准本工程施工过程中,必须遵守相关的国家强制性标准。
这些标准包括但不限于《建筑工程施工安全规范》、《城市道路设计标准》等。
4.施工部署及准备4.1 施工部署在施工前,必须进行详细的施工部署。
施工部署应包括施工计划、人员配备、安全防护措施等方面。
同时,施工部署应根据实际情况进行调整和完善。
4.2 施工准备施工准备是确保施工顺利进行的重要环节。
施工准备包括但不限于施工设备的调试和检验、施工材料的采购和检验、施工现场的清理和整理等。
同时,施工准备应在施工前完成,确保施工进度不受影响。
本文介绍了一项建筑工程的施工做法,包括操作工艺标准、质量保证措施、成品保护以及安全环保措施等内容。
4.3 施工做法本工程采用先进的施工技术,包括钢筋混凝土结构、预制构件安装等。
在施工过程中,要严格按照《建筑工程施工工艺标准》缩印本和本工程施工组织设计的要求进行操作。
操作工艺标准在施工过程中,要按照《建筑工程质量验收统一标准》GB--2013、《建筑装饰装修工程质量验收规范》GB-2001以及《建筑节能工程施工质量验收规范》GB-2007等标准进行操作。
同时,要结合本工程的实际情况,制定详细的操作方案,确保施工质量。
质量保证措施为保证施工质量,本工程采用多种措施,包括定期检查、严格管理、质量验收等。
同时,还要加强与监理单位的沟通协调,及时解决施工中出现的问题。
成品保护在施工过程中,要注意对成品的保护,防止受到损坏。
具体措施包括在施工现场设置防护措施、对成品进行包装、定期检查等。
安全环保措施在施工过程中,要严格遵守国家和地方的安全环保法规,采取有效措施保障施工安全和环境保护。
具体措施包括设置安全警示标识、加强施工现场管理、合理使用资源等。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
抹灰工程施工方法(最新版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
抹灰工程施工方法(最新版)
(一)抹灰工程:
为确保抹灰工程质量,避免出现裂缝、空鼓、爆灰等现象,采取以下做法和措施:
1、抹灰工程所用的砂浆配合比应符合设计要求。
2、各原材料须提前经化验合格后方可使用。
3、本工程的抹灰等级按高级抹灰进行,施工中我们严格按规范标准来要求和指导施工:阴阳角找方,设置标筋,分层赶平、修整、表面压光。
4、抹灰前砖墙面必须提前浇水润湿透。
5、抹灰砂浆的配合比和稠度等,应经检查合格后,方可使用。
掺有水泥或石膏拌制的砂浆,应控制在初凝前用完。
6、砂浆中掺用外加剂时,其掺入量应由试验确定。
7、抹灰用石灰膏,用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过筛,并贮存在沉淀池中。
熟化时间:深圳温下一般不小于15天,用于罩面时不应少于30天。
使用时石灰膏内不得含有未熟化的颗粒和其他杂质。
8、室内墙面、柱面和门沿的阳角,宜用1:2.5水泥砂浆做护角,其高度不应低于2m,每侧宽度不小于5cm。
9、墙面的预埋线管管槽先用1:2水泥砂浆内掺3%膨胀剂填补,墙面预留洞用C20砼内掺3%的膨胀剂填补,钉挂铁丝网后才抹灰。
(二)外墙基层抹灰:
1、基层清理:
外墙抹底灰前先将基层表面残留的砂浆、木屑、松动的砼部分等清刷干净,并浇水湿润。
2、外墙预留洞填补:
(1)先将预留洞内的残留的砂浆、松动的砼块、石子等凿打掉,两外侧凿打成外八的喇叭口,并用水冲刷干净。
(2)在洞壁四周涂刷一道水灰比为0.4~.0.5内掺107胶的水
泥素浆。
(3)两侧支模填补内掺适量膨胀剂和防水剂的干硬性砼。
3、外墙螺杆孔洞填补:
(1)将螺杆孔洞两侧凿打成向外喇叭口,并将里内的套管剪切掉。
(2)用1:2干硬性水泥砂浆内掺适量膨胀剂和防水剂塞填孔洞。
(3)在两端往PVC套管内打塞相应直径的圆钢(外包止水胶带)长约5cm。
(4)在PVC套管剪切面用防水材料封口,后用水泥砂浆(内掺适量膨胀剂和防水剂)将喇叭口补平。
4、按设计要求,剪力墙与砌体交界处应剔10×10斜槽,并用防水油膏嵌填后方可进行下道工序。
5、外墙窗框塞缝和周边做法:
(1)门窗框与墙空隙要保证在2.0~2.5cm之间,待框洞口四周冲洗干净后方用设计要求的硅胶嵌缝。
(2)外墙窗台抹灰内高外低,内窗台比外窗台高2cm。
(3)窗台、窗楣做法详见插图。
(4)加强对铝合金窗自身质量的检查,所有接缝,螺丝腿均要涂玻璃胶,认真封闭,清除一切可能导致渗水的缝隙。
(5)以上工序完成后进行冲水试验,如发现有渗漏情况的及时返工,直至不出现渗漏情况为止。
6、为防止砼与砌体连接处开裂,外墙砼基体与砖墙面交接处满钉挂30cm宽铁丝网(铁丝网与各基体搭接长度各15cm)。
外墙抹灰层应与基层粘结牢固,无脱层、空鼓、开裂、泛砂等现象。
云博创意设计
MzYunBo Creative Design Co., Ltd.。
