爬模、滑模、翻模施工技术优劣对比
- 格式:doc
- 大小:18.50 KB
- 文档页数:5
高层建筑滑模法与爬模法施工技术研究引言高层建筑施工技术在近几十年来得到了快速的发展和广泛的应用。
滑模法和爬模法作为高层建筑施工的两种重要技术手段,具有独特的优势和适用性。
本文将对滑模法和爬模法两种施工技术进行研究与比较,并探讨其应用前景和发展趋势。
一、滑模法施工技术滑模法是指将建筑物各层连续均匀的向上滑动,在整个施工过程中形成连续性,以达到高层建筑的快速施工和效益最大化的技术。
滑模法施工的主要步骤包括:模板制作、起模及拆模、施工及加固等。
滑模法施工的优点有:施工速度快、效率高、可适应不同地理环境、可节省人工和材料资源等。
在滑模法施工中,模板制作是关键步骤之一。
传统的模板制作方法需要大量的木材和人力,费时费力。
近年来,随着建筑模板材料的发展和改进,滑模法的模板制作工艺也得到了革新。
现在常用的模板材料包括钢模板、玻璃钢模板等,这些材料具有重量轻、强度高、可重复使用等优点,大大提高了滑模法的施工效率和质量。
在爬模法施工中,液压爬模机是不可或缺的工具。
爬模机具有稳定性好、操作简单、安全可靠等特点。
在进行爬模法施工时,先进行结构模板的制作和装模,然后通过液压力将模板推升到相应的高度,再进行混凝土的浇筑和加固。
整个过程中,操作人员可随时掌握爬模机的工作状态,及时调整和处理问题,确保施工的安全和质量。
三、滑模法与爬模法的比较1. 施工速度:滑模法施工速度快,可一次性连续滑出几十米甚至上百米的建筑物;而爬模法施工速度较慢,需一层一层地进行施工。
2. 施工效率:滑模法的施工效率高,一次性完成大部分工程量,节约了时间和人力成本;而爬模法的施工效率较低,需逐层进行施工。
3. 适应性:滑模法施工适应性较强,能适应不同的地理环境和建筑结构;而爬模法施工较为局限,适用于一些简单的建筑结构。
4. 安全性:滑模法施工安全性较高,施工过程中无需人员上下楼梯和搬运材料,减少了一些人身意外风险;而爬模法施工对施工人员的安全要求较高,操作人员需具备一定的技能和经验。
1、爬模施工爬模是现浇竖向钢筋混凝土结构的一项较为先进的施工工艺,在山区铁路施工中被普通采用。
它是在建筑物或构筑物的基础上,按照平面图,沿结构周边一次装设一段模板,随着模板内不断浇筑混凝土和绑扎钢筋,不断提升模板来完成整个建(构)筑物的浇筑和成型。
它的特点是:整个结构仅用一个液压滑动模板,一次组装;爬升过程中不用再支模、拆模、搭设脚手和运输等工作,混凝土保持连续浇筑,施工速度快,可避免施工缝,同时具有节省大量模板、脚手材料和劳力,减轻劳动强度,降低施工成本,施工安全等优点。
广泛应用于烟囱、贮仓、水塔、油罐、竖井、沉井、电梯井、电视塔和桥梁高墩等工程上;对民用高层、多层框架、框剪结构、亦可应用。
2、滑模施工滑模工程技术是我国现浇混凝土结构工程施工中机械化程度高、施工速度快、现场场地占用少、结构整体性强、抗震性能好、安全作业有保障、环境与经济综合效益显著的一种施工技术,通常简称为“滑模”。
但滑模不仅包含普通的模板或专用模板等工具式模板,还包括动力滑升设备和配套施工工艺等综合技术,目前主要以液压千斤顶为滑升动力,在成组千斤顶的同步作用下,带动1米多高的工具式模板或滑框沿着刚成型的混凝土表面或模板表面滑动,混凝土由模板的上口分层向套槽内浇灌,每层一般不超过30cm厚,当模板内最下层的混凝土达到一定强度后,模板套槽依靠提升机具的作用,沿着已浇灌的混凝土表面滑动或是滑框沿着模板外表面滑动,向上再滑动约30cm左右,这样如此连续循环作业,直到达到设计高度,完成整个施工。
滑模工艺是竖向混凝土工程的最好选择!3、翻模施工翻模施工是指:翻升模板由叁节大块钢模板与支架、钢管脚手架工作平台组合而成(施工中随着墩柱高度的增加将支架与已浇墩柱相连接,以增加支架的稳定性)。
模板高度施工时第一节模板支立于基顶,第二节模板支立于第一节段模板上。
当第二节混凝土强度达到3MPa以上、第一节混凝土强度达到10MPa以上时,拆除第一节模板并将模板表面清理干净、涂上脱模剂后,用吊车和手动葫芦将其翻升至第二节模板上,第三节模板置于第一节模板上。

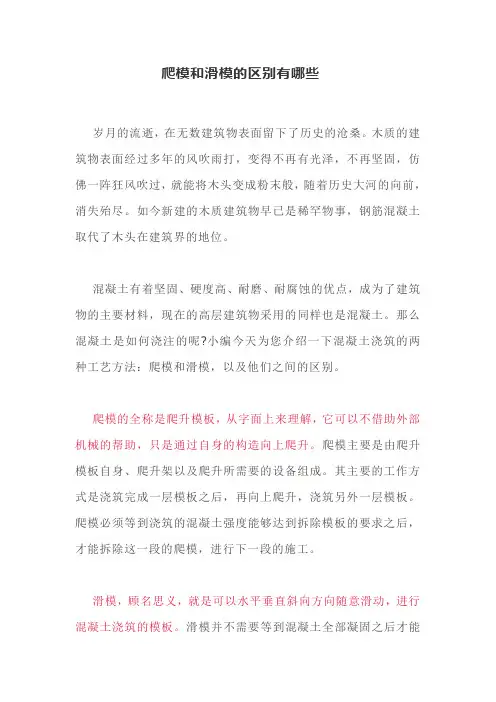

爬模和滑模的区别有哪些岁月的流逝,在无数建筑物表面留下了历史的沧桑。
木质的建筑物表面经过多年的风吹雨打,变得不再有光泽,不再坚固,仿佛一阵狂风吹过,就能将木头变成粉末般,随着历史大河的向前,消失殆尽。
如今新建的木质建筑物早已是稀罕物事,钢筋混凝土取代了木头在建筑界的地位。
混凝土有着坚固、硬度高、耐磨、耐腐蚀的优点,成为了建筑物的主要材料,现在的高层建筑物采用的同样也是混凝土。
那么混凝土是如何浇注的呢?小编今天为您介绍一下混凝土浇筑的两种工艺方法:爬模和滑模,以及他们之间的区别。
爬模的全称是爬升模板,从字面上来理解,它可以不借助外部机械的帮助,只是通过自身的构造向上爬升。
爬模主要是由爬升模板自身、爬升架以及爬升所需要的设备组成。
其主要的工作方式是浇筑完成一层模板之后,再向上爬升,浇筑另外一层模板。
爬模必须等到浇筑的混凝土强度能够达到拆除模板的要求之后,才能拆除这一段的爬模,进行下一段的施工。
滑模,顾名思义,就是可以水平垂直斜向方向随意滑动,进行混凝土浇筑的模板。
滑模并不需要等到混凝土全部凝固之后才能进行拆除模板。
它可以在浇筑的过程中随意移动,但是对混凝土的类型是有着一定要求的。
使用滑模浇筑混凝土时,必须使用硬稠性混凝土。
因为滑模是需要随时移动模板的,不使用硬稠性混凝土则有可能导致混凝土的边界崩塌损毁。
爬模和滑模使用的场所有着区别。
爬模适合在高层建筑和构造比较高耸的建筑浇筑混凝土时使用。
因为使用爬模可以减少浇筑过程中外部吊装机械的依赖,可以减少外脚手架的使用,对浇筑速度的加快,提高经济效益有着不同程度的提高。
滑模所占用的空间较小,稳定度较高,安全性能,抗震性能较高,因此在像水运工程这样的大型工程中,浇筑混凝土所使用的模板一般都是滑模。
但是由于滑模浇筑对移动性有着较高的要求,所以在异性墙体较多的建筑物中不适宜使用滑模浇筑混凝土。
滑模和爬模作为两种不同的混凝土浇筑工艺,各有各的特点。
在选择混凝土浇筑工艺时,要综合考虑各种介入因素,作出全面准确的判断。

滑模的施工工艺和爬模的施工工艺有什么区别?⒈爬模施工工艺原理具体的施工工艺如下:绑扎第一层墙体钢筋,危装门窗洞心边框模板,边框模板之间减支持牢固,避免变形。
②装置模板及爬模安装。
第一层替是尺度层时,俯冲模板多俯冲一次。
③按惯例操息方式浇注墙体混凝土,每个浇灌层高度1m右左,便尺度层模板高度范畴内分4~5个浇灌层,分层浇注,总层振捣,混凝洋浇灌宜采取布料机。
④赎混凝土强度能保证其名义及棱角不果装除模板而蒙破坏后,方启初脱模,个别在强度到达1.2MPa落后行。
⑤脱模程序:存入脱墙螺栓,紧启大模板与角模之间的衔接螺栓;大模板采用分段零体进止脱模,首后用脱模器屈胀丝杠,顶住混凝土脱模,而后用运动支腿缩胀丝杠使模板后退,墙模个别脱合混凝土50-80mm;将角模脱模先,应将角模紧固于小模板上,以即于一伏爬升。
⑥在预埋螺栓地位危装连交螺栓和钢牛腿,安装导轨滑轮和防坠装置,降落支承杆至混凝土墙顶,开端液压爬升。
边爬升边绑扎下层钢筋,危装墙内的预埋铁件,预埋管线等。
⑦模板停口爬降低没上层楼面标高600~800mm右左。
支楼板顶模板,绑扎楼板钢筋,浇注楼板混凝土。
但应留神的是筒体内模要比外模顶且要充足考虑与上层混凝土墙体无效拆接等。
⑧紧固墙模,浇注墙体混凝土,反复⑤~⑦程序。
⒉滑模的施工工艺①滑模施工时对混凝土的要求滑模施工时宜采用低塑性混凝土,按照施工时的气温,初凝时间应控制在2 h 左右,并具有较强和良好的和易性,一般情况下坍落度3 cm~7 cm为宜,在保证混凝土振实的条件下坍落度宜小,不宜大。
②灌注混凝土与滑模提升混凝土灌注前,应先向模内浇1层1∶1水泥砂浆,厚度约2 cm~3 cm,混凝土入模时,要四周均匀对称浇筑,以防止模板内混凝土不均匀面的模板滑动,每层表面应为基本水平,每层厚度约为20 cm~30 cm,以钢筋骨架的水平筋作为参照物,使用小型内插式振捣器捣实,避免接触钢筋,支承杆及模板,插入前一层捣实的混凝土中最好不超过5 cm。

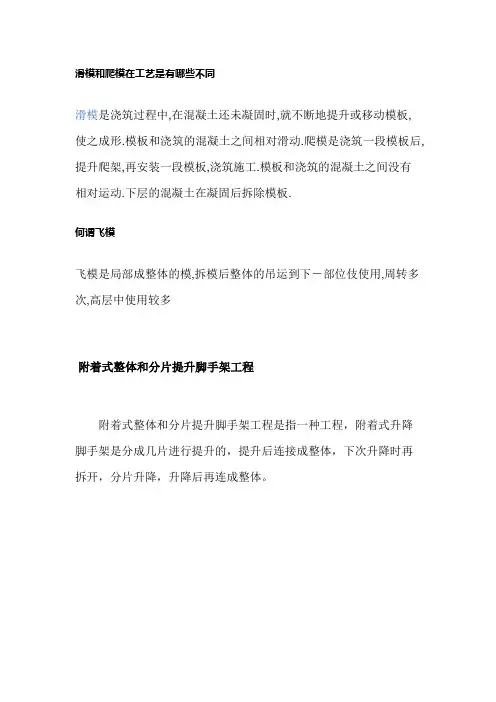

滑模和爬模在工艺是有哪些不同
滑模是浇筑过程中,在混凝土还未凝固时,就不断地提升或移动模板,使之成形.模板和浇筑的混凝土之间相对滑动.爬模是浇筑一段模板后,提升爬架,再安装一段模板,浇筑施工.模板和浇筑的混凝土之间没有相对运动.下层的混凝土在凝固后拆除模板.
何谓飞模
飞模是局部成整体的模,拆模后整体的吊运到下-部位伎使用,周转多次,高层中使用较多
附着式整体和分片提升脚手架工程
附着式整体和分片提升脚手架工程是指一种工程,附着式升降脚手架是分成几片进行提升的,提升后连接成整体,下次升降时再拆开,分片升降,升降后再连成整体。
爬模和滑模的区别滑模施工工艺滑模是模板缓慢移动结构成型,一般是固定尺寸的定型模板,由牵引设备的牵引。
滑模浇筑滑模浇筑工程技术是我国现浇混凝土结构工程施工中机械化程度高、施工速度快、现场场地占用少、结构整体性强、抗震性能好、安全作业有保障、环境与经济综合效益显著的一种施工技术,通常简称为“滑模”。
爬模和滑模的区别爬模和滑模使用的场所有着区别。
爬模适合在高层建筑和构造比较高耸的建筑浇筑混凝土时使用。
因为使用爬模可以减少浇筑过程中外部吊装机械的依赖,可以减少外脚手架的使用,对浇筑速度的加快,提高经济效益有着不同程度的提高。
滑模所占用的空间较小,稳定度较高,安全性能,抗震性能较高,因此在像水运工程这样的大型工程中,浇筑混凝土所使用的模板一般都是滑模。
但是由于滑模浇筑对移动性有着较高的要求,所以在异性墙体较多的建筑物中不适宜使用滑模浇筑混凝土。
滑模施工滑模施工顾名思义是指用滑动模板进行混凝土浇筑施工的一种施工方法,它的最突出特点就是取消了固定模板,变固定死模板为滑移式活动钢模。
不需要准备大量的固定模板架设技术,仅采用拉线、激光、声纳、超声波等作为结构高程、位置、方向的参照系。
一次连续施工完成条带状结构或构件,从而施工经济性和安全性大大提高,施工制作效率成倍增加。
滑模控制滑模控制的最大的优点就是系统的不确定性可以克服掉,这个对非线性系统的控制是有特别好的控制的效果。
现在变结构控制系统的算法简单,而且响应的速度也快,在关于机器人这一方面是有很广泛的应用的,也有很多人把滑模变结构方法用到空间机器人上。
由于简单,方便,近年来这一个领域得到了广泛且又深入的研究,一些分支已经有了不小的成就了,不过现在还在深入的研究当中。
锋绘2019年第4期148㊀㊀评价因子权重子因子子因子权重复合权重交通便捷性0.28㊀㊀0.28景观要素0.47人文遗迹0.210.098公园绿地0.220.103绿规规划绿地0.10.047滨水环境0.470.221基础服务设施0.15㊀㊀0.15生态本底0.1㊀㊀0.13㊀总结利用层次分析法得出各因子权重后,利用G I S 软件,对各因子进行权重叠加,得出绿道选线适宜度分析图,由图可以看出霸州绿道选线以及敏感区主要受生态斑块分布影响,分布在中亭河及其支渠㊁市域内植被覆盖区域附近;二级敏感区为人文景观资源分布区;三级敏感区为农田内机耕路㊁农村服务点附近;不敏感区为工矿区和高压线廊等危险区域.参考文献[1]许树柏.实用决策方法:层次分析法原理[M ].天津大学出版社,1988.[2]俞孔坚.«城市绿道规划与设计»[D ].江苏科学技术出版社,2015.[3]蔡眉.滨水绿道地域文化景观设计研究[D ].湖南农业大学,2014.[4]孙帅.都市型绿道规划设计研究[D ].北京林业大学,2013.爬模㊁滑模㊁翻模施工技术优劣对比张㊀燕(重庆交通大学经济与管理学院,重庆400000)摘㊀要:爬模㊁滑模与翻模是框架混凝土结构中较为常用的几种施工方法.在进行施工时,如何根据工程类型㊁特点以及工程所在地地质条件等因素科学合理地选择施工方法,以此来缩短工期,获得经济效益,具有重要的现实意义.本文对爬模㊁滑模㊁翻模的施工方法的优劣以及安全质量控制措施进行了对比,希望为施工方法的选择提供参考.关键词:爬模;滑模;翻模;优劣对比;质量安全控制㊀㊀模板在混凝土施工中至关重要,不同的模板形式决定了混凝土浇筑所采用的施工工艺也不同,对工期以及工程效益也有不同程度的影响.现有的框架混凝土结构主要采用的模板有爬模㊁滑模与翻模,为了正确的选择模板施工方法,对各种模板的优缺点进行了解就显得尤为必要.1㊀爬模施工爬模是爬升模板的简称,国外也叫跳模,爬模由爬架㊁爬升模板及爬升设备三部分组成,常用于桥墩㊁剪力墙体系㊁筒体体系等高耸结构的施工.由于爬模具有自爬的能力,且脚手架可直接悬挂在自爬模板上,所以可以减少吊运作量以及节省外脚手架.1.1㊀优点(1)一般的爬模架在组装之后,除了由于建筑结构的突变而需要对模板进行改装之外,其余情况下可以跟随施工的进程一直上升到顶部而不落地,所以可以节省施工场地的占用面积,减少由于在施工过程中的碰撞而造成的模板损坏.(2)由于怕爬模可以提供全方位的操作平台,所以能够在保障施工人员的安全的前提下为施工人员的操作提供便利,而且不需要再额外搭设操作平台,节省了一部分的人力和物力.(3)相对翻模而言,爬升速度快,模板标准化程度高,整个结构仅用一个液压油泵提升,一次组装;爬升过程中不用再支模㊁拆模㊁搭设脚手架和运输等工作,施工安全度高.1.2㊀缺点(1)考虑到经济型㊁合理性,适用于公路桥梁中高度超过40米的矩形空心墩,而本项目主桥墩身高度约为20m .(2)系统模板造价高,使用过程中保养㊁维护费用高,模板配件标准化高,损坏后需要从厂家定做.(3)对整个顶升系统的机械性能要求较为严格,损坏后需要专人维修.1.3㊀安全保证措施1.3.1㊀高空坠物控制措施为避免高空坠物的发生,模板临边及接缝处防护采取的措施为:采用镀锌钢板加工成 L 型焊接模板四周;模板倒角位置与塔身混凝土之间的空隙采取5m m 厚的钢板进行覆盖,此钢板必须依据倒角大小切割成弧状,固定方式同接缝处;购置成品防护网对爬模外侧进行全部封闭;在爬模上设置物料收纳箱,集中保管施工材料㊁工器具.1.3.2㊀起重伤害控制措施塔柱施工空间有限,施工材料㊁工具多,给作施工作业人员带来诸多不便.为减少起重伤害事故的发生,在进行吊装作业时配备合格的司索工㊁信号工,严格执行 十不吊 的操作规程,在吊装作业半径范围外设置警戒区域,设专人值守.吊装大型材料时停止相关及交叉作业.1.4㊀施工质量控制措施在对桥梁墩身混凝土施工以前,需检查模板㊁混凝土表面以及混凝土外表面的光滑度是否符合要求;此外,在保证各类预埋件的安装位置准确的基础上,进行爬模施工时不能将基础遗漏.2㊀滑模施工滑模也称滑动模板,是以滑模千斤顶㊁电动提升机等为提升动力,带动模板(或滑框)沿着混凝土(或模板)表面滑动而成型的现浇混凝土结构的施工方法的总称,预先在混凝土结构内埋置钢管(支承杆),以千斤顶㊁提升架将滑升模板施工荷载转至支承杆,待混凝土强度达到要求后,利用液压提升系统沿支承提升整个装置,完成循环作业.2.1㊀优点(1)采用滑模施工可以降低施工成本,常用于筒体结构㊁结构施工工艺有较多的重复以及上下层的竖向结构布置变化不大的高层建筑等工程的施工.(2)通过采用滑模施工的方法,可以解决材料堆放在施工过程中的场地限制问题.(3)通过液压滑模施工组装模板时,当模板的高度大于1m时,就可以连续浇筑混凝土成型,结构整体性好,提高工程质量;在进行筒仓施工时,可以一次性组装滑升,施工过程中不需采用脚手架,每天滑升的高度最高可达5m,与普通模板相比,施工速度快,模板损耗率低,可以节省大量的成本和工期.2.2㊀缺点在滑模的施工过程中,很难控制滑模滑动的时间,只能依靠经验进行判断,若滑动过早,则容易导致混凝土表面的不平整,若滑动的过晚,则容易使混凝土水平方向产生裂缝.此外,滑模对提升系统刚度的要求较高,若支撑杆有弯曲的现象,则墩身的竖直度就很难得到保证,该方法不适用于变截面以及设有中系梁的高墩施工.2.3㊀安全保证措施(1)在混凝土施工前,做好对施工人员的安全交底,提高施工人员的安全意识,保障施工人员的人身安全.(2)混凝土浇筑前须派专职安全人员进行安全隐患排查,若发现问题应及时通知班组进行整改工作.(3)考虑到滑模系统内均为钢结构,为保证操作平台施工人员的安全,所使用的照明电源必须采用36V 低压电源.2.4㊀施工质量控制措施(1)控制好台墩的垂直度.需要保证操作平台的垂直度,应该将材料均匀的放置在操作平台,在浇注混凝土时应该分层㊁分段㊁对称的浇筑.(2)要准确的安装模板.为了保证滑模组装后在后面的施工过程中不再进行拆装,在组装模板之前,应认真的检查起滑线以下已经完成的施工结构的尺寸和标高,并对设计轴线㊁结构边线以及提升架的位置进行标记.(3)控制好爬杆的弯度.对爬杆的弯度控制可以分为两种情况,当爬杆中弯度较小的时候,可以将爬杆与墩台的主筋焊接在一起;当爬杆中的弯度较大时,应该将弯曲程度较大的部分切除之后再焊接一根新的爬杆,并在新爬杆和混凝土接触的部分垫10m m左右厚的刚靴.3㊀翻模施工翻模即用两节或三节模板进行墩身浇筑,每次浇筑完成后,通过拆除下面一节或二节模板,始终预留上一节模板作为上部新装模板的支撑承重系统,上部模板主要靠下部预留模板和墩身之间的摩阻力和拉杆支撑力来支撑,从而实现交替上升,完成墩身浇筑.3.1㊀优点(1)施工工艺简单,模板的提升可以直接采用塔吊或吊车进行,不需配备专用的提升油泵,节省材料.(2)模板可以周转使用,节约成本,经济优势明显,可自由的调节浇筑高度.(3)模板拼装容易,内模可现场进行加工拼装,施工速度快,适用范围广.3.2㊀缺点(1)墩身平面位置难以控制,模板上下接头间的接缝若处理不好容易出现错台,抗风能力差(2)模板操作平台需单独设计,搭设拼装不好操作,模板的拆卸也比较麻烦,且容易导致安全事故.(3)墩身预埋件数量要少,对模板拉杆的质量要求要高,吊装作业次数较多.3.3㊀安全保证措施(1)施工前,应做好对每一个工序的风险分析,定期对机具进行检查㊁维修与保养,确保机具正常运行.(2)在高温天气进行混凝土浇筑时,应控制好混凝土的入模温度;如遇雷雨以及4级以上的大风天气,施工人员应及时撤离现场,并停止各种机械以及模板安拆作业.(3)操作平台上严禁堆放重物,对于易滑落的物体应采取临时固定措施;应按要求布设安全网,对于操作平台的转角处以及预留孔洞处应采用钢筋网片进行防护.3.4㊀施工质量控制措施空心薄壁墩的墩身钢筋主筋之间应采用螺纹套筒进行连接;在钢筋安装时,应提前埋设下一节墩身的预留钢筋;采用C50高强度混凝土垫块按照梅花形布置钢筋保护层.在混凝土浇筑前,应对混凝土接触面凿毛洗净,并检查模板的平整度㊁接缝是否符合规范,保证钢筋焊接平滑,无错台现象;混凝土的浇筑应对称同时进行,振捣应该及时.当混凝土达到一定强度在进行脱模,脱模后应及时覆盖并进行养生.4㊀结语爬模㊁滑模与翻模都各具特点,可分别用于不同的混凝土结构类型.采用爬模浇筑的混凝土实体及外观质量较好,适用于钢筋混凝土竖直或倾斜结构,范围较广.滑模具有施工速度快,安全性高的特点,适用于等截面或变截面薄壁空心混凝土等结构,应用范围较窄;而翻模在滑模的基础之上可广泛适用于各种结构,但其施工进度相对较慢.在实际的施工过程中,可根据施工条件以及工期质量等的要求合理的选择适用的模板.参考文献[1]张磊.核心筒液压爬模在包头金融文化中心工程I标段项目中的应用.建筑工程技术与设计[J],2016,(32):253.[2]蒋晓磊.滑模法在桥梁墩柱建设中的应用及施工要点[J].山西建筑,2016,42(12):173G174.[3]张群,张林刚.浅谈公路软土地基处理现状[J].中国科技纵横,2011,(12):275,72.锋绘2019年第4期149㊀。
滑膜爬模翻模施工特点滑膜施工是一种通过滑动模板来实现施工的技术。
其特点主要包括以下几个方面:1.施工速度快:滑膜施工可以实现连续不断的滑动施工,节省了大量的人力和时间。
相比于传统的搭建模架施工,滑膜施工可以大大缩短施工周期。
2.施工质量高:滑膜施工可以保证施工过程的稳定性和准确性。
滑动模板的设计和制造一般都非常精准,可以确保模板与地基之间的间隙合适,从而保证了结构的稳定性和施工质量。
3.适用范围广:滑膜施工适用于各类工程,包括桥梁、隧道、堤坝等。
无论是平面结构还是曲线结构,都可以采用滑膜施工技术。
爬模施工是一种通过模板爬升来实现施工的技术。
其特点主要包括以下几个方面:1.适应性强:爬模施工可以适应各种不规则形状的结构,如弧形、斜面等,适用性较滑膜施工更广。
2.施工精度高:爬模施工通过液压系统实现模板的升降,可以实现施工过程中的微调,从而提高了施工的精度。
3.安全性好:爬模施工过程中采用机械动力输送和控制,工人无需直接接触模板,降低了施工过程中的人为伤害的风险。
翻模施工是一种通过将模板翻转来实现施工的技术。
其特点主要包括以下几个方面:1.施工周期短:翻模施工可以实现同一结构的多次施工,从而大大缩短了施工周期。
不需要等待混凝土的凝固,可以连续进行模板的翻转施工。
2.灵活性强:翻模施工可以根据不同结构的需要进行翻转角度的调整,满足各类结构的施工需求。
3.节约材料:翻模施工可以重复利用已使用的模板,降低了模板的使用成本,并减少了对环境的影响。
总的来说,滑膜、爬模和翻模施工技术各自具有独特的特点和适用范围。
根据具体的工程需求和施工条件,可以选择相应的施工技术来保证施工效率和质量。
高层建筑滑模法与爬模法施工技术研究随着经济的发展和城市化的进程,高层建筑的建设日益增多,其施工难度和安全风险也不断提高。
为此,建筑施工技术得到了广泛的研究和应用,其中滑模法和爬模法是目前比较先进的高层建筑施工技术之一。
本文将对这两种技术进行介绍和比较分析。
一、滑模法施工技术滑模法施工技术是指使用将建筑结构整体化的钢丝绳绕在建筑外壳表面,使钢丝绳相互拉扯,从而拉动建筑整体向上移动的一种技术。
滑模法施工技术具有以下优点:1.施工速度快。
采用滑模法施工技术,可以大幅度提高工期,最大限度地缩短施工周期,且可根据建筑高度和结构等要素进行调整。
2.施工成本低。
相比传统的建筑施工技术,滑模法施工技术人力、物力和材料成本都较低。
此外,滑模法施工技术可以较好地适应多种建筑形式和变化,这为建筑设计和施工方案提供了更多的选择。
3.工序简单。
滑模法施工技术是一种比较简单的施工方式,施工过程中不需要脚手架等辅助结构,减少了工序和材料的使用量,降低了建筑施工人员的劳动强度。
但是,滑模法施工技术也存在一些缺点,例如,需要较高的技术和专业知识,建筑施工人员必须具有一定的技术素质和实践经验,才能够保证施工质量和安全。
爬模法施工技术是指使用爬升机械装置,按建筑轮廓线进行连续升降的一种技术。
爬模法施工技术具有以下优点:1.安全性高。
采用爬模法施工技术可以大幅度提高施工作业的安全性,减少施工中对人员和机具的伤害,并有效保证施工过程中的安全。
2.施工效率高。
采用爬模法施工技术,无需脚手架,施工现场的垃圾清理等环节较为简便,可以大幅度提高施工效率,缩短施工周期。
3.操作简单。
相较于滑模法施工技术,爬模法施工技术操作性较简单,建筑施工人员可以很快掌握,并保证施工质量和效率。
但是,爬模法施工技术也存在一些缺点,例如,施工过程中产生的噪音和振动较大,可能会影响到周围居民的生活。
此外,由于爬升机械装置的高度限制,对于高层建筑的施工效果有一定的影响。
高层建筑滑模法与爬模法施工技术研究高层建筑滑模法和爬模法是现代建筑施工中常用的施工技术,它们在高层建筑的施工过程中发挥着重要的作用。
本文将对高层建筑滑模法和爬模法进行研究,分析其特点、优缺点和适用范围。
高层建筑滑模法是一种以滑模板为基础的施工技术。
它的原理是将预制混凝土板通过液压系统和滑板机构,由远端滑移至近端,使结构不断延伸和增高。
滑模法具有施工效率高、质量稳定、安全可靠等优点。
由于采用了预制混凝土板,施工期间对周边环境的影响较小。
滑模法施工时需要较大的场地和专业设备,而且对施工工序和工期的安排要求较高,施工过程中难以及时进行修正和调整。
爬模法是另一种高层建筑施工技术,它利用爬模架等设备由下往上逐层施工。
爬模法可以根据建筑高度的增加而自动调整,适用于各种高度和形状的建筑物。
它也具有施工速度快、操作方便等优点。
爬模法的设备较为灵活,可以根据施工需求进行调整和改造。
爬模法施工需要密切协调多个施工工序,对施工人员的技术要求较高。
高层建筑滑模法和爬模法的适用范围各有特点。
滑模法适用于结构较为规则、平面形状简单的建筑物,例如高层住宅、办公楼等。
而爬模法则适用于结构形状复杂、高度较大的建筑物,例如塔楼、桥梁等。
根据实际工程需求和施工条件,选择合适的施工技术对于提高施工效率和质量具有重要意义。
高层建筑滑模法和爬模法是现代建筑施工中常用的技术。
它们各具特点,适用范围不同。
在实际施工过程中,需要根据建筑结构、施工条件和工期等因素选择合适的施工技术,以确保施工的顺利进行。
对高层建筑滑模法和爬模法进行进一步的研究和探索,有助于提高施工效率和质量,推动建筑施工技术的创新和发展。
高层建筑滑模法与爬模法施工技术研究高层建筑是城市中的地标性建筑,随着城市化进程的加快,高层建筑的数量和高度也在不断增加。
在高层建筑的施工中,滑模法和爬模法是两种常用的施工技术。
滑模法是将整个楼层的模板和钢筋一起浇筑混凝土,然后利用复合模板衔接,逐步向上推进的一种连续浇筑工艺。
爬模法是在施工过程中,通过升降机将支模系统由下向上架设,然后再浇筑混凝土的一种施工工艺。
本文将详细介绍这两种方法的施工原理,技术要点和应用范围,以及两种方法的优缺点和发展趋势。
一、高层建筑滑模法施工技术1. 施工原理滑模法是将整个楼层的模板和钢筋一起浇筑混凝土,然后利用复合模板衔接,逐步向上推进的一种连续浇筑工艺。
在施工过程中,首先要在地面上拼装好一定长度的支模,然后将模板和钢筋吊装至支模上,进行混凝土浇筑。
当混凝土达到规定强度后,就可以将支模向上推进一定距离,继续进行下一段的浇筑,直到整个楼层的混凝土浇筑完成。
2. 技术要点在滑模法的施工过程中,要严格控制混凝土的配合比和浇筑质量,确保每段混凝土的强度达到要求。
由于滑模法是连续浇筑的工艺,需要采取一系列措施确保混凝土的温度和收缩变形得到有效控制,避免出现裂缝和变形等问题。
还需要对模板和支模系统进行精细的设计和施工,确保施工安全和浇筑质量。
3. 应用范围滑模法适用于高层建筑的整体结构施工,尤其是在高层建筑的主体结构和核心筒的施工中应用较为广泛。
由于滑模法可以实现连续浇筑,更适合高层建筑结构的大体量浇筑,可以提高施工效率和质量。
4. 优缺点和发展趋势滑模法的优点是可以实现连续浇筑,提高施工效率,减少人力、物力和时间成本。
滑模法可以保证混凝土浇筑的质量和一致性,减少因为多次拼装和拆卸而带来的施工质量问题。
但是滑模法也存在一些问题,比如需要更高的技术要求和设备投入,需要进行严格的施工管理和质量控制。
未来,随着高层建筑的数量和高度的不断增加,滑模法将得到更广泛的应用,并且在技术和设备方面将继续得到改进和完善。
高层建筑滑模法与爬模法施工技术研究随着城市的发展和人口的增加,高层建筑的数量也在逐渐增加。
高层建筑的施工技术对于整个建筑工程的安全和质量具有至关重要的作用。
在高层建筑的施工中,滑模法和爬模法是两种常用的施工技术,它们能够有效地提高施工效率和施工质量。
本文将探讨高层建筑滑模法与爬模法施工技术的研究。
一、高层建筑滑模法施工技术滑模法是指在建筑物结构外模滑移的一种施工方法,它是指先在施工现场预制好一定长度和宽度的模板,然后通过一定的装置将模板滑移到设计的位置,最后浇筑混凝土。
这种施工方法有一定的技术难度,需要施工人员具备丰富的经验和专业知识才能进行操作。
1. 施工流程在进行滑模法施工时,首先需要进行模板的预制工作。
根据设计的要求和建筑的结构特点,预制好相应尺寸的模板。
然后通过专用的机械设备将模板推移到指定位置,并进行混凝土的浇筑。
在整个施工过程中,需要严格按照施工设计和技术规范进行操作,确保施工质量和安全。
2. 施工特点滑模法施工技术具有一定的特点,首先是施工效率高,在短时间内可以完成大面积的模板安装和混凝土浇筑工作。
其次是施工质量好,经过严格的工艺控制和施工过程监控,可以确保建筑的结构稳定和安全。
这种施工方法还可以减少人力和材料的浪费,降低施工成本,有利于项目的经济效益。
爬模法是指建筑物模板自动爬升的一种施工方法,它是指采用专用的爬模机械设备,通过自动控制和调节,实现模板的垂直爬升和水平移动,从而完成墙体和柱子等结构的施工。
这种施工方法在高层建筑中应用广泛,能够提高施工效率和施工质量。
三、滑模法与爬模法的比较分析在高层建筑施工中,滑模法和爬模法都是比较常用的施工技术,它们各自具有一定的优势和适用范围。
下面对两种施工技术进行比较分析:滑模法和爬模法在施工效率上都具有一定的优势,都能够在短时间内完成大面积的模板安装和混凝土浇筑工作。
但是爬模法在大型高层建筑的施工中更为常用,因为它能够实现模板的自动爬升和移动,节省了人力和时间成本。
桥梁高墩滑模、爬模、翻模施工随着我国现在桥梁高度的不断提升,高墩施工也成为了一个制约工程进展的关键节点,,为了区分滑模、爬模以及翻模这三种施工,介绍高墩施工中常见的滑模施工全过程一、滑模装置整个滑模装置由:模板系统、提升系统、操作平台、液压系统、辅助系统五大部分组成。
模板面板采用δ6mm钢板制作而成,模板高1.26米,用10号角钢作为加筋肋,间隔30cm,通过上下两道围圈定位支撑,围圈焊接于桁架梁上。
围圈采用10号角钢加工。
二、提升系统:提升架是滑模与混凝土间的联系构件,主要用于模板体、桁架、滑模工作盘,夹固桁架梁,避免变形,并且通过安装在顶部的千斤顶支撑在爬杆上,整个滑升荷载将通过提升架传递给爬杆,爬杆由φ48*3.5mm的钢管制成,根据施工经验和常规设计,采用“F”型提升架。
“F”型提升架主梁采用[18a槽钢,千斤顶底座为12mm厚钢板,筋板为8mm钢板。
爬杆在每一个墩位设置12根,外模侧设置8根,内模侧设置4根,采用壁厚精度较高的φ48*3.5mm无缝钢管,爬杆连接采用焊接连接,钢管在连接处焊接后,采用磨光机进行打磨,使钢管表面光滑,让千斤顶能顺利通过,焊接处要饱满, 爬杆表面不得有油漆和铁锈。
三、操作平台:操作平台分为主操作平台和辅助工作平台。
主操作平台作为施工的操作平台,承受施工人员、物料等荷载,主操作平台框架采用桁架梁结构,上部满铺5cm 厚脚手板。
辅助工作平台为混凝土养护修面的工作平台,采用钢木结构悬吊布置,沿混凝土面布置一周宽70cm平台,其上满铺5cm厚脚手板,用φ20mm圆钢间隔2米悬挂在提升桁架梁上,并搭设护栏。
四、液压系统:液压提升系统主要由液压千斤顶、液压控制台、油路和支承杆等部分组成。
1、液压千斤顶滑模液压千斤顶型号为:100型楔块式千斤顶,每个千斤顶上安装针型阀,以控制进油。
2、液压控制台液压控制台是液压传动系统的控制中心,是液压滑模的心脏。
主要由电动机、齿轮油泵、换向阀、液压分配器和油箱组成。
爬模与滑模的主要区别(简易区分,详细区分见下段):
滑模:是在模板与混凝土保持接触互相摩擦的情况下逐步整体上升的。
滑模上升时,模板高度范围内上部的混凝土刚浇灌,下部的混凝土接近初凝状态,而刚脱模的混凝土强度仅为0.2~0.4Mpa。
爬模:上升时,模板已脱开混凝土,此时混凝土强度已大于1.2Mpa,模板不与混凝土磨擦。
详细区分:
滑模:水泥混凝土浇筑时所用模板中的一种,它可以沿着水平方向、斜坡方向或垂直方向渐渐滑动,做到边浇捣,边脱模,是一种经济的先进方法,称为滑模施工。
其使用的混凝土是硬稠性混凝土,否则当模板滑移后,混凝土的边缘容易塌陷损坏。
高层建筑物,如果现场堆放条件受到限制,采用滑模比较好,而且施工速度快,降低模板损耗率。
但是对于异型墙体较多的建筑就不太适合了。
爬模:爬升模板是依附在建筑结构上,随着结构施工而逐层上升的一种模板,当结构凝土达到拆模强度而脱模后,模板不落地,依靠机械设备和支承体将模板和爬模装置向上爬升一层,定位紧固,反复循环施工。
爬模是适用于高层建筑或高耸构造物现浇钢筋混凝土结构的先进模板施工工艺。
翻模
翻模是指三角架翻模施工工艺,在电厂的冷却塔塔筒施工中经常遇到。
该种模板下部用架杆支成三角架做支撑,滑模用在电厂的烟囱筒壁施工中,需要一个顶升液压装置做为提升模板的机具。

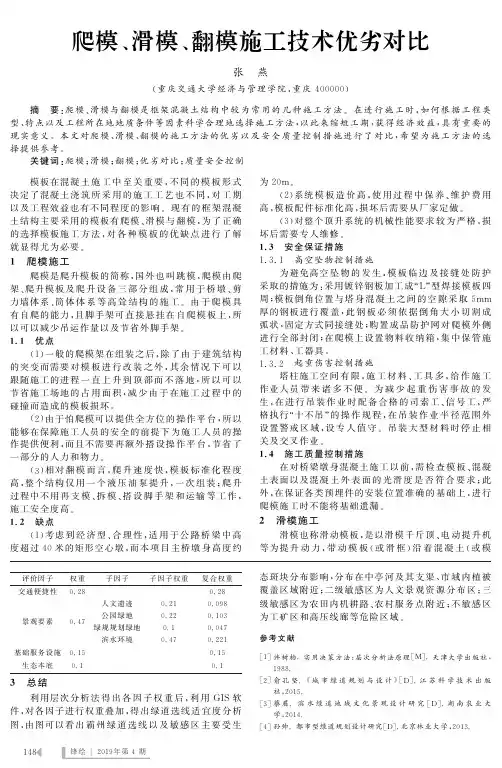

爬模、滑模、翻模施工技术优劣对比
作者:张燕
来源:《锋绘》2019年第07期
摘要:爬模、滑模与翻模是框架混凝土结构中较为常用的几种施工方法。
在进行施工时,如何根据工程类型、特点以及工程所在地地质条件等因素科学合理地选择施工方法,以此来缩短工期,获得经济效益,具有重要的现实意义。
本文对爬模、滑模、翻模的施工方法的优劣以及安全质量控制措施进行了对比,希望为施工方法的选择提供参考。
关键词:爬模;滑模;翻模;优劣对比;质量安全控制
模板在混凝土施工中至關重要,不同的模板形式决定了混凝土浇筑所采用的施工工艺也不同,对工期以及工程效益也有不同程度的影响。
现有的框架混凝土结构主要采用的模板有爬模、滑模与翻模,为了正确的选择模板施工方法,对各种模板的优缺点进行了解就显得尤为必要。
1 爬模施工
爬模是爬升模板的简称,国外也叫跳模,爬模由爬架、爬升模板及爬升设备三部分组成,常用于桥墩、剪力墙体系、筒体体系等高耸结构的施工。
由于爬模具有自爬的能力,且脚手架可直接悬挂在自爬模板上,所以可以减少吊运作量以及节省外脚手架。
1.1 优点
(1)一般的爬模架在组装之后,除了由于建筑结构的突变而需要对模板进行改装之外,其余情况下可以跟随施工的进程一直上升到顶部而不落地,所以可以节省施工场地的占用面积,减少由于在施工过程中的碰撞而造成的模板损坏。
(2)由于怕爬模可以提供全方位的操作平台,所以能够在保障施工人员的安全的前提下为施工人员的操作提供便利,而且不需要再额外搭设操作平台,节省了一部分的人力和物力。
(3)相对翻模而言,爬升速度快,模板标准化程度高,整个结构仅用一个液压油泵提升,一次组装;爬升过程中不用再支模、拆模、搭设脚手架和运输等工作,施工安全度高。
1.2 缺点
(1)考虑到经济型、合理性,适用于公路桥梁中高度超过40米的矩形空心墩,而本项目主桥墩身高度约为20m。
(2)系统模板造价高,使用过程中保养、维护费用高,模板配件标准化高,损坏后需要从厂家定做。
(3)对整个顶升系统的机械性能要求较为严格,损坏后需要专人维修。
1.3 安全保证措施
1.3.1 高空坠物控制措施
为避免高空坠物的发生,模板临边及接缝处防护采取的措施为:采用镀锌钢板加工成“L”型焊接模板四周;模板倒角位置与塔身混凝土之间的空隙采取5mm厚的钢板进行覆盖,此钢板必须依据倒角大小切割成弧状,固定方式同接缝处;购置成品防护网对爬模外侧进行全部封闭;在爬模上设置物料收纳箱,集中保管施工材料、工器具。
1.3.2 起重伤害控制措施
塔柱施工空间有限,施工材料、工具多,给作施工作业人员带来诸多不便。
为减少起重伤害事故的发生,在进行吊装作业时配备合格的司索工、信号工,严格执行“十不吊”的操作规程,在吊装作业半径范围外设置警戒区域,设专人值守。
吊装大型材料时停止相关及交叉作业。
1.4 施工质量控制措施
在对桥梁墩身混凝土施工以前,需检查模板、混凝土表面以及混凝土外表面的光滑度是否符合要求;此外,在保证各类预埋件的安装位置准确的基础上,进行爬模施工时不能将基础遗漏。
2 滑模施工
滑模也称滑动模板,是以滑模千斤顶、电动提升机等为提升动力,带动模板(或滑框)沿着混凝土(或模板)表面滑动而成型的现浇混凝土结构的施工方法的总称,预先在混凝土结构内埋置钢管(支承杆),以千斤顶、提升架将滑升模板施工荷载转至支承杆,待混凝土强度达到要求后,利用液压提升系统沿支承提升整个装置,完成循环作业。
2.1 优点
(1)采用滑模施工可以降低施工成本,常用于筒体结构、结构施工工艺有较多的重复以及上下层的竖向结构布置变化不大的高层建筑等工程的施工。
(2)通过采用滑模施工的方法,可以解决材料堆放在施工过程中的场地限制问题。
(3)通过液压滑模施工组装模板时,当模板的高度大于1m时,就可以连续浇筑混凝土成型,结构整体性好,提高工程质量;在进行筒仓施工时,可以一次性组装滑升,施工过程中不需采用脚手架,每天滑升的高度最高可达5m,与普通模板相比,施工速度快,模板损耗率低,可以节省大量的成本和工期。
2.2 缺点
在滑模的施工过程中,很难控制滑模滑动的时间,只能依靠经验进行判断,若滑动过早,则容易导致混凝土表面的不平整,若滑动的过晚,则容易使混凝土水平方向产生裂缝。
此外,滑模对提升系统刚度的要求较高,若支撑杆有弯曲的现象,则墩身的竖直度就很难得到保证,该方法不适用于变截面以及设有中系梁的高墩施工。
2.3 安全保证措施
(1)在混凝土施工前,做好对施工人员的安全交底,提高施工人员的安全意识,保障施工人员的人身安全。
(2)混凝土浇筑前须派专职安全人员进行安全隐患排查,若发现问题应及时通知班组进行整改工作。
(3)考虑到滑模系统内均为钢结构,为保证操作平台施工人员的安全,所使用的照明电源必须采用36V低压电源。
2.4 施工质量控制措施
(1)控制好台墩的垂直度。
需要保证操作平台的垂直度,应该将材料均匀的放置在操作平台,在浇注混凝土时应该分层、分段、对称的浇筑。
(2)要准确的安装模板。
为了保证滑模组装后在后面的施工过程中不再进行拆装,在组装模板之前,应认真的检查起滑线以下已经完成的施工结构的尺寸和标高,并对设计轴线、结构边线以及提升架的位置进行标记。
(3)控制好爬杆的弯度。
对爬杆的弯度控制可以分为两种情况,当爬杆中弯度较小的时候,可以将爬杆与墩台的主筋焊接在一起;当爬杆中的弯度较大时,应该将弯曲程度较大的部分切除之后再焊接一根新的爬杆,并在新爬杆和混凝土接触的部分垫10mm左右厚的刚靴。
3 翻模施工
翻模即用两节或三节模板进行墩身浇筑,每次浇筑完成后,通过拆除下面一节或二节模板,始终预留上一节模板作为上部新装模板的支撑承重系统,上部模板主要靠下部预留模板和墩身之间的摩阻力和拉桿支撑力来支撑,从而实现交替上升,完成墩身浇筑。
3.1 优点
(1)施工工艺简单,模板的提升可以直接采用塔吊或吊车进行,不需配备专用的提升油泵,节省材料。
(2)模板可以周转使用,节约成本,经济优势明显,可自由的调节浇筑高度。
(3)模板拼装容易,内模可现场进行加工拼装,施工速度快,适用范围广。
3.2 缺点
(1)墩身平面位置难以控制,模板上下接头间的接缝若处理不好容易出现错台,抗风能力差
(2)模板操作平台需单独设计,搭设拼装不好操作,模板的拆卸也比较麻烦,且容易导致安全事故。
(3)墩身预埋件数量要少,对模板拉杆的质量要求要高,吊装作业次数较多。
3.3 安全保证措施
(1)施工前,应做好对每一个工序的风险分析,定期对机具进行检查、维修与保养,确保机具正常运行。
(2)在高温天气进行混凝土浇筑时,应控制好混凝土的入模温度;如遇雷雨以及4级以上的大风天气,施工人员应及时撤离现场,并停止各种机械以及模板安拆作业。
(3)操作平台上严禁堆放重物,对于易滑落的物体应采取临时固定措施;应按要求布设安全网,对于操作平台的转角处以及预留孔洞处应采用钢筋网片进行防护。
3.4 施工质量控制措施
空心薄壁墩的墩身钢筋主筋之间应采用螺纹套筒进行连接;在钢筋安装时,应提前埋设下一节墩身的预留钢筋;采用C50高强度混凝土垫块按照梅花形布置钢筋保护层。
在混凝土浇筑前,应对混凝土接触面凿毛洗净,并检查模板的平整度、接缝是否符合规范,保证钢筋焊接平滑,无错台现象;混凝土的浇筑应对称同时进行,振捣应该及时。
当混凝土达到一定强度在进行脱模,脱模后应及时覆盖并进行养生。
4 结语
爬模、滑模与翻模都各具特点,可分别用于不同的混凝土结构类型。
采用爬模浇筑的混凝土实体及外观质量较好,适用于钢筋混凝土竖直或倾斜结构,范围较广。
滑模具有施工速度快,安全性高的特点,适用于等截面或变截面薄壁空心混凝土等结构,应用范围较窄;而翻模在滑模的基础之上可广泛适用于各种结构,但其施工进度相对较慢。
在实际的施工过程中,可根据施工条件以及工期质量等的要求合理的选择适用的模板。
参考文献
[1]张磊.核心筒液压爬模在包头金融文化中心工程I标段项目中的应用.建筑工程技术与设计[J],2016,(32):253.
[2]蒋晓磊.滑模法在桥梁墩柱建设中的应用及施工要点[J].山西建筑,2016,42(12):173-174.
[3]张群,张林刚.浅谈公路软土地基处理现状[J].中国科技纵横,2011,(12):275,72.。
