冬季施工方案冬季即将来临,冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一负责人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案,并安排专人进行天天温度记录,为施工工作做好参考。
一、编制原则保证工程质量;经济合理,使增长的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;的确能缩短工期。
二、冬季施工特点1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故解决带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•并且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术规定复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工导致的。
三、施工准备当气温低于0℃时,应即采用冬期施工措施,以防止正在施工的建筑工程遭受冻害。
1、成立冬季施工领导小组组长:黄新国副组长:汪根杰组员:王成峰、房桂朋、刘琛、董传佳2、组织措施①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
冬季施工方案应涉及以下内容:施工程序;•施工方法;现场布置;设备、材料、能源、工具的供应计划;•安全防火措施;测温制度和质量检查制度等。
方案拟定后,•要组织有关人员学习,并向队组进行交底。
②进入冬季施工前,对掺外加剂人员、测温保温人员、•锅炉司炉工和火炉管理人员,应专门组织技术业务培训,•学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
长春市政府新建办公楼冬期施工方案版本第一版编号编制审核审批中国建筑第八工程局2005.10目录1.冬期施工时间 (2)2.领导小组 (2)3.施工技术措施 (3)3.1混凝土工程 (3)3.2钢筋工程 (6)3.3砌体工程 (6)3.4钢结构工程 (7)3.5其他方面 (9)4.冬期施工技术措施材料用量表 (9)4.1材料用量表 (9)5混凝土热工计算 (9)5.1混凝土热工计算公式 (9)5.2具体计算 (10)6.安全保证措施 (11)7.质量记录 (12)7.1混凝土施工记录 (12)7.2混凝土测温记录 (13)7.3检查记录 (14)今年冬期施工已经到来,为了确保冬期施工工程质量,保证施工生产顺利进行,特制定以下施工方案:1.冬期施工时间当室外日平均气温连续5天稳定低于5℃即进入冬期施工。
当室外日平均气温连续5天稳定高于5℃即解除冬期施工。
长春地区的冬期施工时间一般自10月20日起至翌年的4月10日止,而本项目预计今年将施工至11月20日,所以要求本项目在此时间内按本方案做好各项工作。
2.领导小组根据冬季施工的特点,结合本工程进展情况,现成立长春市政府新建办公楼工程冬期施工领导小组,冬期施工领导小组负责冬期施工方案的编制、实施;施工生产的组织、协调;施工过程的质量监控、安全保障。
其成员及职责如下:组长:李相乾负责冬期施工的组织协调、资金的调配工作;副组长:高景波负责冬期施工生产的组织协调张强负责冬期施工方案的编制,指导冬期施工方案的实施;奚道江负责冬期施工生产的组织协调组员:王成芳王春林李原负责监督、组织冬期施工方案的实施负责冬期施工生产信息的收集及人员的教育马中民刘伟庆负责冬期施工生产的质量监控、安全保障陈照张征宇张黄帅负责冬期施工生产所需物资及机具的供应王希利黄钦伟董晓光负责冬期施工生产中所需材料的试验、混凝土级配的调整、测温杨志新魏建勋云利先负责冬期施工过程中安全措施的制定负责冬期施工过程中安全措施的检查落实3.施工技术措施本年预计冬期施工工程量如下:混凝土3000m3钢筋600t砌筑7000m3钢结构300t由于冬期施工工程量较大,所以采取以下技术保障措施。
办公楼冬季施工方案
在冬季进行办公楼的施工是一项挑战。
严寒、降雪、天气变化等因素都会对施工进度和质量造成影响。
因此,制定合理的冬季施工方案至关重要。
本文将探讨办公楼冬季施工的关键问题及解决方案。
1. 施工前准备
冬季施工前,首先要对施工场地进行细致的检查,并确保场地平整、无积水等现象。
同时,施工人员需了解施工现场的气候条件,以及当地的气候特点,有针对性地做好准备。
2. 施工材料选择
在冬季施工过程中,材料的选择至关重要。
需要选择具有抗寒性能的材料,以确保在低温环境下依然能够正常施工。
同时,对于水泥、涂料等材料,也要选择符合冬季施工要求的产品。
3. 保障施工人员安全
在冬季施工中,保障施工人员的安全至关重要。
施工现场要配备足够的防寒服装、防滑鞋、防护眼镜等设备,确保施工人员在恶劣天气下能够正常工作。
4. 调整施工计划
在冬季施工时,由于天气等因素的变化,施工计划可能需要灵活调整。
需要在施工计划中留出一定的余地,以应对可能出现的意外情况。
5. 设备保养
在冬季施工中,施工设备的保养尤为重要。
需要定期检查设备的运行状态,及时更换易损件,确保设备在恶劣天气下依然能够正常运转。
结语
办公楼冬季施工虽然面临诸多挑战,但只要科学制定施工方案,选择合适的材料和设备,并做好施工前的充分准备,就能够保证施工质量和进度。
愿本文提供的冬季施工方案能够为办公楼施工提供一定的参考。
冬季施工施工方案随着人们对城市建设的需求不断增长,建筑工地的施工活动也越来越频繁。
然而,在冬季这个寒冷的季节里,大部分地区的气温都会降低,给施工带来一定的困难。
因此,针对冬季施工,需要制定相关的施工方案,以确保工程进展顺利、质量达标。
本文将针对冬季施工制定一个可行的施工方案。
一、工程筹备阶段1. 收集冬季气温、降雪情况等天气数据,制定可行的施工计划。
2. 准备必要的设备和物资,如电暖设备、保温材料等。
3. 安排有经验的工程师或现场负责人,负责冬季施工的监督管理。
二、安全保障措施1. 加强施工现场的安全防护,如设置警示标志、施工围挡等。
2. 保证施工人员的合理安排,避免连续作业过长时间导致疲劳带来的安全隐患。
3. 为施工人员提供相应的防寒保暖用具,确保他们能够在恶劣的天气条件下保持身体健康。
三、施工过程管理1. 加强基础土方工程的施工管理,确保施工质量和进度。
2. 对于混凝土浇筑过程,采用加热混凝土、加速凝固等技术措施,保证混凝土的强度和质量。
3. 合理安排施工顺序,尽量避免在恶劣天气条件下进行高空作业或危险施工。
四、设备保养与管理1. 对于机械设备,特别是液压系统、燃气系统等易受低温影响的部位,加强保养和维护,确保设备的正常运行。
2. 在设备停工时,及时对设备进行保温措施,防止冻结和损坏。
五、质量管理1. 加强冬季施工的质量检查和监督,确保工程质量达到标准要求。
2. 对于受低温影响的施工工序,如钢筋焊接、混凝土浇筑等,加强监控和控制,防止质量问题的发生。
六、环境保护措施1. 合理安排施工排水,避免施工过程中水的积聚和污染。
2. 对于施工废弃物的处理,严格按照相关法规进行分类、回收和处理,保护环境。
七、文明施工推广1. 加强对施工人员的安全教育培训,提升他们的安全意识和文明施工意识。
2. 宣传和推广先进的冬季施工技术和管理经验,提高整个行业的水平。
结论通过制定合理的冬季施工方案,能够有效解决冬季施工面临的各种困难和挑战,确保施工工程顺利进行。

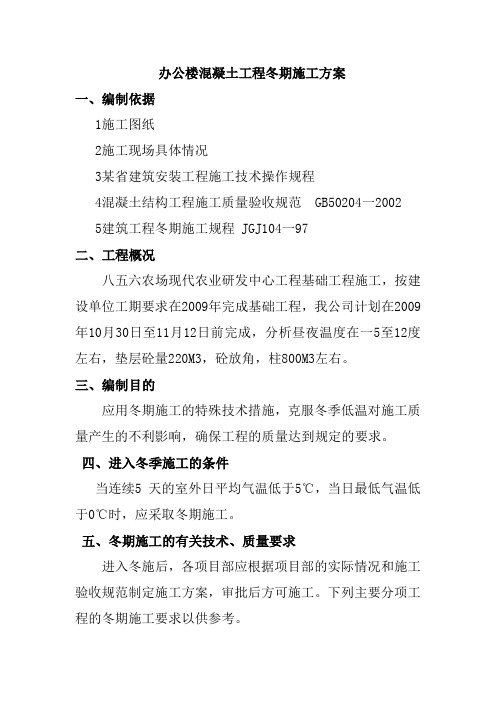

办公楼混凝土工程冬期施工方案一、编制依据1施工图纸2施工现场具体情况3某省建筑安装工程施工技术操作规程4混凝土结构工程施工质量验收规范 GB50204一2002 5建筑工程冬期施工规程 JGJ104一97二、工程概况八五六农场现代农业研发中心工程基础工程施工,按建设单位工期要求在2009年完成基础工程,我公司计划在2009年10月30日至11月12日前完成,分析昼夜温度在一5至12度左右,垫层砼量220M3,砼放角,柱800M3左右。
三、编制目的应用冬期施工的特殊技术措施,克服冬季低温对施工质量产生的不利影响,确保工程的质量达到规定的要求。
四、进入冬季施工的条件当连续5 天的室外日平均气温低于5℃,当日最低气温低于0℃时,应采取冬期施工。
五、冬期施工的有关技术、质量要求进入冬施后,各项目部应根据项目部的实际情况和施工验收规范制定施工方案,审批后方可施工。
下列主要分项工程的冬期施工要求以供参考。
六、砼的冬施要求1、砼冬期施工特点砼冬期施工的关键问题是如何解决冻结对砼正常硬化的影响。
冬期施工在气温降至零度以下时,对砼中水的状态影响极大,一般游离水在零下2℃时结冰,化合水在零下4℃时结冰。
化合水一旦结冰,水泥的水化作用将停止进行,砼的强度停止增长。
同时,游离水与化合水的体积因结冰而膨胀约0.09 倍,在砼内部形成强大的冰胀应力,当砼硬化强度低于冰胀应力时砼的内部结构因冻胀而破坏,出现裂缝,严重影响砼的强度,待温度回升解冻后,虽然砼仍可继续硬化,但砼强度和耐久性将随受冻早晚和受冻程度造成不同的损失。
故我们应保证砼的早期不能受冻。
2、冬季施工对砼原材料的要求骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质。
在掺有含钾、钠离子的外加剂,不得使用活性骨料。
水泥应按储存在暖棚内,不得直接加热。
外加剂应有产品合格证、出厂检验报告和进场复试报告,且符合有关环境保护的规定,经检验合格后,按配合比要求或使用说明书要求使用。
冬季施工方案模版一、项目概述本项目是建筑工程的冬季施工方案,主要涉及建筑物的新建、改建、扩建等工作。
本方案拟于2024年12月1日开始实施,并计划于2024年2月28日完成。
二、冬季施工特点1.气候条件:冬季气温较低,存在结冰、冻结等不利施工的天气因素。
2.日照时间短:冬季白天时间短,施工资源利用效率较低。
3.雨雪天气频繁:冬季容易出现降雪、降雨等不利于施工的天气条件。
三、冬季施工方案1.安全措施1.1人员安全:加强施工现场的安全教育和培训,确保施工人员熟悉冬季施工环境下的安全防护措施,提高安全意识。
1.2设备安全:定期对施工设备进行检修和维护,确保设备处于良好工作状态,防止设备故障导致事故发生。
1.3材料安全:储存材料时采取防潮、防冻措施,确保材料质量不受损。
2.施工方案2.1提前准备:提前采购所需材料和设备,并进行储存和保管,确保施工过程中不会由于材料不足或设备故障导致工期延误。
2.2防冻措施:对于容易受冻结影响的工程部位,采取加热、保温等措施,确保施工材料和设备的正常运转。
2.3施工进度安排:根据气温和天气预报,合理安排施工进度,尽量避免在恶劣天气条件下进行施工,确保施工质量和施工安全。
2.4增加临时设施:在施工现场增加临时设施,例如临时建筑和遮挡物,以增加施工现场的温度和舒适度,提高施工效率。
2.5梯度施工:对于易积水、结冰的地面,采用梯度施工,快速完成地面工程,减少冻结和积水的风险。
3.资源利用3.1人力资源:合理安排施工人员的工作时间和休息时间,确保人力资源的有效利用。
3.2施工设备资源:在设备运行过程中,加强设备的维护和保养,防止设备故障造成资源浪费。
3.3材料资源:定期进行材料的盘点,加强成本控制,并采取合理储存措施,防止材料损失。
四、质量控制1.施工工艺控制:严格按照规范要求进行施工,确保施工工艺的标准化。
2.施工质量检测:采用现代化的测量仪器对施工过程进行实时监测和质量检测,及时发现问题并进行处理。
综合办公楼工程冬季施工方案一、前言综合办公楼工程是一个复杂而庞大的项目,需要在各种不同的季节进行施工。
而在冬季,由于天气寒冷、气温低、降雪频繁等因素的影响,施工面临更多的挑战。
本文将介绍一种适用于综合办公楼工程的冬季施工方案,以确保工程的顺利进行。
二、冬季施工环境准备1. 清除积雪:在冬季施工开始之前,必须确保施工现场的道路和工地被清除出积雪,以便设备和工人的安全。
使用合适的除雪设备,确保施工地面的安全通行和施工条件。
2. 温室设施:对于一些需要室内作业的工程,可以考虑使用临时建立的温室设施,以提供较为温暖的工作环境。
同时,温室还可以提供较好的保护措施,防止冷空气对施工材料和设备的影响。
3. 供暖设备:在冬季施工中,为了保障工人的作业环境,必须提供适宜的供暖设备。
合理布置供暖设备,确保施工现场和作业区域的温度达到安全和舒适的标准。
三、冬季施工注意事项1. 进行施工防冻:在冬季,由于低温和降雪的影响,施工材料和设备容易受到冻结的影响。
因此,在施工前,必须对材料和设备进行保暖和防冻处理,避免出现冻结和损坏的情况。
2. 加强安全措施:冬季天气条件恶劣,施工现场存在跌倒、滑倒等风险,必须加强安全措施。
例如,在施工现场铺设防滑垫,在通行区域设置警示标志等,确保工人的安全。
3. 合理安排施工进度:在冬季施工中,由于天气条件的限制,施工进度往往会受到影响。
因此,必须合理安排施工进度,充分考虑冬季天气的不确定性,确保施工能按时完成。
四、冬季施工技术措施1. 使用保温材料:在冬季施工过程中,应使用适合冷环境的保温材料,如保温板、保温膜等。
将保温材料应用于建筑物的墙体、屋顶等部位,以减少热量损失,提高施工现场的温度。
2. 应用加热设备:对于一些需要液体或混凝土的施工工艺,可以考虑使用加热设备,以确保材料在低温环境下的正常使用和施工。
加热设备可以提供足够的热量,使材料在施工过程中不易冻结。
3. 使用防冻混凝土:在冬季施工中,为了保证混凝土的强度和质量,可以使用防冻混凝土。
市政冬季施工方案
《市政冬季施工方案》
随着冬季的来临,市政施工也进入了冬季作业阶段。
为了保障道路和市区设施的正常运行,市政部门制定了一系列的冬季施工方案。
首先,针对道路维修和修建工程,市政部门会加强路面清扫和除雪工作,确保道路畅通。
在雪后及时对路面进行除雪,对结冰路面进行融雪处理,提高道路通行和行车安全。
其次,市政部门将加强城市设施的维护和故障修复工作。
例如,对于市区的桥梁、道路照明设施、路灯等都将进行定期巡查和维护,确保在冬季恶劣天气下,这些设施的正常运行。
此外,市政部门也将在冬季进行一些农业和环保工程。
例如,在冬季进行城市绿化、土地整理和水利设施的维护等工作,以确保城市环境的美化和保护。
最后,市政部门呼吁市民们在冬季施工期间遵守交通规则,尊重施工人员的工作。
同时也提醒市民们要保持道路清洁,不乱扔垃圾,不占道施工等行为,共同维护好城市的整洁和秩序。
通过上述的冬季施工方案,市政部门将全力保障城市的基础设施正常运行,确保市民的出行安全和环境的整洁,为城市的发展和进步尽一份责任。
长春市政府新建办公楼工程一区北翼底板混凝土施工方案版 本 第一版编 号编 制审 核审 批2005.06中 国 建 筑 第 八 工 程 局目录一、工程概况 (1)二、底板浇筑施工组织机构 (1)三、施工准备工作 (2)四、砼原材料选定及技术指标 (3)五、浇筑方案 (4)六、施工要点 (6)七、突发事件的处理 (7)八、施工安全措施 (8)一、工程概况长春市政府新建办公楼工程为钢筋混凝土框架结构,其中一区地上7层,地下一层。
基础均为柱下独立基础。
一区北翼地下室底板厚度为350mm。
在3-B、2-B/3-A、2-A之间留有一道南北方向的800宽的后浇带。
在1-7/1-8、1-12/1-13、1-17/1-18轴之间各留有一道2000宽的膨胀加强带。
北翼底板采用C35S6抗渗混凝土,地下室外墙为C40S6抗渗混凝土。
北翼底板混凝土浇筑量在1200 m3,按设计要求整体进行浇筑,在浇筑过程中不留施工缝和后浇带。
二、底板浇筑施工组织机构浇筑混凝土前,项目部成立底板混凝土浇筑统一协调管理小组,保证底板混凝土浇筑的顺利进行。
成员及职责如下:组长:方宗举对混凝土浇筑施工全面负责副组长:李相乾负责对混凝土浇筑施工的管理与协调张强负责底板混凝土浇筑施工措施的审核、底板混凝土施工方案措施的落实杨志新负责浇筑现场的混凝土调度组员:毛立贤负责底板混凝土施工方案措施的编制李原负责混凝土操作人员的安排,混凝土罐车、地泵、泵车管理以及搅拌站的管理王成芳负责看模人员的安排、振捣机具的管理王春林负责看筋人员的安排,机电专业预埋人员的安排刘伟庆负责混凝土浇筑施工的质量安全监督与检查王希利负责搅拌站供应混凝土的统一管理并负责坍落度、试块、试验人员的管理陈肇负责底板混凝土施工所需各项物资、机械的供应三、施工准备工作3.1指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。
市政工程冬季施工方案一、准备工作1由专人负责掌握天气预报工作,及时收集气象预报资料,并及时报告领导小组和施工现场,以便采取必要的防护措施,防止寒流突然袭击。
2、做好冬季施工培训工作,进入冬季施工前,对从事试验、测温、保温及外加剂配制人员组织培训,进行学习。
3、做好冬季施工器材和材料的准备工作,施工保温用塑料布、草帘子要根据施工进度及工程用量提前进场。
现场施工用水管道应埋深于地面以下不少于50cm,楼层自来水管道要用草帘子包裹不少于三层。
水龙头管道砌保温池,内填锯沫等保温材料,外抹水泥砂浆面层。
4、现场要根据工程实际情况搭设暖棚,备好热源,易遭冻害的材料应放入室内,办公室、食堂、工人宿舍应达到足够的保温条件。
二、冬期施工技术管理1、落实责任管理。
各级施工管理人员、试验、测温人员及班组长均应明确责任,认真贯彻落实冬季施工措施。
做好技术交底。
在每个分项施工前,项目技术负责人均应向班组或配属单位做出书面交底。
内容应包括冬期施工措施,并监督实施。
2、加强质量检查。
各级人员要认真检查冬季施工措施的执行情况。
项目技术负责人、各班组长要做好自检互检和交接检查,认真做好记录。
抓好测温工作。
要把冬季施工措施、内容向保温、测温人员做详细交底,并经常检查其执行情况。
3、加强对配属单位的技术管理。
各单位及单位工程应有专人做这项工作,做出全面冬季施工技术安全交底,加强检查,发现问题及时解决。
三、砌体工程:1砌块在砌筑前,应清除表面污物、冰雪等,不得施工遭水浸和受冻的砖或砌块,负温下砌筑时砌块不得浇水。
2、砂浆拌和用水加热,不得超过80o C z砂浆搅拌时间应延长,比常温增加0.5倍,拌制砂浆所用砂中,不得含有直径大于Icm的冻块或冰块,砂加热不得超过40o C z砂浆稠度适当增加,砂浆使用温度不得低于50C z严禁使用冻结砂浆。
3、拌制砂浆所用水泥选用普通硅酸盐水泥。
4、可采用蓄热法拌制砂浆,砂浆出机温度不低于15°C,在砂浆中掺加WNC防冻剂。
长春市政府新建办公楼冬期施工方案版本第一版编号编制审核审批中国建筑第八工程局2005.10目录1.冬期施工时间 (2)2.领导小组 (2)3.施工技术措施 (3)3.1混凝土工程 (3)3.2钢筋工程 (6)3.3砌体工程 (6)3.4钢结构工程 (7)3.5其他方面 (9)4.冬期施工技术措施材料用量表 (9)4.1材料用量表 (9)5混凝土热工计算 (9)5.1混凝土热工计算公式 (9)5.2具体计算 (10)6.安全保证措施 (11)7.质量记录 (12)7.1混凝土施工记录 (12)7.2混凝土测温记录 (13)7.3检查记录 (14)今年冬期施工已经到来,为了确保冬期施工工程质量,保证施工生产顺利进行,特制定以下施工方案:1.冬期施工时间当室外日平均气温连续5天稳定低于5℃即进入冬期施工。
当室外日平均气温连续5天稳定高于5℃即解除冬期施工。
长春地区的冬期施工时间一般自10月20日起至翌年的4月10日止,而本项目预计今年将施工至11月20日,所以要求本项目在此时间内按本方案做好各项工作。
2.领导小组根据冬季施工的特点,结合本工程进展情况,现成立长春市政府新建办公楼工程冬期施工领导小组,冬期施工领导小组负责冬期施工方案的编制、实施;施工生产的组织、协调;施工过程的质量监控、安全保障。
其成员及职责如下:组长:李相乾负责冬期施工的组织协调、资金的调配工作;副组长:高景波负责冬期施工生产的组织协调张强负责冬期施工方案的编制,指导冬期施工方案的实施;奚道江负责冬期施工生产的组织协调组员:王成芳王春林李原负责监督、组织冬期施工方案的实施负责冬期施工生产信息的收集及人员的教育马中民刘伟庆负责冬期施工生产的质量监控、安全保障陈照张征宇张黄帅负责冬期施工生产所需物资及机具的供应王希利黄钦伟董晓光负责冬期施工生产中所需材料的试验、混凝土级配的调整、测温杨志新魏建勋云利先负责冬期施工过程中安全措施的制定负责冬期施工过程中安全措施的检查落实3.施工技术措施本年预计冬期施工工程量如下:混凝土3000m3钢筋600t砌筑7000m3钢结构300t由于冬期施工工程量较大,所以采取以下技术保障措施。
3.1混凝土工程3.1.1混凝土冬期施工采用普通硅酸盐水泥,水泥强度等级不低于32.5MPa。
最小水泥用量不小于300kg/m3,水灰比不大于0.6,以提高混凝土的抗冻性。
混凝土必须掺加防冻剂,防冻剂类型根据冬施期间的温度确定。
掺加防冻剂可提高混凝土的可泵性及成型后的密实度并能降低混凝土的冰点,从而改善混凝土的抗冻性。
3.1.2本工程的混凝土采用现场搅拌站搅拌的流态混凝土和商品混凝土。
在日最低温度为-10℃以上时,采用现场搅拌站集中搅拌的混凝土,在日最低温度为-10℃~-20℃时,采用商品混凝土,在日最低温度为-20℃以下时,停止混凝土施工。
使用现场搅拌混凝土时,由于现场条件限制,只能采取加热水温的方法,用钢板加工制作一个2m×1m×1m的小水箱,用来加热热水,在小水箱旁边放置一个4m×4m×1m的大水箱,将小水箱架起,离地50cm高左右,下面采用明火加热,加热好的水用水泵抽到大水箱里,在大水箱上部留置一个测温口。
如下图:水箱四周用木板搭设防风棚,要求现场的水温要达到40℃。
混凝土热工计算见第五章。
在日最低温度为-10℃~-20℃时,采用商品混凝土,要求商品混凝土搅拌站拌制混凝土时水温为50℃,砂子温度为25℃,石子温度为25℃。
因此浇筑混凝土之前派专人到混凝土搅拌站,监督拌制混凝土所需各种原材料的计量(尤其应重点监督外加剂的掺入方式、掺量等)对各种与原材料质量有关的内容进行检查,混凝土热工计算见第五章。
原材料要求如下:①水泥水泥进场必须有出厂合格证和进场试验报告,水泥的技术性能指标必须符合国家现行相应材质标准的规定。
进场时还应对其品种、标号、包装或散装仓号、出厂日期等检查验收,合格后方可用于工程上。
②粗、细骨料本工程混凝土粗骨料采用碎石,细骨料采用中砂(河砂)。
检查内容:选用的石子种类、粒径、质量等;砂子的种类、颜色、细度模数;该批砂、石是否有进场试验报告,进场日期与实验报告上注明的日期是否相符合,试验结果是否合格;本台班砂石的含水率是否测定;同时还要看采用的骨料是否清洁,确保不得含有冰、雪、冻块及其他易冻裂物质。
③外加剂本工程掺加的防冻剂必须有省级以上技术监督证明书、生产许可证,同时厂家还必须提供产品合格证、使用说明书,进场后经复试合格后方可用于工程中。
防冻剂的掺量应通过试验确定。
在施工中严格按剂量要求掺入,并设专人负责做好记录。
检查内容:外加剂的品种、生产日期、有效日期、存放情况、出厂合格证、检测报告、计量等。
3.1.3混凝土受冻临界强度的确定:当室外最低气温不低于-15℃时不得小于4.0N/mm2;当室外最低气温不低于-30℃时不得小于5.0N/mm2;当室外最低气温低于-20℃时不得进行混凝土施工。
3.1.4当室外日平均气温低于-10℃时,混凝土浇筑时间要安排在每次寒流即将结束的时候,并且砼浇筑应安排在当天气温最高时,一般为中午,此时大气温度逐渐升高,对混凝土早期正温养护非常有利。
从而保证早期有一个较好的温度环境,避免受冻。
另外在此时浇筑混凝土,因环境温度与混凝土出机温度差相对来说比较小,还可减少热量损失,确保初始养护温度。
要求混凝土入模温度不得低于5℃。
3.1.5在冬期施工中,在降雪来临之前,用草垫子、塑料布将已经支好模板的梁、柱、板覆盖好,大雪过后及时清扫干净,防止积雪落入模板内。
若梁内有积雪,用喷灯或电热吹风将其烤化。
在柱底部留清扫口,若柱内有积雪,积雪较少时,用热水倒入模板即可,若积雪较多时,则将柱底部模板清扫口打开,人工清理。
3.1.6冬期施工期间应留三组试块,试块在浇筑现场取样制作,一组做标准抗压试块即送往养护室进行标准养护;一组放置在与工程相同条件下养护(放在拐角处等最易受冻的部位)用来测定混凝土受冻前的临界强度,用做检验拆模强度;另一组用做同条件28天的强度测试,试压前,试块应放在有正温条件的房间内,解冻后再进行试压,停放时间约6-12小时。
3.1.7在冬期施工中,做好测温工作。
混凝土测温工作提供的温度数据不仅对施工起参考作用,而且也是对冬期施工工程质量的鉴定方法,所以在冬期施工中必须设专人负责,坚持做好定时测温工作。
测温工作包括:日天气的最高、最低温度,混凝土、砂浆搅拌前水、骨料、外加剂溶液、砼出罐、入模等阶段的温度。
对已浇筑的混凝土结构,应按照测温点平面布置图(布置在结构最不利的位置)进行测温;测温孔用φ25PVC管留置。
砼冬期施工的测温次数应在4次/昼夜(或每一工作班)。
测温点布置图见附录。
3.1.8混凝土浇筑时值班人员严格按施工方案、操作规程进行施工监督,做好值班人员记录。
3.1.9混凝土从搅拌机中卸出到浇筑完毕延续时间最大值(单位:分钟)。
气温砼强度等级—20~—5℃高于-5℃C254560C3030453.1.10为确保混凝土不受冻,应派专人搜集天气预报,当风力在5级以上时不宜浇筑混凝土。
浇筑期间环境最低温度不得低于-20℃。
应根据天气安排施工。
3.1.11为了使新浇筑的混凝土能在受冻临界强度前达到规定的强度值并有一个良好的养护环境,在浇筑混凝土前,要在支好模板的楼内生火炉保温(火炉布置见后图)。
二、三、四、五区:梁、板、梯砼浇筑完后,在其表面先覆盖一层塑料薄膜,再覆盖一层草垫子。
柱模板支设完后,在迎风面用五彩布封闭,五彩布固定在脚手架内排钢管上,如下图:示意图草垫子在楼内放置焦碳炉,放置一层,详见附录焦碳炉布置图。
3.1.12搅拌站控制砂、石、水泥、粉煤灰等原材料放料的电子阀采用碘钨灯昼夜不停的烘烤,防止电子阀受冻;同时在搅拌主机周围全部用草垫子维护一层。
3.2钢筋工程3.2.1本工程钢筋采用现场加工,在负温条件下使用的钢筋,施工时加强检验。
钢筋在运输和加工的过程中防止撞击和刻痕。
3.2.2对需要越冬后施工的部位,根据设计要求留置施工缝,钢筋采用水泥浆涂刷覆盖保护,待复工后检查合格清理后再进行施工。
3.2.3对施工未用完的钢筋要进行冬期覆盖保存,避免与雨雪接触。
3.2.4钢筋冷拉温度不得低于-20℃。
3.2.5钢筋焊接采用电弧焊,当环境温度低于-20℃时,停止施焊。
3.3砌体工程3.3.1砌体工程的冬期施工采用掺盐砂浆法,使用氯盐外加剂拌制砂浆。
氯盐以氯化钠为主,砂浆中氯盐掺量为拌合水重的3%,当日最低温度低于-15℃时,停止砌体工程施工。
砌体中配置的钢筋先作好防腐处理,钢筋涂刷沥青漆。
3.3.2砂浆采用普通硅酸盐水泥拌制。
3.3.3采用的掺合料做好保温防冻措施。
3.3.4拌制砂浆所用的砂,不得含有直径大于1cm的冻结块或冰块。
3.3.5砖在负温下砌筑时增大砂浆稠度。
一般控制在8-13cm。
砂浆随拌随用,砂浆的储存时间不超过20min。
3.3.6冬期施工的砌体,按“三一“砌砖法、“一丁一顺”排砌法施工,灰缝不大于1cm,不准铺长灰砌筑。
砌块在砌筑前,清除表面污物、冰雪等,不得浇水,不得使用受冻后的砖或砌块。
3.3.7砌筑用砂浆采用热水拌制,确保砂浆在使用时的温度不低于5℃。
冬期施工中,每日砌筑后,砌筑表面不得留有砂浆。
在继续砌筑前,应扫净砌筑表面。
每日砌体高度不超过1.2m,墙体留置的洞口,距交接墙处不小于50cm。
3.3.8除按常温规定要求留置砂浆试块外,增设两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28天的砂浆强度。
3.4钢结构工程3.4.1基本要求1、在负温下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差,对于钢结构在常温下制作在负温下安装的部分,要在制作时考虑到钢材的负温收缩量。
2、负温下钢结构焊接用的焊条、焊丝,选用屈服强度较低、冲击韧性较好的低氢型焊条。
3、碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙,使用的焊条应升高一个等级,现场设置烘干箱,烘干温度为300℃,时间为4~5h。
烘焙合格后,存放在80℃~100℃烘箱内,使用时取出放在保温筒内,随用随取。
负温度下焊条外露超过2h的重新烘焙。
焊条的烘焙次数不超过3次。
4、高强螺栓、普通螺栓应有产品合格证,高强螺栓应进行扭矩系数、轴力的复验工作,符合要求后方能使用。
5、钢结构使用的涂料应符合负温下涂刷的性能要求,严禁使用水基涂料。
3.4.2钢结构制作1、普通碳素结构钢工作地点温度低于-20C,低合金钢工作地点温度低于-15C时,不得剪切、冲孔,低合金钢工作地点温度低于-12C时,不得进行冷矫正和冷弯曲。
2、在负温度下构件组装定型后进行焊接时,应严格按焊接工艺规定进行,由于焊接的起始点和收尾点比常温更易产生未焊透和积累各种缺陷,因此,单条焊缝的两端必须设置引弧板和熄弧板。
