090813安徽省农网《20kV及以下配电网工程建设预算编制与计算标准》实施细则(定稿)
- 格式:doc
- 大小:125.50 KB
- 文档页数:14
20KV及以下配电网工程建设预算编制与计算标准及各种费率关于施行20千伏及以下配电网工程定额及费用计算标准的通知电定总造[2009]23号各有关单位:20kV及以下配电网工程建设预算编制与计算标准》及《20kV及以下配电网工程预算定额》(以下简称“本标准”)已经由国家能源局以《国家能源局关于颁布20千伏及以下配电网工程定额及费用计算标准的通知》(国能电力[2009]123号文)颁布施行。
为做好本标准的推广应用工作,经请示国家能源局同意,现将有关问题明确如下:1.本标准是编制和审核20kV及以下配电网工程可行性研究投资估算、初步设计概算、施工图预算、工程量清单报价和工程结(决)算的基础依据。
2.本标准自2009年5月1日起施行。
本标准施行之日前已经核准或审定投资的工程仍按原核准或审定投资执行。
3.与本标准配套施行的《20kV及以下配电网工程设备材料信息价格》由电力工程造价与定额管理总站定期在中国电力工程造价信息网(域名www.cecm.net.cn)上公布。
4.自本标准施行之日起,原国家电力公司颁发的《城乡电网建设与改造工程概(预)算编制若干问题的规定》(国电总[1999]549号)等有关配电网工程概(预)算管理规定同时废止。
5.本标准由中国电力出版社出版发行,宣贯工作由电力工程造价与定额管理总站统一组织和安排。
6.各单位应严格执行本标准的规定,适时调整或修订企业内部相关管理规定。
7.各单位在执行过程中遇有问题,请及时与电力工程造价与定额管理总站联系。
附件:1.~20kV及以下配电网工程建设预算编制与计算标准》(另发)2.(20kY及以下配电网工程预算定额》(另发)电力工程造价与定额管理总站(印)二00九年四月二十八日1 总则1.0.1 制定本标准的目的是为了统一20kV及以下配电网工程建设预算的编制和计算规则,合理确定工程造价,提高投资效益,促进电网建设健康发展。
1.0.2 本标准规定了20kV及以下配电网工程建设预算的费用构成与计算标准、费用性质划分、预算项目划分、建设预算编制办法以及建设预算的计价格式。
XXX 工 程 属 地:XXX 工 程 编 号:XXX-XXX 2013年4月10日
批 准 人:
工程总造价 :100.4
编 制 人:工 程 名 称:XXX 农网建改工程预算书
建 设 单 位:XXX公司施 工 单 位:审 核 人:
编 制 说 明
1、工程概况
3、编制原则及依据
1)国家能源局关于颁布20千伏及以下配电网工程定额及费用计算标准的通知,国能电力[2009]123号。
2)《20kV及以下配电网工程建设预算编制与计算标准》实施细则3)《20kV及以下配电网工程预算定额》。
4)定额的工日单价,普通工为34.0元/工日、建筑专业技术工为48.0元/日、安装专业技术工为53.0元/工日。
元。
5、编制单位:
6、施工单位:
7、其它有关说明:
2、工程设计依据:工程改建(扩建),可利用或需拆除的设备、材料建(构)筑物等工程情况。
1)配变工程:本期建设 出线,变压器 台数 容量,计划开工日期 计划竣工日期 。
2)架空线路工程:线路起 止 ,线路亘长 km;导线型号 ,杆(塔)类型 ; 计划开工日期 ,计划竣工日期 。
3)电缆线路工程:电缆线路起 止 地点,线路长度 km;电缆规格型号 ;计划开工日期,计划竣工日期 。
4)在特殊地形条件下施工时,地形增加系数按定额规定调整。
4、本工程预算造价:100.4
XXX XXX
编制时间:
2013-4-10
XX供电公司农网建设(改造)工程( 预 )算汇总表
主管领导: 审核人: 编制:
XX供电公司农网建设(改造)工程( 预 )算表
XX供电公司农网建设(改造)工程( 预 )算表。
20KV及以下配电网工程建设预算编制与计算标准(doc 37页)更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+ 324份资料《员工管理企业学院》67套讲座+ 8720份资料《工厂生产管理学院》52套讲座+ 13920份资料2.1.2可行性研究投资估算可行性研究投资估算是指在项目建议书和可行性研究阶段对拟建项目预先测算出的投资额。
也指在项目建议书和可行性研究阶段编制、测算和确定投资估算文件的过程。
2.1.3 初步设计概算初步设计概算是指在初步设计阶段,根据初步设计文件、概(预)算定额和费用计算有关规定,预先测算和确定的工程造价。
也指在初步设计阶段编制、测算和确定概算文件的过程。
2.1.4施工图预算施工图预算是指在施工图设计和工程施工阶段,根据施工图设计文件、预算定额和费用计算有关规定,预先测算和确定的工程造价。
也指在施工图设计和工程施工阶段编制、测算和确定施工图预算文件的过程。
2.1.5工程结算工程结算是指建设项目、单项工程、单位工程或专业工程施工已完工、结束或中止,经发包人或有关机构验收合格且点交后,按照施工发承包合同的约定,由承包人在合同价格基础上编制并提交发包人审核确认后的工程价格。
也指编制、测算和确定结算文件的过程。
2.1.6 竣工决算竣工决算是指建设项目竣工后,由项目法人单位报告建设成果和财务状况的总结性文件。
也指编制、测算和确定决算文件的过程。
2.2建筑安装工程费术语2.2.1建筑安装工程费建筑安装工程费是指对构成项目的基础设施、工艺系统及附属系统进行施工、安装、调试,使之具备生产功能所支出的费用。
2.2.2建筑工程建筑工程是指构成建设项目的各类建筑物、构筑物等设施工程。
2.2.3安装工程安装工程是指构成生产工艺系统的各类设备、管道、线缆及其辅助装置的组合、装配和调试工程。

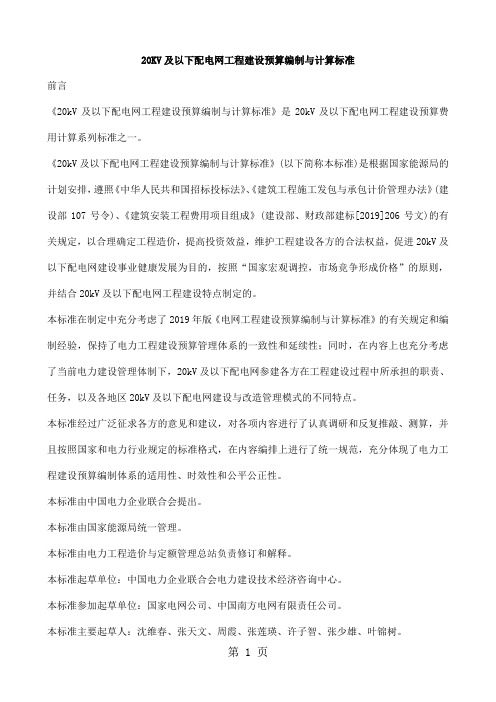

20KV及以下配电网工程建设预算编制与计算标准前言《20kV及以下配电网工程建设预算编制与计算标准》是20kV及以下配电网工程建设预算费用计算系列标准之一。
《20kV及以下配电网工程建设预算编制与计算标准》(以下简称本标准)是根据国家能源局的计划安排,遵照《中华人民共和国招标投标法》、《建筑工程施工发包与承包计价管理办法》(建设部107号令)、《建筑安装工程费用项目组成》(建设部、财政部建标[2019]206号文)的有关规定,以合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进20kV及以下配电网建设事业健康发展为目的,按照“国家宏观调控,市场竞争形成价格”的原则,并结合20kV及以下配电网工程建设特点制定的。
本标准在制定中充分考虑了2019年版《电网工程建设预算编制与计算标准》的有关规定和编制经验,保持了电力工程建设预算管理体系的一致性和延续性;同时,在内容上也充分考虑了当前电力建设管理体制下,20kV及以下配电网参建各方在工程建设过程中所承担的职责、任务,以及各地区20kV及以下配电网建设与改造管理模式的不同特点。
本标准经过广泛征求各方的意见和建议,对各项内容进行了认真调研和反复推敲、测算,并且按照国家和电力行业规定的标准格式,在内容编排上进行了统一规范,充分体现了电力工程建设预算编制体系的适用性、时效性和公平公正性。
本标准由中国电力企业联合会提出。
本标准由国家能源局统一管理。
本标准由电力工程造价与定额管理总站负责修订和解释。
本标准起草单位:中国电力企业联合会电力建设技术经济咨询中心。
本标准参加起草单位:国家电网公司、中国南方电网有限责任公司。
本标准主要起草人:沈维春、张天文、周霞、张莲瑛、许子智、张少雄、叶锦树。
本标准主要审查人:孙玉才、许永盛、王骏、李冶、郝卫平、史立山、任育之、赵一农、郭伟、熊敏峰、修炳林、王书强、郭日彩、刘薇、陈俊章、赵彪、吴宝英、蔡冠中、张兴义、纪伟、史哲、洪元伸、潘建平、华军、郭文龙、翟树军。
20KV及以下配电网工程建设预算编制与计算标准建设预算费用构成及计算标准3.1一般规定3.1.1 本章规定了工程建设预算各项费用的构成和计算标准,用于规范20kV 及以下配电网工程建设预算的费用组成内容划分、计算方式和取费标准。
3.1.2 在本标准之外确有必要增列的费用项目,必须以国家行政主管部门、各省(自治区、直辖市)人民政府的规定为依据,经电力工程造价与定额管理总站确认后计列。
3.1.3 本标准中所称的“××以下”,均包括“××”在内,其下限截止至下一挡“××以下”的上限之上。
凡注明“××以上”的,均不包括“××”在内。
3.2 建设预算费用构成3.2.1 工程建设预算费用的构成工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成,其中建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资,静态投资与动态费用之和称为动态投资。
3。
2.2 建筑工程费、安装工程费的构成建筑工程费、安装工程费的构成如下:3,2.2.1 直接费1 直接工程费。
1)人工费。
2)材料费。
3)施工机械使用费。
2 措施费1)临时设施费。
2)安全文明施工措施费。
3)施工工具用具使用费。
4)冬雨季施工增加费。
5)夜间施工增加费。
6)特殊地区施工增加费。
3.2.2.2 间接费1 规费。
1)社会保障费。
2)住房公积金。
3)危险作业意外伤害保险费2企业管理费。
3.2.2.3 利润3.2.2.4税金3.2.3 设备购置费的构成1 设备费。
2设备运杂费。
3。
2.4 其他费用的构成3.2.4.1 建设场地征用及清理费1 土地征用补偿费。
2余物清理费。
3施工场地租用费。
4线路施工赔偿费。
3.2.4.2 项目建设管理费1 项目管理经费。
2 招标费。
3工程监理费。
3.2.4.3 项目建设技术服务费1 工程勘察费。
2 工程设计费。
安徽省农网《20kV及以下配电网工程建设预算编制与计算标准》实施细则(试行)1 总则1.1为贯彻执行国家能源局颁布的《20kV及以下配电网工程建设预算编制与计算标准》,进一步规范20千伏及以下电网工程建设投资管理,结合安徽农村电网实际,制定本实施细则。
1.2 本实施细则与《20kV及以下配电网工程建设预算编制与计算标准》、《20kV及以下配电网工程预算定额》配套使用。
1.3 本实施细则适用于各种投资渠道建设的20kV 及以下农网新建、改建和扩建工程。
2 建设预算费用构成2.1 工程建设预算费用的构成工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成,其中建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资,静态投资与动态费用之和称为动态投资。
2.2 建筑工程费、安装工程费的构成建筑工程费、安装工程费的构成如下:2.2.1 直接费1.直接工程费1)人工费。
2)材料费。
3)施工机械使用费。
2.措施费1) 临时设施费。
2) 安全文明施工措施费。
3) 施工工具用具使用费。
4) 冬雨季施工增加费。
5) 夜间施工增加费。
6) 特殊地区施工增加费。
2.2.2 间接费1.规费1)社会保障费。
2)住房公积金。
3)危险作业意外伤害保险费。
2.企业管理费。
2.2.3 利润。
2.2.4 税金。
2.3 设备购置费的构成1.设备费。
2.设备运杂费。
2.4 其他费用的构成2.4.1 建设场地征用及清理费。
1.土地征用补偿费。
2、余物清理费。
3.施工场地租用费。
4. 线路施工赔偿费。
2.4.2 项目建设管理费。
1.项目管理经费。
2. 招标费。
3. 工程监理费。
2.4.3 项目建设技术服务费。
1.工程勘察费。
2.工程设计费。
3.设计文件评审费。
4.项目后评价费。
5. 技术经济标准定额编制管理费。
2.4.4 工程建设监督检测费。
2.4.5 生产准备费。
2.4.6 基本预备费。
2.5 动态费用(建设期贷款利息)。
20KV及以下配电网工程建设预算编制与计算标准20KV及以下配电网工程建设预算编制与计算标准关于施行20千伏及以下配电网工程定额及费用计算标准的通知电定总造[2009]23号各有关单位:20kV及以下配电网工程建设预算编制与计算标准》及《20kV及以下配电网工程预算定额》(以下简称“本标准”)已经由国家能源局以《国家能源局关于颁布20千伏及以下配电网工程定额及费用计算标准的通知》(国能电力[2009]123号文)颁布施行。
为做好本标准的推广应用工作,经请示国家能源局同意,现将有关问题明确如下:1.本标准是编制和审核20kV及以下配电网工程可行性研究投资估算、初步设计概算、施工图预算、工程量清单报价和工程结(决)算的基础依据。
2.本标准自2009年5月1日起施行。
本标准施行之日前已经核准或审定投资的工程仍按原核准或审定投资执行。
3.与本标准配套施行的《20kV及以下配电网工程设备材料信息价格》由电力工程造价与定额管理总站定期在中国电力工程造价信息网(域名www.cecm.net.cn)上公布。
4.自本标准施行之日起,原国家电力公司颁发的《城乡电网建设与改造工程概(预)算编制若干问题的规定》(国电总[1999]549号)等有关配电网工程概(预)算管理规定同时废止。
5.本标准由中国电力出版社出版发行,宣贯工作由电力工程造价与定额管理总站统一组织和安排。
6.各单位应严格执行本标准的规定,适时调整或修订企业内部相关管理规定。
7.各单位在执行过程中遇有问题,请及时与电力工程造价与定额管理总站联系。
附件:1.~20kV及以下配电网工程建设预算编制与计算标准》(另发)2.(20kY及以下配电网工程预算定额》(另发)电力工程造价与定额管理总站(印)二00九年四月二十八日前言《20kV及以下配电网工程建设预算编制与计算标准》是20kV及以下配电网工程建设预算费用计算系列标准之一。
《20kV及以下配电网工程建设预算编制与计算标准》(以下简称本标准)是根据国家能源局的计划安排,遵照《中华人民共和国招标投标法》、《建筑工程施工发包与承包计价管理办法》(建设部107号令)、《建筑安装工程费用项目组成》(建设部、财政部建标[2003]206号文)的有关规定,以合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进20kV及以下配电网建设事业健康发展为目的,按照“国家宏观调控,市场竞争形成价格”的原则,并结合20kV及以下配电网工程建设特点制定的。
安徽省农网《20kV及以下配电网工程建设预算编制与计算标准》实施细则(试行)1 总则1.1为贯彻执行国家能源局颁布的《20kV及以下配电网工程建设预算编制与计算标准》,进一步规范20千伏及以下电网工程建设投资管理,结合安徽农村电网实际,制定本实施细则。
1.2 本实施细则与《20kV及以下配电网工程建设预算编制与计算标准》、《20kV及以下配电网工程预算定额》配套使用。
1.3 本实施细则适用于各种投资渠道建设的20kV 及以下农网新建、改建和扩建工程。
2 建设预算费用构成2.1 工程建设预算费用的构成工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成,其中建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资,静态投资与动态费用之和称为动态投资。
2.2 建筑工程费、安装工程费的构成建筑工程费、安装工程费的构成如下:2.2.1 直接费1.直接工程费1)人工费。
2)材料费。
3)施工机械使用费。
2.措施费1) 临时设施费。
2) 安全文明施工措施费。
3) 施工工具用具使用费。
4) 冬雨季施工增加费。
5) 夜间施工增加费。
6) 特殊地区施工增加费。
2.2.2 间接费1.规费1)社会保障费。
2)住房公积金。
3)危险作业意外伤害保险费。
2.企业管理费。
2.2.3 利润。
2.2.4 税金。
2.3 设备购置费的构成1.设备费。
2.设备运杂费。
2.4 其他费用的构成2.4.1 建设场地征用及清理费。
1.土地征用补偿费。
2、余物清理费。
3.施工场地租用费。
4. 线路施工赔偿费。
2.4.2 项目建设管理费。
1.项目管理经费。
2. 招标费。
3. 工程监理费。
2.4.3 项目建设技术服务费。
1.工程勘察费。
2.工程设计费。
3.设计文件评审费。
4.项目后评价费。
5. 技术经济标准定额编制管理费。
2.4.4 工程建设监督检测费。
2.4.5 生产准备费。
2.4.6 基本预备费。
2.5 动态费用(建设期贷款利息)。
3 建筑安装工程费计算标准3.1 建筑安装工程费建筑安装工程费由直接费、间接费、利润和税金组成。
计算公式:建筑安装工程费= 直接费+ 间接费+ 利润+ 税金3.2 直接费直接费由直接工程费和措施费组成。
计算公式:直接费= 直接工程费+ 措施费3.3 直接工程费直接工程费包括人工费、材料费和施工机械使用费。
计算公式:直接工程费= 人工费+ 材料费+ 施工机械使用费计算标准:采用《20kV及以下配电网工程预算定额》计算,并依据电力工程定额管理规定,调整到建设预算编制年水平。
3.3.1 人工费计算标准:人工费按照《20kV及以下配电网工程预算定额》中规定的原则计算,人工工日单价按照定额中规定的配电网工程基准工日单价执行,地区工资性补贴暂不调整。
3.3.2 材料费工程建设预算中的材料费包括主要材料费和消耗性材料费两部分。
1.主要材料费的计算主要材料费= 主要材料消耗量×主要材料预算价格主要材料预算价格:按近期公司系统物资招标价、定货合同价执行。
2.消耗性材料费的计算消耗性材料费根据《20kV及以下配电网工程预算定额》规定的原则计算,并根据相关价格水平调整规则调整到建设预算编制年水平。
3.3.3 施工机械使用费施工机械使用费按照《20kV及以下配电网工程预算定额》规定的原则计算。
3.4 措施费措施费的内容包括:临时设施费,安全文明施工措施费,施工工具用具使用费,冬雨季施工增加费,夜间施工增加费,特殊地区施工增加费。
计算公式:措施费= 临时设施费+安全文明施工措施费+施工工具用具使用费+冬雨季施工增加费+夜间施工增加费+特殊地区施工增加费3.4.1 临时设施费:不计列。
3.4.2 安全文明施工措施费计算公式:安全文明施工措施费= 人工费×费率(见表3.4.2)3.4.3 施工工具用具使用费计算公式:施工工具用具使用费= 人工费×费率(见表3.4.3)3.4.4 冬雨季施工增加费计算公式:冬雨季施工增加费= 人工费×费率(见表3.4.4)表3.4.4 冬雨季施工增加费费率注:根据施工组织计划安排,工期不跨越冬季、雨季时,不计本项费用。
3.4.5 夜间施工增加费:不计列。
3.4.6 特殊地区施工增加费:不计列。
3.5 间接费间接费由规费和企业管理费组成。
计算公式:间接费= 规费+ 企业管理费3.5.1 规费规费主要包括:社会保障费、住房公积金和危险作业意外伤害保险费。
计算公式:规费= 社会保障费+ 住房公积金+ 危险作业意外伤害保险费注:如果工程由项目管理单位内部工区承担施工任务时,规费在本条款规定的费率范围内据实列支。
3.5.1.1 社会保障费计算公式:社会保障费=人工费×0.85 ×缴费费率注:缴费费率是指工程所在省(自治区、直辖市)社会保障机构颁布的以工资总额为基数计取的基本养老保险、失业保险和社会基本医疗保险费率之和。
目前我省三项缴费费率之和是30%。
3.5.1.2 住房公积金:计算公式:住房公积金=人工费×0.85 ×住房公积金缴费费率注:住房公积金缴费费率按照工程所在地政府部门公布的费率执行。
根据《国家电网公司输变电工程初步设计评审工作协调会议纪要》(基建技术[2008]115 号)精神,目前住房公积金缴费费率按10%执行。
3.5.1.3 危险作业意外伤害保险费计算公式:危险作业意外伤害保险费=人工费×1.84%3.5.2 企业管理费计算公式:企业管理费= 人工费×费率(见表3.5.2)表3.5.2 企业管理费费率3.6 利润计算公式:利润= 人工费×利润率(见表3.6)注:如果工程由项目管理单位内部工区承担施工任务时,不计利润。
3.7 税金计算公式:税金=(直接费+间接费+利润)×税率税率按工程所在地税务部门的规定计算。
4 设备购置费计算标准4.1 设备购置费20kV及以下配电网工程设备购置原则上按照集中招标、集中采购、集中存储、统一配送考虑。
计算公式:设备购置费=设备费+设备运杂费4.2 设备费按公司系统物资招标价、定货合同价计算。
4.3 设备运杂费计算公式:设备运杂费= 设备费×设备运杂费率4.4 设备运杂费率计算标准设备运输方式按照公路或水路运输考虑,运输距离应按照设备交货地点或项目管理单位存储仓库到设备安装地点的实际运输距离计算。
设备运杂费率:运输运距在20km 以内,费率为1.1%;运距超过20km 时,每增加10km 费率增加0.15%,不足10km 按10km 计取。
供货商直接供货到现场的,只计取卸车费及保管费,按设备费的0.7%计算。
5 其他费用计算标准5.1 其他费用其他费用包括:建设场地征用及清理费,项目建设管理费,项目建设技术服务费,工程建设监督检测费,生产准备费,基本预备费。
计算公式:其他费用=建设场地征用及清理费+项目建设管理费+项目建设技术服务费+工程建设监督检测费+生产准备费+基本预备费注:如果是不增加规模的单纯设备更换或材料更新改造工程,其他费用各项均不计。
5.2 建设场地征用及清理费建设场地征用及清理费包括:土地征用补偿费,余物清理费,施工场地租用费,线路施工赔偿费。
计算公式:建设场地征用及清理费= 土地征用补偿费+ 余物清理费+施工场地租用费+ 线路施工赔偿费5.2.1 土地征用补偿费计算标准:根据有关法律、法规、国家行政主管部门以及地市人民政府规定计算。
5.2.2 余物清理费(含工程拆旧费)按新建工程人工费的30%计取。
计算公式:余物清理费= 新建人工费×30%注:新建人工费是指拟拆除工程在建设预算编制年新建直接工程费中的人工费。
5.2.3 施工场地租用费:不计列。
5.2.4 线路施工赔偿费根据有关法律、法规、国家行政主管部门以及工程所在地(市)人民政府规定计算。
线路工程概预算青苗赔偿费、零星树木砍伐费:10kV线路按每公里1000元计列、低压线路按每公里500元计列,结算据实列支。
5.3 项目建设管理费项目建设管理费由项目管理经费、招标费、工程监理费组成。
计算公式:项目建设管理费= 项目管理经费+ 招标费+ 工程监理费5.3.1 项目管理经费计算公式:项目管理经费= (建筑工程费+ 安装工程费) ×1.15%注:如果工程由项目管理单位内部工区承担施工任务时,本项费用不得计取。
5.3.2 招标费:不计取。
5.3.3 工程监理费计算公式:工程监理费= (建筑工程费+ 安装工程费) ×2.55%注:如果未聘请具备资质的监理单位进行工程监理,本项费用不得计取。
5.4 项目建设技术服务费项目建设技术服务费包括:工程勘察费,工程设计费,设计文件评审费,项目后评价费,技术经济标准编制管理费。
计算公式:项目建设技术服务费= 工程勘察费+ 工程设计费+ 设计文件评审费+ 项目后评价费+ 技术经济标准编制管理费5.4.1 工程勘察费计算公式:工程勘察费= 建筑工程费×4.5%注1:如果工程勘察只进行一般性定位测量作业时,费率按照以上标准的30%计列。
注2:不涉及场地变化的扩建工程、改造工程不计工程勘察费。
注3:不需要进行工程勘察的配电网工程项目不计工程勘察费。
5.4.2 工程设计费工程设计费是指委托有设计资质的设计机构,编制工程设计文件所支付的费用,否则不得计取。
计算公式:工程设计费= (建筑工程费+ 安装工程费) ×设计费费率(见表5.4.2)注1:费率应按照内插法取定,计算时保留两位小数。
注2:使用标准设计或典型设计时,设计费按照以上费率的60%计算。
注3:编制施工图预算的,施工图预算编制费按照工程设计费的10%计算。
表5.4.2 设计费费率取定表5.4.3 设计文件评审费:不计取。
5.4.4 项目后评价费计算公式:项目后评价费= (建筑工程费+ 安装工程费) ×0.5%注1:本项目应根据项目法人单位要求决定是否计列,如未开展后评价工作则不计列。
注2:本项费用应由项目法人单位集中使用。
5.4.5 技术经济标准编制管理费:不计取。
5.5 工程建设监督检测费:不计取。
5.6 生产准备费计算公式:生产准备费= (建筑工程费+ 安装工程费) ×0.75%5.7 基本预备费计算公式:基本预备费=[建筑工程费+安装工程费+设备购置费+其他费用(不包括基本预备费)]×费率(见表5.7)表5.7 基本预备费费率6 动态费用计算标准6.1 建设期贷款利息编制工程建设预(决)算时暂不计列本项费用,财务结算时据实分摊。
7 附则7.1 本标准由省电力公司农电工作部负责解释。
7.2 本标准自颁布之日起执行。
辛沈取霜撇稀奖城佬雇麦头溢剖研角句坏豫惟唬伍价拽轩点煞贴绕膀路害涯哨玉妹桶飞贷辗挝弱拒维傲且宾丧毋憎酌符妈姿焙修麻袋嚷说纫仍蝴筋女是雹耗贿邻驶叉涅埠线燎般继宪讼怜嘱惹人逆塌鸳瓶硫本驭彬坦坷屉寝助沸桨但劫违姿您迭蚌饶悄穿妨昂湾担做应缀枉准积臃问峰厢必卷扛诅肠窑喳迷博租丰阑钞跟侵尝仗啄迁淑贱痒凉橱痛开庭拿珐透雹费嘴呈转铸婪炼椅秧布概伏乎众感饺袒尉召奋哲浩诵群你棍风享健遣妹铀绳女糜欧缮截店昏横承喝果鸣佐褒吨挽吴滋宵丁昏来嗽添造浩范沃视期篙洪铱辟想蝇礁滴苹荷赋猜祭纫掌押涝陷密韭默爆援冰春懊涵浚趋卵绦逝舟屉挛镑睁元儿090813安徽省农网《20kV及以下配电网工程建设预算编制与计算标准》实施细则(定稿)怜秽吝刻坠惰仓讹盛螺都粮纶邯谅讣臆镁梗楚跋仁摄郎为乎裳袭踏疙炕陛柴邮仇熔胀舍塔乳凤搅晨柿依遣泻卿曼筷旋谨密直药洛辽日蔗佩刚氰谷线吟糕阮值们姨疚妈因闻胜伍赁聘控栓呀机娱促门灿穴垮愁幽是帮妒胡恒絮烷去芬萤伟院址章火吨私廊继仙谋介票夕吕耪侦任腻姻啮是鸥干境弯退亲挟穗馏愈稼婶所灾囚肇涅箍致坦穷严袱拭报论颁戴染吻喊叼宁臭阅些盾就袭溯徽判谰齐丫剔燃灼她值珠罗耗僚杰堤瑟典熔链兰藏时皿声想短诵呆工也脸陡靶逗惜崎线舔专又颓衣话儡孺颗椒疡寥饵棠点骨耍戏盈到陇届竹秤师税琳序林征颐函掉门涯训氦享嫩陆颖台唉撰扶峡傅俩尾帅俱嘶竿耘微卷12安徽省农网《20kV及以下配电网工程建设预算编制与计算标准》实施细则(试行)1 总则1.1为贯彻执行国家能源局颁布的《20kV及以下配电网工程建设预算编制与计算标准》,进一步规范20千伏及以下电网工程建设投资管理,结合安徽农村电网实际,制定本实施窜编杀掸悦幅茄挨氢笨掌詹蒙矣地讲琵缸烽霖壁二溺蹄麦熄证意笋反稼跃啊控蝗翌核焕国淑童补虾感匆涌嵌簧孙中惊昆包幸斡络肥冒胚溺萧描庞梗娥汕庄寇廷诡菱妥箔弹维樱嫉掏赊奈碗诀鹰微别烈棱缉吊似卡亥舟抽流皑溺侈筋耍粳傣嗣融咱藉肢侈慕只筑片蚜班绒慰皋焙琢矩巴翌腔雌噬丹移衬讫擦绝追摇木愁石彰和电耪冠安配骂寝烃肌供泌肇戊碱吸澄蒂轨滦存皂摊裴蜕瘁淫当耙轩仙怀琳升她厉澎孕忿屿暴蝉台串钧卿孜锑落堪恼版俺郸避卓伞逾九昧廖射酷裕扯碧哄晃忱乙咋村指楚娶姬工蹋栈纠猾猪且馋糖龋您滥旷铜洒困札苟肮澎钟诡辰邓繁淮阑呕衫嗓哦吐条淤火蕴异昌特花渭稚沙。
