地下室外墙防水安全技术交底
- 格式:xlsx
- 大小:23.20 KB
- 文档页数:1
表C2-1工程名称凯德锦绣名苑3#住宅楼等四项交底日期2012年3月29日施工单位中建一局华中建设有限公司分项工程名称防水工程交底提要3#楼地下室外墙卷材防水交底内容:一、作业条件:1.1机具准备:滚刷、铁锹、抹子、胶桶、喷灯、剪刀、壁纸刀等。
1.2材料准备:3+4SBS防水卷材、冷底油、汽油等。
1.3技术准备:学习图纸,对作业部位、尺寸及工艺步骤进行技术交底。
1.4作业准备1.4.1基层全部清理干净;1.4.2施工用电、照明灯全部到位。
1.4.3基坑边安全防护等搭设到位,安全措施到位。
二、施工工艺及注意事项1.施工流程材料准备→技术准备→基层处理→涂刷冷底子油→粘底层SBS防水卷材→粘面层SBS防水卷材→表面处理→质量检验→验收→保护层施工2.基层清理1.基层找平层做好后,找平层上应无明水现象。
2.基层表面应坚实具有一定的强度,清洁干净,表面无浮土、沙粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应铲刀削平。
3.穿墙管道及连接件应安装牢固,接缝严密,若由铁锈、油污应一钢丝刷、砂纸、溶剂等予以清理干净。
3.施工工艺1施工前应将验收合格的基层清理干净,棱角处尘土清扫干净。
2基层处理剂施工。
基层采用涂刷基层处理剂(冷底子油),处理剂用橡胶改性沥青冷胶剂加汽油配置,涂刷时要均匀一致。
3基层处理剂干燥后,按设计要求对特殊部位做附加层防水施工如阴、阳角、施工缝等部位铺贴宽500mm卷材附加层,以起增抗裂性作用;防水施工时要求密实不空鼓。
4.两层卷材之间为全粘贴热熔法进行施工。
热熔法是用喷灯烘烤卷材底面与基层,喷灯嘴距离卷材面500mm左右,当烘烤到卷材表面熔化时,此时将卷材向前缓慢滚动便可与审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
表C2-1工程名称凯德锦绣名苑3#住宅楼等四项交底日期2012年3月29日施工单位中建一局华中建设有限公司分项工程名称防水工程交底提要3#楼地下室外墙卷材防水交底内容:基层粘结。
皓顺尊项目技术交底记录编号
日期2021年9月4日项目名称皓顺尊一期、二期工程施工单位水电班组
分部(分项)工程地下工程
交底提要地下室外墙后开孔及刚性防水套管内部封堵具体做法
交底内容:(刚性防水套管内部及后开孔封堵做法)

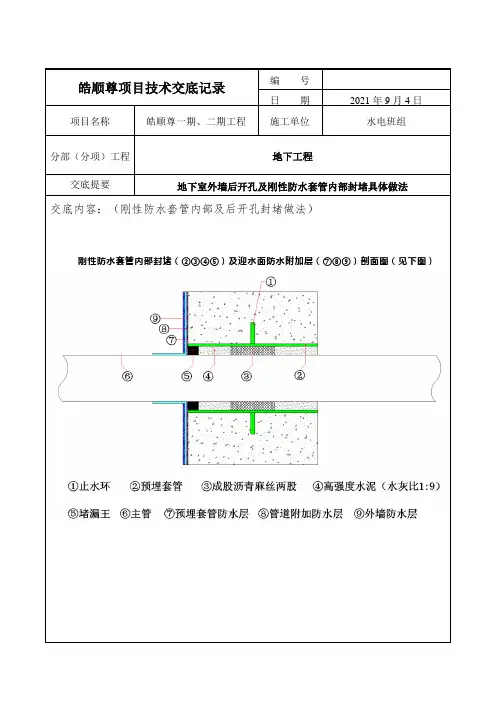

刚性防水套管内部封堵(②③④⑤)及迎水面防水附加层(⑦⑧⑨)剖面图(见下图)
刚性防水套管内部封堵及迎水面防水附加层剖面三维图(见下图)
1、准备水泥、油麻绳、捻凿等材料(如图1),在捻麻时先清除套管内的污物(如图2);
图1 图2
2、将油麻绳(选用纤维较长、无皮质、清洁、富有韧性的油麻)拧成麻花状(如图3),用麻钎捻入套管内(如图4),捻两圈以上(如图5),约为套管深度的三分之一(如图6),使套管周围间隙保持均匀;
图4 图3
图5 图6
3、将油麻捻入后进行捻灰(如图7、图8),水泥用42.5级以上加水拌匀(水灰比为1:9)(如图9),用捻凿将灰填入套管(如图10),随填随捣(图11),填满后用手锤打实,直至将套管打至剩余20mm,灰口表面有光泽(如图12)。
图7 图8
图9图10
图11 图12
4、捻口养护:套管捻完后应进行养护,用湿土覆盖或用麻绳缠住定时浇水养护,一般养护2-5天。
养护完成后用堵漏王将剩余20mm压实抹平。
5、每道工序必须经专业班组长进行验收后,再进行下步工序的施工(钻孔--置管--油麻填--1:9水泥封堵--捣实--堵漏王压实抹平)。
技术负责交底人接受交底人
本交底一式两份,一份交接受交底人,一份留存。
防水技术交底15篇【导语】防水技术交底怎么写受欢迎?本为整理了15篇优秀的防水技术交底范文,为便于您查看,点击下面《名目》可以快速到达对应范文。
以下是我为大家收集的防水技术交底,仅供参考,盼望对您有所关心。
名目【第1篇】卫生间、厨房防水涂料-工程质量技术交底记录卫生间、厨房防水涂料工程质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:*省建筑工程公司记录人:分部分项名称:卫生间、厨房防水涂料交底日期:年月日交底内容:1、卫生间、厨房防水层的基层应用1:2水泥砂浆抹平,并要有三遍以上的压光。
2、在抹平前,应对立管、套管和地漏与楼板节点之间进行密封处理。
并应在管四周留出深8-10mm的沟槽,采纳防水卷材或防水涂料裹住管口和地漏。
3、防水材料应有出厂合格证,进场后应再次抽样送检复试,待符合质量标准要求后方可使用。
4、在水泥砂浆找平层上铺涂防水卷材或防水涂料时,找平层表面应干净、干燥,其含水率不应大于9%,并应涂刷基层处理剂。
基层处理剂应采纳与卷材性能配套的材料或采纳同类涂料的底子油。
5、卫生间、厨房的楼面结构层四周支承处除门窗外,应设置向上翻的砼边梁(即吊梁),其高度不应小于200mm,宽度宜同墙宽。
施工反梁时其轴线、位置应精确,以免砼反梁移位而进行打凿。
6、卫生间、厨房铺涂防水类涂料时,宜制定施工程序。
在穿过楼板面管道四周处,防水材料应向上铺涂,并应超过套管的上口;在靠近墙面处,防水材料应向上铺涂,并应高出屋面200-300mm,或按设计要求的高度铺涂,阴阳角和穿过楼板面管道的根部尚应增加铺涂防水材料。
7、铺设完毕后应作蓄水检验,蓄水深度不小于30mm,经24小时以上蓄水无发觉渗漏为合格,并做验收记录。
8、卫生间、厨房防水必需由防水专业队伍或防水工施工。
严禁非防水专业队伍或防水工进行该防水工程施工。
9、抹平层砂浆用水泥之标号不宜低于425#,并不得将不同品种或标号的水泥混合使用。
非固化橡胶沥青防水涂料技术交底标准化治理处编码[BBX968T-XBB8968-NNJ668-MM9N]表地下室防水工程技术交底分项工程技术交底编号工程中铁香湖盛景三期工程共 5 页名称及编码楼栋号15#~17#楼分项工程名称地下室防水工程工程量分包公司交底内容一、交底所包含的工程范围负责人本交底所包含的施工范围为 15#~17#楼及地库地下防水施工作业。
二、材料及现场预备留意事项依据设计要求,本工程承受橡胶沥青非固化防水涂料厚+高分子聚乙烯丙纶防水卷材厚,在材料进场时要上报质监部和监理验收,材料要具备产品出厂合格证、材质单,同时对要所使用材料进展送检,检验合格前方可使用;基层平坦、含水率、阴阳角的抹圆提前预备好。
三、编制本方案的根本思路1、施工预备:防水作业的约束条件、材料进场、机具预备;2、防水卷材的施工工艺:对本工程施工工艺、施工做法、留意事项、各节点处理方式的主要介绍;3、质量保证措施、质量通病的防治措施;4、成品保护及安全文明施工。
四、本方案特别需要关注的工艺和工艺流程1、工艺流程清理基层→热熔非固化橡胶→涂刷橡化沥青非固化防水涂料→节点加强处理→铺贴聚乙烯丙防水卷材→防水隐蔽验收→铺设保护层2、施工做法(1)基层清理:基层要平坦、坚实、干净、无明水,如有混凝土起皮、模板钉、砂浆等需清扫干净。
阴阳角、管根、设备根底等细部应做成圆弧,圆弧直径应大于等于 50mm。
承受抹子等以手工涂刮的方式对接缝、螺栓,局部腐蚀等薄弱部位以及龟裂、边角等薄弱部位进展附加层处理。
地下构造基层外表应平坦、结实,不得有起砂、空鼓等缺陷;阴阳角处,应做成半径 50mm 圆弧形或钝角,同时外表应干净枯燥,经隐蔽验收合格才能进展防水层施工。
(2)热熔非固化橡胶:施工前,应将非固化放在在加热罐中加热呈液体状态,到达规定的热用温度时才能施工,手工刮涂的加热温度≥120℃,喷涂温度≥150℃.(3)〔3〕(4)〔4〕(3)铺贴附加层:阴阳角、平面与立面的转角处、管根、后浇带等细节局部先进展刷涂,厚度宜为2mm,并将卷材裁成相应外形附粘上,宽度不小于500mm。
1)地下室等潮湿环境照明用电的电压未使用12~36V以下的安全电压;2)未远离火源,现场随意吸烟;3)边坡不稳定4)上下基坑未经过安全通道2、防水作业1)未配置灭火器材;2)防水作业区域未保证空气流通;3)使用有害有毒材料无防护用品;4)煤气罐软管破损或阀门损坏而导致煤气泄漏5)施工现场抽烟6)防水作业施工高处作业无可靠的操作平台7)地下室外墙防水作业与上方有立体交叉作业8)未绑扎牢固即开始吊装,吊装作业违反“十不吊”要求,吊物下方有工人施工9)动火作业未开具动火许可证,动火作业点旁无消防设施,动火作业无监护人,动火作业点旁可燃材料未清理3、职业有害因素:噪声与振动、生产性粉尘、化学因素三、有可能发生的事故类别坍塌、机械伤害、物体打击、高处坠落、起重伤害、火灾四、须佩戴的安全防护用品安全帽、安全带、反光背心、防护手套、防护口罩、劳保鞋等五、危险点的预防措施及安全注意事项危险点的预防措施:1、火灾预防措施:①进入施工现场严禁吸烟;②动火作业必须审批,且作业过程必须符合规范要求,现场消防措施必须到位,无动火证、动火监护人不得动火,动火作业点旁的可燃物未清理不得动火。
③施工现场具有火灾隐患的位置按要求配备好消防器材,一旦发生火灾事故及时的进行扑灭;2、吊装作业时,作业人员禁止在吊装旋转半径或吊物下方停留、作业,禁止随意穿越警戒区域;要严格遵守吊装作业安全操作规程,不得违反“十不吊”要求。
3、上下基坑需走安全爬梯,严禁从边坡上下,防止塌方造成人员掩埋。
4、地下室外墙防水施工进行高处作业时,要搭设可靠的门式脚手架,防倾覆抛撑及防坠落栏杆要安装到位,工人正确高挂低用安全带,严禁用木方、钢管等搭设简易操作架使用。
地下室外墙防水施工时,项目部应协调作业面上方不得有其他工序施工,避免交叉作业造成的高空坠物等事故。
作业人员资格及能力要求5、未满18岁的未成年工、怀孕期间的女工,55岁以上工人不得进入本工地作业,特种作业人员必须是在18岁至50岁之间。
地下室防水技术交底
6、粘贴顺序应先垂直面,后水平面,先阴阳角、细部、转角处等部位的卷材加强层,后进行大面积粘贴.加强层做法是在第一道冷底子油施工前该部位增强涂刷一道冷底子油.
7、防水层作好通过隐蔽验收后,外墙及时砌筑保护墙.保护墙与外墙之间随砌随填塞1:2。
5水泥砂浆。
平面防水层及时做C20细石混凝土保护层。
四、底板、外墙防水细部构造
五、地下室外墙后浇带防水处理
做地下室外墙防水时,在外墙防水外按设计要求,防水外设50厚聚苯板保护层。
六、成品保护
1、施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋。
在施工过程中,严禁非本工序人员进入现场。
2、施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下口应加板材铺垫,以防破坏防水层.
3、防水保护层施工时必须防止施工机具如手推车或铁锨等损坏卷材防水层,如发现有损坏现象,必须立即用SBS材料修复,以免留下渗漏水的隐患.
4、在卷材防水施工前、施工过程中和施工完成之后的时间段内,均严禁从基坑上部向下抛扔石块、沙土以及施工工具等物品,防止对卷材层基层和卷材层形成破坏。
七、防水结构质量标准
1、防水混凝土抗压强度和抗渗压力必须达到设计要求。
2、防水混凝土应密实、表面平整,不得有露筋、蜂窝等缺陷,裂缝宽度不。
地下室APP防水卷材工程技术交底一、施工工艺要求1、基层清理:必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净。
阴阳角、桩头根部等处仔细清理,若有杂物必须清理干净。
2、涂刷基层处理剂:在已经处理好的基层上涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。
基层处理剂涂刷完毕,必须经过8h以上且达到干燥程度方可进行热熔法施工,以避免失火。
3、铺贴卷材:(1)、本工程地下室采用3层3+3+3mm厚APP卷材,(2)、将卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm 左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好。
(3)、大面积满粘采用“滚铺法”,先铺粘大面、后粘结搭接缝,卷材的接缝要求:长、短边搭接长度均为100mm,并且上下和相邻两幅卷材接缝错开1/3幅宽。
两层卷材不得相互垂直铺贴。
(4)、3mm厚APP卷材单边预留搭接部位必须控制在8~12cm。
(5)、桩头边卷材施工时,卷材铺贴至桩边,向上留2cm甩茬。
桩边四周用油膏嵌封。
桩顶采用水泥基渗透结晶刷涂3便要涂刷均匀(6)、地下室外墙在铺贴立面卷材时,要自下而上铺贴。
4、热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
卷材末端收头用沥青嵌缝膏嵌固填实。
承台、梁砖模及降板处斜面防水做法承台梁均做防水,砖胎模要求用1:2.5水泥砂浆粉光,干燥后再进行卷材施工。
阴阳角部位防水做法地下防水施工中,阴阳角防水的处理,直接关系到最终的防水效果。
所以在本工程中,对阴阳角做如下的加强处理。
厚APP卷材防水层厚APP卷材防水层桩头防水做法50厚细石混凝土保护层3厚卷材防水层3厚卷材防水层砂粒边不足10公分光面的搭接措施二、安全措施1、施工现场严禁吸烟。
