视频监控系统施工方案完整版
- 格式:docx
- 大小:216.71 KB
- 文档页数:81
视频监控施工方案目录1 本工程施工方案一般要求 (3)2 线槽的敷设 (3)3 线管的敷设 (4)4 线缆的敷设 (4)5 光纤传输与熔接 (5)6 监控机房环境 (5)7 机房接地 (6)8 前端设备的安装 (6)9 监控系统中心控制设备的安装 (7)10 监控系统的调试 (7)1 本工程施工方案一般要求●工程施工现场各专业设一名现场工程师,以指导施工进行,并协同建设单位做好施工中的隐蔽工程检测与验收。
●在工程施工前提前准备下列图纸资料:♦各系统的原理图、接线图。
♦各系统的设备布置图。
♦安防系统的布防图。
♦中心控制室设计及设备布置图。
♦管、线要求及敷设图。
♦设备、器材安装要求及安装图。
♦在施工中完全按照设计图纸进行,不随意更改。
确需更改设计时,应按程序进行审批,并经双方授权人签字后实施。
●系统竣工时,我公司将向甲方提交下列图纸资料:♦施工前全部图纸资料。
♦工程竣工图。
♦设计更改文件。
♦检测记录。
♦隐蔽工程的验收记录。
2 线槽的敷设●吊顶内的线槽应用可靠的吊装连接件吊装,以保证可以承受一定的重量。
宜采用“L”型吊架,以便后期的线缆敷设。
●垂直线槽内应安装梯架(1.5米~2米/个),以便对垂直线缆进行有效固定。
该线槽安装完毕后应为一密闭系统。
●线槽材质应符合国家消防规范。
●线槽应做可靠接地处理,整体接地电阻小于等于1欧姆。
●线槽的拐角处、连接处、封口处线缆进出口处应做平滑连接,以保证内容电缆不受损伤。
●线槽安装完毕后应保证畅通。
3 线管的敷设●墙内预埋的线管应做可靠固定。
●预埋的线管应做可靠接地处理,整体接地电阻小于等于1欧姆。
●所安装的线管应符合国家消防规范,对于黑皮管外部应刷防腐漆和放火漆,内部应做浸油处理。
●所有线管安装完毕后应保证畅通。
●所有线管应与墙内预埋的信息点出现盒做紧固连接(焊接)。
●线管与线槽的连接处、线管与信息点出现盒的连接处线管与线管的连接处应做平滑连接以保证内容电缆不受损伤。
视频监控系统施工方案 (2)一、前言随着社会的发展和进步,视频监控系统在各行各业中得到了广泛应用,成为维护社会治安和管理公共场所秩序的重要工具。
本文将围绕视频监控系统的施工方案展开讨论,旨在为相关工程项目的规划与实施提供参考。
二、系统设计(一)系统功能视频监控系统可以实现远程监控、录像存储、报警处理等功能,旨在提高监控效率和安全性。
(二)系统组成视频监控系统通常由监控摄像头、监控主机、显示屏、存储设备等组成,每个部件在系统中的作用不可或缺。
三、施工流程(一)前期准备1.开展现场勘测和设计方案,确定摄像头点位和布线方案。
2.采购所需设备和材料,做好备货准备。
(二)施工安装1.安装监控摄像头,调试画面清晰度和拍摄角度。
2.连接监控主机和存储设备,确保设备之间的正常通信。
3.完成布线工作,组建各个模块,进行系统联调测试。
(三)系统调试1.对各个设备进行测试和调试,确保各功能正常运行。
2.进行远程监控测试,验证监控画面清晰度和实时性。
四、系统维护(一)日常维护1.定期清洁摄像头镜头,保持画面清晰。
2.监控设备定期检测并更新软件,确保系统运行稳定。
(二)故障处理1.出现故障时,及时检查设备状态,并进行排查。
2.对于不能自行排除的故障,及时联系厂家或维修人员进行处理。
五、总结通过本文对视频监控系统施工方案的阐述,我们了解到系统的设计、施工流程和维护措施十分重要。
在实际工程中,施工方案的合理性和执行情况将直接影响视频监控系统的运行效果和稳定性。
希望本文的内容能够对相关从业人员有所帮助,提高系统的建设和运行效率。

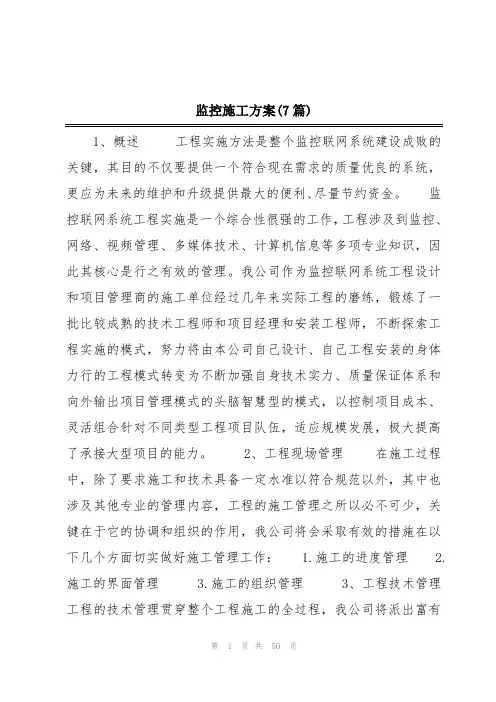

监控施工方案(7篇)1、概述工程实施方法是整个监控联网系统建设成败的关键,其目的不仅要提供一个符合现在需求的质量优良的系统,更应为未来的维护和升级提供最大的便利、尽量节约资金。
监控联网系统工程实施是一个综合性很强的工作,工程涉及到监控、网络、视频管理、多媒体技术、计算机信息等多项专业知识,因此其核心是行之有效的管理。
我公司作为监控联网系统工程设计和项目管理商的施工单位经过几年来实际工程的磨练,锻炼了一批比较成熟的技术工程师和项目经理和安装工程师,不断探索工程实施的模式,努力将由本公司自己设计、自己工程安装的身体力行的工程模式转变为不断加强自身技术实力、质量保证体系和向外输出项目管理模式的头脑智慧型的模式,以控制项目成本、灵活组合针对不同类型工程项目队伍,适应规模发展,极大提高了承接大型项目的能力。
2、工程现场管理在施工过程中,除了要求施工和技术具备一定水准以符合规范以外,其中也涉及其他专业的管理内容,工程的施工管理之所以必不可少,关键在于它的协调和组织的作用,我公司将会采取有效的措施在以下几个方面切实做好施工管理工作: 1.施工的进度管理 2.施工的界面管理 3.施工的组织管理3、工程技术管理工程的技术管理贯穿整个工程施工的全过程,我公司将派出富有经验的一流专业技术工程师参加工程的技术督导。
执行和贯彻国家、行业的技术标准及规范,严格按照监控系统工程设计的要求施工。
在提供设备、线材规格、安装要求、调试工艺、验收标准等一系列方面进行技术监督和行之有效的管理,其管理内容重申如下: 1.技术标准和规范的管理 2.安装工艺管理 3.技术文件管理 4、工程质量管理工程质量管理是我公司各项工地工作的综合反映,我司将会在实际施工中做好以下几个质量环节,确实做好质量控制、质量检验和质量评定: 1.施工图的规范化和制图的质量标准 2.系统软件的安装使用质量标准 3.管,槽施工质量管理 4.线缆铺设的质量要求和监督5.工作区,管理区设备安装的"质量要求和监督 6.网络系统现场测试7.竣工资料制作8.系统初验,试运行与总结监控施工方案2第一章工程概况第一节项目概况 1.1工程概况本工程是对____原有老化监控系统进行拆除,安装新的数字高清监控系统。

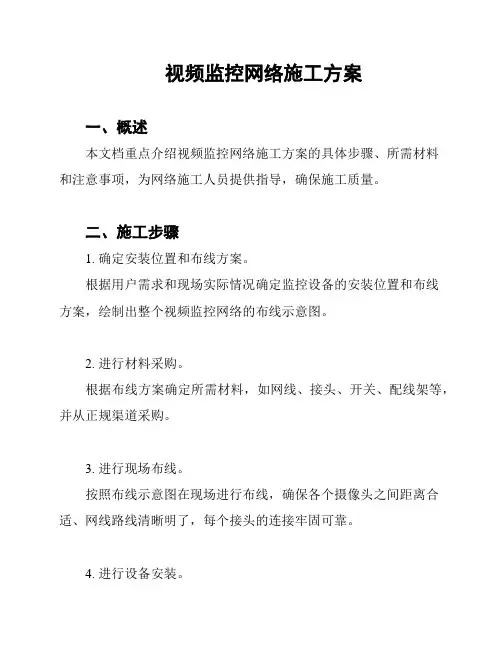

视频监控网络施工方案
一、概述
本文档重点介绍视频监控网络施工方案的具体步骤、所需材料
和注意事项,为网络施工人员提供指导,确保施工质量。
二、施工步骤
1. 确定安装位置和布线方案。
根据用户需求和现场实际情况确定监控设备的安装位置和布线
方案,绘制出整个视频监控网络的布线示意图。
2. 进行材料采购。
根据布线方案确定所需材料,如网线、接头、开关、配线架等,并从正规渠道采购。
3. 进行现场布线。
按照布线示意图在现场进行布线,确保各个摄像头之间距离合适、网线路线清晰明了,每个接头的连接牢固可靠。
4. 进行设备安装。
安装配线架、接头、开关等设备,并连接上摄像头和存储设备,进行设备联通测试。
5. 进行调试和验收。
在保证各项指标符合要求的前提下进行调试,并邀请用户对监
控画面、音频设备等进行测试,确保监控系统正常运行。
三、注意事项
1. 不要将摄像头安装在容易受到光线影响的区域,避免出现画
面异常。
2. 安装配线架时,应注意布线的整洁和美观。
3. 在匹配各种配件时,要注意选择同品牌同类型的设备。
4. 在进行布线时要留出冗余空间,以备维修时更换配线或增加
监控设备时使用。
四、总结
本文档从施工步骤、注意事项等方面介绍了视频监控网络施工
方案,为网络施工人员提供了完整的施工指南。
在施工过程中,应
注意严格按照本文档要求进行施工,确保监控系统的稳定和可靠性。

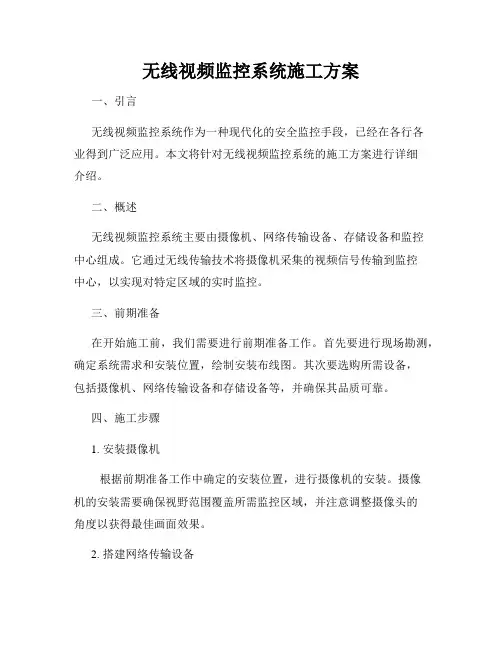

无线视频监控系统施工方案一、引言无线视频监控系统作为一种现代化的安全监控手段,已经在各行各业得到广泛应用。
本文将针对无线视频监控系统的施工方案进行详细介绍。
二、概述无线视频监控系统主要由摄像机、网络传输设备、存储设备和监控中心组成。
它通过无线传输技术将摄像机采集的视频信号传输到监控中心,以实现对特定区域的实时监控。
三、前期准备在开始施工前,我们需要进行前期准备工作。
首先要进行现场勘测,确定系统需求和安装位置,绘制安装布线图。
其次要选购所需设备,包括摄像机、网络传输设备和存储设备等,并确保其品质可靠。
四、施工步骤1. 安装摄像机根据前期准备工作中确定的安装位置,进行摄像机的安装。
摄像机的安装需要确保视野范围覆盖所需监控区域,并注意调整摄像头的角度以获得最佳画面效果。
2. 搭建网络传输设备选择合适的网络传输设备,根据实际需要进行布线和设置。
网络传输设备的搭建要保证信号传输的稳定可靠,以确保视频信号的实时传输。
3. 安装存储设备存储设备用于存储摄像机采集到的视频信号,可选择硬盘录像机或者网络存储设备。
根据实际需求选择合适的存储设备,并进行正确的安装和设置。
4. 配置监控中心监控中心是整个系统的核心部分,用于接收和显示摄像机传输的视频信号。
根据实际需要,配置监控中心软件和硬件设备,确保监控中心正常运行。
五、测试与调试在施工完成后,需要对整个系统进行测试和调试。
测试包括对于摄像机的图像质量、传输设备的稳定性以及存储设备的可靠性进行检验,确保系统正常运行。
六、培训与验收在系统测试通过后,需要对相关人员进行培训,使其能够熟练操作和维护监控系统。
同时,还需要进行系统的最终验收,确保系统满足项目需求,并达到预期效果。
七、系统维护与管理无线视频监控系统具有一定的维护与管理需求。
在系统投入使用后,需要定期进行系统巡检和维护,确保系统运行的稳定性和可靠性。
同时,还需要制定相关的安全管理措施,确保系统的信息安全。
八、总结通过对无线视频监控系统的施工方案进行详细介绍,我们可以清楚了解到在实施该系统时需要注意的方方面面。

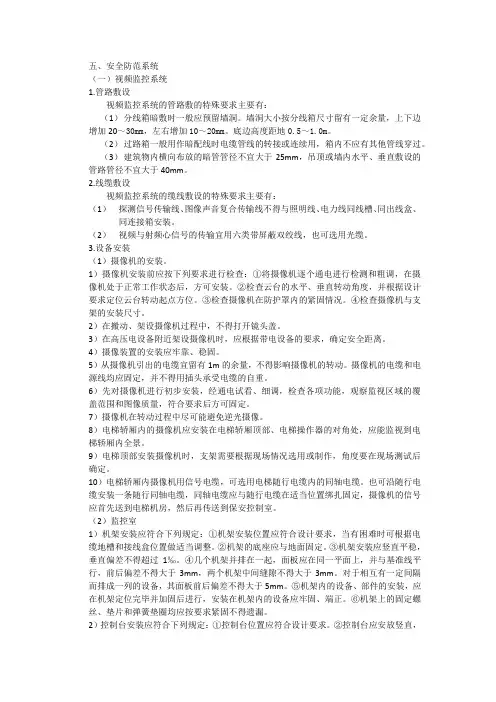

五、安全防范系统(一)视频监控系统1.管路敷设视频监控系统的管路敷的特殊要求主要有:(1)分线箱暗敷时一般应预留墙洞。
墙洞大小按分线箱尺寸留有一定余量,上下边增加20~30mm,左右增加10~20mm。
底边高度距地0.5~1.0m。
(2)过路箱一般用作暗配线时电缆管线的转接或连续用,箱内不应有其他管线穿过。
(3)建筑物内横向布放的暗管管径不宜大于25mm,吊顶或墙内水平、垂直敷设的管路管径不宜大于40mm。
2.线缆敷设视频监控系统的缆线敷设的特殊要求主要有:(1)探测信号传输线、图像声音复合传输线不得与照明线、电力线同线槽、同出线盒、同连接箱安装。
(2)视频与射频心信号的传输宜用六类带屏蔽双绞线,也可选用光缆。
3.设备安装(1)摄像机的安装。
1)摄像机安装前应按下列要求进行检查:①将摄像机逐个通电进行检测和粗调,在摄像机处于正常工作状态后,方可安装。
②检查云台的水平、垂直转动角度,并根据设计要求定位云台转动起点方位。
③检查摄像机在防护罩内的紧固情况。
④检查摄像机与支架的安装尺寸。
2)在搬动、架设摄像机过程中,不得打开镜头盖。
3)在高压电设备附近架设摄像机时,应根据带电设备的要求,确定安全距离。
4)摄像装置的安装应牢靠、稳固。
5)从摄像机引出的电缆宜留有1m的余量,不得影响摄像机的转动。
摄像机的电缆和电源线均应固定,并不得用插头承受电缆的自重。
6)先对摄像机进行初步安装,经通电试看、细调,检查各项功能,观察监视区域的覆盖范围和图像质量,符合要求后方可固定。
7)摄像机在转动过程中尽可能避免逆光摄像。
8)电梯轿厢内的摄像机应安装在电梯轿厢顶部、电梯操作器的对角处,应能监视到电梯轿厢内全景。
9)电梯顶部安装摄像机时,支架需要根据现场情况选用或制作,角度要在现场测试后确定。
10)电梯轿厢内摄像机用信号电缆,可选用电梯随行电缆内的同轴电缆。
也可沿随行电缆安装一条随行同轴电缆,同轴电缆应与随行电缆在适当位置绑扎固定,摄像机的信号应首先送到电梯机房,然后再传送到保安控制室。
视频监控系统安装施工方案1、设备安装施工(1)枪机安装步骤1)拆卸摆动支架:拧开壁装支架的垂直调节螺钉,拆卸壁装支架的上下摆动支架。
2)固定支架:将摄像机支架固定在安装墙面上。
如果是水泥墙面天花板,先需安装膨胀螺钉(膨胀螺钉的安装孔位需要和支架一致),然后安装支架;3)固定摄像机:将摄像机底座用螺钉固定到摆动支架上,再将摄像机和摆动支架固定到壁装支架上,用垂直调节螺钉拧紧固定即可。
4)调整视角:使用螺钉将摄像机固定到支架上,本系列网络摄像机支持两轴调节,通过调节垂直螺钉和水平螺钉,可进行垂直和水平方向调节,将摄像机调整至需要监控的方位,拧紧支架螺钉进行固定。
5)固定摄像机:拧紧支架紧固螺钉,固定摄像机,完成安装。
6)安装网口保护套:布置好网线线缆,将和摄像机连接的一端水晶头剪开;将网线穿过紧固螺帽;将防水胶圈塞入防水帽主体内,用于增加密封性;再穿过防水帽主体;制作网线的水晶头;将O 型胶圈套在摄像机的网口上;最后将制作好的网线插入网口内,将防水帽主体套在网口端,将紧固螺帽顺时针旋入防水帽主体。
(2)球机安装步骤1)拆封智能球打开智能球包装盒,取出智能球,撕掉保护贴纸。
2)将组装好的智能球安全绳挂钩系于支架的挂耳上,连接各线缆,并将剩余的线缆拉入支架内。
3)连接智能球与支架确认支架上的两颗锁紧螺钉处于非锁紧状态(锁紧螺钉没有在内槽内出现),将球机送入支架内槽,并向左(或者向右)旋转一定角度至牢固。
4)连接好后,使用 L 形内六角扳手拧紧两颗固定锁紧螺钉,使得球体能够稳定地挂在支架上。
5)固定完毕后撕掉红外灯保护膜,智能球安装结束。
6)球机快装转接头说明:需要配合其他螺纹口支架进行安装时,可使用快装转接头。
A、在包装箱内取出“快装转接头”。
B、在快装转接头螺纹上缠好生料带,并将其拧到安装支架上。
完毕后,将支架上的紧固螺钉锁紧,然后对准安装标识,将智能球推入到转接头,并向左(或者向右)旋转球机直到固定好。
【百科大全】1.工程的施工技术、施工方法、工艺流程及施工进度计划、工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1系统安装按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。
根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。
根据安防系统设备供应商提供的技术参数和施工设计图纸的要求。
配置供电线路和接地装置。
摄像机应安装在监视目标附近,不易受外界损伤的地方。
其安装位置不易影响现场设备和工作人员的正常活动。
通常最低安装高度室内为2.50米,室外3.50米。
摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。
必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机。
从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。
摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动。
安装高度室内2.5-5m,室外3.5-10m。
电梯轿厢内的摄像机安装有顶部,其光轴与电梯厢的两壁、天花板成45度角。
摄像机避免逆光安装。
云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧。
电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象。
安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。
解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修孔。
在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行。
监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装。
机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机柜中间缝隙不大于3mm。
监控施工方案篇一:监控系统施工方案(最详细)施工规范11.1. 编制说明11.1.1. 适用范围本施工组织设计适用于*****。
11.1.2. 编制依据系统招标文件工程设计图纸国家现行施工规范、操作规程、验收标准XXXX区有关规定和指导性文件XXXX区地区气象和地区条件本公司丰富的设计、施工经验11.2. 指导思想和实施目标11.2.1. 指导思想本工程施工组织设计的指导思想是:以质量为中心,采用质量管理和质量保证等系列标准;编制项目质量计划,选派高素质的项目经理、总工程师和工程技术管理人员;按国际惯例实施项目法施工,认真做好项目计划、项目实施、质量控制和项目监控;积极推广应用新技术、新工艺、新材料、新设备,精心组织、科学管理,优质高速地完成本工程施工任务。
11.2.2. 实施目标发挥先进技术和机械设备的优势,科学地组织施工,采用娴熟的工艺推广应用科技成果;以有力的技术手段,促进施工顺利进行,严格履行合约,确保以下实施目标:质量目标:严格按施工验收规范及设计要求组织施工,一次交验合格,质量优良。
工期目标:服从工程的总体工期,确保按合同工期按时交工。
安全目标:完善安全措施,提高安全意识,坚决杜绝死亡、重伤事故的发生,轻伤事故发生率小于1?。
文明施工目标:划分职责,严格按总平面管理及进出场安全保卫制度工作,按CI标准化管理工地,确保文明施工目标的实现。
服务目标:信守合约、密切配合、认真协调与各有关方面的关系,接受甲方及监理单位对工程质量、进度、计划的协调和监督,并做好交工交接工作和售后服务工作。
11.3. 施工组织和施工部署11.3.1. 施工组织11.3.1.1.成立工程项目部为了顺利、圆满地完成此次工程施工任务。
在合同签订后,我公司将指派经验丰富的项目经理组成工程项目部。
配备精干、有力的技术人员和管理人员组成一个工程项目管理团队,具体操作整个工程的承包管理。
并将工程项目部的人员组成和联系方式报业主、监理和设计单位。

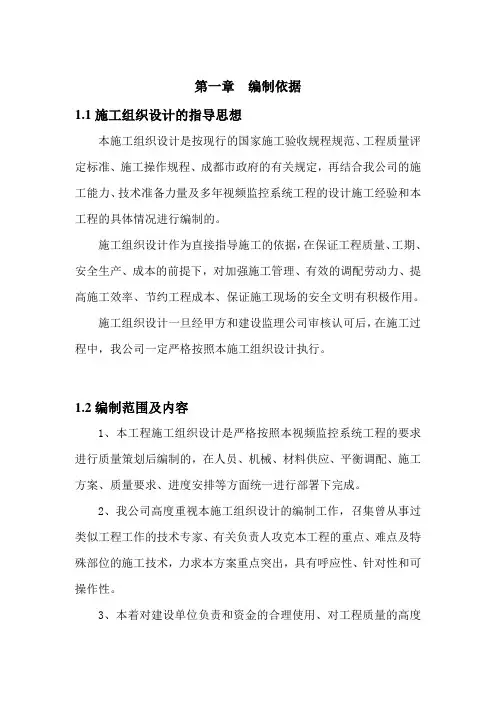

第一章编制依据1.1施工组织设计的指导思想本施工组织设计是按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、成都市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年视频监控系统工程的设计施工经验和本工程的具体情况进行编制的。
施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。
施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。
1.2编制范围及内容1、本工程施工组织设计是严格按照本视频监控系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。
2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。
3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。
同时保证周边和施工现场有良好环境。
1.3施工组织设计编制技术依据建筑工程施工质量验收统一标准 GB50300-2013智能建筑设计标准 GB50314-2015智能建筑工程质量验收规范GB50339-2013建筑电气安装工程施工质量验收规范GB50303-2011视频安防监控系统工程设计规范 GB50395-2007安全防范工程技术规范GB50384-2004防盗报警控制器材通用技术条件 GB12663-2001钢管敷设工艺标准 305-1998金属线槽配线安装工艺标准313-1998防雷及接地安装施工工艺标准HFWXQB1-6-013-2004甲方相关要求招标文件及图纸有关内容第二章工程概况2.1工程内容视频监控系统2.2工期要求按总体建设工程基本要求,以及贵单位针对本项目工程的计划、要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。

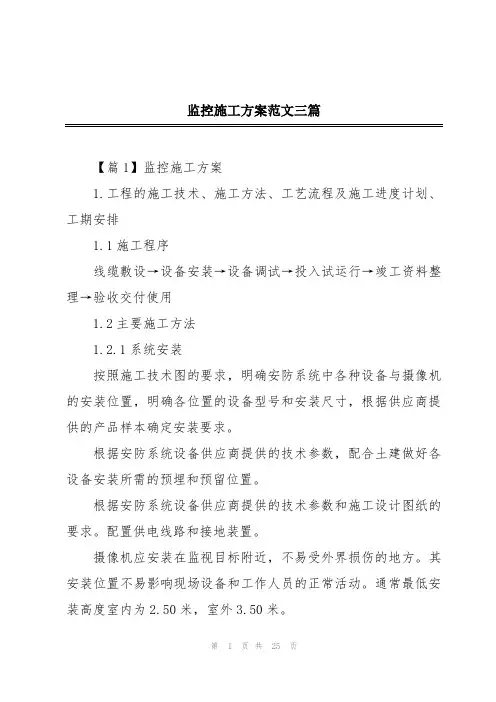

监控施工方案范文三篇【篇1】监控施工方案1.工程的施工技术、施工方法、工艺流程及施工进度计划、工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1系统安装按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。
根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。
根据安防系统设备供应商提供的技术参数和施工设计图纸的要求。
配置供电线路和接地装置。
摄像机应安装在监视目标附近,不易受外界损伤的地方。
其安装位置不易影响现场设备和工作人员的正常活动。
通常最低安装高度室内为2.50米,室外3.50米。
摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。
必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机。
从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。
摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动。
安装高度室内 2.5-5m,室外 3.5-10m。
电梯轿厢内的摄像机安装有顶部,其光轴与电梯厢的两壁、天花板成45度角。
摄像机避免逆光安装。
云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧。
电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象。
安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。
解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修孔。
在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行。
监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装。
监控施工方案3篇篇一:监控工程施工方案XXX信息化工作办公室视频监控系统项目组织、实施与管理方案目录第一章项目组织 (03)第二章工程实施 (08)第三章第四章第五章工程实施管理..................................................................17 设备清单........................................................................22 服务承诺........................................................................24 其他 (28)第一章项目组织XXX信息化工作办公室视频监控系统目前已进入施工阶段,故系统设计方案不再做,本方案主要就施工过程中的组织协调、设备材料、施工管理、操作培训及售后等方面详细说明。
因视频监控系统是集多种产品的安装调试及技术支持于一体的高技术和较高复杂度的工程项目,除了要有雄厚的技术力量外,还需要严密的组织计划和质量控制管理,需要各参与方协调配合方能顺利完成。
因此,建议XXX信息化工作办公室视频监控系统工程(简称视频监控工程)的实施,应由XXX信息化工作办公室(简称甲方)与XXX网络科技有限公司(简称乙方)及北京XXX限公司(工程监理)精诚合作,组成联合项目小组共同完成。
1、项目组织和项目组织结构联合项目小组由双方派出的技术人员及管理人员组成,其中乙方人员主要担负技术工作,甲方人员及工程监理单位负责工程的监督管理及协调,整个项目管理组织结构如下:视频监控工程联合项目小组于甲、乙双方签订正式合同后即成立,在整个项目中的主要分工侧重如下:A、联合项目小组由三方派出的技术人员及管理人员组成。
B、乙方人员主要担负工程实施技术工作,甲方人员可以主动参与设备或系统的安装、测试、诊断等工作,甲方与工程监理单位另外应对工程进行监督管理及协调。
视频监控系统施工方案目录一、视频监控 (3)二、工程需提供的样品 (3)三、施工依据 (3)四、主要施工方法 (3)4.1摄像部分设备的安装 (3)1)云台安装 (3)2)摄像机及镜头安装 (5)4.2机房设备安装 (6)1)监控台柜安装 (6)4.3系统调试 (7)1)电源检测 (7)2)线路检测 (7)3)接地电阻测量 (7)4)单体测试 (7)5)系统调试 (8)6)提供资料 (8)7)移交资料 (8)4.4 保养 (9)一、视频监控本系统是安全防范系统的中心部分,由前端摄像机、控制系统、监控制软件组成。
前端摄像点位主要分布在门厅、出入口、主要公共活动场所、通道、电梯轿箱等处。
门厅、大会议厅设彩色快球摄像机,电梯轿箱采用黑白针孔摄像机,主要人流通道设云台摄像机,各出入口、动力站房、重要通道等处设固定摄像机,建筑周界设夜视摄像机。
布设在展厅及其它重要区域的摄像机兼具视频报警功能。
视频监控系统安装主要包括摄像机安装,管线敷设,监视室控制及监视设备的安装,电源及接地等。
二、工程需提供的样品室内防罩箱,有吊顶及没有吊顶式,吊顶式另需提供旋转摄像机的外罩;室外全天候式防罩箱;半球型摄像机;光缆接头。
三、施工依据根据工程师批准的施工图、现行的有关施工规范以及产品之随机文件。
四、主要施工方法4.1摄像部分设备的安装1)云台安装支、吊架是安装于墙壁或固定于屋顶、吊顶用来支持云台和摄像机的安装金属附件。
支、吊架分别用Φ10X100膨胀螺栓或钢结构铆固件固定在墙体或屋面上。
当吊架安装在吊顶下时,吊架不应固定在吊定轻钢龙骨上,应固定于屋顶上。
固定要牢固,吊杆应垂直。
吊架要室内摄象机壁装与云台固定方式相配套,吊架弯曲部分不应影响摄像机正常监视,应使吊架的弯曲部位处在云台的旋转死角内。
手动云台安装时采用4个螺栓将云台底座固定于支、吊架上,使云台底保持水平。
将云台固定好后,放松底座上的3个螺母,可调节摄像机的水平方位,当水平方位调整好后,旋紧3个固定螺母,再松开云台侧面螺母,调节摄像机的仰俯角度。
洪雅县总冈山水库视频监控系统施工方案2023-7-05目录第一章视频监控施工方案 ............................................................................... 错误!未定义书签。
3.1工程的施工技术、施工方法、工艺流程 .................................................... 错误!未定义书签。
3.1.1施工程序 ................................................................................................. 错误!未定义书签。
3.1.2重要施工方法 ......................................................................................... 错误!未定义书签。
3.1.2.1系统安装........................................................................................................... 错误!未定义书签。
3.1.2.2系统的调试....................................................................................................... 错误!未定义书签。
3.1.2.3系统试运营....................................................................................................... 错误!未定义书签。
室外视频监控系统施工方案一、引言随着社会的进步与科技的发展,视频监控系统成为了维护社会安全和管理秩序的重要工具之一。
室外视频监控系统的建设不仅能提供有效的安全防范措施,还能提供丰富的信息资源,为城市管理和社会治理提供有力的支持。
本文将针对室外视频监控系统的施工方案进行详述,旨在为项目的顺利实施和功能的完善提供参考。
二、系统设计1.系统概述本室外视频监控系统将采用高清晰度摄像机、IP网络传输、数字视频处理与存储等技术,配合远程监控管理平台,实现对室外环境进行全方位、实时的监控和录像存储管理。
2.系统组成(1)摄像机布设:根据监控需求和场景特点,确定适宜的摄像机类型和摆放位置,并确保合理的视野范围和无死角的监控覆盖。
(2)网络传输:采用IP网络传输技术,将摄像机的图像信号通过网络传输到中心监控室,同时实现远程监控和数据共享。
(3)数字视频处理与存储:利用视频编码技术,将摄像头采集的图像数据进行编码压缩,并通过视频接收设备进行解码和播放。
同时,建立高效的存储管理系统,保证视频数据的有效保存和便捷的检索。
(4)远程监控管理平台:搭建监控中心,安装远程监控管理软件,实现对所有摄像机的集中监控、视频回放、报警管理等功能。
3.系统流程摄像机采集图像数据并通过网络传输到监控中心,然后进行数字视频处理与存储。
远程监控管理平台实现对图像数据的实时监控和录像存储管理。
三、施工方案1.前期准备(1)需求分析与方案设计:与甲方共同明确监控要求,根据场地布局和监控目标制定系统设计方案。
(2)选购设备与材料:根据设计方案,选购合适的监控设备与材料,并确保其质量和性能达到项目要求。
2.现场勘察与准备(1)现场勘察:前往项目场地进行勘察,确认摄像机布置位置、网络布线以及设备安装条件等。
(2)准备工作:根据现场勘察结果,制定详细的施工方案,确定施工所需材料和工具,并进行充分准备。
3.设备安装与调试(1)摄像机安装:按照设计方案,在合适的位置进行摄像机的安装和调整,确保视野范围覆盖到所需区域。
目录第一章工程概况 (3)第一节项目概况 (3)第二节编制依据 (5)第三节施工总体布置 (6)第二章项目管理机构 (10)第一节项目组织管理 (10)第二节各管理岗位职责 (11)第三节项目管理 (13)第三章施工技术方案 (15)第一节系统介绍 (15)第二节施工工艺 (24)第三节运行调试 (29)第四节验收交付 (32)第四章资源配备计划 (35)第一节主要材料、设备进场计划 (35)第二节劳动力投入计划 (37)第三节资金投入计划 (37)第五章质量管理体系和保证措施 (38)第一节质量目标与管理体系 (38)第二节质量管理机构和职责 (39)第三节质量通病和保证措施 (40)第四节成品保护方案 (44)第六章施工进度计划和工期保证措施 (45)第一节进度目标和计划 (45)第二节进度计划方案 (45)第三节工期保证措施 (46)第七章工程安全管理体系与措施 (49)第一节安全目标和管理管理体系 (49)第二节施工安全保证措施 (50)第三节应急预案 (52)第八章工程文明施工措施 (57)第一节组织管理措施 (57)第二节健全管理资料 (58)第三节现场管理措施 (58)第四节减少扰民的措施 (60)第九章施工现场治安保卫计划 (60)第一节安全保卫管理 (60)第二节安全保卫措施 (61)第十章现场环境保护体系和措施 (62)第一节环境保护目标和管理体系 (62)第二节环境保护措施 (63)第十一章资料管理 (64)第一节资料管理原则 (65)第二节资料管理规定 (65)第十二章冬季雨季施工措施 (67)第一节冬季雨季管理要求 (67)第二节施工保障措施 (67)第十三章应急抢险响应措施 (68)第一节应急抢险预案 (68)第十四章工程售后服务方案 (74)第一节服务方案 (74)第二节服务措施 (74)第十五章创新技术和工艺的采用 (76)第十六章其他需要说明的事项 (78)附表一拟投入本项目的设备和设施配套表 (79)附表二拟投入本项目的主要产品 (80)附表三计划开、竣工日期和施工进度网络图 (81)附表四劳动力计划表 (82)第一章工程概况第一节项目概况1.1工程概况本工程是对****原有老化监控系统进行拆除,安装新的数字高清监控系统.1。
视频监控系统施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】目录第一章工程概况第一节项目概况工程概况本工程是对****原有老化监控系统进行拆除,安装新的数字高清监控系统。
、招标范围:1.2.1 新设备安装主要包括红外枪机摄像机(50-100m)47台,枪机支架17套,枪机电源47个,红外球机摄像机20台,球机电源20台,球机支架20套,电梯摄像机6台,电源6台,网络硬盘录像机(64路)2台,监控专用硬盘32块,解码器1台,控制键盘1台,32寸监视器8台,55寸监视器1台,HDMI跳线9根,管理电脑1台,电视墙1套,操作台4联1套,机柜42U1套,PDU1套,汇聚箱8个,核心交换机1台,汇聚交换机8台,光模块16套,终端盒8个,ODF箱1个,光跳线40条,尾纤128条,光缆6500m,光缆熔接128芯,网线8100m,分支电源线RVV2* 10000m,主干电源线RVV2* 6500m,八棱金属杆20根,摄像机立杆40根,PVC管¢25 7150m,镀锌钢管¢50 200m。
1.2.2土建工程量草坪挖电缆沟及恢复(400mm宽*600mm深)6600米,混凝土路面开挖及恢复(200mm宽*300mm深)200米。
1.2.3拆除旧设备拆除球机摄像机及八棱金属立杆20套,拆除电梯摄像机及电梯井内线路6套,拆除枪机摄像机及立杆16套,拆除汇聚箱及水泥基座20套,拆除机房电视墙及操作台,监视器9台,硬盘录相机6台及光端机等设备1套,线路拆除包含前端摄像机线路及机房线路42套,并将拆除的所有设备运送至甲方指定地点。
施工地点:****。
工期:自合同签订之日起50日历天。
工程质量1.5.1、坚决贯彻执行《建设工程质量管理条例》,严格履行承包人的质量责任和义务。
执行建设部建〖2000〗142号文“关于印发房屋建筑和市政基础设施工程竣工验收暂行规定”的通知。
1.5.2、严格执行《工程建设标准强制性条文》的有关条款,确保建设工程施工质量;接受质量监督部门和发包人委托的监理单位依照《工程建设标准强制性条文》和有关法规进行监督。
1.5.3、工程竣工经发包人组织设计、地勘、施工、监理等有关单位依据《建筑工程施工质量验收统一标准》(GB50300-2001)及有关的施工验收规范,对工程整体施工质量进行竣工检查、验收、评定,施工质量一次验收合格。
1.5.4、工程竣工应当同时具备以下条件,发包人批准竣工报告的时间就是本工程的竣工时间。
1.5.5、按设计图纸和施工合同约定的工程范围的全部工作内容完成。
1.5.6、有完整的技术档案和施工管理资料。
1.5.7、有工程使用的主要建筑材料、建筑构配件和设备的进场的试验报告。
1.5.8、承包人与发包人签署了工程保修证。
1.5.9、工程交工:承包人应按约定的合同竣工时间,完成工程施工和验收,无条件交付给发包人,不得以任何理由和借口拖延交付。
第二节编制依据编制依据本计划方案书将详细描述****视频监控系统工程的工程概况、项目实施组织机构,施工方案、材料设备、质量安全、工期等技术措施,也详细叙述了工程执行过程中工程项目经理、系统工程师以及安装工程师等参与本项目工程实施的各方面人员工作的职责。
编制依据、规范及标准《民用建筑电气设计规范》 JGJ 16-2008《综合布线系统工程设计规范》 GB 50311-2007《民用闭路电视监控系统系统工程技术规范》GB 50198-2011《建筑与建筑群综合布线系统工程验收规范》GB/T50312-2007《居住小区智能化系统建设要点与技术导则》《全国住宅小区智能化系统示范工程建设要点与技术导则》《智能建筑设计标准》GB/T50314-2006《智能建筑工程质量验收规范》GB500330-2003《有线电视系统工程技术规范》GB50200-94《安全防范工程技术规范》GB50348-2004《入侵报警系统工程设计规范》 GB50394-2007《视频安防监控系统工程设计规范》 GB50395-2007《出入口控制系统工程设计规范》 GB 50396-2007《建筑物电子信息系统防雷技术规范》GB50343-2004《电子信息系统机房设计规范》 GB50174-2008《公共广播系统工程技术规范》 GB50526-2010《视频显示系统工程技术规范》 GB50464-2008《建筑智能化系统工程设计规范》 DGJ32/D01-2003《智能建筑防雷设计规范》 DB32/1198-2008《防盗报警中心控制台设计规范》GB/T16572-1996《报警图像信号有线传输装置》GB/T16677-1996《LED显示屏通用规范》SJ/T11141-1997其他相关国家规范及招标文件要求。
第三节施工总体布置本工程的施工指导方针本工程作为本公司的重点工程,公司将以顾客的需求为关注焦点,利用本公司的优势和修建过类似工程的丰富经验,以质量为中心,强化管理,以一流的技术、一流的服务,创名牌精品工程、用户满意工程,使质量体系得以有效运行。
本工程指导方针是:※狠抓质量、工期、安全以及文明施工的目标管理。
※对工程所用的材料、构配件、机械设备进行优化配置。
※对项目管理人员采取优化组合。
※项目所需资金实行专款专用。
※强化工程质量的过程控制和监督管理。
※积极推广新技术、新工艺。
※合理有效地降低工程造价和业主投资。
※工程从开工到竣工直至维修服务全过程按ISO9000质量体系运行。
※强化文明施工管理,创“文明安全工地”。
施工组织安排※进场后积极做好前期的准备工作;※在施工过程中,积极协调和解决各专业在交叉施工中存在的问题,为施工顺利进行创造良好的条件;施工准备1.3.1按施工平面图做好现场临设。
1.3.2按平面图位置布置好材料、设备。
技术准备1.4.1本工程开工前将组织好图纸会审,尽量将变动设计的资料及早落实解决,以利加工订货和组织施工。
1.4.2根据本工程材料品种和规格较多的特点,及时提出加工订货数量,指派专人落实货源和供货日期。
1.4.3随施工进度做好分阶段的施工组织设计和分项施工方案,并在施工前做好审批、贯彻和交底工作。
1.4.4检查核对各专业设备安装图纸有无矛盾,并考虑好施工时交叉衔接的方法,通过熟悉图纸明确场外制备工程项目,确定与单位施工有关的准备工作。
配合措施1.5.1、业主在工程上起主导作用,为业主服务是本公司永远追求的目标。
本公司将在整个工程施工过程中,全面了解业主的需求,掌握为业主服务的内容,达到为业主服务的交往果和目的,最终实现工程项目的综合目标。
1.5.2、有构成工程实体成品、半成品、设备、材料、器具,均主动向业主提交产品合格证或质保书。
1.5.3、编制的施工组织设计、分部分项施工方案、月进度计划等文件及时提交给业主方,以便业主方及时进行审查。
1.5.4、积极邀请业主对工程施工过程进行检查,各分部分项工程的验收工作提前通知业主,对提出的问题督促各分包商坚决整改,绝不姑息。
1.5.6、对图纸中未有明确的部位和作法,与业主取得一致意见,征得设计院的同意后,及时通知主业,以技术核定单形式加以确定,不得擅自处理。
施工总平面布置在施工用地上我司承诺接受总包方统一规划布置。
我司在施工期间需要生产、办公、库房、工人休息区等临时用房,由总包方提供场地,我方提供办公设施。
1.6.1施工现场平面布置施工现场合理布置是的目的是达到施工区域安排的合理化、程序化、系统化,有助于简化交叉施工的复杂关系或方便综合管理,实现文明施工。
(1)现场办公区:现场办公室,由我方负责配备照明、电话、电脑、打印机等办公设备,大约需要30㎡左右。
(2)作业区:各工种作业区,二次加工区、半成品临时堆放区、施工区等,根据施工界面实际情况确定。
工程过程中,尽量做到成品进场。
(3)仓库:普通材料仓库(20㎡左右)、机械工具仓库(10㎡左右),位置相对安全,有保安监看的区域,必要时安装防盗门和防盗窗。
(4)工人休息区:拟借用土建工棚或其他附近临时建筑(100㎡左右)。
统计以上工地现场需求,共需如下:智能化系统施工的用水用电是进场前期准备工作的重要环节。
项目部进场后将根据总体施工进度及进场人员数量等因素,及时提出整体施工用电用水的计划报告,呈交总包单位审批,经有关部门协调,制定明确的施工用水、用电方案。
第二章项目管理机构第一节项目组织管理我司计划对****视频监控系统施工实现项目经理负责制,公司派出高层领导班子出任项目总指挥,由项目经理组成一个项目管理班子,项目管理班子由项目经理、技术负责人、系统集成工程师、施工员、预算员、质检员、安全员、材料员等部门人员组成。
项目组织结构图如下:项目经理项目副经理技术负责人设计负责人预算员安全员质检员施工员材料员试验员系统集成工程师安防组组长管线组组长设备管理组组长第二节各管理岗位职责项目管理班子的项目经理及相应资质的专业技术、管理人员原则上不更换(甲方要求更换的情况除外),如确有特殊情况需要更换,则必须提前二周以书面形式通知甲方,并征得同意后再行更换。
项目部各岗位职责:第三节项目管理项目中标后,我公司将立即组织经验丰富、技术过硬的项目班子,选派思想好、觉悟高、业务精、能力强、善合作、服务号的管理人员进入项目领导班子;严格实施项目部各级人员岗位责任制,定期对其进行量化考核;强化激励和约束机制,制定业绩奖惩办法,倡导员工的主动性、创造性,控制不良行为的发生频率,定期组织检查;建立项目工程领导小组现场办公制度。
由项目经理、技术负责人及业主等人员参加,根据业主方的要求,每周一上午举行现场办公例会;实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时和提前完成;项目配置专职财会人员,作为一个统一的经济核算体进行统一核算管理;项目经理部加强对项目职工进行素质教育,强化敬业精神,提高工作技能,项目进场前进行安全教育培训、项目技术培训和岗前培训;建立健全各项管理制度,项目经理部是企业形象的缩影,是企业对外的窗口和形象,为了保证项目经理部各项管理工作和措施顺利进行,必须建立合理的工作程序,建立有利于调动员工工作积极性的分配激励机制,做到规范管理行为、项目运作有章可循、奖优罚劣、奖勤罚懒,最大限度的发挥个人的潜能。
第三章施工技术方案第一节系统介绍监控系统是由摄像、传输、控制、显示、记录登记5大部分组成。
摄像机通过同轴视频电缆将视频图像传输到控制主机,控制主机再将视频信号分配到各监视器及录像设备,同时可将需要传输的语音信号同步录入到录像机内。
通过控制主机,操作人员可发出指令,对的上、下、左、右的动作进行控制及对进行调焦变倍的操作,并可通过控制主机实现在多路摄像机及云台之间的切换。
