水岸明珠(二期)别墅23-28基础超挖处理方案精品
- 格式:docx
- 大小:24.65 KB
- 文档页数:7
盾构房屋穿越调查篇一:杭州地铁1号线盾构穿越桩基施工技术杭州地铁1号线盾构穿越桩基施工技术摘要:杭州地铁1号线隧道工程由于地理特点,地质条件复杂、施工难度大,文章阐述了施工过程中技术要点,确保施工安全和质量。
关键词:盾构;穿越桩基;施工技术;出洞安全;1.盾构穿越桩基概况本工程为杭州地铁艮山门站~闸弄口站~火车东站区间(5、6号盾构)隧道工程,线路大致为西偏东南向东走向,全长总计6716m。
区间5号盾构始发工作井位于东新路绍兴路口艮山门站东端头井。
区间5号盾构与桩号里程K18+40~K18+115之间从教练大队办公楼下穿过,见图1。
办公楼为6层砖结构,基础为薄壁Φ500mm预应力管桩,桩长8.5米,桩底标高为-3.5(黄海高程)。
5、6号盾构顶标高为-5.385,距离桩基底部约1.9米,隧道中心距离约14.5米,盾构穿越土层为④3层淤泥质粉质粘土夹淤泥质粘土及⑥1层淤泥质粉质粘土。
2.地质状况根据地质勘探报告,本掘进区段范围内的地质资料从上至下依次为:①1杂填土、①2素填土、③2砂质粉土、③3砂质粉土、③5粉砂夹砂质粉土、④2淤泥质粉质粘土夹淤泥质粘土、④3淤泥质粉质粘土、⑥1淤泥质粉质粘土、⑥2淤泥质粉质粘土盾构出洞时位于④2层淤泥质粉质粘土夹淤泥质粘土层及④3层淤泥质粉质粘土层。
盾构出洞及100环推进区域土层状况见表1;各土层物理力学性能指标3.工程特点、难点本标段盾构隧道通过地段的地层主要是粉质粘土、粉砂土层,地下水丰富,工程地质条件相当复杂,对隧道施工影响较大。
同时盾构通过地段有铁路、构筑物桩基、文晖大桥及重要管线等,地面沉降控制严格。
篇二:盾构穿越和平小区二期加固方案 9.29日修改目录1、编制依据.................................................... .. (1)2、工程概况.................................................... .. (1)2.1 工程概述 ................................................... (1)2.2 地质描述 ................................................... (3)3、施工进度计划 (3)4、资源配置.................................................... .. (4)4.1施工管理组织机构 (4)4.2人员、机械材料配置 (4)5、施工准备.................................................... .. (5)5.1施工安全技术准备 (5)5.1.1 房屋基础资料 (5)5.1.2 加固范围 (5)5.2 注浆孔布置 (6)6、袖阀管注浆加固施工 (7)6.1工艺流程 ................................................... (7)6.2施工方案 ................................................... (7)6.2.1定位钻孔 (8)6.2.2安装袖阀管 (8)6.2.3拔管 ................................................... (8)6.2.4填孔 ................................................... (8)6.2.5制浆、注浆 (9)6.2.6常见事件处理 (9)6.2.7质量检查 (9)6.2.8出具试验成果报告 (9)7、技术保障措施 (11)8、质量保证措施....................................................13 1成都地铁7号线6标科华南路站~火车南站盾构下穿和平小区二期预加固安全施工方案8.1质量管理组织机构 (13)8.2质量管理组织体系 (13)8.3质量保证措施 (14)8.3.1钻孔质量保证措施 (14)8.3.2浇注套壳料、下袖阀管及固管止浆保证措施 (14)8.3.3注浆保证措施 (15)9、安全保障措施 (15)9.1安全管理组织结构 (15)9.2安全保障措施 (16)10、环境保护措施 (16)11、应急预案.................................................... (17)11.1应急救援机构、职责及事故处理流程 (17)11.2装备和通讯 (18)11.3应急准备和响应控制措施 (19)2 中铁四局集团科华南路站~火车南站盾构区间盾构下穿房屋预加固安全施工方案1、编制依据(1)成都地铁7号线科华南路站~火车南站区间隧道与建构筑物关系及处理措施图设计施工图纸;(2)国家现行技术规范、标准及成都市关于《成都地铁工程现场文明施工管理规定》规定;(3)沿线建(构)筑物及管线现场实际调查资料;(4)成都地铁7号线科华南路站~火车南站区间岩土工程勘察报告;(5)《地下防水工程质量验收规范》GB50208-2011;(6)《地下铁道工程施工及验收规范》GB50299-1999;(7)《盾构法隧道施工与验收规范》GB50446-2008;(8)《建筑地基处理技术规范》JGJ79-2012;(9)《施工现场临时用电安全技术规范》JGJ46-2005;(10)《城市轨道交通工程测量规范》GB50308-2008。

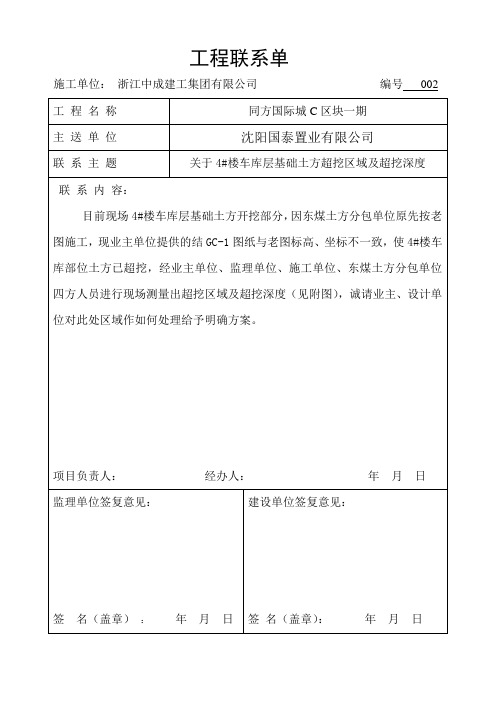

工程联系单
施工单位:浙江中成建工集团有限公司编号002 工程名称同方国际城C区块一期
主送单位沈阳国泰置业有限公司
联系主题关于4#楼车库层基础土方超挖区域及超挖深度
联系内容:
目前现场4#楼车库层基础土方开挖部分,因东煤土方分包单位原先按老图施工,现业主单位提供的结GC-1图纸与老图标高、坐标不一致,使4#楼车库部位土方已超挖,经业主单位、监理单位、施工单位、东煤土方分包单位四方人员进行现场测量出超挖区域及超挖深度(见附图),诚请业主、设计单位对此处区域作如何处理给予明确方案。
项目负责人:经办人:年月日
监理单位签复意见:
签名(盖章):年月日建设单位签复意见:
签名(盖章):年月日。
浅谈大体积钢结构提升施工及现场监理摘要:本文结合工程现场施工,简单介绍大体积钢结构提升施工工艺。
包括:工厂钢构件加工、拼装平台拼装、提升设备、单元提升、提升监测、就位缷载、空档补缺。
此方法适用于钢结构连廊安装、施工操作区间有限、大吨位吊车无法覆盖施工范围、工期紧的项目。
关键词:大体积连廊钢结构,同步提升,缷载安装。
本文主要以中冶口岸大厦连廊钢结构提升为例(如图1所示),本建筑由南北栋塔楼、裙房及连廊组成,地下四层,南塔建筑高度约160m,北塔建筑高度约100m。
两栋塔楼之间第16层至20层有连体结构,采用连廊钢结构施工,底标高为+60.05m,顶标高为+80.58m。
其中第16层分布有三榀大跨度桁架,三榀桁架上弦杆顶标高为+66.115m,下弦杆底标高为+60.05m,桁架高度为6.065m,跨度34m至37m。
连廊在+15.00m四层裙房楼面拼装,桁架下弦底离拼装楼面高度约45m(提升高度),上弦顶离拼装楼面高度约51m。
连廊总重量约1000吨,提升重量约980吨。
图1中冶大厦整体效图施工流程:工厂钢构件加工→运输至工程现场拼装→液压同步提升就位→吊车安装钢梁→焊接、防腐、防火1.工厂钢构件加工工厂采购钢板按照设计图纸切割、组装、焊接、防腐,完成钢构件加工。
项目监理因此需要进驻工厂进行质量监督,具体行为有原材料资料查验、原材料见证取样送检、钢构件尺寸检查、焊缝检测、防腐检测。
2.运输至工程现场拼装钢构件加工完成经检验合格运输至工程现场拼装,根据钢结构施工思路,采用“群楼屋面拼装+整体提升”的方式进行钢结构安装。
在群楼屋面搭设拼装平台,桁架拼装前,先验收拼装胎架。
采用履带吊将钢构件吊装至拼装胎架,拼装前明确焊接顺序和焊接工艺,进行焊接及防腐施工。
项目监理在拼装过程中,需对进场钢构件进行复检、拼装胎架验收、拼装完成桁架检查验收、焊缝检测、防腐检测。
3超大型构件液压同步提升施工技术特点及设备3.1液压同步提升施工技术特点(1)通过提升设备的扩展组合,提升重量、跨度、面积不受限制。
目录第一章工程概况 (2)1.1 工程概况 (2)1.2 结构设计概况 (2)1.3 编制依据 (3)1.4 钢筋种类及分布 (3)第二章施工部署 (4)2.1 施工准备 (4)2.2 钢筋加工 (8)2.3 钢筋滚压直螺纹连接 (10)2.4 电渣压力焊钢筋连接 (11)2.5 闪光对焊连接 (13)2.6 钢筋绑扎连接 (17)2.7 钢筋锚固、接头及搭接长度 (18)2.8 流水段及任务划分 (19)第三章施工工艺及方法 (23)3.1 楼座大筏板钢筋安装 (23)3.2 地库底板、承台及地梁钢筋安装 (24)3.3 墙体钢筋绑扎 (26)3.4 楼板钢筋 (29)3.5 框架柱钢筋 (31)3.6 框架梁钢筋连接 (33)3.7 楼梯钢筋连接 (33)3.8 钢筋混凝土保护层 (34)第四章质量要求及保证措施 (34)4.1 质量要求 (34)4.2 质量保证措施 (37)4.3 主要质量通病及预防措施 (38)第五章安全文明施工及环保措施 (45)5.1安全文明施工措施 (45)5.2 环保措施 (48)第六章成品保护措施 (48)第一章工程概况1.1 工程概况保利苏州观湖国际工程位于苏州吴中区尹山湖北路地块,包括11栋高层住宅楼及一个大型地块,总建筑面积约15万平米,高层住宅楼最高28层建筑高度90m,桩筏基础框架剪力墙结构。
1.2 结构设计概况1.3 编制依据1.4 钢筋种类及分布第二章施工部署2.1 施工准备2.1.1 作业准备(1)施工现场钢筋加工场场地平整、道路畅通,用C15混凝土全部硬化,做好排水设施,加工场堆原材处砌好300mm高水泥墩,备好垫木,按钢筋加工场平面布置图做好各种机械设备就位、固定、试运转工作。
每个钢筋加工场配备1台调直机、1台切断机、1台电渣压力焊机、1台对焊机、2台弯曲机和2台套丝机。
具体如下图所示:门、各劳务分包队方案进行交底,各区域工长再根据方案内容结合图纸对各专业班组进行书面及口头交底,各专业班组对工人进行各项交底。

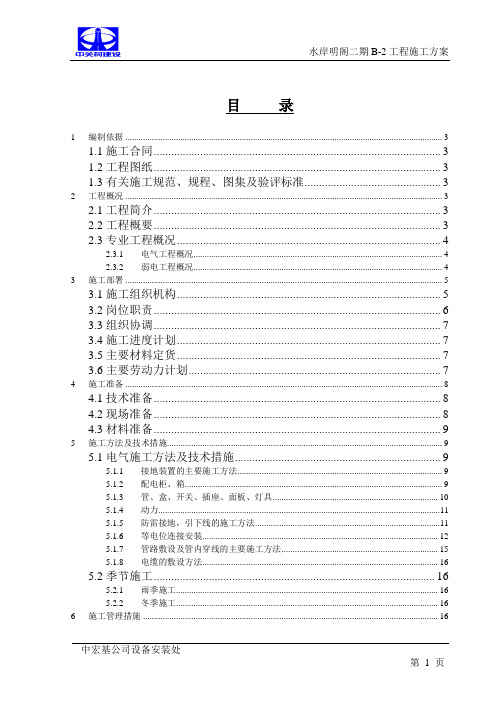

目录1 编制依据 ............................................................................................................................................. 1-31.1施工合同................................................................................................ 1-31.2工程图纸................................................................................................ 1-31.3有关施工规范、规程、图集及验评标准............................................ 1-32 工程概况 ............................................................................................................................................. 2-32.1工程简介................................................................................................ 2-32.2工程概要................................................................................................ 2-32.3专业工程概况........................................................................................ 2-42.3.1 电气工程概况.............................................................................................................. 2-42.3.2 弱电工程概况.............................................................................................................. 2-43 施工部署 ............................................................................................................................................. 3-53.1施工组织机构........................................................................................ 3-53.2岗位职责................................................................................................ 3-63.3组织协调................................................................................................ 3-73.4施工进度计划........................................................................................ 3-73.5主要材料定货........................................................................................ 3-73.6主要劳动力计划.................................................................................... 3-74 施工准备 ............................................................................................................................................. 4-84.1技术准备................................................................................................ 4-84.2现场准备................................................................................................ 4-84.3材料准备................................................................................................ 4-95 施工方法及技术措施.......................................................................................................................... 5-95.1电气施工方法及技术措施.................................................................... 5-95.1.1 接地装置的主要施工方法.......................................................................................... 5-95.1.2 配电柜、箱.................................................................................................................. 5-95.1.3 管、盒、开关、插座、面板、灯具........................................................................ 5-105.1.4 动力............................................................................................................................ 5-115.1.5 防雷接地,引下线的施工方法................................................................................ 5-115.1.6 等电位连接安装........................................................................................................ 5-125.1.7 管路敷设及管内穿线的主要施工方法.................................................................... 5-155.1.8 电缆的敷设方法........................................................................................................ 5-155.2季节施工.............................................................................................. 5-165.2.1 雨季施工.................................................................................................................... 5-165.2.2 冬季施工.................................................................................................................... 5-166 施工管理措施 ................................................................................................................................... 6-166.1工期保证措施...................................................................................... 6-16 6.2质量保证措施...................................................................................... 6-17 6.3技术管理措施...................................................................................... 6-18 6.4计量器具管理措施.............................................................................. 6-18 6.5成品保护措施...................................................................................... 6-18 6.6安全保证措施...................................................................................... 6-18 6.7消防保卫措施...................................................................................... 6-19 6.8环保、文明施工措施.......................................................................... 6-19 6.9搬运、储存及设备的成品保护.......................................................... 6-191编制依据1.1 施工合同1.21.3●建筑电气工程施工质量验收规范 GB50303-2002●建筑安装分项工程施工工艺规程 DBJ 01-26-96●建筑电气施工安装通用图集 92DQ1-13●北京建筑安装工程资料管理规程 DBJ 01-51-20002工程概况2.1 工程简介水岸明阁二期B-2区工程位于昌平区百善镇丰善村,总建筑面积18240.08㎡。
《问题楼盘困境的化解与突破》阅读记录目录一、内容概览 (3)1.1 背景介绍 (4)1.2 研究意义 (4)二、问题楼盘的定义与特点 (5)三、问题楼盘的成因分析 (6)3.1 开发商原因 (7)3.2 政府因素 (8)3.3 市场因素 (9)3.4 其他因素 (10)四、问题楼盘的化解策略 (11)4.1 政府层面的化解策略 (12)4.1.1 加强监管 (14)4.1.2 提供财政支持 (15)4.1.3 推动项目重启 (16)4.2 开发商层面的化解策略 (18)4.2.1 重新规划项目 (19)4.2.2 加强项目营销 (20)4.2.3 提高项目品质 (22)4.3 市场层面的化解策略 (23)4.3.1 调整市场定位 (24)4.3.2 创新产品类型 (26)4.3.3 优化供需结构 (27)五、问题楼盘的突破路径 (28)5.1 从政府角度寻求突破 (29)5.1.1 政策支持 (31)5.1.2 服务提升 (32)5.2 从开发商角度寻求突破 (33)5.2.1 创新商业模式 (34)5.2.2 强化品牌建设 (36)5.3 从市场角度寻求突破 (37)5.3.1 拓展市场渠道 (38)5.3.2 优化营销策略 (39)六、案例分析 (40)6.1 成功化解问题楼盘的案例 (41)6.2 未能成功化解问题楼盘的案例 (42)6.3 案例启示 (44)七、结论与展望 (45)7.1 结论总结 (46)7.2 研究不足与展望 (47)一、内容概览在阅读《问题楼盘困境的化解与突破》这本书的过程中,我深感其对于房地产行业面临的挑战提供了独到的见解和实用的方法论。
本书深入探讨了问题楼盘的成因、影响以及可能的解决方案,对于房地产开发商、投资者以及相关从业者来说,都具有重要的参考价值。
书中首先对问题楼盘进行了明确的定义,并分析了其产生的背景和原因,包括市场供需失衡、政策调整、金融风险等多方面因素。
目录一、编制依据 (1)二、工程概况 (2)三、工程地质及水文地质 (2)四、材料要求 (4)五、主要机具 (4)六、施工平面布置图及施工人员计划 (5)七、施工方案 (5)八、质量标准 (7)九、成品保护 (8)十、主要危险源 (9)十一、安全技术措施 (9)十二、安全用电和施工防火措施 (14)十三、文明施工措施 (19)十四、应急预案 (19)十五、安全监控制度 (22)十六、季节性(雨季、高温等)施工措施 (23)一、编制依据1、工程施工合同2、地质勘察报告、工程设计施工图纸、图集、工程规模、结构特点3、建筑工程预算定额及建筑施工手册4、建设单位招标文件的要求5、施工现场环境、气象资料6、本公司的质量管理制度、经验、实力和优势7、《建筑桩基技术规范》JGJ94-20088、《建筑施工安全技术规范》JGJ4G-20059、《建筑施工安全技术标准》JGJ80-9110、《建筑施工安全检查标准》JGJ59-9911、《建筑地基基础工程施工质量验收规范》GB50202-200212、《混凝土结构施工质量验收规范》GB50204-200213、《混凝土强度检验评定标准》GB/T50107-201014、《混凝土质量控制标准》GB50164-201015、《普通混凝土配合比设计规程》JGJ/T55-200016、《钢筋焊接及验收规程》JGJ18-200317、《工程测量规范》GB50026-200718、《建筑工程质量检验评定标准》GB 50210-200119、《建筑机械使用安全技术规程》JGJ33-200120、建资〖2009〗87号文21、本工程施工组织设计及广西地方标准DB45/5001-91。
二、工程概况广西荣裕盛昌置业有限公司开发建设的龙域·香醍半岛位于南宁市仙湖开发区荣茉大道旁,拟建工程二期由10栋6~26层的建筑物组成。
51#、52#、55#、56#、58#、59#、61#、62#为框架结构6层,65#及66#楼为框剪结构1~26层,设地下室2F。
【关键字】活动、设计、方案、目录、情况、道路、方法、质量、执行、统一、建设、制定、掌握、措施、位置、安全、基础、工程、项目、制度、方式、标准、规模、水平、保护、严格、开展、管理、保证、贯彻、确保、规范、落实
将乐县水岸明珠二期开发项目高层5#、6#、7#、9#、10#和商业2#及别墅19#-28#
别墅23#~28#基础超挖处理方案
二〇一七年七月
施工组织设计(施工方案)报审表
施表7.1 №:
目录
一、编制依据 0
二、工程概况 0
三、基础超挖处理方法 0
四、施工准备 (1)
五、施工部署 (2)
六、质量保证措施 (2)
七、安全要求和措施 (2)
一、编制依据
1、《建筑工程施工质量验收统一标准》GB50300-2013;
2、《工程测量规范》GB50026-2007;
3、《建筑边坡工程技术规范》GB50330-2013;
4、《建筑地基基础工程施工质量验收规范》GB50202-2012;
5、《建筑施工安全检查评分标准》JGJ59-2011;
6、本工程《岩土工程勘察报告》 DCS150001;
7、本工程《施工组织设计》。
二、工程概况
1.将乐水岸明珠二期项目高层5#、6#、7#、9#、10#楼和商业2#楼及别墅19#—28#楼,位于福建省三明市将乐县古镛镇府前东路5号(上河洲F地块)。
建设单位为三明红果房地产开发有限公司,勘察单位为福建东辰综合勘察院,设计单位为北京中联环建文建筑设计有限公司,监理单位为福建省蓝图监理咨询有限公司。
2.将乐水岸明珠二期项目高层5#、6#、7#、9#、10#楼和商业2#楼及别墅19#-28#楼,工程规模:建筑面积约为70000m2,其中:半地下室建筑面积12177.26m2;地下室层数为一层,层高为
3.1m,局部3.6m。
高层5#、6#、7#、9#、10#楼为地下室一层,地上十八层,商业2#楼为二层,别墅19#—28#楼为地下一层,地上三层。
三、基础超挖处理方法
1、23#、24#、27#楼基础采用大开挖,挖至设计标高后,经地勘单位、设计单位确认未达到粉质粘土层,不能做为建筑物持力层,应再往下挖至原土层。
基础再采用大开挖方式,按现场地质实际情况开挖至粉质粘土层后,经地勘单位、设计单位确认为持力层后,基础下降至持力层处进行施工,并采取基础柱加高、加宽至地梁面的处理方法。
挖至原土层标高以相关单位签字的实际深度为准,基础柱加高高度为超挖深度,且柱截面两边各加宽100mm,详见别墅半地下室结施-03中基础顶~基础拉梁顶段柱墩大样进行施工。
2、由于实际超挖较深,基础先施工,再架设水平间距500mm、步距1200mm 的满堂钢管脚手架、满铺竹笆片,确保施工中工人行走安全。
3、25#、26、28#楼基础开挖及处理与23#、24#、27#楼相同处理。
四、施工准备
1、测量放线
土方工程开工前,建筑物的定位按工程图纸由专职测量员用全站仪放线,并经监理验收。
2、基坑降水:
为防止持力层粉质粘土泡水,开挖基础底持力层前,在基地四角挖2个3.0m×3.0m,深度低于基础底1.0m的集水井,并安排2名专职人员配备2台潜水泵抽水排出。
3、现场道路:
现场主道路应确保畅通,其余道路根据实际情况来确定。
4、机械、材料准备
二台PC240挖掘机,三辆5吨载重汽车,二台潜水泵。
5、施工用水、用电:
按施工现场用水、电的布置按照用水电施工方案执行。
五、施工部署
施工顺序:
施工前准备(机械、材料)——现场放线(洒灰线)——土方开挖——现场放线(洒灰线)——地基验槽——垫层浇筑——现场放线(墨线)——安装模板——绑扎钢筋——隐蔽验收——浇筑混凝土。
六、质量保证措施
1、开工前要做好各级技术准备和技术交底工作。
施工技术人员、测量员要熟悉图纸,掌握现场测量及水准点的位置尺寸。
2、施工中要配备专职测量员进行测量放线,要及时控制开挖标高和边坡情况。
3、由操作技术较好的挖土机司机开挖并控制挖深、边坡、及基坑底排水情况,以确保开挖质量。
4、严格控制标高。
认真执行技术、质量管理制度,施工中要注意积累技术资料,复核定位及间距等。
5、开挖至持力层后,预留30cm厚人工清土。
做到及时验收,及时封闭基底土层,防止基土风化。
七、安全要求和措施
1、开工前要做好各级安全交底工作。
根据本工程实际情况,制定相应的安全措施,组织职工贯彻落实,并定期开展安全活动。
2、要向全体职工做好现场地上、地下障碍物交底。
要注意对测量点等的保护。
3、各类机械、各工种遵守操作规程,注意相互间的安全距离。
挖、卸土场
出入口要设安全岗,配备专人指挥车辆,汽车司机要遵守交通法规和有关规定。
4、人工挖基土时,应保证有足够的安全距离,防止互相伤害。
5、土方开挖期间,设专职安全员检测边坡情况,有险情随时喊话、通报。
