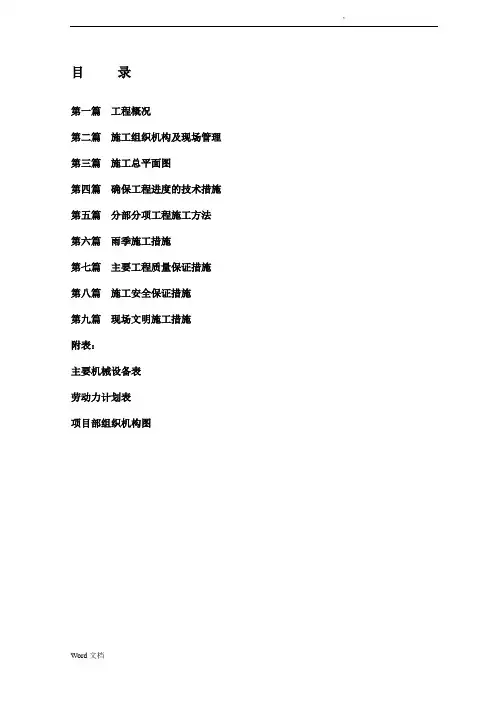

小区市政配套工程施工组织设计
- 格式:doc
- 大小:37.00 KB
- 文档页数:25
目录第一篇工程概况第二篇施工组织机构及现场管理第三篇施工总平面图第四篇确保工程进度的技术措施第五篇分部分项工程施工方法第六篇雨季施工措施第七篇主要工程质量保证措施第八篇施工安全保证措施第九篇现场文明施工措施附表:主要机械设备表劳动力计划表项目部组织机构图施工组织设计第一篇工程概况二、工程设计标准:第二篇施工组织机构一项目部组成人员:第三篇施工总平面布置第一节施工现场平面布置原则本工程主要施工项目包括道路、桥梁、照明、排水等工程,总体布设原则如下:1、合理安排施工程序,进行施工场地规划,将施工对周边交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大。
2、施工总平面布置总体上坚持阶段性、适用性、灵活性特点。
3、现场布置既要满足施工要求,方便施工管理,又要确保施工质量、安全、进度和环保的要求。
4、施工现场布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。
5、场地布置遵循“三防”原则,防火、防水、防盗设施齐全,布置合理,消除不安定因素。
6、施工现场实行“三区”(作业区、材料区、生活区)隔离。
三区设置符合安全标准,标识清楚醒目。
根据施工工序及现场情况布置各工种作业加工棚,以便于施工操作。
现场办公室设置在明显位置,设施符合施工条件要求,做到各项管理制度齐全、上墙。
7、排水施工时采用围挡进行施工现场围蔽,围挡占地保证符合业主要求及规划占地要求,布设时,考虑尽可能地避免材料二次倒运,避免场道路进行多次迁改,电、水管线埋设符合标准规。
8、现场施工用电与用水情况执行国家及天津市标准规,做到安全用电,安全施工,节约水电资源。
第二节施工现场平面布置根据现场情况,现场计划采用围挡进行封闭,并在道路南侧修建一条施工进出场道路,与周边现状道路连接贯通。
在道路南侧空地上设置项目部及施工人员住宿,同时根据施工总体安排及划分,在现场设置各类原材料存放区及加工区,确保施工区域与住宿区域相隔离。
1、现场围闭及施工路修建施工场地,现场采用半封闭式管理,对施工占用场地采用专用围挡连续固定设置,并在进出口设置警示标志标牌。
第1篇1. 工程名称:XX市XX区XX道路及配套设施建设工程2. 工程性质:市政基础设施工程3. 工程规模:本工程总投资约为XX亿元,道路全长XX公里,宽XX米,包括道路、桥梁、排水、照明、交通设施等配套设施。
4. 建设地点:XX市XX区5. 建设单位:XX市XX区城市建设局6. 设计单位:XX建筑设计研究院7. 监理单位:XX工程监理有限公司8. 勘察单位:XX勘察设计研究院9. 建设期限:XX个月10. 承包方式:施工总承包二、工程地质与气象条件1. 工程地质:本工程地处XX市XX区,地质条件良好,主要为第四纪沉积物,土壤主要为粉质粘土、粉土、砂质粘土等。
地基承载力较高,适宜道路建设。
2. 气象条件:XX市XX区属温带季风气候,四季分明,冬季寒冷干燥,夏季炎热多雨。
年平均气温XX℃,年降水量XX毫米,最大积雪厚度XX厘米。
三、工程结构特点1. 道路结构:采用沥青混凝土路面,路基结构为水泥稳定碎石基层,下面为碎石垫层。
2. 桥梁结构:采用预应力混凝土简支梁桥,桥梁设计荷载为公路-Ⅰ级。
3. 排水系统:采用雨污分流制,雨水采用暗沟、检查井、排水管道等设施收集排放,污水采用污水管道收集排放。
4. 照明系统:采用LED路灯,道路两侧设置路灯,间距为XX米。
5. 交通设施:包括道路标线、交通标志、隔离栏等。
四、施工组织安排1. 施工准备:在施工前,对施工现场进行勘察,了解工程地质、水文、气象等情况,制定施工方案,落实施工材料、机械设备、劳动力等资源。
2. 施工进度安排:根据工程特点,制定合理的施工进度计划,确保工程按期完成。
3. 施工质量控制:严格按照施工规范和质量标准进行施工,确保工程质量。
4. 施工安全管理:建立健全安全生产责任制,加强施工现场安全管理,确保施工安全。
5. 施工文明施工:加强施工现场文明施工管理,保持施工现场整洁,减少施工对周边环境的影响。
五、主要物资和施工机械进场计划1. 主要物资:沥青混凝土、水泥、砂石、钢材等。

老旧小区改造小市政工程施工方案和技术措施一、编制依据主要规范、规程、标准及施工图纸二、施工准备施工前作业人员应先熟悉作业环境,班组长对作业人员进行明确分工,并针对本分项工程向作业人员书面进行安全交底和技术交底。
1、劳动力准备施工劳动力是施工过程中的实际操作人员,是施工质量、进度、安全、文明施工最直接的保障者。
我们选择劳动力的原则为:具有良好的质量、安全意识;具有较高的技术等级;具有相类似工程经验的施工人员。
2、机械准备根据本合同段的工程数量和特点,我公司配备了充足的工程机械、测量和试验设备。
落实工程各阶段所需各类施工机械。
3、材料准备工程所需材料严格按照建设单位批准的北京市质量监督站认可的厂家生产,经监理工程师批准和工地质检员检测合格后使用。
4、技术准备1、协助驻地监理、甲方代表,及时同设计单位联系,进行开工前的设计交底。
2、图纸会审中发现的问题,及时向驻地监理汇报,并向设计人员征求意见,经设计人员同意,办理设计变更后方可进行施工。
严格按设计图纸施工,未经设计同意不得随意更改设计。
1)充分配合监理工程师的“质量、进度、投资”控制和合同、信息管理职责,做好基础工作。
2)在施工过程中,严格按照经甲方及监理工程师批准的施工组织设计进行质量管理。
在班组自检和质检人员专检的基础上,接受监理工程师的验收和检查,并按监理要求,予以整改。
3)贯彻质量控制和检查的管理制度,所有进入现场的成品、半成品、设备、材料等均按要求向监理工程师提交产品合格证、质保书及进场报验单,请监理工程师共同把关,审核生产单位的资质、信誉等是否符合本工程的要求。
4)检查工序或部位的质量,严格执行上道工序不合格,下道工序不施工的准则,使监理工程师能顺利开展工作。
5)积极配合试验监理工程师完成对各试验项目的有见证送检。
三、施工方法1、工艺流程:道路排障→清表→挖道路土方→外运→素土夯实→级配碎石铺设→沥青混凝土铺设→养护→现场清理→完工验收2、铺装结构:道路用料及分层做法50厚中粒式沥青混凝土路面200厚级配垫层300厚3:7灰土,分两步夯实路基碾压,压实系数>0.933、操作要点:1)拆除原路面主要采用重型夯击机进行打凿,局部采用冲击钻打夯,建筑垃圾集中堆放,统一晚上运走,运土杂料的汽车进出场应严格按市城管办的有关规定办理手续,施工时注意防噪、防尘措施。

目录第一章施工组织设计 (3)第1节前附表 (3)第2节综合说明 (3)第3节工程概况 (9)第4节工程施工目标 (12)第5节施工计划 (12)第6节针对本工程特点和难点分析 (19)第7节施工现场平面布置 (30)第8节施工测量方案 (33)第9节回填前清表方案 (35)第10节排水排污工程施工方案 (36)第11节道路工程施工方案 (40)第12节路灯工程施工方案 (43)第13节消防管线工程施工方案 (45)第14节电力管线工程施工方案 (48)第15节工程质量施工保证措施 (52)第16节确保工期的施工保证措施 (57)第17节安全施工保证措施 (60)第18节文明施工及环境保护 (63)第19节季节性施工技术措施 (67)第20节工程竣工档案资料 (69)第21节降低工程成本措施 (70)第二章进度计划表 (70)施工组织设计第一节前附表第二节综合说明十分感谢各位专家对我公司的充分信任和大力支持,使我公司能荣幸地参加该工程的投标活动。
通过认真阅读和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点、难点后,我们有充分的信心保证优质、按期、安全完成本工程招标文件规定的总承包范围内的施工承包任务,在经历了紧张、认真的编算工作后,我公司已完成了该工程招标文件所规定的全部内容,请各位专家予以评审。
一、指导思想1、充分认识和理解本工程施工的重要性和紧迫性,竭尽全力、严格、周密、科学、精心地组织施工,以确保工程优质、如期、安全地建成。
2、认真阅读和深入领会招标文件和设计图纸的内涵,并坚决贯彻到施工组织设计和工程施工的全过程中去。
3、坚决服从业主的统一指挥。
在上级主管单位、业主单位、监理单位、设计单位的共同监督和指导下,充分发挥自身的主动性和积极性、充分发挥自身的优势和特长,一切从实际出发,与业主等单位同心协力、共同努力,踏踏实实地把本工程建设成业主满意、人民放心的优质工程。
我们将组建一个高效务实的施工管理机构,集中管理、统一调度,配备适宜的施工机械,采用科学的施工方法,依靠丰富的实践经验,确保本工程目标的实现。

老旧小区市政改造工程施工总体设想及安排一、引言随着城市的发展,老旧小区的市政设施和环境状况逐渐变得不适应现代化的城市需求。
为了提升居民的居住环境,改善小区的基础设施,市政府决定对老旧小区进行市政改造工程。
本文将就老旧小区市政改造工程的总体设想及安排进行详细阐述。
二、工程范围和目标1. 工程范围老旧小区市政改造工程的范围涵盖了小区的基础设施和公共设施,包括水、电、气、通讯、路灯、路面、垃圾处理等相关设施。
2. 工程目标- 提供更好的水电气供应,改善小区居民的生活质量。
- 更新通讯设施,提高小区居民的便捷度。
- 改善道路状况和交通流动,提升小区内的交通安全性。
- 更新垃圾处理设施,提升小区环境卫生。
三、施工过程1. 前期准备(1)成立改造工程领导小组和项目管理团队,明确工作职责和分工。
(2)对老旧小区进行全面巡查和调查,了解现状,确定改造方向。
(3)制定详细的施工计划,包括工程时间、费用、材料等方面。
2. 水、电、气供应改造(1)对老旧供水管网和设备进行检查和维修,并更新老化设备。
(2)对老旧供电设备和电缆进行检查和维修,并增加新的供电设备。
(3)对老旧供气管道和设备进行检查和维修,并增加新的供气设备。
3. 通讯设施改造(1)对老旧通讯线路进行检查和维修,并增加新的通讯设备。
(2)增加无线网络覆盖范围,提供更好的网络体验。
4. 道路改造(1)对老旧道路进行检查和维修,并重新铺设路面。
(2)增加交通标志和交通信号灯,提升交通流动性和安全性。
5. 垃圾处理设施改造(1)增加垃圾分类设施,提升小区环境卫生。
(2)加强垃圾清理工作,定期清理垃圾。
6. 其他设施改造(1)对老旧路灯进行检查和维修,并增加新的节能环保路灯。
(2)增加绿化面积,改善小区的环境质量。
四、施工进度和措施1. 施工进度根据整体施工计划,工程将分为若干个阶段进行,每个阶段的工作内容和时间都会提前进行通知和安排。
2. 施工措施严格遵守相关的环境保护、安全生产等法律法规,确保施工过程中不影响居民的正常生活。
....................工程施工组织设计编制:×××审核:×××审批:××××××××××××公司二〇一五年九月一日....................工程施工组织设计第一章总体概述一、综合说明十分感谢发包人对我公司的充分信任和大力支持,使我公司能荣幸地参加该工程的投标活动。
通过认真阅读和研究招标文件及有关图纸资料和工程量清单,分析了各种影响施工的因素和工程的特点、难点后,我们有充分的信心保证优质、按期、安全完成本工程招标文件规定的总承包范围内的施工承包任务,在经历了紧张、认真的编算工作后,我公司已完成了该工程招标文件所规定的全部内容。
(一)指导思想1、充分认识和理解本工程施工的重要性和紧迫性,竭尽全力、严格、周密、科学、精心地组织施工,以确保工程优质、如期、安全地建成。
2、认真阅读和深入领会招标文件和设计图纸的内涵,并坚决贯彻到施工组织设计和工程施工的全过程中去。
3、坚决服从业主的统一指挥。
在上级主管单位、业主单位、监理单位、设计单位的共同监督和指导下,充分发挥自身的主动性和积极性、充分发挥自身的优势和特长,一切从实际出发,与业主等单位同心协力、共同努力,踏踏实实地把本工程建设成业主满意、人民放心的优质工程。
我们将组建一个高效务实的施工管理机构,集中管理、统一调度,配备适宜的施工机械,采用科学的施工方法,依靠丰富的实践经验,确保本工程目标的实现。
(二)我公司中标承建本工程的优势一旦我公司中标,对承建本工程我们具有极大的信心和诚意,对与业主的合作我们充满诚挚的意愿。
中标承建该工程我们具有以下优势:1、组织优势中标后拟投入本工程施工队伍,是一支在市政工程施工方面较为优秀的施工队伍,该队伍曾施工过城市道路、市政公路路基工程、小区组团综合市政工程、市政引水工程、市政污水处理工程、政污水管道工程等一系列较为复杂,施工难度较大,技术含量较高工程,具有丰富的道路、排水结构工程施工经验和施工现场组织能力,曾多次受到上级主管部门、建设单位、质量监督部门及监理单位的好评,是一支敢于吃苦耐劳、勇于创新、综合实力较强、施工现场办公自动化较高的施工队伍。
市政⼯程施⼯组织设计(⽅案)。
⽬录第⼀章:⼯程概述······························第1–3页第⼆章:施⼯总体布置·························第3–8页第三章:拟投⼊本⼯程的主要施⼯机械及进场计划··第8页第四章:劳动⼒安排计划 (9)第五章:主要项⽬的施⼯⽅案及施⼯⽅法·······第9-25 页第六章:冬、⾬季施⼯注意事项与保证措施.....第26–27页第七章:确保⼯程质量的技术组织措施..........第27–33页第⼋章:确保安全⽣产的技术组织措施..........第33–35页第九章:确保⽂明施⼯的技术组织措施. (36)第⼗章:施⼯总平⾯布置及编制说明············第37-38页第⼗⼀章:施⼯总体进度计划安排及附表········第39-51页第⼀章⼯程概述⼀、编制依据1.招标⽂件、设计图纸。
2.现场踏勘、调查所掌握的第⼀⼿资料。
目录第一章编制根据第二章工程概况第三章施工布署和施工准备工作第四章施工现场平面布置第五章施工总进度计划第六章各分部分项工程旳主要施工措施第七章季节性施工措施第八章确保工程质量旳技术组织措施第九章确保文明施工旳技术组织措施第十章确保工期旳技术组织措施第一章编制根据1.1工程协议1.2施工图及技术阐明书海油发展研发中心及配套设施项目(一期)项目室外配套工程施工图设计海油发展研发中心及配套设施项目(一期)项目室外配套工程量清单海油发展研发中心及配套设施项目(一期)项目室外配套工程招标文件1.3主要规范、规程、原则、图集《工程测量规范》 GB50026-2023《建筑地基基础工程施工质量验收规范》 GB50202-2023《混凝土构造工程施工及验收规范》 GB50204-2023(2023版)《钢筋焊接及验收规程》 JGJ18-2023《钢筋混凝土用热轧带肋钢筋》 GB1499-2023《混凝土质量控制原则》 GB50164-2023《一般混凝土用砂、石质量及检验措施原则》 JGJ52-2023《一般混凝土用碎石或卵石质量原则及检验措施》 JGJ53-92《砌体工程施工质量验收规范》 GB50203-2023《市政道路、排水管道成品与半成品施工及验收规程(附条文阐明)》DGJ 08-1987-2023 《建筑给排水及采暖工程施工质量验收规范》GB50242-2023《室外给水管道工程施工质量验收原则》DG/TJ 08-310-2023《建筑电气工程施工质量验收规范》 GB50303-2023《气体火灾系统施工及验收规程》 GB50263-2023《电气装置安装工程低压电器施工及验收规范》 GB50254-96《电气装置安装工程1kV 及如下配线工程施工及验收规范》 GB50258-96《建筑工程施工现场供电安全规程》 GB50194-2023《建筑机械使用安全技术规范》JGJ33-2023《建筑电气工程施工质量验收规范》GB50303-2023《电力工程电缆设计规范》GB50217-941.4主要法规《中华人民共和国建筑法》《中华人民共和国环境保护法》1.5质量、职业健康安全、环境管理体系文件《渤海石油建筑工程有限企业质量健康安全环境保护管理体系文件》1.6其他有关资料与要求广东省现行有关城建管理法规2、工程概况2.1工程名称、地址2.1.1 工程名称海油发展研发中心及配套设施项目(一期)2.1.2工程地址广东省惠州市大亚湾区科技创新园内2.2 建设单位、设计单位、监理单位、施工总包单位2.2.1建设单位中海油能源发展股份有限企业惠州石化分企业2.2.2设计单位广东建筑艺术设计院有限企业2.2.3施工单位渤海石油建筑工程有限企业2.2.4监理单位天津中海石油工程管理征询有限责任企业2.3协议工期2023年3月26 日—2023年7月30日2.4工程规模惠州海油发展研发中心及配套设施项目(一期)工程在本地块23424㎡用地上建设3栋六层教授楼、1栋两层文体中心+职员餐厅,建筑面积19976.77㎡。
市政室外综合管网工程施工组织设计方案目录第一章、工程概况 (1)第二章、施工方案 (3)第一节、施工总体部署原则 (4)第二节、施工程序 (4)第三节、施工顺序 (5)第四节、施工方法 (5)第三章、施工劳动进度计划 (29)第一节、施工进度计划 (30)第二节、劳动计划 (32)第四章、保证质量措施 (34)第五章、保证安全措施 (42)第一章、工程概况工程概况:室外综合管网工程是整个小区的重点工程,对安装质量标准要求较高,所以要充分考虑各方面因素对施工造成的影响,提前调配充足的人力和材料,对各工种作业时间顺序及同土建施工的配合进行总体规划和布署,确保给排水、消防、燃气、电气的安装以及路面、绿化景观的建设等施工任务均能保质如期完成。
本工程安装前的大致情况如下:小区内设一处变电站,10KV高压开关站设在B区地下室一层,电源由市政引来。
各地块室外照明电源分别由各地块变电站低压配电柜引出。
电话、有线电视电缆的进线由当地主管部门及运营商提供容量, 由市政引来电信、广电电缆。
区内的水源由市政自来水供给,从市政管网两处不同位置引入一根De160和De200的进水管,区内生活用水和商业用水分开计量。
给水管以De160的管道在区内连成环网。
在区内的地下室设置有效储水容积≥432.0m³的消防水池,区内共设3 个消防取水口供消防车取水。
1第二章、施工方案第一节、施工总体部署原则施工总体部署原则1、时间部署原则:在确保质量的前提下,地下工程要抢,结构工程要快。
周密细致的安排,确保按期优质完成任务。
2、空间部署原则:采取立体交叉施工。
在时间与空间安排上为创造精品工程打下坚实的基础。
3、劳动力部署原则:必须优选技术操作水平高,思想素质好的工种进场施工,人数充足合理。
4、机械设备配备部署原则:配足先进的施工机械设备,满足垂直运输。
保证施工进度和工程质量。
5、施工管理部署原则:要调配知识层次高、技术水平高的人员从事技术质量管理工作。

一、工程概况本工程位于吉安县新华路交界处,西起现状新华路,东止于天祥道路,南邻海尔希望小学,全长723..16米。
路基宽度为6米,设计内容包括道路、交通排水、综合管道、路灯照明、园林绿化、人行道板铺贴工程等项目。
本工程工期短90天(2017.6.20--2017.9.18),为了保证施工工程质量和工期要求,详阅设计图纸与要求并实地察看现场情况经研究作出如下施工计划。
施工进度示意图附后。
二、施工方案(一)按工程要求安排施工程序(如施工程序示意图所示)1.开挖土方(管道)先开挖污水管、雨水管、给水、管道。
2.开挖土方同时备砂料随填及铺设管道。
3.开挖管道土方及路基土方同时开挖挡土墙基础。
4 .路面工程:路基压实—铺碎石层—铺水稳层(碎石)—C30水泥混凝土厚度20CM(每层必须检验合格后才能进行第二道工作)5.管道铺设工程:基底(测标高)—垫层处理(天然砂回填至路基顶、水泥砼垫层)—安管(处理好接口)—填砂(实)—管道闭水试验。
(二)工程进度安排2.有干扰项目紧凑地穿插施工3.河下路白马南路口绿化带路面改造与上表同,项目同时前后施工同期完成(三)材料计划:按工程设计要求全工程所须的主要材料备足,绝不因缺料而影响工程进展及因材料质量不合格而造成工程质量不符合标准。
注:1.沥青砼所须沥青、砂、碎石、石粉等材料必须由市建沥青砼设计配合比确定后计划(即按商品沥青砼)。
2.水泥进货必须检查出厂检验报告并实地取样试验鉴定。
3.钢筋必须具有检验报告单。
4.砼管必须具有产品出厂质量检验报告单。
5.污水管铺设的塑料铍纹管除出厂合格证外取样送检。
6.其他材料均选购质量合格的。
(五)注:沥青砼拌制未记劳力(商品)2.每个班组及每台机械要完成预计划的日进度、周进度、月进度。
三、工程质量工程质量不言而知是首要的,一定要符合设计标准要求。
采取如下措施:1.对班组施工前进行施工操作要求交底,使工人都能懂得按施工操作规范做,班组长必须由认真负责熟识操作的人担任。
住宅楼施工组织设计方案住宅楼施工组织设计方案施工组织设计的繁简,一般要根据工程规模大小、结构特点、技术复杂程度和施工条件的不同而定,以满足不同的实际需要。
下面店铺准备了住宅楼施工组织设计方案,提供给大家参考!一、编制依据及原则1、编制依据1·1施工图纸及标准图集1·2规范及标准[1]《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002[2]《通风与空调工程施工质量验收规范》 GB50243—2002[3]《工业金属管道工程及验收规范》 GB50235—97[4]《机械设备安装工程施工及验收通用规范》 GB50231-98[5]《风管支吊架》 03K132[6]《建筑给水聚丙烯管道工程技术规程》DBJ14—BS11—2001[7]《建筑工程施工质量验收统一标准》 GB50300-2001[8]《建筑排水硬聚氯乙稀管道工程技术规程》 CJJ/T29—98[9]《给排水管道工程施工及验收规范》 GB50268-97[10]《建筑排水用柔性接口铸铁管安装》 04S409[11]《建筑排水设备附件选用安装》 04S301[12]《防水套管》 02S404[13]《室内管道支架及吊架》 03S402[14]《建筑电气工程施工质量验收规范》 GB50303-2002[15]《建筑电气施工安装通用图集》 92DQ1~13[16]《等电位联结安装》 02D501-2[17]《建筑物防雷设施安装》 99D501-11·3工程现场勘察情况1·4工程预算书二、工程概况2·1简介[1]建设单位:潍坊***有限公司[2]工程名称:潍坊市***10#住宅楼[3]地理位置:东****交口东北角[4]质量等级:合格[5]开工日期:2011年9月15日竣工日期:2013年1月15日[6]建筑特点1)结构类型:剪力墙结构,筏板基础,现浇混凝土楼板。
2)建筑面积:18817.21平方米3)层数层高:地下2层,地上17层4)建筑高度:51.45米三、施工顺序、总进度安排及总形象进度示意图3·1施工顺序3·1·1原则:先地下、后地上;先土建、后设备;先大管、后小管;先设备器具,后配管;先风管,后水管;3·1·2施工流向:[1]主体阶段:配合土建由下向上预留、预埋;[2]装修阶段:根据总体安排,由上向下安装;[3]每层安装从主管或配电箱处开始。
目录第一章编制依据 (3)第二章工程概况 (3)第三章工程总目标 (4)第四章施工进度计划及保证措施 (4)第五章施工平面布置图及布置说明 (7)第六章项目施工组织准备 (9)第七章劳动力和主要施工机械配备 (11)第八章地下室施工方案 (13)第九章主体结构部分施工方案 (16)第十章建筑结构工程施工质量专项方案 (25)第十一章钢管脚手架施工方案 (30)第十二章安装工程施工及技术措施 (38)1.1质量保证措施 (38)1.1.1质量管理点的管理措施 (39)1.1.2建筑成品、半成品保护措施 (39)第十三章冬、雨季施工措施 (40)1.2冬季施工 (40)1.2.1冬季施工准备 (40)1.2.2冬季钢筋施工 (40)1.2.3冬季砼施工 (40)1.2.4冬季施工的安全与防火 (41)1.3雨季施工方案 (41)1.4夏季施工 (41)1.4.1夏季施工 (42)1.4.2砌体工程 (42)1.4.3抹灰工程 (42)第十四章工程质量保证措施 (43)1.5本工程质量控制的原则 (43)1.6质量体系建立 (43)第十五章确保优良工程目标实现措施 (44)1.7土建部分创优措施 (44)1.7.1地下室结构工程 (44)1.7.2上部结构工程 (44)1.8装饰部分创优措施 (45)1.9质量管理措施 (45)第十六章安全保证措施 (46)第二十八章工程档案资料管理 (53)第二十九章保修组织措施 (55)第一章编制依据编制依据:1、业主提供的工程招标文件、施工图纸2、现行国家及江苏省的有关规范、规程和标准及强制性条文的规定。
3、江苏省现行的安全生产、文明施工的规定。
4、镇江市的有关规范规定:《镇江市住宅工程质量通病防治导则》。
5、镇江市建筑工程局32号文6、现行的国家及江苏省的有关标准图集。
7、公司质量、环境、职业安全健康综合管理手册,体系程序文件和施工作业指导书。
第二章工程概况一、工程总体简况工程名称:镇江招商北固湾一期北工程工程地址:镇江市京口区滨水路南,北固山公园东侧建设单位:镇江盈盛房地产开发有限公司设计单位:江苏中森建筑设计有限公司监理单位:上海鼎业民防建设咨询有限公司二、建筑简况本工程主要使用功能为居住建筑,由1栋会所(2-3层),11栋联排别墅(2-3层),5栋多层花园洋房(5层),4栋小高层(16层),总建筑面积65000m2。
目录第一篇工程概况第二篇施工组织机构及现场管理第三篇施工总平面图第四篇确保工程进度的技术措施第五篇分部分项工程施工方法第六篇雨季施工措施第七篇主要工程质量保证措施第八篇施工安全保证措施第九篇现场文明施工措施附表:主要机械设备表劳动力计划表项目部组织机构图施工组织设计第一篇工程概况二、工程设计标准:第二篇施工组织机构一项目部组成人员:第三篇施工总平面布置第一节施工现场平面布置原则本工程主要施工项目包括道路、桥梁、照明、排水等工程,总体布设原则如下:1、合理安排施工程序,进行施工场地规划,将施工对周边交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大。
2、施工总平面布置总体上坚持阶段性、适用性、灵活性特点。
3、现场布置既要满足施工要求,方便施工管理,又要确保施工质量、安全、进度和环保的要求。
4、施工现场布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。
5、场地布置遵循“三防”原则,防火、防水、防盗设施齐全,布置合理,消除不安定因素。
6、施工现场实行“三区”(作业区、材料区、生活区)隔离。
三区设置符合安全标准,标识清楚醒目。
根据施工工序及现场情况布置各工种作业加工棚,以便于施工操作。
现场办公室设置在明显位置,设施符合施工条件要求,做到各项管理制度齐全、上墙。
7、排水施工时采用围挡进行施工现场围蔽,围挡占地保证符合业主要求及规划占地要求,布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范。
8、现场施工用电与用水情况执行国家及天津市标准规范,做到安全用电,安全施工,节约水电资源。
第二节施工现场平面布置根据现场情况,现场计划采用围挡进行封闭,并在道路南侧修建一条施工进出场道路,与周边现状道路连接贯通。
在道路南侧空地上设置项目部及施工人员住宿,同时根据施工总体安排及划分,在现场设置各类原材料存放区及加工区,确保施工区域与住宿区域相隔离。
第1篇一、工程概况本项目为XX市XX区市政管网工程,主要包括雨水管网、污水管网、给水管网和再生水管网的建设。
工程总投资XX万元,建设工期为XX个月。
工程位于XX区,占地面积约XX平方公里,涉及居民小区、商业区、工业区等多个区域。
二、施工组织设计1. 施工单位施工单位:XX市政工程有限公司项目经理:XXX技术负责人:XXX质量负责人:XXX安全负责人:XXX2. 施工组织架构(1)项目经理部:负责整个工程的全面管理工作,包括施工组织、进度控制、质量保证、安全管理等。
(2)施工项目部:负责具体施工任务的执行,包括施工班组、材料供应、设备管理等。
(3)施工班组:负责具体施工工序的执行,包括挖掘、管道铺设、回填、验收等。
三、施工准备1. 施工现场准备(1)施工现场平整:确保施工场地平整,满足施工要求。
(2)临时设施:搭建临时办公室、仓库、宿舍等设施。
(3)施工道路:修建临时道路,确保施工车辆、材料运输畅通。
2. 材料准备(1)管材:根据设计要求,选择合适规格的雨水管、污水管、给水管和再生水管。
(2)管件:根据管材规格,准备相应的管件,如三通、弯头、法兰等。
(3)阀门:根据管道设计要求,准备合适的阀门,如闸阀、截止阀、旋塞阀等。
(4)其他材料:钢筋、水泥、砂石、砖块等。
3. 设备准备(1)挖掘设备:挖掘机、装载机、推土机等。
(2)管道铺设设备:管道铺设车、卷管机、切割机等。
(3)焊接设备:电焊机、气焊机等。
(4)检测设备:超声波测厚仪、管道检测仪等。
四、施工工艺及流程1. 施工工艺(1)开挖沟槽:根据设计图纸,确定沟槽尺寸、深度和坡度,采用挖掘机进行开挖。
(2)管道铺设:将管材、管件、阀门等运至施工现场,按照设计要求进行铺设。
(3)焊接:采用电焊或气焊对管道进行焊接,确保焊接质量。
(4)回填:根据设计要求,对沟槽进行回填,分层夯实。
(5)检测:对管道进行检测,确保管道质量符合设计要求。
2. 施工流程(1)施工准备:完成施工现场准备、材料准备和设备准备。
老旧小区改造小市政工程施工方案和技术措施一、前期准备工作1. 进行现场勘测和测量,制定详细的工程设计方案。
2. 联系业主进行沟通,并征求他们的意见和建议。
3. 确定工程的预算,并制定详细的投资计划。
4. 与相关部门协商,了解相关法律法规,并确保工程的合法性。
二、土地准备工作1. 清理施工场地,确保场地平整并清除障碍物。
2. 检查土地质量,确保其能够承受工程的荷载和压力。
3. 进行必要的土地处理,如填补土壤、加固土壤等。
三、拆除工作1. 根据设计方案,拆除老旧建筑物和设施。
2. 拆除过程中采取严密的安全防护措施,确保工人和周边居民的安全。
3. 对拆除产生的垃圾和废弃物进行分类和处理,以便后续运输和处理。
四、基础工程施工1. 进行地基处理,如土方开挖、土石方回填等。
2. 修复或更换老旧的水、电、燃气管道等基础设施。
3. 进行排水系统的安装。
4. 修复或更换老旧的道路、人行道等。
五、建筑主体施工1. 根据设计方案,进行新建建筑的施工。
2. 安装新的外墙和屋顶。
3. 安装新的门窗。
4. 安装新的楼梯、电梯等设施。
六、装修和装饰1. 进行室内装修和装饰,包括墙面、地板、天花板等。
2. 安装新的厨房、卫生间、卫浴设备等。
七、配套设施和环境改造1. 新建或改建停车场、垃圾处理设施等配套设施。
2. 进行绿化、园林景观等环境改造工作。
3. 安装新的照明系统,提高小区的亮度和安全性。
八、质量控制和安全管理1. 对每个施工阶段进行质量检查,确保工程质量满足设计要求。
2. 严格执行施工现场安全管理制度,提高工人和周边居民的安全意识。
3. 加强现场管理,确保施工进度和质量。
九、竣工验收和交付1. 完成施工工程后,进行竣工验收。
2. 对工程进行全面检查,确保每个工程环节的质量达到要求。
3. 督促相关部门进行验收和交付手续。
十、后期维护1. 建立小区管理机构,并制定相应的管理制度和维护方案。
2. 定期维护和保养小区设施设备,及时修复和更换损坏的部分。
第1篇一、编制说明本工程施工组织计划是根据项目实际情况,结合相关规范、标准及施工图纸,编制的详细施工方案。
旨在确保施工进度、质量、安全、文明施工等各项指标达标,为项目顺利实施提供保障。
二、工程概况1. 项目名称:某住宅小区工程2. 建设地点:XX市XX区3. 工程规模:总建筑面积约10万平方米,共计20栋住宅楼,配套设施包括地下车库、商业、幼儿园等。
4. 工程类型:住宅及配套设施5. 施工周期:预计工期为30个月。
三、施工方案1. 施工顺序:先地下后地上,先主体后装修,先结构后装饰。
2. 施工工艺:采用流水施工,分段、分层、分部位进行。
3. 施工质量控制:严格执行国家及地方相关规范、标准,加强过程控制,确保工程质量。
四、施工进度计划1. 施工准备阶段:1个月2. 地基基础施工阶段:4个月3. 主体结构施工阶段:10个月4. 装修施工阶段:6个月5. 验收阶段:2个月五、劳动力安排1. 人力资源配置:根据工程规模和施工进度,合理配置各类专业技术人员和施工人员。
2. 人员培训:加强施工现场管理人员和施工人员的培训,提高业务素质和安全意识。
六、施工机械装备1. 机械设备配置:根据工程特点和施工需求,合理配置各类施工机械设备。
2. 机械设备管理:加强机械设备的管理和维护,确保设备完好率。
七、成品保护措施1. 采取防护措施,防止施工过程中对已完成的工程造成损坏。
2. 做好施工垃圾的清理和堆放,避免对周边环境造成污染。
八、文明施工管理1. 严格执行国家及地方文明施工规定,确保施工现场整洁、有序。
2. 加强施工现场环保措施,降低施工对周边环境的影响。
九、安全管理1. 严格执行国家及地方安全生产法规,加强施工现场安全管理。
2. 定期开展安全检查,及时消除安全隐患。
3. 加强施工现场消防管理,确保消防设施完好、有效。
十、质量保证措施1. 严格执行国家及地方工程质量标准,加强过程控制。
2. 建立健全质量管理体系,确保工程质量。
小区市政配套工程施工组织设计小区市政配套工程施工组织设计本文内容: **小市政工程施工方案xx年04月01日目录第一章施工组织设计3第1节前附表3第2节工程概况3第2节工程施工目标5第3节施工计划6第4节针对本工程特点和难点分析10第5节施工现场平面布置16第6节施工测量方案19第7节回填前清表方案21第8节排水排污工程施工方案22第9节道路工程施工方案26第10节工程质量施工保证措施28第11节确保工期的施工保证措施33第12节安全施工保证措施36第13节文明施工及环境保护保证措施38第14节季节性施工技术措施42第15节工程竣工档案资料43第16节降低工程成本措施44第二章进度计划表45第一章施工组织设计第1节前附表序号项目名称项目内容1 工程名称 **小市政工程2 建设单位 /3 建设地点 /4 工程造价 /5 工程范围室外小区道路、排水、排污、电力管线、室外给水水管工程6 工程质量目标合格工程7 工程工期目标180 日历天第2节工程概况 **小市政工程,施工内容包括室外小区道路、、排水、排污、工程。
施工地点位于**。
本工程建设单位为**,设计单位为**,监理单位为**。
一、道路工程1、概况(1)主道路路面为改性沥青混凝土路面。
(2)道路定位采用坐标定位及相对位置定位。
(3)道路尺寸分别为6m、4m两种。
(4)高程采用黄海高程标高。
(5)结构层为细粒式沥青砼AC-10厚3、5cm+中粒式沥青砼AC-16厚4、5cm+乳化沥青透层油1L/m2 +4%水泥稳定级配碎石基层厚20cm+碎石垫层厚20cm+土基压实,回弹模量≥25Mpa。
2、施工要求(1)垫层采用碎石垫层,其抗压回弹模量不小于25MPa。
(2)基层采用水泥稳定层,水泥含量为4%。
(3)面层(沥青混凝土路面)沥青混合料的集料级配和沥青用量按《公路沥青路面施工技术规范》(JTJ032-94)要求结合马歇尔试验确定。
改性沥青的技术指标应符合《公路改性沥青路面施工技术规范》(JTJ036-98)要求。
沥青混凝土必须由沥青拌和厂机械拌制。
沥青混凝土表面应平整,坚实,不得有脱落、掉渣、推挤、烂边、粗细集料集中等现象。
压路机压实后,不得有明显的轮迹。
接芷应紧密、平顺、烫缝不应枯焦。
二、排水排污工程1、本工程排水排污管线均为开槽埋管施工,雨水管管径分别为DN200、DN300、DN400、DN500、DN1000,污水管管径分别DN300、DN400,雨污水管由小区接入市政雨污水管网。
2、管材、接口(1)排水管DN≤300 采用UPVC平壁管管,橡胶圈密封接口;DN>300 采用II 级钢筋混凝土管,管口形式采用承插口管,橡胶圈密封接口。
其中Y23~Y24采用自承式平直钢管(Q235B),壁厚6mm,采用焊接连接。
(2)污水管采用HDPE双壁波纹管采用橡胶圈承插连接。
3、基础(1)UPVC 平壁管、HDPE双壁波纹管采用沙砾垫层基础,垫层基础铺设不小于200厚的沙砾垫层。
(2)钢筋混凝土管采用120°砂石基础,详见06MS201-1-P9:4、回填土按施工规范要求进行,给排水管在回填土前作闭水试验。
第2节工程施工目标根据我公司的质量方针和质量目标,结合本工程的重要性,本项目要达到如下施工目标:一、质量目标确保本工程达到合格工程,力争优良。
二、工期目标总工期:180 日历天。
一、二、三组团各60天工期第3节施工计划为了保证工程能顺利进行,使本工程如期、优质完成,进场后,立即组建施工项目部,制定切实可行的工作计划,对本工程组织机构、施工进度、现场布置、施工技术、劳动力安排、材料以及材料检验及成品检查、机具检查等的各项工作按工程需要、编制计划,并按计划要求完成,落实到责任人,并确定完成时间。
一、施工管理机构1、本工程工期要求紧、现场条件复杂。
为了在本工程施工中有效管理各施工段面工作,协调各合作单位间的关系,优质、快速地完成本工程施工,并取得良好的社会效益、经济效益。
本单位将结合以往同类工程实施经验,拟设置一支强有力的项目管理班子,选派组织能力强,有丰富施工技术经验的人员担任项目经理,建立项目经理负责制的机制。
2、项目经理部设项目经理、技术负责人各一人,下设施工员、质检员、安全员、材料员、文明施工员等,并下设各专业班组。
各管理人员应充分发挥组织、指挥、监督、检查职能,确保工程顺利实施。
3、本工程中我们推行项目管理法,责任层层落实,贯彻谁施工谁负责的全面管理制度。
二、施工进度计划配置根据业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程室外主道路、排水排污、给水水管等工程施工工期为180日历天。
本工程可分为施工准备期、排水排污、给水水管施工期、室外小区道路施工期竣工扫尾期,通过工序间合理搭接、平衡协调及动态的计划调度,紧密地组织成一体。
三、技术工作计划1、组织工程相关部门人员,认真学习有关技术标准及施工规范,熟悉了解工程特点、设计意图以及施工的重点、难点,详细编制施工实施方案、方法。
2、做好原材料试验和砼、砂配合比的试验工作,并及时提供建设单位及有关部门审核。
3、依据建设单位提供的坐标和高程点,进行现场控制网点的测设,并将控制点位置及测设结果报建设单位和监理审定。
4、做好采取新工艺、新技术的计划,并论证其可行性,为缩短工期、提高质量作有力的保证。
四、材料供应计划配置1、中标后5 天内详细编制各种材料及施工周转材料的需用量计划和分批进场时间,并按照分批进场时间及组织进场时间,按照施工总平面布置图指定的位置堆放整齐,具体参照公司ISO9002中产品标识和可追溯性程序文件的要求处置。
2、采购计划项目经理部应在项目分项工程施工前,依据施工进度计划和《合格物资分承包方名录》,编制物资采购计划,并由项目经理审批。
物资采购计划应注明物资名称、规格、数量、供应时间、质量标准或质量要求以及拟选用的分供方。
凡有标产品应标明类型、型号等级和标准编号;凡非标产品需标明规格、图纸、标样等。
本公司将采购物资分为三大类: A 类物资:包括水泥、钢材、钢筋混凝土管道等。
B 类物资:包括砖、砂、石、木材等地方材料及安装类建材。
(1)对不在《合格物资分承包方名录》内的A、B 类物资分供方采购前必须对分供方进行初评价,并报公司批准后,才能采购。
(2)为便于材料供应商及时备料,中标后5 天内向供应商提供不同规格的材料需用量及供应时间要求。
(3)工程材料进场后,应及时提交出厂合格证或质保书,需要进行复验的材料应及时通知技术部门和监理单位进行材料取样复验,经复试合格并经监理单位认可后方可挂牌使用。
材料的出厂合格证和试验报告必须及时送项目技术部门妥善保管。
五、施工机械设备配置1、根据施工机械选用计划和进场时间,组织施工机械和设备陆续进场,并按施工总平面布置图规定的位置放置。
2、机械设备进场就位后及时组织专业人员安装调试,并经机械管理和安全部门验收合格后方能挂牌使用。
3、特殊工种操作人员应经培训合格后持证上岗作业。
4、拟投入本工程施工机械设备(xx 年)项次机具名称规格型号单位数量备注1 挖掘机 EX200 台2 随进度进场2 履带式推土机75KW 台1 随进度进场3 压路机15T 台2 随进度进场4 砼搅拌机 JE-350 台2 随进度进场5 砂浆机 HJ1-200A 台2 随进度进场6 插入式振捣器 ZN50 台8 随进度进场7 平板振捣器ZN50 台6 随进度进场8 潜水泵 ISG 台5 随进度进场9 木工机械 MJ106 台2 随进度进场10 自卸反斗车 EQ3092 辆12 随进度进场11 切割机 HZQ-400 台2 随进度进场12 坍落度筒只8 随进度进场13 振动梁台4 随进度进场14 切缝机台4 随进度进场15 槽钢20cm 米800 随进度进场16 混凝土试模150×150×150 组9 随进度进场17 混凝土试模150×150×450 组3 随进度进场18 发电机组120Kw 台1 随进度进场19 经纬仪J2 台2 随进度进场20 全站仪 TPC 台1 随进度进场21 水准仪DS2 台3 随进度进场以上施工机械将根据工程进展情况,及时组织进场,有些小型机,简单机具,施工时随时调配,不一一列入。
第4节针对本工程特点和难点分析质量是建设工程永恒的主题,在市政建设投资大幅度增加,建设步伐不断加快的新形势下,如何能够确保工程质量,是一个非常突出且非常急迫的问题。
我公司首先从制度上强化各方面的管理,针对市政建设中常见的质量通病,组织了有关工程技术人员,依据现行的《市政工程技术标准》,提出了相应的原因分析与防治措施,希望能对本工程项目的质量有所提高,有所促进。
我公司对中标承建本工程具有极大的信心,经过对本工程施工图、招标文件研究,通过现场踏勘,结合本工程特点,总结出以下几个对本工程具有影响的施工特点及难点,中标承建本工程后,将对以下几个施工要点格外的重视,尽最大努力把不利影响因素降低到最小程度。
一、施工现场平面布置1、特点及难点分析本工程施工范围较大,施工环节较多,如何合理布置施工现场、临时设施、生产设施将直接关系到施工进度快慢和安全文明施工水平的高低,为保证现场施工顺序进行,本工程根据所处的地理位置及地形、地质条件规划布置施工道路、施工用电、用水、生产管理及生活设施、仓库、堆贮料场、生产辅助设施、给排水等临时设施。
布置时应进行如下考虑:(1)合理地安排施工场地和各种设施,满足各项目,各工序的衔接及施工方便。
(2)在业主提供的用地范围内进行合理规划,本着合理、必须的原则,尽可能减少占地。
(3)临时卫生设施要认真的规划,污水、污物的处理要符合相应的规定与要求。
(4)在满足施工的条件下,尽量节约施工用地。
(5)满足施工需要和文明施工的前提下,尽可能减少临时建设投资。
(6)在保证场内交通畅通和满足施工对材料要求的前提,最大限度地减少场内运输,特别是减少场内二次搬运。
(7)符合施工现场卫生、安全文明、环境保护。
2、施工现场平面布置措施本工程施工现场平面布置详见第六章、和施工现场总平面布置图及施工现场临时设置布置图。
二、排水排污与消防电力等管线的交叉施工1、特点及难点分析本工程排水排污、给水管线分布整个施工区域内,且工程量较大交叉较多,如何进行处理是我们关注的重点。
当管道交叉时,按设计要求进行处理,当设计无规定时,征得有关单位的同意后进行处理,其处理原则为:管道交叉处理中应当尽量保证满足其最小净距,且有压管道让无压管、支管避让干线管,小口径管避让大口径管。
2、处理措施(1)混凝土或钢筋混凝土排水圆管在下,铸造管、钢管在上。
上面管道已建,进行下面排水圆管施工时,采用在槽底砌砖墩的处理方法。
