堆石混凝土施工流程详解
- 格式:pdf
- 大小:9.45 MB
- 文档页数:53

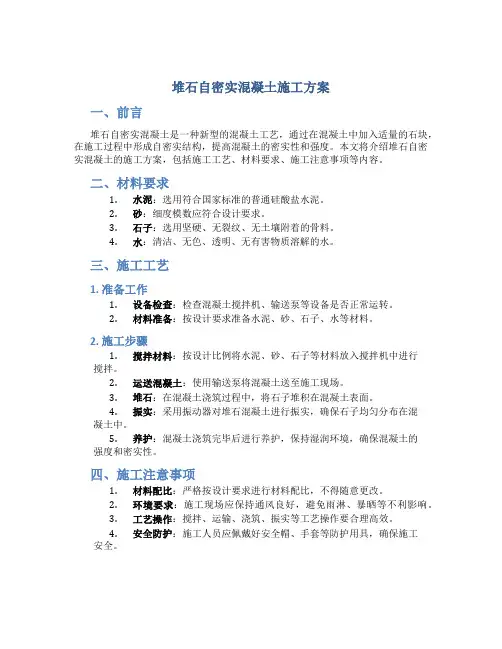

堆石自密实混凝土施工方案一、前言堆石自密实混凝土是一种新型的混凝土工艺,通过在混凝土中加入适量的石块,在施工过程中形成自密实结构,提高混凝土的密实性和强度。
本文将介绍堆石自密实混凝土的施工方案,包括施工工艺、材料要求、施工注意事项等内容。
二、材料要求1.水泥:选用符合国家标准的普通硅酸盐水泥。
2.砂:细度模数应符合设计要求。
3.石子:选用坚硬、无裂纹、无土壤附着的骨料。
4.水:清洁、无色、透明、无有害物质溶解的水。
三、施工工艺1. 准备工作1.设备检查:检查混凝土搅拌机、输送泵等设备是否正常运转。
2.材料准备:按设计要求准备水泥、砂、石子、水等材料。
2. 施工步骤1.搅拌材料:按设计比例将水泥、砂、石子等材料放入搅拌机中进行搅拌。
2.运送混凝土:使用输送泵将混凝土送至施工现场。
3.堆石:在混凝土浇筑过程中,将石子堆积在混凝土表面。
4.振实:采用振动器对堆石混凝土进行振实,确保石子均匀分布在混凝土中。
5.养护:混凝土浇筑完毕后进行养护,保持湿润环境,确保混凝土的强度和密实性。
四、施工注意事项1.材料配比:严格按设计要求进行材料配比,不得随意更改。
2.环境要求:施工现场应保持通风良好,避免雨淋、暴晒等不利影响。
3.工艺操作:搅拌、运输、浇筑、振实等工艺操作要合理高效。
4.安全防护:施工人员应佩戴好安全帽、手套等防护用具,确保施工安全。
五、总结堆石自密实混凝土施工方案是一种新型的工艺,通过合理的工艺操作和注意事项可以确保施工质量。
在实际施工中,要严格按照设计要求进行操作,确保工程质量和施工安全。

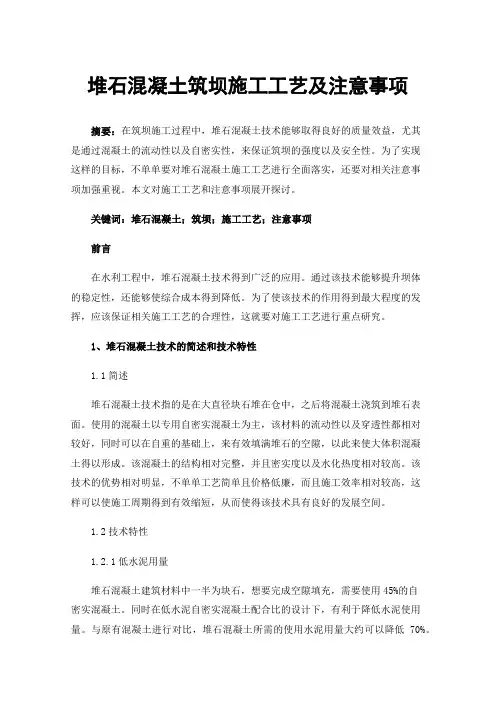

堆石混凝土筑坝施工工艺及注意事项摘要:在筑坝施工过程中,堆石混凝土技术能够取得良好的质量效益,尤其是通过混凝土的流动性以及自密实性,来保证筑坝的强度以及安全性。
为了实现这样的目标,不单单要对堆石混凝土施工工艺进行全面落实,还要对相关注意事项加强重视。
本文对施工工艺和注意事项展开探讨。
关键词:堆石混凝土;筑坝;施工工艺;注意事项前言在水利工程中,堆石混凝土技术得到广泛的应用。
通过该技术能够提升坝体的稳定性,还能够使综合成本得到降低。
为了使该技术的作用得到最大程度的发挥,应该保证相关施工工艺的合理性,这就要对施工工艺进行重点研究。
1、堆石混凝土技术的简述和技术特性1.1简述堆石混凝土技术指的是在大直径块石堆在仓中,之后将混凝土浇筑到堆石表面。
使用的混凝土以专用自密实混凝土为主,该材料的流动性以及穿透性都相对较好,同时可以在自重的基础上,来有效填满堆石的空隙,以此来使大体积混凝土得以形成。
该混凝土的结构相对完整,并且密实度以及水化热度相对较高。
该技术的优势相对明显,不单单工艺简单且价格低廉,而且施工效率相对较高,这样可以使施工周期得到有效缩短,从而使得该技术具有良好的发展空间。
1.2技术特性1.2.1低水泥用量堆石混凝土建筑材料中一半为块石,想要完成空隙填充,需要使用45%的自密实混凝土。
同时在低水泥自密实混凝土配合比的设计下,有利于降低水泥使用量。
与原有混凝土进行对比,堆石混凝土所需的使用水泥用量大约可以降低70%。
1.2.2高密实度和高强度保证率该技术的原材料具备较大的适用范围,并在实际施工需求的基础上,使用不同原材料来完成配制工作。
对所配制的施工材料来讲,不单单成本低廉,而且填充能力以及黏结能力都相对较强,以此来使施工需求得到满足,进而使得混凝土强度得到明显提升。
1.2.3提升效率降低成本该技术能够使工程施工效率得到显著提升,并且使混凝土生产与浇筑量明显减少,甚至省略部分振捣环节,保证混凝土温度得到有效管控。

某混凝土工程上游堆石混凝土围堰施工方案目录1 工程概况 (1)2 施工布置 (1)2.1供水 (1)2.2供电 (1)2.3施工道路 (1)2.4场地布置 (2)3 堆石混凝土施工 (2)3.1分层分块 (2)3.2自密实混凝土入仓强度分析 (2)3.3自密实混凝土运输及入仓方式 (3)3.4堆石料选取 (3)3.5堆石料运输及入仓方式 (3)3.6施工工艺 (3)4 基础帷幕灌浆施工 (6)4.1施工程序 (6)4.2钻孔 (6)4.3冲孔和压水试验 (7)4.4灌浆 (7)4.5灌浆质量检查 (9)5 施工进度计划 (10)6 质量保证措施 (10)7 安全保证措施 (10)8 资源配置 (11)8.1施工机械设备配置 (11)8.2劳动力配置 (12)9 需要协调解决的相关事宜 (12)上游堆石混凝土围堰施工方案1工程概况上游堆石混凝土围堰长154m,堰顶高程597.0m,最大堰高30.77m,主要工程量见图表01。
图表01 上游围堰主要工程量表2施工布置2.1供水在截流戗堤上游侧布置潜水泵,布置管线引到拌和站及工作面,可满足拌和、仓面冲洗养护等用水的要求。
2.2供电由左岸1#缆机配电室内的1250kvA变压器接引至施工工作面。
2.3施工道路上游围堰施工期间,主要利用2#路,EL566~EL576堆石入仓利用围堰基础开挖形成的下基坑道路,并随堰体上升同步填筑升高;EL576~EL597堆石入仓需从2#路填筑一条临时施工道路至围堰桩号约0+070~0+080下游侧,并随堰体上升同步填筑升高,施工道路填筑工程量约为3万m3。
具体布置详见附图01《上游围堰施工平面布置图》。
2.4场地布置受其他承包人施工的发电洞进水口开挖影响,混凝土拌和站先期布置在截流戗堤与低坝过水堰之间靠右岸,场地高程580.0m,发电洞进水口开挖完成后布置到围堰下游侧。
混凝土拌和站型号HZS50,站内布置一台JS1000型强制式搅拌机。
自密实堆石混凝土重力坝快速施工工法自密实堆石混凝土重力坝快速施工工法一、前言自密实堆石混凝土重力坝快速施工工法是一种现代化、高效的坝体建设技术。
通过采用特殊的施工工艺和技术手段,可以在短时间内完成坝体的施工,提高工程进度,减少施工周期,同时确保施工质量,提高工程安全性。
二、工法特点1. 快速施工:采用堆石自密实技术,可以大幅度缩短坝体施工周期,提高施工效率。
2. 环保节能:采用堆石填筑,减少了对环境的破坏,同时节约了人力和物力资源。
3. 稳定可靠:自密实堆石具有良好的抗水侵蚀和抗渗透性能,可以保证坝体的稳定性和安全性。
4. 灵活性好:该工法适应性强,适用于各种地质条件和坝高要求。
三、适应范围该工法适用于土石坝、混凝土面板坝以及小型水利工程等各类重力坝建设。
四、工艺原理该工法采用了自密实堆石的技术。
在施工过程中,采用合理的施工工艺和技术措施,通过挖填法和振实法相结合,使得堆石填筑体具有较高的密实度和稳定性。
五、施工工艺1. 基础处理:对坝基进行处理,确保坝体的稳定性。
2. 堆石填筑:按照设计要求,采用适宜的填筑材料,采用挖填法和振实法相结合,逐层填筑,逐层振实,确保填筑体的密实度和稳定性。
3. 防渗和抗剪结构施工:根据设计要求,对堆石填筑体进行防渗和抗剪结构的施工,提高坝体的稳定性和安全性。
4. 坝面整平和防冲设施施工:对坝面进行整平处理,同时根据需要设置防冲设施,提高坝体的抗冲刷能力。
六、劳动组织在施工过程中,需要合理组织工人和机械设备,确保施工进度和质量。
七、机具设备1. 挖掘机:用于开挖和清理施工现场。
2. 翻斗车:用于运输填筑材料。
3. 振动轮压机:用于振实填筑体,提高其密实度。
八、质量控制1. 填筑材料的选择和质量检验,确保填筑体的质量符合要求。
2. 施工工艺和技术措施的合理应用,确保填筑体的密实度和稳定性。
3. 定期的质量检查和评估,及时发现和解决存在的问题。
九、安全措施1. 提供必要的个人防护装备,确保施工人员的安全。

施工顺序:施工准备→测量放样→基面清理→模板安装→埋石砼浇筑→伸缩缝处理→砼拆模养护。
1)施工准备在施工区周围设置挡水围堰和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。
2)测量放样测量放样必须用经纬仪、水准仪、钢尺进行,按砼伸缩缝间距设放样桩。
测量人员必须具有相应的专业知识和相应工作经验,并要持证上岗。
施工过程中,对测量的基准点、基准线和水准点设置防护设施,以免被破坏。
3)基面清理基面验收合格后,将岩基上的杂物、泥土及松动岩石清除,处理完毕再浇筑砼。
基岩面浇筑仓,在浇筑第一层砼前,必须先铺一层2-3cm厚的水泥砂浆,砂浆水灰比应与砼的浇筑强度相适应,铺设施工工艺保证砼与基岩石结合良好。
4)模板制安模板制作:用标准木板拼接,局部曲线面根据平面展开图用木板加工制作。
模板安装:安装模板前,按结构物外形设计尺寸测量放样,多方向设立控制点,以便校正。
架模时,将模板钉固在木支撑上,再将木支撑支承到坚固的地面上。
5)砼浇筑砼浇筑的主要施工工艺:拌和→运输→振捣→养护。
砼料拌和集中在拌和场搅拌,拌和时间t=2~3分钟,出口采取相应的砼缓溜设置。
砼和石料水平运输用双胶轮车运抵工作仓面。
严禁直接从高处往下倾倒砼,入口与仓面垂直距离控制在1.5m以内,若垂直距离过大,必须设溜槽或溜筒缓置。
埋石砼埋石率为15%~20%。
设计有要求时可放至30%~40%。
施工时,应先铺一层砼放一层块石,再振捣密实至块石沉入砼中,不得先摆石,再灌砼。
埋石用块石尺寸不得大于一次浇筑砼块体最小尺寸的1/3。
要求质地坚硬新鲜,无风化或裂缝,饱和抗压强度大于300kg/cm2,清洗干净。
浇筑时,先铺一层100~150mm厚的砼打底,再铺上石料。
石料铺放要均匀排列,使大头向下,小头朝上,且石料的纹理与受力方向垂直。
石料间距一般不小于100mm,石料与模板或槽壁的间距不应小于150mm,以确保每块石料均被砼包裹。
石料铺放后,继续浇筑砼,每层厚约200~250mm,用振捣棒进行振捣,振捣时避免接触模板和石料。

堆石混凝土坝工艺堆石混凝土坝是一种常见的水利工程建设工艺,主要用于水库、河流等水域的治理和水资源的调控。
它由堆石体和混凝土结构组成,具有良好的抗洪、抗震和抗冲刷能力。
下面将介绍堆石混凝土坝的工艺流程和相关要点。
一、工艺流程1. 坝基处理:首先对坝基进行处理,清除表面的杂物和松散土层,确保坝基的稳定和坚实。
2. 堆石体建设:在坝基处理完成后,开始进行堆石体的建设。
首先将合适的石料运输到施工现场,然后按照设计要求进行堆石。
在堆石过程中,需要注意堆石体的坡度和坡面的整齐度,保证堆石体的稳定性和坝体的整体强度。
3. 混凝土结构施工:堆石体建设完成后,进行混凝土结构的施工。
首先在堆石体上搭建模板,然后将混凝土倒入模板中,待混凝土凝固后拆除模板,形成坝体的混凝土结构。
4. 排水系统安装:在混凝土结构施工完成后,进行排水系统的安装。
排水系统包括泄洪孔、溢流坝段和泄水塔等,用于调节水库水位和排泄洪水。
5. 导流设施建设:最后进行导流设施的建设。
导流设施主要包括引水隧洞和引水管道等,用于引导水流和控制水位。
二、要点解析1. 堆石体的选择:堆石体一般选择坚硬、均匀的石料,如花岗岩、安山岩等。
同时,石料的尺寸要符合设计要求,过大或过小的石料都会影响堆石体的稳定性。
2. 堆石体的坡度:堆石体的坡度是指堆石体外表面与水平面的夹角。
坡度的选择需根据具体工程要求和地质条件确定,一般在1:1.5到1:2之间。
3. 混凝土的配合比:混凝土的配合比是指混凝土中水泥、砂子、骨料和水的比例。
配合比的选择应根据混凝土的强度要求和施工环境的实际情况确定,以确保混凝土的强度和耐久性。
4. 模板的设置:模板的设置需要考虑混凝土的浇筑和凝固过程,保证混凝土的形状和尺寸符合设计要求。
同时,模板的拆除要在混凝土达到一定强度后进行,以避免混凝土的变形和开裂。
5. 排水系统的设计:排水系统的设计要考虑水库的水位变化和洪水的冲击力,确保排水系统的畅通和安全。

混凝土堆石坝施工技术及应用混凝土堆石坝是一种结合了混凝土和石头的坝体,在水利工程中广泛应用。
混凝土堆石坝施工技术是确保坝体安全、坝体质量的重要保障,本文将对混凝土堆石坝施工技术进行全面的介绍和应用分析。
一、设计方案混凝土堆石坝的设计方案是混凝土和石头的结合,需要在设计时充分考虑两种材料的特点。
一般来说,混凝土堆石坝的设计方案需要满足以下几个方面的要求:1. 坝体稳定性:混凝土堆石坝的坝体必须具备足够的稳定性,以保证坝体不会因外力作用而发生倾斜或崩塌。
2. 坝体密实性:混凝土堆石坝的坝体需要具备足够的密实性,以保证水不会渗透进坝体内部,从而导致坝体渗漏或坍塌。
3. 坝体抗震能力:混凝土堆石坝需要具备足够的抗震能力,以保证在地震等自然灾害发生时,坝体不会发生破坏或倒塌。
4. 坝体排水性:混凝土堆石坝的坝体需要具备足够的排水性,以保证坝体内部的水分能够及时排出,避免坝体内部积水导致坝体破坏。
二、施工准备混凝土堆石坝的施工准备是确保施工进度和施工质量的重要环节,包括以下几个方面:1. 施工场地的准备:混凝土堆石坝的施工需要有足够的场地,以保证施工机械和施工人员的施工空间。
2. 施工机械的准备:混凝土堆石坝的施工需要大量的施工机械,如起重机、挖掘机、推土机等。
3. 施工人员的准备:混凝土堆石坝的施工需要大量的施工人员,需要有足够的人手来保证施工进度和施工质量。
4. 材料的准备:混凝土堆石坝的施工需要大量的混凝土和石头,需要提前准备好这些材料,以保证施工进度和施工质量。
三、施工流程混凝土堆石坝的施工流程包括以下几个阶段:1. 坝基处理:首先需要对坝基进行处理,包括清理坝基上的杂物、平整坝基表面等。
2. 坝体建造:混凝土堆石坝的坝体建造需要在坝基上逐层搭建,每一层需要进行混凝土浇筑和石头铺设。
3. 坝体加固:混凝土堆石坝的坝体建造完成后,需要对其进行加固,包括加固坝体的稳定性、密实性、抗震能力等。
4. 排水系统建造:混凝土堆石坝的施工需要建造排水系统,以保证坝体内部的水分能够及时排出。

堆石自密实混凝土坝施工工法堆石自密实混凝土坝施工工法一、前言堆石自密实混凝土坝施工工法是一种在水利工程中常用的坝体施工工法,它能够在较短时间内建造出稳定可靠的混凝土坝体结构。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点堆石自密实混凝土坝施工工法具有以下特点:1. 过程简单:通过堆石来建造坝体,无需大量的模板和支撑材料。
2. 施工速度快:由于堆石的特性,可以快速堆积和固定,施工速度高。
3. 结构稳定:混凝土填充在石坝内部,增强了坝体的稳定性和抗冲性能。
4. 环境友好:石坝可回收利用,降低了对环境的影响。
三、适应范围堆石自密实混凝土坝施工工法适用于以下情况:1. 中小型水利工程,如灌溉工程、排涝工程等。
2. 水位较低的区域,能够满足建设要求。
四、工艺原理堆石自密实混凝土坝施工工法的工艺原理如下:1. 在现场,先进行基础处理,清除杂物,然后进行推平,确保基础平整。
2. 随后,选择合适的堆石材料,进行筛选和分类,确保石块大小均匀。
3. 开始堆石施工,按照设计要求进行堆积,保证坝体内部结构致密。
4. 在堆石的同时,进行混凝土灌注,填充石坝内部空隙,增强了整体结构的稳定性。
五、施工工艺堆石自密实混凝土坝施工工法的施工工艺包括以下几个阶段:1. 基础处理阶段:清理基础,推平,确保坝基平整。
2. 石块筛选阶段:对堆石材料进行筛选和分类,确保石块大小均匀。
3. 堆石施工阶段:按照设计要求进行石块的堆积,保证坝体内部结构致密。
4. 混凝土灌注阶段:在堆石过程中,同时进行混凝土的灌注,填充坝体内部空隙。
六、劳动组织堆石自密实混凝土坝施工工法的劳动组织包括以下几个方面:1. 施工队伍的组建:包括施工人员、监理人员和技术人员。
2. 工作任务的划分:将施工过程分为不同的工作任务,分配给不同的施工人员。
3. 施工流程的安排:合理安排施工流程,确保各个阶段的协调配合。
