解决方案编号:YTO-FS-PD994胶带运输机、移变、制冷机安装施工安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards胶带运输机、移变、制冷机安装施工安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
一、工程概况11501轨道顺槽底抽巷设计全长1880米,现已施工910米,胶带运输机出货,第一部胶带运输机已延伸安装长度920米,且随着巷道深度增加,巷道温度升高。
为提高运输效率,创造适宜的工作环境,经研究决定:在11501轨道顺槽底抽巷迎头右侧第二部胶带运输机头硐室内安装第二部DSJ100/63/2*75胶带运输机,在迎头移变硐室内安装一台KBSGZY-800/10移变及开关,在制冷硐室内安装一台制冷机。
为保证安全施工,特编制本安全技术措施。
二、胶带运输机安装安全技术措施1、安装顺序:(1)机头、机头架;(2)齿箱、电机;(3)储带仓侧架、各种横梁;(4)张紧跑车、机尾、“H”架、纵梁、托辊、胶带;(5)试车、调试。
胶带运输机、制冷机、移变等可平行安装作业。
2、安装过程中,必须由跟班队长,检查安装地点,帮、顶等安全情况,发现隐患及时处理,只有在排除隐患确保安全的情况下方可施工,跟班队长是施工现场安全第一责任人,现场安装人员必须听从跟班队长的统一指挥。
安装胶带输送机的安全技术措施胶带输送机是一种用于将物料从一个点运输到另一个点的机械设备,常用于生产线上的物料搬运。
在安装胶带输送机时,需要考虑一系列的安全技术措施,以保障工作人员的安全以及设备的正常运行。
以下是安装胶带输送机的一些安全技术措施:1.设备位置选择:胶带输送机的位置选择要远离其他机械设备和物料堆放区域,以确保设备的正常运行,且减少其他设备和物料堆放对胶带输送机操作者的干扰。
2.安全防护设施:在胶带输送机的运行过程中,需要设置相应的安全防护设施,如防护罩、护栏等。
这些设施能够防止工作人员意外接触或进入输送带的工作区域,减少意外事故的发生。
3.输送带速度控制:胶带输送机的输送带速度控制要合理,不能过快或过慢,以确保物料的平稳运输,避免因速度过快引起的物料溢出或速度过慢引起的设备堵塞等问题。
4.装卸点安全措施:对于设备的装卸点,要设置相应的安全措施,如限高限宽的提示标志、危险区域的警示标识等,提醒工作人员在操作过程中注意安全。
5.电气安全措施:胶带输送机的电气系统要符合相关安全标准,电气设备和线路要符合规范,防止短路、漏电等安全隐患。
7.维护保养规范:胶带输送机安装后,要定期检查设备的运行状况,包括输送带的磨损情况、电气设备的工作状态等,及时修理和更换损坏的部件,保证设备的正常运行。
8.工作人员培训:在安装胶带输送机之前,对操作人员进行相关培训,提高他们的安全意识和操作技能,使其能够正确、安全地操作胶带输送机。
总之,安装胶带输送机时,需要从设备位置选择、安全防护设施、输送带速度控制、装卸点安全措施、电气安全措施、紧急停机装置、维护保养规范和工作人员培训等多个方面考虑安全技术措施。
只有全面、科学地采取这些措施,才能保障胶带输送机的安全运行。

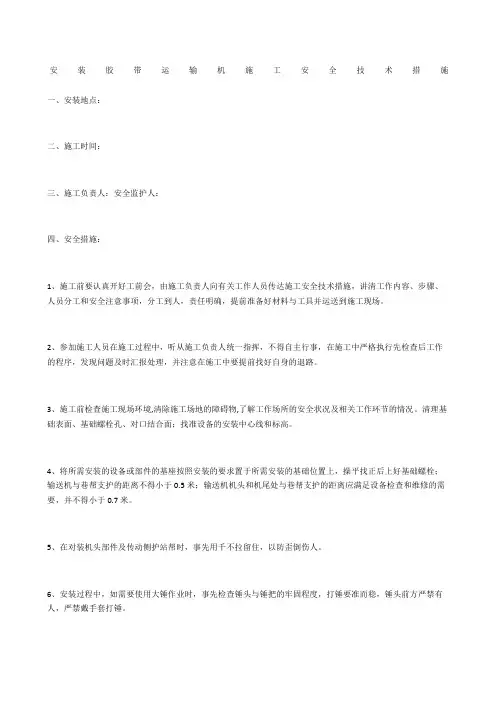

安装胶带运输机施工安全技术措施一、安装地点:二、施工时间:三、施工负责人:安全监护人:四、安全措施:1、施工前要认真开好工前会,由施工负责人向有关工作人员传达施工安全技术措施,讲清工作内容、步骤、人员分工和安全注意事项,分工到人,责任明确,提前准备好材料与工具并运送到施工现场。
2、参加施工人员在施工过程中,听从施工负责人统一指挥,不得自主行事,在施工中严格执行先检查后工作的程序,发现问题及时汇报处理,并注意在施工中要提前找好自身的退路。
3、施工前检查施工现场环境,清除施工场地的障碍物,了解工作场所的安全状况及相关工作环节的情况。
清理基础表面、基础螺栓孔、对口结合面;找准设备的安装中心线和标高。
4、将所需安装的设备或部件的基座按照安装的要求置于所需安装的基础位置上,操平找正后上好基础螺栓;输送机与巷帮支护的距离不得小于0.5米;输送机机头和机尾处与巷帮支护的距离应满足设备检查和维修的需要,并不得小于0.7米。
5、在对装机头部件及传动侧护站帮时,事先用千不拉留住,以防歪倒伤人。
6、安装过程中,如需要使用大锤作业时,事先检查锤头与锤把的牢固程度,打锤要准而稳,锤头前方严禁有人,严禁戴手套打锤。
7、徒手搬运设备时,应由专人统一指挥,统一口令,以防设备倾倒伤人,撞毁设备。
8、在斜巷进行安装作业时,上部车场所各出口处,应设警示标志。
在倾角大于15°的工作场所进行安装作业时,下方不得有人同时作业。
如因特殊需要平行作业时,应制定严密的安全防护措施。
9、施工地点有储煤小井,提前应将楼口用50mm的硬质木板、工字钢或同等材料排列整齐封死;施工人员接近楼口必须佩戴合格的保险带,保险带的另一端必须拴在牢靠的地方。
10、安装带式输送机时要保持输送带平直,若巷道底板起伏不平,则应保持平缓过渡;做输送带接头时,应使接头两端中心线在同一直线上,并应远离转动部件5米以外作业。
如需点动开车并拉动输送带时,应叫作业人员离开带式输送机;严禁直接用手或脚踩输送带。
胶带运输机安全技术措施随着工业化发展,由于科技的不断创新和进步,各种新型设备的应用越来越广泛。
在这些设备中,胶带运输机是一个不可避免的组成部分。
这个设备的使用能够大大提高生产效率,但同时也会带来一定的安全隐患。
因此,在使用这种设备的时候,我们必须严格遵守相关安全技术措施,以确保安全生产。
一.胶带运输机的基本安全概述1.防护罩胶带运输机中的关键部位应进行防护罩或其他安全装置的设计,以避免人身伤害或设备故障。
在运作过程中,我们可以增加一些保护装置,避免因操作不当或设备故障导致人员被卡住或被夹伤等意外情况。
2.应急开关在设备安装时应预留应急停止开关,当发生紧急情况时,立即按下应急开关即可停止设备。
这种措施可以保证避免设备故障造成的人员伤害或设备熄火问题。
3. 紧急停车按钮安装一个紧急停车按钮可以让运输机运行时更加安全。
当设备遇到故障或其他突发事件时,我们可以通过紧急停车按钮迅速将设备停止,避免设备继续运作导致更严重的问题。
4.脚踏式开关不同于给手打开的按钮,脚踏式开关使得关闭设备的速度更快,可以快速关闭设备,防止安全事故的发生。
二.货物稳定性的处理技巧在胶带运输机的运作过程中,货物的稳定性是非常重要的。
以下是一些处理技巧:1. 适合的包装方式为了保证运输的安全性,货物的包装需要选择适合的方式。
例如,会对易碎品进行加固包装,并在包装时添加缓冲材料来减少货物在运输过程中碰撞的影响。
对于易滑动的货物,应在胶带运输机的输送部位增加防滑装置,以免货物在运输过程中从输送机上滑下。
2. 托盘的使用托盘可以提供货物运输的支撑并增加货物的稳定性。
我们可以在胶带运输机上安装一个托盘输送设备来为货物提供更加可靠的支撑和保护,以确保货物在运输过程中不会出现晃动、碰撞或脱落。
3. 减少跌落风险在使用胶带运输机过程中,我们应固定好货物并定期检查设备,保证货物在运输中不会跌落。
如果我们运输门位置不是在设备的顶部,我们也可以安装一个提升装置,将货物提升到合适的高度。

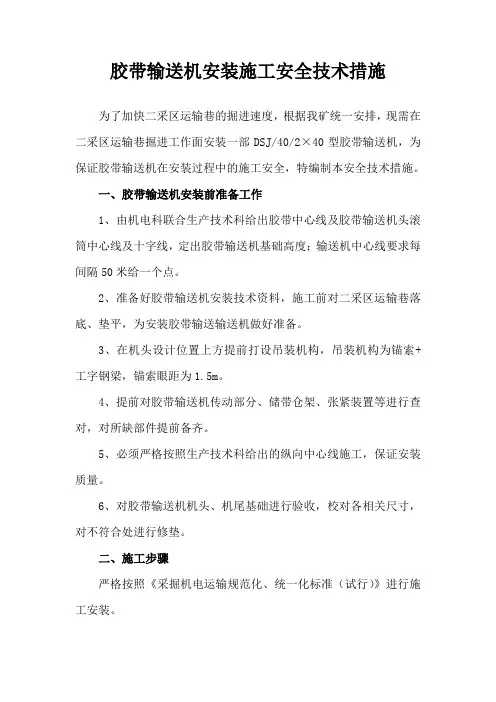

胶带输送机安装施工安全技术措施为了加快二采区运输巷的掘进速度,根据我矿统一安排,现需在二采区运输巷掘进工作面安装一部DSJ/40/2×40型胶带输送机,为保证胶带输送机在安装过程中的施工安全,特编制本安全技术措施。
一、胶带输送机安装前准备工作1、由机电科联合生产技术科给出胶带中心线及胶带输送机头滚筒中心线及十字线,定出胶带输送机基础高度;输送机中心线要求每间隔50米给一个点。
2、准备好胶带输送机安装技术资料,施工前对二采区运输巷落底、垫平,为安装胶带输送输送机做好准备。
3、在机头设计位置上方提前打设吊装机构,吊装机构为锚索+工字钢梁,锚索眼距为1.5m。
4、提前对胶带输送机传动部分、储带仓架、张紧装置等进行查对,对所缺部件提前备齐。
5、必须严格按照生产技术科给出的纵向中心线施工,保证安装质量。
6、对胶带输送机机头、机尾基础进行验收,校对各相关尺寸,对不符合处进行修垫。
二、施工步骤严格按照《采掘机电运输规范化、统一化标准(试行)》进行施工安装。
1、安装顺序:胶带输送机机头及传动部→储带仓→胶带中间架→胶带输送机尾段→穿胶带。
2、施工前,将胶带输送机机头、中间架、H架、滚筒、机尾事先运到位,保证施工的连续性。
3、安装机头部位,应提前利用巷道吊装机构,进行起吊,起吊前检查所有起吊梁是否牢固,手拉葫芦、链子是否合格,严禁用铁丝吊挂。
4、所有起吊工作下方及重物可能波及的范围内,严禁站人。
5、依次将胶带输送机机头支架、滚筒、卸载装置进行组装,胶带输送机尾处施工同机头工序相同。
6、安装储带仓架和综合保护装置。
7、安装控制开关。
8、装中间架及托辊,中间架纵梁间用四个M16×50螺栓固定,胶带连接采用胶带扣锚固,接口要求平直。
9、先安装下托辊,再敷设下胶带,然后安装上托辊,敷设胶带。
10、胶带安装中心线必须保证与测量放的胶带中心线相重合,以保证安装质量,制做胶带接头时各胶带扣必须符合标准要求。

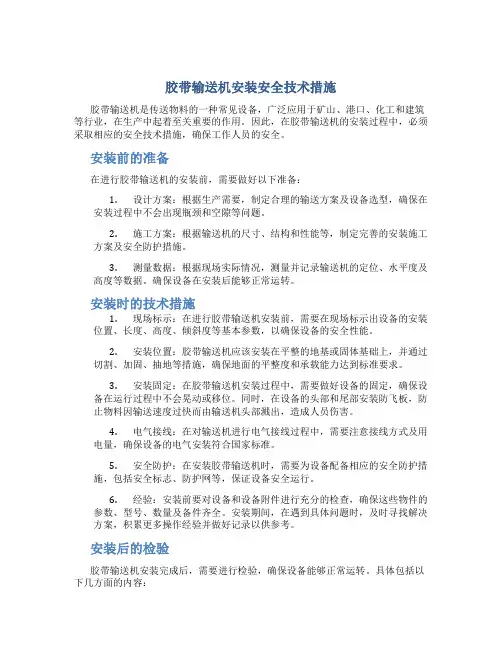

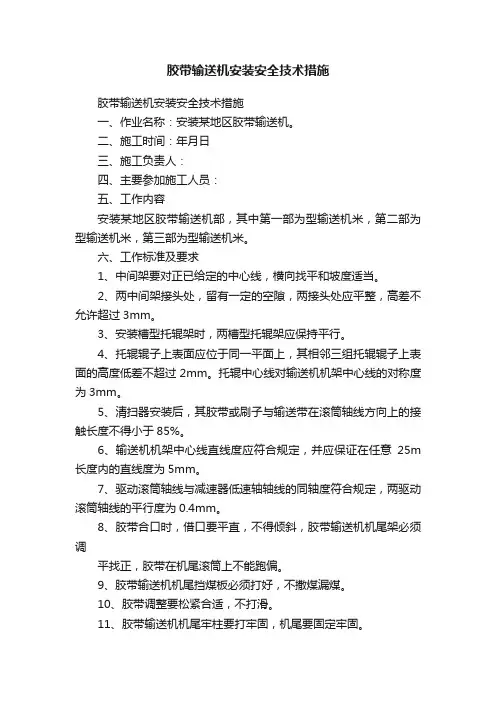

胶带输送机安装安全技术措施胶带输送机安装安全技术措施一、作业名称:安装某地区胶带输送机。
二、施工时间:年月日三、施工负责人:四、主要参加施工人员:五、工作内容安装某地区胶带输送机部,其中第一部为型输送机米,第二部为型输送机米,第三部为型输送机米。
六、工作标准及要求1、中间架要对正已给定的中心线,横向找平和坡度适当。
2、两中间架接头处,留有一定的空隙,两接头处应平整,高差不允许超过3mm。
3、安装槽型托辊架时,两槽型托辊架应保持平行。
4、托辊辊子上表面应位于同一平面上,其相邻三组托辊辊子上表面的高度低差不超过2mm。
托辊中心线对输送机机架中心线的对称度为3mm。
5、清扫器安装后,其胶带或刷子与输送带在滚筒轴线方向上的接触长度不得小于85%。
6、输送机机架中心线直线度应符合规定,并应保证在任意25m 长度内的直线度为5mm。
7、驱动滚筒轴线与减速器低速轴轴线的同轴度符合规定,两驱动滚筒轴线的平行度为0.4mm。
8、胶带合口时,借口要平直,不得倾斜,胶带输送机机尾架必须调平找正,胶带在机尾滚筒上不能跑偏。
9、胶带输送机机尾挡煤板必须打好,不撒煤漏煤。
10、胶带调整要松紧合适,不打滑。
11、胶带输送机机尾牢柱要打牢固,机尾要固定牢固。
12、各接线紧固,导电良好,无毛刺、无松脱现象,各接线柱无裂纹,无烧损和放电痕迹,卡爪不压绝缘胶皮或其他绝缘物。
13、各开关接点、触头,不得有烧损、活动现象,触头接触良好,且三相接地同步,误差不大于0.2mm。
14、各操作馈电开关机构和保护装置,要求各机构操作灵活,无带现象,且分合指示正确,闭锁可靠,各种保护装置灵敏、可靠、整定合适。
15、各开关电源隔板,消弧罩等零部件齐全、完整、无裂纹、损伤且符合要求。
16、各开关及随机各种保护动作灵敏可靠,仪表指示清晰。
17、所用电气设备必须符合防爆性能,接线符合防爆要求。
18、用1000MΩ低压摇表,摇测开关、电动机,电气设备绝缘阻值并做详细记录。

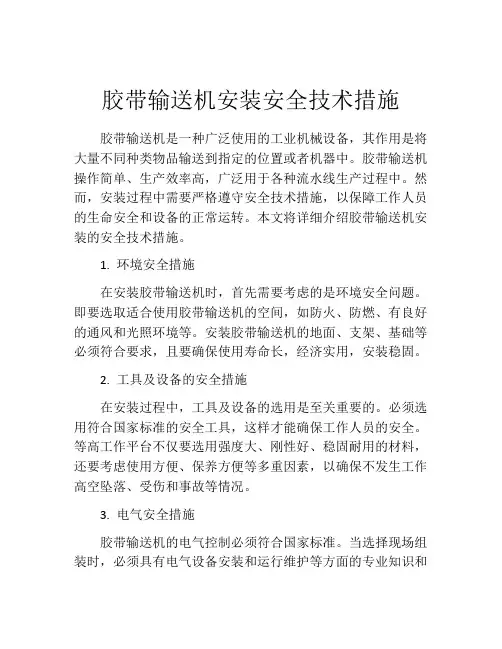

胶带输送机安装安全技术措施胶带输送机是一种广泛使用的工业机械设备,其作用是将大量不同种类物品输送到指定的位置或者机器中。
胶带输送机操作简单、生产效率高,广泛用于各种流水线生产过程中。
然而,安装过程中需要严格遵守安全技术措施,以保障工作人员的生命安全和设备的正常运转。
本文将详细介绍胶带输送机安装的安全技术措施。
1. 环境安全措施在安装胶带输送机时,首先需要考虑的是环境安全问题。
即要选取适合使用胶带输送机的空间,如防火、防燃、有良好的通风和光照环境等。
安装胶带输送机的地面、支架、基础等必须符合要求,且要确保使用寿命长,经济实用,安装稳固。
2. 工具及设备的安全措施在安装过程中,工具及设备的选用是至关重要的。
必须选用符合国家标准的安全工具,这样才能确保工作人员的安全。
等高工作平台不仅要选用强度大、刚性好、稳固耐用的材料,还要考虑使用方便、保养方便等多重因素,以确保不发生工作高空坠落、受伤和事故等情况。
3. 电气安全措施胶带输送机的电气控制必须符合国家标准。
当选择现场组装时,必须具有电气设备安装和运行维护等方面的专业知识和资格证书。
还要保证设备使用期间可靠性及安全性,确保电气线路符合国家电气安全标准和相应标准的规定,保证设备在正常运行过程中不会因电气问题引发的意外事故。
4. 密封安全措施胶带输送机在进行密封安装时,必须坚持工作人员严格遵循普遍适用的安全规范,遵守国家安全法规,以保证胶带输送机设备的各项指标符合标准化要求。
当运用密封安装处理器件时,必须严格操作,认真检查紧固程度,避免出现松动或使用不当等一系列安全隐患,切实保障工作人员和设备的安全。
5. 操作安全措施在胶带输送机安装完成后,在使用过程中必须注意操作安全措施。
操作员在操作、维护胶带输送机时,要严格遵守安全操作规程,遵循规范动作和安全操作流程。
在操作时,必须保证手臂、头、脚等身体器官没有接近卷筒、输送带等危险部位,以避免意外伤害事故的发生。
综上所述,胶带输送机在安装过程中需要严格遵守安全技术措施。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改胶带输送机安装及运行安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes胶带输送机安装及运行安全技术措施(通用版)12070机巷现需安装30kw电滚筒胶带输送机一部,为保证安装工作安全顺利完成,特编制以下技术安全措施:一、胶带输送机安装技术要求:1.电器开关选型符合实际需要,各种保护装置齐全,动作灵敏可靠;各种保护整定值符合设计要求;电气开关和小型电器分别按要求上板、上架,摆放位置无淋水,有足够行人和检修空间,电缆悬挂整齐、规范。
通讯信号系统完善,布置合理,声光兼备、清晰可靠。
2.胶带输送机敷设必须满足以下条件:行人侧输送机机架外沿至巷帮有不小于700mm的行人空间。
安装中心线符合设计要求,与设计中心线左右偏差不大于50mm。
3.胶带机机头驱动部位巷道底板必须平整、坚实,驱动装置布置在巷道行人侧,便于安装检修;驱动装置与巷道之间间距大于500mm。
安装时根据巷道实际情况或胶带机服务时限采用混凝土硬化地面。
4.机头驱动装置必须有妥善、可靠的固定措施保证机头不上窜下滑;一般采用地锚拉紧。
地锚设置:采用数量不少于四根Φ20×2200mm高强螺纹锚杆垂直或略倾斜打入底板,用Φ15.5钢丝绳拉紧驱动装置架,确保机头驱动部底座稳固、水平,机身平直稳固5.卸载滚筒、机尾滚筒以及导向滚筒安装必须符合下列要求:(1)、滚筒轴向宽度中心线与胶带机纵向中心线重合度不小于2mm;(2)、各个滚筒等转动部位加注符合要求的润滑油脂。
安装胶带运输机施工安全技术措施随着现代工业的快速发展,各种机器设备的应用也越来越广泛,其中胶带运输机以其高效、简便、节省人力资源等优势成为了现代生产线上不可或缺的一种设备。
在胶带运输机的安装施工过程中,为确保工人的生命安全以及设备的有效运行,运输机的施工需遵循一系列安全技术措施。
一、安全防护工作1.1 严格遵守装修现场的防护规定,确保现场设备整齐有序。
所有材料需要分类堆放,物品的码放高度必须符合规定。
1.2 安装胶带运输机过程中,需要人员在有效区域内进行协调施工,在施工中需要使用到各种工具和设备,如吊机、风扇、灯具等。
针对以上情况,需要在现场设置专业的工地防护措施,保证施工过程中人员的生命安全。
1.3 保证工作区域的通风与通透,在施工现场加强空气畅通、通风和消防设施的管理。
保证工地通风良好、空气清新以及水、电、气等设施的安全稳定运行。
1.4 班组长要依照施工作业规程和安全管理规定,对装修作业班组加强安全教育和安全指导,提醒装修工人遵循施工规范操作。
同时要对装修工人进行专项安全培训,提升安全防范意识和技术水平。
二、安全作业技术2.1 在施工环节中保证电气、机械、安全等施工技术的合理应用。
施工作业人员需要严格进行操作,确保设备的安全运行。
2.2 施工前应进行试车和试运行,对设备的质量进行严格的监控和检测,确保设备在待机状态下无法启动运行。
2.3 在胶带运输机的安装过程中,需要使用螺栓等紧固件将运输机与地面固定牢固。
同时,更应注意胶带运输机皮带的安装与固定,确保人员安全和设备正常运转状态。
2.4 在整个安装过程中,需要对设备进行检测,确保设备的性能符合施工要求。
如出现任何安全隐患或不合格问题,需及时加以处理。
三、施工现场管理3.1 在胶带运输机的施工过程中,需要严格按照施工方案合理布局施工作业人员的数量。
在胶带运输机的地面等位置需要进行标识和标记,方便施工人员进行调整和计量操作。
3.2 施工现场应有专人进行管理,在施工现场统一布置设备、工具、材料等物品,并严格掌握现场成品的质量和施工人员的作业情况,确保施工现场物品的使用和保管安全。
胶带输送机安装安全技术措施胶带输送机是传送物料的一种常见设备,广泛应用于矿山、港口、化工和建筑等行业,在生产中起着至关重要的作用。
因此,在胶带输送机的安装过程中,必须采取相应的安全技术措施,确保工作人员的安全。
安装前的准备在进行胶带输送机的安装前,需要做好以下准备:1.设计方案:根据生产需要,制定合理的输送方案及设备选型,确保在安装过程中不会出现瓶颈和空隙等问题。
2.施工方案:根据输送机的尺寸、结构和性能等,制定完善的安装施工方案及安全防护措施。
3.测量数据:根据现场实际情况,测量并记录输送机的定位、水平度及高度等数据。
确保设备在安装后能够正常运转。
安装时的技术措施1.现场标示:在进行胶带输送机安装前,需要在现场标示出设备的安装位置、长度、高度、倾斜度等基本参数,以确保设备的安全性能。
2.安装位置:胶带输送机应该安装在平整的地基或固体基础上,并通过切割、加固、抽地等措施,确保地面的平整度和承载能力达到标准要求。
3.安装固定:在胶带输送机安装过程中,需要做好设备的固定,确保设备在运行过程中不会晃动或移位。
同时,在设备的头部和尾部安装防飞板,防止物料因输送速度过快而由输送机头部溅出,造成人员伤害。
4.电气接线:在对输送机进行电气接线过程中,需要注意接线方式及用电量,确保设备的电气安装符合国家标准。
5.安全防护:在安装胶带输送机时,需要为设备配备相应的安全防护措施,包括安全标志、防护网等,保证设备安全运行。
6.经验:安装前要对设备和设备附件进行充分的检查,确保这些物件的参数、型号、数量及备件齐全。
安装期间,在遇到具体问题时,及时寻找解决方案,积累更多操作经验并做好记录以供参考。
安装后的检验胶带输送机安装完成后,需要进行检验,确保设备能够正常运转。
具体包括以下几方面的内容:1.电气检查:检查输送机的电气装置是否符合国家标准。
2.机械检查:检查输送机主要零件的位置、间隙、运转状态及轴承温度、润滑及冷却等情况,确保设备的正常运行。
胶带输送机安装安全技术措施近年来,胶带输送机在各个行业中的应用越来越广泛,其具有承载能力强、输送效率高、成本低廉等优点,在物流、制造等行业中得到广泛应用。
然而,胶带输送机在使用过程中也存在某些风险,如安全事故、设备损坏等,因此,在胶带输送机的安装过程中,需要采取一系列的安全技术措施,以确保生产过程中的安全性和稳定性。
本文将围绕胶带输送机安装时需要采取的安全技术措施进行阐述。
一、胶带输送机安装前的安全检查在进行胶带输送机的安装工作之前,必须对胶带输送机的相关部位进行检查,确保其符合国家、地方相关法规、规范和标准的要求,以确保胶带输送机的正常运行和安全性,具体包括以下几个方面:1. 贯通性检查贯通性是指输送机上料斗、贴带机、输送带等各部分之间的连通情况,检查各部分的连接是否紧固,且无松动、脱落、变形等情况。
同时,还要检查元件的悬挂连接是否牢固、符合规范要求。
2. 拉力检查拉力检测是为了检测输送带的拉力是否满足规定的参数要求,在做拉力检查时,需要检查输送带的张紧力是否合适,以确保输送带的正常运行。
3. 固定螺栓检查检查输送机各部位的固定螺栓松紧情况,这是检查输送机外壳组合是否牢固的重要环节。
4. 传动装置检查检查传动装置的位移是否正常,检查轴承的润滑情况和轴承是否磨损等,确保传动装置的运作流畅。
二、施工现场应采取的安全技术措施在胶带输送机安装工作中,为确保施工过程的安全性和顺利进行,施工现场应采取以下安全技术措施:1. 提供必要的安全防护设施在胶带输送机施工现场,应设置围栏、安全标识、安全带等安全防护设施,以区分施工现场和非施工现场,提醒工人注意安全。
2. 严格遵守操作规程和操作规范在进行胶带输送机的安装工作中,涉及到众多操作规程和操作规范,安装人员必须严格遵守相关操作规程和操作规范,确保操作规范化。
3. 车间排风系统的设置在车间中安装胶带输送机时,应设置送风口和排风口,保证制造车间的正常通风。
4. 人员配备在进行胶带输送机安装时,应配备充足的人员,确保相关人员的安全和工作的质量。
胶带输送机安装及运行安全技术措施胶带输送机是现代工业生产线上常见的一种输送设备,常用于物料的搬运、分拣和加工等工作。
但是,这种设备的安装和运行涉及到众多的安全技术措施,必须严格遵守相关规定,才能确保设备的正常运转和操作人员的个人安全。
一、胶带输送机的安装技术1. 地基和基础的建设:制造厂商在设计胶带输送机及其支撑设备的时候,必须严格按照设计规范来建设地基和基础。
工地施工过程中需要注意对地质、水文和环境等因素做出全面评估,否则会影响设备的稳定性和安全性。
例如,在地下水位高的地区,应该考虑采用浅基础和排水设施等技术措施。
2. 设备安装方式:为确保胶带输送机稳定、可靠运行,设备安装时必须按照制造厂商提供的说明书,采用合适的方法进行。
安装时应该注意设备水平、重心和垂直度的统一,在安装完成之后需要进行整体校验和调整。
3. 设备安全保护装置:胶带输送机的运行安全主要依赖于安全保护装置的设置,例如极限开关、安全钳夹等。
制造厂商在设计和制造设备时,必须符合国家和行业的相关标准和要求,并确保设备的安全保护装置的可靠性和灵敏度。
二、胶带输送机的运行安全技术1. 设备操作人员的培训:在设备投入使用之前,必须对所有的操作人员进行技术培训和操作规程的知识培训,确保其能够熟练掌握设备的使用方法、操作流程和原理,并了解设备故障、危险源和相应的应急措施。
2. 设备维护与检修:胶带输送机的日常维护和检修工作,是设备正常运行的保证。
设备使用期间必须按照制造厂商的操作规程对设备进行日常保养和巡检,并按照《安全生产法》的要求进行设备年度检测和维护工作。
3. 安全预防措施:在胶带输送机运行时,必须采取一系列的安全预防措施,例如限制人员进入设备的危险区域、正确使用相关工具和装置、避免设备的超载或过负荷等。
同时,设备运行期间必须要注意相关设施的实时监测,一旦检测到异常情况必须立即停机,查明原因并进行及时修复。
综上所述,胶带输送机的安装和运行涉及到众多的安全技术措施,必须严格遵守相关规定,才能确保设备的正常运转和操作人员的个人安全。
胶带运输机移变制冷机安装施工安全技术措施随着科技的不断发展,越来越多的企业开始使用大型机械设备来提高生产效率,其中胶带运输机和制冷机在能源、制造等领域中得到了广泛应用。
然而,在使用这些设备的过程中,施工安全问题也必须引起人们的注意。
本文将探讨在胶带运输机移变制冷机安装施工过程中需要注意的安全技术措施,以尽可能降低施工过程中的风险和安全事故发生的可能性。
胶带运输机安全技术措施1. 工作人员安全教育施工前,对工作人员进行必要的安全教育培训,掌握操作流程和施工安全技术措施。
应确保所有进入现场的人员都已经被告知安全危险和必要的安全措施。
2. 保证设备的稳定性在设备的安装过程中,需要确保设备完全稳定。
对于胶带运输机的安装过程,要注意安装位置,避免设备移动或倾斜,因为如果设备移动或倾斜可能会影响胶带运输机的性能和寿命。
在施工过程中,应严格按照设备的安装要求进行操作,包括调整安装位置,调整机器角度等。
3. 避免设备过载保持设备的正常工作状态就必须避免设备过载。
在使用过程中,需要严格遵守设备规格,避免过度使用和超出规格范围,从而保证设备的正常运转,防止因设备过载而导致的施工中的危险和设备损坏。
4. 正确使用电源和控制设备在使用胶带运输机的过程中,需要使用标准的电源和控制设备,以确保设备稳定保持正常运转状态。
在施工过程中,应注意对电源线、控制箱的标准固定,并且及时检查电缆是否损坏,以及进一步保证设备安全运行。
5. 安全防护措施在施工过程中,安全防护措施同样是必不可少的,例如安全防护网站,防护装置都是必不可少的策略。
要确保安装防护网时,网站应达到在正常使用条件下的拉伸强度,同时注重防护装置的安装和维护,以最大可能地避免由于操作不当而导致的人员安全事故。
制冷机安全技术措施1. 构建完善制冷系统在制冷机的安装和调试过程中,首先需要实施的是构建完善的制冷系统。
以起到保证制冷机的正常工作效果、操作过程的稳定性为目的。
其中主要包括系统内气体、材料的检查,管道的密封,电气系统等方面的检查,必要的检查可以避免设备在操作时的困难和事故的发生。
胶带输送机安装安全技术措施姓名:XXX部门:XXX日期:XXX胶带输送机安装安全技术措施一、施工前的准备工作1、组织有关安装人员熟悉施工现场,根据具体情况制定出切实可行的施工方案,然后编写施工安全技术措施。
2、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。
3、准备好施工中所需的工器具、安装材料。
二、施工方案先将所要安装的皮带机各组装部件运到施工地点,并按照安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头、机尾用地锚固定牢固。
将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运行。
三、施工步骤1、现场安全负责人为当班矿长、班组长,严禁违章作业和违章指挥。
2、下井前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项。
3、做好起吊设备和起吊用钢丝绳及绳套的检查,合乎要求后才准予使用。
4、对安装皮带的顺槽底板进行清理,尽量保证地板水平或保持平缓过度,特别是机头要保证巷道高度满足安装要求,与附近的其他设施距离符合要求,保证运输安全。
5、将机头、机尾各部件按照图纸进行安装。
6、安装机头、机尾的同时组织人员展放皮带、穿H架、连接架杆第 2 页共 5 页及安装槽型、平行拖滚。
7、机头、机尾安装好并固定牢固后,穿机头皮带并利用张紧绞车进行紧带。
8、安装完毕后,对皮带机各部分进行认真检查,确认符合试车要求,才可进行试车运行。
9、在试车过程中,对跑偏段进行调偏,到符合正常运转要求。
10、安装、调试完毕后,收拾完所用的材料和工具,打扫现场,然后撤离安装现场。
四、皮带机安装技术要求1、要保持输送带平直,地板起伏不平,应保持保持平缓过度。
2、各部分螺栓应齐全、紧固,上完螺帽后必须露出1-3扣。
3、牙轮箱、减速器油质符合要求,油量适当,不漏油渗油。
4、输送带张紧力适当。
5、电气控制设备杜绝失爆,安装工艺符合要求,各保护装置符合标准,并保证完好。
6、起吊用的钢丝绳及绳套必须合格,并且钢丝绳提升时,其安全系数要达到规定。
安装胶带输送机的安全措施掘进队决定近期内在西六27#层掘进工作面安装胶带输送机,为保证胶带输送机安装及部件运输过程中的施工安全,做如下安全技术措施:一、运输1、人力推车时,装车高度以不影响推车人员向前方了望的视线为准;电机车运输时,以不影响电机车司机前后了望的视线为准。
2、装车宽度以不超出车辆外形宽度为准;严禁超宽装车。
3、装车物件必须用钢丝绳捆绑,严禁用铁线或其他绳索捆绑,并做到捆绑牢固可靠。
4、装车物件捆绑完毕后,严禁超高、超宽、超长。
使用平板车、花栏矿车装运物件至少用钢丝绳捆扎六处,且捆绑牢固。
紧固压杠要固定牢靠,长度不得超出车外。
5、小型、轻型物件装卸时,作业人员要相互配合,有序装卸。
同时做好自主保安,防止碰伤。
6、在平巷装卸物件时必须将矿车停稳,前后轮对用木料或道卡子固定牢靠。
7、在倾斜井巷内装卸物件时,矿车不准摘绳,且矿车下方必须安设道卡子。
8、两人或多人同时装卸物件时,必须互叫互应,集中精力行动一致。
装卸较长、较重物件时要有专人指挥。
做到轻起轻放,并保持矿车平稳。
不得盲目乱扔,防止物件弹落伤人。
9、同车内的物件尽量长短一致,否则必须长料在下、短料在上,二、人力运输物件1、主要运输大巷开通架线电机车的区段内严禁人力推车倒运。
特殊情况时必须与机运队调度联系,并想机运队调度说明情况。
在机运队调度的许可下,方可进行推车倒运。
2、每次推车只准推运一辆矿车,严禁推串车。
3、在巷道同向推车,坡度小于或等于5‰时矿车的前后间距不得小于10米;坡度大于5‰时不得小于30米;坡度大于7‰时严禁人力推车。
4、推车时必须时刻注意前方。
在开始推车、停车、掉道,发现前方有人或障碍物以及接近道岔和经过弯道、风门、机房硐室出口时,推车人必须及时发出警报。
5、在能自动滑行的坡度上暂时停放的车辆必须用可靠的制动装置将矿车稳住。
6、推过高或过宽的物件时矿车两侧严禁站人推车。
7、在有坡度的巷道内推车严禁撒手放车,做到手不离车。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
胶带运输机、移变、制冷机安装施工安全技术措施(通用版)
胶带运输机、移变、制冷机安装施工安全技
术措施(通用版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一、工程概况
11501轨道顺槽底抽巷设计全长1880米,现已施工910米,胶带运输机出货,第一部胶带运输机已延伸安装长度920米,且随着巷道深度增加,巷道温度升高。
为提高运输效率,创造适宜的工作环境,经研究决定:在11501轨道顺槽底抽巷迎头右侧第二部胶带运输机头硐室内安装第二部DSJ100/63/2*75胶带运输机,在迎头移变硐室内安装一台KBSGZY-800/10移变及开关,在制冷硐室内安装一台制冷机。
为保证安全施工,特编制本安全技术措施。
二、胶带运输机安装安全技术措施
1、安装顺序:(1)机头、机头架;(2)齿箱、电机;(3)储带仓侧架、各种横梁;(4)张紧跑车、机尾、“H”架、纵梁、托辊、胶带;(5)试车、调试。
胶带运输机、制冷机、移变等可平行安装作业。
2、安装过程中,必须由跟班队长,检查安装地点,帮、顶等安全情况,发现隐患及时处理,只有在排除隐患确保安全的情况下方可施工,跟班队长是施工现场安全第一责任人,现场安装人员必须听从跟班队长的统一指挥。
3、起吊设备时,必须选用满足起吊要求的手拉葫芦及起吊锚杆,且人员应站在安全的地方施工。
4、起吊设备时,必须保证起吊地点的支护完好,且帮、顶无安全隐患、起吊装置完好、性能可靠且生根必须牢固可靠,起吊装置与被起吊设备连接必须可靠,否则,严禁起吊。
5、起吊锚杆选在顶板支护完好地段。
起吊锚杆必须满足起吊要求,锚杆规格为φ22×2500mm,每孔2卷树脂药卷;锚杆拉拔力不小于100KN,拉拔力不够或不能满足起吊要求时,严禁使用。
起吊锚杆一组不少于两个,起吊前进行拉拔力试验。
6、起吊时,拉葫或绳鼻子要牢固地固定在起吊锚杆上,掌握好重物的重心,做到“平、稳、牢”,人员在安全的地方观察起吊情况,起吊绳须用无破损、无锈蚀的直径不小于15.5mm的钢丝绳,钢丝绳接头处必须用3个绳卡子固定,严禁用铁丝、拉葫小链子作为起吊绳。
7、在起吊过程中,所用手拉葫芦,绳鼻子或链条等各种起吊工具
必须由跟班队长亲自检查,只有在起吊工具性能完好可靠的情况下,才允许使用。
8、起吊时,严禁人员在现场逗留或来回走动,以及进行其它无关工作。
9、多点同时起吊时,必须注意各手拉葫芦的起吊顺序,以防重物翻倒或倾斜砸伤人。
10、起吊人员严禁站在起吊物的上面或下面,起吊时,要密切注意起吊物和起吊用具以及起吊点附近的安全情况,以防重物翻倒下落伤人或其它事故发生。
11、严禁超载起吊,被起吊物体的重量必须在拉葫允许的最大起吊能力之内,起吊时,先进行试吊,高度在200~300mm,确保安全后,再正式起吊。
12、安装过程中,严禁碰坏接合面及密封件,注意工具的保管、专用螺栓及其它小件的保管,不得丢失。
13、胶带机的机头部底座与电机座应安装牢固,机头固定要牢靠;机头、机身和机尾应成一条直线,防止胶带跑偏。
14、机头和机尾的各滚筒、托辊以及吊架的位置必须与运输机中心线垂直;胶带的接头必须和胶带垂直。
15、驱动装置、联轴器、传动滚筒、尾部滚筒等处应装设保护装置或保护栏杆;需要跨越胶带的通道应装设过桥。
16、机头架用垫铁将其找平、找正固定之后,再将机头、机尾滚筒找平、找正进行固定,垫铁必须垫稳垫实,垫铁之间必须牢靠。
17、中间架的安装:从机头或机尾开始,顺序安装各中间纵梁、H 架,利用水平尺将各支架找平后,进行连接固定。
18、机架安装完成后,可依次安装下托辊并调好拉紧装置。
19、滚筒宽度中心线与胶带运输机纵向中心线偏差不超过2mm;滚筒轴水平不超过0.3%;中间架的中心线与胶带运输机重合度允许偏差3mm;中间架的支腿的铅垂度允许偏差3%;中间架间距允许偏差±1.5mm;中间架相对标高允许误差3mm;托辊横向中心线与胶带运输机纵向中心重合度允许偏差3mm;胶带运输机跑偏允许5%。
20、胶带机机头、机尾的固定:
(1)机头固定方式为:在机头两侧底板上分别打两根锚杆,锚杆规格为φ22×2500mm左旋无纵筋螺纹钢锚杆,每根锚杆不少于2卷树脂锚固剂,锚入底板不小于2m,且锚固长度不低1.5m,锚固力不小于100KN,用无破损、无锈蚀Φ18.5mm的钢丝绳从机头固定架上穿过,固定在锚杆上,并用盖板压紧;钢丝绳端用卡子卡牢,卡子不少于三副
卡子。
(2)机尾固定方式为:因机尾是移动机尾,通过综掘机二运的压力使其固定。
21、必须使用阻燃胶带。
胶带机托辊的非金属材料零部件和滚筒的胶料,其阻燃性和抗静电性必须符合有关规定。
22、各种保护必须齐全、灵敏、可靠,能正常使用,即装设驱动滚筒防滑保护、堆煤保护和防跑偏装置;应装设温度保护、烟雾保护和洒水装置。
三、移变、制冷机安装安全技术措施
1、移变、制冷机安装前,在硐室内施工C20砼地坪,厚度100mm,开关必须放置在砼台上,砼台高度200mm,移变及其开关、制冷机必须放置平稳,接地系统齐全完整,符合规定。
2、起吊、移动设备时,必须有班队长在现场指挥,无关人员不得在该处逗留。
3、起吊锚杆在起吊前必须进行拉拔力检测,确保其拉拔力不小于100KN。
4、用5吨手拉葫芦起吊,且不少于2台。
5、制冷机就位前,将现有的第一部胶带运输机的H架及纵梁托辊
等在制冷硐室位置拆除,胶带松开落地。
6、胶带运输机、制冷机、移变等安装完成后,必须进行试运转,经验收合格后,方可使用。
7、本措施与《11501轨道顺槽底抽巷掘进作业规程》一并贯彻执行,其它未尽事宜严格按《煤矿安全规程》、《煤矿工人安全技术操作规程》和集团公司及矿有关规定执行。
四、避灾路线
1、发生煤尘、瓦斯、火灾事故时,人员应立即戴上自救器,在跟班队长的带领下按下面避灾线路迅速撤离:
施工地点→11501轨道顺槽底抽巷→11501轨道顺槽联巷→西翼11煤轨道大巷→-962m水平轨道石门→副井等候室→副井→地面。
2、发生水灾事故的避灾路线:
施工地点→11501轨道顺槽底抽巷→西翼11煤回风大巷→-962m 水平一号总回风石门→副风联巷→副井等候室→副井→地面。
XX设计有限公司
Your Name Design Co., Ltd.。
