沥青粘层专项施工方案
- 格式:docx
- 大小:18.83 KB
- 文档页数:9
玉林市玉梧路(教育东路〈文体路至大同路段>)道路改造工程封层、透层、粘层、专项施工方案一、编制依据《公路沥青路面施工技术规范》JTJGF40-2004二、设计要求(1)、本项目沥青表面层采用改性沥青AC-13C,采用SBS改性剂;中层采用中粒式沥青砼AC—20C;下面层采用粗式沥青砼AC—25C,沥青采用70号是有沥青。
(2)两层沥青混凝土之间、路缘石、雨水口、检查井等构造物与新铺沥青混合料接触面的侧面必须喷洒粘层油,粘层油采用PC —3阳离子乳化沥青,用量为0.4L/m2;5%水泥稳定碎石基层碾压后洒布PC-2阳离子乳化沥青,用量1。
1L/m2,然后做乳化沥青下封层,采用PC—1阳离子乳化沥青,沥青用量0。
9L/m2,稀浆封层的施工及封层的矿料级配采用ES-2型.其各项指标应符合《公路沥青路面施工技术规范》JTG F40—2004(3)沥青混凝土的级配可根据实践经验和马歇尔试验并通过试铺确定粒料级配和沥青用量.并应符合《公路沥青路面施工技术规范》JTG F40—2004的矿料级配范围和马歇尔试验的技术指标。
三、施工部署1、工程开工日期:2014年12月1至2月1日。
2 、工、料、机计划主要机械设备①沥青撒布车1辆②轮胎压路机1台③洒水车l辆④装载机1辆⑤空压机或森林灭火鼓风机⑥稀浆封层摊铺车1台主要试验检测仪器①沥青针入度仪②沥青延度仪③沥青软化点仪④沥青粘度仪⑤标准筛(方筛孔)⑥路面渗水仪四、透层施工方案1、透层施工前,基层施工质量必须满足规范及设计要求,基层表面应用人工或自行式强力清刷机(车)进行全面清扫,再用2~3台森林灭火吹风机将浮灰吹净,使表层集料颗粒部分外露。
并遮挡防护路缘石及人工构造物避免污染。
2、水稳基层都必须喷洒透层油,沥青面层必须在透层油完全渗透入基层后方可铺筑。
气温低于10℃或大风天气或即将降雨时不得喷洒透层油。
3、根据规范及设计要求选择渗透性好的乳化沥青作透层油,喷洒后通过钻孔或挖掘确认透层油渗透入基层的深度不小于5mm(无机结合料稳定基层),并能与基层联结成一体。
沥青路面层间粘结层施工方案在道路铺设中,沥青路面层与基层之间的粘结层至关重要。
粘结层的施工质量直接影响到整个道路的使用寿命和安全性。
本文将针对沥青路面层间粘结层的施工方案进行详细介绍,包括施工准备、材料准备、施工工艺等相关内容。
施工准备在进行沥青路面层间粘结层的施工之前,需要做好以下准备工作:1.确认天气条件:施工时应避免雨雪天气,气温宜在5-30摄氏度之间。
2.检查基层情况:基层应平整、结实,无油污、积水等情况。
3.准备施工设备:包括搅拌机、喷涂机、压路机等。
材料准备进行沥青路面层间粘结层施工时需要准备以下材料:1.粘结剂:一般采用高性能树脂型沥青粘结剂。
2.沥青底材:选择适合地区气候的沥青。
3.胶黏剂:用于固定粘结层。
施工工艺1.表面清理:首先清理基层表面,去除杂物、积水等。
2.基层处理:如基层不平整,需进行修补,确保平整度符合要求。
3.粘结剂喷涂:采用专用喷涂机将粘结剂均匀喷涂在基层表面。
4.铺设沥青:将沥青底材铺设在粘结层上,厚度一般为3-5cm。
5.压实:用压路机对沥青进行适当的压实,确保均匀性和密实度。
6.固化:待沥青固化后,再进行车辆通行。
施工质量控制为了保证沥青路面层间粘结层的施工质量,需注意以下几点:1.施工厚度:根据设计要求控制沥青底材的铺设厚度。
2.压实质量:压实后应进行密实度检测,确保压实质量符合标准。
3.固化时间:沥青固化时间应符合要求,不能过早通车。
综上所述,沥青路面层间粘结层的施工方案至关重要,施工过程中需严格按照规范操作,确保施工质量和道路使用寿命。
粘层油施工方案
1、施工准备
(1)施工前清扫,先用大扫帚扫1遍,在用鼓风机吹1遍,将浮土吹干净,对于不易清扫的土块等。
用铁锹铲除,再用鼓风机吹干净。
2、粘层施工
(1)工艺流程:下承层→结构物防护→试洒(确定沥青用量)→粘层沥青洒布→开放交通→人工补洒→交通管制。
(2)在中粒式沥青混凝土验收合格后,即可进行粘层沥青的洒布,沥青层必须在粘层油破乳后方可铺筑。
(3)粘层每次施工段落长度根据洒布车装油的数量决定,确保每车油全幅全宽喷洒完毕。
(4)粘层油采用沥青洒布车1次喷洒均匀,沥青洒布车喷洒沥青时保持稳定车速喷洒,并保持整个洒布宽度喷洒均匀,洒油管的高度使同一地点接受2个~3个喷油嘴喷洒的沥青,粘层油必须洒布均匀,有花白遗漏人工补洒。
(5)洒布后及时封闭交通,不得有车辆通行等损害粘层的现象发生。
(6)粘层油洒布后随粘层油的品种和气候条件由试验确定,确保液体沥青中的稀释剂全部挥发。
防止工程车辆损坏粘层。
喷洒粘层沥青后的基层上禁止除施工车辆外的一切车辆通行。
(7)注意事项:即将降雨时不得喷洒粘层油。
沥青粘层施工工艺及方法-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
沥青粘层施工工艺及方法
一、工艺流程
下承层验收并清扫干净→附属构筑物覆盖保护→沥青洒布车喷洒→质量检查→封闭交通。
二、施工要点
1、对于受到污染的沥青下承层,进行清理。
2、喷洒区附近的附属构筑物在喷洒前做好保护,以免受到污染。
3、洒布粘层油时的气温不低于10℃,且是在稳定上升的温度,风速适度。
风大、有雾或下雨不得施工。
4、粘层油使用沥青洒布车喷洒,粘层采用阳离子乳化沥青PC-3,用量按照纯沥青0.5kg/㎡控制。
在洒布粘层油之前,预热并疏通油嘴,保证粘层油洒布的均匀性,沥青洒布量根据试洒确定。
喷洒时沿道路纵向匀速喷洒,从横向来看,先洒布靠近分隔带的车道,有内向外,一个车道接着一个车道喷洒,下一个车道与前一个车道不重叠或少重叠,但不能漏洒,漏洒处需用人工机械喷洒设备补洒。
5、当路面潮湿时不得喷洒粘层油。
6、喷洒的粘层油必须成均匀雾状,不得有洒花漏空或成条状,也不得有堆积,漏洒不足的要补洒,喷洒过量的要刮除。
在喷洒交接处洒布沥青时须精心控制,使之不超过洒布量。
喷洒超量、漏洒或少洒的地方须及时纠正。
7、洒布车喷洒完一个车道停车后,必须立即用油槽接住排油管滴下的沥青,以防局部沥青过多,若出现此情况时及时予以清除。
8、洒完粘层油后,严禁除混合料运输车以外的车辆、行人通行。
9、粘层施工时间必须恰当,下一层沥青混凝土施工必须在粘层油完全破乳后进行,但粘层的喷洒时间不宜过早,确保粘层不受污染。
适宜的喷洒时间在下一层沥青混凝土施工前12-24小时。

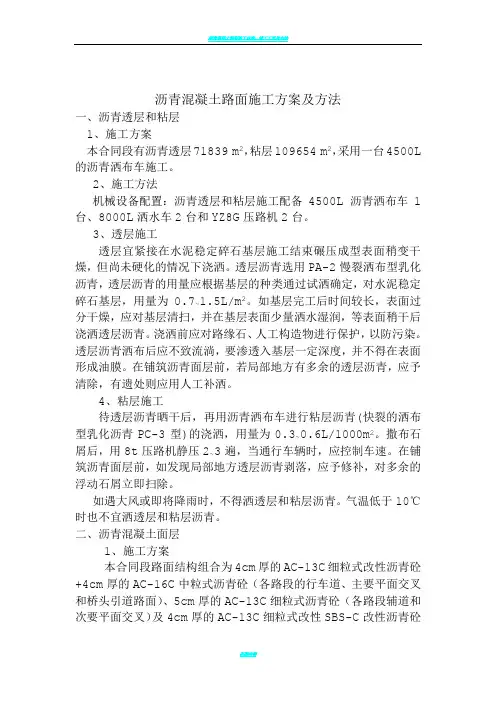

沥青混凝土路面施工方案及方法一、沥青透层和粘层1、施工方案本合同段有沥青透层71839m2,粘层109654m2,采用一台4500L 的沥青洒布车施工。
2、施工方法机械设备配置:沥青透层和粘层施工配备4500L沥青洒布车1台、8000L洒水车2台和YZ8G压路机2台。
3、透层施工透层宜紧接在水泥稳定碎石基层施工结束碾压成型表面稍变干燥,但尚未硬化的情况下浇洒。
透层沥青选用PA-2慢裂洒布型乳化沥青,透层沥青的用量应根据基层的种类通过试洒确定,对水泥稳定碎石基层,用量为0.7~1.5L/m2。
如基层完工后时间较长,表面过分干燥,应对基层清扫,并在基层表面少量洒水湿润,等表面稍干后浇洒透层沥青。
浇洒前应对路缘石、人工构造物进行保护,以防污染。
透层沥青洒布后应不致流淌,要渗透入基层一定深度,并不得在表面形成油膜。
在铺筑沥青面层前,若局部地方有多余的透层沥青,应予清除,有遗处则应用人工补洒。
4、粘层施工待透层沥青晒干后,再用沥青洒布车进行粘层沥青(快裂的洒布型乳化沥青PC-3型)的浇洒,用量为0.3~0.6L/1000m2。
撒布石屑后,用8t压路机静压2~3遍,当通行车辆时,应控制车速。
在铺筑沥青面层前,如发现局部地方透层沥青剥落,应予修补,对多余的浮动石屑立即扫除。
如遇大风或即将降雨时,不得洒透层和粘层沥青。
气温低于10℃时也不宜洒透层和粘层沥青。
二、沥青混凝土面层1、施工方案本合同段路面结构组合为4cm厚的AC-13C细粒式改性沥青砼+4cm厚的AC-16C中粒式沥青砼(各路段的行车道、主要平面交叉和桥头引道路面)、5cm厚的AC-13C细粒式沥青砼(各路段辅道和次要平面交叉)及4cm厚的AC-13C细粒式改性SBS-C改性沥青砼+4cm~6cm厚的AC-16C中粒式沥青砼调平层(原老路路面加铺路段)共计90308m2,拟采用1台QB300C强制间歇式沥青混合料搅拌设备(300t/h)进行拌和,1台ABG423混合料摊铺机(12m)进行摊铺。

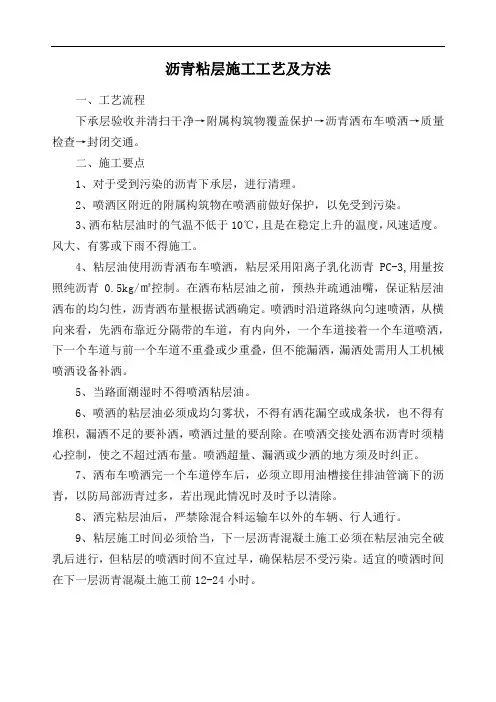

沥青粘层施工工艺及方法
一、工艺流程
下承层验收并清扫干净→附属构筑物覆盖保护→沥青洒布车喷洒→质量检查→封闭交通。
二、施工要点
1、对于受到污染的沥青下承层,进行清理。
2、喷洒区附近的附属构筑物在喷洒前做好保护,以免受到污染。
3、洒布粘层油时的气温不低于10℃,且是在稳定上升的温度,风速适度。
风大、有雾或下雨不得施工。
4、粘层油使用沥青洒布车喷洒,粘层采用阳离子乳化沥青PC-3,用量按照纯沥青0.5kg/㎡控制。
在洒布粘层油之前,预热并疏通油嘴,保证粘层油洒布的均匀性,沥青洒布量根据试洒确定。
喷洒时沿道路纵向匀速喷洒,从横向来看,先洒布靠近分隔带的车道,有内向外,一个车道接着一个车道喷洒,下一个车道与前一个车道不重叠或少重叠,但不能漏洒,漏洒处需用人工机械喷洒设备补洒。
5、当路面潮湿时不得喷洒粘层油。
6、喷洒的粘层油必须成均匀雾状,不得有洒花漏空或成条状,也不得有堆积,漏洒不足的要补洒,喷洒过量的要刮除。
在喷洒交接处洒布沥青时须精心控制,使之不超过洒布量。
喷洒超量、漏洒或少洒的地方须及时纠正。
7、洒布车喷洒完一个车道停车后,必须立即用油槽接住排油管滴下的沥青,以防局部沥青过多,若出现此情况时及时予以清除。
8、洒完粘层油后,严禁除混合料运输车以外的车辆、行人通行。
9、粘层施工时间必须恰当,下一层沥青混凝土施工必须在粘层油完全破乳后进行,但粘层的喷洒时间不宜过早,确保粘层不受污染。
适宜的喷洒时间在下一层沥青混凝土施工前12-24小时。
沥青粘层施工方案1. 引言沥青粘层施工是在原有的道路或者建筑基层上进行修补和强化的一种常见方法。
本文档旨在提供一个清晰的沥青粘层施工方案,以确保施工的效果和质量。
2. 施工材料和工具准备在开始施工之前,需要准备以下材料和工具:•沥青材料:根据具体情况选择适合的沥青材料,如常规沥青、改性沥青等;•清洁剂:用于清除粘层表面的污垢和松散物质;•沥青刷:用于涂布沥青材料的工具;•拖把:用于平整沥青材料的工具;•扫帚和簸箕:用于清理施工现场。
3. 施工步骤3.1. 准备工作在施工开始之前,需要进行以下准备工作:1.清理工作区域:使用扫帚清理施工区域的灰尘和杂物,确保表面清洁;2.清洗粘层表面:使用清洁剂和水清洗粘层表面,去除油污和污垢。
3.2. 沥青涂布1.准备沥青材料:根据需要,选择合适的沥青材料,并按照生产商的说明进行搅拌;2.涂布沥青:使用沥青刷将沥青均匀地涂布在粘层表面上。
注意,涂布应当匀速均匀,确保涂布厚度一致。
边缘部分也需要进行涂布,确保与周围区域的粘结良好;3.平整沥青:使用拖把对涂布的沥青进行平整处理,确保表面平整且与基层紧密连接。
3.3. 后续工作1.等待沥青干燥:根据选用的沥青材料和环境条件,等待沥青完全干燥。
通常需要等待数小时至数天;2.清理施工现场:使用扫帚和簸箕清理施工现场,确保清除沥青杂质和松散物质。
4. 安全注意事项在进行沥青粘层施工过程中,需要遵守以下安全事项:•穿戴个人防护装备,如手套、护目镜等,以防止沥青材料对皮肤和眼睛的伤害;•注意施工现场的安全,确保周围区域没有行人或车辆靠近;•操作沥青材料时,避免直接接触口腔和食物,以免意外吞食沥青材料。
5. 结论通过按照上述沥青粘层施工方案进行施工,可以确保沥青与原有基层之间的粘结质量,提高修补和强化效果。
在进行施工之前,务必充分了解施工要求和安全注意事项,并合理选择材料和工具。
以上是沥青粘层施工方案的详细内容,包括施工步骤、材料准备、安全注意事项等。
粘层施工方案
1、粘层沥青采用乳化沥青粘层油(PC-3)。
乳化沥青所用基质沥青与面层所使用石油沥青的种类、标号相同。
根据实际采用不同的乳化剂。
石油沥青乳化后,应对其进行过筛、破乳速度、蒸发残留物含量、贮存稳定性等试验,以检验乳化沥青的质量。
根据设计要求,乳化沥青的用量为1.2L/m²。
2、施工前应将沥青面层清扫干净。
当面层粘有泥土时,应用水刷洗,待表面干燥后才能浇洒。
粘层沥青宜用沥青洒布车喷洒,经常检查喷嘴,以保证喷洒均匀。
待乳化沥青破乳及水分蒸发后即可铺筑沥青中面层或上面层。
当气温低于10℃或路面潮湿时,不得浇洒粘层沥青。
沥青混凝土中面层施工方案一、工程概况该工程是针对地区道路进行沥青混凝土面层的铺设工作。
道路总面积约为XXXX平方米,其中包括主干道和支路。
材料准备充足,施工条件良好。
二、施工步骤及方案1.施工准备工作(1)人员组织组织一支专业的道路施工团队,包括施工负责人、工程技术员、机械操作工、铺装工等,并确保相关人员具备相关的工作经验和技能。
(2)机械设备和工具准备准备好所需的机械设备和工具,包括沥青混合料搅拌机、铺面机、打包机、压路机、挖掘机等。
并对设备进行检查和保养,确保设备的正常运行。
(3)材料准备采购所需的沥青、骨料等材料,并对材料进行质量验收,确保材料符合相关标准要求。
(4)施工现场布置根据道路的线路图,进行地面清理和平整工作,清除杂物和覆盖物。
标明施工区域,设置施工标志和警示牌,确保施工现场的安全。
2.基层处理(1)清理基层使用挖掘机清除基层上的杂物和积水,确保基层干净、平整。
(2)基层修复对于坑洼、起伏较大的基层,进行修补和调整,使用石子、砂土等材料填充坑洼,并使用压路机进行夯实,使基层平整。
(3)基层处理不同于沥青基层的水泥混凝土,需要在基层上涂布面层砂浆,提供更好的粘接性能。
3.面层施工(1)沥青混合料的制备将规定比例的骨料、沥青和矿粉混合均匀,可采用中央搅拌或移动搅拌设备进行混合。
(2)铺面使用铺面机对沥青混合料进行均匀的铺设,控制厚度和宽度的一致性。
对于拐弯、边角等部位较复杂的区域,可以使用手工铺面。
(3)压实使用振动式压路机对铺设的沥青混合料进行压实,保证沥青混合料的密实度和牢固性。
压实时的双向作业,避免太常冷轧。
4.马克标志线在道路铺设完成后,根据道路标准和规定,对道路进行标线工作,包括车道标线、导向标线和停车位标线等。
三、施工注意事项1.施工安全措施在施工现场划定禁止区域和安全通道,并设置明显的施工标志和警示牌,提醒工作人员和过往车辆注意安全。
2.施工进度把控严格按照施工计划进行施工,合理安排施工顺序,加快施工速度,确保工程按时完成。
沥青混凝土路面面层专项施工方案
一、施工前准备工作
在进行沥青混凝土路面面层的施工前,需要做好以下准备工作:
1.确定施工计划和时间节点。
2.检查施工机械设备和工具,确保完好无损。
3.进行施工现场的准备工作,清理施工区域。
4.安排施工人员并进行施工安全培训。
二、路面面层施工步骤
1. 基层验收
在进行路面面层施工前,需要对基层进行验收,确保基层符合施工要求,包括平整度、强度等。
2. 沥青混凝土拌合料的制备
1.准备所需的原材料,包括石料、沥青等。
2.按照配合比例混合原材料,保证拌和均匀。
3. 摊铺
1.将拌合料运输至施工现场。
2.采用机械摊铺或人工摊铺的方式进行沥青混凝土的铺设。
3.确保摊铺厚度均匀、密实。
4. 整平和压实
1.采用振动式压路机进行整平和压实,确保路面平整、牢固。
2.根据设计要求进行压实,保证路面的质量。
三、施工后工作
1.对施工完毕的路面进行检查,确保质量。
2.进行养护工作,保护沥青混凝土面层不受外界损害。
3.编制施工验收报告,记录施工过程和结果。
结语
沥青混凝土路面面层的施工是一项复杂的工程,需要严格按照专项施工方案进行操作,以确保路面的质量和使用寿命。
正确的施工流程和严格的质量控制是保证施工质量的关键,希望本文所述的施工方案能为相关施工人员提供帮助。
沥青路面施工方案1一、前期准备在进行沥青路面施工之前,需要进行充分的前期准备工作。
首先要对施工路段进行勘测,了解地形地貌情况,确定路面设计方案。
其次需要清理施工区域,确保施工区域的平整度和清洁度,为后续施工做好准备。
另外,需要准备好所需的材料和设备,确保施工进度顺利进行。
二、基层处理在施工前,需要对路面进行基层处理。
首先进行基层检查,确保基层结构强度符合要求。
然后进行基层修补、加固等工作,保证基层平整、坚固。
在基层处理完成后,进行底层铺设,为后续沥青封层做好准备。
三、沥青封层施工1.底层封层:在基层处理完毕后,进行底层封层的施工。
首先要进行底层封层的准备工作,包括底层材料的搅拌、运输等。
然后进行底层封层的浇筑、压实等工作,确保底层封层的质量。
2.中间封层:在底层封层完成后,进行中间封层的施工。
中间封层的主要作用是增加路面的承载力和抗压能力,提高路面的耐久性。
中间封层的施工同样需要严格控制材料质量和施工工艺,确保中间封层的质量。
3.面层封层:最后进行面层封层的施工,面层封层的主要作用是保护中间封层和基层,增加路面的美观性。
面层封层的施工过程中,需要注意路面的平整度和光洁度,确保面层封层的质量。
四、路面养护完成路面施工后,还需要进行定期的路面养护工作,确保路面的光洁度和耐久性。
路面养护包括定期清洁、维修、重新封层等工作。
通过路面养护,可以延长路面的使用寿命,减少维修成本。
五、总结沥青路面施工是一个复杂的工程,需要严格按照施工方案进行操作,确保施工质量。
通过有效的前期准备、基层处理、沥青封层施工和路面养护,可以保证沥青路面的使用寿命和安全性。
同时,施工过程中需要注意环境保护,减少对周围环境的影响。
希望本文内容能够为沥青路面施工提供一定的参考价值。
沥青施工方案一、项目背景本项目是位于某市区的道路改造工程,主要包括道路的拓宽和重新铺设沥青路面。
为了确保施工质量和工期的顺利进行,制定了本沥青施工方案。
二、施工目标1. 实现道路改造工程的顺利进行,确保施工质量;2. 提高道路的承载能力和耐久性;3. 保证施工过程中的安全性和环保性。
三、施工准备1. 设备准备:准备沥青搅拌机、铺装机、压路机、喷洒车等必要的施工设备;2. 材料准备:准备足够的沥青、石子、砂浆等施工材料;3. 人员准备:组织专业的施工团队,包括工程师、技术人员、施工人员等;4. 环境准备:清理施工现场,确保施工区域的平整和干燥。
四、施工流程1. 拓宽道路:根据设计要求,使用挖掘机和装载机对道路进行拓宽,确保道路宽度符合规范要求;2. 路基处理:对道路路基进行平整、压实处理,确保路基的稳定性;3. 沥青搅拌:将沥青、石子和砂浆按照一定比例投入沥青搅拌机进行搅拌,保证混合均匀;4. 沥青铺装:使用铺装机将搅拌好的沥青铺设在路面上,确保厚度均匀;5. 压实处理:使用压路机对铺设好的沥青进行压实处理,确保路面的平整性和稳定性;6. 喷洒处理:使用喷洒车对沥青路面进行喷洒处理,提高路面的耐久性和防水性;7. 完工验收:对施工完成的道路进行验收,确保符合设计要求和施工标准。
五、施工注意事项1. 施工过程中要注意安全,设置警示标志和警戒线,确保施工人员和过往车辆的安全;2. 施工现场要保持整洁,及时清理施工垃圾和杂物;3. 施工期间要进行环保措施,减少粉尘和噪音污染;4. 施工过程中要及时调整施工设备和材料,确保施工质量;5. 施工完工后,及时清理施工设备和材料,保持施工现场的整洁。
六、施工质量控制1. 按照像关标准要求,对施工材料进行质量检验,确保材料符合规范;2. 对施工过程中的关键节点进行监控,确保施工质量;3. 进行路面的平整度和均匀度检测,确保路面质量达到要求;4. 进行沥青路面的密实度检测,确保路面的稳定性和耐久性;5. 进行喷洒处理的效果检测,确保喷洒层的质量。
沥青混凝土路面专项施工方案(新)一、前言随着城市建设的不断发展,沥青混凝土路面作为城市道路建设的主要材料之一,具有耐久性强、施工方便、使用寿命长等优点,被广泛应用于各类道路建设中。
为确保沥青混凝土路面施工质量,提高道路使用寿命,提出了本专项施工方案。
二、施工前准备1.制定施工方案:根据设计图纸和施工要求,制定详细的施工方案,明确工艺流程和施工步骤。
2.材料准备:准备好符合国家标准的沥青、碎石、沙子等原材料,并进行质量检测。
3.设备准备:保证施工所需设备完好,包括搅拌机、压路机、摊铺机等,并做好现场检查和维护保养工作。
三、施工工艺1.基层处理:将道路基层进行清理、修补和压实,保证基层平整、结实,达到要求的承载能力。
2.沥青混凝土配合料的拌制:按照配合比例将沥青、碎石、沙子等原材料进行搅拌均匀,保证混凝土的质量。
3.摊铺和压实:将拌制好的沥青混凝土均匀摊铺在基层上,然后通过压路机进行压实,保证路面平整、牢固。
4.护坡和路肩施工:在路面两侧进行护坡和路肩的施工,保证路面的排水和安全性。
四、施工质量控制1.现场质量检测:定期对沥青混凝土进行密度、厚度、平整度等质量检测,确保施工质量符合标准要求。
2.施工记录与验收:及时记录施工过程中的关键数据,如温度、湿度等,并进行工程验收。
五、施工后的处理1.随时维护:定期对沥青混凝土路面进行检查和养护,及时修补裂缝和坑洼,确保路面平整。
2.环境保护:在施工过程中,保护周边环境,妥善处理施工废料,不对环境造成污染。
结语本专项施工方案旨在指导沥青混凝土路面建设工程中的施工过程,确保施工质量,延长路面使用寿命。
通过科学施工和严格质量控制,建设出高质量、安全可靠的道路,为城市交通发展做出贡献。
江拔线江口至溪口段路面大修工程建设项目施工技术(工艺试验)方案报审单承包单位:宁波市公路局路桥工程处合同号:03监理单位:宁波市交通工程监理咨询有限公司编号:浙路(GL)106致监理工程师:现报上路面工程AC-16SBS改性沥青砼上面层施工技术(工艺试验)方案,请予审核和批准。
承包人(签名、公章):日期:附件:施工技术(工艺试验)方案。
专业监理工程师审查意见:审核人:日期:驻地监理工程师审查意见:审核人:日期:业主代表审查意见:审核人:日期:注;1、特殊技术、工艺方案要总监代表总(驻地)监批准,一般的由专业监理工程师批准;2、技术、工艺方案批准前是否要专家论证、由总(驻地)监决定;3、本表由承包人填报一式三份,业主、监理、承包人各存一份。
江拔线江口立交桥至溪口王浦桥段路面大修工程AC-16SBS改性沥青上面层专项施工方案编制:审核:审批:宁波市公路局路桥工程处江拔线路面大修工程项目经理部二0一二年八月二十二日江拔线江口立交桥至溪口王浦桥段路面大修工程AC-16SBS改性沥青上面层专项施工方案一、施工方案编制依据1)江拔线(江口立交桥至溪口王浦桥段)路面大修工程施工图设计2)《江拔线路面大修工程施工招投标文件》3)《公路工程技术标准》JTGB01-20034)《公路沥青路面施工技术规范》JTGF40-20045)《公路工程质量检验评定标准》JTGF80/1-20046)《公路工程施工安全技术规范》JTJ076-957)《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)二、工程概况江拔线是奉化境内3条省道之一,路线自北向西穿越奉化市,北连鄞州,西连新昌、嵊州,沿线经过江口镇和溪口;全线沥青面层结构层为:5㎝AC-16C中粒式改性沥青砼+7㎝AC-20C中粒式沥青砼;三、沥青混凝土上面层试验路段摊铺计划及目的目前路层施工人员及各种机械设备已全部进场,并安排于2012年9月5日在K10+490~K10+780进行一个AC-16SBS改性沥青上面层试验段的试铺,为后续沥青上面层大面积施工提供各项数据。
沥青粘层专项施工方案一、施工前准备1.1 方案说明沥青粘层作为沥青路面施工中不可或缺的一环,对道路整体质量具有重要的影响。
本专项施工方案旨在提供沥青粘层施工的详细流程及注意事项,保证施工过程顺利进行,最终达到优质的施工效果。
1.2 施工人员组织确保施工人员按照施工方案中的步骤进行作业,并密切配合协作。
施工队伍需按照工种分工明确职责,确保施工专业化。
1.3 施工设备和材料准备准备所需的施工设备和材料,包括但不限于热拌搅拌车、摊铺机、沥青混凝土等。
确保设备运转正常,材料质量满足要求。
二、施工流程2.1 基层处理在进行沥青粘层施工之前,需对基层进行检查和处理。
确保基层平整、无积水,有需要时进行修补和处理,以保证沥青粘层的附着性和稳定性。
2.2 沥青砂浆拌制按照配合比例将沥青和砂浆进行搅拌,确保均匀混合,质地均匀。
2.3 沥青粘层摊铺将拌制好的沥青砂浆运至施工现场,通过摊铺机进行均匀摊铺。
对摊铺均匀性进行检查,有异常情况及时进行调整。
2.4 撒铺石在摊铺完沥青粘层后,需对其表面进行铺石处理,以提高附着性和防滑性。
2.5 压实沥青粘层完成后,需进行压实作业,确保沥青砂浆与基层紧密结合,达到良好的密实度。
三、施工质量控制3.1 施工检验对施工现场进行定期检查,确保施工质量符合要求。
重点检查沥青粘层的厚度、均匀性和密实度。
3.2 质量验收在施工完成后,对沥青粘层进行质量验收,确保达到设计要求和标准。
四、施工安全管理4.1 安全教育在施工前,对施工人员进行安全教育,强调施工过程中的安全注意事项。
4.2 安全防护施工现场需配备完善的安全防护设施,确保施工人员的安全。
五、施工结束5.1 清理整理施工结束后,对施工现场进行清理整理,清除杂物及残留物,保持施工现场清洁整洁。
5.2 施工总结对施工过程进行总结,记录施工中的问题及解决方法,为以后施工提供参考。
以上是本次沥青粘层专项施工方案的具体内容,希望可以对相关人员在实际施工中提供帮助,保证施工质量和安全。
大武至久治(省界)公路扩建工程
沥青粘层
专项施工方案
编制: ____________
正平路桥建设股份有限公司
DJ2标项目经理部
粘层专项施工方案
一、编制依据及编制原则
1、编制依据
(1)、与业主签订的《大武至久治(省界)公路扩建工程DJ2合同段承包合同》;
( 2)、大武至久治(省界)公路扩建工程DJ 2合同段招标文件;
( 3)、青海省公路科研勘测设计院《大武至久治(省界)公路扩
建工程DJ2 合同段》(K23+000 —K41+050) 两阶段施工图设计
(2013.12);
( 4)、本合同段工程施工涉及的相关现行规范、规程及技术标准;
( 5) 、本标段现场调查及其他外围调查情况;
( 6)、我单位的管理及施工组织协调能力和以往类似工程施工的丰富经验。
2 、编制原则遵循招标文件、施工图设计、施工技术规范、规程、验收标准的要求及相应条款,满足合同条款及业主提出的各项要求,特别是工程质量、工程进度、安全生产、文明施工与环境保护等方面的要求。
依据以上规范、标准、文件及工程实地勘察情况,结合现有技术装备、施工能力、管理水平,针对本工程施工特点,以“科学管理、先进技术、信守合同、优良品质、顾客满意”为质量方针,“工程一次交工验收合格率100%,分项工程合格率100%,分部工程合格率100%,单位工程质量评定为合格”为质量目标,编制本专项施工方案。
二、工程概况
1、工程简介
大武至久治(省界)公路扩建工程DJ2 标段,K23+000 --------------- K41+050 段的路基路面工程和K41+050---K51+000 段的路面工程,设计速度一般路段采用为80km/h,特殊困难路段采用
60km/h,路基整体式宽度采用19米,分离式路基采用宽10m路面结构为18 cm 水泥稳定砂下基层+17 cm水泥稳定砂砾上基层+1cm沥青表处封层+连续大纵坡(5+6)cm沥青混凝土/非连续大纵坡(4+5)cm 沥青混凝土。
路面表面层与下面层之间设粘层沥青,采用乳化沥青,规格为PC-3,沥青用量030.6 (L/
m2)o
2 、气候条件线路区深处内陆高原腹地,海拔高,受海洋季风影响较微弱,属典型的高原大陆性半干旱气候类型,其特点是:冬季气候寒冷漫长,多风雪,易成雪灾;夏季气候凉爽短促,雨水较充足,中高山脉终年霜雪不断,降水分布地区差异明显,随地势升高降水量增加,且降雨主要集中在5-9 月份,气候和蒸发量随海拔高度的增加而相对下降和减少,线路区寒长暑短,四季不分明,昼夜温差大,空气稀薄,气压低含氧量少,大气含氧量比平原低40%,缺氧严重,日照充足,年平均日照率达50-60%,无绝对无霜期,本地区全年冰冻期长达7 个月,境内分布有较大面积的冻土带。
3、工期
粘层乳化沥青洒布工期计划于2015年7月10日到2015年8月
30日,总工期为50天,有效工期为38天
三、施工前准备工作
1、主要人员施工人员
(1)总负责:王作圣负责施工总体施工安排;
(2) 技术负责人:包玉财负责施工总体技术工作;
(3)现场负责人:韩忠义负责生产安排,前后场组织协调工
作;
(4)安全环保:赵永峰负责生产安全、环保及现场施工人员
的安全防护措施、机械标示标牌、现场彩旗插设;试验段进口位置的车辆指挥、便道洒水及畅通;
(5) 技术员:张志国负责施工技术工作;
(6) 质检工程师:余友伟负责质检工作;
(8)试验负责人:马永兴负责前后场试验数据
的收集、整理
工作,并安排责任心强的试验员负责前后场的试验检测;
(9)沥拌站负责人:杭小峰负责拌合站后场及全线机械的调
配及试验室沟通对原材料及配合比的确定工作;
(10)工程技术部:刘永鹏负责工程影响资料的收集及督促技术员对内业
资料的整理及归档;
(11)材料部:张文晏负责施工材料进场、储备工作。
2、主要机械设备
3、材料准备
按设计要求粘层用沥青选用快裂的洒布型乳化沥青PC-3,用量
为0.3--0.6 (L/m2),必要时由项目部派专职试验员对乳化沥青的
各项试验指标进行检测工作,合格后方可进行洒布作业。
乳化沥青实验项目及指标要求
四、粘层施工方案
1 、施工方法
粘层沥青采用沥青洒布车喷洒,洒布时应保持稳定的速度和喷洒量。
沥青洒布车洒布时必须喷洒均匀。
粘层沥青应均匀洒布,浇洒过量处应予刮除,洒布不到部分,采
用人工进行补洒。
粘层油的用量通过试洒确定,不宜超出下表要求的
范围
2 、施工要点
(1) 首先取样检验成品洒布型乳化沥青的各项技术指标,符合JTG F40—2004《公路沥青路面施工技术规范》中规定各项要求的洒布型乳化沥青才能用于粘层施工。
(2)在表面层铺筑的前1 天进行粘层油的洒布,洒布前对下面层进行清扫,表面无松散杂物。
喷洒前下面层表面需完全干燥,且采用塑料薄膜对结构物进行遮盖防护以避免污染。
(3)乳化沥青在正常温度下进行洒布,为了保证洒布的均匀性,在洒布前应先预热并疏通油嘴,且采用人工配合使全智能沥青洒布车进行洒布洒布量保持稳定,不得有洒花漏空、成条状或堆积。
喷洒不足的要补洒,喷洒过量处人工刮除或人工洒布细砂吸除。
喷洒的粘层油必须成均匀雾状,在路面全宽度内均匀分布成一薄层。
洒布量为0.3-0.6L/ 〃。
刮大风、浓雾或下雨时不得喷洒粘层油。
施工温度不得低于10C。
洒布时粘层油温度为40〜70C,纵横向搭接宽度为1〜5cm。
(4)洒布车洒布完一个车道停车后,必须用油槽接住排油管滴下的乳化沥青,以防局部乳化沥青过多,若出现此情况及时安排人员予以清除。
3、实测项目及养生
(1 )检测
a 、粘层洒布完后,设置标志和障碍物并派专人封闭交通。
在上层结构层未施工之前禁止除运料车以外的车辆通行。
b、乳化沥青完全破乳后方可进行下一工序的施工,养生时间不得小于24小时。
五、质量保证措施
1 、严格按照技术规范标准控制粘层原材料的质量。
施工前,严格按规范要求对原乳化沥青进行检测。
2 、乳化沥青洒布前,人工清除下面层表面的污染矿料。
3 、洒布粘层沥青时,采用塑料薄膜覆盖结构物,防止粘层油掉
在构造物上造成污染。
4 、当气温低于10C时,或者刮大风、下雨时,不安排施工。
5 、至少养生24小时方能进行上面层的施工。
养生期间封闭交通。
6 、健全质量管理机构,完善以施工负责人,现场负责人结合施
工班组为一体的质量控制体系,实行岗位责任制。
7、加强质量意识教育,增强全体人员质量观念,做好施工交底,将技术标准、质量要求、施工操作方法向每一个参加施工的人员交待清楚,做到人人心中有数,使工程处于全面受控状态。
8 、加强工序间的质量控制检查,技术人员跟班作业,随时督促
检查施工及试验人员的工作结果,用数据正确指导施工。
9 、加强与监理配合,出现问题及时反馈,及时处理并做好记录,
对出现的问题及时进行分析,总结经验教训,防止类似问题再次发生。
六、安全及文明施工措施
1 、粘层油施工时严禁烟火,并检查机械、洒布装置及防护、防火设备是否安全有效。
2 、满载沥青的洒布车应中速行驶,遇有弯道,下坡时应提前减速,尽量避免紧急制动,行驶时严禁使用加热系统。
3、驾驶员与机上操作人员应紧密配合,操作人员应注意自身的安全。
作业时在喷油沥青方向10 米以内不得有人停留。
5、工作人员施工时戴专用手套,避免工作人员皮肤直接接触造成身体伤害。
所有施工人员上路必须穿戴信号服,严禁在公路上乱窜,必须严格注意两边车辆,不得在机械下乘凉休息,确保自身安全及财产安全。
6、从事机械的操作人员,必须经劳动部门专业培训和考试并取得合格证后,方准独立操作。
7、保持施工现场整洁、有序。
8、在开工前对职工进行系统安全教育,以各种形式调动全体职工安全生产的自觉性,时刻注意安全。
七、环境保护措施
环境保护是我国的一项基本国策,搞好环境保护和水土保持与国家的可持续发展密切相关。
我部将认真贯彻环保,以及相关法规,坚持“以防为主,防治结合,综合治理,化害为利”的原则,在施工中采取有力措施,按照业主、招标文件及当地政府的有关要求搞好施工环保,防止污染和破坏自然环境。
1 、制定施工环保管理细则,并认真落实,定期检查。
实行施工环保责任制,将施工环保与各作业班组和管理人员奖金分配挂钩。
2 、不合格的乳化沥青返回厂家废弃处理,少量遗洒立采用石屑
吸油,不得将乳化沥青排入河道,污染水源。
正平路桥建设股份有限公司
DJ2 标项目经理部。
