土地平整翻耕工程施工方案

  • 格式:docx
  • 大小:13.09 KB
  • 文档页数:2

下载文档原格式

  / 2
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

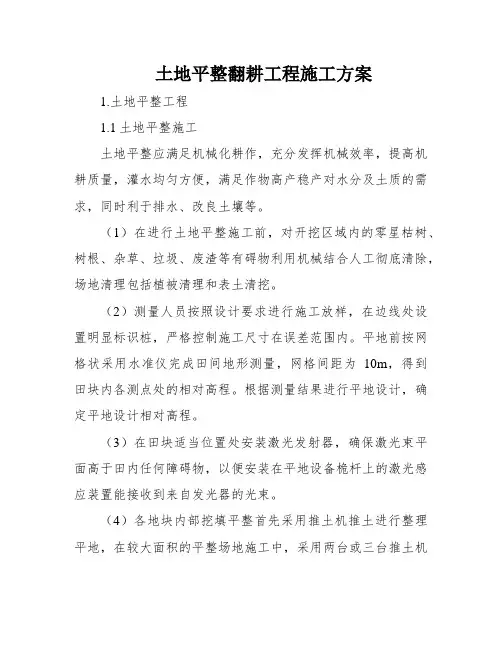

1.土地平整工程

1.1土地平整施工

土地平整应满足机械化耕作,充分发挥机械效率,提高机耕质量,灌水均匀方便,满足作物高产稳产对水分及土质的需求,同时利于排水、改良土壤等。

(1)在进行土地平整施工前,对开挖区域内的零星枯树、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,场地清理包括植被清理和表土清挖。

(2)测量人员按照设计要求进行施工放样,在边线处设置明显标识桩,严格控制施工尺寸在误差范围内。平地前按网格状采用水准仪完成田间地形测量,网格间距为10m,得到田块内各测点处的相对高程。根据测量结果进行平地设计,确定平地设计相对高程。

(3)在田块适当位置处安装激光发射器,确保激光束平面高于田内任何障碍物,以便安装在平地设备桅杆上的激光感应装置能接收到来自发光器的光束。

(4)各地块内部挖填平整首先采用推土机推土进行整理平地,在较大面积的平整场地施工中,采用两台或三台推土机并列推土,能减少土的散失。根据机头起伏情况,判断地面高低进行高铲低填,倒退拖刀,这样往返多次,直至田面平整。

(5)根据平地设计高程在田块内确定铲运机具刀口的起始位置点。刀口落地后,上下调节安装在铲运设备桅杆上的激光接收器的高度,当接收器中心控制点位置与激光控制参照面同位时,固定该接收器位置。

(6)从平地起始位置点开始,由拖拉机牵引的铲运设备在田块内往复作业,挖高填低,搬运土方,自动完成土地平整作业。平整作业完毕后,按平地前相同网格形式进行地面复测,评价平地效果。

(7)在土方工程上要达到挖填土方工程量最小和挖填平衡。平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,在施工时应注意田面高程的控制。

(8)土地平整度符合设计要求,需满足机械化作业以及不发生地表水径流的要求,平整后的田面要平滑,不留死角。新造田应按要

求随即进行田面耕翻与耙耱工作。

1.2土地翻耕施工

(1)翻耕是土壤耕作的重要内容之一,是农业生产中经常运用和重要技术措施。深耕(确切说是深耕翻)就是利用机械的作用,加深耕层,疏松土壤,增加土壤的孔隙度,形成土壤水库,增强雨水渗入速度和数量避免产生地面径流,打破犁底层,熟化土壤,使耕层厚而疏松,结构良好,通气性强,土壤中水、肥、气、热相互协调,利于种子发芽,作物根系生度好,数量多;可以掩埋有机肥料,清除残茬杂草、消灭寄生在土壤中或残茬上的病虫。

(2)土地翻耕一般采用大型拖拉机悬挂液压翻转犁进行翻耕施工,及时调整液压控制翻耕深度。

(3)翻耕技术规范

把握好土壤适耕性,土壤适耕性以土壤含水量表示,以土壤含水量15%-20%为宜;耕深一般大于30cm;实际耕幅与犁耕幅一致,避免漏耕,重耕;耕深稳定性,植被覆盖率、碎土率应符合设计标淮。
