幼儿园加固改造工程电气专业工程施工设计方案
- 格式:doc
- 大小:336.50 KB
- 文档页数:64
明发广场幼儿园电气工程施工方案编号:编制:审核:中国四海控股有限公司2012年7月18日目录一.编制依据二.工程概况三.施工部署四.施工顺序五.施工配合六.施工准备七.主要施工方法八.降低成本技术措施九.质量管理措施十.成品保护措施十一.安全消防文明措施一.编制依据:1.明发广场幼儿园电气专业施工图。
2.本工程设计交底和变更洽商。
3.建筑电气工程施工质量验收规范GB50303-2002。
4.建筑工程施工质量验收统一标准。
5.电气安装工程施工工艺标准。
6.华北图集92DQ-137.建筑安装分项工程施工工艺规程,第4分册DBJ/F01-26-2003。
8.建筑电气等电位连接02D501-2。
9.建筑安装工程资料管理规程DBJ01-51-2003。
二.工程概况:<一>工程概况简介:明发集团北京房地产开发有限公司,圣帝国际建筑工程有限公司设计。
本工程位于北京市大兴区北藏镇。
建筑层数为三层,首层层高4.2米,建筑高度13.25米,建筑面积为4416平方米,结构类型为剪力墙结构,抗震设计强度为八级,耐火等级为二级,防震为三级。
<二>电气概况:1.照明供电系统:(1)本工程采用单路供电,由室外自然地坪-0.8米引3根SC150焊接钢管进入j-f/5-6轴值班室内,由配电柜引自各配电箱内。
(2)二层照明配电箱2AL1由首层AA1柜线槽引上自2AL1。
(3)一层照明配电箱照明部分共分为5个照明支路,分别为WL1-WL5,插座共为10个支回路为WC6-WC10,照明采用JDG20,插座采用JDG25,消防应急为SC15SC20焊管。
(4)二层照明配电箱,照明部分共为8个照明支路,分别为WL1-WL8,插座共分为WC1-WC14共14分支回路,照明采用JDG20,插座采用JDG25,消防,应急采用SC焊接钢管。
(5)三层照明配电箱,照明部分共分为5个照明支路,分别为WL1-WC6,插座共分为WC1-WC14共14个分支回路,照明采用JDG20,插座采用JDG25。
「中心幼儿园工程临电施工方案」一、施工背景和目标:中心幼儿园工程施工期间需要用电,以满足施工现场的照明、动力设备和机械设备的用电需求。
本方案的目标是确保施工期间的电力供应安全可靠,保证施工工作的正常进行。
二、施工期间的电力需求:1.电力负载估计:施工期间主要用电负载包括工地照明、电动机和其他机电设备。
根据工程规模和施工进度,预计每天所需电力负载在50-100千瓦之间。
2.临时用电点的设置:根据施工现场的布局和需要,我们计划设置多个临时用电点,分别满足施工区域的用电需求。
每个用电点都会设置相应的电源保护设备,确保电力供应的安全。
三、施工电源供应方案:2.电缆引入方案:电缆将通过地下敷设方式引入施工现场,确保施工现场的安全和整洁,避免对周围环境和设施造成影响。
3.电源分配方案:根据施工现场的布置和需求,我们将设置主配电箱和多个分配箱,用于统一供电和分配电力。
主配电箱将设置在离施工现场较远的安全区域,通过电缆连接分配箱和用电点。
四、电力管理和安全保障:1.电气设备的安装和使用必须符合相关安全规定,由专业电工安装,并定期进行检测和维护。
2.临时电源设备必须有完善的过流、过载和漏电保护措施,确保施工现场的电力安全。
3.设备线缆必须牢固固定,避免因松动引发安全事故。
电缆的接头应符合标准规范,并由专业人员进行连接。
4.在现场设置明显的安全警示标志,指示电缆线路的位置,提醒工作人员避免触碰电力设备。
5.定期巡视现场,检查电力设备和线路的安全状况,并及时处理问题。
五、环境保护和节能措施:1.合理选择节能型电力设备,减少不必要的能源浪费。
2.严禁在施工现场私拉乱接电源线,杜绝触电和火灾的隐患。
3.合理布置电源线路,降低电线损耗和能源浪费。
4.定期检查设备的绝缘性能和接地情况,确保施工现场的电力安全。
总结:中心幼儿园工程临电施工方案旨在保障施工期间的电力供应安全和高效。
我们将严格按照电力管理和安全保障要求,合理布置电源线路和设备,确保施工过程的安全和顺利进行。
幼儿园改造加固工程方案一、项目背景随着城市建设的不断发展,越来越多的老旧幼儿园需要进行改造和加固工程,以确保幼儿园的安全性和耐久性。
本文将针对幼儿园改造加固工程进行详细的方案设计和工程施工管理,确保施工过程顺利进行,并为市民提供更加安全和舒适的教学环境。
二、项目范围本次改造加固工程的范围包括,幼儿园的建筑结构加固、设施更新、室内外装修及设备更换,以及环境改善等。
具体涉及的内容有:建筑的框架及墙体加固、地基处理、屋面防水维修、门窗更换、管道及设备更新等。
三、幼儿园建筑结构加固设计方案1. 结构体系加固根据幼儿园建筑的结构体系情况,我们将采取加固措施,包括在原有的框架结构上增加横向连接构件、增设增强筋、加固柱子、钢筋混凝土增强等方式,在不改变原有结构形式的情况下,提高建筑的整体抗震和承载能力。
2. 地基处理针对幼儿园建筑的地基情况,我们将进行地基处理工程,包括对地基进行填充加固、浇筑地基梁、加固地基承载能力等措施,确保建筑的整体稳固性。
3. 屋面防水维修对于屋面的防水维修,我们将进行全面的检查和修复,包括更换老化的防水材料、修补漏水部位、进行屋面防水涂料的处理等,以确保幼儿园建筑在雨雪天气中能够有效防水,保障室内环境的安全性。
四、设施更新和装修设计方案1. 门窗更换为了提升室内外的通风和采光效果,我们将更换幼儿园的旧门窗,采用节能隔热的新型门窗材料,提高室内的舒适度。
2. 管道及设备更新对于幼儿园的水电管道和设备,我们将进行全面的检查,并进行更新和维修,确保供水供电正常,以保障幼儿园日常生活和教学设备的正常使用。
3. 室内外装修我们将对幼儿园的室内外进行装修,包括更新墙面涂料、地面铺装、室内装饰、灯光布置等工作,使幼儿园的环境更加美观舒适,为孩子们营造一个优美的学习环境。
五、幼儿园环境改善设计方案1. 绿化我们将对幼儿园周边的绿化进行改善,包括栽种花草树木、设立儿童游乐设施等,提高幼儿园的整体环境质量。
幼儿园维修改造项目水电安装工程施工方案及技术措施1. 项目背景幼儿园作为孩子们的第二个家,在保证安全的前提下,需要提供一个良好的学习和生活环境。
为了满足现代教学和活动的需求,对幼儿园进行维修改造是必要的。
水电安装工程是维修改造项目中的关键环节,下面将详细介绍施工方案及技术措施。
2. 水电安装工程施工方案2.1 设计方案审查在施工前,必须对设计方案进行审查。
通过审查,确保设计符合国家标准及相关规定,并与其他施工方案协调一致。
2.2 材料准备根据设计方案确定所需材料的种类和数量。
材料的选择要符合国家标准,并确保质量可靠、安全。
2.3 施工准备包括施工图纸的审核和复核,施工所需机具、设备的准备,施工材料的检验等。
2.4 施工方案确定根据设计方案和现场实际情况,制定具体的施工方案,明确人员的工作任务和要求。
2.5 施工工序2.5.1 水电水工序水工序主要包括给排水管道的敷设、水龙头、洗手盆、抽水设备等的安装和测试工作。
2.5.2 水电电工序电工序主要包括电线、插座、灯具等的布线、安装和测试工作。
在施工过程中,要严格按照电气工程的规范进行操作,确保施工质量和安全。
2.5.3 水电接地工序接地是保证电气设备安全运行的重要环节。
在施工过程中,要按照相关规范,对电气设备进行有效的接地。
2.6 竣工验收在水电安装工程全部完成后,进行竣工验收。
验收时要检查安装质量、试验结果和相关资料,确保工程质量合格。
3. 技术措施3.1 安全措施施工过程中必须严格遵守安全操作规程,员工必须配戴相关安全器材。
对于高处作业,必须搭设安全防护设施。
3.2 施工质量控制按照国家相关标准和规定,对施工过程中的各个环节进行质量控制,确保施工质量合格。
3.3 环境保护在施工过程中,要尽量减少对环境的影响,合理利用资源,妥善处理施工废弃物。
施工现场要保持整洁,确保周围环境的卫生。
3.4 灾害防范在施工过程中,要根据当地气候和环境条件,采取相应的防灾措施,确保工程的安全与可靠。

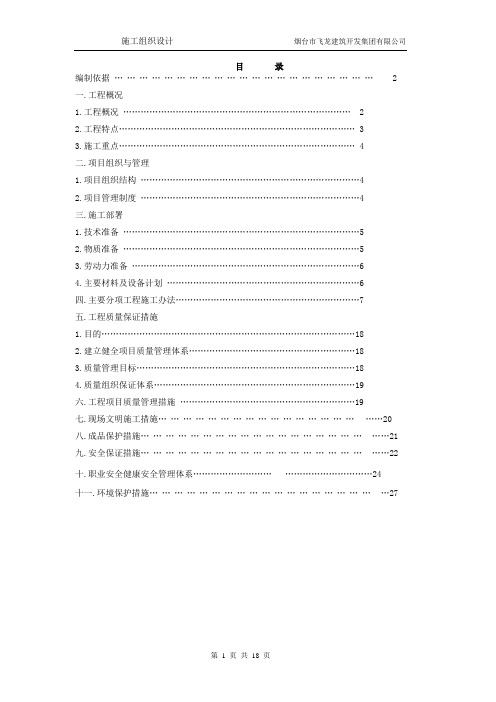

目录编制依据 (2)一.工程概况1.工程概况 (2)2.工程特点 (3)3.施工重点 (4)二.项目组织与管理1.项目组织结构 (4)2.项目管理制度 (4)三.施工部署1.技术准备 (5)2.物质准备 (5)3.劳动力准备 (6)4.主要材料及设备计划 (6)四.主要分项工程施工办法 (7)五.工程质量保证措施1.目的 (18)2.建立健全项目质量管理体系 (18)3.质量管理目标 (18)4.质量组织保证体系 (19)六.工程项目质量管理措施 (19)七.现场文明施工措施 (20)八.成品保护措施 (21)九.安全保证措施 (22)十.职业安全健康安全管理体系 (24)十一.环境保护措施 (27)编制依据:1.1:烟台市莱山区河东新城幼儿园工程施工图纸。
1.2:施工图纸会审记录1.3:国家现行工程施工验收规范、规程及标准:(1)《民用建筑电气设计规范》JGJ 16-2008(2)《低压配电设计规范》GB50054-2011(3)《供配电系统设计规范》GB50052-2009(4)《建筑物防雷设计规范》GB50057—2010(5)《建筑电子信息系统及防雷技术规范》GB50343-2012(6)《高层建筑设计防火规范》GB50045-95 2005版(7)《建筑照明设计标准》GB50034-2004(8)《智能建筑工程技术标准》DBJ/T14-087-2012(9)(2008版,住房和城乡建设部)《建筑工程设计文件编制深度的规定》(10)房屋建设部分(2009年版)《工程建设标准强制性文件》(11)《2009全国民用建筑工程设计技术措施》(电气分册)一.工程概况该工程为学校建筑,位于烟台莱山区初家办事处河东村内,标准层3.6米,主体高度12.3米,总建筑面积4574平方米。
有烟台大地同创建筑设计院有限责任公司设计,有中标单位烟台市飞龙集团有限公司承建,该工程分电力配电系统、照明系统、建筑物防雷、接地系统及安全措施。
幼儿园加固改造工程电气专业施工组织设计1 编制依据1.1工程设计图纸1.2相关技术资料和现场情况1.3相关规、标准及图集1.3.1主要验收标准及相关规、规程1.3.2主要安装图集1.3.3主要法规和相关文件2 工程概况2.1工程简介2.2电气工程概况3. 施工部署3.1项目管理目标3.1.1质量目标确保合格3、1、2工期目标加强对现场的技术管理,积极地配合土建施工,及时插入工序,针对土建施工区域的划分,建立相应的专业流水段施工区;为最终实现按合同工期,工程全面竣工、质量目标提供专业化施工手段。
3.1.3安全目标专业施工技术管理人员坚决服从土建的统一协调指挥,遵守各项安全规章制度,并制定专业安全措施,杜绝事故发生。
3.2项目组织机构3.3组织协调3.3.1与设计单位的协调3.3.1.1积极与设计联系,全面领会设计意图及工程的要求,根据图纸做好施工方案,协助设计及建设单位完善施工图设计。
3.3.1.2根据工程情况及施工进度计划,提前进行施工二次交底,做好施工前的准备工作,避免由于考虑不周造成遗漏,或设备、材料无法就位等现象。
3.3.1.3由于新规的施行,专业项目由地方主管部门验收的比较多,因此要主动向设计和建设单位提供工程的施工方案、检测等资料,作好各方面的沟通,完善整体设计,确保各项调试、验收工作顺利进行。
3.3.2与监理工程师间的协调3.3.2.1在施工全过程中,严格按照建设单位及监理工程师批准的“施工组织设计”进行全面质量管理。
在班组自检和质检部门专检的基础上,接受监理工程师的验收和检查,并对不合格的项目,按监理工程师的要求整改。
3.3.2.2严格贯彻已建立的质量控制、检查、管理制度并据此对施工班组予以控制,确保产品达到优良。
杜绝现场分包单位不服从监理工作的不正常现象发生,使监理工程师的指令得到全面执行。
3.3.2.3严格按照监理规程做好材料入场检验工作。
3.3.3与总包单位的协调为保证工程施工的顺利进行,我方将充分发挥施工配合潜力和积极性,使各项施工满足工程的总体施工目标。
幼儿园电路设计工程施工方案【管理资料】
1. 引言
本文档旨在制定幼儿园电路设计工程施工方案,确保施工过程
安全、规范、高效。
本方案适用于幼儿园电路设计工程的实施阶段。
2. 施工准备
在正式开始施工前,需要进行以下准备工作:
- 制定详细的工程施工计划,包括工期、施工顺序和资源安排
等;
- 确保施工材料的供应充足,并按照规范进行验收;
- 配备专业的施工人员,并为其提供必要的培训;
- 准备必要的施工设备和工具,并确保其良好的工作状态。
3. 安全措施
为保障施工过程的安全性,应采取以下措施:
- 安排专业人员对施工区域进行安全检查,并解决存在的安全
隐患;
- 提供必要的个人防护设备,并确保施工人员正确佩戴;
- 按照规范进行电气设备的接地和保护措施;
- 禁止非施工人员进入施工现场,并设置明显的警示标志。
4. 施工过程
在实施施工过程中,应遵循以下步骤:
- 按照设计方案进行电路敷设和接线,确保符合相关标准和规范;
- 定期进行施工质量检查,及时发现并纠正问题;
- 配合其他施工工种的协调工作,确保施工进度;
- 做好施工记录和资料整理,以备验收和后期维护。
5. 施工验收
完成施工后,应进行验收工作,包括:
- 对施工质量进行全面检查,确保符合设计要求;
- 测试电路的正常运行和安全性;
- 与幼儿园相关部门进行沟通,确认施工结果满足需求;
- 准备相关验收资料,以备后续审查和维护参考。
以上为本文档的幼儿园电路设计工程施工方案。
施工方案的具体实施应结合实际情况进行调整,同时应遵循相关法规和标准。
一、项目背景随着我国经济的快速发展,教育事业也得到了广泛关注。
幼儿园作为孩子们成长的摇篮,其设施的安全和舒适程度直接影响到孩子们的身心健康。
为了确保幼儿园设施的安全性、舒适性和功能性,现对幼儿园进行维修工程施工。
二、工程目标1. 提高幼儿园设施的安全性,确保孩子们在园内的安全;2. 改善幼儿园的舒适度,提升教师和孩子们的生活品质;3. 优化幼儿园的功能性,满足教育教学需求。
三、施工范围1. 幼儿园建筑主体结构加固;2. 外墙防水、保温处理;3. 建筑门窗更换;4. 室内墙面、地面、顶面翻新;5. 厨房、卫生间改造;6. 娱乐设施维修;7. 电气、给排水系统改造。
四、施工方案1. 施工准备(1)组织施工队伍,进行技术交底,确保施工人员熟悉施工图纸、施工工艺及安全措施;(2)购置施工材料、设备,确保材料质量符合国家相关标准;(3)办理施工许可、安全备案等相关手续。
2. 施工流程(1)拆除原有设施:拆除损坏的门窗、墙面、地面、顶面等,清理现场;(2)加固主体结构:对幼儿园建筑主体结构进行检测,对存在安全隐患的部位进行加固;(3)外墙防水、保温:对幼儿园外墙进行防水、保温处理,提高建筑物的保温性能;(4)门窗更换:更换损坏的门窗,确保门窗的密闭性和安全性;(5)室内翻新:对室内墙面、地面、顶面进行翻新,提高室内环境舒适度;(6)厨房、卫生间改造:对厨房、卫生间进行改造,提高卫生设施的使用效果;(7)娱乐设施维修:对幼儿园内的娱乐设施进行维修,确保设施安全可靠;(8)电气、给排水系统改造:对电气、给排水系统进行改造,提高系统的安全性和可靠性。
3. 施工质量控制(1)严格执行国家相关标准和规范,确保工程质量;(2)对施工材料进行检验,确保材料质量合格;(3)对施工过程进行监督,确保施工质量;(4)对施工完成的工程进行验收,确保工程符合设计要求。
4. 施工安全措施(1)建立健全施工现场的安全管理制度,加强施工现场安全管理;(2)对施工人员进行安全教育,提高施工人员的安全意识;(3)设置安全警示标志,确保施工现场安全;(4)做好施工现场的防护措施,防止安全事故发生。
小学及幼儿园教学楼电气工程施工方案与技术措施该电气工程包括照明配电、弱电系统、防雷及接地保护系统。
供电电源:该工程供电电源由室外变电室引来,采用220/380三相五线制供电。
线路敷设:进户电缆采用电缆穿镀锌钢管,室内配线采用BV型线穿PVC型管,沿墙、地面或顶棚内暗敷。
防雷接地:本工程按三类防雷建筑物设计,利用柱内主筋作防雷引下线,屋面避雷网采用Ф10镀锌钢明设,突出屋面的物体均应安装接闪器并与屋面避雷网连接。
1、材料要求材料、设备必须由出厂合格证和安监用标志。
PVC管、钢管壁厚均匀,厚度符合标准要求,并有产品合格证。
近路线敷设,减少弯曲,其表面距结构外皮应≥15mm。
1.1配管的弯曲处不应有折皱,凹陷和裂缝,且弯扁度≯管外径的10%,弯曲半径不宜<6d(管外径)弯扁度<0.1d;当埋设于地下或混凝土内时,≮10d(管外径)。
弯折处严禁采用成品弯头。
1.2当配管遇下列情况时,中间应设接线盒,其位置应便于穿线:管长度>30m,无弯曲;>20m,有一个弯曲;>15m,有两个弯曲;>8m,有3个弯曲。
1.3当金属管、箱与PVC管、箱混合使用时,金属管、箱还必须与保护接地线有可靠的连接。
2、暗配钢管2.1钢管的、外壁均应做防腐处理,严禁采用冷镀管。
当埋于混凝土内时,外壁可不做防腐处理。
直埋于土层内的钢管外壁严格按设要求做加强防腐。
2.2钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切口处应打磨平滑。
2.3采用螺纹连接的管端螺纹长度应≥1/2管箍长度;连接后,其螺纹宜外露2-3丝。
采用套管连接的套管长度应为管外径的2倍。
套管采用焊接连接时,焊缝应牢固严密;采用紧固螺钉连接时,螺钉应拧紧;在振动厂所,其螺母不应为管径外径的2倍。
套管采用焊接连接时,焊缝应牢固严密;采用紧固螺钉连接时,螺钉应拧紧;在振动厂所,其螺母下应加弹簧垫子。
2.4镀锌管和薄铁管应采用罗纹连接或螺钉连接,不得采用焊接。
幼儿园加固改造工程电气专业施工组织设计1 编制依据1.1工程设计图纸1.2相关技术资料和现场情况1.3相关规范、标准及图集1.3.1主要验收标准及相关规范、规程1.3.2主要安装图集1.3.3主要法规和相关文件2 工程概况2.1工程简介2.2电气工程概况3. 施工部署3.1项目管理目标3.1.1质量目标确保合格3、1、2工期目标加强对现场的技术管理,积极地配合土建施工,及时插入工序,针对土建施工区域的划分,建立相应的专业流水段施工区;为最终实现按合同工期,工程全面竣工、质量目标提供专业化施工手段。
3.1.3安全目标专业施工技术管理人员坚决服从土建的统一协调指挥,遵守各项安全规章制度,并制定专业安全措施,杜绝事故发生。
3.2项目组织机构3.3组织协调3.3.1与设计单位的协调3.3.1.1积极与设计联系,全面领会设计意图及工程的要求,根据图纸做好施工方案,协助设计及建设单位完善施工图设计。
3.3.1.2根据工程情况及施工进度计划,提前进行施工二次交底,做好施工前的准备工作,避免由于考虑不周造成遗漏,或设备、材料无法就位等现象。
3.3.1.3由于新规范的施行,专业项目由地方主管部门验收的比较多,因此要主动向设计和建设单位提供工程的施工方案、检测等资料,作好各方面的沟通,完善整体设计,确保各项调试、验收工作顺利进行。
3.3.2与监理工程师间的协调3.3.2.1在施工全过程中,严格按照建设单位及监理工程师批准的“施工组织设计”进行全面质量管理。
在班组自检和质检部门专检的基础上,接受监理工程师的验收和检查,并对不合格的项目,按监理工程师的要求整改。
3.3.2.2严格贯彻已建立的质量控制、检查、管理制度并据此对施工班组予以控制,确保产品达到优良。
杜绝现场分包单位不服从监理工作的不正常现象发生,使监理工程师的指令得到全面执行。
3.3.2.3严格按照监理规程做好材料入场检验工作。
3.3.3与总包单位的协调为保证工程施工的顺利进行,我方将充分发挥施工配合潜力和积极性,使各项施工满足工程的总体施工目标。
3.3.3.1克服各专业各自为政的思想,在总包的统一协调下,互相配合,确保工程质量。
3.3.3.2本专业将积极的与总包联系,及时了解总包专业及其他专业的设计变更等情况,并适时的在本专业范围内做出相应的变更。
3.3.3.3在施工中与其他专业发生矛盾时,及时会同其他有关单位协调解决。
3.3.3.4本单位负责提交供货计划以便安排物料按时供应。
3.3.3.5本单位将严格遵守文明安全施工的有关规定。
3.4施工部署总的原则、顺序3.4.1施工部署的原则严格按照ISO9002系列质量管理体系中的要求施工,重点部位,重点控制,合理配置人力、物力、财力,作好技术保障,按照总包专业的施工流水段划分专业施工流水段,密切配合其它专业的施工,积极创造条件,确保工程优质。
3.4.2施工总体部署工程前期以施工准备工作为重点准备好人员、材料及技术的保障工作,适时安排准备材料入场。
我们将同建设、监理、设计等有关单位,及早考察厂家订货,保证供货及时。
施工中严格按照施工工艺、规范标准进行施工,施工中坚持样板引路,样板作好后,及时请建设、设计、监理、质量监督部门等单位验收,合格后再进行大面积施工。
对于设备较为集中的电气竖井、配电间、设备机房等部位应及时确定设备型号,排位、放样,保证设备合理布置。
工程后期作好专业设备、系统的调试工作,并作好成品保护。
3.4.2.1 电气工程总体安排:整个施工过程分三个阶段,主体配合、安装及调试阶段。
(1)主体配合阶段的预埋管及预留孔洞、防雷与接地施工。
(2)安装阶段包括:管路敷设、桥架、线槽安装、电缆敷设、管内穿线(缆)工程、低压柜安装、配电箱(盘)、柜安装、强弱电设备安装、器具安装、避雷网安装。
(3)调试阶段包括:包括动力试运行、照明试运行、设备调试、弱电调试等。
(4)施工总体顺序:根据土建的总体施工顺序,专业项目施工配合土建总体施工顺序如下:专业项目配合土建总体施工顺序表:(5)电气专业具体的施工顺序:基础避雷网焊接防雷引下线焊接屋顶避雷网安装暗配管配电箱柜安装弱电设备安装灯具安装及接线开关及插座的安装照明调试设备接线设备调试(6)供电保证措施依据施工进度计划,为了保证按时供电组织冬施,对以下工序进行节点控制,必须保证以下工序按时完成:1.地下部分线槽、桥架安装须在2014.10.20前安装完毕。
2.地上部分线槽、桥架安装须在2014.10.28前安装完毕。
3.电缆敷设须在2014.10.30前施工完毕。
4.配电箱(包括明箱和暗箱)须在2014.10.28前安装完毕。
5.配电室供电设备施工在2014.10.28前施工完毕。
6.外线施工中线路进户须在2014.10.30前施工完毕。
3.5施工进度安排服从土建总体施工进度安排。
3.6施工力量安排结构施工阶段配30人左右;装修阶段配200人左右;调试阶段配50人左右。
并根据土建工程施工进度随时调配人员。
电工班组拟根据土建流水段划分班组。
劳动力计划及劳动力动态图见下面图表:劳动力投入计划(单位:人)4 施工准备工作4.1技术准备由各专业工程师、工长熟悉、审查施工图纸,了解设计意图,然后与其它专业工程师、工长进行图纸会审,并做记录。
参加建设单位和(或)监理单位主持的,设计单位和施工单位参加的设计交底,将图纸审查、会审中发现的问题在设计交底中明确。
参加公司技术质检处组织的方案研讨,确定本专业的主要项目施工方法,编制专业施工组织设计及分项工程施工技术交底,然后由专业工程师向工长进行施工组织设计交底,施工前,工长应向施工操作人员进行分项工程施工技术交底,并组织参施人员进行相关规范、标准和法规性技术文件的学习。
熟悉、审查设计图纸时应注意以下内容:1、审查拟建工程地点、建筑总平面图与现场情况是否一致,系统设计功能和使用要求是否符合卫生、消防和环保方面的要求。
2、审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家的有关工程建设的设计、施工方面的方针和政策。
3、审查建筑总平面图与其它设计图纸在几何尺寸、坐标、标高等方面是否一致。
以及设计图纸与其各组成部分之间有无矛盾和错误。
4、审查电气安装图纸与其相配套的土建施工图纸在坐标、标高上是否一致,掌握土建施工质量是否满足设备安装的要求。
5、明确拟建工程的系统形式和特点,主要技术参数是否满足要求,审查设计图纸中工程复杂、施工难度大和技术要求高的分部、分项工程或新技术、新材料、新工艺,检查现有施工技术水平和管理水平能否满足工期和质量要求,并采取可靠的技术措施加以保证。
6、明确工期,分期分批交付使用的顺序和时间,以及工程所用的主要材料、设备的数量、规格、来源和供货日期。
7、明确建设、监理、设计和施工单位之间的协作、配合关系,以及建设单位可以提供的施工条件。
8、在工程施工过程中,如果发现施工的条件与设计图纸的条件不符,或者发现图纸中有错误,或者因为材料的规格、质量不能满足设计要求,或者因为施工单位提出了合理化建议,需要对设计图纸进行及时修订时,应遵循技术核定和设计变更的签证制度,进行图纸的施工现场签证。
在施工现场的图纸修改、技术核定和设计主要资料,都要有正式的文字记录,归入拟建工程施工档案,作为指导施工、施工验收和工程结算的依据。
4.2生产准备4.2.1机械设备准备4.2.2测试仪表4.2.3主要材料设备需用时间计划表:4.3现场布置及安排4.3.1施工所需要的办公室、仓库、材料码放场地等安排,由土建统一安排。
4.3.2 主要设备到达现场后的安排:4.3.2.1桥架线槽:到达现场库房短暂停留二次搬运至楼内安装现场4.3.2.2配电箱:配电箱到达现场存放在工地仓库4.3.2.3灯具:灯具到达现场存放于工地仓库4.3.2.4电缆:到达现场存放在指定材料码放区(防潮防水妥善保存)5 电气专业主要项目施工方法5.1钢管敷设工程5.1.1工艺流程:钢管暗敷设:预制加工→测定箱、盒位置→稳注箱、盒→暗管敷设→管路连接→地线连接钢管明敷设:预制加工→固定点及箱盒位置测定→吊杆支架安装→箱盒固定→管路敷设→管路连接→地线连接5.1.2操作工艺5.1.2.1敷设前,应检查产品合格证,镀锌钢管要壁厚均匀,无劈裂、砂眼棱刺和凹扁现象,镀锌管外表层无剥落现象,管内无异物。
5.1.2.2据土建进度,随时配合土建预埋管线、铁件、吊杆和预留孔洞,并做好预检和隐检。
土建绑扎完板墙钢筋,支模前,以水平线(即土建在钢筋上以红漆做的标高点)为准,预埋好插座盒、开关盒,电视、电话、综合布线终端盒等的接线箱、盒及相应管径的管路,所有接线盒及钢管必须可靠固定在墙体的副筋上,并用管堵堵好上、下行管口,采用填充物将各种盒子堵好,同时进行自检、互检和交接检,并经质检员、监理等人员签字认可。
5.1.2.3墙体上过管按图纸设计标高及位置、数量、管径、型号,逐一核对,线槽的穿墙过管要根据线槽的宽度进行合理排列,如排列过管的横侧面积超过线槽面积以线槽宽度为准,线槽根据过墙管横截面积做特殊加工,过墙管两端出墙7cm(考虑砼面抹灰厚度)。
5.1.2.4顶板的模板支好后,先画好梁、顶板留洞图,留洞位置及洞的大小,交与土建木工预留孔洞。
绑扎完底层钢筋后,根据吊顶与否开始敷设管、盒。
所有吊顶房间均不设接线盒,将钢管煨成90°弯插入模板下30cm;不吊顶房间的灯、消防探头、风阀等均设接线盒,做好填充物固定在模板上。
消防探头盒距梁、墙、灯距离不得小于50cm;有吊顶房间照明管路只敷设配电箱至第一套灯具,其余做到吊顶内,跨房间的管路在吊顶线上35cm处敷设比该管路管径大一级的过墙管,过墙管长度与砼墙体的厚度一致,两端做好封堵并作好标记。
5.1.2.5待土建拆模后,电气施工人员立即进行管、盒清理,刷防锈漆,做到盒净、管路畅通,并将上行管(即管口向上者),管口用管堵堵好。
5.1.2.6管路宜沿最近的线路敷设,并减少弯曲,避开其它专业预留洞口10cm以上,距砼表面净距不应小于15mm。
报警和通讯线路穿金属保护管,暗敷设在非燃烧体结构内时,其保护层厚度不应小于30mm,进入落地式配电箱的管路应排列整齐,管口高出基础面80mm。
5.1.2.7管路的弯曲处不应有折皱、凹陷、裂缝现象,弯扁度不应大于管外径的1/10,弯曲半径不应小于管外径的10倍。
5.1.2.8管路超过下列长度,应加装接线盒,其位置应便于穿线:a.无弯时30m。
b.有一个弯时20m。
c.有二个弯时15m。
d.有三个弯时8m。
5.1.2.9箱盒开孔应整齐并与管外径相吻合,要求一管一孔,严禁开长孔。
铁制箱盒,严禁用电气焊开孔。
如用定型箱、盒,其敲落孔大小应与管外径一致,不用的敲落孔不得敲落。
管进箱盒必须顺直,锁母应紧贴箱盒,管口露出根母3扣,两根管以上入盒箱要长短一致,间距均匀,排列整齐。
