工程竣工验收整改回复单
- 格式:docx
- 大小:23.35 KB
- 文档页数:3

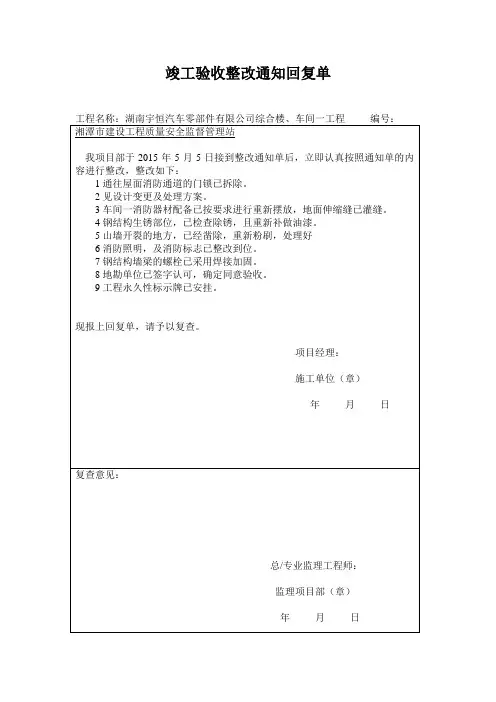

竣工验收整改通知回复单
工程名称:湖南宇恒汽车零部件有限公司综合楼、车间一工程编号:
湘潭市建设工程质量安全监督管理站
我项目部于2015年5月5日接到整改通知单后,立即认真按照通知单的内容进行整改,整改如下:
1通往屋面消防通道的门锁已拆除。
2见设计变更及处理方案。
3车间一消防器材配备已按要求进行重新摆放,地面伸缩缝已灌缝。
4钢结构生锈部位,已检查除锈,且重新补做油漆。
5山墙开裂的地方,已经凿除,重新粉刷,处理好
6消防照明,及消防标志已整改到位。
7钢结构墙梁的螺栓已采用焊接加固。
8地勘单位已签字认可,确定同意验收。
9工程永久性标示牌已安挂。
现报上回复单,请予以复查。
项目经理:
施工单位(章)
年月日
复查意见:
总/专业监理工程师:
监理项目部(章)
年月日。
现场整改情况回复单(含五篇)第一篇:现场整改情况回复单XXXX 项目整改回复致:XXXX(业主);XXXX(监理)关于质监站在本项目竣工验收时提出的需整改问题,关于外立面涂饰项目本公司具体整改如下:1、1#、2#及4#楼公区涂料疙瘩、流坠等问题已进行修复整改;2、1-4#楼及 11#楼空调板及设备平台内涂饰未到位处已进行整改;XXXXX2020 年 11 月 16 日第二篇:整改回复单整改回复单致:内蒙古汇金房地产有限公司国际花园项目工程部内蒙古昆岗监理有限责任公司国际花园项目部内容:就5#构造柱接茬处两种水泥混合使用,导致构造柱颜色不一。
现回复如下:1)因构造柱和顶板圈梁分两次浇筑,构造柱采用一种水泥,顶板采用另一种水泥,所以出现色差。
2)构造柱浇筑3天后才进行顶板浇筑,构造柱的混凝土已经凝固,接茬处用水冲洗干净后才进行顶板圈梁的浇筑。
3)部分存在夹渣现象,将夹渣层中的杂物和松散、软弱混凝土彻底清除并用清水冲洗干净,报监理验收后,充分润湿再浇注捻塞提高一级强度等级的细石混凝土捣实。
乌海市景昊建筑安装有限责任公司国际花园项目部2010年10月11日第三篇:整改回复单整改完成报告书监督注册号:K20090056编号:致:昆山经济技术开发区建设工程质量安全监督站接你站2009年12 月23日通知要求,已将隆祺丽景国际工程项目监理组存在的问题整改完毕。
整改情况简述:感谢本站对我公司监理工作的批评指导,根据整改通知单的要求我公司组织相关人员进行认真总结并采取措施予以整改如下;1、按12月23日整改通知单要求,针对目前施工现场的安全状况,项目监理组及时召开了安全专题会议,会上结合12月9日区质量安全监督站检查开具的整改单内容和12月23日复查指出的问题及监理现场检查的问题,做了整改工作安排,并要求施工单位严格执行质监站对ABC栋的停工整改,会后由监理组织、总包、业主单位参加对施工现场存在的安全问题,逐项逐项落实“定措施、定时间、定人员”进行整改,并督促施工单位加大整改力度,确保整改内容符合要求。
工程质量整改回复单GD2201SZ001单位(子单位)御景翠峰小区-桩基础工程名称工程地点深圳市盐田区径口村施工单位广东省第二建筑工程公司项目经理陈国青分包单位深圳市特皓建设基础工程有限公司分包项目经理曾陆华致:深圳市住房和建设局我方已按整改通知书(编号)2015-20092 整改完毕,并自检合格,请监理工程师予以核查。
第二项第一条:基桩静载抗拔检测报告正式报告已经出来。
第二项第二条:监理方对竣工图桩位偏差复核意见说明已完善。
第二项第三条:勘察单位对个别旋挖桩隐蔽验收记录岩性鉴定和验收结论资料已完善。
第二项第四条:针对QK-Z81号抗拔桩承载力不够,设计已针对所有直径1m桩复核,满足设计要求。
第二项第五条:对T6-Z3号桩当天(2014-10-14)浇筑批砼强度进行复核,显示该天八条桩其中五条做低应变检测,报告显示合格,八条中无抽芯桩。
该桩砼上段与设计C35强度有偏差,经设计复核符合要求,另我方在周边另外补抽两根(T6-Z20和T6-Z34)强度合格,满足设计C35要求。
第二项第六条:试块龄期超标较多,强度均符合设计C35要求。
第二项第七条:钢筋(C14、C18)焊接工艺检验不合格后,我方复检时,质量检测中心说明焊接工艺送检没有复检,只能重检。
于是我方对该型号钢筋进行原材送检和工艺重检。
第三、四项:桩顶断裂主筋安排人焊接、泥渣已清除干净;挡土墙裂缝已封闭处理,图片均见附页。
施工单位:项目经理:专业监理、总监理工程师审查意见签名:年月日建设单位工程师审查意见:签名:年月日深圳市建设局、深圳市档案局监制深圳市文档服务中心印制。
工程竣工验收问题整改回复单本由我浦江县浦阳镇建筑工程公司承建的浦江县岩头中学食堂、宿舍楼工程于2007年12月14日上午竣工验收中存在的问题已进行整改,具体内容如下:1、室外硬化地平伸缩缝已均匀切割;2、宿舍楼木门已整改,可以关到位;3、宿舍楼二楼下水槽已修补;4、食堂开关与修补处已切开;5、楼梯扶手伸入墙体处已整改,无空鼓;6、踢脚钱空鼓处已按要求整改;7、女儿墙滴水线已按要求玻光;8、楼梯台阶防滑条已增加,深度已加深。
工程验收问题整改回复单本由我新世纪建设工程有限公司承建的浦江县浦阳第一小学迁建工程于2008年1月21日上午初验中存在的问题已进行整改,具体内容如下:1、教学楼伸缩缝盖板已上胶;2、东连廊一层伸缩缝处翻边面已涂涂料,出水孔已清理;3、图书楼两露台高差面已涂成黄色;4、宿舍楼楼梯间窗台高度已满足设计要求;5、东连廊坡道已做防滑处理;6、门底的缝隙已做调整;7、屋面的下水管的出水口已安装好铸铁球罩,落水管未连接;完的已连接完成;8、图书楼屋面、宿舍楼的落水管管口有局部渗水的现已处理;9、开关盒边缝已修补完成,避雷针生锈的已处理完成;10、室外散水部分未灌油膏的现已完成;11、食堂淋浴房的管道已完成;12、屋面横向分仓缝现已增贴铺设SBS;13、楼梯扶手一层起步栏杆有摇晃的现已加固处理;14、资料已整理完成;15、涂料细部未完成的现已完成;16、水电、卫生间洁具现已完成;17、采光顶、钢构雨棚现已完成;18、各专项检测工作均完成;19、西连廊的二层的消防通道上口的栏杆已加高满足要求;工程竣工验收问题整改回复单本由我浙江省建工集团有限公司承建的浦江富丽豪苑二期工程于2008年5月28日下午竣工验收中存在的问题已进行整改,具体内容如下:1、屋面存有渗漏处已进行整改,排气管道存有断裂处已整改,落水口下已装有弯头;2、过道不亮的灯已全部从新安装;3、屋面地面存有裂缝处已进行修补;4、阳台铝合金门框松动处已从新密实;5、卫生间地漏部分已封堵,已清理干净;6、各种分包手续已完善,各种检测资料已经齐全;7、消防管道的标志已从新标明;8、各幢建筑垃圾已清理干净。
