钢结构桁架吊装安装专项施工方案
- 格式:doc
- 大小:49.74 KB
- 文档页数:20
钢桁架吊装施工方案项目概述:本文主要介绍了滨州北海铝材项目厂区综合管网工程钢桁架吊装施工的方案。
方案包括编制依据、工程概况、吊装工艺流程、吊装施工技术措施、施工组织措施、施工质量保证措施和安全、文明保证措施。
第一章:编制依据本方案的编制依据包括新建1号转载点至卸载点带式输送机栈桥施工图纸、《钢结构工程施工质量验收规范》(GB-2001)、《建筑钢结构焊接技术规程》(81-2002)、《工程建设安装工程起重机施工规范》(HG-2000)、《起重机械安全规程》(GB6067-85)以及汽车吊性能表。
第二章:工程概况本工程采用砼支墩架空,设过路钢桁架(13m;16m各一个)。
第三章:吊装工艺流程吊装工艺流程包括场地清理及平整、土建牛腿支撑面验收、吊车就位钢桁架吊点检查、吊装机械及吊具检查、钢桁架试吊、钢桁架就位、钢桁架找正焊接、拆除吊装索具、钢桁架复检和吊车退场。
钢桁架吊装顺序根据工程现场实际情况和土建进度安排,分为4次,具体顺序和平面示意图见附图。
第四章:吊装施工技术措施吊装前的准备包括最后检查和施工区域的轴标记。
吊装过程中,应保证索具、工具符合安全要求,钢桁架编号、控制线齐全,安全设施齐备,道路平整,起重设备完好。
吊装后,应进行复检。
第五章:施工组织措施施工组织措施包括施工人员配备、施工计划编制、安全教育培训、现场管理等方面的规定。
第六章:施工质量保证措施施工质量保证措施包括质量检查、质量记录、质量整改和质量验收等方面的规定。
第七章:安全、文明保证措施安全、文明保证措施包括安全管理、文明施工、应急预案和环境保护等方面的规定。
在进行吊装前,必须对钢桁架的两侧进行清理,清除杂物,以便于吊装作业。
同时,吊装现场的场地也需要进行平整,以确保吊车可以就位并稳定运行。
吊装人员必须经过安全培训,且必须持有相应的上岗工作证书,否则不得进入施工现场。
在进行吊装前,需要编制专项施工方案,并向吊装操作人员进行技术和安全交底。

一、工程概况本工程为某大型钢结构工程,主要采用管桁架结构。
管桁架作为一种新型结构形式,具有自重轻、跨度大、施工简便等优点,广泛应用于大跨度、大空间建筑中。
为确保施工安全和工程质量,特制定以下吊装施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,了解管桁架的结构形式、尺寸、重量及吊装要求。
(2)组织施工人员学习吊装方案,明确吊装工艺、安全措施及注意事项。
(3)审查吊装设备,确保其性能符合吊装要求。
2. 材料准备(1)准备足够的吊装索具,如钢丝绳、吊环、吊索等。
(2)准备必要的辅助工具,如千斤顶、手拉葫芦等。
(3)准备足够的安装材料,如螺栓、螺母、垫片等。
3. 人员准备(1)组织吊装施工队伍,明确各岗位人员职责。
(2)对施工人员进行安全技术交底,确保其掌握安全操作规程。
(3)配备安全员,负责现场安全监督和应急处置。
三、吊装工艺1. 吊装前准备(1)检查吊装设备、索具、辅助工具等,确保其完好。
(2)清理吊装现场,确保无障碍物。
(3)测量管桁架的实际重量,以便选择合适的吊装设备。
2. 吊装过程(1)将管桁架放置在吊装位置,调整水平。
(2)连接吊装索具,确保其牢固可靠。
(3)使用吊装设备将管桁架吊起,缓慢移动至指定位置。
(4)在吊装过程中,密切关注管桁架的变形和倾斜情况,及时调整。
(5)管桁架就位后,进行临时固定。
3. 吊装后处理(1)检查管桁架的变形和倾斜情况,确保其符合要求。
(2)拆除临时固定装置,确保管桁架稳定。
(3)对吊装索具进行清洗、保养。
四、安全措施1. 严格执行安全操作规程,确保吊装过程安全。
2. 吊装前对施工人员进行安全技术交底,提高安全意识。
3. 设立安全警示标志,提醒施工人员注意安全。
4. 配备安全员,负责现场安全监督和应急处置。
5. 定期检查吊装设备、索具等,确保其完好。
五、总结本施工方案针对管桁架安装吊装过程,从施工准备、吊装工艺、安全措施等方面进行了详细说明。
在实际施工过程中,应根据现场情况进行调整,确保施工安全和工程质量。
XXX主体工程管桁架制作、安装专项施工方案编制:审核:批准:编制单位:XXX工程有限责任公司O一五年十一月一、........................................................................... 编制依据21、工程文件 (2)2、遵循标准和规范 (2)二、........................................................................... 工程概况3三、........................................................................... 施工测量51、技术依据 (5)2、测量作业 (5)四、预埋件预埋 (5)五、柱顶锚栓复核、验收 (6)六、钢构件运输进场7七、..................................................................... 钢桁架现场拼装81、拼装平台及设施搭设 (8)2、钢桁架现场拼装 (8)八、钢结构吊装111、运装场地硬化处理 (11)2、吊装起重设备选择 (11)3、钢丝绳的选用 (15)4、吊装工序安排 (16)5、吊装工艺及方法 (16)&生命线方案 (21)九、安全施工管理措施251、安全管理组织 (25)2、安全管理制度 (25)3、施工现场安全管理 (26)十、应急预案 (34)1、指挥方案 (34)2、机构分工 (34)3、事故处置 (35)4、工程抢险抢修 (35)5、现场医疗救护 (35)钢结构制作、安装专项施工方案一.编制依据本施工方案是以施工图纸为依据,参考本公司以往在类似工程中的施工经验,结合本工程的实际情况及特点,并根据相应的计算、分析结果基础上进行编制而成。
现行国家有关的规程、规范、标准:(1)《钢结构工程施工质量验收规范》(GB50205- 2001)(2)《建筑钢结构焊接技术规程》(JGJ81-2002)(3)《建筑施工高处作业安全技术规范》(JGJ80-1991)(4)《起重设备安装工程施工及验收规范》(GB5027—2010)(5)《建设工程项目管理规范》(GB/T50326- 2006)(6)设计说明、图纸以及各项技术标准规范等二.工程概况施工特点与关键:本工程工期要求短、制作量大、单体构件较重、高空安装作业多。
#### 一、工程概况本工程位于XX市XX区,建筑总面积XX平方米,结构形式为钢结构,其中桁架结构占整个建筑结构的主要部分。
桁架结构的设计主要应用于建筑的屋盖、梁架等承重部分,具有承载能力强、刚性好、施工便捷等优点。
为确保桁架结构的安全、高效施工,特制定本专项施工方案。
#### 二、编制依据1. 《钢结构工程施工质量验收规范》GB50205-20012. 《建筑结构荷载规范》GB50009-20123. 《建筑施工安全检查标准》JGJ59-20114. 《建筑钢结构设计规范》GB50017-20035. 工程设计图纸及相关资料#### 三、施工准备1. 技术准备- 熟悉施工图纸及深化图,了解设计意图及参照的施工规范和技术标准。
- 编制桁架专项施工方案,经总包审批后方可执行。
- 对所有桁架施工人员进行技术交底和岗前技术培训。
2. 机械设备准备- 电动葫芦:用于桁架的吊装和移动。
- 焊接设备:包括电弧焊机、焊条、焊剂等。
- 支撑体系:包括立杆、横杆、斜杆等。
- 钢板、型钢等桁架材料。
#### 四、施工工艺1. 桁架制作- 根据施工图纸和设计要求,在工厂内完成桁架的制作。
- 桁架构件的加工精度应符合设计要求,确保桁架的安装质量。
2. 桁架运输- 桁架构件在运输过程中应采取防护措施,防止构件变形或损坏。
- 桁架构件的运输路线应规划合理,确保运输安全。
3. 桁架安装- 桁架安装前,应检查支撑体系是否牢固可靠。
- 桁架安装过程中,应确保构件的垂直度和水平度。
- 桁架安装完成后,应对桁架进行必要的调整和加固。
#### 五、质量控制措施1. 严格控制桁架构件的加工精度,确保桁架安装质量。
2. 加强施工现场的管理,确保施工过程中的安全。
3. 定期对桁架进行检测,确保桁架结构的安全性能。
#### 六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置警示标志,确保施工区域的安全。
3. 桁架安装过程中,应确保吊装设备的安全可靠。

钢桁架吊装专项方案1.引言2.大件吊装的定义3.大件吊装的分类4.大件吊装的安全措施5.大件吊装的操作流程6.总结引言:大件吊装是指在工程施工中,需要使用起重机等吊装设备,对重量较大、尺寸较大的构件进行吊装作业。
大件吊装是施工中最为危险的环节之一,因此必须严格遵守相关规定和操作流程,确保施工安全。
大件吊装的定义:大件吊装是指对于重量较大、尺寸较大的构件,需要使用起重机等吊装设备进行吊装作业。
这些构件可能是建筑物的主体结构、机器设备的主体部件等。
大件吊装的分类:大件吊装可以分为静载吊装和动载吊装两种。
静载吊装是指对于重量较大、尺寸较大的构件,使用吊车等设备进行吊装作业;动载吊装是指对于重量较大、尺寸较大的构件,使用起重机等设备进行吊装作业。
大件吊装的安全措施:在进行大件吊装作业时,必须严格遵守相关规定和安全措施。
首先,需要对吊装设备进行全面检查,确保设备完好无损。
其次,需要对吊装现场进行安全防护,如设置安全围栏、标识警示牌等。
最后,在吊装过程中,需要指定专人负责指挥,并进行全程监控。
大件吊装的操作流程:大件吊装的操作流程一般包括以下几个步骤:确定吊装方案、制定施工方案、组织实施、监控吊装过程、完成吊装作业。
在吊装过程中,必须注意吊装速度、吊装高度、吊装角度等因素,确保吊装过程平稳无误。
总结:大件吊装是施工中最为危险的环节之一,必须严格遵守相关规定和操作流程,确保施工安全。
在进行大件吊装作业时,需要对吊装设备进行全面检查,设置安全防护,指定专人负责指挥,并进行全程监控。
同时,在吊装过程中,必须注意吊装速度、吊装高度、吊装角度等因素,确保吊装过程平稳无误。
一、工程概况本文主要介绍了一项工程的吊装方案,该工程为某建筑物的屋顶钢结构安装工程,总重约为100吨。
二、编制依据本吊装方案的编制依据主要包括国家相关法律法规、行业标准、技术规范以及工程实际情况等。
三、施工前的准备工作施工前的准备工作主要包括场地勘察、施工方案设计、设备检查和维护、安全措施制定等。

钢结构桁架施工方案钢结构桁架施工方案一、工程概况该项目为一座钢结构桁架的施工工程,位于城市中心地区,总建筑面积约为xxxx平方米。
此次施工旨在搭建一座具有良好稳定性的桁架结构,以适应建筑物的使用需求。
二、施工准备1. 动土前的准备工作:清理施工场地、确定施工区域及边界、搭建施工临时设施。
2. 施工前的准备工作:制定施工计划、编制施工方案、采购和准备所需材料、设备及工具。
三、施工工艺流程1. 安全防护措施:施工现场应设置明显的安全警示标识,施工人员必须佩戴安全帽和安全鞋,并按照相关规定进行高空作业时的安全防护。
2. 搭建临时支撑:首先依据设计要求,将主体结构的主梁与柱子进行拼装,并用临时钢管支撑固定,保证结构的稳定性。
3. 安装桁架结构:根据设计图纸,将预制好的桁架吊装至搭建好的临时支撑上,通过连接螺栓和焊接进行固定,保证结构的牢固稳定。
4. 桁架结构验收:按照相关规定,对已安装好的桁架结构进行检查验收,确保其符合设计要求和安全标准。
5. 清理施工现场:施工结束后,应清理施工现场,保持周围环境的整洁和安全。
四、施工注意事项1. 按照设计要求进行施工,严禁超负荷施工和结构改动。
2. 施工过程中要加强现场管理,确保施工安全。
3. 严格执行操作规程,做好工艺交底和工艺记录。
4. 施工结束后,及时对现场进行清理和整理,确保周边环境无垃圾和危险物。
5. 配合监理单位做好工程质量监督与验收。
五、施工进度计划根据项目需要,制定合理的施工进度计划,包括各个施工阶段的工期、任务分配、工作量和完成时间等。
并根据实际情况进行调整,保证施工进度的合理性和高效性。
六、质量控制措施1. 严格按照设计图纸和施工方案进行施工,确保施工质量。
2. 使用符合标准的材料和设备,保证施工工艺的稳定性。
3. 定期进行工地巡检,及时发现和解决施工中存在的问题和隐患。
4. 做好质量验收和记录,确保施工质量符合要求。
以上是钢结构桁架施工方案的相关内容,希望能对您有所帮助。
**酒店宴会厅桁架吊装方案XX工程公司年月日一、工程概况:1、宴会厅桁架共12榀,跨度32米、高2米、每榀重约18吨,分三段制作,每段约6吨,现场组装焊接后吊装。
2、桁架安装于裙房+23.4米标高处。
3、吊装方法:3.1、采用吊车吊至宴会厅楼面,组装焊接后,用抱杆整体吊装。
3.2、在宴会厅楼面N8轴搭设满堂脚手架及支撑,用吊车或塔吊吊至组装架上后组对焊接,后在两侧砼梁上铺设滑移轨道,滑移就位。
二、编制依据:1、《**钢构安装手册》2、《钢结构工程施工质量验收规范》GB50205—20013、《建筑钢结构焊接规程》JGJ81—914、《高层民用建筑钢结构技术规程》JGJ99—985、《建筑工程施工质量验收统一标准》GB50300—20016、《建筑施工高处作业安全技术规范》JGJ80—917、《建筑工程施工现场供用电安全规范》GB50194—938、《工程测量规范》GB50026—939、《组合钢模板技术规范》GB50214—200110、《建筑施工安全检查标准》JGJ95—9911、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82—9113、其它相关现行国家标准、规范和规程。
14、上海**大酒店扩建图纸三、施工准备工作:1、技术准备:1.1、熟悉施工图,了解设计意图及参照的施工规范和技术标准。
1.2、根据施工组织设计编制吊装及现场焊接方案。
1.3、根据图纸要求及施工组织设计,编制作业指导书及操作规程。
1.4、对所有持证特殊工种进行技术交底和岗前技术培训。
2、机械设备:本工程需要如下设备及工具,在吊装前进场。
3、材料准备:根据施工图及施工组织设计要求,编制材料进场计划。
本工程吊装辅材用量(计划)如下:4、劳动力按排:投入劳动力40人,另根据施工进度情况调整人员。
办公用房由总包公司提供,焊条及小型工具放在现场仓库内,工人住宿在施工区域外租房。
吊装及焊接施工用电约60KW,在配电房单独装表计量。
用1根50mm2电缆引进现场配电箱。

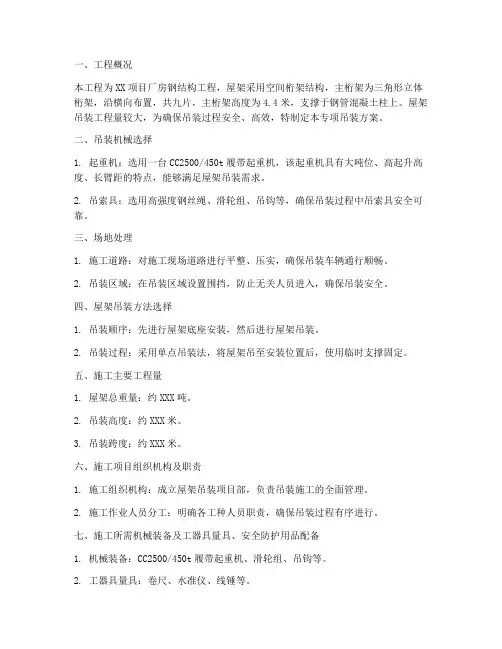

一、工程概况本工程为XX项目厂房钢结构工程,屋架采用空间桁架结构,主桁架为三角形立体桁架,沿横向布置,共九片,主桁架高度为4.4米,支撑于钢管混凝土柱上。
屋架吊装工程量较大,为确保吊装过程安全、高效,特制定本专项吊装方案。
二、吊装机械选择1. 起重机:选用一台CC2500/450t履带起重机,该起重机具有大吨位、高起升高度、长臂距的特点,能够满足屋架吊装需求。
2. 吊索具:选用高强度钢丝绳、滑轮组、吊钩等,确保吊装过程中吊索具安全可靠。
三、场地处理1. 施工道路:对施工现场道路进行平整、压实,确保吊装车辆通行顺畅。
2. 吊装区域:在吊装区域设置围挡,防止无关人员进入,确保吊装安全。
四、屋架吊装方法选择1. 吊装顺序:先进行屋架底座安装,然后进行屋架吊装。
2. 吊装过程:采用单点吊装法,将屋架吊至安装位置后,使用临时支撑固定。
五、施工主要工程量1. 屋架总重量:约XXX吨。
2. 吊装高度:约XXX米。
3. 吊装跨度:约XXX米。
六、施工项目组织机构及职责1. 施工组织机构:成立屋架吊装项目部,负责吊装施工的全面管理。
2. 施工作业人员分工:明确各工种人员职责,确保吊装过程有序进行。
七、施工所需机械装备及工器具量具、安全防护用品配备1. 机械装备:CC2500/450t履带起重机、滑轮组、吊钩等。
2. 工器具量具:卷尺、水准仪、线锤等。
3. 安全防护用品:安全帽、安全带、防尘口罩、手套等。
八、施工条件及施工前准备工作1. 施工条件:施工现场道路畅通,吊装区域无障碍物。
2. 施工前准备工作:对吊装设备进行检查、试验,确保设备安全可靠;对施工人员进行技术、安全交底。
九、作业程序,方法及要求1. 作业程序流程图:根据吊装过程,绘制作业程序流程图,明确各环节操作步骤。
2. 作业方法及要求:严格按照作业程序进行吊装,确保吊装过程安全、高效。
3. 专项技术措施:针对吊装过程中的难点,制定专项技术措施,如吊装过程中的吊点位置、吊绳角度等。

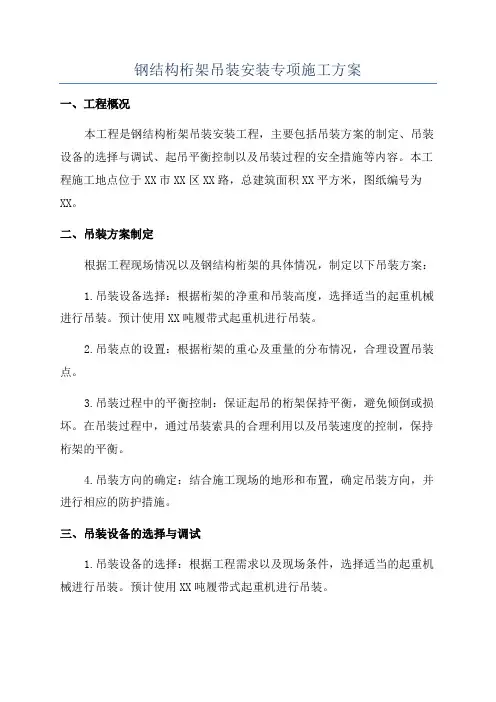

钢结构桁架吊装安装专项施工方案一、工程概况本工程是钢结构桁架吊装安装工程,主要包括吊装方案的制定、吊装设备的选择与调试、起吊平衡控制以及吊装过程的安全措施等内容。
本工程施工地点位于XX市XX区XX路,总建筑面积XX平方米,图纸编号为XX。
二、吊装方案制定根据工程现场情况以及钢结构桁架的具体情况,制定以下吊装方案:1.吊装设备选择:根据桁架的净重和吊装高度,选择适当的起重机械进行吊装。
预计使用XX吨履带式起重机进行吊装。
2.吊装点的设置:根据桁架的重心及重量的分布情况,合理设置吊装点。
3.吊装过程中的平衡控制:保证起吊的桁架保持平衡,避免倾倒或损坏。
在吊装过程中,通过吊装索具的合理利用以及吊装速度的控制,保持桁架的平衡。
4.吊装方向的确定:结合施工现场的地形和布置,确定吊装方向,并进行相应的防护措施。
三、吊装设备的选择与调试1.吊装设备的选择:根据工程需求以及现场条件,选择适当的起重机械进行吊装。
预计使用XX吨履带式起重机进行吊装。
2.吊装设备的调试:在吊装施工前,对起重机械进行必要的调试,包括起重机械的起吊能力测试、工作范围测试、安全装置的检查以及机械的稳定性检测等工作。
四、起吊平衡控制1.吊装点的设置:根据桁架的重心及重量的分布情况,合理设置吊装点,并使用合适的吊装索具进行连接。
2.吊装过程中的平衡控制:通过调整吊装索具的长度和位置,使得桁架保持平衡。
在吊装过程中,应注意检查桁架的倾斜情况,并采取相应的修正措施,确保桁架的稳定。
五、吊装过程的安全措施1.施工现场围护:在施工现场设立必要的警示标志,划定施工作业区域,并设置警戒线,确保施工区域的安全。
同时,为工人提供安全帽、安全鞋等必要的个人防护用品。
2.吊装作业区域的安全防护:在吊装作业区域的周围设置安全防护网,并设立指挥点和监控点,及时掌握吊装过程中的安全情况。
3.吊装索具的检查:对吊装索具进行必要的检查,确保其完好,避免发生断裂或损坏的情况。
钢结构桁架施工方案一、项目概况二、施工前准备工作1.根据设计图纸进行标高和轴线的设置,确保施工的准确性。
2.检查工地平整度和地下管道布置情况,并进行必要的清理和调整。
3.提前采购所需的钢材和其他施工材料,并按照规定储存好。
三、钢结构施工方案1.钢结构的施工方式采用预制承重梁和柱的方式,可以提高施工速度和质量。
2.钢柱的安装:首先按照设计要求划定钢柱的位置和高度,然后将钢柱固定在地基上,并采取必要的支撑措施以确保其稳定性。
3.钢梁的安装:在钢柱上方设置临时支架,将预制的钢梁吊装到位,并采取临时支撑措施,确保梁的位置和高度准确无误。
4.钢屋面的安装:根据设计图纸设置屋面的形状和檐口的位置,将预制的钢屋面板安装到位,并采取必要的固定和连接措施,确保屋面的安全稳定。
5.钢结构的防腐处理:在钢结构施工完成后进行防腐处理,以提高其耐久性和使用寿命。
1.根据设计图纸划定桁架的位置和高度,并设置临时支架以确保施工的准确无误。
2.桁架的制作:根据设计要求预制桁架的单元构件,然后在工地上进行组装和连接。
3.桁架的安装:将吊装设备悬挂在桁架上方,然后将预制的桁架单元吊装到位,并采取临时支撑措施,确保桁架的稳定性。
4.桁架的连接和固定:根据设计要求进行桁架单元之间的连接和固定,以确保整个桁架的稳定性和强度。
5.桁架的防腐处理:在桁架施工完成后进行防腐处理,以提高其耐久性和使用寿命。
五、安全措施1.进行安全氛围教育,确保所有施工人员了解并遵守施工现场的安全规范。
2.设置安全警示标志,并制定相应的安全管理制度。
3.检查和维护施工设备的安全性能,确保设备操作人员的安全。
4.定期检查施工现场,消除潜在的安全隐患。
六、质量控制1.根据设计要求,对施工过程中的产品和材料进行质量检验,确保其符合国家标准和要求。
2.设立质量检查组,并进行定期检查,及时纠正施工中的问题,确保施工质量。
七、总结本施工方案采用钢结构和桁架结构相结合的方式,能够提高施工效率和结构的安全稳定性。

钢结构桁架施工方案一、项目概况本项目拟建设一个钢结构桁架,用于搭建大型展馆。
该钢结构桁架具有结构强度高、施工周期短、可重复使用等优点,被广泛应用于搭建临时或永久性建筑。
二、施工准备工作在开始施工前,需要进行以下准备工作:1.完成土地勘测和测量工作,确定场地的地形、坡度等条件。
2.制定详细的钢结构桁架施工方案,包括结构设计、材料选型、工程量与造价计算等。
3.进行施工前的安全评估,制定施工安全措施并培训相关人员。
4.准备所需的工程设备和施工人员,确保施工过程的顺利进行。
三、钢结构桁架施工步骤1.场地准备:清理施工场地,确保场地平整,并进行必要的平整和夯实工作。
同时,还需建立施工场地的安全防护措施。
2.基础施工:根据结构设计要求,进行基础工程施工。
包括挖掘基坑、浇筑混凝土基础、埋设锚栓等。
3.钢结构制作:根据结构设计图纸,进行钢结构桁架的制作。
使用合适的钢材进行切割、焊接、装配等工作。
4.场地安装:将制作好的钢结构桁架运输至施工现场,并进行现场拼装。
确保桁架各部件的精确安装,并进行必要的调整和固定。
5.安全检查与验收:在桁架施工完成后,进行安全检查和质量验收工作。
确保桁架结构的安全性和稳定性。
6.收尾工作:完成桁架结构施工后,进行收尾工作。
包括清理施工现场、进行防腐处理、喷涂涂料等。
四、工程管理在钢结构桁架施工过程中,需要进行详细的工程管理,以确保工程的顺利进行和质量的稳定。
主要的工程管理包括:1.进度管理:制定施工进度计划,监控工程的实际进度与计划进度的对比,及时调整施工策略,确保工期的完成。
2.质量管理:建立质量控制体系,制定施工规范和标准,进行质量检查和验收,保证施工质量符合要求。
3.安全管理:建立安全管理制度,指定专门的安全管理人员,进行安全巡查和事故预防工作,确保施工安全。
4.资料管理:建立施工档案,记录施工过程中的重要数据和资料,为后期的维护和管理提供参考。
五、风险控制钢结构桁架施工过程中存在一定的风险,需要进行有效的风险控制。
九龙节能环境保护产业园一期1#厂房管桁架吊装专项施工方案编制:审核:同意:XX企业三月目录一.编制根据 (2)1、工程文献 (2)2、遵照原则和规范 (2)二.工程概况 (3)三、施工工艺技术 (7)1、技术根据 (7)2、测量作业 (7)3、预埋安装................................................................................................................................ .74、钢构件运送进场 (7)5、管桁架现场拼装 (8)6、管桁架吊装 (10)7、吊装工序安排 (15)8、吊装工艺及措施 (17)四、施工安全保障措施 (17)1、安全管理组织 (18)2、安全管理制度 (19)3、施工现场安全管理 (26)五、应急预案 (27)1、指挥方案 (27)2、机构分工 (27)3、事故处理 (28)4、工程抢险抢修 (28)5、现场医疗救护 (28)钢构造吊装专题施工方案一.编制根据本施工方案是以施工图纸为根据,参照我司以往在类似工程中旳施工经验,结合本工程旳实际状况及特点,并根据对应旳计算、分析成果基础上进行编制而成。
1、工程文献(1)九龙节能环境保护产业园一期1#厂房旳钢构造设计图纸;(2)重庆市有关建筑工程管理等法规及规定;(3)现行国家(或行业)施工验收规范与原则;(4)类似工程旳施工经验及有关旳技术文献;2、遵照原则和规范现行国家有关旳规程、规范、原则:(1)《建筑工程施工质量验收统一原则》GB50300—(2)《钢构造工程施工质量验收规范》GB50205-(3)《建筑构造荷载规范》GB50009-()(4)《钢构造设计规范》GB50017-(5)《碳素钢焊条》GB/T5117(6)《熔化焊用钢丝》GB/T14957(7)《气体保护焊用钢丝》GB/T14958(8)《钢构造高强度大六角头螺栓、大六角螺母、垫圈与技术条件》GB/T1228~1231 (9)《建筑钢构造焊接规程》JGJ81-(10)《钢构造高强度螺栓连接旳设计、施工及验收规程》JGJ82-91(11)《钢构造制作安装施工规程》YB9254-95二.工程概况本工程位于重庆九龙坡区九龙园区C区(铜陶路),玻璃幕墙约2625.92㎡,铝单板幕墙约4523.55㎡,铝单板内衬约1200.16㎡,铝合金门窗约235.47㎡本工程钢框架,屋盖采用钢管空间桁架构造体系,钢框架立柱与混凝土基础刚接, 屋顶钢框架立柱与混凝土梁铰接,立面支撑与混凝土梁铰接。
桁架吊装专项施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN灵石县游泳馆项目一标段钢桁架吊装安全专项施工方案目录一、工程概况二、编制依据三、施工计划四、施工工艺技术五、施工安全保证措施六、施工管理及作业人员配备及分工七、验收要求八、应急处置措施九、计算书及相关施工图纸一、工程概况1、工程概况及特点本工程名称为:灵石县游泳馆项目一标段,建设地点位于灵石县滨河南路与苗旺路交界东南角,东侧为灵石五中,北侧为灵石县体育馆。
建设单位为灵石县住房保障和城乡建设局。
本工程结构形式为钢管拱桁架结构,桁架最高点标高为,支座标高为10m,最大截面高度为2m(具体见桁架安装位置及标高图)。
共10榀主桁架(6轴-15轴)与33榀次桁架(具体见桁架平面布置图),支撑形式为桁架下弦支撑。
桁架跨度为,柱距为+*9+。
桁架管材料采用Q235B 直缝钢管,本工程所用钢材的除锈均采用抛丸除锈,除锈等级为,除锈完成后进行涂刷两遍环氧富锌底漆,漆干后涂刷防火涂料,防火涂料满足桁架耐火极限为,檩条耐火极限为,油漆厚度100μm,油漆与防火涂料颜色与建设方进行商定。
本工程结构为钢管拱桁架结构,跨度为,属于超过一定危险性较大的分部分项工程。
桁架所需要材料的品种、规格、性能等应符合现行国家产品标准和设计要求,须提供产品合格证及第三方检验报告。
2、施工平面布置图1-1施工平面布置图施工现场为场地内全部进行了砂卵石地基处理,场地平整可满足吊车站位和车辆通行。
场地北侧与东侧预留施工道路,可以进出现场。
因此桁架吊装时,吊车均在场内站位。
图1-2主次桁架平面布置图图1-3桁架结构剖面图图1-4桁架安装位置及标高图图1-5桁架形式图3、施工要求及技术保证条件本工程吊装选派具有丰富吊装经验的信号指挥人员、司索人员,作业人员施工前必须检查身体,对患有不宜高空作业疾病的人员不得安排高空作业。
作业人员必须持证上岗,吊装挂钩人员必须做到相对固定。
水井坊桁架安装吊装方案一、吊装机具的选择由于该工程桁架自重较重,长度较大,高度较高,同时还有建筑物阻挡,吊装难度特别大,因此构件安装时,所选择的起重机以行走灵活的自行式起重机和塔式起重机为主,所选择的起重机械的臂长度就具备足够的覆盖面、足够的起重能力及不碰撞的回转空间,因此选用25T吊车2台,进入地下室顶板区域进行吊装,并在吊车行走道路及打腿位置垫上30#轻型槽钢,以消除地下室顶板承重时的影响。
二.吊装前期准备工作:安装前应对基础轴线和标高,地脚螺栓位置、预埋与混凝土紧贴性进行检查,检查和办理交接手续,其基础应符合如下要求:、2.1.基础混凝土强度达到设计要求2.2.基础的轴线标志和标高基准点准确、齐全。
2.3.基础顶面预埋钢板为柱的支撑面,其支撑面、地脚螺栓的允许偏差应符合规范要求。
2.4.超出规定的偏差,在吊装之前应设法消除,此外,为便于校正钢柱的平面位置和垂直度,屋架的标高等,需在钢柱的底部和上部标出纵横向的轴线,在钢柱底部适当高度处标出标高准线。
钢结构制作允许偏差应符合规范要求。
1.5.准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片等。
钢结构安装时,必须对地脚螺栓位置及固定措施进行检查,保证预埋地脚螺栓的位置的准确性。
三、钢柱的吊装:钢柱起吊前搭好柱顶的直爬梯,钢柱采用单点绑扎吊装,绑扎点宜选择在距柱顶1/4柱长处,绑扎点处应设置软垫,以免吊装时损坏钢柱表面,当柱长度较大时(L≥6),可采用双点绑扎吊装。
钢柱宜采用旋转法吊装、吊升时宜在柱脚底部拴好拉绳并垫好垫木,防止钢柱起吊时,柱脚拖地和损坏地脚螺栓。
钢柱就位时,一定要使柱子中心线对准基础顶面安装中心线,并使地脚螺栓对孔注意钢柱垂直度,在基本达到要求后,方可落下就位,经过初校待垂直度偏差控制在20㎜以内拧上四角地脚螺栓,临时固定后,方可使起重机脱钩,钢柱标高及平面位置已在基面设垫板及柱吊装就位过程完成,柱就位后主要是校正钢柱的垂直度,用两台经纬仪在两个方向对准钢柱两个面上的中心标记,同时检查钢柱的垂直度,如有偏差可用千斤顶、斜顶杆等方法校正,钢柱校正后,应将地脚螺栓全部紧固,并将垫板及柱脚地板焊接固定。
大跨度钢结构桁架吊装施工工法引言:大跨度钢结构桁架是一种常见的桥梁、厂房等大型建筑物的结构形式,其施工过程相对复杂。
本文将介绍一种常用的大跨度钢结构桁架吊装施工工法,以帮助工程施工人员更好地理解和掌握相关技术。
一、施工前的准备工作在进行大跨度钢结构桁架吊装施工之前,需要进行以下准备工作:1. 安全评估和风险控制:对施工区域进行全面评估,识别潜在的安全风险,并采取相应的控制措施,确保施工过程中的安全。
2. 编制详细的施工方案:根据具体的工程要求,制定详细的施工方案,包括吊装设备选择、吊装点的设置、梁的拼装顺序等。
3. 确定吊装设备和人员:根据实际情况,选择合适的吊装设备,并培训和组织合格的人员进行施工操作。
二、桁架吊装施工过程大跨度钢结构桁架的吊装施工一般可以分为三个阶段:起吊、中空吊装和安装固定。
1. 起吊:第一步是将吊装设备就位,并根据施工方案确定好吊装点的位置。
然后,使用起重机等吊装设备,将桁架吊装至预定位置。
2. 中空吊装:当桁架被吊起后,需要进行中空吊装。
这一阶段可以选择将桁架水平或垂直地悬挂在吊装设备上,以便进行后续的安装工作。
在这个过程中,需要严格控制吊装设备的操作,确保桁架的平稳悬挂。
3. 安装固定:当桁架完成中空吊装后,需要进行安装固定。
此时,施工人员需要根据施工方案中拟定的方法,将桁架准确地安装到预先设计好的位置,并进行固定,以确保桁架的稳定性和安全性。
三、施工注意事项在大跨度钢结构桁架的吊装施工过程中,需要注意以下事项:1. 严格执行施工方案:施工方案是保证工程质量和施工安全的重要依据,施工人员必须严格按照施工方案进行操作,不能擅自改动。
2. 工器具检查和维护:施工前,应对吊装设备和相关工器具进行全面的检查和维护,确保其正常运行和安全性。
3. 吊装操作规范:吊装操作需要经过专门培训的人员进行,操作人员应熟悉吊装设备的使用方法和相关操作规范,确保施工过程中的安全。
4. 安全防护措施:在进行大跨度钢结构桁架吊装施工时,必须严格遵守相关的安全规定,采取必要的安全防护措施,如佩戴安全帽、安全带等。
一、工程概况本工程为某大型钢结构厂房桁架施工,厂房总面积约3万平方米,桁架结构主要用于支撑屋顶和部分墙体。
桁架材料主要为Q345B钢材,桁架跨度从15米至30米不等,桁架高度从4米至8米不等。
施工周期预计为3个月。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解设计意图及参照的施工规范和技术标准。
(2)编制施工组织设计,包括施工进度计划、资源配置、质量保证措施等。
(3)对施工人员进行技术交底和岗前培训,确保施工人员掌握桁架施工技术。
2. 机械设备准备(1)桁架吊装设备:汽车吊、塔吊等。
(2)桁架拼接设备:切割机、焊接设备、钻床等。
(3)辅助设备:测量仪器、水准仪、全站仪等。
三、施工组织管理1. 施工进度计划根据施工图纸和现场实际情况,制定合理的施工进度计划,确保工程按期完成。
2. 施工组织管理网络成立项目经理部,负责施工过程中的组织协调、进度控制、质量控制、安全管理等工作。
3. 施工资源配置根据施工进度计划,合理配置施工人员、机械设备、材料等资源,确保施工顺利进行。
四、施工技术措施1. 桁架制作(1)根据施工图纸和规范要求,对桁架进行加工制作。
(2)确保桁架尺寸准确、焊接质量合格。
2. 桁架运输(1)采用汽车吊、平板车等运输设备,将桁架运输至施工现场。
(2)运输过程中,确保桁架不受损坏。
3. 桁架吊装(1)根据桁架尺寸和重量,选择合适的吊装设备。
(2)吊装前,对吊装设备进行检查,确保吊装安全。
(3)吊装过程中,确保桁架水平、垂直,防止倾覆。
4. 桁架拼接(1)根据施工图纸,对桁架进行拼接。
(2)确保桁架拼接牢固,焊接质量合格。
五、质量保证措施1. 严格执行国家相关规范和标准,确保施工质量。
2. 加强施工过程中的质量控制,对关键工序进行检验,确保桁架尺寸、焊接质量等符合要求。
3. 建立质量管理体系,对施工过程中发现的质量问题及时整改。
六、安全生产及文明施工措施1. 严格执行国家安全生产法律法规,确保施工安全。
桁架钢结构吊装专项施工方案一、前期准备工作1.组建项目管理团队,确定项目经理、技术负责人和安全负责人等。
2.了解工程图纸和设计要求,制定详细的施工计划。
3.购买或租借吊装设备,并确保设备正常运行。
4.确定吊装区域,清除障碍物,确保操作空间畅通。
5.对吊装人员进行培训,掌握相关操作技能和安全知识。
二、吊装方案设计1.根据结构形式和吊装要求,确定吊装方案和作业方法。
2.评估吊装重量、尺寸和重心位置。
3.计算结构的稳定性,确保吊装过程中不会发生结构倾斜或损坏。
4.制定详细的吊装图纸和工艺流程,包括吊装点位、吊装机械参数和吊装顺序等。
三、安全措施1.建立完善的安全生产管理制度,确保吊装过程中的安全。
2.配备必要的安全防护设施,如吊装带、安全帽、安全网等。
3.制定应急预案,提前安排好逃生通道和救援措施。
4.定期检查吊装设备,确保其正常运行,并进行必要的维修和保养。
四、施工步骤1.安装吊装设备,调试其功能和操作。
2.在吊装区域内标定吊装点位,确认吊装的位置和高度。
3.根据吊装方案,进行吊装预备工作,包括加固结构、安装吊装带等。
4.进行试吊操作,确保吊装设备和结构的协调运行。
5.根据吊装顺序,逐个吊装结构件,保持稳定,确保安全。
6.吊装完成后,对吊装设备和结构进行检查,确认无异常后进行下一步操作。
五、质量管理1.对吊装设备和结构进行质量检测,确保其符合设计要求。
2.对吊装过程中的各个环节进行质量把关,确保吊装操作的准确性和可靠性。
3.按照施工图纸和设计要求进行验收,确保吊装工程质量。
4.记录吊装过程中的关键数据和操作情况,以备后期参考和分析。
六、施工总结1.梳理吊装过程中的问题和不足,总结经验教训,为后续施工提供参考。
2.对吊装施工的组织管理和工艺流程进行总结和评估。
3.提出改进措施,并进行整改,以提高吊装工程的质量和安全性。
总结:桁架钢结构吊装是一项复杂而危险的施工工作,需要严格遵守安全规范和施工要求,严密组织和周密计划各个环节。
常州日研磨料有限公司新建工程1期钢结构吊装专项施工方案编制:审核:批准:江苏天腾建设集团公司一二年五月O二目录一.编制依据 .................................................................. ...1、工程文件 ..................................................................2、遵循标准和规范 ............................................................ 二.工程概况 .................................................................. ...三、施工测量 .................................................................. ...1、技术依据 ..................................................................2、测量作业 ..................................................................四、预埋件预埋 ..................................................................五、柱顶锚栓复核、验收 ..........................................................六、钢构件运输进场 ............................................................... 七.钢桁架现场拼装 ............................................................... 1、拼装平台及设施搭设 ........................................................2、钢桁架现场拼装 ............................................................八、钢结构吊装 ...................................................................1、运装场地硬化处理 ..........................................................2、吊装起重设备选择 ..........................................................3、钢丝绳的选用 ..............................................................4、吊装工序安排 ..............................................................5、吊装工艺及方法 ............................................................6、生命线方案 ................................................................九、安全施工管理措施 .............................................................1、安全管理组织 ..............................................................2、安全管理制度 ..............................................................3、施工现场安全管理 ..........................................................十、应急预案 .................................................................. ...1、指挥方案 ..................................................................2、机构分工 ..................................................................3、事故处置 ..................................................................4、工程抢险抢修 ..............................................................5、现场医疗救护 ..............................................................钢结构吊装专项施工方案.一.编制依据本施工方案是以施工图纸为依据,参考本公司以往在类似工程中的施工经验,结合本工程的实际情况及特点,并根据相应的计算、分析结果基础上进行编制而成。
1、工程文件(1)常州日研磨料有限公司车间的设计图纸;(2)江苏省、常州市人民政府有关建筑工程管理等法规及规定;(3)现行国家(或行业)施工验收规范与标准;(4)类似工程的施工经验及相关的技术文件;2、遵循标准和规范现行国家有关的规程、规范、标准:(1)《建筑工程施工质量验收统一标准》GB50300—2001(2)《钢结构工程施工质量验收规范》GB50205-2001(3)《建筑结构荷载规范》GB50009-2001(2006版)(4)《钢结构设计规范》GB50017-2003(5)《碳素钢焊条》GB/T5117(6)《熔化焊用钢丝》GB/T14957(7)《气体保护焊用钢丝》GB/T14958(8)《钢结构高强度大六角头螺栓、大六角螺母、垫圈与技术条件》GB/T1228~1231 (9)《建筑钢结构焊接规程》JGJ81-2002(10)《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-91(11)《钢结构制作安装施工规程》YB9254-95二.工程概况常州日研磨料有限公司新建工程1期位于江苏省常州市新北区勤奋路,总建筑面积为11757m2, 分生产区,辅助区,办公区,锅炉房,粘合剂配合间。
本工程为车间屋面钢结构工程。
钢结构屋面为轻型屋面梯形钢屋架结构,跨度38M和14.5M,柱距9M。
厂房轴测图38m跨桁架38m跨桁架几何尺寸图14.5m跨桁架14.5m跨桁架几何尺寸图38m跨桁架上弦杆采用L180X110X12热轧角钢,下弦杆采用L140X90X10热轧角钢。
14.5m跨桁架上弦杆采用L90x56x6热轧角钢,下弦杆采用L75x50x5热轧角钢。
桁架腹杆采用各种规格不等的热轧角钢。
施工特点与关键:本工程工期要求短、制作量大、单体构件较重、高空安装作业多。
该工程的制作过程进度、质量的控制是保证履约的关键。
制作过程的关键在于桁架构件的生产工艺合理性、方法的先进性;其次是桁架的分段组对,焊接与防止变形工艺技术的合理程度;安装的关键在于安装过程的测量,合理的安装程序和重要节点的焊接。
针对以上工程概况和特点,本工程主桁架拟采用单榀桁架双机抬吊的方法整体吊装,吊装方向为由28轴线至3轴线,吊机选用浦沅QY25(PY5311JQY25)汽车吊,吊装工况选用主臂长度20.75m,吊臂回转半径8m,可吊重5.6吨位,可以满足吊装要求。
次构件选用16吨汽车吊主臂长度按23.5m,吊臂回转半径8m,允许吊重3.8吨,可以满足吊装要求。
三、施工测量1、技术依据(1)工程合同技术条款及图纸(2)《工程测量规范》(GB50026-93)(3)《钢结构工程施工质量验收规范》(GB50205-2001)(4)《建筑变形测量规范》(JGJ/T8-97)2、测量作业(1)根据所建立的平面控制网和高程控制网,检查上工序提交的混凝土柱测量资料和锚固件的测量资料。
(2)测量资料应包括柱中心线定位及标高测设图、竣工后中心线及标高实测资料和沉降、位移观测资料三部分。
上工序移交的柱顶埋件标高允许误差为(+0≥,≥-3mm),柱顶埋件中心线偏差为±5mm,整体水平度小于3mm。
四、预埋件预埋(1)工地现场放样施工使用工具包含有:经纬仪、水准仪、水平尺、50m卷尺、5m卷尺各一把,角尺、垂球、有色笔等。
(2)根据土建提供之基准点和基准轴线定出各轴线和标高,用有色笔在该轴模板上标出轴线位置。
(3)根据各轴线的距离,在模板上标出与轴线相垂直的定位线。
根据土建进度将各预埋件按图纸尺寸要求埋设。
)预埋件的安装固定4(.(5)因本工程预埋件的埋设均在高空作业,施工时根据现场条件搭设脚手架作为施工平台用。
五、柱顶锚栓复核、验收(1)柱顶锚栓的行、列线标志和标高基准点齐全准确。
(2)砼柱顶面平整。
(3)复查柱顶锚栓与结构安装有关尺寸,其结果应符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定。
支承面、支座和基础螺栓的允许偏差:项项允许误(mm):支座表±1.5m1(1标1/1500不水平(2)任柱顶锚±1.5m(1在支座范围21/1500 (2)在支座范围外+20.0mm 3 柱顶锚栓伸出支承面的长度只允许加长4柱顶锚栓的螺纹长度六、钢构件运输进场(1)主桁架在工厂下料、分段预制、抛丸除锈Sa2.5级、刷车间底漆成半成品后运至安装现场拼装。
钢桁架梁工厂分段预制成二段,每段长度19米。
(2)其余构件在工厂制作检验合格后依据安装顺序分单元成套供应,构件运输时根据长度、重量选用车辆,构件在运输车上要垫平、超长要设标志、绑扎要稳固、两端伸出长度、绑扎方法、构件与构件之间垫块,保证构件运输不产生变形,不损伤涂层。
装卸及吊装工作中,钢丝绳与构件之间均须垫块加以保护。
(3)依据现场平面图,将构件堆放到指定位置。
构件存放场地须平整坚实,无积水,构件堆放底层垫无油枕木,各层钢构件支点须在同一垂直线上,以防钢构件被压坏和变形。
构件堆放后,设有明显标牌,标明构件的型号、规格、数量以便安装。
在施工现场配备两台6吨叉车作为搬运机具。
