地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。
超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。
同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。
2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。
2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。
3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。
3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。
4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。
5 施工方法及操作要点5.1 操作流程如图5.1。
图5.1 操作流程5.2 操作要点土方开挖,按照图纸进行机械开挖。
机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。
5.2.1 垫层处理完成、基底及边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注。
现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求。
垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。
后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。

浅谈地下建筑工程后浇带施工质量控制摘要:为了减少混凝土结构因沉降、温差、混凝土收缩等产生的应力,设置后浇带是解决设计中考虑沉降或伸缩的调整办法。
本人以住宅地下人防工程后浇带施工为实例,为保证混凝土质量和抗渗要求,浅谈一些对后浇带施工所采取的施工技术措施。
关键词:地下建筑物工程,后浇带,抗渗防渗,施工措施中图分类号:k826.16 文献标识码:a 文章编号: 1对目前后浇带做法的分析目前,在建筑工程中,为了功能的需要和解决高层主体和裙房之间的差异沉降,钢筋混凝土的收缩变形以及混凝土的温度应力等问题,后浇带法在建筑工程中已广泛应用。
后浇带是通过施工过程中的措施,解决设计中考虑沉降或伸缩的调整方法。
只有从设计到施工高度重视,才能使后浇带真正满足设计意图,从而起到它应有的作用。
我国现行规范中,包括《地下工程防水技术规范》[gb50108-2001]包括《钢筋混凝土高层建筑结构设计和施工规程》[gbj3-91]和《高层建筑箱形基础设计和施工规程》[gbj6-80],另外,还有不同版本的建筑结构构造图集中,对后浇带的构造和要求都做了详细的规定。
1.1后浇带的性质按其作用可归纳为4种(1)为解决高层建筑塔楼与裙房之间的沉降而设置的后浇带称为沉降后浇带;(2)为防止混凝土凝结收缩开裂而设置的后浇带称为收缩后浇带;(3)为防止混凝土因温度变化拉裂而设置的后浇带称为温度后浇带;(4)为防止结构因混凝土收缩和温度变化开裂而设置的后浇带称为伸缩后浇带。
2后浇带留设方案鞍山凯圣.凡尔赛商住小区六标段10#楼地上二十层,地下一层为人防工程,框剪结构。
地下工程为筏板基础,厚1000mm外墙壁厚350mm,均为现浇钢筋混凝土结构。
基础底板为55.3m×19.25m,长方形平面,属大体积混凝土结构。
由于长度较长,设计图中在建筑物中部20-22轴设置了一道横向施工后浇带,板带宽1.2m,从筏基至主体顶层层层设置,而且在同一个垂直平面上,后浇带平面设置见(图1)。
后浇带施工工艺标准1
1.1 施工工序
2
后浇带留置→后浇带保护→后浇带砼浇筑→后浇带养3
1.2 施工工艺及控制要点
4
一、底板后浇带
1、超前止水构造止水带、钢筋、砼施工;1 2
2、底板后浇带下人孔留设;
1
3、基础底板后浇带集水坑留设
1
4、在底板垫层上放线;
1
1 5、底层钢筋下挡浆条铺设;
2
1
6、快易收口网或锯齿板的安装;
2
3
4
5
6
7、止水钢板焊接
1
2
3
4
5
二、剪力墙后浇1、超前止水构造施工;
1
2
2、竖向止水钢板焊接
1
3、快易收口网安装
1
2
三、梁板后浇带1、模板支撑
1
2
楼板后浇带清理孔留设
1
难免有杂物掉入,
浇带内部杂物清理方便,需要
在板底模设置清理孔。
快易收口网安装
1
2
3
成齿状,间距和钢筋间距相同。
四、后浇带两侧1、浇筑两侧砼
1
1、后浇带保护
1
2
1、后浇带部位清理
1
2
2、砼浇筑;1 2
3 4 5
1、养护;2
3 5。
后浇带模板施⼯⼯艺标准(图⽂解析)⼀、总则后浇带处由于⽀模困难,⼯⼈粗放式施⼯及管理不到位,常出现后浇带⽀模架体提前拆除,后浇带处的楼板保护层过⼤,钢丝⽹未能阻⽌混凝⼟流浆进⼊后浇带,给后期处理带来难度,处理不好对结构承载⼒及防⽔抗渗均会带来不利影响。
为使建筑⼯程的后浇带做到⼯艺合理、施⼯规范,满⾜建筑功能要求,确保结构受⼒安全和后浇带处⽆渗漏现象,避免各种因素对后浇带施⼯质量的影响,杜绝后浇带施⼯质量的发⽣,特制订本施⼯⼯艺标准。
⼆、适⽤范围本⼯艺标准使⽤于地下室底板及顶板、楼层板等后浇带部位。
三、编制依据及规定1、《混凝⼟结构施⼯质量验收规范》GB50204-2015第4.3.3条后浇带模板的拆除和⽀顶应按施⼯技术⽅案执⾏;2、《⾼层建筑混凝⼟结构技术规程》JGJ3-2010;第12.2.3条规定:当地下室长度超过伸缩缝最⼤间距时,可考虑利⽤混凝⼟后期强度,降低⽔泥⽤量;也可每隔30m~40m设置贯通顶板、底板及墙板的施⼯后浇带。
后浇带可设置在柱距三等分的中间范围内以及剪⼒墙附近,其⽅向宜与梁正交,沿竖向应在结构同跨内;后浇缝处底板及外墙宜采⽤附加防⽔层;后浇带封闭时间宜滞后45天以上,其混凝⼟强度应⽐两侧混凝⼟设计强度等级提⾼1级,采⽤补偿收缩混凝⼟浇筑,低温⼊模。
3、《建筑地基基础设计规范》GB50007-2011;第8.4.19条规定:筏板与地下室外墙的接缝,地下室外墙沿⾼度处的⽔平接缝应严格按照施⼯缝要求施⼯,必要时可设置通长⽌⽔带。
4、《地下⼯程防⽔技术规范》GB50108-2008;(1)第5.2.2条规定:后浇带应在其两侧混凝⼟龄期达到42天后在施⼯;(2)第5.2.3条规定:后浇带应采⽤补偿收缩混凝⼟浇筑,其抗渗和抗压强度等级不应低于两侧混凝⼟。
(3)第5.2.4条规定:后浇带应设在受⼒和变形较⼩的部位,其间距和位置应按结构设计要求确定,宽度宜为700mm~1000mm。
5、《地下防⽔⼯程质量验收规范》GB50208-2011;第5.3.8条规定:后浇带混凝⼟应⼀次浇筑,不得留设施⼯缝;混凝⼟浇筑后应及时养护,养护时间不得少于28天。

地下室后浇带施工的质量控制摘要:建筑地下室后浇带施工是保证建筑结构有效连接的重要环节,影响因素相对较多,为了确保其施工质量,施工人员必须除按规范规定的要求执行外,还要根据工程实际特点,认真设计和施工,以此来避免后浇带施工过程中出现各种质量问题。
由于后浇带的清理比较困难。
所以,应加强平时的保护工作,这样能够有效地确保后浇带使用效果。
关键词:建筑工程;地下室;后浇带;施工中图分类号:k826.16 文献标识码:a 文章编号:前言随着城市空间的紧张,高层建筑的地下室应用也得到不断的增多。
在高层建筑工程地下室的施工中设置后浇带可以有效地有效地解决沉降差、减少收缩应力、减小温度收缩影响等,防止裂缝的产生,从而长远解决防水的问题。
在地下室后浇带施工中,后浇带的施工质量控制措施直接影响到结构的安全性与经济性,因此,在施工中,设计单位和施工单位都应对此予以足够的重视,严格按照规范要求灵活设计,严格按图精心操作,细致施工,从而保证结构的质量。
1工程概况某高层建筑工程,地下一层,地上20层,建筑基底尺寸173.6m(长)×116.5m(宽),地下室底板东西向设置3道后浇带,南北向设置1道后浇带,整个地下室底板共划分为8块。
底板后浇带的施工质量直接影响结构质量及地下室防水质量。
本工程地下室底板采用厚度为80cm的c35、p8抗渗漏混凝土,壁板为50cm的c40、p8的抗渗漏混凝土,地下室顶板为50cm厚的c30、p8抗渗漏混凝土。
2后浇带设置要求后浇带的设置应遵循“抗防兼备,以防为主”的设计原则。
因为普通混凝土存在开裂问题,设置后浇缝的目的就是将大部分的约束应力释放,然后用膨胀混凝土填缝以抗衡残余应力。
结构设计中由于考虑沉降原因而设计的后浇带,在施工中应严格按设计图纸留设。
由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
后浇带的间距应合理,矩形构筑物后浇带间距一般可设为30m~40m,宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以700mm~1000mm为宜。

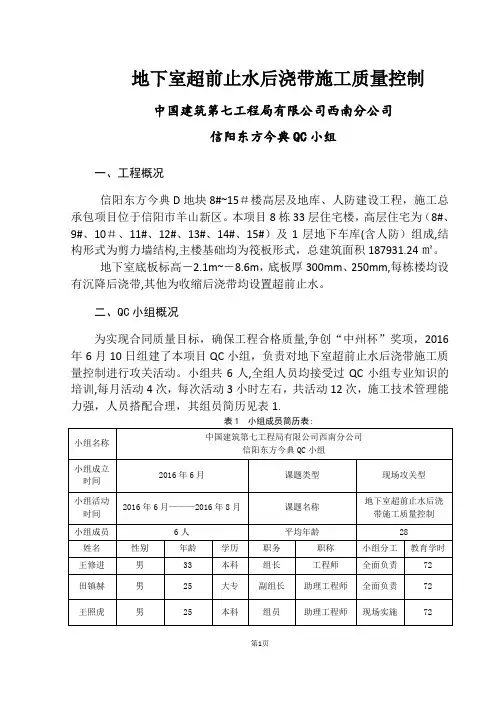

地下室超前止水后浇带施工质量控制中国建筑第七工程局有限公司西南分公司信阳东方今典QC小组一、工程概况信阳东方今典D地块8#~15#楼高层及地库、人防建设工程,施工总承包项目位于信阳市羊山新区。
本项目8栋33层住宅楼,高层住宅为(8#、9#、10#、11#、12#、13#、14#、15#)及1层地下车库(含人防)组成,结构形式为剪力墙结构,主楼基础均为筏板形式,总建筑面积187931.24㎡。
地下室底板标高-2.1m~-8.6m,底板厚300mm、250mm,每栋楼均设有沉降后浇带,其他为收缩后浇带均设置超前止水。
二、QC小组概况为实现合同质量目标,确保工程合格质量,争创“中州杯”奖项,2016年6月10日组建了本项目QC小组,负责对地下室超前止水后浇带施工质量控制进行攻关活动。
小组共6人,全组人员均接受过QC小组专业知识的培训,每月活动4次,每次活动3小时左右,共活动12次,施工技术管理能力强,人员搭配合理,其组员简历见表1.表1 小组成员简历表:制表:田镇赫日期:2016年6月5日备注:出勤:★缺勤:☆请假:※制表:田镇赫日期:2016年6月10日三、选题理由施工质量——增强后浇带处的防水效果,避免地下室后浇带封闭前渗漏造成后浇带内钢筋锈蚀、地下室内积水,既影响工程质量,又影响工程施工。
经济效益—-消除后浇带处堵漏成本,有效提高项目经济效益.提高后浇带的施工质量,有效避免或减少漏浆,减少清理费用。
创优要求—-本工程为信阳市重点工程,目标为“中州杯”,争创“结构优质奖”项目,社会影响大。
四、现状调查我们小组选择了先施工的I—c区底板后浇带进行调查,共抽查142个点,不合格点为35个,对影响超前止水后浇带施工质量的因素进行了分析统计,见下表2:表2 超前止水后浇带施工质量通病调查表制表:田镇赫日期:2016年6月12日超前止水施工质量问题频数统计表制表:田镇赫 2016年06月16日我们小组根据上述调查统计表,画出了影响超前止水后浇带施工质量的排列图,见下图1.图1:影响地下室超前止水后浇带施工质量问题的排列图制图:田镇赫 日期:2016年06月20日从排列图可以看出: 1.超前止水后浇带渗漏。
后浇带施工质量控制摘要:后浇带作为消除结构沉降差形成不利因素的一种有效方法,其既可解决沉降差又可减少收缩应力,故在工程中应用广泛。
本文主要从后浇带施工工艺、施工质量控制要点及难点、防止后浇带部位渗漏水的施工措施这三个小点详细论述了后浇带的施工质量控制措施,以供参考。
关键词:后浇带;施工质量控制1 概述后浇带是指在现浇整体式钢筋混凝土结构施工期间为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝,经一定时效后再进行后浇封闭,形成整体结构。
由于后浇带是既可解决沉降差又可减少收缩应力的有效措施,故在工程中应用广泛。
根据设计规范要求后浇带施工做法亦各不相同,但在施工前对后浇带的施工工艺必须给予充分的准备及预见性,对在施工过程中的质量控制必须有足够的重视。
2施工过程质量控制2.1模板及支撑系统的质量控制。
后浇带的模板支撑系统,最常见问题就是不设置独立的支模、拆模体系。
后浇带往往设在跨中1/3处,混凝土未浇筑前只有钢筋相连(也可能设计为断开),拆模后该处一定程度上形成了悬挑结构,在上面荷载及自重的作用下,则有整体断裂的可能性。
针对这种情况有些监理工程师,可能要求施工方对该部位重新支撑,其实,拆模后(因混凝土未浇筑),构件钢筋已处于异常受力状态,再次支撑,已经远远达不到未拆时的效果,反而在构件局部形成支点,同样改变了构件的受力状态。
监理对这种情况应做到事前控后浇带施工质量的控制制,模板验收时对没有形成单独支设的应要求施工方及早整改。
2.2后浇带平面布置及接缝的质量控制后浇带的平面布置形式,大多在各楼层上下同一位置设计为一条贯通建筑横向的“直线带”,其缺点:因均是在上下同一位置布置,容易引起在该位置的集中,导致后浇带施工完毕后接缝处贯通裂缝的产生。
笔者认为,后浇带平面不用拘泥于这种布置,比如,可以设计为在一跨内两端的113跨处同时设后浇带,在中间部位垂直接通,即设计为折线(直角的Z字形),错开施工缝,对分散应力,减少通长裂缝产生,能起到一定的积极作用。
