装修工程工作联系单
- 格式:doc
- 大小:22.50 KB
- 文档页数:2
负责人: 郭俊
日 期:2017年10月27日
建设单位意见:
现场代表: 年 月 日
(学习的目的是增长知识,提高能力,相信一分耕耘一分收获,努力就一定可以获得应有的回报)
3、三个外门何时安装、直接影响后期工程进度(门及门套定制周期、成品易丢失。
4、材料进场问题,楼外何时回填。
5、消控制室确定方案,方案未定消防控制室无法施工。。
6、1F/2F卫生间无通风管道。
7、玻璃何时全部安装完毕,水电何时到位,直接影响施工。
请贵公司尽快答复、已便我施工方安排下一步施工计划!
谢谢!

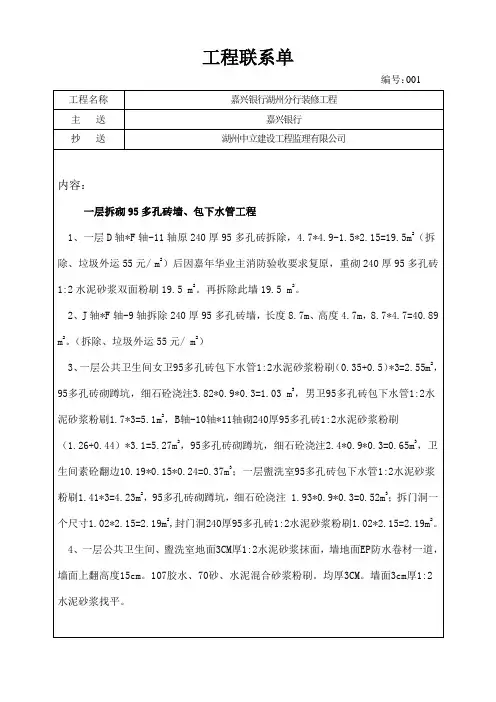

工作联系单
编 号
ZX-2017-10-27
工程名称
城发绿园P6楼装修工程
日 期
2017年10月27日
致:呼和浩特城发益晟房地产开发有限公司
关于城发绿园P6楼影响装修工程进度问题
1、地下室完工日期,如未完工至我施工方1F地面铺装无法进行。
2、暖气问题、何时送暖、如未送暖气至我施工方墙面批腻子无法进行。
