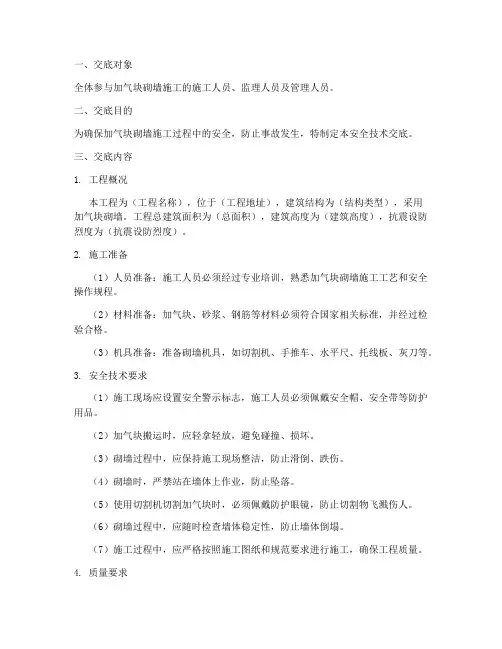

一、交底对象全体参与加气块砌墙施工的施工人员、监理人员及管理人员。
二、交底目的为确保加气块砌墙施工过程中的安全,防止事故发生,特制定本安全技术交底。
三、交底内容1. 工程概况本工程为(工程名称),位于(工程地址),建筑结构为(结构类型),采用加气块砌墙。
工程总建筑面积为(总面积),建筑高度为(建筑高度),抗震设防烈度为(抗震设防烈度)。
2. 施工准备(1)人员准备:施工人员必须经过专业培训,熟悉加气块砌墙施工工艺和安全操作规程。
(2)材料准备:加气块、砂浆、钢筋等材料必须符合国家相关标准,并经过检验合格。
(3)机具准备:准备砌墙机具,如切割机、手推车、水平尺、托线板、灰刀等。
3. 安全技术要求(1)施工现场应设置安全警示标志,施工人员必须佩戴安全帽、安全带等防护用品。
(2)加气块搬运时,应轻拿轻放,避免碰撞、损坏。
(3)砌墙过程中,应保持施工现场整洁,防止滑倒、跌伤。
(4)砌墙时,严禁站在墙体上作业,防止坠落。
(5)使用切割机切割加气块时,必须佩戴防护眼镜,防止切割物飞溅伤人。
(6)砌墙过程中,应随时检查墙体稳定性,防止墙体倒塌。
(7)施工过程中,应严格按照施工图纸和规范要求进行施工,确保工程质量。
4. 质量要求(1)加气块应整齐码放,灰缝厚度均匀。
(2)墙体垂直度、平整度应符合规范要求。
(3)砌体与结构连接牢固,不得出现裂缝、空鼓等现象。
5. 应急措施(1)如遇加气块倒塌、墙体倾斜等紧急情况,应立即停止施工,并采取相应措施进行处理。
(2)如发生人员受伤,应立即进行现场急救,并及时送往医院治疗。
四、交底时间(填写具体日期)五、交底人(填写交底人姓名及职务)六、接受交底人(填写接受交底人姓名及职务)七、注意事项1. 施工人员必须认真学习本安全技术交底,并严格遵守各项安全操作规程。
2. 施工过程中,如发现安全隐患,应立即停止施工,并报告相关部门。
3. 本安全技术交底为施工过程中必须遵守的安全规定,如有违反,将依法追究责任。
加气块砌筑技术交底加气块砌筑技术交底(上)一、施工材料1、加气块:按照设计需要选择不同规格,质量要符合相关标准,确保其强度、耐久性和抗渗性等性能。
2、砂浆:采用水泥、砂、砂浆增强剂等材料配制而成,砂浆要均匀涂覆在加气块表面,确保墙体的牢固性和稳定性。
3、钢筋:在需要加固的墙体、构件和梁柱等部位进行加筋,要按照设计要求进行布置和加固。
4、水泥:用于混凝土墙体、构件和梁柱等部位的粘结和固化,确保建筑物的强度和稳定性。
二、施工工艺1、砖扣:加气块应采用砖扣方式砌筑,即将加气块横向放置,两端向外突出,与下一块加气块咬口砌筑,确保墙体的牢固性。
2、错缝砌筑:为避免墙体出现裂缝,砖缝应采用错缝砌筑方式进行,即每一层的砖缝位置应与上下两层的砖缝位置错开,确保墙体的稳定性。
3、双拐角:在砌筑墙体的拐角处,应采用双拐角砖,以确保拐角处的坚固性和美观性。
4、外墙防潮:在砌筑外墙时,应在加气块表面涂刷防潮层,以防止外墙受潮生霉,影响建筑物的美观和使用寿命。
三、施工要点1、基础处理:在进行加气块砌筑前,要对基础进行处理,确保基础的坚实和平整。
2、同层砖接缝位置应错开;同柱或同墙体的开口位置要在同一层空心砖内或与插板连接处设置。
3、注意墙体的垂直度和水平度,特别是墙体的顶段、角落等部位要更加注意。
4、砌筑时要保证加气块质量,避免加气块的表面开裂,以影响墙体的牢固性。
5、在加气块表面涂刷砂浆前,要先浇注钢筋,并遵循钢筋加筋的设计布置要求。
加气块砌筑技术交底(下)四、验收标准1、加气块砌筑表面应平整,无开裂、剥落现象,砖缝应平齐、整洁,应符合现行建筑标准。
2、外墙面漆颜色、纹理、缝隙、尺寸等应符合设计要求,与建筑物的风格相协调。
3、加固墙体应确保钢筋布置正确、位置准确、间距均匀,钢筋与加气块之间应填充砂浆,确保其牢固稳定。
4、墙体表面应涂刷防潮层,确保外墙不受潮、不生霉,保持外墙的美观和使用寿命。
五、安全注意事项1、高处作业时,要佩戴安全帽、安全绳等安全防护设备,并确保升降机和脚手架等设备的牢固和稳定。
加气块砌筑技术交底记录大全一、砌筑前准备工作1.砌筑前,需将砌筑块按标号分类堆放,以便使用时取用方便。
2.在砌筑现场,要提前检查墙体的基底是否平整、符合要求。
3.准备好必要的工具,如切割机、电锤以及砌筑工具等。
4.检查施工现场是否有足够的通风,并清理好施工区域,确保工作环境整洁。
二、砌筑工艺流程1.先确定墙体砌筑的起点,根据地面标高确定砌筑起点的高度。
2.抹灰砂浆或水泥浆于墙体基底,使其平整、牢固。
3.按照设计要求,采用交错砌筑方式砌筑加气块墙体。
4.使用水平仪和垂直仪保证砌筑的水平和垂直度。
5.使用切割机或电锤将加气块进行切割、开槽,以便于安装管道和线路。
6.砌筑过程中要注意加气块的砌筑密实,要保证墙体的坚固性。
7.砌筑每一层块砌完成后,要及时用水平尺进行检查,调整砌筑误差。
8.在砌筑过程中,对于需要开口、孔洞的位置,要提前标记并注意形状和大小的准确性。
9.确保砌筑时加气块之间的缝隙均匀,不要出现缝隙太大或过小的情况。
10.在继续砌筑之前,要等待上一层砌筑完成后保持足够的硬度。
11.墙体砌筑完成后,要对其进行清理,清除多余的浆料和灰尘。
12.对砌筑好的墙体进行养护,保证其完全干燥后再进行后续的施工。
13.完成后的墙体应经质检部门检验,确保砌筑质量达到设计和施工要求。
14.砌筑工程完工后,要将施工现场进行清理整理,并做好相关档案记录。
三、安全注意事项1.砌筑过程中要佩戴好安全帽、手套、防尘口罩等个人防护用品。
2.注意施工现场的通风情况,保持空气流通,以防止有害气体的积聚。
3.使用切割机、电锤等电动工具时,要注意安全操作,避免操作失误造成伤害。
4.高空作业时,要使用安全带和安全网等安全设备,确保人员的安全。
5.加气块较重,搬运过程中应注意人力平衡,避免因搬运不当引起的意外伤害。
6.施工现场要做好防滑措施,以防止人员在施工中滑倒。
7.如发现工具设备存在故障,应及时停止使用,并及时维修或更换。
8.在施工现场,要确保安全通道畅通,防止因物品杂乱导致的危险事故。

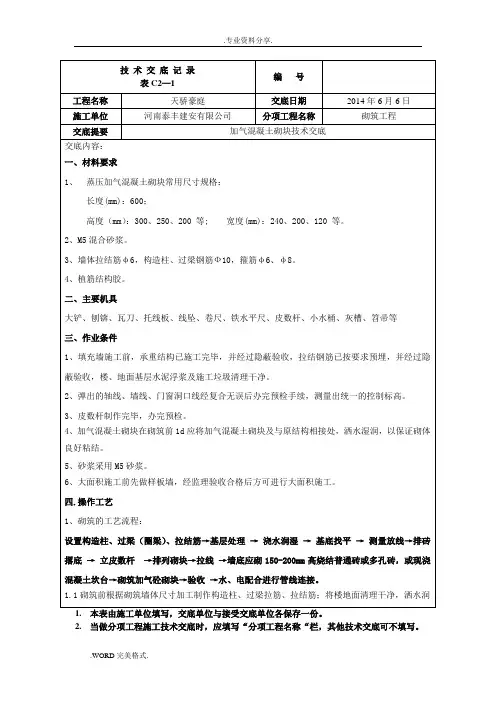

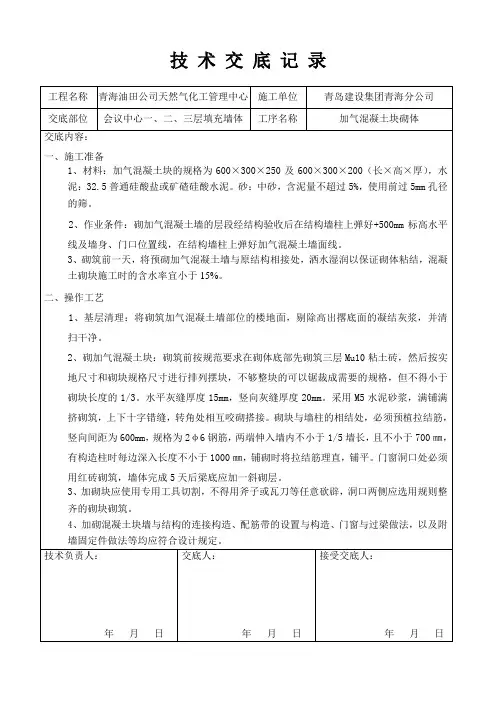

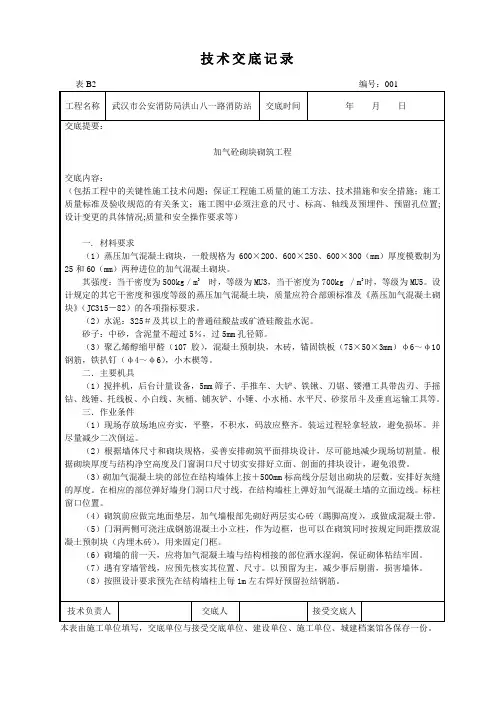

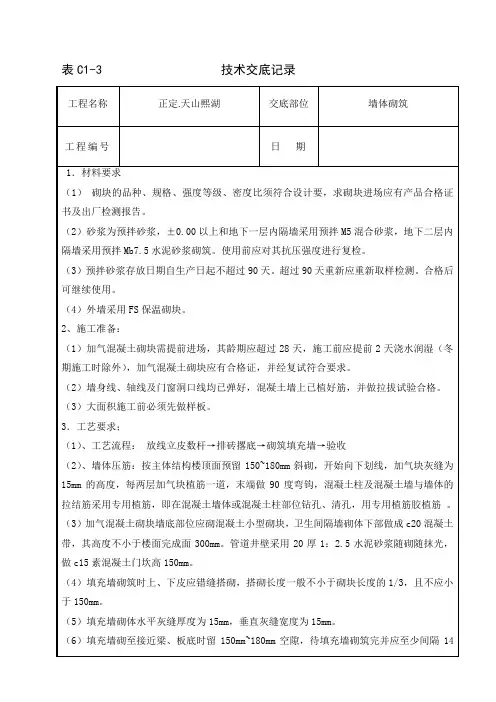

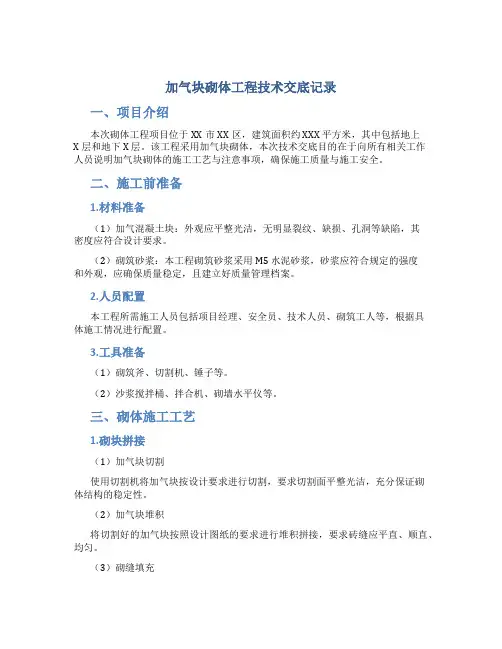

加气块砌体工程技术交底记录一、项目介绍本次砌体工程项目位于XX市XX区,建筑面积约 XXX 平方米,其中包括地上X 层和地下 X 层。
该工程采用加气块砌体,本次技术交底目的在于向所有相关工作人员说明加气块砌体的施工工艺与注意事项,确保施工质量与施工安全。
二、施工前准备1.材料准备(1)加气混凝土块:外观应平整光洁,无明显裂纹、缺损、孔洞等缺陷,其密度应符合设计要求。
(2)砌筑砂浆:本工程砌筑砂浆采用 M5 水泥砂浆,砂浆应符合规定的强度和外观,应确保质量稳定,且建立好质量管理档案。
2.人员配置本工程所需施工人员包括项目经理、安全员、技术人员、砌筑工人等,根据具体施工情况进行配置。
3.工具准备(1)砌筑斧、切割机、锤子等。
(2)沙浆搅拌桶、拌合机、砌墙水平仪等。
三、砌体施工工艺1.砌块拼接(1)加气块切割使用切割机将加气块按设计要求进行切割,要求切割面平整光洁,充分保证砌体结构的稳定性。
(2)加气块堆积将切割好的加气块按照设计图纸的要求进行堆积拼接,要求砖缝应平直、顺直、均匀。
(3)砌缝填充使用搅拌器搅拌砂浆,填充加气块砌缝,填缝时应注意砂浆厚薄均匀,搅拌砂浆过程中要确保砂浆的强度与密度稳定。
2.砖墙垂直度与水平度控制(1)垂直度控制在进行加气块砌体施工时,必须保证墙体垂直度的控制,通过使用专用的砌墙水平仪动态检测砌墙垂直度并及时调整。
(2)水平度控制在进行加气块砌体施工时,必须保证墙体水平度的控制,通过使用专用的砌墙水平仪检测砌墙水平度并及时调整。
3.砌缝处理砌块拼接完成后,应及时对砌缝进行处理,处理包括刮缝、刷缝、修补等,确保砌缝填充充分,接头平整并牢固。
4.墙体加劲在加气块砌体施工过程中,墙体加劲应及时进行,墙体加劲可以采用钢筋加固、混凝土灌注等方式,以增加墙体稳定性。
四、安全管理1.施工现场安全防护所有施工人员必须严格遵守安全操作规程,穿戴好安全带、安全帽、防尘口罩等安全设备,在施工现场设置警示牌,确保在施工过程中人员人身安全。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
250(150)
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称“栏,其他技术交底可不填写。
加气块砌体技术交底接,门洞口过梁标高严格按控制线控制。
六、施工要点及注意的质量问题1、如砌体工程从下往上进行,必须隔层砌筑;如从上向下进行,可以逐层砌筑。
2、砂浆的配合比采用重量比控制。
砂浆必须搅拌均匀,随拌随用;混合砂浆应在4小时内用完,禁止使用隔夜砂浆。
3、严禁干砖上墙,砌体材料浇水湿润的时间必须提前1~2d,砌体材料的含水率必须符合规范要求。
4、砌筑时应逐块砌筑,灰缝应横平竖直并饱满。
5、已砌筑好的墙体,不得再撬动、碰撞、松动。
若有碰撞、松动的墙体,应清除原有砂浆,重新砌筑。
6、对墙面的平整度和垂直度、砂浆饱满度和灰缝的均匀程度等,应及时检查并纠偏。
7、墙体拉结筋的位置、规格、数量、间距必须符合设计要求。
七、安全措施:1、砖堆放场地必须平整、排水通畅,砖的堆放高度不得超过两米2、用塔吊吊运砖时必须放置平稳,上部不得超出吊笼,防止吊运过程中脱落伤人。
3、料台必须根据施工方案搭设,严禁随意搭设。
调运时必须配备指挥人员,严禁输送材料时对料台进行冲撞。
4、料台一次堆放材料数量不得超过方案规定,边砌筑边上料,施工前不得提前大批量上料。
5、高出作业砌筑墙体时登高设施必须稳固,符合河南省高处作业规定,堆放材料时防止高处作业坠落伤人,注意交叉作业施工。
八、成本品保护:1、砖在运输、装卸过程中严禁抛掷和倾倒,进场后应按品种、规格分类堆放整齐,堆置高度不宜超过1.5m。
2、严禁干块和含水率饱和的砌块上墙,为防止或控制砌体干缩裂缝的产生,应做好框架柱、梁与砌体之间的接缝、勾缝处理,严禁混砌。
3、临时施工洞口、脚手眼部位应预留拉结筋,补砌时砂浆强度应提高一个等级,将接槎处清理干净,并浇水湿润。

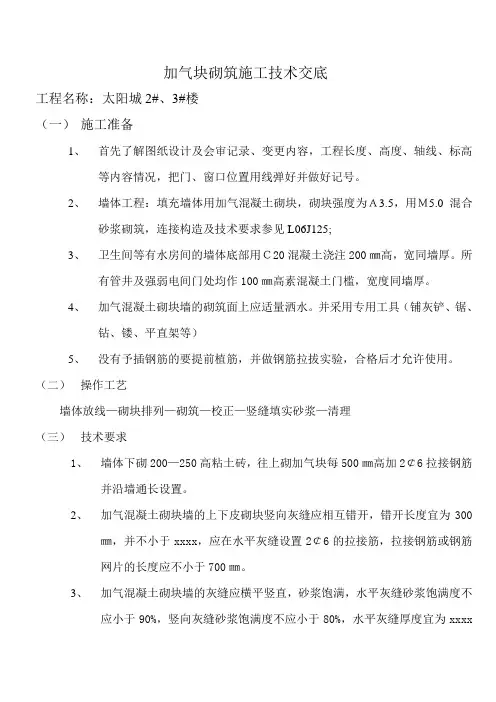

加气块砌筑施工技术交底工程名称:太阳城2#、3#楼(一)施工准备1、首先了解图纸设计及会审记录、变更内容,工程长度、高度、轴线、标高等内容情况,把门、窗口位置用线弹好并做好记号。
2、墙体工程:填充墙体用加气混凝土砌块,砌块强度为A3.5,用M5.0混合砂浆砌筑,连接构造及技术要求参见L06J125;3、卫生间等有水房间的墙体底部用C20混凝土浇注200㎜高,宽同墙厚。
所有管井及强弱电间门处均作100㎜高素混凝土门槛,宽度同墙厚。
4、加气混凝土砌块墙的砌筑面上应适量洒水。
并采用专用工具(铺灰铲、锯、钻、镂、平直架等)5、没有予插钢筋的要提前植筋,并做钢筋拉拔实验,合格后才允许使用。
(二)操作工艺墙体放线—砌块排列—砌筑—校正—竖缝填实砂浆—清理(三)技术要求1、墙体下砌200—250高粘土砖,往上砌加气块每500㎜高加2¢6拉接钢筋并沿墙通长设置。
2、加气混凝土砌块墙的上下皮砌块竖向灰缝应相互错开,错开长度宜为300㎜,并不小于xxxx,应在水平灰缝设置2¢6的拉接筋,拉接钢筋或钢筋网片的长度应不小于700㎜。
3、加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于90%,竖向灰缝砂浆饱满度不应小于80%,水平灰缝厚度宜为xxxx为20㎜。
4、加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面,加气混凝土砌块露端面,加气混凝土砌块墙的T字交换处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块。
5、加气混凝土砌块墙的转角处、与构造柱、剪力墙柱连接处均应放置拉接筋2¢6沿墙高500㎜分层通长设置。
6、砌块墙的室外窗台宜采用≥60㎜厚混凝土带,以利窗框固定,并避免窗台渗水影响墙身,并在外边留置50㎜×20㎜刚性止水槽。
7、每一楼层内的砌块墙上应连续砌完,不得接槎,如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。
加气混凝土砌块墙上不得留设脚手眼。
8、加气混凝土砌块墙砌至接近梁板底时,应留一定空隙,待墙体砌筑完并应至少间隔7天后,再将其补砌挤紧。
技术交底郑州市工程质量监督站监制技术交底郑州市工程质量监督站监制技术交底郑州市工程质量监督站监制技术交底郑州市工程质量监督站监制技术交底工程部位砌体工程交底对象瓦工交底人接收人参加交底人员全体瓦工内容3、砌筑时拉结筋不得随意弯折。
组砌方法应正确,上下错缝,内外搭接,严禁通缝及包心砌法。
墙体交接处应同时砌筑及斜槎砌筑,斜槎长度不得小于墙高的2/3,不应留直槎(挑槎)严禁留凹槎,若因施工需要留直槎时,必须沿高度每隔500mm 增设2φ6长度为1000mm的拉结筋。
4、盘完角后先用靠尺校验垂直后方可挂线砌墙,严禁墙体砌完后用锤砸墙。
5、拉结筋应先铺浆后安置,拉结筋就位时离墙体边沿进50mm,末端弯钩外露墙面3mm,并用油漆画圈标记。
6、预制过梁两端搁置长度不得少于250mm,并用1:2.5水泥砂浆铺10mm厚的座浆。
现浇过梁一端或二端与剪力墙连接时,应凿毛毛化,毛化深度20mm便于连接。
填充墙上预留洞口≥300mm的洞口顶部必须设预制过梁,过梁两端搁置长度不得少于250mm。
7、作业层现浇板上不得集中堆料,堆料不得超过2.0KN/m2,不得用墙体材料及其他重物冲撞楼板。
8、填充墙顶部严格按要求施工,木楔挤紧,砂浆填实,严禁在缝隙内填入砖块及垃圾,严禁光封堵表面及内空外实等现象。
9、严格按工艺规程、验收规范及公司内部质量标准施工,加强过程控制,杜绝返工及出现质量通病现象。
10、允许偏差轴线位置偏移;8,垂直;5,表面平整;6,洞口尺寸;± 3,上下层门窗洞口偏移;10,灰缝厚度;水平灰缝12-15,竖向灰缝15-20。
七、安全技术措施(一)、一般安全要求1.砖、加气砼块等,砌筑前均应在地面上用水淋湿至湿透,不应将砌块运到操作地点时才进行,以免造成场地湿滑。
2.雨季施工不得使用过湿的砌块,以避免砂浆流淌,影响砌体质量,雨后继续施工时,应复核砌体垂直度。
4.雨季施工要做好防雨措施,严防雨水冲走砂浆,造成砌体倒塌。
施工技术交底作业准备砖浇水砌砖墙验评四、施工注意事项及要求(1)材料进场卸货及堆放要求砌块进场后,应采用叉车或吊车平稳装卸,严禁翻斗倾卸和抛掷。
露天堆放时应采用覆盖措施,防止雨雪和污染。
堆放场地应坚硬平整无积水,不得直接接触地面堆放,并且靠近施工现场,以减少多次搬运。
砌块应按品种、规格及强度等级分别堆放整齐,堆放高度不应超过2m。
砌块堆放示意图(2)施工要求1)砌筑要求1、本工程地下室隔墙砌筑时砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的1/3,且最小搭接长度应不小于150mm。
当不能满足时,在水平灰缝中应设置2,6 钢筋或,4钢筋网片加强,加强筋从砌块搭接的错缝部位起,每侧搭接长度不宜小于700mm。
2、砌筑前应对基层进行清理和找平,按设计要求测量放线、配块,并应每层挂线砌筑,确保墙面平整度和垂直度。
3、砌筑第一层砌块时应保证底面平整,如不平整,应先用1:3水泥砂浆找平,再用专用砂浆砌筑。
4、蒸压砂加气砼砌块采用薄层砂浆(粘接剂)砌筑时,应符合下列规定:A.砌筑砂浆应采用专用粘接砂浆。
B.砌块不得用水浇湿,其灰缝厚度控制在2至4mm。
C.砌块与拉结筋的连接,应预先在相应位置的砌块上表面开始凹槽;砌筑时,钢筋应居中放置在凹槽砂浆。
D.砌块砌筑过程中,当在水平面及垂直面上有超过2mm的错边量时,应采用钢齿磨板和磨砂板磨平,磨平后方可进行下道工序的施工。
5、在砌块上钻孔、镂槽、切割须采用专用工具进行处理,严禁任意剔凿或劈砍。
6、砌块填充墙上不得留设脚手眼。
7、墙体砌筑施工时水平胶缝饱满度应大于90%,垂直胶缝饱满度应大于80%。
8、砌体的组砌方法应正确。
砌体转角处应采取整块砌块盘脚(即大盘脚),砌块墙的转角及丁型交接处,应纵横搭砌,但不得出现通缝的现象。
附图:墙体转角做法示意图9、砌筑好的砌块不应任意移动或碰撞,如需校正,应清理原胶粘剂,重新批抹胶粘剂后进行砌筑。
10、地下室施工时负4层加气块下砌筑7皮实心小砖,负3至负1层加气块下砌筑3 皮实心小砖。
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ—005
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
加气混凝土砌块砌筑搭砌长度小于150mm时处理方法砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T字交接处,应使横墙砌块隔皮断面露头。
详见下图。
交底人接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
加气混凝土砌块转角砌法
加气混凝土砌块T形砌法
交底人接受交底人
加气混凝土砌块填充墙构造柱
审核人交底人接受交底人
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
