地下车库地坪做法-止水节预埋施工工艺标准
- 格式:docx
- 大小:162.39 KB
- 文档页数:5

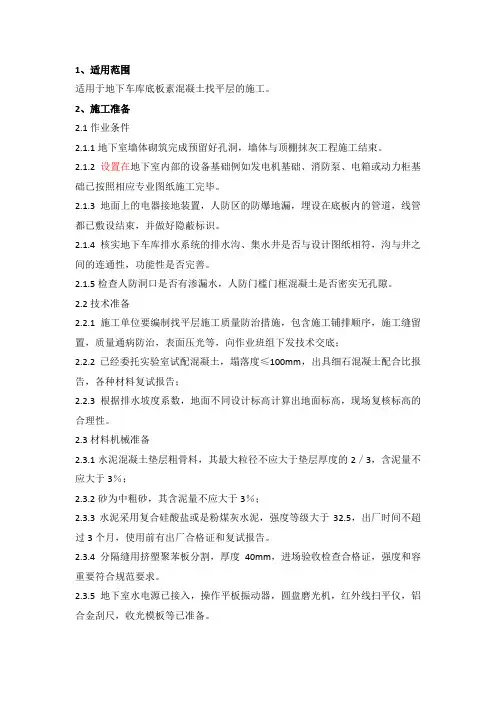

1、适用范围适用于地下车库底板素混凝土找平层的施工。
2、施工准备2.1作业条件2.1.1地下室墙体砌筑完成预留好孔洞,墙体与顶棚抹灰工程施工结束。
2.1.2设置在地下室内部的设备基础例如发电机基础、消防泵、电箱或动力柜基础已按照相应专业图纸施工完毕。
2.1.3地面上的电器接地装置,人防区的防爆地漏,埋设在底板内的管道,线管都已敷设结束,并做好隐蔽标识。
2.1.4核实地下车库排水系统的排水沟、集水井是否与设计图纸相符,沟与井之间的连通性,功能性是否完善。
2.1.5检查人防洞口是否有渗漏水,人防门槛门框混凝土是否密实无孔隙。
2.2技术准备2.2.1施工单位要编制找平层施工质量防治措施,包含施工铺排顺序,施工缝留置,质量通病防治,表面压光等,向作业班组下发技术交底;2.2.2已经委托实验室试配混凝土,塌落度≤100mm,出具细石混凝土配合比报告,各种材料复试报告;2.2.3根据排水坡度系数,地面不同设计标高计算出地面标高,现场复核标高的合理性。
2.3材料机械准备2.3.1水泥混凝土垫层粗骨料,其最大粒径不应大于垫层厚度的2/3,含泥量不应大于3%;2.3.2砂为中粗砂,其含泥量不应大于3%;2.3.3水泥采用复合硅酸盐或是粉煤灰水泥,强度等级大于32.5,出厂时间不超过3个月,使用前有出厂合格证和复试报告。
2.3.4分隔缝用挤塑聚苯板分割,厚度40mm,进场验收检查合格证,强度和容重要符合规范要求。
2.3.5地下室水电源已接入,操作平板振动器,圆盘磨光机,红外线扫平仪,铝合金刮尺,收光模板等已准备。
3、操作工艺基层清理→挤塑板分隔缝冲筋、做标高点→砼浇筑振捣→装饰面层→切缝→养护3.1基层处理3.1.1初步清扫将待处理地面上的垃圾(泥巴、水泥砂浆、覆盖用的塑料薄膜)清理干净;筏板渗水的地方经专项处理后经验收不渗水;有油污的地方应用有机溶剂(天水、二甲苯)等洗净;3.1.2有油漆或其他不明污染物的地方用打磨、有机溶剂擦洗,酸洗等方法清除;3.1.3地面打毛,用双滚轴混凝土地面清灰机或地面凿毛机对不容易清理的白灰、水泥渣、混凝土进行打磨。
止水节预埋施工工艺标准2017年5月目录一、止水节结构特点 (3)二、适用范围 (3)三、工艺原理 (3)四、施工工艺流程及操作要点 (3)止水节预埋施工工艺一、止水节结构特点止水节主要由管件主体、止水翼环、底部双层内插式承口以及固定支座等组成;结构简单、操作方便、无需预留孔洞,随顶板浇筑一次成型;改变了传统管道安装中采用预留孔洞的安装施工方法,避免了预留孔洞在安装中由于人为因素及砼收缩等原因引起的渗漏。
二、适用范围本工艺可用于住宅卫生间、厨房、阳台、露台、空调板等管道穿过现浇楼板的管道安装工程(主立管除外)。
三、工艺原理目前卫生间等有防水要求房间存在管道周边渗漏现象,其根本原因是由立管封堵时现浇楼板与二次浇捣的细石砼、PVC立管收缩徐变产生裂缝所引起。
针对上述现象,采用本工艺可以有效解决传统预留管道安装施工所导致的卫生间渗漏难题。
四、施工工艺流程及操作要点1、工艺流程定位→固定止水节→浇捣板面→拆除模板→砌体、粉刷→立管安装→支管安装(直接插入止水节)→卡件固定→闭水试验。
2、操作要点:(1)根据支模轴线,在安装好的制作完卫生间模板弹出止水节安装定位十字线。
(2)用2寸钉将“止水节”按十字线在四角固定。
(3)固定“止水节”后,用木屑或黄砂垫满“止水节”管身,避免浇捣时混凝土浆流入管身。
(4)浇捣混凝土时应注意观察“止水节”有无位移变形或堵塞情况,发现问题应立即停止浇捣进行整改修复。
如下图:(现浇型定位)现浇型止水节定位图(5)工艺流程图:轴线定位浇捣成型安装完成模板拆除3、注意事项:1.成品止水节规格要根据图纸设计要求选材,安装工人要仔细核对点位,在模板安装并完成底筋绑扎之后,安装工人再现场定位,用适当的圆钉穿过连接支座上固定孔将预埋件固定在底模上,再用管帽盖住上口,以防混凝土砂浆和杂物掉入其中。
2.浇筑混凝土时,安装工人要现场守护,土建工人也要密切配合,预埋件如果发生位移倾斜等,要及时处理,并在施工过程中做好成品保护。

地下停车场地面防水施工工艺地下停车场地面的防水施工工艺是确保停车场地面防水性能的关键步骤。
下面将介绍一种常用的施工工艺供参考。
工艺步骤1. 清理地面:在进行地下停车场地面的防水施工之前,首先需要对地面进行彻底清理。
清理过程应包括清除所有杂物、油污和灰尘等。
2. 补平和修复:对于存在明显凹凸不平的地面,需要进行补平和修复,确保地面表面平整。
3. 强度处理:基于地下停车场地面的承重要求,可以考虑使用合适的强度处理措施,例如加固钢筋或使用加强层材料。
4. 底层防水材料:选择合适的底层防水材料进行施工。
常见的底层防水材料包括防水卷材、涂料等。
根据具体情况选择材料,并确保施工时完全覆盖地面。
5. 中层防水材料:在底层防水材料施工完成后,可以考虑使用中层防水材料进一步提高防水性能。
常见的中层防水材料包括防水胶粘剂、水泥浆等。
6. 表层防水材料:最后,选择合适的表层防水材料进行覆盖。
表层防水材料应具有耐磨、耐压、耐化学品腐蚀等特性,以确保地下停车场地面的持久防水性能。
7. 施工检查:在施工过程中,需要进行定期检查,确保每个施工步骤的质量和密封性。
如果发现问题,及时进行修复。
注意事项- 施工过程中应确保施工环境干燥,避免雨水等对施工质量的影响。
- 选择符合相关标准和要求的防水材料,并确保材料质量。
- 严格按照施工工艺步骤进行,确保每个步骤的施工质量和保护措施。
- 施工完毕后,应进行防水性能的测试,确保地下停车场地面的防水效果符合预期。
以上是一种常用的地下停车场地面防水施工工艺,供参考。
在实际应用中,根据具体情况可以进行适当调整和改进。
集团建筑工程工艺工法标准-地下车库地坪篇质检部2019年8月20日前言壹基本规定贰材料性能指标质量控制要点叁优秀做法示例肆3地下车库地坪常用做法一般有:耐磨地坪、环氧地坪、固化地坪等,也有耐磨地坪+密封固化剂的做法。
环氧地坪属于树脂类整体面层,耐磨地坪和固化地坪属于水泥类整体面层。
设计和施工主要遵循《建筑地面设计规范》GB50037-2013和《建筑地面工程施工质量验收规范》GB50209-2010的要求。
(一)设计要求混凝土地面找平层,应符合下列要求:1、混凝土找平层(兼找坡)的厚度最薄处不应小于100mm,强度等级不应小于C25。
2、应在混凝土找平层顶面下30mm处配置直径为6mm,间距为150mm~200mm 的双向钢筋网。
(二)施工质量验收要求1硬化耐磨面层1.1 硬化耐磨面层采用撒布铺设时,耐磨材料应撒布均匀,厚度应符合设计要求;混凝土基层或砂浆基层的厚度及强度应符合设计要求。
1.2 硬化耐磨面层伸缩缝的间距及缝深、缝宽、填缝材料应符合设计要求。
1.3 硬化耐磨面层采用的材料应符合设计要求和国家现行有关标准的规定。
1.4 硬化耐磨面层的厚度、强度等级、耐磨性能应符合设计要求。
1.5 面层与基层(或下一层)结合应牢固,且应无空鼓、裂缝。
当出现空鼓时,空鼓面积不应大于400cm2。
1.6 面层表面坡度应符合设计要求,不应有倒泛水和积水现象。
1.7 面层表面应色泽一致,切缝应顺直,不应有裂纹、脱皮、麻面、起砂等缺陷。
1.8 硬化耐磨面层表面平整度的允许偏差为4mm,用2m靠尺和楔形塞尺检查;踢脚线上口平直允许偏差为4mm,缝格顺直允许偏差为3mm,拉5m线和用钢尺检查。
2涂料面层2.1 涂料面层应采用丙烯酸、环氧、聚氨酯等树脂型涂料涂刷。
地下车库地面装修材料燃烧性能等级应为B1级。
2.2 涂料面层的基层应符合下列规定:2.2.1 应平整、洁净;2.2.2 强度等级不应小于C25;2.2.3 含水率应与涂料的技术要求相一致。

地下停车场自流坪地面施工方法及施工工艺一、施工方法1.原材料准备:首先需要准备好所需的原材料,包括水泥、沙子、水、固化剂等。
2.地面处理:施工前需要对地下停车场的地面进行处理。
首先要确保地面坚实平整,并清理干净,确保无积水、杂物等。
3.底层施工:在地面处理完成后,可以开始进行底层施工。
首先要进行底层的混凝土浇筑,以增加地面的强度。
4.腻子层施工:底层混凝土浇筑完成后,可以进行腻子层施工。
腻子层的作用是填平地面的凹凸不平,增加地面的平整度。
5.自流坪地面施工:腻子层施工完成后,可以进行自流坪地面的施工。
首先将水泥、沙子和水按照一定的比例搅拌均匀,然后将混合物倒在地面上,并利用专用工具将其铺平。
6.固化层施工:自流坪地面施工完成后,需要进行固化层的施工。
固化层的作用是增加地面的硬度和耐磨性。
7.养护:自流坪地面施工完成后,需要进行一定的养护。
通常情况下,需要在施工后的48小时内进行养护,包括保持地面的干燥、避免大力碰撞等。
二、施工工艺1.地面处理工艺:对地下停车场的地面进行清理、除尘,并进行底层混凝土浇筑,增加地面的强度。
2.腻子层工艺:进行腻子层施工,填平地面的凹凸不平,增加地面的平整度。
3.自流坪地面工艺:将水泥、沙子和水按照一定比例搅拌均匀,并将混合物倒在地面上,利用专用工具将其铺平。
4.固化层工艺:进行固化层施工,增加地面的硬度和耐磨性。
5.养护工艺:施工完成后,进行养护,保持地面的干燥、避免大力碰撞等。
三、施工注意事项1.施工前要仔细检查地面的平整度,确保地面没有凹凸不平、有坑洼等问题。
2.在施工过程中要严格按照施工工艺,控制好水泥、沙子和水的比例,确保混合物的质量。
3.在自流坪地面施工过程中,要保持现场的通风良好,避免粉尘对工人的伤害。
4.施工完成后,要进行一定的养护,按照要求进行施工的48小时内保持地面干燥、避免大力碰撞等。
总结:地下停车场自流坪地面施工方法及施工工艺主要包括地面处理、底层施工、腻子层施工、自流坪地面施工、固化层施工和养护工作。

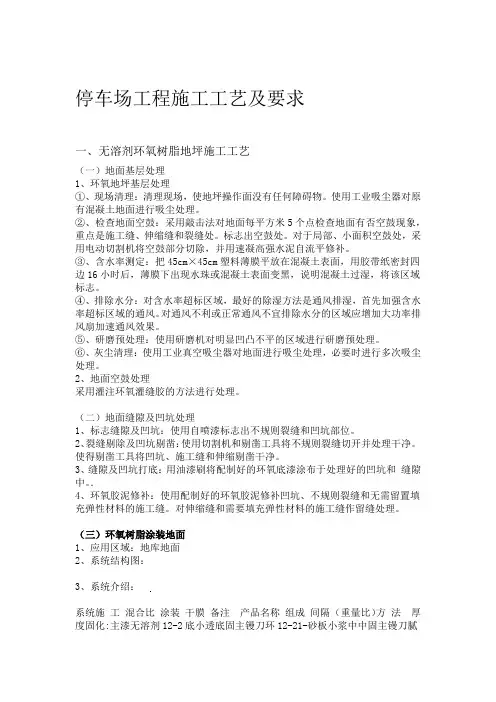

停车场工程施工工艺及要求一、无溶剂环氧树脂地坪施工工艺(一)地面基层处理1、环氧地坪基层处理①、现场清理:清理现场,使地坪操作面没有任何障碍物。
使用工业吸尘器对原有混凝土地面进行吸尘处理。
②、检查地面空鼓:采用敲击法对地面每平方米5个点检查地面有否空鼓现象,重点是施工缝、伸缩缝和裂缝处。
标志出空鼓处。
对于局部、小面积空鼓处,采用电动切割机将空鼓部分切除,并用速凝高强水泥自流平修补。
③、含水率测定:把45cmX45cm塑料薄膜平放在混凝土表面,用胶带纸密封四边16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,将该区域标志。
④、排除水分:对含水率超标区域,最好的除湿方法是通风排湿,首先加强含水率超标区域的通风。
对通风不利或正常通风不宜排除水分的区域应增加大功率排风扇加速通风效果。
⑤、研磨预处理:使用研磨机对明显凹凸不平的区域进行研磨预处理。
⑥、灰尘清理:使用工业真空吸尘器对地面进行吸尘处理,必要时进行多次吸尘处理。
2、地面空鼓处理采用灌注环氧灌缝胶的方法进行处理。
(二)地面缝隙及凹坑处理1、标志缝隙及凹坑:使用自喷漆标志出不规则裂缝和凹坑部位。
2、裂缝剔除及凹坑剔凿:使用切割机和剔凿工具将不规则裂缝切开并处理干净。
使得剔凿工具将凹坑、施工缝和伸缩剔凿干净。
3、缝隙及凹坑打底:用油漆刷将配制好的环氧底漆涂布于处理好的凹坑和缝隙中。
4、环氧胶泥修补:使用配制好的环氧胶泥修补凹坑、不规则裂缝和无需留置填充弹性材料的施工缝。
对伸缩缝和需要填充弹性材料的施工缝作留缝处理。
(三)1.5mm环氧树脂涂装地面1、应用区域:地库地面2、系统结构图:中涂层一底途层! 水泥基面系统组成产品名称施.11 方法混合比(重量比)涂装间隔干膜厚度备注底漆无溶剂环氧树脂渗透底漆滚筒施工2道主漆:固化剂2: 112-24 小时> 0. 2mm无溶剂环氧流式砂浆中涂一帥主漆:固化剂5: 112-24 小时> 0. 8mm腻子层无溶剂环氧流式砂浆中涂鰻刀、刮板施1 -2道主漆:固化剂5: 112-24小时> 0. 2mm面漆层腻子层(四)、施工工艺描述1、底涂安装底涂层一:在处理好的地坪吸尘后涂刷环氧地坪底漆,环氧地坪底漆按无溶剂及固化剂的重量比用量具准确讣量并搅拌均匀。
地下车库地坪施工工艺标准化做法
一、地下车库地坪做法——A 标准(精品刚需类项目)
1、车库地坪材料及构造做法
附注:1、面层平整度控制在2m 误差4mm 以内(两米尺杆+塞尺)。
2、楼地面结构层做法以施工图为准。
3、上述做法中相关要求参照12 系列建筑标准设计图集《工程用料做法》12YJ1 执行。
一、地下车库地坪做法——A 标准(精品刚需类项目)
2、车库地坪材料及构造做法完成效果参考
附注:仅地坪效果供参考,墙、柱、顶设计方案根据具体项目方案确定。
二、地下车库地坪做法——B 标准(品质改善类项目)
1、车库地坪材料及构造做法
附注:面层平整度要求等参见A 标准。
二、地下车库地坪做法——B 标准(品质改善类项目)
2、车库地坪材料及构造做法完成效果参考
附注:仅地坪效果供参考,墙、柱、顶设计方案根据具体项目方案确定。
三、地下车库地坪做法——C 标准(高端项目)
1、车库地坪材料及构造做法
附注:1、面层平整度控制在2m 误差4mm 以内(两米尺杆+塞尺)
2、楼地面结构层做法以施工图为准。
3、上述做法中相关要求参照12 系列建筑标准设计图集《工程用料做法》12YJ1 执行。
三、地下车库地坪做法——C 标准(高端项目)
2、车库地坪材料及构造做法完成效果参考
附注:仅地坪效果供参考,墙、柱、顶设计方案根据具体项目方案确定。

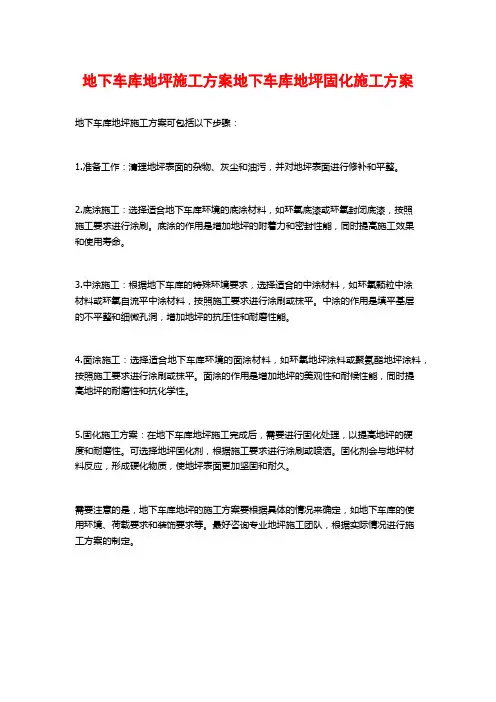

地下车库地坪施工方案地下车库地坪固化施工方案
地下车库地坪施工方案可包括以下步骤:
1.准备工作:清理地坪表面的杂物、灰尘和油污,并对地坪表面进行修补和平整。
2.底涂施工:选择适合地下车库环境的底涂材料,如环氧底漆或环氧封闭底漆,按照
施工要求进行涂刷。
底涂的作用是增加地坪的附着力和密封性能,同时提高施工效果
和使用寿命。
3.中涂施工:根据地下车库的特殊环境要求,选择适合的中涂材料,如环氧颗粒中涂
材料或环氧自流平中涂材料,按照施工要求进行涂刷或抹平。
中涂的作用是填平基层
的不平整和细微孔洞,增加地坪的抗压性和耐磨性能。
4.面涂施工:选择适合地下车库环境的面涂材料,如环氧地坪涂料或聚氨酯地坪涂料,按照施工要求进行涂刷或抹平。
面涂的作用是增加地坪的美观性和耐候性能,同时提
高地坪的耐磨性和抗化学性。
5.固化施工方案:在地下车库地坪施工完成后,需要进行固化处理,以提高地坪的硬
度和耐磨性。
可选择地坪固化剂,根据施工要求进行涂刷或喷洒。
固化剂会与地坪材
料反应,形成硬化物质,使地坪表面更加坚固和耐久。
需要注意的是,地下车库地坪的施工方案要根据具体的情况来确定,如地下车库的使
用环境、荷载要求和装饰要求等。
最好咨询专业地坪施工团队,根据实际情况进行施
工方案的制定。

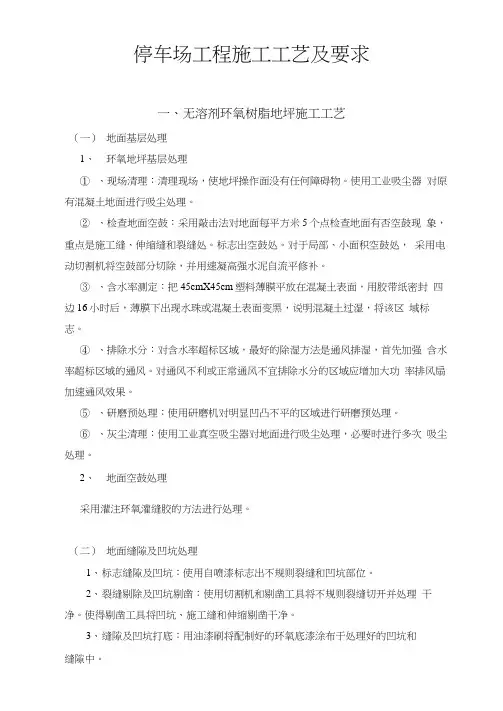

停车场工程施工工艺及要求一、无溶剂环氧树脂地坪施工工艺(一)地面基层处理1、环氧地坪基层处理①、现场清理:清理现场,使地坪操作面没有任何障碍物。
使用工业吸尘器对原有混凝土地面进行吸尘处理。
②、检查地面空鼓:采用敲击法对地面每平方米5个点检查地面有否空鼓现象,重点是施工缝、伸缩缝和裂缝处。
标志出空鼓处。
对于局部、小面积空鼓处,采用电动切割机将空鼓部分切除,并用速凝高强水泥自流平修补。
③、含水率测定:把45cm×45cm塑料薄膜平放在混凝土表面,用胶带纸密封四边16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,将该区域标志。
④、排除水分:对含水率超标区域,最好的除湿方法是通风排湿,首先加强含水率超标区域的通风。
对通风不利或正常通风不宜排除水分的区域应增加大功率排风扇加速通风效果。
⑤、研磨预处理:使用研磨机对明显凹凸不平的区域进行研磨预处理。
⑥、灰尘清理:使用工业真空吸尘器对地面进行吸尘处理,必要时进行多次吸尘处理。
2、地面空鼓处理采用灌注环氧灌缝胶的方法进行处理。
(二)地面缝隙及凹坑处理1、标志缝隙及凹坑:使用自喷漆标志出不规则裂缝和凹坑部位。
2、裂缝剔除及凹坑剔凿:使用切割机和剔凿工具将不规则裂缝切开并处理干净。
使得剔凿工具将凹坑、施工缝和伸缩剔凿干净。
3、缝隙及凹坑打底:用油漆刷将配制好的环氧底漆涂布于处理好的凹坑和缝隙中。
.4、环氧胶泥修补:使用配制好的环氧胶泥修补凹坑、不规则裂缝和无需留置填充弹性材料的施工缝。
对伸缩缝和需要填充弹性材料的施工缝作留缝处理。
(三)环氧树脂涂装地面1、应用区域:地库地面2、系统结构图:3、系统介绍:系统施工混合比涂装干膜备注产品名称组成间隔(重量比)方法厚度固化:主漆无溶剂12-2底小透底固主镘刀环12-21-砂板小浆中中固主镘刀腻12-2板1-小浆中固主薄12-2小面2-养天可人员行走天可轻载天可承受重(四)、施工工艺描述1、底涂安装底涂层一:在处理好的地坪吸尘后涂刷环氧地坪底漆,环氧地坪底漆按无溶剂及固化剂的重量比用量具准确计量并搅拌均匀。
正弘置业止水节预埋施工工艺标准
编制:
目录一、止水节结构特点 (3)
二、适用范围 (3)
三、工艺原理 (3)
四、施工工艺流程及操作要点 (3)
止水节预埋施工工艺
一、止水节结构特点止水节主要由管件主体、止水翼环、底部双层内插式承口以及固定
支座等组成;结构
简单、操作方便、无需预留孔洞,随顶板浇筑一次成型;改变了传统管道安装中采用预留孔洞的安装施工方法,避免了预留孔洞在安装中由于人为因素及砼收缩等原因引起的渗漏。
二、适用范围
本工艺可用于住宅卫生间、厨房、阳台、露台、空调板等管道穿过现浇楼板的管道安装工程(主立管除外)。
三、工艺原理
目前卫生间等有防水要求房间存在管道周边渗漏现象,其根本原因是由立管封堵时现浇楼板与二次浇捣的细石砼、PVC 立管收缩徐变产生裂缝所引起。
针对上述现象,采用本工艺可以有效解决传统预留管道安装施工所导致的卫生间渗漏难题。
四、施工工艺流程及操作要点
1、工艺流程定位→固定止水节→浇捣板面→拆除模板→砌体、粉刷→立管安装→支管
安装(直接
插入止水节)→卡件固定→闭水试验。
2、操作要点:
(1)根据支模轴线,在安装好的制作完卫生间模板弹出止水节安装定位十字线。
(2)用2 寸钉将“止水节”按十字线在四角固定。
(3)固定“止水节”后,用木屑或黄砂垫满“止水节”管身,避免浇捣时混凝土浆
流入管身。
(4)浇捣混凝土时应注意观察“止水节”有无位移变形或堵塞情况,发现问题应立即停止浇捣进行整改修复。
如下图:
现浇型止水节定位图
(5)工艺流程图:
轴线定位浇捣成型
止水节
安装完成模板拆除
3、注意事项:
1.成品止水节规格要根据图纸设计要求选材,安装工人要仔细核对点位,在模板安装并完成底筋绑扎之后,安装工人再现场定位,用适当的圆钉穿过连接支座上固定孔将预埋件固定在底模上,再用管帽盖住上口,以防混凝土砂浆和杂物掉入其中。
2.浇筑混凝土时,安装工人要现场守护,土建工人也要密切配合,预埋件如果发生位移倾斜等,要及时处理,并在施工过程中做好成品保护。
3.土建拆模之后,在下道工序施工前,将固定预埋件的圆钉伸出部分切除,切断处涂抹防锈漆。
4.安装管道时,清理预埋件内承口污物涂抹胶水,将管道端面也涂抹胶水然后插入下端的双层内插式承口中,安装管道支架固定管道使之与预埋件紧密连接。
5.预埋止水节的位置应满足安装位置要求,规格必须与管道规格相匹配。
