ADSS光缆安装、施工手册全介质自承式(ADSS)光缆安装手册目录1.前言2.ADSS光缆安装前期准备2、1光缆路由的勘测2、2材料核实2、3施工方案的确定2、4施工人员的培训2、5施工器具的配备2、6安装事项3、 ADSS光缆施工过程3、1光缆装卸3、2辅助金属的安装3、3牵引绳的布放3、4牵引机、张力机的布置 3、5牵引前的检查3、6光缆的牵引3、7交叉跨越的处理3、8弧垂确定3、9安装金具3、10余缆处理4、光缆接续及纪录5光缆的维护1前言1.1随着电力通讯事业的蓬勃发展,电力系统内部通信光纤网络正在逐步建立,全介质自承式(ADSS)光缆得到了广泛应用。
杭州四海光纤网络有限公司致力于通信光缆产品项目的开发以及施工方案的探索。
为了保证ADSS光缆安装顺利进行,避免因施工不当造成人力、物力的损失,特编制本安装手册。
1.2 本手册就全介质自承式(ADSS)光缆安装事宜仅提供一些基本说明,所涉及的方法和注意事项仅供路线设计和安装人员参考。
1.3 ADSS光缆有关参数、线路配置、线路张力、弧垂数据等将在杭州四海光纤网络有限公司的其他技术文件中给出。
杭州四海光纤施工督导专业服务队提供ADSS光缆安装指导服务。
1.4 ADSS光缆是一种与电力线路同杆架设的特种光缆、安装方式与电力传输线安装有一致的方面,安装时可参照ANSI/IEEE 524—1980标准架空传输导线安装技术,以及电力工业部DL/T 547-94电力系统光纤通信运行管理规程等,带电施工过程中严格遵循电力系统带电操作的相关规程。
1.5所有参与施工人员必须经过安全培训,方能参与施工。
所有登高器械、验电器,接地线等都必须送劳动管理部门检验,在杆上施工严禁使用卷尺之类的细长金属物。
在潮湿、大风天气不允许施工。
2施工前期准备为了使施工得以顺利进行,必须做好施工前准备工作,包括线路勘测、材料核查、施工方案的落实、人员的培训、施工器具的配备。
2.1 线路的勘测施工前对即将施工的线路进行路由勘测,了解资料与实际线路之间的差别;确定需要制造的辅助金具的规格型号、数量,核实光缆盘长是否能保证接续点落在耐张或转角塔上;落实交叉跨越的防护措施,完成交叉跨越协议;对沿线路由地面清理;对需要跨越的电力线路做好记载,以便施工时办理停电手续;验算跨越是否满足规定要求。

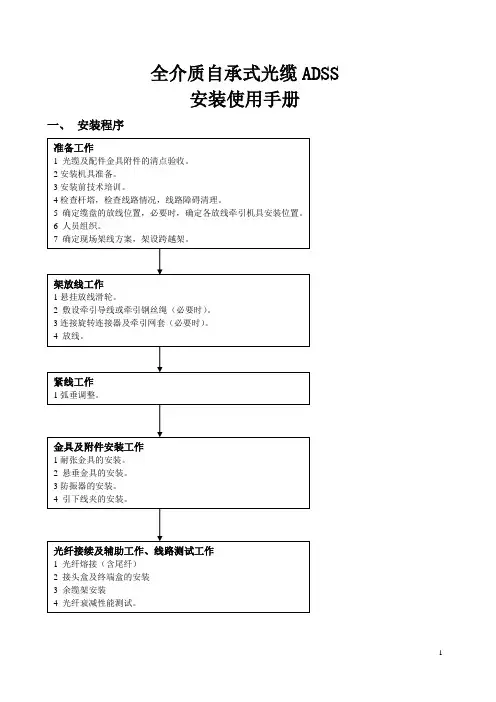

全介质自承式光缆ADSS安装使用手册一、安装程序二、安装工作的职能分配1建设单位负责线路障碍清理工作,相关停航、停电工作安排,青苗赔偿工作,有关进站施工工作票开票及联络工作,相关协调工作。
2 技术督导人员及接续人员在工作时交通由建设单位安排。
3 施工安装单位对光缆安装全过程负责。
如安装前准备工作,金具及附件的安装工作,放线和紧线工作,余缆架、接头盒、终端盒安装固定工作。
4 施工人员组织由施工单位负责。
5供货单位对安装过程技术培训、技术指导负责,负责光纤(尾纤)接续工作。
三、准备工作1 产品储运ADSS运输和贮存时应注意:a)不得使缆盘平放和堆放;b)盘装ADSS应按缆盘标明的旋转方向滚动,但不得作长距离的滚动;c)缆盘在装卸时不得冲撞、挤压和任何机械损伤,并应采用叉车装卸;d)防止受潮和长时间暴晒;e)贮运温度应控制在-40℃~+60℃范围内。
2 安装前ADSS及金具附件现场验收在ADSS光缆运到现场后,应根据合同要求,对运到工地的ADSS光缆及金具附件进行现场验收。
3安装前的人员培训3.1人员要求全介质自承式光缆安装方法适合于现有的电力传输线路,所使用的配套金具与电力输电线上使用的金具相类似。
但安装者应有ADSS或有关架空导线的安装经验。
能适高空作业.3.2培训内容3.2.1施工单位应严格贯彻电力工业技术管理、电力安全与现场检修等规定,对施工操作人员进行有效的安全培训。
3.2.2技术督导人员根据光缆施工手册对施工人员就对光缆架设有关要求,对光缆的特殊保护要求进行有效的培训,施工人员对有关设备及金具应进行试组装和试操作,以保证人身与设备安全,并确保工程质量和施工进度。
4主要安装机具及工具准备要求施工中,需注意掌握施工机械的操作要领,正确使用机械设备,以提高工效和保障ADSS的安全,主要施工机具操作要领如下:a 牵引机、张力机操作:张力机和牵引机上应有张力指示和限制装置,使ADSS在任何时候都能维持特定的张力值以平稳地运行,防止对OPGW造成任何突然的拉拽或撞击。
ADSS光缆(全介质自承式)及配套金具通用技术规范本规范对应的专用技术规范目录序号名称编号1 非金属自承式光缆(ADSS)专用技术规范1403002-0000-01采购标准技术规范使用说明1. 本物资采购标准技术规范分为标准技术规范通用部分和标准技术规范专用部分。
2. 项目单位根据需求选择所需光缆和金具的技术规范。
技术规范通用部分条款、专用部分标准技术参数表和使用条件表固化的参数原则上不能更改。
3. 项目单位应按实际要求填写项目需求部分。
如确实需要改动以下部分,项目单位应填写专用部分项目单位技术差异表,并加盖该网、省公司物资部(招投标管理中心)公章,与辅助说明文件随招标计划一起提交至招标文件审查会。
(1)改动通用部分条款及专用部分固化的参数。
(2)项目单位要求值超出标准技术参数值范围。
(3)根据实际使用条件,需要变更海拔高度、耐受地震能力、环境条件等要求。
对项目单位技术差异表,随招标文件同时发出并视为有效,否则将视为无差异。
4. 投标人逐项响应技术规范专用部分中标准技术参数表、项目需求部分和投标人响应部分三部分相应内容。
填写投标人响应部分,应严格按招标文件技术规范专用部分的“招标方要求值”一栏填写相应的投标人响应部分的表格。
投标人还应对项目需求部分的项目单位技术差异表中给出的参数进行响应。
项目单位技术差异表与标准技术参数表和使用条件表中参数不同时,以差异表给出的参数为准。
投标人填写技术参数和性能要求响应表时,如有偏差除填写投标人技术偏差表外,必要时应提供证明参数优于招标方要求的相关试验报告。
5. 对扩建工程,项目单位应在专用部分提出与原工程相适应的一次、二次及土建有关的接口要求。
6. 技术规范范本的页面、标题等均为统一格式,不得随意更改。
目次采购标准技术规范使用说明 (3)1 总则 (6)1.1 一般要求 (6)1.2 投标人资格和投标要求 (6)1.3 工作范围 (7)1.4 对设计图纸、说明书和试验报告要求 (8)1.5 标准和规范 (11)1.6 技术数据和信息 (13)1.7 备品备件专用工具 (13)2使用条件 (13)2.1环境条件 (13)2.2设计气象条件 (13)3技术参数和性能要求 (14)3.1概述 (14)3.2光缆的特性 (14)3.3 光缆预期使用寿命 (18)3.4光缆交货要求 (18)3.5光缆外护层上的标识 (18)3.6原材料特性 (18)3.7环保性能 (19)4 ADSS金具和附件 (19)4.1 ADSS金具 (19)4.2 ADSS光缆接头盒 (20)4.3 余缆架 (21)5 试验 (21)5.1 ADSS光缆 (21)5.2 ADSS光缆金具试验 (23)5.3 接头盒试验 (24)5.4 试验结果及处理 (24)6设计联络会、工厂验收和监造、技术服务 (24)6.1设计联络会 (24)6.2工厂验收和监造 (24)6.3技术服务 (24)7 ADSS的包装、运输及交货 (25)7.1 ADSS包装要求 (25)7.2 装运及交货 (26)8质量保证体系 (26)8.1 概述 (26)8.2 质量保证系统和要求 (26)8.3 附加质量保证要求 (27)8.4生产能力及规模 (27)9 安装、调试、试运行和验收 (27)9.1 安装、调试 (27)9.2试运行和验收 (27)10 质保期 (27)1 总则1.1 一般要求1.1.1 投标人应仔细阅读招标文件,包括商务和技术部分的所有规定。
通信建设工程预算定额第四册通信线路工程中华人民共和国工业和信息化部二00八年五月工业和信息化部文件工信部规[2008]75号关于发布《通信建设工程概算预算编制办法》及相关定额的通知各省、自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信有限公司、中国卫星通信集团公司、中国铁通集团有限公司:为适应通信建设发展需要,合理和有效控制工程建设投资,规范通信建设概算、预算的编制与管理,根据国家法律、法规及有关规定,我部修订了《通信建设工程概算、预算编制办法及费用定额》(邮部【1995】626号)以及通信建设工程预算定额等标准。
新修订的通信建设工程概算、预算定额配套文件包括:《通信建设工程概算、预算编制办法》,《通信建设工程费用定额》,《通信建设工程施工机械、仪器仪表台班定额》,《通信建设工程预算定额》(共五册:第一册通信电源设备安装工程、第二册有线通信设备安装工程、第三册无线通信设备安装工程、第四册通信线路工程、第五册管道工程)。
现予发布,自2008年7月1日起实施。
自实施之日起原邮电部《关于发布<通信建设工程概算、预算编制办法及费用定额>等标准的通知》(邮部【1995】626号)以及《关于发布<通信建设工程施工机械台班费用定额>等2项定额标准的通知》(邮部【1996】528号)同时废止。
附件:1.通信建设工程概算、预算编制办法2.通信建设工程费用定额3.通信建设工程施工机械、仪器仪表台班定额4.通信建设工程预算定额中华人民共和国工业和信息化部(章)二00八年五月二十四日(附件另发)主题词:邮电通信建设预算通知抄送:国家发展和改革委员会,财政部,住房和城乡建设部。
工业和信息化部办公厅2008年5月27日印发总说明一、通信建设工程预算定额(以下简称本定额)系通信行业标准。
二、本定额按通信专业工程分册,包括:第一册通信电源设备安装工程(册名代号TSD)第二册有线通信设备安装工程(册名代号TSY)第三册无线通信设备安装工程(册名代号TSW)第四册通信线路工程(册名代号TXL)第五册通信管道工程(册名代号TGD)三、本定额是编制通信建设项目投资估算、概算、预算和工程量清单的基础。

项次检验项目质量要求检验结果全介质自承式光缆(ADSS )电力光缆线路安装质量检查表分部工程名称单元工程名称安装内容安装单位开/完工日期项次检验项目质量要求检验结果检验人(签字)主控项目1安装(1 )起/止杆(塔)型、杆(塔)号、耐张段数/长度符合设计文件要求;(2 )光缆盘号及端别正确;光缆盘长符合设计文件要求;(3 )光缆与障碍物最小垂直净距离、在杆塔上的安装位置以及防震装置安装位置和数量符合设计文件要求;(4 )光缆弧垂、耐张线夹、悬垂线夹应符合GB 50233的规定;(5)螺旋减振器、防震锤、护条线、引下线夹、电晕环符合设计文件要求;(6)接续盒安装杆(塔)号、位正确、密封良好;(7 )地埋部分穿管、沟道(穿管)保护、固定、建筑物内保护符合设计文件要求;(8)穿管弯曲半径不小于25 倍缆径;管口封堵密封良好;(9 )室内盘留长度及固定、余缆架、余缆盘留长度及固定符合设计文件要求般项目1引下光缆(1 )引下光缆路径应符合设计文件要求;(2)引下光缆顺直美观,每隔1.5〜2m有一个固定卡具,引下光缆弯曲半径不得小于40倍的光缆直径2余缆架(1 )余缆架固定可靠;(2)余缆盘绕整齐有序,无交叉和扭曲受力,捆绑点不少于4处;每条光缆盘留量应不小于光缆放至地面加5m般项目3接续盒(1 )站内龙门架线路终端接续盒安装高度为1.5〜2m ;(2)接续盒采用帽式金属外壳,安装固定可靠、无松动,防水密封措施良好;(3 )光缆光纤接续色谱对应正确;(4 )远端监测接续点光纤单点双向平均熔接损耗值小于0.05 dB4导引光缆(1 )由接续盒引下的导引光缆至电缆沟地埋部分应穿热镀锌钢管保护,钢管两端做防水封堵;(2 )光缆在电缆沟内部分穿管保护并分段固定,保护管外径大于35mm ;(3 )光缆在两端及沟道转弯处有明显标识,光缆敷设弯曲半径不小于缆径的25倍5光纤分配架(ODF)(1 )安装位置、机架固定、机架接地符合设计文件要求;(2)机架倾斜小于3mm,子架排列整齐,尾纤布放、固定绑扎整齐一致;(3)接续光纤盘留量不少于500mm,软光缆弯曲半径静态下不小于缆径的10倍,光纤序号排列准确无误;(4)余缆布放、固定绑扎整齐一致;(5 )标识整齐、清晰、准确6全程测试单向光路衰耗双向全程测试结果、双向全程平均衰耗、光缆全程总衰耗符合设计文件要求;光纤排序无误检查意见:主控项目共项,其中符合SL 638 —2013质量要求项。
工程编号:工程名称:110kV送变电工程设计阶段:初设建设单位:承德供电公司新区110千伏变电所OPGW光缆通信项目技术规范OPGW光缆金具承德天汇电力设计有限公司设计证号:-sB勘察证号:-kB2008年9月1日目录1.供货范围2.项目概况3.总的要求4.项目环境5.通用要求6.技术要求7.图纸及资料8.技术服务、设计联络、培训、检验和监造9.试验及验收10.质量管理及保证11.有关附件:附件1:技术参数表附件2:差异表附件3:备品备件附件4:专用工具1.供货范围供货范围和数量接头和直通型耐张金具指两边(二串);2、金具上的螺栓要求装配螺母和开口销。
3、接地线应与悬垂塔金具或张力金具配套供货。
请根据线路明细表具体配置。
2.项目概况根据系统通信需要,在110kV架空输电线路上将架设5根地线复合光缆(简称OPGW),并采用引入光缆与光端设备连接。
用于传输调度电话,高频保护信息、安全自动装置信息、远动信息、调度信息、行政电话、计算机信息、图象和工业电视等信息。
本技术规范书是为该通信工程采购OPGW光缆和引入光缆部分的技术规范。
3.总的要求3.1 本规范书是用于隆城-新区110kV线路采用复合光缆(简称OPGW)金具的功能设计、结构、性能、安装和试验等方面的技术要求。
3.2 本规范书提出的是最基本的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,卖方应提供符合本规范书和工业标准的优质产品。
3.3 供货方应对招标方的要求按顺序逐条应答。
3.4 如果供货方没有以书面形式对本规范书的条文提出异议,则意味着供货方提供的设备(或系统)完全符合本规范书的要求。
如有异议,不管是多么微小,都应在报价书中以“对规范书的意见和同规范书的差异”为标题的专门章节给以详细描述。
3.5 本规范书所使用的标准如与供货方所执行的标准发生矛盾时,按较高标准执行。
3.6 本规范书经供货方和买方双方确认后,为订货合同的技术附件,与合同正文具有同等效力。
自承式光缆(8字光缆)的敷设及金具采购选择一、自承式光缆(8字光缆)优点:自承式光缆(8字光缆)在传统非自承式光缆进行优化改进,在光纤接入网建设过程中,特别是在农村地区,自承式光缆(8字光缆)其结构简单、性能稳定、敷设方便。
安装时无需预先架设钢丝绳和挂钩,只需在每根线杆上安装一套金具即可,从而达到安装快速、维护简便的效果。
二、自承式光缆(8字光缆)局限性:根据自承式光缆(8字光缆)的特点和技术参数,其承力部分的吊线元件及金具附件,只能作自身光缆的支撑所用,不能在其缆上再附挂其他线缆。
在敷设过程中,应敷设在同路由线缆的最上端,不得与其他线缆交叉,避免自承式光缆(8字光缆)上再承受其他线缆的重力。
相对于传统敷设钢绞线架设光缆的形式,自承式光缆(8字光缆)在同路由较多的长途干线敷设上,局限性比较突出。
经测算以36D光缆为列(含工费及材料),自承式光缆敷设1.068万元/公里,常用光缆敷设1.213万元/公里(含架设钢绞线)。
三、自承式光缆(8字光缆)使用范围:1、自承式光缆(8字光缆)在施工敷设时,应先作好线路和杆路的走向勘察设计。
2、同路由杆路线缆较少(三根以下)或无线缆杆路。
3、能方便安装抱箍金具的杆路,且不受其他线缆的影响。
4、根据自承式光缆(8字光缆)自身吊线的承载力,杆路杆距最好不要超过50米。
四、自承式光缆(8字光缆)使用规范:规范要求1、光缆敷设前应进行单盘检查测试。
2、光缆布放应通过滑轮牵引,无机械损伤,中间不得出现扭转、过度弯曲,严禁出现扭角及打小圈现象。
3、布放光缆时应在角度大的角杆上,背档或吊档杆上挂有滑轮,便于牵引,对光缆减少机械损伤。
4、布放光缆应使用吊挂式架空通过滑轮式向前牵引,一盘光缆分两次布放,布放前半盘后,就地倒8字形,再向另一方向布放。
5、光缆的弯曲半径应不小于光缆外径的15倍,施工过程中应不小于20倍,布放光缆的牵引力应不超过光缆允许张力的80%。
瞬间最大牵引力不得超过光缆允许张力的100%。
ADSS光缆简介ADSS 光缆,All-dielectric Self-supporting Optical Cable(也称全介质自承式光缆)。
全介质即光缆所用的是全介质材料。
自承式是指光缆自身加强构件能承受自重及外界负荷。
这一名称就点明了这种光缆的使用环境及其关键技术:因为是自承式,所以其机械强度举足轻重;使用全介质材料是因为光缆处于高压强电环境中,必须能耐受强电的影响;由于是在电力杆塔上架空使用,所以必须有配套的挂件将光缆固定在杆塔上。
即ADSS光缆有三个关键技术:光缆机械设计、悬挂点的确定和配套金具的选择与安装。
ADSS光缆机械性能光缆机械性能主要体现在光缆最大运行张力、平均运行张力及极限抗拉强度等。
普通光缆的国家标准明确规定了不同使用方式(如架空、管道、直埋等)的光缆应具有的机械强度。
而ADSS光缆是自承式架空光缆,所以它除了必须承受自身重力的长期作用外,还必须能经受住自然环境的洗礼。
如果ADSS光缆机械性能设计不合理、与当地天气不相适应,则光缆就会存在安全隐患,寿命就会打折扣。
因此,每个ADSS光缆工程都必须根据光缆路由所处的自然环境和跨距等采用专业软件严格设计,确保光缆具有足够的机械强度。
当输电线路已经架设有地线,且剩余寿命还相当长,需要尽快以低安装费用建设光缆系统,同时避免停电作业等前提下,采用ADSS 光缆是有很大优势的。
ADSS光缆护套ADSS光缆在不同的电力路线采用不同的护套,最常见的ADSS护套有两种:PE护套和A T护套。
PE护套:普通的聚乙烯护套。
用于110KV以下电力线路。
A T护套:抗电痕护套。
用于100KV以上电力线路。
由于ADSS 光缆是与高压电力线同路共舞,所以其表面除要求与普通光缆一样抗紫外线辐射之外,还要求能长期经受高压强电环境的考验。
光缆与高压相线及其与大地之间的电容耦合会在光缆表面产生不同的空间电位。
在雨雪冰霜等气象环境及尘垢作用下,电位差在潮湿污秽的光缆表面局部引起漏电流,产生的热效应使光缆表面部分区域水分被蒸发,在蒸干的瞬间,漏电流中断从而产生电弧和较大热能,积累的热能会灼伤光缆表面,形成象树枝状的痕迹,这就是所说的电痕。
1.需求一览表(买方填写)1.22.光纤技术性能参数表3.气象条件4.技术要求4.1光缆技术要求1)缆芯缆芯由若干根松套管、光纤聚乙烯填充元件组成,所有元件以一定的节距绞合在中心加强芯周围构成,松套管内应充满化学性能稳定,不与涂覆材料相溶,防水性能好的触变型油膏,缆芯中的所有间隙充满防水油膏或阻水纱。
松套管内与缆芯中所填充油膏不与光缆材料相溶、无毒、不燃烧、在低温管不凝固,高温不滴流。
同一包中同芯数各类型光缆松套管中的芯数及色谱应一致。
缆芯内包括松套管内应充满填充材料。
ADSS光缆采用层绞式,中心为加强芯,加强芯用Ф2.0~2.5mm的增强玻璃纤维(FRP),外护套采用AT材料。
2)护层结构供方根据下列基本要求提出详细结构图并注明各部分尺寸。
(1)ADSS光缆:聚乙烯内护层+芳纶纱+聚乙烯外护层(2)聚乙烯护层的厚度:外护层:外护层厚度要求见表1。
外护层厚度表1内护层:1.0mm聚乙烯护层表面应光滑平整,任何横断面上均应无目力可见的气泡、砂眼和裂纹。
厚度测试方法应符合IEC.540和IEC.189。
3)光纤识别(1)为了便于识别,光纤和松套管必须有色谱标志,供方应提供具体的色谱排列。
光纤为全色谱标志,松套管领示色为红色和绿色:顺时针方向为A端,用红色热缩帽表示;反之为B端,用绿色热缩帽表示。
用于识别的色标鲜明,在安装或运行中可能遇到的温度下,不褪色、不迁染到相邻的其它元件上,并应透明。
(2)当松套管采用全色谱标志时,排列应符合信息产业部标准规定。
(3)光纤应采用全色谱标志,其颜色应选自表2规定的各种颜色,在不影响识别的情况下允许使用本色;松套内光纤的序号应符合信息产业部标准规定。
表2识别用全色谱(4)每盘光缆两端应分别有端别识别标志。
4)机械要求和测试方法供方必须按照要求对光缆做出如下相关的专业试验,并提供型式试验报告。
(1)拉伸(2)压扁(3)冲击(4)反复弯曲(5)扭转(6)曲挠(7)弯折(8)卷绕(9)刮磨(10)振动(11)被试光缆经过上述各项试验后均应满足下列要求:✧光缆护层不应有目力可见的裂纹。
自承式光缆金具选择安
装参考修订版
IBMT standardization office【IBMT5AB-IBMT08-IBMT2C-ZZT18】
自承式光缆(8字光缆)的敷设及金具采购选择一、自承式光缆(8字光缆)优点:
自承式光缆(8字光缆)在传统非自承式光缆进行优化改进,在光纤接入网建设过程中,特别是在农村地区,自承式光缆(8字光缆)其结构简单、性能稳定、敷设方便。
安装时无需预先架设钢丝绳和挂钩,只需在每根线杆上安装一套金具即可,从而达到安装快速、维护简便的效果。
二、自承式光缆(8字光缆)局限性:
根据自承式光缆(8字光缆)的特点和技术参数,其承力部分的吊线元件及金具附件,只能作自身光缆的支撑所用,不能在其缆上再附挂其他线缆。
在敷设过程中,应敷设在同路由线缆的最上端,不得与其他线缆交叉,避免自承式光缆(8字光缆)上再承受其他线缆的重力。
相对于传统敷设钢绞线架设光缆的形式,自承式光缆(8字光缆)在同路由较多的长途干线敷设上,局限性比较突出。
经测算以36D光缆为列(含工费及材料),自承式光缆敷设1.068万元/公里,常用光缆敷设1.213万元/公里(含架设钢绞线)。
三、自承式光缆(8字光缆)使用范围:
1、自承式光缆(8字光缆)在施工敷设时,应先作好线路和杆路的走向勘察设计。
2、同路由杆路线缆较少(三根以下)或无线缆杆路。
3、能方便安装抱箍金具的杆路,且不受其他线缆的影响。
4、根据自承式光缆(8字光缆)自身吊线的承载力,杆路杆距最好不要超过50米。
四、自承式光缆(8字光缆)使用规范:
规范要求
1、光缆敷设前应进行单盘检查测试。
2、光缆布放应通过滑轮牵引,无机械损伤,中间不得出现扭转、过度弯曲,严禁出现扭角及打小圈现象。
3、布放光缆时应在角度大的角杆上,背档或吊档杆上挂有滑轮,便于牵引,对光缆减少机械损伤。
4、布放光缆应使用吊挂式架空通过滑轮式向前牵引,一盘光缆分两次布放,布放前半盘后,就地倒8字形,再向另一方向布放。
5、光缆的弯曲半径应不小于光缆外径的15倍,施工过程中应不小于20倍,布放光缆的牵引力应不超过光缆允许张力的80%。
瞬间最大牵引力不得超过光缆允许张力的100%。
主要牵引力应加在自承式架空光缆的吊线上。
6、在杆路较直,且路由弯度不大、地形平缓的情况下,以3至5根杆为一组,端杆使用楔形耐张线夹,中间杆使用悬垂线夹。
7、在地形较为复杂,杆路转弯、上下坡弯度和坡度较大的情况下,转弯杆、上下坡杆最好使用楔形耐张线夹。
8、光缆接头盒两侧余线10米至20米为宜,将余线用预留架固定接头杆相邻两杆的反侧,把余线盘在余线架上,绑扎牢固整齐。
9、每隔5杆档做一处杆弯预留,预留在电杆两侧的挂钩间,下垂25-30cm并用塑料管保护。
注意事项
1、对于架空的光缆,受温度、风等自然环境影响很大,光缆要受到一定的拉伸、摇摆等机械应力和热胀冷缩的收缩应力,因此,建议在架设完成5-7天后,等光缆自身的应力得到释放后再进行光纤的熔接。
2、布放光缆时严格按规范操作,布放时特别注意不要过度弯曲,光缆必须由缆盘上方放出,并保持松弛弧形,光缆布放过程中应无扭转,严禁打小圈,勿打“死扣”。
3、一盘光缆分两次布放,布防放前半盘后,就地倒8字形,再向另一方向布放。
4、在光缆敷设过程中,光缆未经过退扭处理,将光缆直接从盘具内取出敷设架空,没有使用专业的放缆设备进行敷设,导致施工后的光缆扭曲严重,没有退扭就会导致光缆扭力没处释放。
严重时会影响光纤通信。
五、金具的选择和使用
楔形耐张线夹、悬垂线夹都是安装在原有或新装抱箍上,接头杆和转角杆应采用楔形耐张线夹,其中接头杆采用1副,转角杆采用2副;在地形平缓,杆路较直的情况下,以3根杆为一组,端杆使用楔形耐张线夹,中间杆使用悬垂线夹。
每10-20杆预留余缆5-10米,接头处光缆预留长度为不少于15米。

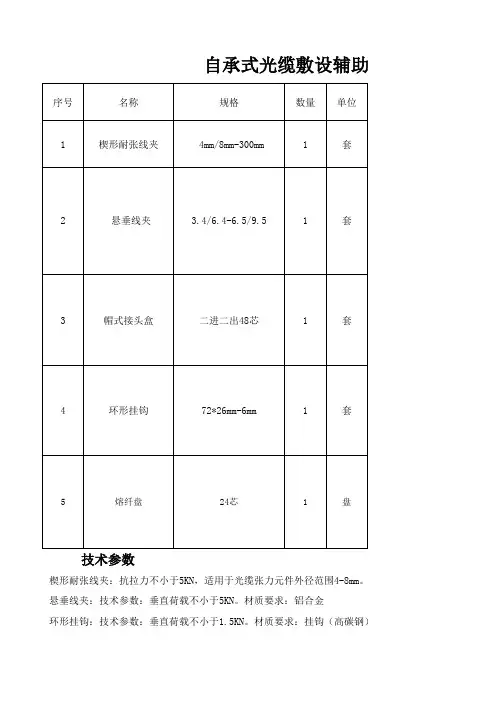

1、楔形耐张线夹
功能:通过金属楔形线夹将自承式光缆固定在指定位置。
技术参数:抗拉力不小于5KN,适用于光缆张力元件外径范围4-8mm。
2、悬垂线夹
功能:提供光缆敷设时线路中间位置的悬挂点。
技术参数:垂直荷载不小于5KN。
3、帽式接头盒
功能:方便固定在不同杆径的线杆上。
4、环形挂钩
功能:用于墙壁及杆路引下。
技术参数:抗拉力不小于1.5KN。
