基坑支护几种常见方法施工工序
- 格式:doc
- 大小:16.00 KB
- 文档页数:5
基坑支护施工工序基坑支护是指在建筑施工过程中为防止地基坍塌、保障周围建筑物和人员安全而采取的支护措施。
在进行基坑支护工程时,需按照一定的工序进行施工,以确保支护效果和安全。
下面将介绍基坑支护施工的工序。
一、勘察设计阶段在进行基坑支护施工之前,首先需要进行勘察设计阶段。
勘察设计的主要内容包括对地质情况进行详细调查和分析,确定基坑的位置、深度和规模,设计合理的支护结构和施工方案,确保支护工程的安全可靠。
二、现场准备阶段在进行基坑支护施工之前,需要进行现场准备阶段。
这包括清理施工场地、搭建施工设施和搭建支护结构所需的脚手架等。
同时,需要配备好必要的施工机具和设备,为后续的施工工作做好准备。
三、支护结构施工阶段支护结构施工是基坑支护工程的关键环节。
根据设计方案,施工人员需要按照一定的工序进行支护结构的施工,包括打桩、桩基注浆、搭设支撑体系等。
在施工过程中,需要加强对土体变形和支护结构稳定性的监测,及时调整施工方法,确保支护工程的质量和安全。
四、排水及防水工程基坑支护施工完成后,需要进行排水及防水工程。
排水工程旨在排除基坑内部的积水,防止积水对支护结构的破坏。
同时,防水工程则是为了避免地下水渗漏到基坑内部,影响基坑支护的效果。
五、基坑周边保护基坑支护施工完成后,还需要加强对基坑周边建筑物和设施的保护。
这包括监测周边建筑物的变形情况、加固附近的地基和结构,确保周边建筑物和人员的安全。
六、施工记录及验收在基坑支护施工完成后,需做好详细的施工记录,包括施工工序、施工时间、材料使用情况等。
同时,需要邀请相关专家进行验收,确保支护工程符合相关标准和规范,达到设计要求。
综上所述,基坑支护施工是一项复杂而重要的工程,需要按照一定的工序进行施工,以确保支护工程的质量和安全。
只有严格按照规范施工,才能有效预防基坑施工过程中可能出现的问题,保障建筑施工的顺利进行和人员安全。

建筑基坑支护建筑基坑支护在土木工程领域中起着至关重要的作用。
它是为了确保建筑工程施工期间的基坑的稳定和安全而采取的一系列措施。
本文将介绍建筑基坑支护的概念、常见的支护方法以及其重要性。
一、概念介绍建筑基坑支护是指为了防止土体失稳、发生塌方和沉降等问题而采取的措施。
在建筑施工中,当需要挖掘地下空间用于基础工程时,土壤的稳定性和承载力往往无法满足施工的要求。
因此,为了保证施工的顺利进行,必须对基坑进行支护。
二、常见的支护方法1. 土方开挖式支护:这是最常见的基坑支护方法。
通过在挖掘土方时采取稳定土体的措施,如施加护坡、护岸等,来实现基坑的支护。
2. 钢支撑式支护:这种方法主要是利用钢材制作支撑结构,对基坑进行支撑。
常见的钢支撑结构包括钢板桩、钢剪力墙等,这些结构具有强度高、稳定性好的优点。
3. 土钉墙支护:土钉墙是在土体内钻孔并注入钢筋混凝土的支撑结构,具有刚度大、稳定性好的特点。
这种支护方法被广泛应用于较深的基坑施工中。
4. 预应力锚杆支护:预应力锚杆是通过注浆法将锚杆固定在土体中,使其具有一定的预应力,从而增加土体的稳定性和承载能力。
三、基坑支护的重要性1. 保护施工人员的人身安全:基坑支护可以有效地减少基坑坍塌、塌方等事故的发生,保障施工人员的生命安全。
2. 保证周边建筑物的安全:基坑支护可以减少基坑挖掘对周边建筑物的影响,防止土体沉降引起的结构损坏。
3. 提高工程质量:基坑支护可以确保基坑的稳定性,保证工程施工的质量和进度。
四、结论建筑基坑支护是土木工程中不可或缺的一部分,它对于保障施工人员的安全和工程质量具有重要意义。
在进行建筑施工时,必须根据实际情况选择合适的基坑支护方法,并严格按照相关规范和要求进行施工。
只有这样,才能确保基坑的稳定和安全。
8种常见的基坑支护形式基坑作为建筑工程的重要组成部分,在施工时必须进行有效的支护,以确保工程的安全和顺利进行。
这里介绍了8种常见的基坑支护形式,供大家参考。
1. 土钉墙支护土钉墙是一种常见的基坑支护形式,它是在土壤里穿孔加固后把钢筋拱起,然后倒入混凝土,最终形成墙体。
它具有施工方便、成本较低、可承受大荷载、适用于各种类型的土质等优点。
2. 桩加梁支护桩加梁是一种通过挖掘坑壁并在坑壁下方钻孔锚固钢筋,在钢筋上放置水泥梁的支护形式。
它比较适用于软粘土、粉土等质地较差的土质,具有承重能力强、施工速度快的优点。
3. 钢支撑支护钢支撑是施工中比较常用的基坑支护形式,它通过设置钢支架或钢板壁来支撑坑壁,其中钢板壁是由钢板拼接组成的刚性支护系统。
钢支撑具有强度高、防水性好、施工快捷等优点。
4. 预制板支护预制板是另一种常见的基坑支护形式,它采用预制混凝土板和内芯钢筋构成,通常采用与挖孔相对应的尺寸,在坑壁上推入预制板来支撑坑壁。
预制板支护具有高刚性、防水性好等优点。
5. 土压平衡壁支护土压平衡壁是一种应用于特殊土质的基坑支护形式,它通过利用土体的自身稳定性来支撑坑壁,使挖掘后的土体不产生塌方。
相较于其他支护形式,土压平衡壁具有节约成本、施工难度小等优点。
6. 隧道式支护隧道式支护是一种利用管片或拼装板进行支撑的基坑支护形式,它常用于水处理厂、地下车库等需要大型水平空间的地下工程中。
与其他支护形式相比,隧道式支护具有防水效果好、施工简便、支撑坚固等优点。
7. 单桩支护单桩支护是一种通过在坑壁周围设置单一的钢桩来支撑坑壁的基坑支护形式。
它常用于岩层较硬的土壤中,具有承重力强、施工简便等优点。
8. 水平支撑墙支护水平支撑墙是一种新型的基坑支护形式,它是由多点锚固的网格型支撑体系组成的。
水平支撑墙具有具有防水性好、支撑能力强的特点。
以上是8种常见的基坑支护形式,针对不同的工程需求和土质条件,可以选择最合适的支护形式来保障基坑施工的安全和顺利进行。
基坑坑壁支护方法
基坑开挖是建筑施工的重要工序之一,为了确保基坑开挖过程中的安全和稳定,需要对坑壁进行支护。
本文将介绍几种基坑坑壁支护方法。
1. 土钉墙支护法:将一定长度的钢筋深埋坑壁中,再注入混凝土,形成土钉墙,从而使坑壁得到支撑。
这种方法适用于土质较松散的地层。
2. 垂直支撑法:将钢筋立在基坑内,通过垂直、水平和倾斜等不同方向支撑坑壁。
这种方法适用于土质较稳定的地层。
3. 围护桩支撑法:在基坑四周钻孔,埋设环形钢筋桩,再加固水泥浆或混凝土,形成围护桩,从而支撑坑壁。
这种方法适用于土质较松软或有水位的地层。
4. 钢支撑法:在基坑内使用钢管或钢板等材料支撑坑壁,从而避免土体滑动和塌方。
这种方法适用于土质较稳定的地层。
以上是几种常见的基坑坑壁支护方法,不同地层和不同情况下选择不同的支护方法,可以使基坑开挖工作更加安全、高效。
- 1 -。
基坑支护工程施工工序基坑支护工程是指在建筑施工过程中为了避免地基坍塌、保护周边环境安全而进行的支护工程。
在基坑支护工程中,施工工序的合理安排和严格执行是确保工程质量和进度的关键。
下面将介绍基坑支护工程施工的几个主要工序:一、勘察与设计首先,基坑支护工程必须进行详细的勘察与设计。
勘察工作主要包括对地质情况、地下水位、周边环境等进行调查,以确定深度、形状和尺寸,为设计提供依据。
设计工作则需要根据勘察结果和工程要求,确定合适的支护结构和参数。
二、施工准备在进行基坑支护工程施工之前,需要进行充分的施工准备工作。
包括搭建施工场地、准备施工设备和材料、组织施工人员等。
同时要对工程现场周边环境进行清理和保护,确保施工安全顺利进行。
三、基坑开挖基坑开挖是基坑支护工程的第一步,也是最关键的一步。
在开挖过程中,要根据设计要求和地质情况采取合适的开挖方式和顺序,防止坍塌事故的发生。
同时要及时清理坑内积水和松软土层,减少对支护结构的不利影响。
四、支护结构施工支护结构的施工是基坑支护工程的重点和难点。
通常采用钢支撑、混凝土墙、挡土墙等结构形式。
在进行支护结构施工时,要确保结构稳固、密实,符合设计要求。
同时要及时检测和修补缺陷,提高结构的承载能力和稳定性。
五、地下水处理在基坑支护工程中,地下水处理是一个重要环节。
通常采取降水、抽水等方式,降低地下水位,减轻土压力,保证基坑施工的安全进行。
在进行地下水处理时,要注意排水管道的设置和排水效果的监测,及时调整处理方案,确保施工工序的顺利进行。
六、回填和整理基坑支护工程完成后,需要进行回填和整理工作。
回填是指将开挖的土方重新填回基坑,平整和夯实,恢复原地形。
整理是指对施工场地和周边环境进行清理和恢复,使其恢复正常使用状态。
总的来说,基坑支护工程施工工序包括勘察与设计、施工准备、基坑开挖、支护结构施工、地下水处理、回填和整理等几个主要工序。
只有严格按照工序要求进行施工,才能保证基坑支护工程的质量和安全,确保工程顺利进行。
基坑支护种类很多基坑支护是指在建筑、桥梁及其他土木工程中所用的一种保护措施。
基坑支护的主要目的是确保施工现场的安全,防止土体塌方、地面下沉和基础沉降等不良现象的发生。
同时,基坑支护还能够提供施工所需的工作空间,并保证土体的稳定和支撑。
基坑支护的种类很多,下面我将详细介绍几种常见的基坑支护方法。
一、土工格栅支护土工格栅由高强度聚酯或聚丙烯纤维编织而成,具有高强度、耐腐蚀、抗老化等特点。
在基坑支护中,土工格栅常被用于土壤加固,以增加土体的强度和稳定性。
土工格栅支护不仅可以防止土体塌方,还可以节约施工成本,提高施工效率。
二、挡土墙支护挡土墙是一种竖向结构,常用于基坑的周边或其他需要支护的区域。
挡土墙的主要作用是抵抗土体的侧压力,防止土体掏空或塌方。
常见的挡土墙支护种类有重力挡土墙、深层土挡墙和短支挡墙等。
挡土墙的设计和施工需要根据具体情况进行,以确保其稳定性和可靠性。
三、钢支撑支护钢支撑是一种常见的基坑支护方法,通常由钢梁、钢板和支撑支架等组成。
钢支撑可以根据需要进行调整和拆卸,适应不同的工况和空间要求。
钢支撑支护具有刚性好、施工方便等优点,广泛应用于各种基坑工程中。
四、水平支撑支护水平支撑是指在基坑周围或基坑内部设置水平支撑构件以增加土体的支撑力。
水平支撑可以采用钢支撑、混凝土桩、钢梁等材料进行搭设。
水平支撑支护简单、灵活,适合不同类型的基坑支护工程。
五、模板支撑支护模板支撑主要用于大型基坑工程中,可以提供稳定的施工平台和支撑结构。
模板支撑由钢模板和支撑框架等组成,可以根据需要进行组合和调整。
模板支撑支护具有结构稳定、承载能力大等优势。
六、土石方支护土石方支护是指利用土石方材料进行基坑支护,以增加土体的稳定性和抗侧压能力。
土石方支护可以采用挡土墙、垂直支墙和斜坡护坡等方式进行。
土石方支护具有成本低、施工方便等优点,在一些工程中得到了广泛应用。
总结来说,基坑支护的种类很多,每种支护方式都有其适用的范围和特点,需要根据具体情况进行选择。
基坑支护方法基坑支护是指在土方开挖过程中,为防止基坑坍塌和保护周边建筑物安全而采取的一系列支护措施。
基坑支护的方法有很多种,根据基坑的深度、土质、周边环境等因素的不同,选择不同的支护方式是非常重要的。
下面将介绍一些常见的基坑支护方法。
首先,常见的基坑支护方法之一是土钉墙支护。
土钉墙是一种以预埋土钉为主体,再加上混凝土面板或钢板等材料构成的支护结构。
土钉墙支护具有施工周期短、成本低、适应性强等优点,适用于较浅的基坑支护。
其次,挡墙支护是一种常见的基坑支护方法。
挡墙支护是指在基坑周边设置混凝土挡墙或钢筋混凝土挡墙,以防止土方坍塌和保护周边建筑物安全。
挡墙支护适用于基坑较深、土质较松的情况,具有抗震性能好、施工周期短等优点。
另外,钢支撑是一种常用的基坑支护方法。
钢支撑是指在基坑内设置钢管或钢板支撑结构,以支撑土方和保护周边建筑物安全。
钢支撑具有承载力大、施工周期短、适应性强等优点,适用于基坑较深、土质较松的情况。
此外,土钢支护是一种综合性的基坑支护方法。
土钢支护是指在基坑周边设置土钢墙或土钢梁支护结构,以防止土方坍塌和保护周边建筑物安全。
土钢支护具有抗震性能好、适应性强等优点,适用于基坑较深、土质较松的情况。
最后,预应力锚杆支护是一种新型的基坑支护方法。
预应力锚杆支护是指在基坑周边设置预应力锚杆,通过预应力锚杆的张拉作用,达到支护土方和保护周边建筑物安全的目的。
预应力锚杆支护具有施工周期短、成本低、适应性强等优点,适用于基坑较深、土质较松的情况。
综上所述,基坑支护是土木工程中非常重要的一环,选择合适的支护方法对于保障施工安全和周边建筑物安全至关重要。
在实际工程中,需要根据基坑的具体情况和要求,选择合适的支护方法,并严格按照相关规范和标准进行施工,以确保基坑支护的有效性和安全性。
.8种常见的基坑支护形式基坑支护结构的类型及其适用条件放坡开挖1. 优势:只要求稳定,价钱最便宜。
劣势:回填土方较大。
适用:场地开阔,周围无重要建筑物的工程。
围护墙深层搅拌水泥土2.形成连续,深层搅拌水泥土围护墙是采用深层搅拌机就地将土和输入的水泥浆强行搅拌搭接的水泥土柱状加固体挡墙。
..便于机械化快速挖土;具有挡土、止水的双重功能;一般情况下由于一般坑内无支撑,优势: 较经济;施工中无振动、无噪声、污染少、挤土轻微。
需采取中间加墩、起拱等措施以限制过大,劣势:位移、厚度相对较大,对于长度大的基坑施工时需注意防止影响周围环境。
的位移; 适用:闹市区工程。

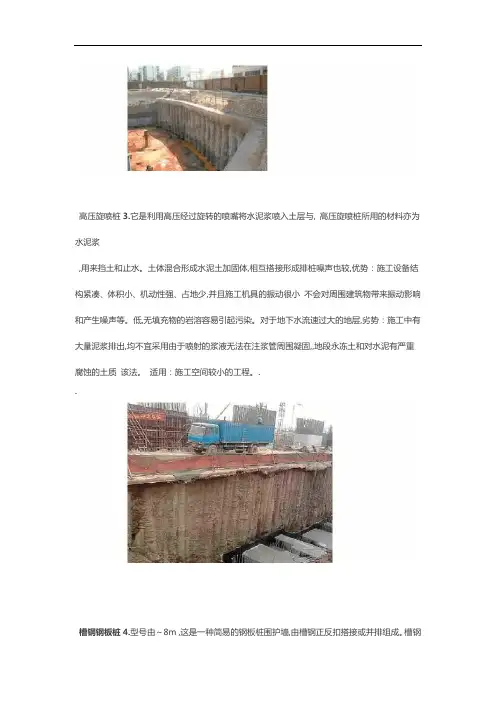

高压旋喷桩3.它是利用高压经过旋转的喷嘴将水泥浆喷入土层与, 高压旋喷桩所用的材料亦为水泥浆,用来挡土和止水。
土体混合形成水泥土加固体,相互搭接形成排桩噪声也较,优势:施工设备结构紧凑、体积小、机动性强、占地少,并且施工机具的振动很小不会对周围建筑物带来振动影响和产生噪声等。
低,无填充物的岩溶容易引起污染。
对于地下水流速过大的地层,劣势:施工中有大量泥浆排出,均不宜采用由于喷射的浆液无法在注浆管周围凝固,,地段永冻土和对水泥有严重腐蚀的土质该法。
适用:施工空间较小的工程。
..槽钢钢板桩4.型号由~8m ,这是一种简易的钢板桩围护墙,由槽钢正反扣搭接或并排组成。
槽钢长6计算确定。
,工期短。
二次利用率高;施工方便优势:耐久性良好,在地下水位高的地区需采取隔水或降水措施;抗弯能力,劣势:不能挡水和土中的细小颗粒,较弱,支护刚度小开挖后变形较大。
4m适用:多用于深度≤的较浅基坑或沟槽。
..5.钻孔灌注桩灌注桩的施工,因其所选护壁形成的不钻孔钻孔灌注桩具有承载能力高、沉降小等特点。
方式法和全套管施工法两种。
同,有泥浆护壁刚度,,对周围环境影响小;墙身强度高:优势施工时无振动、无噪声等环境公害,无挤土现象从而施工有利于施工组织、,可以同步施工;当工程桩也为灌注桩时,变形小大,支护稳定性好, 工期短。
建筑中常见的基坑支护方法在建筑中,基坑是指用来暂时围住土壤和水的结构,常常用于地下工程中。
基坑的开挖和支护是地下工程中的重要环节。
下面将介绍几种常见的基坑支护方法。
1. 土壤侧边支护土壤侧边支护是一种常见的基坑支护方法。
它通过设置支撑结构,如钢板桩、混凝土墙等,来固定和支撑土壤侧边。
这种支护方法适用于较软的土壤和小型基坑。
支撑结构可以根据土壤的性质和工程要求进行选择。
2. 土钉墙支护土钉墙支护是一种利用土钉在土体内部形成一道墙的支护方法。
土钉通常是钢筋或钢绞线,通过在土体内部钻孔并灌注注浆固化来固定。
这种支护方法适用于较软的土壤,并且灵活性较高,可适应不同的地形和基坑形状。
3. 桩墙支护桩墙支护是一种使用垂直钢筋混凝土桩组成的墙体来支撑基坑的方法。
桩墙支护具有较高的刚度和稳定性,适用于较深的基坑和较强的土壤。
在施工过程中,可以采用各种类型的桩墙结构,如连续墙、间歇墙等。
4. 土挡墙支护土挡墙支护是一种使用垂直土壤和加固材料构成的墙体来支撑基坑的方法。
土挡墙支护常用于较浅的基坑和较坚硬的土壤。
在施工过程中,会根据土壤的性质选择合适的加固材料,如钢筋网、地锚等。
5. 钢支撑支护钢支撑支护是一种使用钢材构成的支撑体系来支撑基坑的方法。
钢支撑支护适用于各种土壤和基坑形状,并具有较高的承载能力和稳定性。
在施工过程中,可以通过调整和加固支撑体系来适应不同的工程条件。
以上是建筑中常见的基坑支护方法的简要介绍。
在实际工程中,应根据具体情况选择合适的支护方法,并结合施工方案进行设计和施工。
参考文献:- [1] 张三等. 土木工程中的基坑支护方法[J]. 土木工程学报,20XX, XX(X): XX-XX.- [2] 李四等. 建筑基坑工程实用手册[M]. 北京:中国建筑工业出版社, 20XX.。

建筑工程深基坑支护施工技术建筑工程深基坑支护施工技术是指在建设深度较大的基坑时,为了保证基坑的稳定和施工的安全,采取的一系列支护措施和施工方法。
深基坑的支护施工技术主要包括以下几个方面:1. 土方开挖:在深基坑施工中,首先需要进行土方开挖。
常见的土方开挖方法有传统削土法、爆破法、机械挖掘法等。
不同的土质和工程要求会选择不同的开挖方法。
2. 土方支护:在土方开挖之后,为了保证基坑的稳定,需要进行土方支护。
常见的土方支护方法有钢支撑法、钢筋混凝土墙支护法、预应力锚杆支护法等。
这些方法可以有效地防止土方的坍塌和滑移。
3. 地下水的控制:在深基坑施工中,地下水的控制是十分关键的。
常见的地下水控制方法有水平排水法、插屏法、隔离墙法等。
这些方法可以有效地控制地下水位,防止地下水渗入基坑。
4. 混凝土浇筑:在基坑支护完成之后,需要进行混凝土浇筑。
混凝土浇筑要选择合适的浇筑方法和浇筑工艺,确保混凝土的质量和强度。
5. 地表和周边建筑物的保护:在深基坑施工过程中,需要注意地表和周边建筑物的保护。
常见的保护措施有振动监测和控制、沉降监测和控制等。
这些措施可以有效地保护周边建筑物的安全。
6. 监测和检测:在深基坑施工过程中,需要进行监测和检测,及时发现和处理问题。
常见的监测和检测项目有地表沉降、地下水位、土体位移等。
通过监测和检测,可以及时采取措施,保证施工的安全。
建筑工程深基坑支护施工技术是建设深基坑时必不可少的一项技术。
通过合理选择支护方法和施工工艺,可以保证施工的安全和质量,同时也能有效地保护周边环境和建筑物的安全。
基坑支护工序基坑支护是在地下工程施工中的一个重要环节,它的目的是为了维护工地周围的环境安全,防止地基滑坡、坍塌等事故的发生。
基坑支护工序主要包括土方开挖、基坑支护结构的搭建和支撑系统的安装等。
本文将详细介绍基坑支护工序的步骤和注意事项。
一、土方开挖土方开挖是基坑支护的第一步,它包括了土方开挖前的准备和土方开挖的实施两个过程。
1. 准备工作:在土方开挖前,需要进行必要的准备工作。
首先,根据设计要求制定土方开挖方案,确定开挖的深度和范围。
其次,清理基坑周边的垃圾、杂草等杂物,确保施工现场整洁。
最后,设置合适的标志和围挡,警示施工区域,确保施工安全。
2. 土方开挖:土方开挖是指将基坑内的土体挖出,形成所需的基坑形状。
在进行土方开挖时,需要根据土质条件和开挖深度选择合适的挖掘机械和挖掘方式。
同时,还要关注挖掘过程中的安全问题,定期检查挖掘机械的使用情况,确保其正常运行。
在开挖过程中,要及时清理挖出的土方,并进行分类堆放或及时运输。
二、基坑支护结构的搭建基坑支护结构的搭建是为了保证基坑的稳定性和防止坍塌。
根据基坑的形状和深度,选择合适的支护结构类型,如钢支撑、混凝土支撑等。
1. 钢支撑:钢支撑是一种常用的基坑支护结构,它由钢板桩、水平支撑和纵向支撑组成。
在搭建钢支撑结构时,首先需要进行验收和预处理工作,检查钢板桩的质量和长度是否符合要求。
然后,根据设计要求进行钢板桩的安装和连接,确保其稳定性和质量。
最后,进行水平支撑和纵向支撑的设置,完善整个钢支撑结构。
2. 混凝土支护:混凝土支护是一种常用的基坑支护结构,它主要由混凝土墙板和支撑系统组成。
在进行混凝土支护时,先进行墙板的浇筑和硬化,然后安装支撑系统,如支撑杆、支撑架等。
在浇筑混凝土墙板时,要注意控制浇筑的速度和厚度,确保墙板的质量和强度。
三、支撑系统的安装支撑系统的安装是基坑支护工序的最后一步,它主要包括支撑杆的安装和支撑架的搭建。
1. 支撑杆的安装:支撑杆是支撑系统的重要组成部分,它的安装需要严格按照设计要求进行。
基坑支护几种常见方法施工工序基坑支护是指在基坑挖掘过程中,为了保证基坑的稳定性和安全性而采取的一系列施工措施。
基坑支护的方法多种多样,根据具体情况选择合适的方法是确保基坑施工顺利进行的关键。
以下是基坑支护的几种常见方法和施工工序。
1.土方开挖:这是基坑支护的第一步,包括采用人工或机械进行土方开挖。
在进行土方开挖之前应先进行地质调查,确定土层情况和地下水位,避免对周围建筑物和路基等产生不良影响。
2.土方支护:当基坑土方开挖深度较小时,通常采用挖到一定深度后回填的方法进行支护。
也可以采用抽水降水的方法,将地下水位降低到稳定的位置,以避免挖土过程中土墙倒塌的风险。
3.基坑防护构件:当基坑深度较大时,需要采取更加复杂的基坑支护措施。
常见的基坑防护构件有钢支撑结构、木质支撑结构、混凝土喷射桩等。
钢支撑结构通常由钢板桩、钢梁、钢托板和撑杆等组成,可以适应各种土质条件和基坑形状。
4.混凝土墙体支护:对于较大且持续时间较长的基坑,常采用混凝土墙体支护。
施工过程中,首先进行混凝土拱顶和基坑底板的施工,然后再进行墙体的浇筑。
混凝土墙体支护的优点是稳定性好,抗侧压能力强。
5.基坑降水:当基坑的地下水位较高时,需要通过降水来降低水位,以确保基坑内部的施工安全。
降水方法主要有抽水降水和井点降水两种。
抽水降水是将水抽出至基坑外部排放,而井点降水是通过在基坑周围打井并进行排水的方法。
降水过程中需要密切关注基坑周边的建筑物和路基等,避免因降水导致地基沉降。
总结起来,基坑支护根据不同的基坑情况和工程要求采用不同的支护方法。
土方支护、基坑防护构件、混凝土墙体支护、基坑降水等都是常见的基坑支护方法。
在进行施工工序时,需要进行充分的地质调查和安全评估,以确保基坑支护的稳定性和安全性。
基坑围护方法基坑围护方法有很多种,具体选用哪种需要根据实际情况和工程需求来决定。
以下是一些常见的基坑围护方法:1. 放坡开挖:如果场地开阔,且周围没有重点建设项目,可以考虑使用放坡开挖的方法。
这种方法成本低,稳定性好。
2. 深层搅拌水泥基坑支护:这种方法的优点是利于机械快速挖掘土方,挡土与防水双重功能,施工时无振动、无噪音、环境污染小、土壤压实温和。
缺点是位移和厚度大,对于较长的基坑,需要中间加墩。
适用于闹市区项目。
3. 高压旋喷桩基坑支护:施工机械设备结构紧凑,体积小,机动性强,占地小,施工机械振动和噪音低,不易对周围建筑物造成破坏。
缺点是施工时排泥量大,易境污染。
适用于建筑空间小工程。
4. 槽钢板桩基坑支护:耐久性好,二次利用率高,施工方便,工期短。
缺点是土壤中的小颗粒可以阻水,抗弯能力弱,支撑刚度小,开挖后变形大。
适用于多用于深度4m的浅基坑或沟槽。
5. 钻孔灌注桩基坑支护:施工无振动、无噪音、无挤压,影响小,墙体强度高,工期短等。
缺点是清桩容易造成水土流失,在高水位软粘土地区应采取相应措施解决挡水问题。
适用于软粘土等。
6. 地下连续墙基坑支护:抗弯刚度高,止水好,是支护结构当中的强支护形式。
缺点是造价高,施工要专业设备。
适用于地质条件差且复杂、基坑深、对周边环境要求高的场合。
7. 土钉墙基坑支护:稳定可靠,施工简单,工期短,效果好,经济性好。
缺点是土质差难以使用。
适用于在土层较好的地区。
8. SMW工法基坑支护:对周围环境影响较小,施工不干扰相邻土体,抗渗性好,施工桩机连续作业的墙体无接缝,比传统连续墙止水更可靠。
刚性高,支撑效果好。
结构简单,施工简单,工期短。
适用于粘性土、砂土、砾石土等土层。
此外还有SMW工法等其他方法。
每种方法都有其优缺点和适用条件,选择时应根据工程的具体情况来决定。
基坑支护方式施工原理及工序基坑支护是指在建筑施工过程中,为了避免基坑失稳导致地下水渗透、土体滑坡或塌方等危险,采取各种方法对基坑侧壁进行加固、支护的措施。
基坑支护方式有很多种类,包括挡土墙、钢板桩、混凝土墙等。
下面将详细介绍几种常见的基坑支护方式的施工原理和工序。
一、挡土墙支护挡土墙是一种常见的基坑支护方式,它的施工原理是通过设置垂直或倾斜的墙体,使其能够承受来自土方的法向力,将土体稳定在墙的后方。
挡土墙支护的工序主要包括以下几个步骤:1.基坑准备:清理基坑内的杂物,确保施工区域的平整和清理。
2.地面处理:如果基坑周围存在不稳定的土体,需要进行地面处理,包括挖填、夯实等。
3.基础开挖:按照设计要求进行基坑的开挖,开挖深度应考虑到挡土墙的高度和稳定性要求。
4.基础浇筑:在基坑底部进行基础的浇筑,一般采用混凝土,用于承受挡土墙的重力。
5.墙体施工:根据设计要求,设置挡土墙的墙体,可以采用钢筋混凝土、钢板桩、混凝土板桩等不同类型的结构。
6.墙体加固:通过设置土钉、锚杆等进行墙体的加固,以提高挡土墙的稳定性和承载能力。
7.土方回填:在挡土墙后方进行土方回填,确保挡土墙可以起到稳定土体的作用。
二、钢板桩支护钢板桩是一种常用的基坑支护方式,它的施工原理是将钢板桩依次打入土壤中,形成一个连续的桩墙,以支撑土体的侧压力。
钢板桩支护的工序主要包括以下几个步骤:1.基坑准备:清理基坑内的杂物,确保施工区域的平整和清理。
2.地面处理:如果基坑周围存在不稳定的土体,需要进行地面处理,包括挖填、夯实等。
3.基础开挖:按照设计要求进行基坑的开挖,开挖深度应考虑到钢板桩的长度和稳定性要求。
4.桩身安装:将钢板桩依次打入土壤中,通常采用振动或打击的方法进行安装。
5.桩墙连接:在钢板桩之间设置连接器,以形成一个连续的桩墙,增强整个支护体系的稳定性。
6.桩墙加固:通过设置水平支撑或斜撑进行桩墙的加固,以提高其整体的刚度和抗侧压能力。
基础基坑支护
基坑支护是建筑施工中一项非常重要的工作,主要目的是保证基坑的安全和稳定。
基坑支护可以分为两种基本类型:一种是临时性的支护,用于施工期间,一种是永久性的支护,用于基坑结构的长期使用。
常见的基坑支护方法有以下几种:
1. 土壤侧向支护:包括钢板桩、深层钢围护结构、土钉墙等。
这些支护结构通过在基坑周围堆设钢板、围板或者土钉,形成一个稳定的边界,防止土体坍塌和侧壁滑动。
2. 土体加固:可以采用土体改良技术,如固结灌浆、人工冻结、钢筋混凝土嵌岩桩等方式来增强土体的强度和稳定性。
3. 土压平衡支护:适用于基坑较深的情况,通过改变土体内外的水压平衡来减小土体的侧压力,以达到支撑的目的。
常用的方法有开挖回填法、泥浆平衡法等。
4. 深层基坑支护:适用于超深基坑的情况,常见的方法有人工地层冻结法、锚杆支护法等。
基坑支护工作的设计和施工需要专业的工程团队进行,根据具体情况选择合适的支护方法和材料,确保基坑的安全和稳定。
同时,在进行基坑支护过程中,也需要考虑对周边环境和结构的影响,采取相应的措施保护周围建筑和地下设施的安全。
基坑支护技术基坑支护技术是指在建筑工程中为确保施工过程中基坑的稳定和安全而采取的各种措施和方法。
基坑支护技术的选择和应用直接关系到施工过程的顺利进行和工程质量的保证。
本文将介绍常见的基坑支护技术及其应用。
一、钢支撑法钢支撑法是基坑支护中常见的一种方法,也是传统的基坑支护技术之一。
钢支撑法通常采用钢板桩、钢管桩等材料作为支撑结构,将其垂直埋入基坑周边土体,并通过特定的施工方式固定住钢支撑。
这种支护方法具有施工周期短、适应性强等特点,广泛应用于基础较浅的建筑工程中。
二、混凝土墙支护法混凝土墙支护法是指通过在基坑周边建造混凝土墙来支撑土体,以保证基坑施工的安全。
混凝土墙支护法的优点是施工简便、效果稳定,可以有效控制土体的下沉和变形。
此外,混凝土墙支护法还可以与其他支护技术相结合,形成混合支护体系,提高施工效果。
三、锚杆支护法锚杆支护法通过在土体中埋设锚杆,并与基坑结构相连接,利用锚杆的拉力来抵抗土体的水平力,以达到支撑基坑的目的。
锚杆支护法具有施工方便、适用范围广等特点,适用于不同类型的基坑支护工程。
四、悬臂墙支护法悬臂墙支护法是指在基坑正常开挖期间,通过悬挂龙骨或设置钢拱架等方式支撑基坑土体,形成暂时性的悬臂构造。
这种支护方法节约材料、简化工序,并且可以提高基坑的开挖效率。
悬臂墙支护法的施工需要严格控制施工工序和质量,确保支护结构的稳定和安全。
五、复合支护法复合支护法是指将多种不同的基坑支护技术结合起来,形成复合支护体系,以达到更好的支护效果。
例如,可以将钢支撑法与混凝土墙支护法相结合,将锚杆支护法与悬臂墙支护法相结合等。
复合支护法充分发挥各种支护技术的优势,提高支护结构的稳定性和安全性。
综上所述,基坑支护技术是建筑工程中必不可少的一环。
在选择和应用基坑支护技术时,需要根据具体工程环境和要求进行综合考虑,采用合理的支护方案。
通过科学的施工和有效的支护,可以确保基坑施工的顺利进行,保障工程的质量和安全。

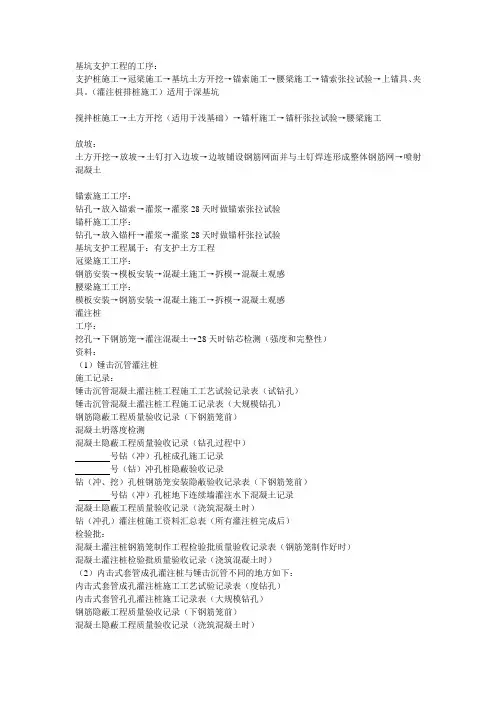

基坑支护工程的工序
1、支护桩施工
2、冠梁施工
3、基坑土方开挖
4、腰梁施工
5、锚索施工(锚具、夹具适用于深基坑)
6、锚索张拉试验
搅拌桩施工
土方开挖(适用于浅基础)
锚杆施工
锚杆张拉试验
腰梁施工
放坡
土方开挖
搅拌桩工序:
准备水泥
桩机就位
钻孔(一边钻一边加水一边放水泥粉进行搅拌)成桩
三天后做轻便触探检验
放坡
土钉钉入边坡
灌浆
边坡铺设钢筋网并与土钉焊连形成整形钢筋网喷射混凝土
锚索施工工序
钻孔
放入锚索
灌浆
灌浆28天时做锚索张拉试验
锚杆施工工序
钻孔
放入锚杆
灌浆
灌浆28天时做锚索张拉试验
基坑支护工程属于:有支护土方工程冠梁施工工序
钢筋安装
模板安装
混凝土施工
拆模
混凝土观感
腰梁施工工序
模板安装
钢筋安装
混凝土施工
拆模
混凝土观感
灌注桩
工序
挖孔
下钢筋笼
灌注混凝土
28天时钻芯检测(强度完整性)
基坑支护送检的所有项目:
水泥、钢筋原材料、钢筋连接接头试件、混凝土试件、锚具、锚索、锚杆、夹具、水泥土试件灌(净浆)试件
现场检测项目
1、锚杆(土钉)张拉试验(灌浆28天时到现场张拉试验)目的检测其锚固强度是否达到设计要求
2、灌注桩钻芯取样(灌注桩在浇筑混凝土28天是抽取桩的芯样)目的是检测灌注桩的强度及灌注的完整性
3、水泥土搅拌桩轻便触探检验记录表(在搅拌完工3天时钻一米深左右)其目的是检查水泥土的强度。
