污水管道过河围堰施工方案
- 格式:doc
- 大小:27.50 KB
- 文档页数:5

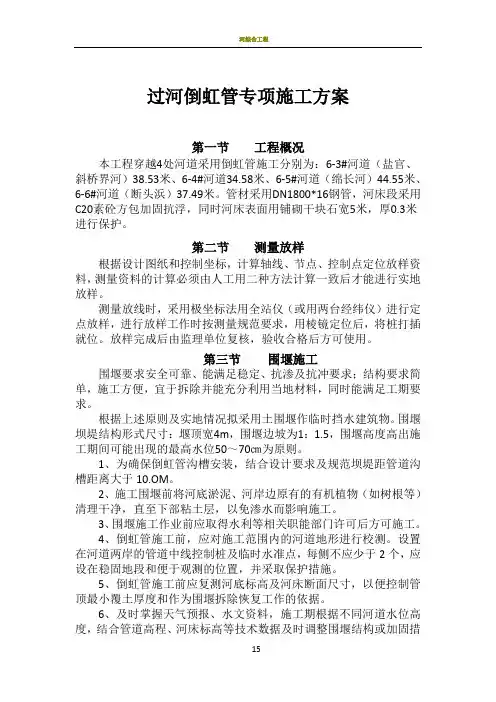

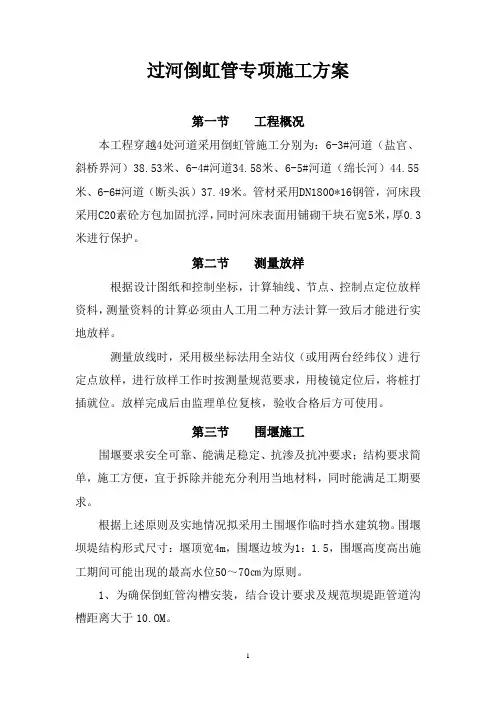

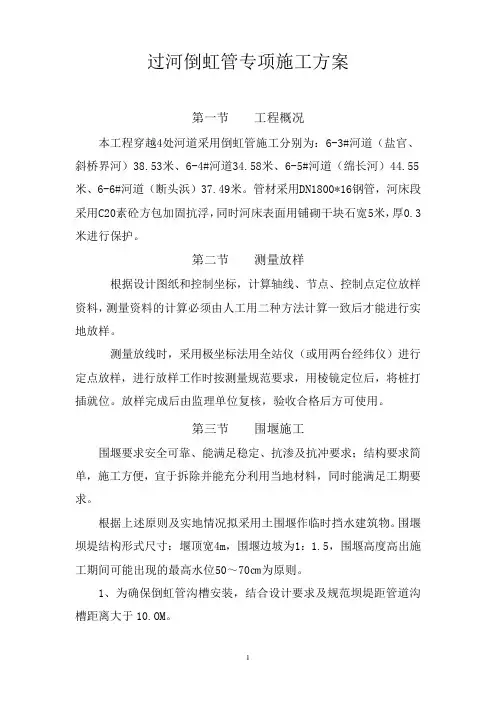

过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
过河管道围堰专项施工方案完整(完整版资料,可直接使用可编辑,推荐下载)过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6—4#河道34。
58米、6-5#河道(绵长河)44。
55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0。
3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位.放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则.1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。

河水管道围堰专项施工方案完整1. 引言本文档旨在提供河水管道围堰专项施工方案的详细内容。
该方案的目标是确保施工过程安全和顺利进行,同时保护环境和河水质量。
本文档将涵盖施工前的准备工作、施工方案、安全措施和监测计划。
2. 施工前的准备工作在施工开始前,应进行以下准备工作:- 完善设计方案:根据实际情况进行河水管道围堰的设计,确保其稳固可靠。
- 获取必要的许可和批准:与相关部门协调,获取施工所需的许可和批准文件。
- 获取必备设备和材料:采购所需的施工设备和材料,确保其数量和质量满足要求。
3. 施工方案河水管道围堰的施工方案应包括以下步骤:1. 清理施工区域:清除施工区域内的垃圾和杂草,确保施工区域整洁。
2. 定位和标记:根据设计方案,确定围堰位置,使用标志物标记出围堰的范围。
3. 搭建围堰结构:根据设计要求,搭建围堰的框架结构,确保围堰牢固和稳定。
4. 加固围堰结构:根据需要,对围堰结构进行加固处理,以增强其稳定性和耐久性。
5. 施工完工清理:施工完成后,清理施工区域内的垃圾和杂物,恢复原有环境。
4. 安全措施在施工过程中,应采取以下安全措施:- 工人安全培训:对参与施工的工人进行必要的安全培训,提高其安全意识和应急处理能力。
- 安全防护设施:在施工现场设置必要的安全防护设施,如安全帽、安全网等,以防止意外伤害事件发生。
- 安全监测和巡视:进行施工期间的安全监测和巡视,及时发现和处理安全隐患。
5. 监测计划为确保施工过程对河水质量和环境的影响最小化,应制定监测计划:- 水质监测:定期对施工区域周围的水体进行水质监测,确保施工过程不对水质造成污染。
- 环境监测:定期对施工区域内的环境进行监测,包括噪音、空气质量等,确保施工过程对环境的影响控制在合理范围内。
6. 结论本文档提供了河水管道围堰专项施工方案的完整内容。
该方案在施工前进行准备工作,详细描述了施工方案、安全措施和监测计划。
通过严格遵守该方案,可确保施工过程安全、可靠并对环境造成最小的影响。

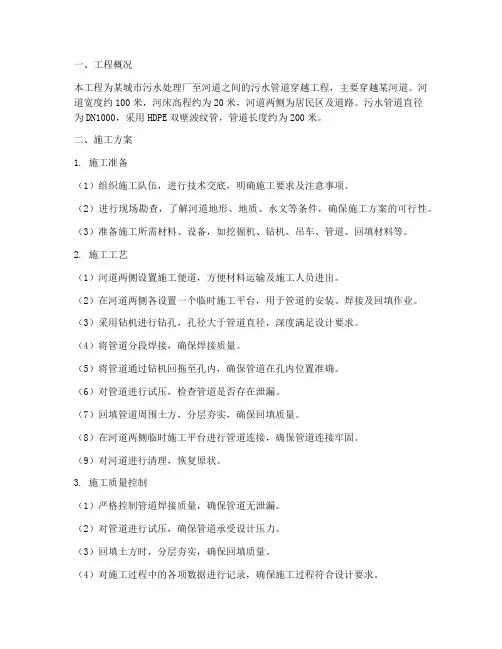

一、工程概况本工程为某城市污水处理厂至河道之间的污水管道穿越工程,主要穿越某河道。
河道宽度约100米,河床高程约为20米,河道两侧为居民区及道路。
污水管道直径为DN1000,采用HDPE双壁波纹管,管道长度约为200米。
二、施工方案1. 施工准备(1)组织施工队伍,进行技术交底,明确施工要求及注意事项。
(2)进行现场勘查,了解河道地形、地质、水文等条件,确保施工方案的可行性。
(3)准备施工所需材料、设备,如挖掘机、钻机、吊车、管道、回填材料等。
2. 施工工艺(1)河道两侧设置施工便道,方便材料运输及施工人员进出。
(2)在河道两侧各设置一个临时施工平台,用于管道的安装、焊接及回填作业。
(3)采用钻机进行钻孔,孔径大于管道直径,深度满足设计要求。
(4)将管道分段焊接,确保焊接质量。
(5)将管道通过钻机回拖至孔内,确保管道在孔内位置准确。
(6)对管道进行试压,检查管道是否存在泄漏。
(7)回填管道周围土方,分层夯实,确保回填质量。
(8)在河道两侧临时施工平台进行管道连接,确保管道连接牢固。
(9)对河道进行清理,恢复原状。
3. 施工质量控制(1)严格控制管道焊接质量,确保管道无泄漏。
(2)对管道进行试压,确保管道承受设计压力。
(3)回填土方时,分层夯实,确保回填质量。
(4)对施工过程中的各项数据进行记录,确保施工过程符合设计要求。
4. 施工安全措施(1)施工现场设置安全警示标志,确保施工人员安全。
(2)进行施工人员安全培训,提高安全意识。
(3)加强施工现场管理,确保施工安全。
(4)对施工现场进行定期检查,及时发现并处理安全隐患。
三、施工进度安排1. 施工准备阶段:5天2. 钻孔、管道安装、焊接阶段:15天3. 回填、管道连接阶段:10天4. 河道清理及恢复阶段:5天总计:35天四、施工总结本工程施工方案合理,施工过程严格按照设计要求及规范进行,确保了工程质量及施工安全。
通过本工程的建设,提高了城市污水处理能力,改善了河道环境,为居民创造了良好的生活环境。

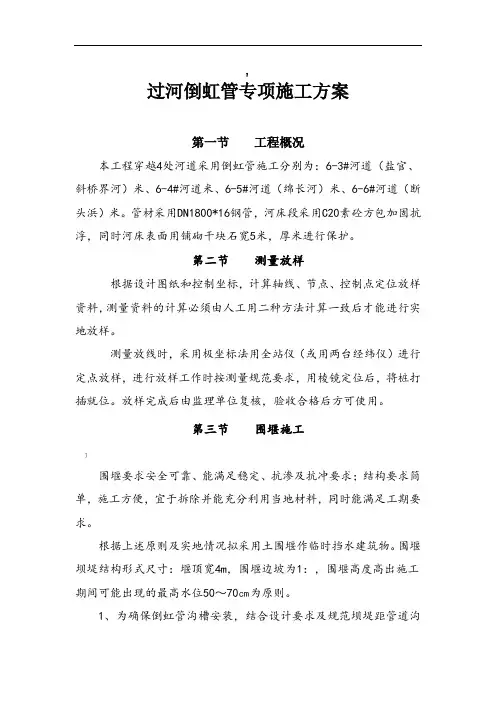

?过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)米、6-4#河道米、6-5#河道(绵长河)米、6-6#河道(断头浜)米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工]围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
`7、土围堰采用机械翻挖两岸高土方填筑,为确保安全整个作业过程必须在路基板上作业,以确保安全。

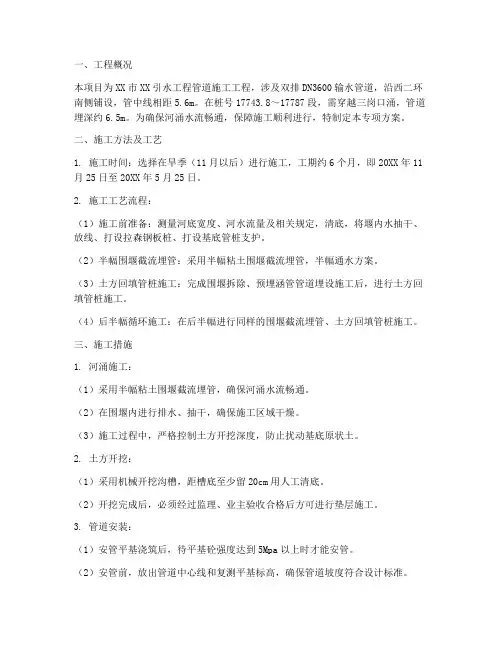

一、工程概况本项目为XX市XX引水工程管道施工工程,涉及双排DN3600输水管道,沿西二环南侧铺设,管中线相距5.6m。
在桩号17743.8~17787段,需穿越三岗口涌,管道埋深约6.5m。
为确保河涌水流畅通,保障施工顺利进行,特制定本专项方案。
二、施工方法及工艺1. 施工时间:选择在旱季(11月以后)进行施工,工期约6个月,即20XX年11月25日至20XX年5月25日。
2. 施工工艺流程:(1)施工前准备:测量河底宽度、河水流量及相关规定,清底,将堰内水抽干、放线、打设拉森钢板桩、打设基底管桩支护。
(2)半幅围堰截流埋管:采用半幅粘土围堰截流埋管,半幅通水方案。
(3)土方回填管桩施工:完成围堰拆除、预埋涵管管道埋设施工后,进行土方回填管桩施工。
(4)后半幅循环施工:在后半幅进行同样的围堰截流埋管、土方回填管桩施工。
三、施工措施1. 河涌施工:(1)采用半幅粘土围堰截流埋管,确保河涌水流畅通。
(2)在围堰内进行排水、抽干,确保施工区域干燥。
(3)施工过程中,严格控制土方开挖深度,防止扰动基底原状土。
2. 土方开挖:(1)采用机械开挖沟槽,距槽底至少留20cm用人工清底。
(2)开挖完成后,必须经过监理、业主验收合格后方可进行垫层施工。
3. 管道安装:(1)安管平基浇筑后,待平基砼强度达到5Mpa以上时才能安管。
(2)安管前,放出管道中心线和复测平基标高,确保管道坡度符合设计标准。
(3)安管时,管道两侧用净石子或砼管枕卡牢垫稳,严格控制管内底高程。
4. 施工安全措施:(1)施工过程中,加强安全教育培训,提高施工人员安全意识。
(2)施工现场设置安全警示标志,确保施工安全。
(3)严格执行施工方案,防止安全事故发生。
四、施工进度计划根据施工方案,制定详细的施工进度计划,确保工程按期完成。
五、质量保证措施1. 严格遵循国家相关施工规范和设计要求,确保工程质量。
2. 加强施工过程中的质量检查,及时发现并解决问题。

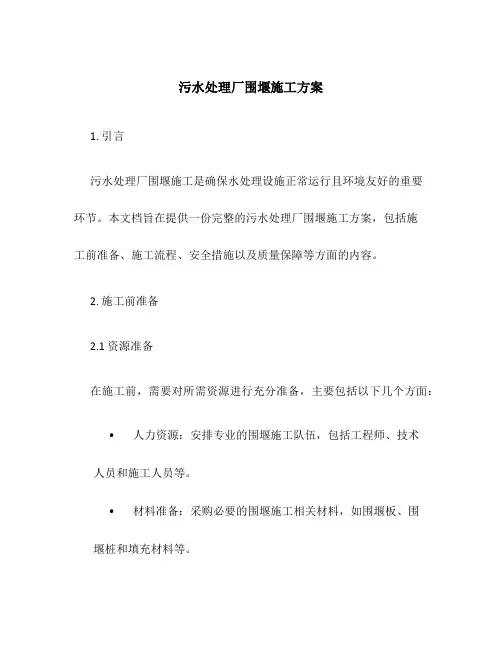

污水处理厂围堰施工方案1. 引言污水处理厂围堰施工是确保水处理设施正常运行且环境友好的重要环节。
本文档旨在提供一份完整的污水处理厂围堰施工方案,包括施工前准备、施工流程、安全措施以及质量保障等方面的内容。
2. 施工前准备2.1 资源准备在施工前,需要对所需资源进行充分准备,主要包括以下几个方面:•人力资源:安排专业的围堰施工队伍,包括工程师、技术人员和施工人员等。
•材料准备:采购必要的围堰施工相关材料,如围堰板、围堰桩和填充材料等。
•设备准备:根据工程需要,确保使用到的设备完好,并进行必要的检修和维护。
2.2 方案设计根据污水处理厂的具体情况和要求,制定围堰施工方案,包括围堰的位置、尺寸以及施工方式等。
在设计方案时,考虑到施工的效率和质量,以及后续设备维护和维修的方便性。
2.3 施工准备在正式施工前,需要进行一系列的前期准备工作,包括:•清理施工区域:清理施工区域内的杂草和垃圾,确保施工区域干净整洁,便于施工操作。
•基础处理:对施工区域的地面进行平整处理,确保施工的稳定性和安全性。
3. 施工流程3.1 围堰施工前的准备工作•确定围堰施工的起止点和边界,确定施工区域。
•根据设计方案,将围堰板和围堰桩进行合理摆放,确保围堰的牢固性。
•对围堰板和围堰桩进行检查,确保其完好无损。
3.2 围堰施工工艺1.围堰安装:根据设计方案,将围堰板逐块安装至围堰桩上,并使用专用的工具进行固定。
安装时要保证围堰板的水平度和垂直度。
2.围堰贴膜:在围堰板的内侧贴上防水膜,以确保围堰的密封性。
3.围堰填充:根据设计要求,使用合适的填充材料将围堰内部填充至设计高度,并进行夯实,确保围堰的稳固性。
3.3 围堰施工后的处理•清理施工现场:施工完成后,对施工现场进行彻底清理,清除垃圾和杂物,保持施工区域的干净整洁。
4. 安全措施在污水处理厂围堰施工过程中,应严格遵守相关的安全规范和要求,采取必要的安全措施,确保施工人员的安全。
以下是一些常见的安全措施:•员工培训:对施工人员进行必要的培训,使其了解并掌握施工操作的安全要求和注意事项。
*作品编号:DG13485201600078972981*创作者:玫霸*过河倒虹管专项施工方案第一节工程概况本工程穿越4处河道采用倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38.53米、6-4#河道34.58米、6-5#河道(绵长河)44.55米、6-6#河道(断头浜)37.49米。
管材采用DN1800*16钢管,河床段采用C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0.3米进行保护。
第二节测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样。
测量放线时,采用极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量规范要求,用棱镜定位后,将桩打插就位。
放样完成后由监理单位复核,验收合格后方可使用。
第三节围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求。
根据上述原则及实地情况拟采用土围堰作临时挡水建筑物。
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1.5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则。
1、为确保倒虹管沟槽安装,结合设计要求及规范坝堤距管道沟槽距离大于10.OM。
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理干净,直至下部粘土层,以免渗水而影响施工。
3、围堰施工作业前应取得水利等相关职能部门许可后方可施工。
4、倒虹管施工前,应对施工范围内的河道地形进行校测。
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制管顶最小覆土厚度和作为围堰拆除恢复工作的依据。
6、及时掌握天气预报、水文资料,施工期根据不同河道水位高度,结合管道高程、河床标高等技术数据及时调整围堰结构或加固措施,防止河道水位急剧升高变化,威胁围堰坝堤安全,确保安全顺利施工。
某污水管道穿越河道工程施工方案施工方案名称:某污水管道穿越河道工程施工方案一、工程概述某污水管道穿越河道工程是为了解决污水管道的跨越河道问题,确保污水的正常流动和排放。
本工程施工方案旨在确保施工过程安全、高效,并最大程度减少对环境的影响。
二、工程准备1. 施工前应进行详细的现场勘测和工程测量,确保施工的准确性。
2. 根据勘测数据,制定详细的施工方案,并获得相关部门的批准。
3. 调查河道水位、流速等情况,制定相应的安全措施和施工时间安排。
三、施工步骤1. 施工前期准备a. 按照施工方案,组织人员、机械设备和材料等准备工作。
b. 制定施工现场安全管理制度,确保施工过程的安全。
c. 在施工现场设置警示标志,并进行必要的防护措施,确保施工区域的安全。
2. 河道水位降低a. 根据河道水位变化情况,选择合适的时间进行施工。
b. 利用泵站或者其他设备降低河道水位,确保施工区域干燥。
3. 污水管道施工a. 在施工区域挖掘合适的坑道,确保管道的安装和维修。
b. 安装管道支架和固定装置,确保管道的稳定性。
c. 进行管道的焊接、连接和测试,确保管道的质量和密封性。
4. 河道恢复a. 完成污水管道的施工后,及时清理施工现场,确保环境整洁。
b. 根据相关要求,对河道进行修复和恢复,确保河道的生态环境不受影响。
四、安全措施1. 施工现场设置警示标志,确保施工区域的安全。
2. 严格遵守施工现场安全管理制度,确保施工过程的安全。
3. 人员必须佩戴安全防护装备,如安全帽、防护眼镜、防护服等。
4. 机械设备必须经过检验合格,操作人员必须具备相应的证书和经验。
5. 施工过程中,严禁乱堆乱放材料,确保施工现场的整洁。
五、环境保护1. 施工过程中,严禁污水直接排放到河道中,必须采取合适的措施进行处理。
2. 施工现场必须设置沉淀池或者其他处理设施,对污水进行处理后再排放。
3. 施工结束后,对施工现场进行清理,确保环境的整洁和污染物的清除。
河综合工程
页脚内容
1
四口圳(2#临时)污水泵站管道工程
河
道
围
堰
施
工
专
项
方
案
编制:
审核:
审批:
2016年 月 日
河综合工程
页脚内容
2
河道围堰施工专项方案
一、 工程概况
本工程为四口圳(2#临时)污水泵站工程,主要为收集四口圳临时排放污水。
管道设计沿上湖路北侧、古湖路西侧、新324国道南侧铺设,至同丙路排入DN1200
污水重力管。最终至同安污水处理厂,污水压力管道全程5820M。其中324国道桩
号W4+060~ W4+180要下穿顺埭头溪河床底部通过,桩号W5+220~w5+240要沿河床
底部横穿泥山溪,这两处需做河道围堰工程。
二、施工总部署
1、施工管理人员安排:本工程作为四口圳(2#临时)污水泵站工程的一个分项
工程,在人员安排上,我项目部拟利用管线工程项目部管理人员的班底,充分挖掘
人力资源的潜力,重点安排1~2名经验丰富的施工员作为施工管理负责人,同时安
排项目部安全、质量、材料、资料等部门人员协同管理。
2、确定施工方法:桩号W4+060~ W4+180、W5+220~w5+240采用开槽法施工,这两
处过河道围堰采用编织袋装沙围堰。
3、施工流程:
工程导线、测量、控制点设置、过河管围堰定位线放样
围堰施工(泵站污水过河管道)
河综合工程
页脚内容
3
4、施工机械安排:我项目部针对本工程工程量大,工期紧张的特点,拟进场四
部挖机,八部卡车,管道桩号W4+060~ W4+180、W5+220~w5+240围堰同时施工。
5、材料采购安排:本工程所用沙、编织袋、彩条布、钢板桩、道渣计划由我项
目部自行采购。
6、项目目标:
(1) 工期目标:该工程围堰施工的工期以桩号W4+060~ W4+180过埭头溪管道围堰
施工为主,工期计划45天;桩号W5+220~w5+240管道围堰施工工期计划10
天。
(2) 质量目标:工程质量合格要求。
(3)安全目标:确保施工现场无机械事故和人员伤亡事故。
三、施工平面布置
本工程特点是工期紧,工程量大,施工工序较简单,需要投入大量机械设备和
人力。
做好连砂石施工便道,以满足本临时围堰所用沙子等材料的通过运输。
本工程材料主要为沙子,因方量较大,需要材料堆放场地,由卡车运送到现场,
截流槽开挖(泵站污水过河管道)
拆除施工围堰
过河管道施工
清理场地、验收
河综合工程
页脚内容
4
并及时组织人员装袋、堆砌,避免影响施工通道的交通。
四、施工方法
1、测量定位:测量控制点采用管线工程的临时闭合控制水准点,并成立由公司
检测技术站测量工程师为主的三~四人测量组,承担本工程的全部测量放样工作。水
准仪二台、J2经纬仪两台。
2、清理河道淤泥。
3、根据我公司以往污水管工程中的围堰施工经验,结合现场实际情况,我项目
部计划将围堰中心线设在河道中线围堰布置,围堰采用沙袋进行围堰,围堰底宽
3.5m,上口宽2.5m,高2.5米;并用200mm宽钢板桩,长3.5m,间距50cm,埋入
河床深度1.5m,桩内衬1米高胶合模板做挡板,防止河道淤泥滑动导致沙袋围堰坍
塌。在堆码沙袋时,堆码的沙袋上下层和内外层应互相交错,码放密实平整。在沙
袋堤堰迎水面铺设彩条布防水层,彩条布下部用木楔固定在河床上,并用沙袋压实,
禁止河水从底部渗入。
4、开挖截水沟,引水汇集集水井,采用污水泵抽出。
5、开挖管道基槽,埋设管道并恢复河床原状。
详见附图一:围堰施工图
五、劳动力及机械需求计划
本工程管道桩号W4+060~ W4+180、W5+220~w5+240污水管道围堰同时施工,
高峰期间共需要劳动力50人左右,机械设备计划进场挖机4部,卡车6辆。
六、安全保证措施
由于本工程机械较多,施工面狭窄,安全隐患主要为机械事故和交通事故,因
此在工程开工前要对机械操作人员和卡车司机进行安全交底,特种机械操作人员必
须持证上岗。现场交通方面合理组织,在交通繁忙时安排专人在现场负责指挥交通,
河综合工程
页脚内容
5
在河道两侧设置安全警示标志,夜间设置警示灯,避免出现安全事故。
计划每周安排安全员、机管员对现场机械、设备进行安全专项检查,排除安全
隐患。
七、环保措施
由于粘土需要从场地外运进工地,运输卡车需要通过市政道路,我项目部将对
驾驶员进行专项交底,避免粘土掉落污染市政道路。在工地周围道路上安排专人负
责,清理路面。
八、防汛措施
现在正值冬季枯水季节,但为防止围堰安全我项目部将成立防汛领导小组,组
织50人的抢险队伍,落实好防汛抢险物资(蛇皮袋、铁锹、潜水泵、棕绳)。
准备足够数量的袋装粘土堆放在河道围堰两侧,随时准备对围堰进行加固,安
排专人在围堰施工地段值班巡逻,并配备通讯设备,实时监测水文状况,发现异常
状况立即组织人员进行抢险,确保围堰施工的安全。
