合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。
现场收方签证制度及工作流程:
1.现场收方签证申请单由施工单位向监审组报送。
2.专业工程师负责签收监审组传送的收方计量和现场签证申请单根据要求、相关规定以及现场施工的实际情况审查申请收方的依据和监审组的审核意见。
二天内完成。
若符合收方要求则于当天报请收方签证小组负责人批准后,通知监审组予明确收方时间,地点。
若不符合则当天回复监审组,书面明确不符合的原因或需补充完善的收方签证依据。
3.收方签证小组负责人组织收方签证小组成员参加现场收方计量,并做好原始记录。
小组成员必须两人以上,其中必须包括现场专业工程师和监审组人员。
4.在收方工作结束后三天内由参加收方的专业工程师把收方结果报送总工审核签认。
5.审核签认后的现场收方记录,由专业工程师当天送交行政登记备案。
工作流程:
收方计量申请
施工单位
收方依据审查否专业工程师结果
现场收方
收方小组成员
收方结果审核
部门经理
备案登记
文员。
山西兆丰铝土矿有限责任公司收方认量管理办法(试行)山西兆丰铝土矿有限责任公司二○一一年第一部分收方测量管理办法为了工程收方测量的工作质量,规范过程管理,明确工作程序和规范测绘资料收集整理的要求,特制定本管理办法。
一、总则1、施工测量应执行的主要技术标准是:国家测绘局颁发的有关测量规范。
2、山西新宇岩土公司测量队是对本公司工程有关测量业务的归口管理单位。
为履行其职责所需的有关文件、资料和图纸,各有关单位应予积极协助提供。
3、测量单位在工程开工前,应将有关反映其施测能力、水平、设备状况的资料报送监理单位审核,指挥部确认。
该资料至少包括以下内容:(1)施测指挥概述;(2)施测技术方案要点(施测方法、操作规程或引用技术标准目录);(3)测量仪器设备的配置(含内业仪器设备);(4)测量人员的构成;(5)指挥部或监理要求报送的其它资料。
二、收方测量1、收方前准备工作施工区原始地形线是计算开挖方量的基准线之一,应该以铝土矿公司提供的原始地形图或测量监理认可的实测地形图为依据。
工程开工前应检查铝土矿公司提供的原始地形图,在实地测量几条断面或散点,内业展点在图上比对。
对有异议的部位应及时书面报告铝土矿公司或测量监理工程师,协商解决补测方案,实测部分的地形图报送测量监理工程师认可。
如果铝土矿公司没有提供原始地形图,工程开工前一定要实测原始地形图,并报送测量监理工程师签字认可。
2、收方测量时间及参与人员收方时间定于每个月的25日进行。
每月定期的收方测量由施工单位测量人员负责进行,铝土矿公司生产技术部、财务部、采区现场人员、监理公司、施工单位一同参与现场收方验收工作。
3、测量技术要求测量时采用地形图法或断面法进行测量。
采用全站仪测绘出验收部位的实际地形图,地形图比例尺一般在1:200~1:1000范围内选择,测图范围应超出工程部位边线3m~10m。
采用全站仪架在断面上进行测量,也应测出边线3m~10m,断面间距根据情况在5m~20m范围内选择。

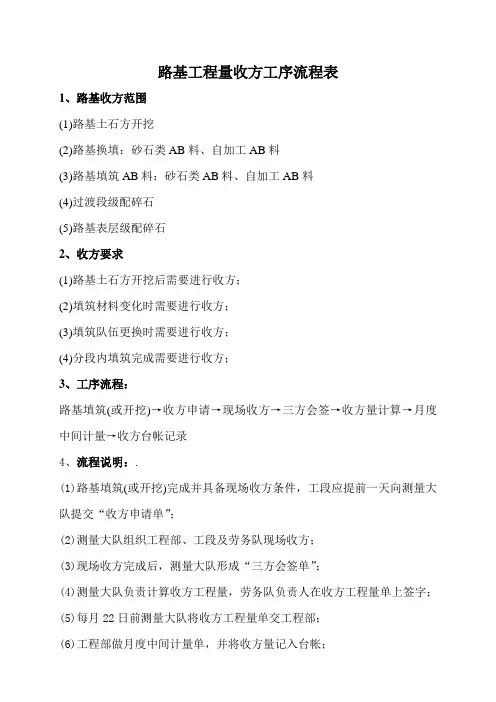

路基工程量收方工序流程表
1、路基收方范围
(1)路基土石方开挖
(2)路基换填:砂石类AB料、自加工AB料
(3)路基填筑AB料:砂石类AB料、自加工AB料
(4)过渡段级配碎石
(5)路基表层级配碎石
2、收方要求
(1)路基土石方开挖后需要进行收方;
(2)填筑材料变化时需要进行收方;
(3)填筑队伍更换时需要进行收方;
(4)分段内填筑完成需要进行收方;
3、工序流程:
路基填筑(或开挖)→收方申请→现场收方→三方会签→收方量计算→月度中间计量→收方台帐记录
4、流程说明:.
(1)路基填筑(或开挖)完成并具备现场收方条件,工段应提前一天向测量大队提交“收方申请单”;
(2)测量大队组织工程部、工段及劳务队现场收方;
(3)现场收方完成后,测量大队形成“三方会签单”;
(4)测量大队负责计算收方工程量,劳务队负责人在收方工程量单上签字;
(5)每月22日前测量大队将收方工程量单交工程部;
(6)工程部做月度中间计量单,并将收方量记入台帐;。
*公司工程现场收方管理制度为加强各项目工程管理,规范现场收方签证,确保工程量收方数据的客观真实性,减少甲乙双方办理工程结算的纠纷,有效的控制工程成本,切实维护公司利益,特制定本制度.第一章总则第一条凡是现场工程实施后在竣工图及相关资料无法准确反映、工程完工或隐蔽后无法进行复核的工程,均必须在工程开工前或隐蔽前进行现场实际收方,完善收方记录.第二条工程现场收方必须依据合同条款和工程定额及相关文件规定,审核收方签证的必要性,签证原始凭证记录要求工程技术部驻场工程师现场核实并签字,否则无效.第三条工程现场收方工作由工程部经理组织,工程部专业工程师(不少于2人)、技术部驻场工程师(1人)参加,与施工单位共同完成.第四条工程现场收方双方分别做好原始记录,现场收方完成后,双方及时核对数据并在原始记录上签字.参与收方人员对收方数据的真实性负责.第五条现场收方单经签字完善后,由工程部资料员收集留存原件,并分发施工单位和驻地工程师,同时在24小时内传真一份复印件给工程技术部存档备查.第六条只有在规定时限内签字确认后的收方确认单才能作为办理签证和结算的依据,不得后补,收方不得超过设计、定额规定,超过部分为无效收方.第二章收方工作流程第七条施工现场实施过程收方工作流程:施工单位提前1天向工程部提交收方申请→工程部组织工程师、技术部驻场工程师、施工单位共同收方→收方完成后原始记录及草图当场确认→施工单位以原始记录为依据整理成正式收方工程量确认单(加盖公章)及经办人签字→工程部和技术部驻场工程师审核签字盖章→资料员保存和分发.第三章现场收方细则第八条现场收方准备工作1、工程部应准备好收方用的钢卷尺、测量工具、记录数据用纸.2、不得使用施工单位提供的工具,严禁使用“收方尺”进行丈量收方.3、桩基土石方收方前应编制完成每个桩的编号、注明所在的轴线相交位置,避免重复收方.第九条勘探孔现场收方1、所有勘探孔钻孔深度均必须进行现场实测.2、勘探孔深度用钢卷尺丈量下钻钻杆总长度进行测量.3、检测钻孔直径是否与勘探方案一致.第十条基础土石方现场收方收方人员首先应对基准点标高进行准确性复核,土质成分应标明湿土、流砂、淤泥、回填土、软质岩、较硬岩(必须核查现场见证取样的岩石强度大于30mpa的报告)、混凝土基础等,应在核对图纸尺寸后严格控制土石方开挖工作面(实际开挖工作面不得超过定额规定,超过部分按照定额规定收方).1、挖孔桩收方:挖孔桩的总高以承包人接收场地时的地貌标高到桩底的高度,断面尺寸按设计,挖孔桩的总高度、护壁的高度、以及挖孔桩土石的高度分别以现场实收为准,如需扩大头的桩,其扩孔的高度按设计高度.挖孔桩收方原始记录必须标注分段岩样并附桩底照片.2、冲(钻)孔桩收方:冲(钻)孔桩的孔深以承包人接收场地时的地貌标高到桩底的高度,断面尺寸按设计.孔深测量须用测绳、线锤、钢卷尺进行实际测量.(设备钻杆进尺作为参考,土质成分按照超前钻探报告)3、基坑收方:基坑的高度以承包人接收场地时的地貌标高到坑底的高度,基坑的长度宽度按设计和有关定额计算规则,现场只收基坑的深度以及土石高度.4、地梁、挡墙基础(带形基础):此部分收方长、宽按设计,深度以承包人接收场地时的地貌标高到设计的地梁、挡墙基础底面标高,现场收方只需确认土石的高度或比例.第十一条挡墙收方参照标准图集施工的重力式等挡墙完工后墙背回填之前,必须组织完工墙身尺寸收方,收方必须查对是否符合相关设计要求,不符合设计处应注明,超过设计尺寸部分按设计尺寸收方.第十二条构造柱收方1、砌体构造柱隐蔽前,工程部必须组织现场实际收方.2、现场收方需测量每根构造柱的断面尺寸、高度.3、现场实际检查构造柱加密箍筋个数(设计有明确要求的).4、按照*公司构造柱签证管理办法做好原始凭证.第十三条钢筋马凳收方1、现浇钢筋砼板面结构钢筋隐蔽前,工程部必须组织对每层楼板使用的钢筋马凳进行现场实际收方.2、现场收方首先查对是否符合已审批方案要求,不符合的不得收方,现场需准确反映马凳筋数量、规格、尺寸.3、按照*公司钢筋马凳签证管理办法做好原始凭证,附收方照片.第十四条管沟收方1、管沟的长度、宽度按设计,宽度应符合管道设计尺寸和定额工作面的相关要求;2、管沟深度以施工单位接地时的原始地貌标高到设计管沟底面标高的距离,现场收方只需确认土质成分及开挖方式,因施工单位自身原因造成的超挖部分方量不得收方.第十五条车库周边回填收方此部分原始地貌方量数据应与三方场地移交方格网数据一致,回填收方前应该检查坡度是否和三方场地移交方格网的坡度为一致,若不一致查明造成原因,测量时标明回填材料范围,是否已按设计要求施工,若回填材料不同时,应按不同材料分别收方.第十六条土方外运和借土运距收方1、外运或借土地点已得到领导批准和审批方案认可.2、运距必须量尺测量或打表计量,运距收方只是土方挖填平衡后的情况下对余土或差土部分进行运距确认,定额规定运距范围内不得收方.3、桩基础土石方场内二次倒运在100m范围内的不得收方.4、土石方属非天然密实状态的,应加以说明,第十七条塔吊基础及施工电梯基础收方1、只收方确认土石方量、土质成分及开挖方式.2、基础施工方案中明确的混凝土及钢筋不需进行收方,只核对是否按照已批准方案施工,如未按照方案施工如实进行扣减.第十八条边坡支护收方1、锚杆钻孔深度依据施工图纸及规范要求逐个检查、收方.2、锚杆长度依据施工图纸要求逐根检查、收方.3、喷射混凝土厚度按每百平方米抽查三点,然后取平均值作为实际支护厚度.第十九条挖孔桩孤石、淤泥、流砂收方每桩一收,只计量桩孔内嵌固在桩壁需要凿除部分的孤石,没有嵌固不得按凿除岩石收方,收方孤石应注明长宽高,并扣减相应桩土石方.第二十条合同规定按原材料(如水泥)耗量进行工程计量计价的工程收方1、参加收方人员必须认真熟悉合同中有关工程计量计价的条款.2、工程部工程师和技术部驻场工程师必须对进场原材料进行清点统计,双方在统计记录上签字确认.3、工程部必须有效监控进场原材料的使用,不得挪为其它工程使用.第二十一条方案措施确认收方1、收方前应检查方案是否已按照公司制度要求经过公司相关部门及公司领导审批.2、措施收方应附详图、标明具体收方量测尺寸,并附收方过程照片,不能简单的描述为按照方案施工,与方案一致等等.第二十二条安装开槽、开孔收方1、收方前核对设计变更前后图纸情况,以明确需要新开槽部分具体线路,是否必须重新开槽而不能预埋.2、只有竣工图不能反映的开槽、开孔及报废线管才能办理收方.3、开孔、开槽必须分清空洞大小长度、开槽深度宽度,并且要注明开孔开槽(孔)位于砖砌墙体或是砼墙体,是人工开槽(孔)还是机械开槽(孔).第二十三条拆除工程收方1、拆除工程无现有图纸反映工程量的需进行现场收方.2、所涉及的废旧物资如钢筋、角钢、槽钢、钢管、电线、电缆、配电箱、栏杆、弱电箱等,施工单位应移交给工程部,工程部及时会同采购部进行调拨移交或报废处理,收方单应附相关处理结果凭据;如是施工单位自行处理,收方单上施工方应确认签字,预算部按100%扣除材料费用处理.3、因设计变更涉及到可重复利用的材料拆除收方时,应在拆除前与发包人谈定材料的可重复利用率(按照*公司废旧物资管理办法处置利用),否则视为施工单位100%的回收利用,并在收方单注明施工单位已自行回收利用.第四章考核办法第二十四条工程现场收方管理由工程技术部负责考核.第二十五条如有不按本规定进行现场收方,每项次扣罚责任人500元.第二十六条存在弄虚作假的给予降薪或开除处分.第二十七条给公司造成严重经济损失的将追究责任人相关法律责任.***有限公司二〇一二年九月十七日工程签证原始记录凭证(GC-12)建设单位:施工单位:签证单编号:注: 1、此表一式四联,第一联施工单位,第二联工程部,第三联预决算部,第四联工程技术部. 2、原始记录凭证须两名或两名以上监理工程师、技术部驻场工程师当天签署,原始记录上必须注明工程内容的具体位置和部位,必要时需附图及照片标注,以满足计量、计价要求.工程现场收方记录第一联 施工单位注: 1、此表一式四联,第一联施工单位,第二联工程部,第三联预决算部,第四联工程技术部 2、收方记录后附原始草签记录,必须注明工程内容的具体位置和部位,需附图及照片,收方记录仅作为对现场实际情况的确认,是否签证计费按照合同规定.第一联 施工单位人工挖孔桩收方记录工程名称:编号:冲(钻)孔桩收方记录项目名称:编号:岩土工程勘察施工收方记录项目名称:编号:。

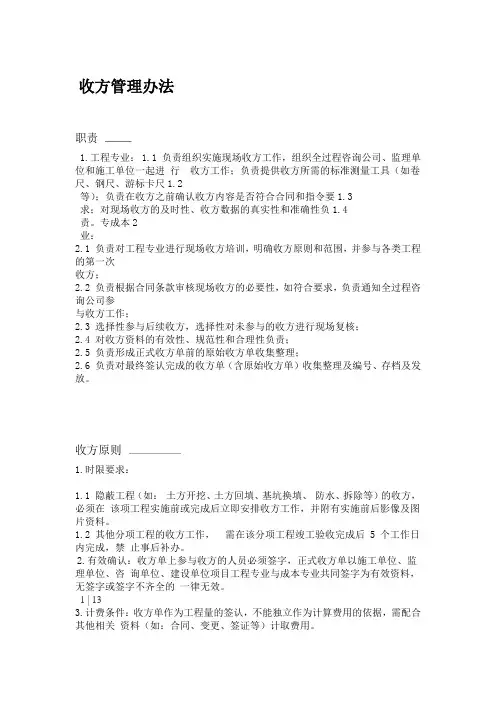

收方管理办法职责1.工程专业:1.1 负责组织实施现场收方工作,组织全过程咨询公司、监理单位和施工单位一起进行收方工作;负责提供收方所需的标准测量工具(如卷尺、钢尺、游标卡尺1.2等);负责在收方之前确认收方内容是否符合合同和指令要1.3求;对现场收方的及时性、收方数据的真实性和准确性负1.4责。
专成本2业:2.1 负责对工程专业进行现场收方培训,明确收方原则和范围,并参与各类工程的第一次收方;2.2 负责根据合同条款审核现场收方的必要性,如符合要求,负责通知全过程咨询公司参与收方工作;2.3 选择性参与后续收方,选择性对未参与的收方进行现场复核;2.4 对收方资料的有效性、规范性和合理性负责;2.5 负责形成正式收方单前的原始收方单收集整理;2.6 负责对最终签认完成的收方单(含原始收方单)收集整理及编号、存档及发放。
收方原则1.时限要求:1.1 隐蔽工程(如:土方开挖、土方回填、基坑换填、防水、拆除等)的收方,必须在该项工程实施前或完成后立即安排收方工作,并附有实施前后影像及图片资料。
1.2 其他分项工程的收方工作,需在该分项工程竣工验收完成后 5 个工作日内完成,禁止事后补办。
2.有效确认:收方单上参与收方的人员必须签字,正式收方单以施工单位、监理单位、咨询单位、建设单位项目工程专业与成本专业共同签字为有效资料,无签字或签字不齐全的一律无效。
1 | 133.计费条件:收方单作为工程量的签认,不能独立作为计算费用的依据,需配合其他相关资料(如:合同、变更、签证等)计取费用。
4.原件结算:收方单必须要有齐备的、有效的原件作为结算办理的依据。
5.标准表格:收方办理都必须使用规定的标准表格。
定义及收方范围1.定义:收方是对合同范围内的或增加工作范围须现场确认工程量的工作内容所做的签认证明,不能独立办理结算,仅作为结算依据之一。
2.收方范围:2.1 土石方工程:主要包括原始地貌、土石方工程竣工后成型地貌的测量收方等。
现场收方管理作业指引(案例)对应二级文件:《现场收方适用程序》指引说明一:明确工程量施工依据:是否附有①签字盖章的蓝图、设计变更通知单、工程变更通知单;②盖有“项目公司公章”的零星工作通知单、通知、工作联系函;③是否完成该部位施工,并且通过验收,质量合格;④各方责任主体是否到场,同时还应注意以下问题:(1)原始收方记录,必须经各方责任主体签字(同时注明日期)方能作为《收方计量记录表》填写的依据;(2)在《收方计量记录表》填写过程中,需将收方部位,计算方式,收方部位材质、工程量、其他情况说明如实清晰准确的填写,严禁出现涂抹。
同时必须后附相关工作的影像资料;(3)如果收方单附有施工图纸,则监理及项目部工程师应审核图纸是否与实际施工结果相符,并在图纸上签字确认。
指引说明二:需要给施工单位和监理人员交底事项:(1)参与现场收方人员必须同时在场,如施工单位代表、监理、造价员、工程师其中一方未在场,收方结果无效,参与人员不得中途离开;如重大收方(基础人工挖孔桩、挡土墙或堡坎、抗滑桩、基坑支护、地勘布孔桩、平基土石方等隐蔽后不易核实的工程),工程副总必须参加。
(2)相关工作内容无施工依据,则工作人员不予受理;(3)原则上现场收方时必须使用项目公司计量工具,若有特殊情况需要使用施工单位或监理单位的计量工具时,需经项目公司工程师及造价员复核后方能使用;(4)所有收方结果必须后附影像资料;(5)所有收方结果必须经所有参与人员签字(包括日期),审批后方能进行归档。
附件:表格模板:《工程收方申请单》《收方计量记录表》《工程收方计量审批单》工程收方申请单申请编号:注:1、收方凭据包括:①签字盖章的蓝图、设计变更通知单、工程变更通知单;②盖有“项目公司公章”的零星工作通知单、通知、工作联系函。
2、该表为施工单位填写。
3、只有经甲方项目公司审核合格后,才予接收。
收方计量记录表编号:工程名称:施工单位:收方记录时间:年月日施工单位:监理单位:工程副总经理:。
工程批准申请单范文
尊敬的领导:
我写此函是为了向贵部门提交一个工程批准申请单。
该工程的目的是XXXXXXXX。
以下是我们的相关信息和请求:
1.项目概述:请在此处提供该工程的概述,包括工程的目标、范围和
时间表。
例如,我们计划在XXX时间开始XXX工程,预计于XXX时间完成。
我们的目标是XXX。
2.工程需求:请在此处列出该工程所需的资源和设备。
例如,我们需
要XXXXX设备和人力资源来支持该工程。
我们还需要XXX资金来满足该工
程的经费要求。
3.风险评估:请在此处详细说明该工程可能面临的风险和挑战。
也请
提供相应的措施来减轻这些风险。
4.预算估算:请在此处提供该工程的预算估算。
我们需要列出所需的
资金用途和费用详细,以及对应的总费用。
5.项目团队和职责:请在此处提供该工程的项目团队成员名单和每个
成员的职责。
我们也将提供相应的沟通和协调机制来确保项目的顺利进行。
6.批准请求:请在此处征求领导的支持和批准,我们希望领导能批准
这个工程的申请,并提供我们所需的资源和支持。
我们相信这个工程对于
我们的组织和目标的实现非常重要,并希望能得到您的大力支持。
谨此,致以诚挚的问候。
XXXXXXXX。
工程现场签证管理办法1.目的为了规范与合同有关的各类签证管理工作,分清责任、提高效率、合理控制现场经济签证,有效降低工程成本。
2.范围适用于成都中信城市建设有限公司工程项目的现场经济签证。
根据设计变更单、工程变更单、技术核定单可以确定变更造价的,不在此签证范围。
3.原则3.1《现场收方单》必须当时完成收方当时签证,事后不予补签。
3.2签证需在约定时间内审核签证完毕,超过约定时间不予补证;3.3隐蔽工程和事后无法计算工程量的签证,必须在隐蔽前完成,事后不予补证。
3.4签证内容中需明确签证原因、工程量、价值量,涂改后的签证及复印件不得作为结算依据。
4.职责4.1主管工程总工(总监)、副总4.1.1负责审核批准签证项目4.2工程部4.2.1对施工单位提出的现场经济签证进行客观需求判断4.2.2负责审核签证资料的合理性、完整性、真实性,并将核实后的签证资料转送成本部。
4.3成本部4.3.1负责对签证需求的成本费用进行核算,并根据合同审核签证需求的费用合理性;4.3.2组织郫县财政投资评审中心对现场经济签证进行评审;5.程序5.1施工单位在现场签证前向监理工程师提出现场收方申请,填报《现场收方申请单》2份(见附表1),附上引起现场经济签证的附件。
5.2监理单位在收到现场收方申请24小时内签署是否同意现场收方的意见。
监理单位同意后报工程部-成本部-主管领导审核,经主管领导审核同意后,报送郫县财政投资评审中心审核。
5.3《现场收方申请单》审核同意后,由工程部组织现场签证收方。
工程部提前24小时通知成本部、郫县新城办,成本部通知郫县财政投资评审中心。
由监理单位、郫县新城办、郫县财政投资评审中心、工程部、成本部同时到场收方,并签署《现场收方单》(附表2)5份。
5.4施工单位在现场收方后5日内,须报送《经济签证单审批表》(附表3)1份、《现场收方申请单》原件1份、《技术、经济签证核定单》、现场收方单、相关附件一式五份给监理单位。
收⽅管理办法精品⽂档收⽅管理办法职责1.⼯程专业:1.1 负责组织实施现场收⽅⼯作,组织全过程咨询公司、监理单位和施⼯单位⼀起进⾏收⽅⼯作;1.2 负责提供收⽅所需的标准测量⼯具(如卷尺、钢尺、游标卡尺等);1.3 负责在收⽅之前确认收⽅内容是否符合合同和指令要求;1.4 对现场收⽅的及时性、收⽅数据的真实性和准确性负责。
2 成本专业:2.1 负责对⼯程专业进⾏现场收⽅培训,明确收⽅原则和范围,并参与各类⼯程的第⼀次收⽅;2.2 负责根据合同条款审核现场收⽅的必要性,如符合要求,负责通知全过程咨询公司参与收⽅⼯作;2.3 选择性参与后续收⽅,选择性对未参与的收⽅进⾏现场复核;2.4 对收⽅资料的有效性、规范性和合理性负责;2.5 负责形成正式收⽅单前的原始收⽅单收集整理;2.6 负责对最终签认完成的收⽅单(含原始收⽅单)收集整理及编号、存档及发放。
收⽅原则1.时限要求:1.1 隐蔽⼯程(如:⼟⽅开挖、⼟⽅回填、基坑换填、防⽔、拆除等)的收⽅,必须在该项⼯程实施前或完成后⽴即安排收⽅⼯作,并附有实施前后影像及图⽚资料。
1.2 其他分项⼯程的收⽅⼯作,需在该分项⼯程竣⼯验收完成后 5 个⼯作⽇内完成,禁⽌事后补办。
2.有效确认:收⽅单上参与收⽅的⼈员必须签字,正式收⽅单以施⼯单位、监理单位、咨询单位、建设单位项⽬⼯程专业与成本专业共同签字为有效资料,⽆签字或签字不齐全的⼀律⽆效。
3.计费条件:收⽅单作为⼯程量的签认,不能独⽴作为计算费⽤的依据,需配合其他相关资料(如:合同、变更、签证等)计取费⽤。
4.原件结算:收⽅单必须要有齐备的、有效的原件作为结算办理的依据。
5.标准表格:收⽅办理都必须使⽤规定的标准表格。
定义及收⽅范围1.定义:收⽅是对合同范围内的或增加⼯作范围须现场确认⼯程量的⼯作内容所做的签认证明,不能独⽴办理结算,仅作为结算依据之⼀。
2.收⽅范围:2.1 ⼟⽯⽅⼯程:主要包括原始地貌、⼟⽯⽅⼯程竣⼯后成型地貌的测量收⽅等。
工程申请书格式范文一、项目概述本项目旨在建设一条长度为10公里的双向四车道城市快速路,起点为XX路口,终点为XX路口,路线覆盖了XX市中心区域。
二、建设需求随着城市规模的不断扩大,现有道路已经无法满足日益增长的交通需求。
为了缓解车辆拥堵、提高市民出行效率,我们计划建设这条城市快速路。
三、建设内容1.路线设计本项目的路线设计如下:(这里可以插入文本框或表格展示路线设计)2.建设规模本项目总长10公里,道路宽度35米,包含12个立交桥,配套设施数百台,总建设面积为10万平方米。
3.建设时间本项目计划于2021年开始建设,分两期进行,分别为:•第一期:2021年1月至2022年12月,建设前5公里道路。
•第二期:2023年1月至2024年12月,建设后5公里道路和配套设施。
四、经济效益预测本项目建设后,将有效缓解市区车辆拥堵,提高市民出行效率,促进城市经济发展。
根据预测数据,本项目建设后每年将为市区带来500万元的经济效益。
五、资金来源本项目的资金总额为2亿元,其中政府投资1亿元,企业投资1亿元。
政府投资资金来源于中央预算内投资和地方政府财政收入,企业投资资金来源于银行贷款。
六、项目管理项目管理单位为XX市城市道路管理局,主要负责本项目的立项、规划、设计、建设和验收等工作。
项目管理人员由专业技术人员组成,管理人员拥有丰富的经验和专业知识。
七、风险防范措施本项目建设过程中,可能会遭遇困难和挑战,为了保障项目顺利实施,我们已采取以下措施:•在项目初期制定科学的项目计划,包括进度、质量、安全、成本等方面的管理措施;•建立健全的项目风险管理体系,对可能出现的风险进行评估和分类,为应对风险采取预防、控制、应对措施;•强化沟通协调,加强与政府部门、业主、承包商等相关方的沟通和协调,及时解决项目中出现的问题。
八、项目评估项目竣工后,我们将根据以下指标进行评估:•项目整体投资的实际情况;•建设进度和工程质量是否符合要求;•建设所创造的经济效益是否达到预期。
