公路工程投标报价编制与策略
- 格式:doc
- 大小:29.00 KB
- 文档页数:11
投标报价编制说明一、编制原则招标人提供的《西藏扎曲果多水电站左岸绕坝公路工程施工招标文件》及补遗书;投标人编制的投标技术文件。
二、编制依据1、编制办法中华人民共和国交通部发〔2007〕33号文公布的《公路工程基本建设项目概算预算编制办法》2、定额中华人民共和国交通部公告2007年第33号文公布的《公路工程预算定额》,《公路工程机械台班费用定额》三、基础价格1、人工预算单价以工日为单位:79。
29元/工日2、材料预算单价发包人供应的材料按发包人供应的材料价格加运杂费和采保费作为材料的预算价格;其他材料按市场调查价格加运杂费和采保费作为材料的预算价格。
见投标报价附表主要材料预算价格表。
3、风水电价格①施工电价: 0.85元/kwh②施工水价: 0.8元/m³③施工风价: 0。
42元/m³4、施工机械使用费按中华人民共和国交通部公告2007年第33号文发布的《公路工程机械台班费用定额》的规定,并结合企业的机械使用水计算。
见投标报价附表主要机械台班费用表.四、取费费率根据招标文件要求设置表格。
列:单价分析表采用中华人民共和国交通部公告2007年第33号文公布的《公路工程基本建设项目概算编制办法》的规定进行编制。
1、其他工程费其他工程费的内容包含冬季施工增加费、雨季施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加费、安全及文明施工措施费、临时设施费、施工辅助费、工地转移费等九项。
详细取费标准见04表。
2、间接费间接费由规费和企业管理费两项组成。
其中规费以各类工程的人工费之和为基数计取,企业管理费以各类工程的直接费之和为基数计取.附:其他工程费及间接费综合费率表(04表)3、利润利润按直接费与间接费之和扣除规费的4%计取。
4、税金税金按直接费、间接费、利润之和的3。
41%计取。
投标人:法定代表人(或委托代理人):2010年5月15日。
财经纵横295解析公路工程施工投标预算编制及报价乔文龙 宁夏路桥工程股份有限公司摘要:众所周知,公路工程造价的合理编制在降低施工成本以及加快整个施工进度过程中都发挥着非常关键的作用。
然而,在具体落实公路工程项目施工作业的时候,需要高度重视公路工程造价编制的实际情况。
怎样才能编制科学合理的工程造价,并且不断提升工程造价的施工质量是目前公路工程施工过程中急需解决的问题。
鉴于此,本文就公路工程施工投标预算编制及报价展开探讨,以期为相关工作起到参考作用。

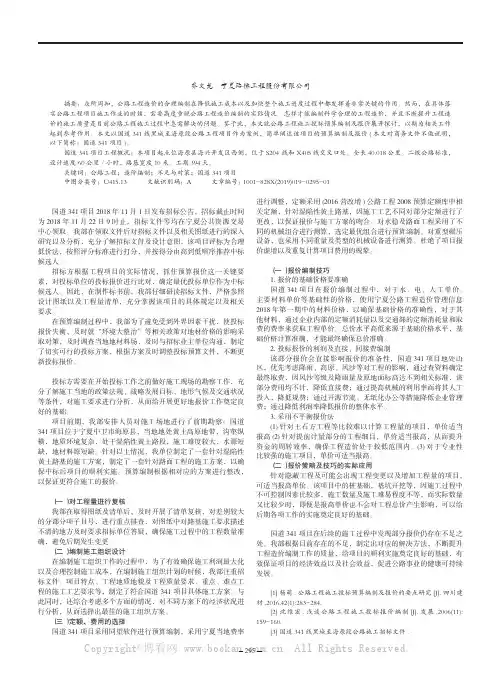

本文以国道341线黑城至海原段公路工程项目作为案例,简单阐述该项目的预算编制及报价(本文对商务文件不做说明,以下简称:国道341项目)。
国道341项目工程概况:本项目起点位海原县海兴开发区西侧,位于S204 线和X405线交叉口处。
全长40.018公里。
二级公路标准,设计速度 60公里/小时,路基宽度10米。
工期394天。
关键词:公路工程;造价编制;不足与对策;国道341项目中图分类号:U415.13 文献识别码:A 文章编号:1001-828X(2019)019-0295-01一、对招标文件及设计图纸充分分析和把握国道341项目2018年11月1日发布招标公告,招标截止时间为2018年11月22日9时止,招标文件等均在宁夏公共资源交易中心领取。
我部在领取文件后对招标文件以及相关图纸进行的深入研究以及分析,充分了解招标文件及设计意图,该项目评标为合理低价法,按照评分标准进行打分,并按得分由高到低顺序推荐中标候选人。
招标方根据工程项目的实际情况,抓住预算报价这一关键要素,对投标单位的投标报价进行比对,确定最优投标单位作为中标候选人。
因此,在制作标书前,我部仔细研读招标文件,严格参照设计图纸以及工程量清单,充分掌握该项目的具体规定以及相关要求。
在预算编制过程中,我部为了避免受到外界因素干扰,使投标报价失衡,及时就“环境大整治”等相关政策对地材价格的影响采取对策,及时调查当地地材料场,及时与招标业主单位沟通,制定了切实可行的投标方案,根据方案及时调整投标预算文件,不断更新投标报价。
公路工程投标报价策略浅析孙宝勇1,万秀红2,陈 皎3(11黑龙江省八达路桥建设有限公司;21哈尔滨市公路勘察设计院;31哈尔滨市公路工程处桥梁公司)中图分类号:U41511 文献标识码:C 文章编号:1008-3383(2003)12-0068-011 搜集信息投标是具有冒险性的。
为了科学地进行投标和避免风险,应特别注意采用各种方式取得全面的招标信息。
只有认清形势,作到知已知彼,方能有更大的取胜把握。
取得信息优劣、深浅,直接影响着报价的质量高低,甚至还影响以后工作的进行。
所以,在进行报价时应尽可能及时、准确地搜集有关业主、监理、竞争对手等各方面最新信息及各种报价基础资料,并加以分析整理,去伪存真,认清各种因素对自己的利弊,以便取长补短,发挥最大竞争优势。
2 考察现场资格审查通过后,被邀请参加投标,现场考察是投标者必须经过的投标程序,也是投标报价的初步依据。
按照惯例,投标者提出的报价单一般认为是在现场考察的基础上编制报价的。
一旦报价单上报,投标者无权为现场考察不周,情况了解不细或各方面因素考虑不全而提出修改投标书,调整报价或提出补偿等要求。
现场考察一般从以下几个方面进行了解:工程的性质以及与其他工程的关系;当地的地方法规和政策;投标者与其他承包或分包商之间的关系;土地周围地貌、地质、气候、交通、电力、人力、水源等情况,有无障碍物等;工地附近有无住宿条件;料场开采条件和地方材料单价,其他加工条件,设备维修条件等;工地附近治安情况以及市场情况、民情等。
3 分析招标文件、核实工程量拿到招标文件后,投标人员首先应精读、分析招标文件,以期全面了解承包人在施工合同中的权利和义务,缜密研究招标文件的漏洞和疏忽,为制定投标策略寻找依据,创造条件。
工程量清单是招标文件的重要组成部分,但清单工程量与施工图的工程量是不一致的,因此有必要全面核实设计图纸中的各分项工程量、计算受施工方案影响的额外工程量、与技术规范中计量及支付对应的各项工程数量折算以后的工程量,明确清单中每项工程量的工作内容,以免出现漏项、重复计算或分摊不均衡而影响报价的准确性。
1
公路工程投标报价编制与
策略
【摘 要】本文主要介绍了公路工程投标报价在工程投标
中的地位和作用以及公路工程投标中常用的几种报价策略。
通过对公路工程投标报价的编制办法和原则的阐述,详细介
绍了报价策略和技巧的具体应用。
【关键词】公路工程 投标报价 编制 策略
一、公路工程投标报价中常见的报价策略
(一)低价中标策略
我国己加入世界贸易组织及WTO,工程招投标要想与世界
接轨必须了解世界贸易组织的一贯的做法。利用世界银行和
亚洲开发银行贷款的项目或在国际上进行招标时,评标委员
2
会在评价施工组织设计、安全保证措施、质量保证措施、施
工机械和人力、物力和财力的基础上,往往以最低价者为中
标者。所以,对我们来说,在世界上进行投标时:如果有施
工条件好,工程量大,业主支付能力好,业主信誉好,竞争
激烈的工程应考虑低价中标。第二种,如果 企业 是为拓新
市场、新领域具有战略意义的工程也应考虑低价中标,即使
亏本也在所不惜。有时,虽然竞争对手有天时、地利、人和
的优势,但如果我们有良好的信誉,低于竞争对手报价,就
有可能赢得了业主的青睐而中标。
(二)以力求评标最高分为手段的报价策略
有些工程的投标,评标原则明确规定,以最接近业主标
底的标价为最合理报价,评分最高。投标企业应对某一地区
或某一领域业主的标底进行认真分析找出 规律 ,同一个业
主标底编制的指导思想是一致的,弄清业主的指导思想,在
投标报价就能取得与业主标底最接近的标价,以力求评标得
到最高分。
(三)以获得较高利润为目的报价策略
对一些技术含量高,施工难度大,工期要求紧,地质水
3
文、气候条件较差的工程,往往竞争对手较少,企业凭借自
己先进的施工技术和精良的机械装备以及难得的施工资质和
专业优势,可采用高价中标的策略。业主必须选择一个可靠
的能胜任的、在国内外影响巨大的承包商来完成这一工期紧、
难度大、技术要求高、专业性极强的项目。因此,对于施工
难度大的工程,有施工资质,施工实力强,竞争对手弱的单
位可以采用高价中标的策略。
二、公路工程投标报价的编制原则及编制办法
(一)编制依据正确
公路工程报价编制必须遵循国家、 交通 部和地方主管
部门颁布的有关法规文件或规定,如交通部颁布的《公路基
本建设概、预算编制办法》、《公路工程基本建设项目设计文
件编制办法》,当地政府和职能机构的补充规定和相关文件。
(二)熟悉设计图纸和资料
4
报价编制人员在得到业主发售的招标文件后,应尽快熟
悉设计资料、结构特点及设计意图,认真核对设计图纸及有
关表格。当设计图纸上的工程细目数量不能满足报价编制要
求时,应列出详细的质疑清单,在标前会上要求业主或设计
单位做出必要的补充和解释,以免影响报价的准确性。
(三)分析外业调查资料
外业调查(现场踏勘)工作是一项关系报价文件质量的
基础工作,报价人员必须认真进行此项工作。公路工程投标
中业主一般都会在标前会之前组织此项工作,在现场踏勘中
凡对施工生产有影响的一切因素都必须详细调查,如筑路材
料的来源、供应价、运输方式及运输距离、运费标准、占用
土地补偿费、菜田建设费安置补助费、拆迁各种建筑物、电
力、电讯设备、隧道工程的弃碴场位置等都应进行分析,若
有不明确或遗漏的部分应另行调查,以保证报价的准确和合
理。
(四)重视对施工方案的分析
对于与设计阶段有配套的施工组织设计文件应认真分析
5
其可行性、合理性、 经济 性,因为施工方案将直接影响报
价金额的高低和定额的查用。同一工程内容,可以采用不同
的施工方法。施工方法确定以后选配与之相适应的施工机械。
(五)正确采摘工程数量
在编制概、预算时应对各分项工程量按工程量 计算 原
则进行计算,一是正确摘取设计图表中的工程数量,并注意
计量单位、计算规则应与定额的计量单位和计算规则一致。
有些虽然工程量与定额单位相统一,但存在一定的换算关系,
在纵向调配和横向利用时,一定要考虑系数换算。二是对设
计文件中缺少或未列的工程量进行补充计算。
(六)定额的套用
如果设计的要求、工作内容及工程项目、完全与相应定
额的工程项目符合,则可直接套用定额。若采用了新技术、
新方法使设计施工内容与定额工作内容不符,可做出补充定
额套用。有些情况还可以对定额进行某些抽换,使定额的使
用更切合实际。
(七)应用预算定额的注意事项
6
在应用预算定额时,要仔细阅读章节说明及定额表下小
注,章、节说明及定额表下小注均非常重要,它提醒您定额
适用的范围,编制注意的事项,以及工程量计算的原则等。
(八)正确理解招标文件和《技术规范》
在编制报价时,除对设计图纸进行详细阅读外,尤其应
该注意对招标文件中《技术规范》一册的理解和分析。
(九)熟练应用计算机技术,进行报价编制
随着计算机技术的不断 发展 ,各类报价编制软件已被
公路系统广泛应用。据了解,目前国内应用较多的是珠海同
望的《同望公路工程造价编制系统》,它大大减轻了报价人员
的工作强度。对于软件的应用是一个渐用渐熟的过程,通过
实践报价人员都能掌握。 三、公路工程投标报价编制技巧及
应用
(一)报价编制技巧
7
1.报价的基础价格要准确
我们在编制报价时,把人工单价、水、电及材料单价作
为基础价格,利用 交通 部或 企业 内部定额的消耗量及取
费费率确定工程单价。因此基础价格的水平直接影响到总价
水平,只有基础基价 计算 准确,才能保证总价的准确。
2.取费费率应取满
投标报价时所采用的间接费率、利润率和税率都将成为
施工时业主计算索赔费用的依据。为了将来能获得较高的索
赔费,费率应取满。降低报价水平可以通过提高人工和机械
效率来实现。
3.采用不平衡报价法
(1)对难于计算准确工程量的项目,如土石方工程,其
单价可报得高一些,这样对总报价影响不大,又存在多获利
的机会。一旦实际发生工程量比投标时工程量大,企业就可
获得较大的利润,而实际发生工程量比投标时工程量小,对
企业利润影响也不大。
8
(2)对能先结算工程价款的项目(如土石方工程、基础
工程、隧道中的开挖和初期支护)其单价可适当高一点,以更
加快资金周转;对后期项目(如装饰工程、安装工程)其报价可
适当低一些。
(3)估计施工过程中会增加工程量或有变更可能的项
目,单价可适当高一些,这样对总报价影响不大,在工程施
工时可以增加收入;对施工中会减少工程量的项目,其单价可
低一些,即使降低报价,在施工中减少的收入也不会太大。
(4)对工程内容做法说明不清楚的项目,或有漏洞的地
方,其单价可低一些,以利于降低工程总报价和工程索赔。
(5)对有技术优势和丰富管理经验的项目,可以适当降
低单价,以提高企业竞争力。
(6)工程量清单中只有工程项目而无工程数量者,应提
高其报价。
(二)报价策略及技巧的实际应用
9
1.估计施工过程中会增加工程量或有变更可能的项目,
单价报高
例如:桥梁桩基的钻孔桩细目,通过我们对以往该省高
速公路工程施工经验的积累和了解,在该省虽然设计图纸中
设计的是钻孔桩施工,但实际上在施工过程中大多会变更为
挖孔桩施工,而往往在投标阶段工程量清单中挖孔桩数量很
少,所以将其单价报高即不会影响工程总价,也为日后变更
做下伏笔。
2.对能先结算工程价款的项目(如土石方工程、基础工程)
单价报高
此项目第200章路基土石方占总造价的比例较小,所以
提高土石方单价对总价影响不会很大,又能较早得到支付。
3.对有技术优势和丰富管理经验的项目,可以适当降低
单价,以提高企业竞争力
笔者所在的企业是一个隧道专业化的施工企业,对隧道
工程的施工有着较为丰富的施工和管理经验,施工设备配套,
机械化程度较高,曾承揽过很多国家重点长大隧道的施工任
10
务,所以跟其他竞争单位相比,我们即使把隧道中的某些清
单细目报价降的较低,也能保本或赢得微利,这也是我们应
用低价中标策略的坚强后盾。
四、结束语
随着公路建筑市场竞争的日益激烈,工程投标报价策略
运用是否得当,不仅影响施工企业能否中标,而且影响到企
业在激烈竞争能否生存和 发展 。我们只有不断 总结 投标
成功的经验和投标失败的教训,才能正确运用报价策略和报
价编制技巧进而提高我们的报价水平,最终提高我们的中标
率和利润率,使我们在激烈的市场竞争中立于不败之地。
