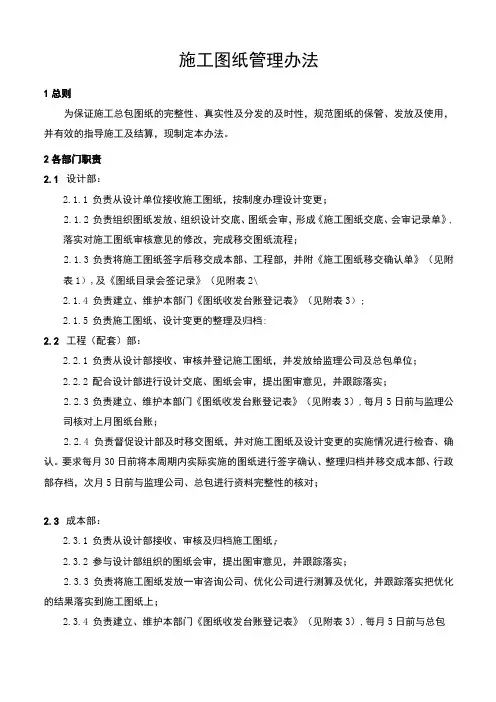

施工图纸管理办法1总则为保证施工总包图纸的完整性、真实性及分发的及时性,规范图纸的保管、发放及使用,并有效的指导施工及结算,现制定本办法。
2各部门职责2.1设计部:2.1.1负责从设计单位接收施工图纸,按制度办理设计变更;2.1.2负责组织图纸发放、组织设计交底、图纸会审,形成《施工图纸交底、会审记录单》,落实对施工图纸审核意见的修改,完成移交图纸流程;2.1.3负责将施工图纸签字后移交成本部、工程部,并附《施工图纸移交确认单》(见附表1),及《图纸目录会签记录》(见附表2\2.1.4负责建立、维护本部门《图纸收发台账登记表》(见附表3);2.1.5负责施工图纸、设计变更的整理及归档:2.2工程(配套)部:2.2.1负责从设计部接收、审核并登记施工图纸,并发放给监理公司及总包单位;2.2.2配合设计部进行设计交底、图纸会审,提出图审意见,并跟踪落实;2.2.3负责建立、维护本部门《图纸收发台账登记表》(见附表3),每月5日前与监理公司核对上月图纸台账;2.2.4负责督促设计部及时移交图纸,并对施工图纸及设计变更的实施情况进行检杳、确认。
要求每月30日前将本周期内实际实施的图纸进行签字确认、整理归档并移交成本部、行政部存档,次月5日前与监理公司、总包进行资料完整性的核对;2.3成本部:2.3.1负责从设计部接收、审核及归档施工图纸;2.3.2参与设计部组织的图纸会审,提出图审意见,并跟踪落实;2.3.3负责将施工图纸发放一审咨询公司、优化公司进行测算及优化,并跟踪落实把优化的结果落实到施工图纸上;2.3.4负责建立、维护本部门《图纸收发台账登记表》(见附表3),每月5日前与总包商务部核对上月图纸台账;2.3.5每月5日前与工程部及设计部一起核对上月图纸台账;2.4监理单位:2.4.1负责从工程部接收施工图纸;2.4.2对审核图纸提出图审意见并参与图纸会审;2.4.3负责建立、维护本部门《图纸收发台账登记表》(可参照附表3),每月5日前与工程部核对上月图纸台账;2.4.4负责将图纸的施工范围、施工进度、各部位施工人员数量、钢筋及佐等主要材料进场情况等资料每月30日报成本部备案;2.5总包单位:2.5.1负责从项目公司工程部接收施工图纸;2.5.2负责图纸审核,并提出书面审核意见,提交设计部;2.5.3参加业主组织的施工图设计交底及图纸会审;2.5.4总包项目部应建立、维护本部门《图纸收发台账登记表》(可参照附表3),每月5日前分别与项目公司工程部、成本部核对图纸台账;2.6设计单位:2.6.1负责进行设计交底,并对各方提出的施工图纸审核意见进行逐条答复;2.6.2负责按沟通一致的优化意见及会审意见进行图纸修改;2.6.3负责将施工图纸(加盖设计出图章、图审章并标注明确日期)移交给项目公司设计部,并附《设计成果移交单》(见附表4);2.7所有施工图纸需同时发放成本部及工程部,如在各部门核对图纸台帐或各系统过程检查中发现如下问题,项目公司总经理应督促整改,如整改不到位,则按照商业地产管理制度纳入考核。
中交第一公路工程局集团有限公司北京建筑分公司双龙马寨新城(安置点)项目图纸会审、设计变更记录目录1 建筑专业 (1)1.1 图纸会审 (2)1.2 设计变更 (11)2 结构专业 (25)2.1 图纸会审 (26)2.2 设计变更 (50)3 给排水专业 (55)3.1 图纸会审 (56)3.2 设计变更 (66)4 电气专业 (67)4.1 图纸会审 (68)4.2 设计变更 (79)5 暖通专业 (80)5.1 图纸会审 (81)1 建筑专业1.1图纸会审图纸会审记录表C2-2编号北区地下室工程名称贵州双龙新区马寨新城(安置点)项目日期2017.03.20地点贵州双龙新区马寨新城(安置点)项目部会议室专业名称建筑序号图号图纸问题图纸问题交底1 建施-DP-01北区地下室负一层平面1、图中10#、11#、16#、17#、24#、25#电梯基坑底标高为-7.500(1800mm);建施S10-10中10#、11#、16#、17#、24#、25#的剖面图中,电梯基坑底标高为-7.200(1500mm)。
图纸产生冲突,以哪张图为准电梯基坑底标高为-7.500;所有电梯基坑尺寸均为1800mm签字栏建设单位监理单位设计单位施工单位表编号1#-42#楼工程名称贵州双龙新区马寨新城(安置点)项目日期2017.8.5地点贵州双龙新区马寨新城(安置点)项目部会议室专业名称建筑序号图号图纸问题图纸问题交底1有关构造柱设置需设计确认的问题砌体墙纵横相交处、墙体转角处、孤墙端部是否均设置构造柱。
施工单位提供构造柱布置图由甲方及设计单位确认2 100MM厚砌体墙纵横相交处、墙体转角处构造柱截面是否设置为100MM*200MM(按100MM*100MM设置钢筋加工及砼浇筑施工难有关构造柱设置度大无法保证质量)。
3 个别纵横相交墙体一个方向墙体不在同一需设计确认的问题条轴线上,且错位尺寸小于200MM是否应合并设置4 按以上设置构造柱后出现至洞口边垛小于等于200MM的现象是否应合并设置。

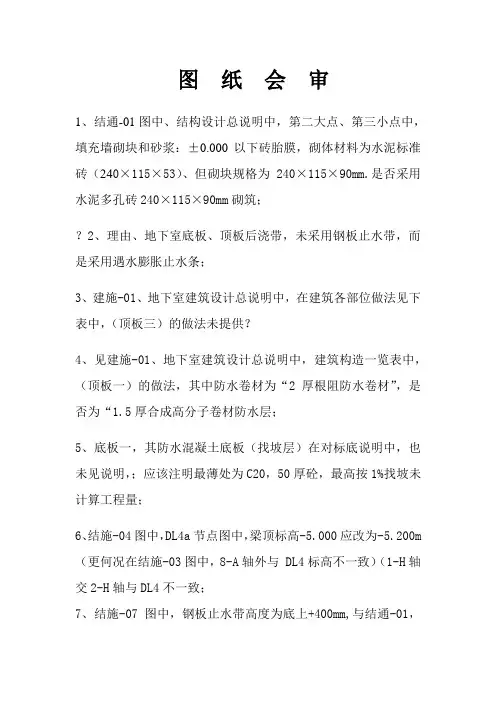

图纸会审1、结通-01图中、结构设计总说明中,第二大点、第三小点中,填充墙砌块和砂浆:±0.000以下砖胎膜,砌体材料为水泥标准砖(240×115×53)、但砌块规格为240×115×90mm.是否采用水泥多孔砖240×115×90mm砌筑;?2、理由、地下室底板、顶板后浇带,未采用钢板止水带,而是采用遇水膨胀止水条;3、建施-01、地下室建筑设计总说明中,在建筑各部位做法见下表中,(顶板三)的做法未提供?4、见建施-01、地下室建筑设计总说明中,建筑构造一览表中,(顶板一)的做法,其中防水卷材为“2厚根阻防水卷材”,是否为“1.5厚合成高分子卷材防水层;5、底板一,其防水混凝土底板(找坡层)在对标底说明中,也未见说明,;应该注明最薄处为C20,50厚砼,最高按1%找坡未计算工程量;6、结施-04图中,DL4a节点图中,梁顶标高-5.000应改为-5.200m (更何况在结施-03图中,8-A轴外与 DL4标高不一致)(1-H轴交2-H轴与DL4不一致;7、结施-07图中,钢板止水带高度为底上+400mm,与结通-01,第三、5、(1)、a中说明墙体水平施工缝留在高出底板500的墙体上不一致,建议高度位置为+450的位置(因为采用模板的尺寸模数比例)是否可行?8、结施-03图中,主楼与地下车库,还是主楼内的斜梁,均未标注具体尺寸位置,梁中是否位于轴线中到轴线中的位置,还有轴线中到筏板阳角中的位置,请明确?9、结施-03,地梁配置图(一)中,1/7-25交7-A~7-D轴,此处未标注的JL.是否采用JL5?10、结施-05.06,基础平面布置图(一)CT2b,注明好的标高(承台顶标高-5.250m),是否统一改为-5.200m?11、结施-05图,基础平面布置图(一)集水井在7-29~D-9交7-G~D-A轴,未注明具体位置尺寸,同时与建施-03位置不相符,(是否参照建施图施工);12、结施-05,基础平面布置图中(一),4#楼:4-C轴交D-7轴处,结构图中无集水井,但在建施-03中有集水井(此处是战时发电机房),应增加集水井,当否?13、结施-05图,基础平面布置图(一),4#楼:D-8~D-9交1/4-E 处,集水井在建施-03无设置,应增加?D-10~8-1交8-A轴,建施-03消防水池内有集水坑,而在结施-05图中无设置,应增加?D-18~D-19交D-N轴集水井,建施图与结施图位置不相符,应以建施图设置,可否?14、建施-04图,3#楼1/3-F交3-19~3-21轴处集水井位于砖墙下面,位置应做相应调整,往外移到砖样外侧,集水坑内边距砖样为100.当否?另建施-04图和结施-06图,位于IQ-K处的集水井,方向不相符(建议按结施图进行施工),2#楼2-4交2-C处集水井位置不相符(建议按结施图施工);?15、4台塔吊桩,原预算中未计入,先按………计入;16、结通-01图中,结构设计总说明中,第二、3点中说明砖胎膜砌体,砌体砂浆为M5.0水泥砂浆,而在结施-06图中,第16点,采用M7.5水泥砂浆,两者不相符,请明确(建议采用M7.5水泥砂浆)17、结施-07图中,基础详图中FB1和FB2,砖胎膜尺寸高度等于2.5m,建议砖胎膜厚度370mm(在结通-01图中)第三、4、(5)点说明中当基础侧模高度1.9m﹤h﹤2.5 m时,其侧面砖模厚度为370mm,请明确?18、结通-01,结构设计总说明的(一)中,第二、3点中填充墙砌体的材料和砂浆强度等级未明确?19、结施-05,基础平面布置图(一)中,6#楼筏板基础一的尺寸不相符,应套用筏板基础二;20、结构-07,基础详图CT4a无平面标注尺寸,剖面图却有两个,需提供CT4a的平面图?CT5a也没有承台平面图;21、结施-07图,基础详图中,B-B剖面图未注明标高,应当亦为-5.200m;22、请问:结施-07基础详图中,CT2和CT2a上下主筋是否按图纸要求在两端截段,还是留在主筋两头设置150mm的弯钩,A-A 和B-B,CT3a和CT3b也是如此?23、请问:结施-07基础相同者“筏板与底板连接处加掖详图是否适用于所有的FB1和FB2的;四周范围的节点做法?24、结施-07,基础详图中,电梯基坑-6.700m的位置是否需要设置排水坑,下电梯井一侧设置钢爬梯?25、结通-02,结构设计总说明(二)中,附图五、地下室底板后浇带详图中,是否需要放置清扫孔300×300×300,以后浇带延长米“30米”左右放置;26、结施-03图中,地梁配筋图(一),8#楼西面8-2~8-4交8-A、交8-B、交8-C、交8-D轴基础梁DJ5标注尺寸为(-0.100),是否取消,按-5.200m设置,当否?27、结施-08,7#楼7-1交7-D轴的IKZ10尺寸为400×1860mm,而在结施-10中,柱配筋详图中尺寸为400×1800mm,尺寸不相符?28、结施-08,7#楼7-1交7-F轴的IKZ9b的 460,而在结施-10中,柱配筋详图中尺寸为400mm,尺寸不相符?29、结施-08,7#楼7-4交7-G轴的柱未注明型号,需提供配筋详图?30、结施-08,8#楼8-3交8-D轴的IKZ8a尺寸为500×1380,而在结施-10中,柱配筋详图中为500×1320,尺寸不相符?31、结施-08,8#楼8-3交8-C轴,8-28交8-C轴的IKZ1尺寸为500×500,而在结施-10中,尺寸为500×560,尺寸不相符?再则如何定位?32、结施-10,8#楼IKZ7有两种尺寸460×1200,还有460×1380,应当统一为460×1380mm,是否?33、结施-08,图中8#楼8-14交8-D轴的IKZ2的尺寸为450×450,而在结施-10图中,尺寸为500×500,两种截面尺寸不相符?如何定位?34、结施-08图中,8#楼IKZ11的尺寸为400×1740,(位置在8-A交8-27、8-A交8-23、8-A交8-19、8-A交8-4轴),而在结施-10图中,尺寸为400×1540,两种截面尺寸不相符,应当统一按平面图施工,当否?35、结施-08图中,8#楼8-A交8-11的IKZ9的尺寸为400×1580,而在结施-10图中,尺寸为400×1040,两种截面尺寸不相符,应当按平面图施工,当否?36、结施-08图中,8#楼8-D交8-18轴的IKZ5b的尺寸为500×940,而在结施-10图中,尺寸为460×940,两种截面尺寸不相符,应当按500×940m当否?37、结施-10图中,IKZ5的截面尺寸有两种500×500,,600×600,应当按600×600,和平面图中布置相符,当否?38、结施-08图中,6#楼6-1交6-E轴的IKZ8的截面尺寸为500×1020,而在结施-10图中, 460×1020,两种截面尺寸不相符?39、结施-08图中,4#楼4-20交4-E轴的IKZ2尺寸为500×640,而在结施-10图中,500×500,两种截面尺寸不相符,与其它的IKZ2尺寸又是不一样?40、结施-08图中,4#楼4-5交4-A轴IKZa的尺寸为500×1200,而在结施-10图中,尺寸为500×1140,两种截面尺寸不相符,应当按500×1200为准,与其它IKZ7a的尺寸不一样,当否?41、结施-08图中,4#楼4-1交4-E的IKZ6尺寸为460×900,而在结施-10图中,尺寸为400×900,两种截面尺寸不相符,应当统一尺寸为460×900,其它IKZ6截面尺寸不变;42、结施-08图中,4#楼4-2交4-F的IKZ4a尺寸为500×780,而在结施-10图中,尺寸为460×840,两种截面尺寸不相符?如何定位?43、结施-08图中,4#楼4-17交4-B的YDZ1的尺寸与结施-10的尺寸,完全不一致,应当按照平面图的尺寸,配筋按详图配筋?44结施-08图中,4#楼4-B交4-29的柱无型号,再则,如何配筋?45、结施-09图中,3#楼3-8交3-B、3-20交3-B的IKZ3的尺寸为450×600,而在结施-10中,尺寸为500×600,两截面尺寸不相符,如何定位?46、结施-09图中,3#楼3-12交3-F的IKZ4尺寸为600×600,而在结施-10中,600×700,两种截面尺寸不相符?47、结施-09图中,3#楼3-A轴上的IKZ5尺寸为460×840,而在结施-10图中,平面标注尺寸为460×780,两截面尺寸不相符?(应当以详图中的集中标注为准),当否?48、结施-10图中,IKZ6的图示标注与集中标注不一致(建议应当以集中标注为准)这样能与平面定位尺寸一致,当否?49、、结施-09图中,3#楼3-9交3-F轴的IKZ11的尺寸为600×1480,而在结施-10图中尺寸为500×1420,两种尺寸完全不一致?50、结施-09图中,2#楼2-17交2-B轴的IKZ3尺寸为600×660,与其它IKZ3不一样,而在结施-10中集中标注500×600,图示标注为600×600各种尺寸均不一致?2-14交2-B轴的IKZ又为600×700;51、结施-09图中,2#楼2-C交2-3的IKZ1a尺寸为600×600,而结施-10的尺寸为500×600,两种表面尺寸不相符?52、结施-09图中,2#楼2-A交2-9轴有了IKZ13b,而在结施-10配筋详图中有了IKZ13a,应当把第二个IKZ13a改为IKZ13b,当否?53、结施-09图中,2#楼2-A交2-2轴的IKZ2的尺寸为500×560,而在结施-10的尺寸为500×500,两种截面尺寸不相符?54、结施-08图中,IQ-B交IQ-3、IQ-A交IQ-2的9KZ5尺寸为500×500,而在结施-10,集中标注为550×550,图示标注为500×500,是否以500×500为准?55、结施-08图中,D-8交D-C的DKZ5尺寸为600×600,与其它DKZ5不一致,而在结施-10尺寸500×500,两种截面尺寸不相符;56、结施-08,4#楼,D-G轴上有八个柱无编号;57、结施-11,7#楼,人防区剪力墙有RQD2,但在结施-13图中,地下室砼墙身表中,只有RDQ2配筋图,是否参照RDQ2进行配筋?58、结施-11,7#楼,人防区剪力墙有QD3,但在结施-13图中,地下室砼墙身表中,只有DQ3,是否参照DQ3进行配筋?59、结施-12,3#楼3-A交3-6~3-8处的RDQ3剪力墙位于轴线上,但在建施-02图中位于3-A轴往南1.25m,滤毒室开间尺寸不一致?60、建筑-02图,1#楼(东面)1-B交1-25轴处应设有柱,此柱位于1-25交2-A处,相应的问题是,结施-12、DQ4一直到1-25交2-A,但在建筑图上,剪力墙才列,1-D轴处,那请问1-25交1-D~2-A是否按结施施工?剩余部分采用砖墙砌体?61、建施-02图,2#楼(东西单元)集气室1/2-24处有人防剪力墙,但在结施-12图中,DQ3只有列排风井房间,是否需要以加DQ3?62、建施-02图,3#楼(东西单元)1#楼梯右边是砖墙,但在结施-12图中为DQ3(建议是否参照结构图施工,FM2中改为门预留洞?)63、建施-02图,1#机动东坡道(轴线为D~N交D-18~D-21轴处为砖墙,但在结施-12图中为DQ4,是否参照结构图DQ4施工?64建施-03图,4#楼(东西单元)水库里的混合水池,没有放置集水坑,是否需要设置?65、建施-03图,4#楼(地下室2个楼梯间),楼梯周围为砖墙,结施-11为DQ3,应该按DQ3进行施工,当否?66、结施-18,1#机动车坡道,1#楼机动车坡道,还有非机动车坡道等的栏板应采用240mm砼栏板,以建施-08图中,4#节点又是砖墙栏板,其他栏板未提供节点详图,要是采用砼栏板,在其底部需以加膨胀橡胶止水带,当否?67、建施-01,地下室人防门窗表中,第二个编号防护密闭门HFM8020(6)左开应改为HFM0820(6)左开,因为在建施-02图中,注明是返了编号,是否?68、建施-02图中,2#楼2-27轴的FM3(甲),注的门宽为1000,但在建施-01的门窗表中,是1500宽×2400高,其高度不相符,是否采用FM1(甲)?69、建施-02图中,2#楼(东单元)防化通讯值班室兼配电室的门,无注明门型号?还有此单元的除尘室与集气室的门也没有型号?70、建施-02图中,D-S交D-13轴的FM3(甲)的门宽为1000,与建施-01的门高度不相符,是否采用FM1(甲)?8#楼8-4轴配电小间也是相同的问题,还有2-36轴的集气室的门;71、建施-03图,4#楼(东单元)引室有两扇MGC1209,4#楼和7#楼HM1020左开,HM1020(6)左开,IQ-G轴上HFM1020(6),HFM1020(6)左开,等等在门窗表中无?72、建施-01,地下室人防门窗表中,防护密闭门HFM1520(6)宽带5000改为1500,HFM1520(6)左开,6000改为1500,其它不变,是否?73、建施-02,2#楼2-24轴集气室的门未注明型号,是否按FM1(甲)施工?74、建设-02和03图中,电梯房室的水井、强电井、弱电井、配电小间未注明门按标准房上的型号FM0621(乙),尺寸为600×2100,是否?75、建施-04、05,地下室战时平面图中,临战封堵做法有部分门要预留,有部分需要安装人防板门。
目录············· - 6 - 录审记图纸会··········· - 7 - 录总记设计变更汇············· - 8 - 录记工程洽商········· - 9 - 录底记织设计交施工组··········· - 10 - 录记技术交底施工··········· - 11 - 录记测量复核············ 12 录记点复测导线··········14 录记测准高程放样及复水 15 ·············录记程水准高测量·············16 录工查记程检预检17 ···········录收记验工隐蔽程检查···············19 录地基验槽记21 ·······沟槽开挖与地基处理检验批质量验收记录4.6.1·········22 ·管道基础检验批质量验收记录5.10.1·········23 ·管道铺设检验批质量验收记录5.10.9 25 ·钢筋混凝土管、预(自)应力混凝土管、预应力钢筋混凝土管5.10.726 ············沟槽回填检验批质量验收记录27 ············表批专项施工方案审28 ············水泥土搅拌桩地基施工记录29 ················录记试桩30 ··········录(冲击钻)钻柱孔钻记进32..........录(旋转钻)记进钻桩孔钻........... 33 钻(冲)孔柱成孔质量检查记录. (34)钻(冲)孔桩水下混凝土灌注记录 (35)钻(冲)孔桩记录汇总表············ 36 录施工记人工挖孔桩········· 37 表录汇总孔桩施工记人工挖·············38 录工记构件吊装施··············39 ·录记设备安装···············40 录记备调试设41 ············录记运行运转设备试42 ·············设备负荷联动试运行记录·············43 表数预应力张拉据44 ············录(一)拉记预应力张45 ············录(二)记力张拉应预45 ··············录记预应力张拉··············47 录预应拉记力张···········48 记压浆预应力张拉孔道·············49 录程工下记沉井沉50 ··············录混凝土浇注记·············51 录记管工程顶进顶·············52 录记顶(推)进箱涵···············53 录降观测记沉54 ...........录锚孔检施工成型查记 (55)录记工施固杆(索)锚锚石岩.············· 56 录记护施工锚喷支··········· 57 录记合描述地基处理综··············· 58 录试夯记强夯··············· 59 录施工记强夯············ 60 表录汇总强夯施工记············· 61 录施工记振冲地基·········62 录记浆注地基施工高压喷射··········63 录地基施工记水泥搅拌桩64 ········录记施工拌粉体喷射搅桩地基65 ·············录袋装砂井施工记66 ·········录工记碎石(砂)桩(干法)施67 ·········录记碎石(砂)桩(湿法)施工68 ············录工记水塑料排板施········ 69 录反压护道(或抛石挤於)施工记70 ··············录安装记补偿器71 ··············录补偿器冷拉记72 ············录工记钢构件涂装施73 ············录桥梁装记缝伸缩安74 ·········录梁支座安装成型检测记桥75 ··········图测护养砼积体大面平孔76 ·············录温砼体大积测记77 ···········沥青混合料到场及摊铺测温记录78 ············沥青混合料碾压温度检测记录.·········· 79 桥梁防雷工程接地装置施工检查记录·········· 80 桥梁防雷工程接闪器施工检查记录········· 81 桥梁防雷工程等电位连接施工检查记录·········· 82 桥梁防雷工程引下线施工检查记录··········· 83 路灯工程防雷接地施工检查记录··········· 84 录查记敷设施工检电缆···········85 录记电阻测试气电接地86 ·········录记运行电气照明全负荷试87 ········预制安装水池壁板缠绕钢丝应力测定记录·········88 录(通用表)记设备开箱检查···········89 录记查焊备接检管道/设··············90 ·录统清洗记系91 ········录验记管道系统吹扫(脱脂)检···········92 录筋钢隐蔽检记收查验···········93 录记工程检查验收隐蔽············94 录收记量批检验质验··············95 分项工程质量验收记录96 ··········分项(子分项)工程质量验收记录·············97 告报故事量程工质·········98 录工程质量事故调查处理记99 ····市政工程结构安全和主要使用功能检验资料用表附录D...........100 无压力管道严密性试验记录 101 ............录记验试水满池水......... 102 录记密性试验污泥消化池气. (103)录记验压道管水试力压图纸会审记录质控(市政)表C.0.1 共页第页工程名日图纸会审分答复意序会审中发现的问图纸编参加会审的单位及人单位名参加会审人设计变更汇总记录质控(市政)表C.0.2 共页第页工程名工程地施工单变更提出单变更单编序施工单位填表人:施工单位项目技术负责人:工程洽商记录质控(市政)表C.0.3 共页第页工程名编提出单提出日工程洽商内容项目负责人施工单勘察单监理单建设单设计单项目负责人项目负责人总监理工程师项目经理项目负责人施工组织设计交底记录质控(市政)表C.0.6工程名交底日施工单交底内容交底接收方接收人交底人施工技术交底记录质控(市政)表C.0.7工程名分部工分项工程名交底日交底内容交底接收接收人交底人测量复核记录质控(市政)表C.0.8 共页第页导线点复测记录质控(市政)表C.0.10 共页第页日XY横坐备原复测水准高程放样及复测记录质控(市政)表C.0.9 共页第页水准高程测量记录质控(市政)表C.0.11 共页第页预检工程检查记录质控(市政)表C.0.12 共页第页隐蔽工程检查验收记录质控(市政)表C.0.176 共页第页地基验槽记录质控(市政)表C.0.108 共页第页4.6.1沟槽开挖与地基处理检验批质量验收记录质控(市政)表C.0.1775.10.1管道基础检验批质量验收记录C.0.177质控(市政)表5.10.9管道铺设检验批质量验收记录C.0.177质控(市政)表5.10.7钢筋混凝土管、预(自)应力混凝土管、预应力钢筋混凝土管接口连接检验批质量验收记录C.0.177质控(市政)表肖清林清监理(建设单位验收记年沟槽回填检验批质量验收记录C.0.177质控(市政)表专项施工方案审批表质控(市政)表C.0.5水泥土搅拌桩地基施工记录质控(市政)表C.0.146共 页 第 页试桩记录质控(市政)表C.0.109 共页第页工程名试桩日建设单设计单试打桩设计桩总包单施工机砼强度设计勘打桩单单试打桩情况确定打桩标准钻孔柱钻进记录(冲击钻)质控(市政)表C.0.114 共页钻孔桩钻进记录(旋转钻)质控(市政)表C.0.115墩(台桩编护筒埋深设计桩低标泥黏比记录钻(冲)孔柱成孔质量检查记录质控(市政)表C.0.116 共页钻(冲)孔桩水下混凝土灌注记录质控(市政)表C.0.117设计桩标高灌注日塌落钢筋位置情况、孔内情况停灌原因时间、事故原累计数和处理情况等重要记记录人钻(冲)孔桩记录汇总表质控(市政)表C.0.118 共页日人工挖孔桩施工记录质控(市政)表C.0.119 共页第页实际砼注护壁混土强度桩芯砼纲纪骨链接方灌桩芯时间~ 分共计质检人工 挖 孔 桩 施 工 记 录 汇 总 表质控(市政)表C.0.120构件吊装施工记录质控(市政)表C.0.121 共页设备安装记录质控(市政)表C.0.122 共页设备调试记录质控(市政)表C.0.123 共页运转设备试运行记录质控(市政)表C.0.124 共页设备负荷联动试运行记录质控(市政)表C.0.125 共页预应力张拉数据表质控(市政)表C.0.126 共页第页孔道钢筋孔道计转孔道孔道偏性模擦系系数(MM)ra制表时预应力张拉记录(一)质控(市政)表C.0.127记录预应力张拉记录(二)质控(市政)表C.0.128 共页预应力张拉记录(后张法一端张拉).质控(市政)表C.0.129 共页第页。
附件5长沙市经发房地产开发有限公司八方小区二期项目工程档案整理规范一、资料整理的原则根据城建档案管理的有关规定及公司要求,为进一步规范项目档案工作,提高档案的案卷质量,根据《科学技术档案案卷构成的一般要求》(GB/T11822-2000)、《城建档案业务管理规范》(GJJ/158-2011)以及《建设工程文件归档整理规范》(GB/T50328-2001)制定本标准。
建设工程竣工档案的整理立卷应遵循工程文件的自然形成规律,保持卷内文件的有机联系,便于档案的保管和利用;电子档案和声像档案的归档整理按有关规定执行。
二、资料整理的要求建设工程竣工档案整理工作内容包括工程档案的分类、排列、编号、编目、装订、填写移交目录六个工作程序。
(一)文件材料的组卷要求1、资料的排列:建筑工程档案的排列按照本规范及附件5.1《长沙市经发房地产开发有限公司八方小区二期项目建筑工程竣工档案移交目录》进行组织排列,排列时应考虑各项工程管理程序或施工工序之间的联系。
2、资料的组卷:一个建设工程项目由多个单位工程组成时,应按单位工程组卷;工程综合性文件(如:施工许可证、规划许可证、施工图审查意见书、联合验收备案表等相关综合性文件)由建设单位整理组卷,分片区开发的建筑项目可按归档备案的批次整理组卷;市政项目可按工程阶段或文件类型分批整理组卷;监理文件由监理单位以监理合同为单位组卷;施工文件和竣工图由施工单位以施工合同为单位(含专业分包合同)为单位整理组卷,其中施工技术文件应按工程专业或单位工程、分部分项工程的划分来进行整理组卷;文件材料和竣工图分别立卷,竣工图按专业排列,同专业的竣工图按图号顺序排列。
3、资料的厚度:厚度以1.5厘米为标准。
竣工文件材料每卷约120页,图纸每卷8-12张,资料内不能有重份文件。
4、资料的修整:文件材料整理时要去掉金属物、回形针、大头针、订书针和塑料夹(膜),对于破损文件材料或小于标准尺寸规格的文件需进行托裱,可将几张文件同时托裱在标准尺寸规格的白纸上,文件右边与白纸右边靠齐,托裱时使用浆糊。
钢政办发〔2008〕42号关于印发《鞍山钢铁集团公司建设项目(工程)档案管理办法》的通知各单位:现将《鞍山钢铁集团公司建设项目(工程)档案管理办法》印发给你们,请认真贯彻执行。
(此文发至子公司所属单位)二〇〇八年八月十日鞍山钢铁集团公司建设项目(工程)档案管理办法第一章总则第一条为规范鞍山钢铁集团公司(以下简称集团公司)建设项目(工程)(以下简称项目)档案管理工作,保证集团公司建设项目文件及时、完整、准确归档,依据国家档案局DA/T 28—2002《国家重大建设项目文件归档要求与档案整理规范》和国家档案局、国家发展和改革委员会关于《重大建设项目档案验收办法》,制定本办法。
第二条集团公司建设项目档案,是指集团公司基本建设和技术改造等项目,在立项、审批、招投标、勘察、设计、施工、监理及竣工验收全过程中形成的应归档的文字、图表、声像等形式的文件材料。
包括项目前期文件、竣工文件和竣工验收文件等。
(一)项目前期文件,指项目在立项、审批、招投标、勘察、设计中形成的文件。
主要包括项目申报文件、设计基础文件、设计文件、项目管理文件等。
(二)项目竣工文件,指项目竣工时形成的反映施工过程和项目真实面貌的文件,主要由项目施工文件、竣工图和监理文件组成。
项目施工文件,指项目施工过程中形成的反映项目建筑、安装情况的文件。
项目竣工图,指项目竣工后按照工程实际情况所绘制的图纸。
项目监理文件,指监理单位对项目工程质量、进度和建设资金使用等进行控制的文件。
(三)项目竣工验收文件,指项目竣工后试运行中以及项目竣工验收时形成的文件。
主要包括生产技术准备试生产文件、财务器材管理文件、竣工(含档案)验收文件等。
第三条本办法适用于集团公司新建、扩建、改建、技术改造及改造性大、年修等工程档案的管理及验收工作。
第二章项目档案的管理原则与职责第四条项目档案管理原则1.项目档案管理实行项目经理负责制,指定专人负责管理项目文件及归档工作。
在签订项目设计、施工及监理合同、协议时,应设立专门条款,明确有关方面提交相应项目文件以及所提交文件的整理、归档责任。
施工图纸会审签到表建筑编号:日期:
施工图纸会审记录
1、所有会审图纸均应记录在表中。
如无意见,应在“提出图纸问题”和“图纸修改意见”栏注明“无”。
2.本表一式四份,施工单位填写整理一份,参建单位签字一份。
施工图纸会审记录
1、所有会审图纸均应记录在表中。
如无意见,应在“提出图纸问题”和“图纸修改意见”栏注明“无”。
2.本表一式四份,施工单位填写整理一份,参建单位签字一份。
施工图纸会审记录
洛特诺。
:建筑编号:日期:
1、所有会审图纸均应记录在表中。
如无意见,应在“提出图纸问题”和“图纸修改意见”栏注明“无”。
2.本表一式四份,施工单位填写整理一份,参建单位签字一份。
设计技术交底记录
比德诺。
:不,5楼,BidNo:第页,共页
本表一式四份,一份由施工单位填写整理,一份由参建单位会签。
给排水实训心得体会(共5篇)第1篇:给排水仿真技术实训总结实训总结大二学期的水处理工程技术让我们对水处理知识有了进一步了解,一转眼,这学期为期一周的给排水仿真技术实训课程就正式结束了。
在期间,首先还是要感谢老师的细心教导,在老师的指导下,我们学的更轻松,很深刻。
我们这次实训的主要内容是通过给排水仿真软件的操作进一步熟悉自来水厂、污水处理运行及遇特殊情况的处理方法。
实训我认为是在学校最充实的一件事,也是我进步最快的一个阶段,以前上些其他的课程,可能还会感觉有点乏味,常强迫自己听下去,而实训却不需要强求,就能很认真的听和做。
通过这一周的实训,我们学会了通过给排水仿真软件对V型滤池、污水处理水工段、污水泥工段、初沉池单元、活性污泥单元、消化池单元、给水处理工段等的操作。
实训不同于理论课,并且这次的教学,老师可以说是下了不少功夫,因为教室没有投影,所以老师在每次任务分配下来之后都给我们口头上讲述这些工艺是怎样操作的,尽可能的使学生实训时更能进入状态,也更得心应手。
上机操作的时候,同学们有不懂得都会很积极地问老师解决的方法。
在实训时,由于自己动手操作了,所以对给排水仿真软件的操作有了深刻的印象,还有就是在做每个工艺的时候要先了解它的工作原理,这样才能更好的做下面的内容。
虽然我想一个人完成所有的工艺操作,但在V型滤池或者活性污泥单元的时候,我还是有不懂的地方,所以就积极地向周围同学询问操作过程,也互相学习着自己的不足。
通过这次实训,我们大家深受鼓舞和教育,我们不仅学到了技能,更培养了积极学习和乐于帮助的精神。
我本来对一些水处理工艺的运行不太熟练,但是有了老师和周围同学的帮助,我还是有着不少的了解,但还是存在着自己的不足。
通过实训,每个人都付出了时间和精力去做好自己的任务,在老师和同学的支持下,我的实训取得了较好的成功。
总的来说,这次实训还是比较成功的,无论是个人动手能力还是同学协作能力都得到了很好的锻炼。
在实训过程中老师也交给我们很多简单实用的技巧。
施工图纸会审签到表
标段号:楼号:日期:
施工图纸会审记录
标段号:楼号:日期:
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
施工图纸会审记录
标段号:楼号:日期:
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
施工图纸会审记录
标段号:楼号:日期:
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
设计技术交底记录
标段号:标段五楼号:共页第页
各单
位技术负
责人签字
建设单
位
监理单位(章)
设计单
位
监理单
位
施工单
位
本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
关于图纸会审的流程、技巧与注意事项一、纸会审流程(一)图纸会审目的为优化设计,保证图纸质量,保障工程质量进度,才建立完整的图纸会审制度。
(二)适用范围房建施工项目、市政工程项目及给排水项目。
施工图纸包括:施工图纸、设计联系单、施工技术联系单及其他技术要求文件。
(三)图纸会审制度1、设计图纸控制:在设计招标或与设计单位签定合同时特别强调设计图纸的各个专业设计人员的图纸会签制度,以尽量减少图纸中各个专业的矛盾错误。
2、图纸接受制度:现场工程师代表负责接收设计院图纸,检查图纸质量,要求清晰明确,设计及相关人员签字,设计院盖章,现场负责人做好图纸接收记录及存档图纸保管。
3、图纸发放制度:现场工程师代表负责向监理单位发放施工图纸并做好图纸发放记录,记录清楚发放图纸名称、图号、份数、接受单位、接受时间及接受人签字。
由监理单位负责对施工图纸进行审核后向各个施工单位发放。
各个施工单位接受的图纸必须有监理单位盖施工图纸专用章。
4、图纸会审人员:下列人员必须参加图纸会审建设方:现场负责人员及其他技术人员;设计方:设计院总工程师、项目负责人及各个专业设计负责人;监理方:项目总监、副总监及各个专业监理工程师;施工单位:项目经理、项目副经理、项目总工程师及各个专业技术负责人;更多精彩内容请关注微信公众号“工程预算员”。
其他相关单位:技术负责人。
5、图纸会审时间控制:设计图纸分发后三个工作日内由监理负责组织业主、设计、监理、施工单位及其他相关单位进行设计交底。
设计交底后十五个工作日内由建设单位或监理负责组织上述单位进行图纸会审。
6、图纸会审,施工单位、监理所单位及其他各个专业的工程技术人员针对自己发现的问题或对图纸的优化建议以文字性汇报材料分发会审人员讨论。
7、图纸会审会议由业主或监理主持,主持单位应做好会议记录及参加人员签字。
8、图纸会审每个单位提出的问题或优化建议在会审会议上必须经过讨论作出明确结论;对需要再次讨论的问题,在会审记录上明确最终答复日期。
图纸会审记录表B3-1 编号:给排水01工程名称宜昌国际广场共18 页第 1 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见1 《给排水设计施工说明(三)》PC-T-03(C)1.建议雨水管统一改为HDPE管、2#、3#住宅冷凝管改为UPVC管,1#及裙房冷凝水管改为镀锌钢管。
2.建议DN50以上镀锌管和衬塑钢管采用沟槽连接。
3.“第三条管道安装”中“第2、3条”中提到,给排水管道穿梁、楼板、墙壁等处需预留洞......用水泥砂浆封堵”,建议增设大2#刚性套管。
4.因规范要求,喷淋管道及消火栓管道均应刷红色面漆,为了明显区分及观感质量,建议喷淋管道统一刷黄色面漆并按规范做色环标识。
5.“第三条管道安装”中“第2条”中提到凡穿越地下室外墙、屋面的给排水管道均须预埋刚性防水套管,A型用于钢质管,B型用于铸铁管,穿水池壁采用柔性防水套管。
建议补充穿越地下室顶板及其它潮湿场所的套管采用大2号刚性防水套管。
1、按图施工2、同意3、同意4、同意5、采用钢套管2 给排水P-WS-01 17轴-20轴/A轴给排水管套管是否遗漏?因此处降板、套管设置在B轴3 《地下一层给排水、消火栓平面图》P-WS-01(C)灭火器没有确定型号与规格,请明确。
灭火器配置规格按给排水设计施工说明(二),采用MF/ABC5技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水02工程名称宜昌国际广场共18 页第 2 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见4 《地下一层给排水、消火栓平面图》P-WS-01(C)平面图上立管B1F-XHF-3-2与立管B1F-XHL-1-5之间有阀门,是否以平面图为准。
以平面图为准5 《地下一层给排水、消火栓平面图》P-WS-01(C)污水立管B3F-WL-2-1未见排出管,请明确。
设置排水管,接至B3F-WL-2-3干管技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水03工程名称宜昌国际广场共18 页第 3 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见6 《地下一层给排水、消火栓平面图》P-WS-01(C)地下室一层报警阀间未考虑排水设施,建议增加排水沟。
图中有排水沟及地漏,增补DN100镀锌管排至地下二层潜水泵集水坑7 《地下一层给排水、消火栓平面图》P-WS-01(C)YYL-1~4立管是否应排放到地下三层排水沟或直接排至室外?直接排至室外技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水04工程名称宜昌国际广场共18 页第 4 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见8 《地下一层给排水、消火栓平面图》P-WS-01(C)强弱电间内未见灭火器,是否需增设。
增设两具MF/ABC59 《地下一层给排水、消火栓平面图》P-WS-01(C)为方便汽车出入,YYL-1能否调整到如箭头所示位置?YYL-1高位排至室外排水沟技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水05工程名称宜昌国际广场共18 页第 5 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见10 《地下二层给排水、消火栓平面图》P-WS-02(C)消防横支管能否下移,避免穿越剪力墙;B3F-WL-9-1立管在剪力墙内,能否调整。
同意横支管下移,B3F-WL-9-1立管移至剪力墙外11 《地下二层给排水、消火栓平面图》P-WS-02(C)地下二层的消防水池及生活水箱未见进水管线,请补充。
设计院出变更单技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水06工程名称宜昌国际广场共18 页第 6 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见12 《地下二层给排水、消火栓平面图》P-WS-02(C)地下二层、三层排水沟、集水井能否优化。
需与建筑、结构专业协商13 《地下二层给排水、消火栓平面图》P-WS-02(C)地下二层给排水图中R轴-U轴/2-3轴、R轴-U轴/11轴-12轴、B轴-E轴/6轴-7轴、B轴-E轴/17轴-18轴、B轴-E轴/21轴-22轴地漏、排水管规格、材质未标注,请明确。
采用DN100地漏,排水管采用DN100镀锌钢管技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水07工程名称宜昌国际广场共18 页第7 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见14 《地下二层给排水、消火栓平面图》P-WS-02(C)污水提升器及隔油器是否应设置通气管设计院出变更单15 《地下二层给排水、消火栓平面图》P-WS-02(C)商铺外走道暗装消火栓箱多处于墙体交界处,是否有误。
消火栓微调,避开墙体交界处技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水08工程名称宜昌国际广场共18 页第8 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见16 《地下二层给排水、消火栓平面图》P-WS-02(C)隔油间集水井内未见排出管,是否应增设。
增设DN100镀锌钢管17 给排水P-WS-03 地下三层给排水图中B轴-D轴/23轴、H轴-K轴/23轴、T轴-V轴/13轴、P轴/14轴-15轴是否增加人防套管。
穿人防墙均需设人防套管18 给排水P-WS-03 L-M轴/10-11轴消防电梯井排水管是否有遗漏?见C版图19 给排水P-WS-03 1、5轴、7轴、10轴/Y轴3个集水井排水共B3F-WL-1-1管排至室外,建议管径改为DN150,或每根单独排出,类似情况等同处理;2、地下室底板内排水管建议改为镀锌管1、独立外排;2、同意20 给排水P-WS-03 14轴/B轴、28轴/S轴污水泵(卫生间污水)性能应带搅匀、撕裂功能。
采用自带搅匀、切割功能的一体化提升装置技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水09工程名称宜昌国际广场共18 页第9 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见21 《地下三层给排水、消火栓平面图》P-WS-03(C)此处无墙体,潜水泵管路及阀门无法安装,是否有误。
增加墙体22 给排水P-D-01 消防水池泄压管管径未标注?电子水位计管径未标注?请注明。
消防水箱泄压管管径为DN150,水位计应是固定产品(DN25)技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水10工程名称宜昌国际广场共18 页第10 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见23 《地下室水泵房详图(一)》P-D-01(D)水泵房给排水详图高区消防管走线与地下二层给排水、消火栓平面图走线不符,是否以平面图为准。
以平面图为准24 给排水P-D-01 水泵房给排水详图20轴/N轴水池连通管安装位置有误。
避开剪力墙柱500mm安装,管径改为DN300技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水11工程名称宜昌国际广场共18 页第11 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见25 给排水P-D-02 水泵进出口软接头均采用可挠曲橡胶接头。
因橡胶材质易老化、且压力承受能力有限,爆裂情况时有发生,给业主造成不必要的重大财产损失,因此建议改为不锈钢材质,类似情况等同处理。
由甲方确定26 《地下室卫生间详图》P-D-03(C)排水横支管连接的大便器大于4个,是否要增加清扫口?增加27 《地下室卫生间详图》P-D-03(C)给水管径是否偏大?改为De32技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水12工程名称宜昌国际广场共18 页第12 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见28 给排水P-FS-01 G-E轴/13-14轴送风机房喷头是否遗漏。
S-P轴/22-23轴有喷头,水管遗漏。
均补充29 《地下一层喷淋平面图》P-FS-01(C)前室未见喷头,是否应增设。
增设30 《地下二层喷淋平面图》P-FS-02(C)此处进风机房的喷头是否穿越了防火分区。
设计院出变更单技术负责人:建设单位盖章技术负责人:设计单位盖章技术负责人:监理单位盖章技术负责人:施工单位盖章由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:给排水13工程名称宜昌国际广场共18 页第13 页地点沿江大道记录整理人日期年月日参加人员序号图纸编号提出图纸问题图纸修订意见31 《地下三层喷淋平面图》P-FS-03(C)地下三层喷淋供水管如何接入二层水泵房,图中不清楚,请明确。
穿二层楼板与水泵房内的湿式报警阀连接32 给排水P-SY-01 地下室集水井压力排水管道上止回阀建议改为消音止回阀。
