小型农田水利工程施工组织设计
- 格式:doc
- 大小:454.00 KB
- 文档页数:53
重庆市灌溉实验中心站(大足)工程施工组织设计编制单位:重庆市大足区鑫发建设集团有限公司编制时间:2017年3月22日第一章编制说明一、编制依据1)、根据本工程施工承包合同2)、根据水利水电工程相关工程施工规范及技术标准3)、依据我国现行水利工程有关质量评定标准4)、依据水利水电工程施工组织设计指南5)、依据工程建设标准强制性条文有关规定6)、根据本公司设备及人员状况和施工经验7)、依据招标文件二、编制原则1)、按合同工期要求,抓住关键、控制重点,全面合理安排施工人员,机械设备及施工进度计划,搞好工序衔接达到均衡生产,在保证质量、安全生产的前提下缩短工期,按时完成。
2)、科学合理的配置资源,充分利用施工单位现有的机械设备,施工中做到机械化作业和标准化作业。
3)、强化质量管理,加强工序监控,做到事前预防,争创优良工程。
三、编制执行的有关施工技术规范1. SL52-93《水利水电工程施工测量规范》2. SD207-82《水工砼施工规范》3. SDJ2450-88《水利水电基本建设单元工程质量等级评定标准(一)》4. SDJ338-89《水利水电工程施工组织设计规范》5. GBJ202-83《地质与基础工程施工及验收规范》6. SD128-87《土工试验规程》7. GB50290-98《土工合成材料应用技术规范》8. SL207-98《节水灌溉技术规范》9. SL236-1999《滴灌与微灌工程技术管理规程》第二章工程概况第一节工程概况试验站位于三驱镇大桥村,南部与西部邻近窟窿河,除北边监测试验中心、径流场地势稍高外,其余用地平坦。
试验站周围用高2.3m 的砖砌铁栅栏围墙与外界隔开,在试区正南位置设置大门,进入大门后即为南北走向的主干道。
主要建设内容有:实验中心大楼、径流场、晒场、旱作物试区、旱作测坑、测筒、中试区、清灌试区、微喷灌试区、气象观测场、水稻标准试区、水稻测坑区、日光温室、草莓种植基地、设备安装等。
2009年度中央小型农田水利工程建设项目台山市坪迳灌区改造工程施工组织方案深圳市东深工程有限公司二○一○年十二月二十三日第一章工程概况一﹑工程概况本工程位于台山市大江镇,主要由南干渠、北干渠、岐岭灌区支渠、沙埔灌区支渠、里坳灌区支渠、陈边灌区支渠、大塘灌区支渠组成,渠道总长35.6km,其中干渠总长16.2km,5条支渠总长19.4km,渠系建筑物59座,主要类型包括水闸、水坡、涵管等。
本次改造主要对南干渠、北干渠进行改造,包括衬砌渠道9km,更新和新建拦水坡6座,新建取水口进水闸6个,更新和新建分水闸13个,浆砌石护坡400m,清淤渠道1000m,新建消力池100m等。
第二章总平面布置一施工总平面布置图说明根据本标的地形、地质条件及现场实际条件,进行本标施工场地的总平面布置。
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。
同时尽量少占耕地,对施工区及周围环境进行有效的保护。
二场内交通1、本标段对外交通方便,直接通过公路进入现场工地。
2、场内施工道路:场内施工道路沿用原有机耕路。
三水电、通讯系统施工用水使用该工地附近河道中的水,生活用水从附近接自来水管至生活区。
现场施工使用发柴油电机发电,生活区用电接该地农用线路。
用电区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。
项目经理部安装1台台式计算机,及一台传真机,另配备若干台对讲机,便于场内施工管理和指挥调度。
第三章施工进度计划一编制说明(一).编制依据1. 按照合同要求,进场日期为2010年12月22日,工程完工日期为2010年4月21日。
2. 工程设计图纸,各项目工程量、施工技术要求、设计说明、施工规范。
3. 现场施工条件。
4. 主要施工机械的生产效率和工作范围。
5. 本公司现有施工机械设备和可供设备的数量、工作人员情况.6. 施工人员现有工作时间,每月有效施工日考虑26天,每天正常工作时间8小时。

第一章编制依据为了如期完成本工程的施工任务,实现我们制定的施工控制目标,特编制本实施性施工组织设计,以指导和约束施工,确保我方施工总体目标的实现。
一、编制依据1、规范和标准:(1)工程建设强制性条文水利工程部分建标(2000)234号(2)SL303-2004《水利水电工程施工组织设计规范》(3)SL223-1999《水利水电建设工程验收规程》(4)SL52-93《水利水电工程施工测量规范》(5)SL62-94《水工建筑物水泥灌浆施工技术规范》(6)SD266—88《土坝坝体灌浆技术规范》(7)SDJ210—83《水工建筑物水泥灌浆施工技术规范》(8)SL210-98《土石坝养护修理规程》(9)SDJ184-86《水利基本建设工程验收规程》(10)SL176-96《水利水电工程施工质量评定规程》(11)《水工建筑物观测手册》(12)GBJ202-83《地基与基础工程施工及验收规范》(13)GB175-92《硅酸盐水泥、普通硅酸盐水泥》(14)GB1499-84《热轧钢筋》(15)GB50164-92《砼质量控制标准》(16)GB50203-98《砌体工程施工及验收规范》(17)GBJ321-90《预制砼构件质量检验评定标准》(18)GBJ321-90《预制砼构件质量检验评定标准》(19)GBJ301-88《建筑工程质量检验评定标准》(20)JGJ53-79《普通混凝土用碎石或卵石质量标准及检查方法》(21)JGJ52-79《普通混凝土用砂量标准及检验收方法》(22)JGJ55-81《普通混凝土配合比设计技术规定》(23)JGJ63-89《砼拌和用水标准》(24)JGJ18-96《钢筋焊接及验收规范》(25)《建设项目环境保护设计规定》[国家计委、国务院环境保护委员会令(87国环字第002号)](26)其它有关国家、部(省)颁标准、规范、规程2、业主提供的文件A、“XX县XX年农业综合开发高标准农田建设示范工程”工程图纸;B、“XX县XX年农业综合开发高标准农田建设示范工程”招标文件。
小型农田水利专项工程建设项目实施方案目录综合说明 (1)(一)项目建设概要 (6)(二)年度工程建设内容及实施计划 (11)(三)主要单项工程设计 (14)1. 工程建设内容 (14)2.设计依据 (15)3. 渠道配套与改造设计 (16)4. 小型水源工程设计 (24)(四)施工组织设计 (27)(五)工程投资、资金筹措及管理 (31)(六)效益分析 (37)(七)项目建设组织与实施 (45)(八)工程运行管理 (47)附件:设计概算书综合说明按照财政部、水利部《中央财政小型农田水利设施建设和国家水土保持重点建设工程补助专项资金管理办法》(财农〔2009〕335号)、**省人民政府办公厅《关于以民办公助方式推进财政支农项目建设的意见》(*办发〔2010〕53号)和《2010年中央财政小型农田水利设施建设补助专项工程建设资金项目立项指南》的要求,以及《**县农田水利综合规划》,尊重群众意愿,注重实际效果,强化工程配套,延伸设施功能,提高综合利用水平,充分调动农民群众的积极性,引导社会力量参与农田水利建设,坚持以科学发展观为指导,突出水利的基础产业地位,确保粮食生产安全,突出重点,坚持山、水、田、林、路综合治理与大、中、小、微与渠系配套建设相结合的原则,全面推行“民办公助、先建后补”机制,以统一规划、尊重民意为前提,以财政补助为引导,以农民、农民用水合作组织或村组集体等为载体,变政府主导为政府引导,变农民被动建为农民自主建,努力调动农民群众的积极性,以渠道配套建设为主,高台地辅以小型水源工程建设,通过项目建设,项目区内基本形成较为完善的灌排工程体系,基本实现“旱能灌、涝能排”,达到农业生产条件明显改善、农业综合生产能力明显提高、抗御自然灾害能力明显增强。
该项目由**县水利水电勘测设计队负责整个项目的规划设计等工作。
设计队具有丙级资质,从事水利水电设计工作有二十余年的经验。
建设目标和任务:**县2010年度中央财政小型农田水利专项建设的总体目标是:项目区内基本完成主要小型农田水利工程配套改造,基本形成较为完善的工程灌排工程体系,基本实现“旱能灌、涝能排”,达到农业生产条件明显改善,农业综合生产能力明显提高,抗御自然灾害能力明显增强,基本实现旱涝保收。
农田水利工程灌溉泵站管网工程施工组织设计方案第一章编制依据本施工组织设计编制依据如下:一、《**新区万顷良田大路一期农田水利工程施工设计图(庄基中心河南)》(河海大学设计研究院有限公司)二、《农田低压管道输水灌溉工程技术规范》GB/T 20203-2006三、《低压输水灌溉用应聚氯乙烯(PVC-U)管材》(GB/T 13664-2006)四、《市政工程施工技术规范》五、《给水排水管道工程施工及验收规范》(GB50268-2008)六、国家、行业及地方有关政策、法律、法令、法规九、**市和新区有关政策、法律、法规第二章工程概况一、工程简介分部工程名称:**新区万顷良田大路一期农田水利工程庄基中心河南1#、2#灌溉泵站管网工程建设地点:庄基中心河流南建设单位:**新区新农公司设计单位:河海大学设计研究院有限公司质量标准:合格工期要求:2014年4月20日至2014年5月20日,一个月。
二、工程施工条件本分部工程位于姚桥庄基中心河流南,负责该地块的灌溉任务,灌溉面积约800亩。
目前施工的田块的土方基本平整,种植的小麦已经长势良好,施工时需要尽量缩小作业面,减小农作物损坏。
由于临近长江,施工场地地下水水位较高(一般开挖1.5m后及出现地下水)。
第三章施工总体部署一、项目组织机构建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、进度、安全、文明施工等的组织协调和管理工作。
项目组织机构框架如下二、施工总体部署1、施工区和施工阶段划分(1)施工区划分本工程总体按照两个管网分两个施工段进行流水作业。
做到既不处处开花,又不造成劳动力与机械设备的浪费。
(2)施工阶段划分根据本工程特点,将本工程分成以下六个施工阶段。
第一阶段:施工准备。
重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期。
第二阶段:沟槽开挖。
开挖采用机械明挖,人工配合,重点是沟槽开挖截面尺寸和标高控制。
第三阶段:管道铺设及管件制作安装。

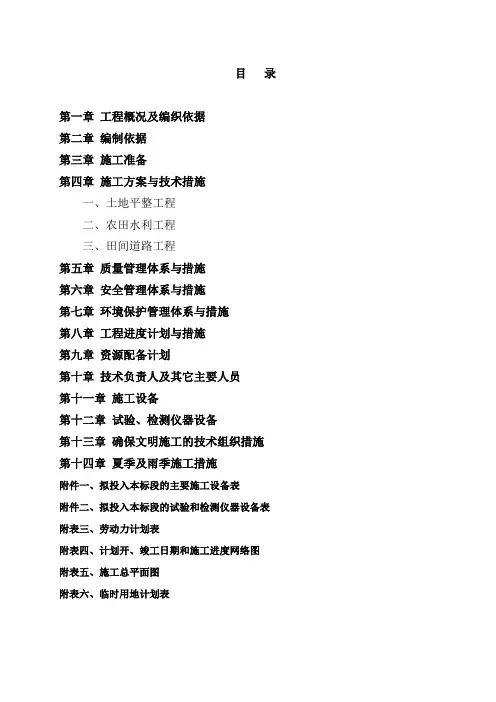

目录第一章工程概况及编织依据第二章编制依据第三章施工准备第四章施工方案与技术措施一、土地平整工程二、农田水利工程三、田间道路工程第五章质量管理体系与措施第六章安全管理体系与措施第七章环境保护管理体系与措施第八章工程进度计划与措施第九章资源配备计划第十章技术负责人及其它主要人员第十一章施工设备第十二章试验、检测仪器设备第十三章确保文明施工的技术组织措施第十四章夏季及雨季施工措施附件一、拟投入本标段的主要施工设备表附件二、拟投入本标段的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地计划表第一章工程概况及编织依据该工程为土地平整坡改梯农田水利及田间道路工程,建设地点位本项目建设地点;计划工期为210日历天,质量要求达到国家施工验收规范一次性合格标准。
主要施工内容:1、土地平整工程2、农田水利工程3、田间道路工程其他工程量详见工程量清单。
二、实施目标1、质量目标:严格按国家施工质量验收规范要求施工,确保本工程质量达到合格工程。
2、工期目标:根据甲方要求,本工程总工期为210日历天。
我公司郑重承诺:在无重大图纸修改的情况下决不延误工期。
3、安全生产目标:制定和完善安全管理责任制度,提高施工人员的安全意识,采取有效的安全防范措施,争创“安全优质工程”,将死亡和重伤事故率控制在“0”,轻伤事故率控制在0.1%以下。
4、文明施工目标:坚决贯彻执行建筑行政主管部门的有关安全规定,按文明施工规则组织管理,并与其他单位积极配合,力争达到“文明施工现场”。
5、环保卫生目标:不污染环境,不排放未经处理的污水。
第二章编制依据一、编制依据1、本工程的招标文件和施工图纸。
2、《省坡改梯工程建设技术规程》。
3、《土地开发整理项目设计规范》;4、《水土保持综合治理技术规范》)5、《灌溉与排水工程规范》6、《建筑地基基础规范》7、《渠道防渗工程规范》8、《公路路基设计规范》9、《公路水泥混凝土路面设计规范》10、《公路工程技术标准》11、《省乡村机耕道通用技术条件》其它与土地整理相关规定和规范。
一、项目背景随着我国农业现代化进程的不断推进,农田水利设施的建设已成为提高农业生产效率、保障粮食安全的重要手段。
为培养具备农田水利设计能力的专业人才,特制定本课程农田水利设计方案模板。
二、设计原则1. 科学性:遵循水利工程设计的基本原理,确保设计方案合理、可行。
2. 经济性:在保证工程质量和效益的前提下,尽量降低工程造价。
3. 可持续性:考虑农田水利设施的长远发展,实现资源的合理利用。
4. 系统性:将农田水利设施作为一个整体,统筹考虑各部分之间的协调与配合。
三、设计内容1. 工程概况(1)项目名称:[项目名称](2)建设地点:[建设地点](3)建设规模:[建设规模](4)建设工期:[建设工期]2. 设计依据(1)国家相关法律法规和政策(2)水利工程设计规范(3)地方水利建设标准3. 设计方案(1)水源工程水源工程主要包括水库、塘坝、井泉等。
设计时,应充分考虑水源的可靠性、充足性和水质要求。
(2)灌溉工程灌溉工程包括灌溉渠系、田间灌水系统等。
设计时应遵循以下原则:①灌水均匀,减少浪费;②适应地形地貌,便于田间管理;③充分利用水资源,提高灌溉效率。
(3)排水工程排水工程包括排水渠系、田间排水系统等。
设计时应遵循以下原则:①排水通畅,防止内涝;②适应地形地貌,便于田间管理;③充分利用水资源,减少排水损失。
(4)水土保持工程水土保持工程包括坡面防护、梯田、截流沟等。
设计时应遵循以下原则:①减缓水土流失,保护生态环境;②适应地形地貌,便于田间管理;③提高土地利用率。
4. 施工组织设计(1)施工方案:根据工程特点和施工条件,制定合理的施工方案。
(2)施工进度:明确施工各阶段的起止时间,确保工程按时完成。
(3)施工质量:加强施工过程中的质量控制,确保工程质量符合要求。
(4)安全生产:严格执行安全生产制度,确保施工安全。
四、效益分析1. 经济效益:提高农业生产效率,增加农民收入。
2. 社会效益:保障粮食安全,促进农业可持续发展。
小型农田水利工程技术标【正文】一、总则1.1 目的与依据本文档旨在规范小型农田水利工程技术标准,确保工程安全、质量和效益。
依据《中华人民共和国水利法》、《农田水利工程施工及验收规范》等法律法规进行编制。
1.2 适用范围本文档适用于小型农田水利工程施工过程中的设计、施工、监理和验收等环节。
二、术语和定义2.1 小型农田水利工程指用于农田排灌、灌溉供水、水资源调控等农田水利工程,包括渠道、沟渠、水闸、水泵站、水塘等。
2.2 设计指小型农田水利工程技术方案的编制,包括工程水文计算、结构设计等。
2.3 施工指按照设计方案进行工程建设的实际操作过程。
2.4 监理指对小型农田水利工程施工过程进行监督和管理。
2.5 验收指小型农田水利工程竣工后,由相关部门对工程进行检查、测试、评价的过程。
三、设计要求3.1 工程勘察3.1.1 水文地质勘察3.1.2 土质勘察3.1.3 水资源评价3.1.4 工程规模确定3.2 工程设计3.2.1 渠道设计3.2.2 水闸设计3.2.3 水泵站设计3.2.4 水塘设计3.3 施工图设计3.3.1 渠道施工图设计3.3.2 水闸施工图设计3.3.3 水泵站施工图设计3.3.4 水塘施工图设计四、施工要求4.1 渠道施工4.1.1 渠道开挖4.1.2 渠道埋设4.1.3 渠道衬砌4.2 水闸施工4.2.1 水闸桩基施工4.2.2 水闸建筑物施工4.2.3 水闸门体制作与安装4.3 水泵站施工4.3.1 水泵站房屋施工4.3.2 水泵安装与调试4.4 水塘施工4.4.1 水塘挖掘与边坡处理4.4.2 水塘防渗处理五、监理要求5.1 施工前的监理工作5.1.1 技术文件审核5.1.2 施工组织设计的审核5.2 施工过程的监理工作5.2.1 监督施工进度5.2.2 监督施工质量5.3 施工结束的监理工作5.3.1 竣工图资料的审核5.3.2 工程竣工验收的监理六、验收标准6.1 渠道验收标准6.2 水闸验收标准6.3 水泵站验收标准6.4 水塘验收标准【附件】1、相关图纸2、工程报告3、施工合同4、监理合同5、其他相关文件【法律名词及注释】1、水利法:中华人民共和国水利法,是为了保护水资源,推进水利建设,维护水利秩序,保障人民群众利益而制定的法律。
目录1 编制依据及原则1。
1 编制依据1.2 编制原则1。
3 编写范围、重难点工程2 工程概况2。
1 工程位置2.2 工程基本情况2。
3 对外交通及水电物资供应情况2.4 主要的工程量2。
5 工程特点3 施工准备工作3.1 技术准备3.2 材料机具准备3.3 生产准备3.4 施工现场的准备4 施工总平面布置4。
1 施工总平面布置原则4.2 施工总平面具体布置5 工程质量、进度、安全生产、文明施工目标5。
1 工期目标5.2 质量目标5.3 安全目标5。
4 文明施工目标5。
5 环境保护目标6 施工组织机构设置及其职责6.1 项目组织机构设置6.2 施工队伍的组建6。
3 项目部组成人员的职责7 主要工程施工方法及控制措施7.1 施工工作面及重点工程工序7.2 机井工程施工方案7.3 机井工程施工具体操作7.4 管道工程施工准备工作7。
5 管道工程施工具体方法7。
6 变压器安装工程7。
7 砌砖工程施工方案7.8 砌石工程施工方案7。
9 机电设备安装工程施工方案7.10 砼及钢筋砼工程施工方案8 雨天施工措施8。
1 雨天施工注意的事项8.2 雨天施工采取的有效措施8。
3 受雨影响工程工期的补偿措施9 施工进度计划及工期保证措施9.1 施工进度计划9。
2 工程进度控制9。
3 工期保证措施9。
4 影响工期因素预防与补救措施10 工程质量保证体系及保证措施10。
1 质量方针及质量目标10。
2 保证工程质量的组织措施10。
3 保证施工工艺质量的主要技术措施10.4 质量管理体系各自职责10.5 落实质量管理制度10.6 把好各种质量关10。
7 正确处理矛盾冲突,确保工程建设质量10.8 质量记录及文件资料的控制措施11 安全生产保证体系及措施11.1 安全方针11.2 安全生产目标11。
3 安全保证体系11。
4 安全生产管理措施11.5 安全生产技术措施11。
6 安全保证制度12 文明施工及环境保护措施12.1 文明施工12。

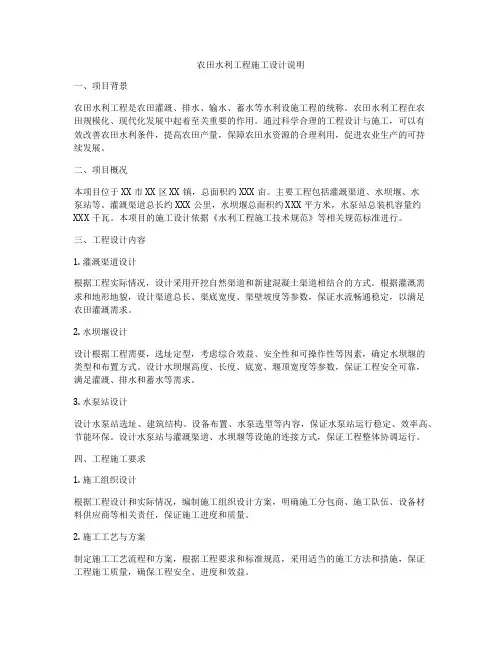

农田水利工程施工设计说明一、项目背景农田水利工程是农田灌溉、排水、输水、蓄水等水利设施工程的统称。
农田水利工程在农田规模化、现代化发展中起着至关重要的作用。
通过科学合理的工程设计与施工,可以有效改善农田水利条件,提高农田产量,保障农田水资源的合理利用,促进农业生产的可持续发展。
二、项目概况本项目位于XX市XX区XX镇,总面积约XXX亩。
主要工程包括灌溉渠道、水坝堰、水泵站等。
灌溉渠道总长约XXX公里,水坝堰总面积约XXX平方米,水泵站总装机容量约XXX千瓦。
本项目的施工设计依据《水利工程施工技术规范》等相关规范标准进行。
三、工程设计内容1. 灌溉渠道设计根据工程实际情况,设计采用开挖自然渠道和新建混凝土渠道相结合的方式。
根据灌溉需求和地形地貌,设计渠道总长、渠底宽度、渠壁坡度等参数,保证水流畅通稳定,以满足农田灌溉需求。
2. 水坝堰设计设计根据工程需要,选址定型,考虑综合效益、安全性和可操作性等因素,确定水坝堰的类型和布置方式。
设计水坝堰高度、长度、底宽、堰顶宽度等参数,保证工程安全可靠,满足灌溉、排水和蓄水等需求。
3. 水泵站设计设计水泵站选址、建筑结构、设备布置、水泵选型等内容,保证水泵站运行稳定、效率高、节能环保。
设计水泵站与灌溉渠道、水坝堰等设施的连接方式,保证工程整体协调运行。
四、工程施工要求1. 施工组织设计根据工程设计和实际情况,编制施工组织设计方案,明确施工分包商、施工队伍、设备材料供应商等相关责任,保证施工进度和质量。
2. 施工工艺与方案制定施工工艺流程和方案,根据工程要求和标准规范,采用适当的施工方法和措施,保证工程施工质量,确保工程安全、进度和效益。
3. 施工程序与验收制定施工全过程质量管理程序,包括材料验收、施工过程监控、工程验收等环节,确保施工质量和进度。
4. 安全防护和环保措施落实现场安全管理和环保要求,加强现场安全防护和卫生保障,确保施工过程安全可控,环境保护达标。

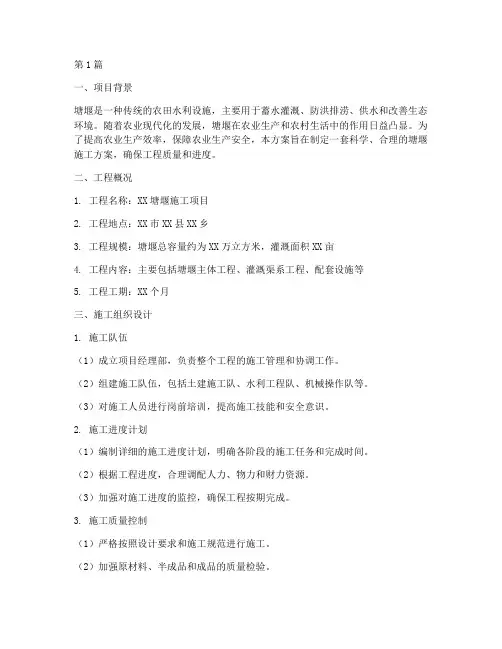

第1篇一、项目背景塘堰是一种传统的农田水利设施,主要用于蓄水灌溉、防洪排涝、供水和改善生态环境。
随着农业现代化的发展,塘堰在农业生产和农村生活中的作用日益凸显。
为了提高农业生产效率,保障农业生产安全,本方案旨在制定一套科学、合理的塘堰施工方案,确保工程质量和进度。
二、工程概况1. 工程名称:XX塘堰施工项目2. 工程地点:XX市XX县XX乡3. 工程规模:塘堰总容量约为XX万立方米,灌溉面积XX亩4. 工程内容:主要包括塘堰主体工程、灌溉渠系工程、配套设施等5. 工程工期:XX个月三、施工组织设计1. 施工队伍(1)成立项目经理部,负责整个工程的施工管理和协调工作。
(2)组建施工队伍,包括土建施工队、水利工程队、机械操作队等。
(3)对施工人员进行岗前培训,提高施工技能和安全意识。
2. 施工进度计划(1)编制详细的施工进度计划,明确各阶段的施工任务和完成时间。
(2)根据工程进度,合理调配人力、物力和财力资源。
(3)加强对施工进度的监控,确保工程按期完成。
3. 施工质量控制(1)严格按照设计要求和施工规范进行施工。
(2)加强原材料、半成品和成品的质量检验。
(3)建立健全质量保证体系,确保工程质量。
4. 施工安全措施(1)制定安全管理制度,明确各级人员的安全责任。
(2)加强施工现场的安全检查,及时发现和消除安全隐患。
(3)配备必要的安全防护设施,确保施工人员的人身安全。
四、施工方案1. 塘堰主体工程(1)土方开挖:采用挖掘机进行土方开挖,确保开挖深度符合设计要求。
(2)基础处理:对塘堰基础进行夯实,确保基础稳定。
(3)混凝土浇筑:采用泵送混凝土浇筑技术,确保混凝土质量。
(4)防渗处理:采用防水毯、防水砂浆等材料进行防渗处理,提高塘堰的蓄水能力。
2. 灌溉渠系工程(1)渠道开挖:采用挖掘机进行渠道开挖,确保渠道尺寸和坡度符合设计要求。
(2)渠道衬砌:采用混凝土或预制板进行渠道衬砌,提高渠道的输水能力和抗冲刷能力。
目录1 编制依据及原则1.1 编制依据1.2 编制原则1.3 编写范围、重难点工程2 工程概况2.1 工程位置2.2 工程基本情况2.3 对外交通及水电物资供应情况2.4 主要的工程量2.5 工程特点3 施工准备工作3.1 技术准备3.2 材料机具准备3.3 生产准备3.4 施工现场的准备4 施工总平面布置4.1 施工总平面布置原则4.2 施工总平面具体布置5 工程质量、进度、安全生产、文明施工目标5.1 工期目标5.2 质量目标5.3 安全目标5.4 文明施工目标5.5 环境保护目标6 施工组织机构设置及其职责6.1 项目组织机构设置6.2 施工队伍的组建6.3 项目部组成人员的职责7 主要工程施工方法及控制措施7.1 施工工作面及重点工程工序7.2 机井工程施工方案7.3 机井工程施工具体操作7.4 管道工程施工准备工作7.5 管道工程施工具体方法7.6 变压器安装工程7.7 砌砖工程施工方案7.8 砌石工程施工方案7.9 机电设备安装工程施工方案7.10 砼及钢筋砼工程施工方案8 雨天施工措施8.1 雨天施工注意的事项8.2 雨天施工采取的有效措施8.3 受雨影响工程工期的补偿措施9 施工进度计划及工期保证措施9.1 施工进度计划9.2 工程进度控制9.3 工期保证措施9.4 影响工期因素预防与补救措施10 工程质量保证体系及保证措施10.1 质量方针及质量目标10.2 保证工程质量的组织措施10.3 保证施工工艺质量的主要技术措施10.4 质量管理体系各自职责10.5 落实质量管理制度10.6 把好各种质量关10.7 正确处理矛盾冲突,确保工程建设质量10.8 质量记录及文件资料的控制措施11 安全生产保证体系及措施11.1 安全方针11.2 安全生产目标11.3 安全保证体系11.4 安全生产管理措施11.5 安全生产技术措施11.6 安全保证制度12 文明施工及环境保护措施12.1 文明施工12.2 环境保护措施附件:表1:拟为承包本合同工程设立的组织机构图表2:拟投入本合同工程的主要施工机械表表3:拟配置本合同工程主要的材料试验、测量、质检仪器设备表图1:施工进度划横道图图2:工程施工平面布置图1 编制依据及原则1.1 编制依据一、编制依据1、市农业综合开发土地治理项目水利工程招标文件以及答疑资料、补充通知。
1.工程概况该工程位于宝应县夏集镇东郊<夏集村、苏雅村、双琚村、双塘村、蒋庄村五个村>.本次高标准基本农田土地整治项目主要施工项目有土方工程、农田水利工程、泵站工程、桥梁工程及田间道工程,其中农田水利工程包括:衬砌沟渠、涵洞等工程施工.2.施工测量2.1施工测量控制<1>测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制.<2>平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺.用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便.<3>高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜<L 为水准线长度公里数>.2.2测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点.临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上.根据需要和设置的牢固程度应定期进行复测.临时水准点的设置要求是:<1>应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;<2>在野外每400m设置一个水准点;<3>两水准点之间能保持通视.2.3平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上.为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报.平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量.中心线测量时,应每隔20~30m 打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料.然后根据工程规定需要的宽度用白灰撒出开挖边线.2.4纵断面水准测量纵断面水准测量之前,应先沿工程的施工线路每隔 20m的距离设置临时水准点,临时水准点的精度要求闭合差在平坦地区不得超过1mm.以此水准点测出中心各桩位地面的高程,以检验设计图示地面高程和实际地面高程是否相同,并以此来确定沟槽开挖的深度或管道架空的高度.本工程的沟渠、道路的计量均采用断面法.为此,本工程对于沟渠、道路的测量要由专人负责进行,并及时予以签证.放线时要控制好导线桩,以及起点桩和终点桩的监测和保护.2.5复测、定位我们根据监理的现场交桩和书面资料,对主要原始基准点〕包括导线桩、水准标点〔进行认真复测,在交桩后 7 天内,将结果报监理认定后,作为永久保护,复测中如发现有超出容许范围的误差,要及时报告监理复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,监理工程师认定为止.2.6竣工测量工程施工结束后,即进行竣工测量,包括平面测量、断面测量、平面控制系统的复核.<1>为防止施工过程中控制桩位移引起测量误差,竣工测量前须重新施测.<2>根据控制桩施测渠道及泵站、节制闸的中心线,并在原施工图断面位置上布桩,定出断面线,测量方法同放样,即:室内计算测放数据,现场用全站仪极坐标法施测,并进行校核.<3>根据规范及设计要求,检查路堤顶宽、轴线偏移、坡度情况、沟渠底宽、边坡、高程、中心线,对不合格的进行整修,合格后进行断面测量.<4>用两架水准仪测量横断面,按原设计断面位置测量,测点间距用全站仪仪测量,并测渠堤、节制闸等纵断面图,通过内业计算绘图,采用设计图纸比例以便比较工程实现设计意图的程度.<5>地形图的测绘,因工程施工精度在规范标准以内,用原设计图可以作为竣工图,但对有变化及修改设计的部份需另行增测补充.<6>所有测量、计算、绘图资料要项目齐全,数据正确,图表清晰,符合质量要求.3.农田水利工程3.1混凝土预制板衬砌沟渠施工施工工艺流程:施工准备→渠道开挖填筑成型→铺设砼预制板→现浇混凝土压顶→场地清理.一、施工准备渠道防渗工程施工前,应进行详细的施工组织设计,充分做好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作;应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整;还应做好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求.二、土方工程施工衬砌渠道为新筑填方渠道,渠道土质比较疏松,应对压实度指标做严格控制,以免建成通水后出现不均匀沉降,由其对渠道附属建筑物的回填应严格把关.1、渠道放样土方工程施工前,应进行渠道施工放样.首先,用全站仪及经纬仪定出渠道的中心控制线.中心桩在直线段一般每50m一个.弯道处5m 加密一个.用钢尺量距,误差不超过1/1000.测角时两次误差不超过30 .其次,按四等水准要求控制高程,闭合精度要求控制在20.一般每200m留一个临时高程控制点,必要时可加密.最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线〕如遇填方渠道还应放出清基边线及清基后的填筑边线〔.2、沟渠成型渠道土模是土工膜和砼预制板的基础,又是隐蔽工程,因而施工过程中要严格控制场地清理、土万开挖、填筑等环节的质量.<1>场地清理在渠道边线确定后,要清理超出渠堤外坡脚边线0.2m范围内的土方,主要清除石渣、腐植土、草皮、树根<枝>等杂质,要求基面干净、平整.对新建渠道,要清除地表的草皮、树根、淤泥、腐植土等.<2>土方填筑a.填筑土料要求填筑土料要洁净,符合规范要求,不准含有石渣<块>、粉砂、淤泥、腐植土、草皮、树根<枝>等杂质.并对土料取样做出实验和含水量测定.要求含水量在10-30%之间.填筑土方可采用环刀取样测试<干容重评定其质量>,每l00m2取一个土样,要求压实土干容重1. 6t/m³,压实系数不小于0.95.b.土料填筑工序土方填筑时,首先对下层土进行刨毛、洒水处理,然后开始分层填筑,每层填筑厚度要视碾压机械确定,220Kw推土机碾压宜铺土厚30cm,75Kw推土机碾压铺土厚15-20 cm,并控制铺土厚度保持均匀一致,厚度误差不得超过10%.堤顶铺土宽度应超过设计宽度30-50 cm.碾压机械行走方向宜平行于渠轴线,碾迹套压宽度不小于20cm,碾压遍数根据试验确定.分段碾压时,两端搭接长度不小于1.5m,对机械碾压不到的边角部位,要进行人工夯补.下层土填筑完成要进行取样测试,测试合格后方可进行上层土方填筑施工.在土方填筑中如发现有橡皮土、层面结合不良、松土层、裂缝或剪毁破坏等现象要立即进行处理,可采取换土、刨毛等措施重新填筑碾压.c.渠槽开挖渠槽土方开挖,其断面一般不宜一次到位.第一次开挖时,边坡及渠底应预留不小于20cm的保护层.第二层采用人工修坡平整夯实至设计断面.土模开挖断面严禁超挖贴补.d.沟渠成型对成型渠槽土模,要进行隐蔽工程验收.其外观要求达到平、直、光、硬.平:土模表面无忽高忽低现象;直:纵坡方向上下笔直成一线;光:表面光滑;硬:土模取样试验干容重达到1.6t/m³.三、砼预制板砌筑施工砼预制板铺砌前要先清除其表面乳皮、泥土污物等,然后检查是否有裂缝、缺角等损伤,若有应作为废料剔除.铺砌时,首先要对预制板洒水浸润,待表面无积水后再铺砌,砼预制板铺砌顺序为先渠底后渠坡,由下而上错缝砌筑,要求铺砌平整、稳固,砌筑缝宽3cm,用M10水泥砂浆填满捣实,并及时沟缝.渠坡砌筑完毕后要及时安砌压顶板,砌筑过程中,要按照设计要求每10m预留伸缩缝一道.砼预制板每砌完一段,要及时对其外观尺寸进行复查,要求渠底高程偏差不超过±3cm,渠道中心线偏差不超过±3cm,渠底宽度偏差不超过±4cm,断面上口宽度偏差不超过±5cm,平整度偏差不超过±2cm,对超过允许偏差值的部位,要及时纠正补救.四、伸缩缝施工每隔10米设一道伸缩缝,缝内设二毡三油.3.2涵洞施工钢筋混凝土圆管涵施工工艺框图一、施工放样使用全站仪对涵位进行定位,施工前放出中桩涵洞轴线并四角及基础边线.施工前详细审核图纸并计划如沉降缝位置.二、基坑开挖及基底处理按基坑范围用机械开挖至设计基底标高上30cm再用人工精细找平并按要求修整.清至设计标高后用轻型触探仪检测地基承载力,如不能达到设计要求的承载力需报请变更进行地基加固处理.如满足要求可继续施工.砂砾垫层分层夯实,每层厚度不大于30cm.三、基础浇筑根据涵洞基础尺寸将基坑两侧整理成型或用模板进行浇筑.管基分两次进行浇筑.第一次浇至管底外壁下2~3cm,待强度达到设计强度的50%后进行管节安装,安装完毕后再进行二次浇筑.混凝土由拌合站按设计要求拌制运至工地.第一次浇筑应使砼顶面符合设计坡度表面平整.第二次浇筑前应将顶面打毛,在管节两侧进行对称浇筑.四、管节安装管节预制完成,强度达到70%后方可进行安装.安装时由中间沉降缝处向两侧进行,确保管端与沉降缝处在同一垂直断面上.同时在管底垫2~3cm水泥砂浆,确保管节顺直、稳定.安装完成后,管节间缝隙按设计要求使用麻绳、4层沥青浸制麻布及粗铅丝绑扎五、侧墙、八字墙、截水墙及洞口铺砌砌筑侧墙基础、八字墙、截水墙及洞口铺砌均为M7.5浆砌片石,侧墙、缘石为M7.5浆砌块石.片石砌体应成行铺砌,并砌成大致水平层次,镶面石应按一丁一顺砌筑,任何层次石块应与邻层石块搭接至少80mm,砂浆砌筑缝宽应不大于30mm.先铺砌角隅石及镶面石,然后铺砌帮衬石,最后铺砌腹石.角隅石或镶面石应与帮衬石互相锁合,帮衬石与腹石应互相锁合.帮衬石及腹石的竖缝应相互错开,砂浆砌筑平缝宽度不应大于30mm,竖缝宽度不应大于40mm.如果石块松动或砌缝开裂,应将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上.在砂浆凝固前应将外露缝勾好,勾缝深度不小于20mm.如条件不允许时,应在砂浆未凝固前,将砌缝砂浆括深不小于20mm,为以后勾缝作准备.勾好缝或灌好浆的砌体在完工后,视水泥种类及气候情况,在7-14d内应加强养生.六、涵背回填涵管两侧不小于2倍孔径范围内采用两侧对称分层夯实.分层垫筑厚度不大于20cm,压实度不小于95%.施工过程中,当洞顶覆土厚度小于0.5米时禁止任何重型机械及车辆通过.3.3农门施工测量放线→基坑开挖→基底处理→墙身预制或现浇<支模,绑筋,砼浇筑>→墙身及管安装→回填一、测量放样根据设计图纸,测量人员对农门或斗门附近的控制点、交点、中线以及水准点进行复测,进行详细的测量放样,定出农门<斗门>的位置、标高及几何尺寸,正确的测放基础开挖边线及引桩,如果发现实际情况与设计图纸不符时,要及时上报,以确保工程的质量和工程的实用性.二、基坑开挖在正确的位置上进行基坑开挖.开挖时,主要采用挖掘机开挖为主,根据农门、斗门的形式采用小型或大型挖掘机开挖,开挖时基底预留10cm~20 cm采用人工开挖,防止扰动持力层,根据地下水位的高低,同时做好排水工作.三、基础开挖后对于基坑底部的积水要及时排除干净,采取的方法是在基坑内设排水沟、排水沟布设在基坑四周,轮廓线外侧,距开挖基坑边坡坡脚1.0m左右,集水沟宽度和深度根据积水量确定.在基础开挖线以外设置集水坑,将排水沟内水汇集到集水坑后采用水泵集中排除.当基础底部土质达不到设计承载力要求时,及时上报监理单位、设计单位和建设单位共同研究处理方案,采取换基等技术措施以满足设计承载力的要求.基底清理完毕后经隐蔽工程验收合格后,方可进行下道工序的施工.四、农门墙身预制及安装<1>支模支模采用刨光的木板或竹胶合板进行支设,保证结构的几何尺寸.<2>绑筋施工中要保证钢筋保护层厚度准确,若采用双排筋时要保证上下两排筋的距离.钢筋的接头位置及接头面积百分25%, 基础钢筋的绑扎一定要牢固,脱扣松扣数量一定要符合标准要求;钢筋绑扎前要先弹出钢筋位置线,确保钢筋位置准确.绑扎钢筋.四周两行钢筋交叉点应每点绑扎牢.中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移.相邻绑扎点的钢丝扣成八字型,以免歪斜变形.混凝土的浇筑,施工时,混凝土的配合比计量必须准确,浇筑前应检查混凝土的和易性和坍落度.振捣混凝土时,要做到振捣均匀、密实、不漏振、不过振.在浇筑混凝土的过程中,一定要做好试验试件,以确保混凝土体的质量.<3>墙身和管安装用机械安装一侧墙身,混凝土管插入墙身预留位置,插入深度超过墙身厚度,然后将另一侧墙身安装就位,将混凝土管缓慢移动使其就位后,用混凝土填充管与墙身的预留缝隙,待混凝土强度达到70%以上,进行基坑的回填.待消力池施工完毕后再进行预制闸门的安装.五、土方回填混凝土管的两侧回填之前,应对施工时带进的土石等杂物进行彻底的清理,并对墙身加固防止被挤动,回填材料,采用透水性良好的材料进行回填,必须等混凝土的强度达到70%以上方可进行分层填筑夯实,以确保混凝土体的质量,回填时,采用蛙式打夯机进行分层压实,必须严格的分层填筑、分层压实、逐层取样检测.六、须知<1>在预制和浇注闸门墙身混凝土时,预埋螺栓必须与闸门螺栓孔的相对位置吻合.<2>预制墙身的搬运、吊装时注意成品的保护,防止破损.3.4放水口施工放水口主要进行涵管安装,水泥管直径为20cm,一节0.5m,其主要施工程序为:基础开挖砼垫层涵管安装闸板砼3.5节制闸施工节制闸项目主要分为闸室段、消力池、工作桥及扭面段四部分,我们首先进行基础开挖,然后底板铺设反滤层并安装排水管,接着进行底板砼浇筑,最后进行工作桥排架砼、启闭室及浆砌块石护坡的施工,具体施工程序如下:测量放线→土方开挖→铺设反滤料→底板砼浇筑→闸墩砼→排架砼→闸室→扭面段护坡浆砌→工作桥→启闭机房→闸门及启闭机安装一、闸门<1>闸门预制本工程闸门为钢筋砼预制闸门,施工前我们选取一块平整的土地浇筑砼垫层并用砂浆抹面来作为闸门的底模,砼垫层表面要确保平整度达到有关规范要求,侧模采用钢模,为方便脱模,垫层表面涂上脱模剂,并铺上塑料薄膜,然后安放钢筋网,浇筑前铺上3cm厚与砼相同质量比例<水泥:砂>的水泥砂浆,闸门砼浇筑要一次成型,保证砼表面的平整度.砼表面要求无蜂窝、麻面、露筋现象.<2>安装程序闸门安装前进行门体各部位几何尺寸检查.安装前要确定其强度是否达到设计强度的70%.拟采用挖机将闸门通过钢丝绳吊离地面,再通过安装人员的指挥,缓缓吊入闸门槽.<3>安装技术要求所有主支梁和正立面应调整到同一平面上,其误差不得大于施工图纸和规范的规定.充水装置的安装,除应满足施工图纸要求外,以确保安全可靠地动作为目的.止水橡皮接头采用生胶热压法胶合,胶合接头处不得有错位、凹凸不平和疏松现象.闸门水封和压板一起预留螺栓孔,其孔径比螺栓直径小 1mm.止水橡皮安装后,两侧止水中心距离和顶止水中心至底止水底缘距离的允许偏差± 3.0mm,表面平面度为2.0mm.闸门处于工作状态时,止水橡皮的压缩量应符合图样规定,其允许偏差为+1~-2mm.<4>闸门的试验闸门安装完毕后,施工单位要会同监理人对平面闸门进行试验和检查.试验前应检查并确认充水装置在其行程内升降自如、密封良好.平面闸门的试验项目包括:无水情况下全行程启闭试验.试验过程中,滑道或滚轮的运行无卡阻现象.在闸门全关位置,水封橡胶无损伤,漏光检查合格,止水严密.在本项试验的全过程中,必须对水封橡胶与不锈钢水封座板的接触面采用清水冲淋润滑,以防损坏水封橡胶.静水情况下的全行程启闭试验.本项试验应在无水试验合格后进行.试验、检查内容与无水试验相同<水封装置漏光检查除外>. 动水启闭试验.按施工图纸要求进行动水条件下的启闭试验,试验水头尽可能与设计水头相一致.动水试验前,施工单位根据施工图纸及现场条件,编制试验大纲报送监理人批准后实施.通用性试验:必须分别在门槽中进行无水情况下的全行程启闭试验,并经检查合格.二、启闭机安装螺杆启闭机安装应根据起吊中心线找正,其纵、横向中心线偏差不应超过±3mm,高程不应超过±5mm,水平偏差不应大于 0.5/1000.螺杆与闸门连接前,其不垂直度不应大于 0.2/1000,螺杆下端与滑块装置连接时,其倾斜方向与滑块槽倾斜方向一致.滑块槽对起重螺母中心偏差不应大于 1mm,不垂直度不应大于 0.2/1000,滑块在滑槽内上、下移动时应无卡阻现象,两侧间隙应在 0.2-0.4mm 范围内.螺杆启闭机安装好后,应做好润滑、防护等工作.3.6渡槽本工程渡槽工程量不大,我们主要采用人工的方式进行施工.施工流程图如下基础开挖→浆砌石墩基础→渡槽墩→砂浆抹面→渡槽槽身本工程在施工中应注意以下问题:由于槽身砼较薄,砼用石子规格为5~20mm,统一采用一级配;槽身砼用手握插入式振动棒振捣密实;槽身较短,末考虑伸缩缝,在槽身与纽面接合处预留止水缝,填缝材料为:先填一半沥青砂,上面一半安放沥青杉木板,面部涂上沥青即可.。
林州市2011年小型农田水利专项工程项目施工三标段施工组织设计编制人:审核人:审批人:河南新黄水电工程有限公司二〇一三年月目录1总体概述2施工组织机构3施工总体布置4施工进度计划和各阶段进度的保证措施5劳动力和材料投入计划及其保证措施6机械设备及检测设备投入计划7排水及汛期方案8主体建筑物工程施工9施工重点、难点分析和解决方案10工程质量管理方案11文明工地建设措施、为其它承包人提供方便措施等12水土保持、环境保护管理方案附表一:施工总进度计划横道图附表二:施工总平面布置图1总体概述1.1综合说明1.1.1编制依据⑴林州市2011年小型农田水利专项工程项目施工三标段招标文件,林州市2011年小型农田水利专项工程项目施工三标段设计图纸。
⑵现行的水利水电工程施工与验收规范、规程和标准,水利部有关建筑工程质量和安全的规定。
⑶我公司质量保证体系的有关文件,我公司现有施工力量和技术装备情况和我公司在其他类似工程施工中总结的经验。
⑷我公司合作技术力量和行业资源、专业厂商、材料供应商。
1.1.2.编写原则⑴坚决遵照招标文件各项标准和条款要求,根据工程的实际情况。
⑵认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。
⑶采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。
⑷坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。
⑸实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化处置,实现造价、工期、质量目标效果。
⑹实行监理、施工、设计和建设单位四结合,做好施工部署,一切忠实业主,一切听从监理的指挥;言必行,行必果,兑现我公司在投标书中的承诺。
⑺贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。
⑻充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制。
1.1.3.编制说明⑴在认真、全面系统地阅读招标文件的基础上,认真采集信息和收集工程资料,针对本工程特点,并结合我公司在同类或类似工程中的施工实践,本着实事求是的科学态度,编制本工程施工组织设计。
⑵编写本施工组织设计不仅是为了本工程施工管理的需要,而且也将是为控制具体的施工生产提供重要依据。
⑶本施工组织设计的各章、节为一有机的整体,互为联系、互为解释、互为补充。
1.2工程概况及施工条件1.2.1工程概况林州市2011年小型农田水利专项工程项目施工三标段位于姚村镇焦家屯村,修建渠道33条,长20150米,修建渠系配套建筑物334座,其中农桥110座,放水口门224座,项目区标志牌1个。
1.2.2施工条件交通:工程所在村镇有村村通公路,交通便利。
用水:大部分施工点用水较为方便,就近村里取用,少部分施工点用水较为困难,可采用小型水车供给。
生活用水在就近村庄取用。
用电:主要施工用电从附近村庄的用电系统接入。
渠道混凝土施工由于面广分散,电源可由附近村镇就近接入,简易方便。
施工用料:水泥、钢筋、砂石料等原材料均在林州市购买。
2施工组织机构2.1组织机构为了顺利实施本工程施工,确保工程施工安全、优质、高效地完成,确保工程如期竣工。
组成“项目经理部”。
施工组织机构关系见下图:2.2主要岗位职责项目经理岗位职责1.项目经理是公司在该工程项目的代理人,代表公司对工程项目全面负责,是安全生产和工程质量的第一责任人。
2.认真贯彻执行公司质量管理体系标准。
3.遵守国家和地方政府的政策法规,执行公司的规章制度和指令。
在该项目中代表公司履行合同执行中的有关技术、工程进度、现场管理、质量检验、结算与支付等方面工作。
4.主持制定项目的施工组织设计、质量计划,编制年、季、月施工进度计划。
5.深入施工现场,处理矛盾,解决问题。
不断完善经济制度,正确处理工期、质量和效益的关系。
6.搞好施工现场管理和精神文明建设,关心职工生活,确保安全生产,抓好消防保卫,保障职工人身、财产的安全。
依法参与涉及职工利益的重大决策,维护职工利益,做好困难补助工作,并对病、伤、残职工的慰问。
7.做好项目的基础管理工作,保证文件、资料、数据和信息等准确及时地传递和反馈,及时进行工程结算、清算。
8.完成公司交办的其他工作。
技术负责人岗位职责1.贯彻执行国家有关技术政策及上级技术管理制度,对项目技术工作全面负责。
2.组织施工技术人员学习并贯彻执行各项技术政策、技术规程、规范、标准和技术管理制度。
贯彻执行质量管理体系标准。
组织技术人员熟悉合同文件和施工图纸,参加施工调查、图纸会审和设计交底。
3.负责制定施工方案、编制施工工艺组织设计,并向有关技术人员进行交底。
4.组织项目各项规划、计划的制定,协助项目经理对工程项目的成本、安全、工期及现场文明施工等日常管理工作。
5.组织项目部的质量检查工作,督促检查生产班组开展自检、互检和交接检,开展创优质工程活动。
6.负责整理变更设计报告、索赔意向报告及索赔资料。
7.参加建设单位组织的各种施工生产、协调会,编制年、季、月施工进度计划。
8.负责项目各阶段的工程计价、计量资料的收集、整理和申报签认手续。
9.负责主持竣工技术文件资料的编制,参加竣工验收。
安全员岗位职责1.在项目经理领导下,对项目的安全生产负监督检查责任。
2.贯彻执行安全生产的方针、政策。
3.贯彻执行《安全生产操作规程》等规章和标准。
4.经常督促、检查技术操作规程执行情况,并对规程、措施、交底要求执行情况经常检查,随时纠正违章冒险作业。
确保所有进入工地人员必须戴上安全帽和不穿拖鞋、高跟鞋。
5.经常深入工地检查安全情况,发现问题及时提出改进意见并向项目经理、施工员反映。
6.负责编报有关安全生产、劳动保护工作的各项统计报表。
7.负责对班组安质员进行业务指导,定期和不定期组织班组学习安全操作规程,开展安全教育活动,并对重点工种进行日常组织管理工作。
8.按时填写安全台帐,做好事故分析记录及安全资料的管理工作。
9.完成领导交办的其它工作。
施工员岗位职责1.在项目经理的领导下,负责现场的施工组织安排和施工管理工作2.负责现场的技术、测量、试验工作。
3.作好现场的技术、安全、质量交底工作,履行签认手续,并对规程、措施、交底要求执行情况经常检查,随时纠正违章作业。
做好施工队伍技术指导。
4.随时掌握作业组在施工过程中的操作方法,严格过程控制。
5.按工程质量评定验收标准,经常检查作业组的施工质量,抓好自检、互检和工序交接检,发现不合格产品要及时纠正或向项目经理汇报。
6.负责现场的施工准备,保护好测量标志。
7.严格监督、检查、验收进人施工区、段的材料、半成品是否合格,堆码、装卸、运输方法是否合理,防止损坏和影响工程质量。
8.按时填写各种有关施工原始记录、隐蔽工程检查记录和工程日志,做到准确无误。
9.积累原始资料,提供变更、索赔依据。
质检员岗位职责1.在项目负责人和施工负责人领导下,根据施工组织设计编制项目质量计划和试验工作计划。
2.全面负责项目质量监督检查。
3.负责检查、鉴定和试验工程项目使用的材料是否符合规范和设计规定的要求。
4.检查、指导试验人员的工作。
5.认真做好试验报告和检测记录,做到数据准确、字迹清晰、整齐规范、签证齐全。
6.对测量原始记录、试验检测报告以及送交监理工程师的签证资料和各项试验资料是否齐全等进行认真审查,并交付监理工程师办理签认手续。
7.负责例外放行物的标识和记录。
负责对不合格产品的标识,并对设置情况跟踪验证、记录。
8.参加分项、分部工程验标评定,按规定时间向上级报送工程质量等统计报表。
9.加强与驻地监理工程师的联系,搞好试验与质量检测工作。
材料员岗位职责1.在项目经理的领导下,负责项目材料的管理工作,认真贯彻执行质量标准。
2.掌握所需要的主要材料的品名、规格、数量、质量。
配合施工部门编制好施工材料计划,确保施工现场的材料供应。
3.把好原材料、成品、半成品、构配件的进场质量验收关。
做好现场材料的堆放、保管工作。
4.掌握各施工点、段材料消耗的节、超情况,向项目经理提供分析资料。
5.配合现场施工员负责材料到场的计量收方工作。
6.搞好对内、对外结算,建立各种台帐,账面整洁、清晰,帐物相符,盈亏有原因、损坏有报告,记账有凭证,调整有依据。
7.负责各种材料原始凭证、计量凭证、核算凭证质量证明书等资料收集,按程度准确及时地传递和反馈,并装订成册,专项保管。
8.忠于职守,实事求是,全面、准确、及时地收方、结算、报统计资料。
9.完成领导交办的其他工作。
造价员岗位职责1、编制各工程的材料总计划,包括材料的规格、型号、材质。
在材料总计划中,主材应按部位编制,耗材按工程编制。
2、负责编制工程的施工图预、结算及工料分析,编审工程分包、劳务层的结算。
3、编制每月工程进度预算及材料调差(根据材料员提供市场价格或财务提供实际价格)并及时上报有关部门审批。
4、审核分包、劳务层的工程进度预算(技术员认可工程量)。
5、协助财务进行成本核算。
6、根据现场设计变更和签证及时调整预算。
7、在工程投标阶段,及时、准确做出预算,提供报价依据。
8、掌握准确的市场价格和预算价格,及时调整预、结算。
9、对各劳务层的工作内容及时提供价格,作为决策的依据。
10、参与投标文件、标书编制和合同评审,收集各工程项目的造价资料,为投标提供依据。
11、熟悉图纸、参加图纸会审,提出问题,对遗留未发现问题负责。
12、参与劳务及分承包合同的评审,并提出意见。
13、建好单位工程预、结算及进度报表台帐,填报有关报表。
3施工总体布置3.1布置原则施工场地的规划布置在本项目施工规划的临时征地范围内,根椐工程施工特点及地形条件,本着节约用地,方便施工管理,布置合理的原则,最大限度地减少对周围环境的影响。
施工临时设施场地的划分和布置应符合国家有关的安全、卫生、环境保护、噪音、粉尘废水、污染物等规定,做到文明施工。
本工程施工布置主要是根据建筑物布置的特点,结合已有的道路、地形地势等条件,采用分区分块规划的方法,方便施工和管理,按功能集中布置,并尽量利用现有交通、场地以减少临时征地,在因地制宜、因时制宜和利于生活、方便生产、快速安全、经济可靠、易于管理的原则指导下研究和解决工程施工期间所需的各种施工设施在平面和垂直上的布置以完成计划内的施工任务。
施工总布置的主要内容包括:(1)运输方案:选择场内运输及交通联系方式、布置路线等;(2)选择合理的场地、布置各种辅助系统及办公、生活设施;(3)选择供水、供电的位置布置干管、干线;(4)规划堆料场地,做好开挖、浆砌石砌筑、砼浇筑的平衡和调配工作;(5)研究和制定安全、保安和环保等措施;3.2临时生活和施工用房及现场布置详见附件二:施工平面布置图。
