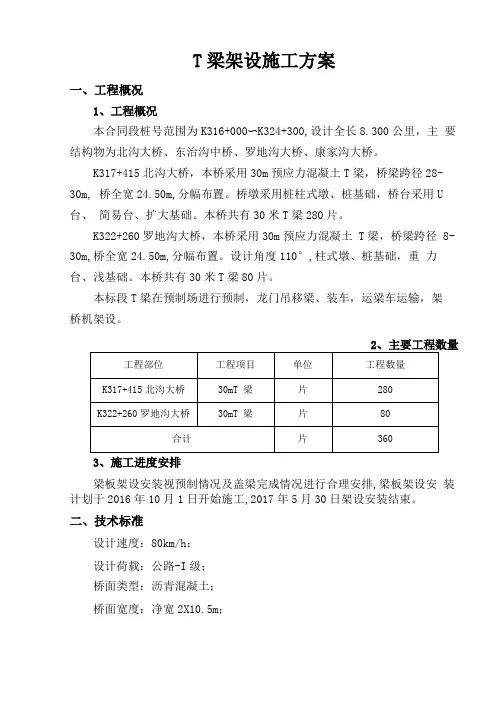

T梁架设施工方案一、工程概况1、工程概况本合同段桩号范围为K316+000〜K324+300,设计全长8.300公里,主要结构物为北沟大桥、东治沟中桥、罗地沟大桥、康家沟大桥。
K317+415北沟大桥,本桥采用30m预应力混凝土T梁,桥梁跨径28-30m, 桥全宽24.50m,分幅布置。
桥墩采用桩柱式墩、桩基础,桥台采用U台、简易台、扩大基础。
本桥共有30米T梁280片。
K322+260罗地沟大桥,本桥采用30m预应力混凝土 T梁,桥梁跨径 8-30m,桥全宽24.50m,分幅布置。
设计角度110°,柱式墩、桩基础,重力台、浅基础。
本桥共有30米T梁80片。
本标段T梁在预制场进行预制,龙门吊移梁、装车,运梁车运输,架桥机架设。
2、主要工程数量3、施工进度安排梁板架设安装视预制情况及盖梁完成情况进行合理安排,梁板架设安装计划于2016年10月1日开始施工,2017年5月30日架设安装结束。
二、技术标准设计速度:80km/h;设计荷载:公路-I级;桥面类型:沥青混凝土;桥面宽度:净宽2X10.5m;地震动峰值加速度:0.05g;桥梁抗震设防类别:B类;结构环境类别:II类;设计洪水频率:1/100。
三、架梁方案概述1、在桥梁桩基施工前,对地面管线电缆进行迁改,创造施工条件。
2、所有梁板在预制梁场集中生产,并按照架设顺序存放在存梁区。
3、梁板首先由预制场龙门吊装车,运梁车运输,架桥机在桥台路基上完成组装进行架设。
4、架梁时按先架设外边梁,由外向内逐片架设。
5、架设时及时进行相邻两片梁纵、横向湿接缝的钢筋连接。
四、架梁前的各项施工准备1、测量准备(1)在架梁前,由测量班对桥梁中心、桥墩跨度、垫石标高进行核对。
(2)放出桥墩台垫石上支座中线或位置线。
(3)安放支座,下钢板与支座垫石预埋钢板按要求进行焊接。
(4)测定架桥机走行轨道中心线及铺轨的标高。
2、设备准备(1)检查架桥机各运动部位安全装置是否安全可靠,灵敏,如有问题应及时调整更换、修理。
梁板安装施工工艺图一、架桥机架梁一)工艺图二)架桥机架梁施工工艺说明1、场地准备架桥机在桥头路基上完成拼装。
路基要求平整、密实,2、架桥机拼装及试运行架桥机拼装程序为:测量定位→平衡对称拼装两侧主桁梁→安装前后联系框架、临时支撑→安装前、中、后支腿及中、后顶高支腿→铺设纵向轨道→安装起吊小车、液压系统、操作台、接通电源→检查调试初步运行。
架桥机安装完成以后应检查各部尺寸是否正确,各系统的运行是否正常,然后试运行。
3、架桥机前移架桥机试运行完成后开始架梁,首先架桥机空载前移,两起吊小车退至后支腿附近,收起前支腿就位,在盖梁上铺设横移轨道,然后将行走箱落在轨道上。
4、喂梁用自行式电动平车运梁,龙门吊将箱梁吊至电动平车上,再由电动平车将梁运至架桥机后跨内,两起吊小车将梁吊起。
5、支座安装箱梁架设前先施工支座,支座安装前应逐一检查其标高,符合设计规范要求后,在临时支座上用墨线弹出梁中心线,然后再检查梁跨是否符合设计要求。
6、落梁喂梁后,两起吊小车开始运梁,将梁运至架桥机前跨位置,横移架桥机,将梁运至待架梁支座的上方,使梁体中心线与支座中心线对正,然后下落就位。
梁体就位后用垂球吊线法检查梁体安装垂直度,合格后再架设第二片梁。
7、架桥机前移第一孔梁的架设完成后,对架桥机进行检查,确认无故障后,将中、后顶高支腿顶起,中、后行走箱由横向转为纵向,中、后顶高支腿下落使行走箱落至纵向轨道上,两起吊小车退至后支腿附近,收起前支腿,铺设延伸轨道,架桥机前移就位,开始架设下一孔梁。
二、汽车吊架梁一)工艺筐图二)汽车吊架梁施工工艺说明1、场地准备平整场地,并修建临时便道,满足吊机行驶及吊梁需要。
场地准备完成后,吊机在适当的位置就位。
2、梁体运输梁采用平板拖车运输至现场。
3、支座安装先测量放线,在墩台顶放出支座中心线,然后安装永久支座或临时支座。
4、架梁采用两台汽车吊吊装梁体,两台吊机各吊住梁的一端,同步提升将梁吊起架设安装,注意两台吊机应互相配合。
40米预制箱梁安装专项施工方案(架桥机法已通过专家论证)兰州市安宁区T511#路道路工程李黄沟桥40米预制箱梁安装专项施工技术方案编制:审核:批准:甘肃省建设投资集团总公司兰州市安宁区T511#路道路工程项目经理部二零一七年九月努力目录一.工程概况 ................................................ (4)1、相关参建单位 .............................................42、预制箱梁安装概况 (5)二.编制依据 ................................................ ...... 7 三.施工计划 ................................................ (7)1、施工进度计划 .............................................7 2、材料与设备计划 ...........................................8 3、人员配备情况 .............................................9 4、场地建设 .. (1)四.施工工艺技术及施工方法 (10)1、箱梁架设安装工艺流程....................................10 2、箱梁捆绑及运输 (12)3、支座安装 ................................................14五、架桥机架设施工...............................................15 六、箱梁的运输、起吊 (17)1、施工顺序 ................................................ 17 2、施工方案比选 ............................................18 3、桥面运梁车的行进 .......................................20 4、箱梁的稳定 (21)七、施工安全保证措施 (22)1、箱梁运输、架设安装、安全保证措施 (22)八、质量标准及保障措施 (24)1、质量控制标准 (24)九、文明施工和环境保护措施 (27)1、文明施工保证措施 ........................................27 2、环境保护措施 ............................................28 3、职业健康安全保证措施 ....................................28 4、职业健康安全管理保证措施 .. (28)努力十、危险因素分析 .................................................301、危险源分析 (30)2、危险因素评估 ............................................31 1、组织保障 ................................................31 2、技术措施 ................................................33 3、监控监测措施 ............................................39 4、应急措施 (40)十二、安全检查和验收 (49)1、检查内容 ................................................ 49 2、检查形式 ................................................ 49 3、检查方法 ................................................ 50 4、检查结果 (50)十三、附件 ................................................ . (50)1、钢丝绳验算 (50)十四、施工计划安排...............................................521、施工准备工作 (52)40米预制箱梁安装专项施工方案努力一.工程概况安宁T511#道路工程为兰州市安宁区规划的东西向城市主干道,李黄沟桥为T511#路道路工程2#桥梁。
